电梯井采光井内脚手架施工方案
- 格式:doc
- 大小:84.50 KB
- 文档页数:11
某大厦走道天井内防护脚手架施工方案
一、前言
在某大厦走道天井内进行施工时,为保障施工人员的安全,必须设置合适的防
护脚手架。
本文将介绍在某大厦走道天井内进行防护脚手架施工的方案和措施。
二、施工方案
1.构建防护脚手架结构:
–确定脚手架的尺寸和高度,需符合安全标准。
–按照设计要求搭建稳固的脚手架结构,选用承重合适的材料。
2.安装防护网:
–在脚手架四周安装防护网,保障施工人员不会因意外而摔落。
3.设置安全通道:
–留出安全通道,确保施工人员和设备能够顺利进出。
4.定期检查维护:
–检查脚手架结构是否牢固,防护网是否完好,及时修复问题。
三、施工措施
1.合理安排施工时段:
–避免在高峰时段施工,减少人员聚集,降低安全风险。
2.施工前的准备工作:
–检查脚手架搭建计划,确保符合规范要求。
–确保施工人员具备相关技能和安全意识,配备必要的安全装备。
3.严格执行施工规范:
–严禁擅自改动脚手架结构,保持施工现场整洁有序。
4.应急预案:
–制定应急预案,一旦发生意外情况,能够及时有效应对。
四、总结
在某大厦走道天井内进行防护脚手架施工,需要严格遵守相关规范和安全要求,保障施工人员和周围环境的安全。
通过科学设计施工方案,合理实施施工措施,
能有效减少意外风险,保障工程顺利进行。
以上是某大厦走道天井内防护脚手架施工方案的相关内容,希望对相关工作有
所帮助。

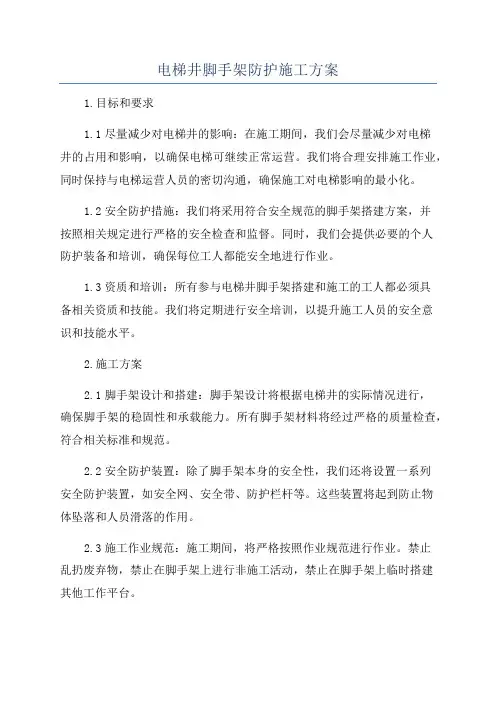

电梯井脚手架防护施工方案1.目标和要求1.1尽量减少对电梯井的影响:在施工期间,我们会尽量减少对电梯井的占用和影响,以确保电梯可继续正常运营。
我们将合理安排施工作业,同时保持与电梯运营人员的密切沟通,确保施工对电梯影响的最小化。
1.2安全防护措施:我们将采用符合安全规范的脚手架搭建方案,并按照相关规定进行严格的安全检查和监督。
同时,我们会提供必要的个人防护装备和培训,确保每位工人都能安全地进行作业。
1.3资质和培训:所有参与电梯井脚手架搭建和施工的工人都必须具备相关资质和技能。
我们将定期进行安全培训,以提升施工人员的安全意识和技能水平。
2.施工方案2.1脚手架设计和搭建:脚手架设计将根据电梯井的实际情况进行,确保脚手架的稳固性和承载能力。
所有脚手架材料将经过严格的质量检查,符合相关标准和规范。
2.2安全防护装置:除了脚手架本身的安全性,我们还将设置一系列安全防护装置,如安全网、安全带、防护栏杆等。
这些装置将起到防止物体坠落和人员滑落的作用。
2.3施工作业规范:施工期间,将严格按照作业规范进行作业。
禁止乱扔废弃物,禁止在脚手架上进行非施工活动,禁止在脚手架上临时搭建其他工作平台。
2.4安全巡查和监测:我们将设置专门的安全巡查和监测岗位,每天对脚手架进行检查,并记录检查结果。
同时,还将使用监控摄像头对施工现场进行实时监测,以及时发现和处理安全问题。
2.5施工标识和警告:在施工现场周围和脚手架上将建立明确的标识和警告牌,提醒人员注意安全并指示禁止通行区域。
3.应急处理3.1安全演练和培训:每位参与施工的工人都将接受必要的应急处理培训,学习如何在紧急情况下采取正确的应急措施,如撤离方法、火灾报警等。
3.2应急设备和设施:我们将配备必要的应急设备和设施,如灭火器、急救箱等,以应对突发事故和伤病情况的发生。
以上是关于电梯井脚手架防护施工方案的一些建议和措施。
我们将根据具体情况进行调整,并根据监测结果不断完善和改进方案,以确保施工期间的安全性和效率。

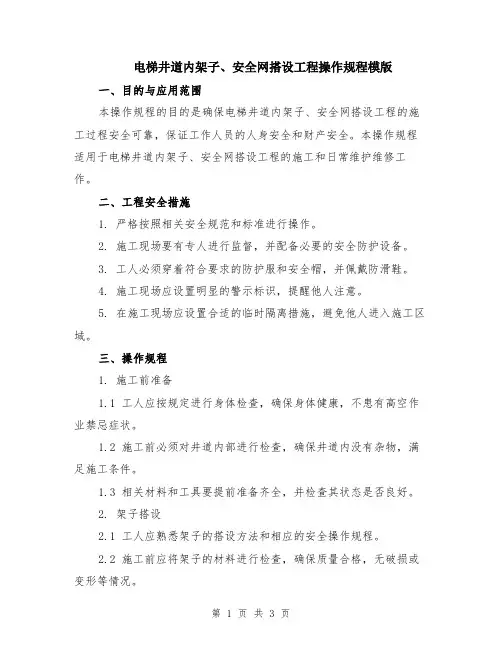

电梯井道内架子、安全网搭设工程操作规程模版一、目的与应用范围本操作规程的目的是确保电梯井道内架子、安全网搭设工程的施工过程安全可靠,保证工作人员的人身安全和财产安全。
本操作规程适用于电梯井道内架子、安全网搭设工程的施工和日常维护维修工作。
二、工程安全措施1. 严格按照相关安全规范和标准进行操作。
2. 施工现场要有专人进行监督,并配备必要的安全防护设备。
3. 工人必须穿着符合要求的防护服和安全帽,并佩戴防滑鞋。
4. 施工现场应设置明显的警示标识,提醒他人注意。
5. 在施工现场应设置合适的临时隔离措施,避免他人进入施工区域。
三、操作规程1. 施工前准备1.1 工人应按规定进行身体检查,确保身体健康,不患有高空作业禁忌症状。
1.2 施工前必须对井道内部进行检查,确保井道内没有杂物,满足施工条件。
1.3 相关材料和工具要提前准备齐全,并检查其状态是否良好。
2. 架子搭设2.1 工人应熟悉架子的搭设方法和相应的安全操作规程。
2.2 施工前应将架子的材料进行检查,确保质量合格,无破损或变形等情况。
2.3 搭设架子时,要确保横梁的安全可靠,防止其松动或脱落。
3. 安全网搭设3.1 工人应在搭设安全网前查看井道内部是否有锐利物体和突出部位,以免损坏安全网或造成人员伤害。
3.2 根据井道尺寸,正确选择安全网规格,确保安全网能够完全覆盖井道底部。
3.3 搭设安全网时,应先保护好井道内的电气设备和管道,以防损坏。
3.4 安全网应正确固定在井道壁上,且牢固可靠,防止其掉落或松动。
四、施工注意事项1. 施工过程中,工人应保持平稳,不得倚靠井道壁或斜坡。
2. 在电梯井道搭设架子和安全网时,应避免触碰到电梯轿厢或电气设备,以免造成安全事故。
3. 施工人员应配备安全绳索,并正确使用和扣紧。
4. 操作过程中,应保持工作区域的整洁,避免杂物堆积和滑倒。
五、施工结束后1. 施工结束后,工人应及时清理施工现场,保持井道内的整洁。
2. 工具和材料必须妥善存放,以防损坏或造成其他意外。

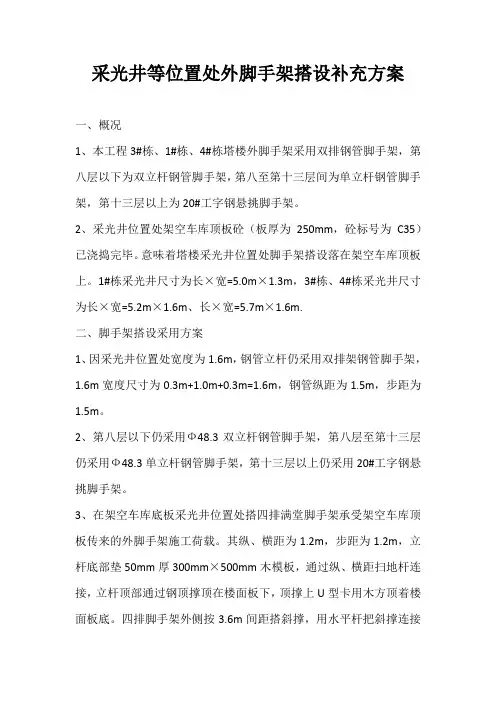

采光井等位置处外脚手架搭设补充方案一、概况1、本工程3#栋、1#栋、4#栋塔楼外脚手架采用双排钢管脚手架,第八层以下为双立杆钢管脚手架,第八至第十三层间为单立杆钢管脚手架,第十三层以上为20#工字钢悬挑脚手架。
2、采光井位置处架空车库顶板砼(板厚为250mm,砼标号为C35)已浇捣完毕。
意味着塔楼采光井位置处脚手架搭设落在架空车库顶板上。
1#栋采光井尺寸为长×宽=5.0m×1.3m,3#栋、4#栋采光井尺寸为长×宽=5.2m×1.6m、长×宽=5.7m×1.6m.二、脚手架搭设采用方案1、因采光井位置处宽度为1.6m,钢管立杆仍采用双排架钢管脚手架,1.6m宽度尺寸为0.3m+1.0m+0.3m=1.6m,钢管纵距为1.5m,步距为1.5m。
2、第八层以下仍采用Ф48.3双立杆钢管脚手架,第八层至第十三层仍采用Ф48.3单立杆钢管脚手架,第十三层以上仍采用20#工字钢悬挑脚手架。
3、在架空车库底板采光井位置处搭四排满堂脚手架承受架空车库顶板传来的外脚手架施工荷载。
其纵、横距为1.2m,步距为1.2m,立杆底部垫50mm厚300mm×500mm木模板,通过纵、横距扫地杆连接,立杆顶部通过钢顶撑顶在楼面板下,顶撑上U型卡用木方顶着楼面板底。
四排脚手架外侧按3.6m间距搭斜撑,用水平杆把斜撑连接起来。
三、脚手架的传力方式1、第十三层以上外脚手架传力方式为:外脚手架通过立杆→20#工字钢→塔楼主体结构楼面板固定工字钢。
2、第十三层以下外脚手架传力为:外脚手架通过立杆→50厚300mm ×500mm木模板→250厚C35架空车库顶板→顶板下钢顶撑→四排满堂钢管脚手架→50厚300mm×500mm木模板→架空车库底板砼(厚度为180mm,C35)。
四、脚手架搭设方法1、采光井处架空车库顶板支模架拆完后→垫50厚300mm×500mm 木模板→在木模板上搭四排满堂钢管脚手架→钢管顶部设置钢顶撑→钢顶撑槽内用80mm×100mm木方(长度为600mm)→250厚架空车库顶板→垫50厚300mm×500mm木模板→在木模板上搭双排双立杆钢管脚手架→外脚手架搭至第八层→第八层以上搭单立杆钢管脚手架→外脚手架搭至第十三层。

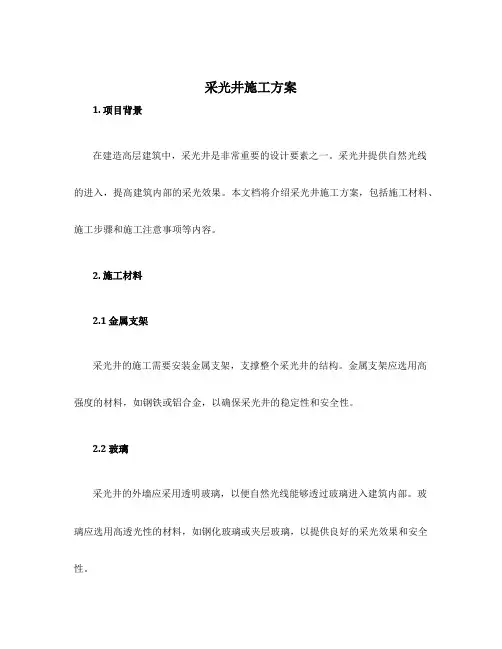

采光井施工方案1. 项目背景在建造高层建筑中,采光井是非常重要的设计要素之一。
采光井提供自然光线的进入,提高建筑内部的采光效果。
本文档将介绍采光井施工方案,包括施工材料、施工步骤和施工注意事项等内容。
2. 施工材料2.1 金属支架采光井的施工需要安装金属支架,支撑整个采光井的结构。
金属支架应选用高强度的材料,如钢铁或铝合金,以确保采光井的稳定性和安全性。
2.2 玻璃采光井的外墙应采用透明玻璃,以便自然光线能够透过玻璃进入建筑内部。
玻璃应选用高透光性的材料,如钢化玻璃或夹层玻璃,以提供良好的采光效果和安全性。
2.3 施工设备施工过程中需要使用一些特定的设备,如吊篮、脚手架和起重机等。
这些设备能够提高施工效率,并保证施工人员的安全。
3. 施工步骤3.1 定位和标定根据建筑设计图纸,确定采光井的位置和尺寸。
施工前需要对采光井进行标定,确保施工的准确性。
3.2 搭建金属支架在采光井的位置上,搭建金属支架。
支架的搭建应遵循设计要求和安全规范,确保支架的稳定性。
3.3 安装玻璃将选购的透明玻璃按照设计要求安装到金属支架上。
安装过程中要注意保护玻璃不被破碎或划伤。
3.4 完善细节对采光井进行整体检查,确保金属支架和玻璃安装的牢固性。
修整和清理采光井周围的工地,并进行最后的细节处理。
4. 施工注意事项4.1 安全措施施工过程中必须遵守安全操作规程,戴好安全帽、安全绳和防滑鞋等。
使用设备时要注意检查设备状态,确保其正常运行。
4.2 质量控制施工过程中应进行质量控制,确保金属支架的稳定性和玻璃的质量。
检查和测试所使用的材料,确保其符合规范要求。
4.3 施工计划制定详细的施工计划,包括施工时间表和工作安排等。
合理安排施工流程,确保工期的进度和质量的完成。
4.4 环境保护在施工过程中要注意环境保护,减少噪音和粉尘的产生。
合理使用施工材料,降低对环境的影响。
5. 总结采光井的施工是高层建筑建造过程中的重要环节。
通过本文档的介绍,我们了解了采光井施工的材料、步骤和注意事项。
采光井脚手架专项施工方案采光井是建筑物中用于采光和通风的设施,通常位于建筑物中心位置,周围被围墙或楼层包围。
为了实施采光井的施工,需要使用脚手架来搭设,并采取一系列的安全、稳固的措施。
以下是采光井脚手架专项施工方案,具体如下:1.施工准备1.1施工前必须做好防止高空坠落事故的预防工作,检查现场是否符合施工条件,如无符合条件的场地,必须进行必要的准备工作。
1.2检查和维修脚手架材料,确保其符合抗压、抗弯、抗拉等要求,无损伤或裂纹。
1.3安全员和施工人员必须配备必要的个人防护装备,如头盔、安全带、安全鞋等。
2.脚手架搭设2.1根据采光井的形状和尺寸,选择适合的脚手架搭设方案。
根据要求,采用门式脚手架或承插式脚手架。
2.2根据设计要求,确定脚手架的承重能力,确保脚手架能够安全承载施工人员和材料的重量。
2.3搭设脚手架时,必须保证结构稳定,并设置稳固的支撑和固定措施,以防止脚手架倒塌或移动。
3.安全措施3.1在脚手架上设置通道栏杆和安全门,以保证施工人员的安全。
3.2定期对脚手架进行检查和维修,确保其稳固可靠。
3.3脚手架使用时,施工人员必须佩戴安全带,并正确使用,保持连接到结构的安全绳索。
3.4脚手架上不得堆放过多材料和设备,以免引起失衡和倒塌。
4.施工过程4.1在施工过程中,施工人员必须按照有关要求和程序进行操作,不得随意更改或破坏脚手架结构。
4.2施工人员必须在脚手架上工作,不得倚靠或站在脚手架外侧。
4.3施工人员必须时刻保持警惕,注意脚手架上的安全情况和周围环境的变化,如发现异常情况及时报告并采取相应措施。
5.施工结束5.1施工结束后,必须及时撤除脚手架,确保施工现场的安全和清洁。
5.2撤除脚手架时,必须按照相应的程序进行,确保施工人员和周围人员的安全。
以上是采光井脚手架专项施工方案的主要内容。
在实施施工过程中,必须严格按照方案执行,确保施工人员的安全和施工质量。
此外,还应根据具体情况和需要进行补充和调整,以确保脚手架的稳定性和安全性。

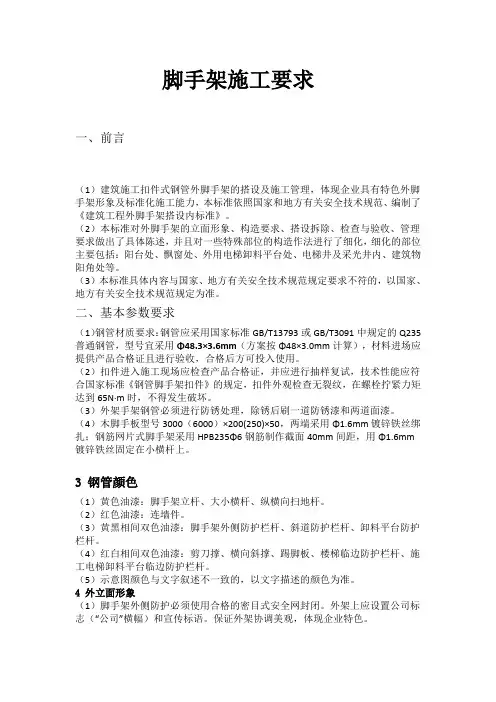

脚手架施工要求一、前言(1)建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。
(2)本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。
(3)本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。
二、基本参数要求(1)钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q235普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。
(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m时,不得发生破坏。
(3)外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。
(4)木脚手板型号3000(6000)×200(250)×50,两端采用Φ1.6mm镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ1.6mm镀锌铁丝固定在小横杆上。
3 钢管颜色(1)黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。
(2)红色油漆:连墙件。
(3)黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。
(4)红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。
(5)示意图颜色与文字叙述不一致的,以文字描述的颜色为准。
4 外立面形象(1)脚手架外侧防护必须使用合格的密目式安全网封闭。
Word格式电梯井、采光井等洞口防护方案编制:初审:审核(工程技术部):审核(安全管理部):批准:深圳市鹏城建筑集团有限公司金域揽峰花园花园1-7栋及室外环境工程二○一四年七月十日目录第一节工程概况 (1)1.1总体概况 (1)1.2电梯井、采光井等洞口概况 (1)第二节施工部署 (5)2.1、技术准备 (5)2.2、现场准备 (6)2.3、材料准备 (6)2.4、施工安排 (6)第三节、电梯井、采光井等洞口防护施工 (6)3.1防护架体搭设 (6)3.2洞口封闭施工 (7)3.3立面防护栏杆 (7)3.4防护警示措施 (8)附图一:电梯井防护平面图 (8)附图二:采光井等洞口防护平面图 (8)附图三:1-1剖面图-电梯井防护架搭设剖面图 (10)附图五:1’-1’剖面-电梯井防护架卸荷示意图 (12)附图六:1’’-1’’剖面-电梯井防护架工字钢悬挑示意图 (13)附图七:2-2剖面-采光井等洞口防护架搭设剖面图 (14)附图八:2’-2’剖面-采光井等洞口卸荷示意图 (15)附图九:防护栏杆固定方式一 (16)附图十:防护栏杆固定方式二 (16)金域揽峰花园1-7栋及室外环境工程工程电梯井、采光井等洞口防护方案第一节工程概况1.1总体概况工程名称:金域揽峰花园1-7栋及室外环境工程建设地点:广东省深圳市龙岗区布龙路与吉华路交叉口(上水径地铁站)建设单位:深圳市万联嘉投资发展有限公司设计单位:深圳市筑博工程设计有限公司施工单位:深圳市鹏城建筑集团有限公司监理单位:深圳市邦迪工程顾问有限公司本工程包括六栋高层住宅(1-6栋),一栋垃圾收集站(7栋),附设一层架空层或商业,地下设一层地下室;其中6栋塔楼部分为住宅,下设商业、社区健康服务中心、管理用房、社区居委会、社区服务站、社区警务室、文化活动室、公厕。
6栋层数33层,建筑高度98.15米,1栋(包括1A、1B两栋塔楼)、2栋、3栋、6栋层数均为32层,建筑高度95.25米;4栋、5栋层数均为30层,建筑高度89.45米;7栋层数为1层,建筑高度5米。
长兴岛凤凰镇CX01单元07-04地块住宅项目电梯井、采光井内脚手架施工方案施工单位:中城建设有限责任公司2017 年10月30日目录一.编制依据 (1)二.工程概况 0三、电梯井、天井、采光井道脚手架方案选择 (2)四、脚手架搭设技术与工艺 (3)五、电梯井、采光井、天井平网设置 (5)六、脚手架拆除 (5)七、安全管理 (6)八、计算书 (6)一.编制依据《建筑施工安全检查标准》(JGJ59-99)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑施工预防高处坠落事故的若干规定》建设部建质[2003]82号《建筑结构荷载规范》(GB 50009-2001)《建筑施工安全手册》(杜荣军主编)等编制《建筑施工高处作业安全技术规程》JGJ80-91《建筑施工脚手架实用手册(含垂直运输设施)》二.工程概况表2.1本工程位于上海市崇明区长兴镇,长橘路北侧、凤凰公路西侧,先进河东侧。
本工程拟建建筑物由7幢高层住宅、8栋5层叠加、5栋3层联排、21栋3层合院、2层公建配套用房、1层地下车库等组成。
用地面积89802.1平方米,总建筑面积186704.05平方米,其中地下室建筑面积83015平方米。
1#~7#楼17层高度55.37米;8#~11#、27#~30#楼5层高度17.4米;12#~23#、31#~39#楼3层高度11.5米;24#、25#、40#、41#、26#楼3层高度11米;42#楼2层公建高度12.05米;43#楼1层公建高度3.2米.三、电梯井、天井、采光井道脚手架方案选择合院、联排1~3层、叠拼1~5层采光井、1#~7楼高层电梯井、天井脚手架-2〜4层采用落地式脚手架;1#~7楼高层电梯井、天井脚手架在5层、11层悬挑。
立杆的纵距≤1.60米,立杆的横距≤1.6米,步距≤1.8米,内立杆距离建筑物外墙≤0.30米。
采用的钢管类型为48×3.25,连墙件采竖向间距 5.8米。
施工均布荷载为3.0kN/㎡,隔层铺设脚手板。
悬挑水平钢梁采用16号工字钢,3.1电梯井概况及脚手架搭设基本要求1)、本工程中1#~7#每栋楼均设三部电梯,电梯井净截面:2.20m*2.20m 、2.0m*2.0m 。
电梯井施工操作架底部必须选用16号的工字钢作为底座,工字钢为两根,工字钢中心间距为≤1600mm ;工字钢两端均应固定于结构上,固定端长度1000mm ;工字钢上表面应加焊钢筋以固定立杆,工字钢下表面焊接限位钢筋头以序号 楼号 总层数 落地脚手架高度 及层数工字钢悬挑架悬挑高度及楼层工字钢悬挑架悬挑高度及楼层內架部位 11#楼 1719.6m/-2~4层20m/5~10层19.48m/12~顶层电梯井、 天井 2 2#、3#、4#、7#楼 1719.6m/-2~4层20m/5~11层19.48m/12~顶层电梯井、 天井 35#、6#楼 1719.6m/-2~4层20m/5~11层19.48m/12~顶层电梯井、 天井4合院、 联排 311m/1~3层采光井5叠拼517m/1~5层采光井固定工字钢。
2)、本工程每个电梯井道的脚手架底部采用2根16#工字钢作为底座并用钢管、扣件搭设,然后在工字钢上搭设脚手架。
立杆与横杆均用扣件连接,扣件紧固力矩应达到45~55N.m。
每栋楼均配备2套16#长度为3m工字钢(12根),每次搭设高度不大于20m,本工程中从七层开始搭设,以后每一层进行一次搭设,上层板浇筑完成达到强度以后进行第二次搭设。
3)、电梯井道内的设施,必须由脚手架专业人员定期进行检查、保养,发现隐患及时消除。
4)、施工时将工字钢直接用Ф16圆钢倒“U”形卡固定在楼面上,两边伸出电梯井内墙面的距离为400mm,南北方向放置。
型钢应有产品质量合格证、质量检验报告等质量证明材料。
型钢使用前必须进行检查,严禁使用有裂缝、变形的型钢。
型钢使用前应进行防锈处理。
5)、电梯井施工操作架采用Φ48 ×3.25mm 普通钢管,立杆间距≤1600mm,横杆步距≤1800mm;水平杆端部应加设可调支撑顶住井道侧壁。
6)、电梯经施工操作架底层及施工层均宜采用模板木枋硬质封闭;7)、电梯井施工操作架随结构施工搭设,搭设高度不大于20m;3.2脚手架搭设方案本工程中1#~7#楼电梯井道内净空尺寸2200×2200mm、2000×2000mm,层高为2900mm,天井5150×3000mm如下图所示:合院、联排、叠拼采光井内脚手架为落地式,2000*1600、1700*1500、1700*1600、2000*1600;1250*1700;2200*2100;现已最大尺寸搭设详见下图,其它采光井均按下图形式施工。
四、脚手架搭设技术与工艺4.1 放置工字钢先清理好放置工字钢位置,然后将工字钢搁置在预定的位置上且保证U口水平,两端分别出墙面长度400mm,工字钢穿过φ16的型钢固定预埋件,在电梯井上南北方向放置。
型钢应有产品质量合格证、质量检验报告等质量证明材料。
型钢使用前必须进行检查,严禁使用有裂缝、变形的型钢。
型钢使用前应进行防锈处理。
工字钢下部预先焊接限位钢筋头防止移动,工字钢上事先焊接脚手架立杆定位Φ25钢筋。
工字钢伸进楼层内,楼板上预埋φ16的型钢固定预埋件,预埋件在楼板砼内锚固长度不小于450mm,并预埋件电焊焊牢。
4.2 搭设脚手架4.2.1 立杆1、每个电梯井布设4根脚手架立杆,立杆支设在悬挑承力工字钢的定位钢管部位。
2、立杆接长除顶层顶步可采用搭接处,其余各层各步接头必须采用对接扣件连接。
3、立杆上的对接扣件应交错布置,两根相邻立杆接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距1/3。
4、搭接长度不应小于1m,应采用不少于2个旋转扣件固定。
端部口件盖板的边缘至伸出的杆端距离不应小于100mm。
5、脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆。
4.2.2 纵、横向水平杆纵、横向水平杆设置在立杆内侧。
纵、横向水平杆与立杆采用扣件连接,四边形成口字型闭合。
4.2.3 脚手板笆a)脚手架上满铺钢笆或九夹板,不要形成探头板笆。
b)与电梯井墙壁间隙不大于150mm。
c)脚手板底部应用脚板笆全封闭。
d)钢笆脚手板应按主竹筋垂直于纵向水平杆方向铺设。
且采用对接平铺,四个角应用直径1.2mm的镀锌钢丝固定在纵向水平杆上。
4.2.4 拉撑杆搭设脚手架时,每二步高同时设置拉撑点,用短管扣接在立杆上,分别撑于电梯井道4个阴角,保证架体稳定。
4.2.5 扣件安装a)扣件规格必须与钢管Φ48*3.25外径相匹配。
b)螺栓拧紧扭力矩不应小于40N.m且不应大于65N.m,宜控制50N.m左右。
c)在立杆处固定横向水平杆、纵向水平杆等应用的直角扣件。
d)对接扣件开口应朝上或朝内。
e)各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
五、电梯井、采光井、天井平网设置5.1电梯内脚手架搭至满足施工作业层的高度后,可由上而下拆除下一段的脚手架。
5.2在脚手架拆除过程中,有关人员站在将要拆除的脚手架上,在井道内设置安全隔离平网。
5.3安全平网上、下层间的间距不大于10m,或不大于2个楼层层高。
5.4安全网安装可利用电梯井四周φ48钢管架张网搭设。
5.5安全网应符合国家标准的合格产品,网目不大于2.5cm。
网纲绳齐全。
5.6每隔4层设一道用钢管钢芭搭设的硬隔离。
5.7禁止先拆除脚手架,然后再悬空状态下,在电梯井内张设安全网或设置硬除隔离。
六、脚手架拆除6.1脚手架拆除或上翻得顺序与搭设顺序相反6.2拆除前,应由项目部安全员进行拆除安全交底,清除脚手架上杂物及地面障碍物。
6.3拆除作业必须由上而下逐层进行,严禁上下同时作业。
6.4拉撑杆必须随脚手架逐层拆除,严禁先将拉杆整层或数层拆除后再拆脚手架。
6.5卸料时,各构配件严禁抛至楼面。
6.6运至楼面的构配件应及时检查、整修、保养。
并按品种、规格随时码存放。
七、安全管理7.1脚手架搭设人员必须是经过按现行国家标准《特别作业人各员安全技术考核管理规则》(GB5036)考核合格持有效资格证的专业架子工,上岗人员应体检,合格者方可上岗。
7.2对槽钢、扣件、钢管应按规定进行检查验收,合格后方可使用。
7.3悬挑脚手架体系搭设完工后,经施工、技术、安全、使用班组等人员按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)规定进行验收合格后方可使用此脚手架。
并悬挂验收合格牌。
7.4脚手架按一步承载,即35KN/m2,不得超载,不得将模板支架、钢管扣件等重物放置在脚手架上,严禁在悬挑脚手架顶部处堆放超过其额定承载量的重物。
7.5严禁擅自超高搭设脚手架。
7.6电梯井内脚手架使用期间,严禁拆除下列杆件材料:1)纵向、横向水平杆,纵向、横向扫地杆2)拉撑杆 3)脚手板7.7电梯井施工操作架仅作施工作业操作人员站立面,严禁将任何材料堆放在架体上;7.8平台应由使用班组、项目施工员、安全员定期进行检查、维护,发现隐患及时消除;7.9拆除作业必须由上而下逐层进行,严禁上下同时作业,拆下的钢管、扣件、脚手板等须妥善运出电梯井道,禁止乱扔乱抛;7.10全部拆除完毕后应及时利用预留洞口,用钢管扣件(或工字钢)对该层进行水平硬质封闭7.11本层结构混凝土浇筑完成后,每次操作平台上脚手架搭设高度不超过两层。
八、计算书1、脚手架荷载标准值作用于脚手架的荷载包括静荷载、活荷载和风荷载。
静荷载标准值包括以下内容:(1)每米立杆承受的结构自重标准值(kN/m);本例为0.1072NG1 = 0.107×20.000=2.145kN(2)脚手板的自重标准值(kN/m2);本例采用钢笆片脚手板,标准值为0.30NG2 = 0.100×4×1.500×(1.050+0.300)/2=0.405kN(3)吊挂的安全设施荷载,包括安全网(kN/m2);0.010NG3 = 0.010×1.500×20.000=0.300kN经计算得到,静荷载标准值 NG = 1.00×(NG1+NG2+NG3) = 2.85kN。
活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的1/2取值。
经计算得到,活荷载标准值 NQ = 1.00×3.000×1.500×1.050/2=2.363kN风荷载标准值应按照以下公式计算其中 W0 ——基本风压(kN/m2),按照《建筑结构荷载规范》(GB50009-2001)附录表D.4的规定采用:W0 = 0.40Uz ——Us ——风荷载体型系数:Us = 0.800经计算得到,风荷载标准值Wk = 0.40×0.840×0.800 = 0.235kN/m2。
