11209掘进过断层安全技术措施
- 格式:doc
- 大小:52.00 KB
- 文档页数:8
采掘工程过断层安全技术措施1、回采工作面断层地段上、下范围的支护、顶帮情况在开工前要进行全面检查,打好断层面的斜撑柱,确保断层顶板稳定,掘进面先进性敲帮问顶,必须先打临时支柱。
2、断层地段上、下范围必须架密支柱,帮、顶背严背实,断层面打斜撑柱,防止采高过大。
掘进面缩小棚距为0.5米一架,帮顶背严背实。
3、断层高度不低于1米,不够高度、坡度时,确保断层处安全、畅通,满足有通风、行人、出煤的空间要求。
4、坡度过大时,必须支设踏板。
5、支柱迎山有力,严禁支设退山柱。
6、老采空区充填不满时,必须保持双排密柱支护,每间隔一柱打好一木垛。
7、严格执行“敲帮问顶”制度,及时清理活矸危石。
8、插严过实,过顶严密不漏矸石,并且两梁之间芭片压茬不小于100mm,压茬芭片下有塘材过顶,每杈柱两根要上防倒绳,每杈柱两根要用大芭背严煤帮,且背帮上到顶板、下到底。
9、支柱初撑力不小于90KN(即11.4MPa),不足时必须对单体进行二次补液,以提高支柱对顶板的支撑力,增强支架自身的稳定性。
10、在支护操作上要做到“四及时”,放炮后及时挂梁、及时打临时支柱、及时背顶、(局部漏顶后)及时封堵,防止局部漏顶进一步扩大。
11、过断层施工期间,加强端面距管理工作,当端面距大于300mm,必须及时掏窝挂梁超前管理;不足300mm的地段,用木料和单体一梁三柱托顶,加强顶板维护。
12、过断层期间,若煤帮片帮明显地段可停止煤壁浅孔高压注水工作,以防注水施工时片帮伤人,13、当断层带附近地段发生冒顶事故时,必须:(1)首先检查冒顶情况,冒顶的宽度、高度、上方顶板的稳定情况等。
(2)加强冒顶两头的顶板管理,先架棚补上单体,支柱升足劲,防止进一步扩大。
(3)安排有经验的老工人处理冒顶,处理冒顶时,坚持敲帮问顶,找掉活矸危岩,支护好顶板,并设专人观察顶板及周围安全情况,严禁空顶作业,清理好退路。
发生冒顶时,工作面必须停车处理,冒顶未处理好严禁开车。
过断层安全技术措施
过断层安全技术措施
安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《过断层安全技术措施》正文如下:

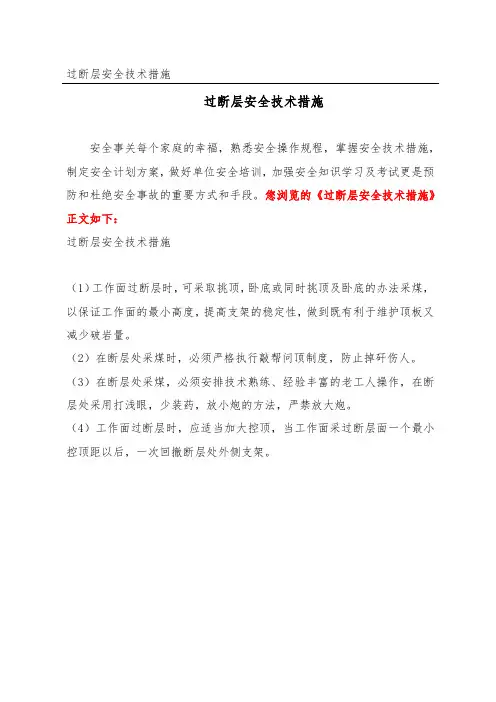

过断层安全技术措施
(1)工作面过断层时,可采取挑顶,卧底或同时挑顶及卧底的办法采煤,以保证工作面的最小高度,提高支架的稳定性,做到既有利于维护顶板又减少破岩量。
(2)在断层处采煤时,必须严格执行敲帮问顶制度,防止掉矸伤人。
(3)在断层处采煤,必须安排技术熟练、经验丰富的老工人操作,在断层处采用打浅眼,少装药,放小炮的方法,严禁放大炮。
(4)工作面过断层时,应适当加大控顶,当工作面采过断层面一个最小控顶距以后,一次回撤断层处外侧支架。

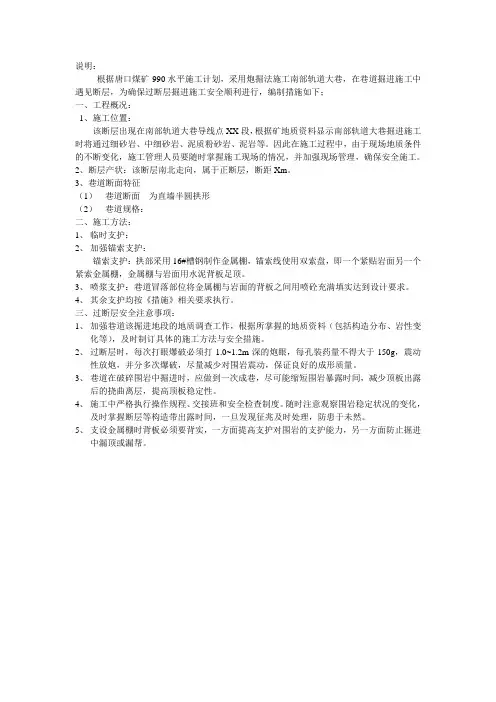

说明:根据唐口煤矿-990水平施工计划,采用炮掘法施工南部轨道大巷,在巷道掘进施工中遇见断层,为确保过断层掘进施工安全顺利进行,编制措施如下;一、工程概况:1、施工位置:该断层出现在南部轨道大巷导线点XX段,根据矿地质资料显示南部轨道大巷掘进施工时将通过细砂岩、中细砂岩、泥质粉砂岩、泥岩等。
因此在施工过程中,由于现场地质条件的不断变化,施工管理人员要随时掌握施工现场的情况,并加强现场管理,确保安全施工。
2、断层产状:该断层南北走向,属于正断层,断距Xm。
3、巷道断面特征(1)巷道断面为直墙半圆拱形(2)巷道规格:二、施工方法:1、临时支护:2、加强锚索支护:锚索支护:拱部采用16#槽钢制作金属棚,锚索线使用双索盘,即一个紧贴岩面另一个紧索金属棚,金属棚与岩面用水泥背板足顶。
3、喷浆支护:巷道冒落部位将金属棚与岩面的背板之间用喷砼充满填实达到设计要求。
4、其余支护均按《措施》相关要求执行。
三、过断层安全注意事项:1、加强巷道该掘进地段的地质调查工作,根据所掌握的地质资料(包括构造分布、岩性变化等),及时制订具体的施工方法与安全措施。
2、过断层时,每次打眼爆破必须打1.0~1.2m深的炮眼,每孔装药量不得大于150g,震动性放炮,并分多次爆破,尽量减少对围岩震动,保证良好的成形质量。
3、巷道在破碎围岩中掘进时,应做到一次成巷,尽可能缩短围岩暴露时间,减少顶板出露后的挠曲离层,提高顶板稳定性。
4、施工中严格执行操作规程、交接班和安全检查制度。
随时注意观察围岩稳定状况的变化,及时掌握断层等构造带出露时间,一旦发现征兆及时处理,防患于未然。
5、支设金属棚时背板必须要背实,一方面提高支护对围岩的支护能力,另一方面防止掘进中漏顶或漏帮。

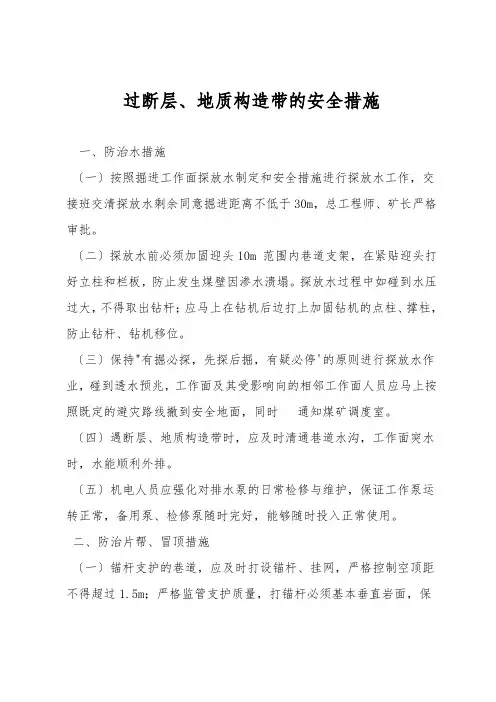

过断层、地质构造带的安全措施一、防治水措施〔一〕按照掘进工作面探放水制定和安全措施进行探放水工作,交接班交清探放水剩余同意掘进距离不低于30m,总工程师、矿长严格审批。
〔二〕探放水前必须加固迎头10m 范围内巷道支架,在紧贴迎头打好立柱和栏板,防止发生煤壁因渗水溃塌。
探放水过程中如碰到水压过大,不得取出钻杆;应马上在钻机后边打上加固钻机的点柱、撑柱,防止钻杆、钻机移位。
〔三〕保持"有掘必探,先探后掘,有疑必停'的原则进行探放水作业,碰到透水预兆,工作面及其受影响向的相邻工作面人员应马上按照既定的避灾路线撤到安全地面,同时通知煤矿调度室。
〔四〕遇断层、地质构造带时,应及时清通巷道水沟,工作面突水时,水能顺利外排。
〔五〕机电人员应强化对排水泵的日常检修与维护,保证工作泵运转正常,备用泵、检修泵随时完好,能够随时投入正常使用。
二、防治片帮、冒顶措施〔一〕锚杆支护的巷道,应及时打设锚杆、挂网,严格控制空顶距不得超过1.5m;严格监管支护质量,打锚杆必须基本垂直岩面,保持合适的迎山角度。
〔二〕碰到顶板岩层破碎、开裂状况,应及时敲帮问顶,及时用液压柱、铰接梁牢固地打设临时点柱支护。
锚杆应加密,顶板、两帮锚网支护从巷顶到巷底全部打严。
〔三〕不合适采纳锚网支护的状况下,换用11?工字钢棚式支护。
工字钢棚间距0.6m,采纳木料牢固、严实地刹帮背顶。
〔四〕工字钢棚式支护时,最大空顶距不得超过1m。
在每次放炮前加采用在顶梁与迎头之间之上加穿楔,相邻棚腿之间加撑木连锁等方法固工作面10m支架。
〔五〕工作面放炮应浅打眼、少装药,放小炮。
每次放炮前后检查支架的稳固性,对炮后崩坏的支架及时恢复。
〔六〕不定时检查断层、地质构造地段巷道支护状况,如发现异常,及时修理加固。
三、防治煤〔岩〕与瓦斯〔二氧化碳〕特别措施〔一〕过断层前的管理措施1、生产中,关于地质部门在防突猜测图上标注的断层或日常下达的地质预报出现的断层,通风队队长、防突队队长及技术科科长审签后,交发防突班;防突副班长以上人员必须签字,并贯彻到防突员,依据断层状况制定过断层安全技术措施。
黔越矿业有限公司贞丰县挽澜乡大石堡煤矿11209回风巷掘进遇断层专项安全技术措施编制单位:大石堡煤矿生产技术科编制日期:2017年1月18日11209回风巷掘进遇断层专项安全技术措施11209回风上山掘进至58m处遇F1断层,断层落差约10-12M左右,为正断层,为了确保11209回风巷掘施工安全、顺利的渡过断层破碎带,特制定如下安全技术措施:一、施工技术要求1、回风上山停止掘进,从迎头后退4M避F1断层开门,按1950的方位开门掘进沿煤层掘进与K2运输上山上段(18#密闭以里段)贯通,贯通措施已另行编制。
2、掘进作业缩短循环,每循环为800mm,采用11#矿用工字钢支护,缩小支护间距为0.6m。
3、加强工程质量的要求,对工作面的工程质量必须严格进行验收,发现问题及时处理。
二、专项安全技术措施一)、过断层破碎带防止水灾措施1、工作面必须严格执行“逢掘必探、先探后掘、有疑必停”的前探规定,钻孔直径≥65mm,钻孔布置严格按照设计规定执行。
2、巷道掘进时,地质测量部门根据钻探情况提前进行地质预测,掌握施工动态和围岩变化情况,及时验证提供的地质资料,并随时通报给煤矿防治水机构和掘进队。
3、钻孔施工中发现异常情况,必须停止工作,撤出人员切断井下所有电源,汇报处理。
异常情况是指:钻孔内有水流出,或者有透水、顶板来压现象等。
发现有挂红、挂汗、空气变冷、出现雾气、水叫、顶板淋水加大,顶板来压、底板鼓起或产生裂隙,出现渗水,水色发浑,有臭味,瓦斯忽高忽低有喷瓦斯现象等突水、突出征兆时,必须停止作业,采取措施,并迅速调度室,发出警报,撤出受威胁的所有人员。
钻进时,发现煤岩松软、片帮、来压或钻孔中的水压、水量突然增大,以及有顶钻等异常状况时,必须停止钻进,但不得拔出钻杆,现场负责人应立即向调度室报告,并派人监测水情。
如果发现情况危急时,必须立即撤出所有受水威胁的人员,然后采取措施,进行处理。
二)、过断层地质构造带防止瓦斯事故措施1、在接近断层时,必须采取以下措施加强瓦斯检查监测:瓦检员在接近断层掘进时,每小时必须对工作面迎头和回风流中检测瓦斯一次,严禁漏检、假检。
主斜井与回风立井井底联络巷过断层安全技术措施一、工程概况主斜井与回风立井井底联络巷巷在掘进KO-72米处,遇见断层,断层产状尚不明确,根据地质资料判断,主斜井与回风立井井底联络巷煤巷经过DF2、DF4断层,这两条断层为三维地震确定断层。
两条断层落差0~5m,对工作面掘进影响较大,遇到时需加强支护,制定过断层措施,防止巷道塌落,同时,由于断层是导水通道,注意加强防排水工作。
(1)、DF2正断层: 8号检查孔揭露了DF2断层,位于井田西北部,断层在2号煤层以下222.02~242.69m处经过,走向近NWW,倾向NEE,倾角70°~75°,落差0~5m。
(2)、DF4正断层:位于井田西北部,DF2正断层北,走向近EW,倾向N,倾角60°~75°,落差为0~5m。
为了确实断层结构和煤层所处的位置,要求必须进行钻探,为了保证在过断层期间的掘进施工安全顺利进行,特别制定以下安全技术措施:二、施工方法及支护形式采用放小炮掘进短支短掘的方式掘进,要求每炮进尺不得超过100mm。
顶板管理:断层附近如顶板破碎应采用密集锚、索网方式支护,穿楔材料使用废旧锚杆、钎子等铁质材料。
巷帮采用锚网护帮。
涌水情况由专人负责,如果出现涌水异常及时报告及采取堵水措施,并做好防、堵、排水工作。
施工过程中不管顶板岩石好坏,必须采用临时支护,临时支护,采用前探梁支护, 前探梁用10#槽钢制成,长4.0米,共六根,间距500mm.吊挂采用18mm圆钢制成吊环,吊环规格为Φ80mm 圆形,吊环上焊有Φ20mm 的螺帽。
支护时,先将吊环宁在打注好的锚杆外露端,每根前探梁通过两个吊环吊挂。
由外向里推移至工作面。
前探梁上好后用刹顶木背紧刹牢。
爆破采用短掘的方式,爆破后及时安装前探梁,顶部锚网+锚索支护完成后取下前探梁,做到工作面不空顶。
爆破后最大控顶距离不超过1500mm.㈠、前探梁临时支护方法1、掘进迎头响炮后,先进行敲帮问顶,敲帮问顶结束后,由班长及有经验的老工人进行前探梁临时支护。
过断层、破碎带安全技术措施一、工程概况在工作面推进过程中,会遇到大小不同的断层,在断层附近,煤层变软、倾角变化、淋水增大、顶板比较破碎,在工作面过断层期间应严格执行以下安全技术措施。
二、施工方法及支护形式采用放小炮掘进短支短掘的方式掘进,要求每炮进尺不得超过100mm。
顶板管理:断层附近如顶板破碎应采用密集锚、索网方式支护,穿楔材料使用废旧锚杆、钎子等铁质材料。
巷帮采用锚网护帮。
涌水情况由专人负责,如果出现涌水异常及时报告及采取堵水措施,并做好防、堵、排水工作。
施工过程中不管顶板岩石好坏,必须采用临时支护,临时支护,采用前探梁支护, 前探梁由3根3.6m长的3寸钢管制成,每根前探梁设2个4寸无缝钢管制作的吊环(吊环配φ20mm的螺帽,螺帽与钢管焊接),按锚杆间排距将吊环拧结在巷道顶板锚杆上,前探梁必须接顶背牢,支护有效。
支护时,先将吊环宁在打注好的锚杆外露端,每根前探梁通过两个吊环吊挂。
由外向里推移至工作面。
前探梁上好后用刹顶木背紧刹牢。
爆破采用短掘的方式,爆破后及时安装前探梁,顶部锚网+锚索支护完成后取下前探梁,做到工作面不空顶。
爆破后最大控顶距离不超过1000mm.㈠、前探梁临时支护方法1、掘进迎头响炮后,先进行敲帮问顶,敲帮问顶结束后,由班长及有经验的老工人进行前探梁临时支护。
2、在耙装工作结束后,班长率先进入迎头查看情况,并指挥老工人进行敲帮问顶,敲帮问顶结束后再用点柱把顶板控制好。
3、达到锚杆间排距应及时打设锚杆,打锚杆时必须在有点柱的临时支护下进行。
4、打完锚杆确认迎头无问题后将前探梁撤掉并回收以备下次使用。
使用时必须遵守以下规定:1、严格执行敲帮问顶制度,施工中必须每隔15min用2m以上的长柄工具及时摘除活石浮煤。
摘除时一个操作,一人监护;人员必须在可靠的支护下作业,并清理好退路。
2、锚杆必须按规定的间排距施工,达到间排距应及时打锚杆支护顶板。
3、支设前探梁时人员必须在永久支护下进行,每次支设及回撤前探梁必须有专人负责监护顶板,班长亲自指挥。
采掘工程过断层安全技术措施背景断层是地质构造中最容易产生地震的地带,断层会对采掘工程的稳定性和安全性造成很大的威胁。
采煤过程中如果遇到断层,就需要考虑采取一些安全技术措施来保证采煤过程中的稳定性和安全性。
本文将介绍一些采掘工程过断层安全技术措施。
断层的形成和类型断层是指地壳中岩石相互滑动的裂缝,是地球构造的主要形式之一。
断层的形成与地壳运动密切相关,可分为构造和非构造断层。
构造断层是地壳的复杂形变产物,属于地球构造的要素之一,主要形成于构造作用的作用下;而非构造断层则是由外部因素使岩石发生破裂而形成的,如地震力作用、爆炸力作用等。
断层的类型多种多样,但一般可分为平移断层、逆冲断层、正断层、走滑断层等几种类型。
其中,平移断层是岩石沿断层面平移而形成的一种断层,断层面呈倾斜状;逆冲断层则是岩石沿断层面向另一侧倾斜而形成的断层;正断层与逆冲断层恰相反,是岩石沿断层面向原侧倾斜而形成的断层;走滑断层是在一个岩石体内,沿一定的断层面上易发生剪切运动,使岩石体两侧分别呈相对水平移动状态而形成的一种断层。
采掘工程过断层安全技术措施1. 断层区域勘探及预警技术为保障采掘区域的安全,必须首先对地下情况进行详细勘探,确认断层的位置以及其运动状态。
接下来需要配备高精度的位移仪器或高精度的显微测量仪,对断层区域进行实时的位移监测和变形分析。
当监测到断层位移量达到预警值时,必须立即采取安全措施保障采掘区域的安全。
2. 预底板处理当采掘到断层下方时,需要对断层进行特殊的处理,这一处理称之为预底板处理。
该处理是为避免采掘过程中对断层造成破坏和损坏,从而保障采掘区域的安全。
预底板的处理方式有多种,包括护理、注浆、支护等。
3. 钢丝网加固钢丝网加固是一种常用的断层支护方式。
在采掘过程中,会铺设钢丝网在断层上方,这一措施能够有效增强断层的强度和稳定性,保障采煤作业的安全。
4. 加强通风系统断层区域的通风系统对工作人员的健康安全有很大的影响。
掘进工作面过断层及处理冒顶安全技术措施为了确保掘进工作面在遇到断层时的施工安全,减少不必要的损失,现将过断层及处理冒顶措施制定如下。
一、地质勘探探明的断层。
1、掘进工作面在距经地质勘探部门探明、图纸上标有的断层80米时,必须停止掘进进行打钻钻探,主要是进一步探明断层的产状要素、瓦斯赋存情况和富水情况。
2、符合继续掘进的条件时,方可继续掘进。
3、必须加强掘进工作面的支架管理,巷道内严禁有失效支架。
4、在掘进工作面距迎头50米范围内备足坑木、串批、木茬等物料,以备在遇到断层时发生冒顶时急用。
5、必须加强水的管理,上山掘进的巷道,必须提前在巷道边清出排水渠沟,并班班将巷道内的浮煤清理干净,保证渠沟畅通。
下山掘进的巷道,必须将水泵提前下到掘进工作面迎头,并将电源及开关接好,并进行试运转,保证在揭露断层后,一旦有水,水泵能正常工作,水泵数量必须达到一用一备的标准。
6、通风科必须加强通风管理,保证风量满足要求,并班班专职瓦斯检查员对该掘进工作面进行瓦斯检测,一旦异常必须立即停止掘进,先处理后施工。
7、架U型棚掘进的巷道,必须提前20米进行喷浆,或用电焊的方法将巷道内的支架连成一体,增加巷道支架的整体稳定性。
8、机电队加强巷道内水泵的管理,提前对巷道内的排水设施及泵房的排水设施进行检验,保证台台完好。
9、必须严格执行敲帮问顶制度,经常对施工地点的煤墙进行敲审,发现活矸、聋顶先处理后施工。
10、班班有副队长以上干部在此处跟班作业,负责该处的施工安全和工程质量。
11、安监科必须安排专职安全员对该处进行督查。
12、揭露断层后当班班长负责及时向矿调度室进行汇报。
二、地质勘探未探明的断层1、在掘进过程中,一旦发现煤层断开,揭露断层后,必须立即停止掘进,向调度室和技术科汇报,并对迎头煤墙进行逼帮处理,防止片帮和冒顶发生。
2、通风科安排瓦斯检查员对巷道内的瓦斯浓度进行检测,发现异常立即采取措施。
3、对迎头5米内的支架进行检查,保证拉钩上齐并绑扎牢固,卡缆螺丝上紧,对迎头5米内的支架进行喷浆或焊接加固。
过断层及破碎带施工安全技术措施(一)掘进过程中遇见断层及破碎带时,必须坚持有疑必探原则,及时探查可疑区域。
探明构造情况、顶板破碎等情况,分析预判断层的落差、倾角,绘制过断层预想剖面图。
(二)如突然出现断层或煤层异常变化(突然变厚、变薄),首先进行打钻探孔作业,探水探瓦斯,把瓦斯及水赋予情况分析清楚,再制定专项措施进行掘进。
(三)过断层及破碎带时顶板管理:1.当断层落差超过1.5m以及落差1.5m以下围岩破碎的,采取超前长壁注浆技术(含注浆锚索、锚杆等)加固顶板,采用加强巷道支护方式通过断层,由矿总工程师具体确定。
2.断层落差1.5m以下,围岩完整不破碎的,采用加强巷道支护方式通过断层,加强巷道支护方式由矿总工程师具体确定。
3.对掘进揭露落差1.5m以上断层或1.5m以下断层存在围岩破碎情况时,必须对围岩进行注浆加固,注浆加固采用无机425#(525#)硅酸盐水泥浆、GRPC注浆堵漏胶结料、KWJG系列矿用无机充填加固材料等,同时由矿总工程师或分管矿领导确定是否打深孔注浆,要找准裂隙区、松软区进行注浆加固,从原理、材料、设备等方面进行研究,确保注浆效果。
4.带班人员必须严格执行敲帮问顶制度。
5.坚持先排险后支护,先支护后作业的原则,及时使用长柄(不小于2.0m)工具排除危帮危顶,浮矸、活矸,要防止在排除危岩过程中岩石意外伤人。
6.要加强跟班作业,督促工人加强对顶板的支护力度。
工作地点必须架设好临时支护。
严格永久支护的工程质量管理,工程质量和支护材料规格必须符合设计的有关规定,工作地点要备有满足工作需要的支护材料。
7.安全员随时检查顶板的安全情况,督促职工搞好自身安全。
做到安全作业。
8.由每班的班长负责工程质量管理和支护质量管理。
(四)过断层及破碎带时的具体要求:1.掘进过程中过断层、破碎带,支护必须紧跟迎头。
支护前必须挑掉活矸,坚持“敲帮问顶”制度(支护合格后进行出渣)。
2.掘进过程中过断层、破碎带,提前架棚支护,支护形式与过淋水段架棚支护一致,根据现场适当调整棚间距。
采掘工程过断层安全技术措施背景介绍在开展采矿作业时,过断层是常见的一种情况。
断层是地质构造的一种形式,是地层中由于地壳运动或应力变化引起的破裂带,其断裂面上的岩石已经发生了位移。
因此,过断层区域的岩层比一般地层更脆弱,更容易发生塌方、滑坡等事故。
为了保障采矿作业的安全进行,必须采取一系列的安全技术措施。
安全技术措施合理选址选择采矿区时,必须要充分考虑断层的分布情况、断层的性质、断层面的位置等因素。
断层面的位置是关键因素之一,如果采掘工作过分靠近断层面,就有引起断层活动的风险,加剧了采掘过程中的不稳定因素。
同时,采区地形高差越大,地层越复杂,断层活动的可能性越大,应该选择相对平缓的地形,以降低风险。
合理开采顺序断层的破碎带周边常常会出现稳定性差、坚硬程度不同、变形速率大等情况,采矿作业时必须对这些问题提前考虑并安排矿井内采掘的顺序。
采掘顺序应该与断层的位置和性质相关,尽量让断层处于采掘通道或工作面的侧面,而不是平行于矿井主风向或采场平面,减少垮掉和滑坡等的风险。
加强支护加强断层周围的支护是稳定采掘过断层区域的重要技术措施。
支护种类需要根据断层的性质具体选择,如灌浆、锚杆、矿浆注浆、内外架管等。
在煤层中,常会采用锚喷法加强支护。
锚喷法是在巷道或工作面钻孔后,将支撑材料注入孔中,支撑材料包括钢筋、钢带、灌浆材料等。
在断层活动等情况下,这些支撑材料能够支撑巷道和工作面,防止塌方、滑坡等事故。
实施监测为了及时掌握采掘过程中断层动态信息,及时采取安全措施,需要在采掘前、采掘过程中和采掘后进行对断层的监测。
监测的方法包括挂置倾斜仪、放置应变仪、测量铁轨、巷道等变形等。
通过监测数据的处理与分析,可以实时了解断层发育及变化情况,进行预警与处置。
结论采掘工程过断层时,需要合理选址、合理开采顺序、加强支护和实施监测,本文介绍的这些技术措施都是非常重要的,能够有效降低采掘过程中的地质风险,保障采矿作业的安全进行。
同时,针对不同的地质情况和采掘需求,还需要深入研究,总结出更为完善的技术方案。
过断层安全技术措施
掘进工程遇断层时,易造成顶板事故,危及矿职工人身安全,为了安全度过破碎带,特制定安全技术措施如下:
1、在采掘过程中如遇断层构造时,首先确定断层的属性,测定断层走向、倾向、倾角,根据掌握收集到的地质资料,及时制定有针对性的施工方法
2、严格执行操作规程、交接班和安全检查制度,不断观察周边围岩稳定状况的变化,严格执行敲帮问顶制度,加强工作面顶板支护,采取架棚背顶支护方式,严禁空顶作业,支架架设牢固,并有防倒柱措施。
3、超前支护及时跟上,巷道支架背帮要严实,防止漏顶或漏帮。
棚距可缩小,减小空顶距,及时支设临时支架,永久支架也要及时跟上,滞后距离不能大于3~5m。
4、使用前探和连锁临时支护。
○1前探支护采用长3.5m、选用10#热轧普通工字钢两条在棚梁下用U型卡固定,前探最大长度为1.1米, 前探梁上方用2块规格为:长×宽×厚=1500×200×150mm小板梁和小杆接顶。
○2连锁支护采用¢40mm的钢管,用铁箍固定在高度1∕2以上棚腿上,每帮两条,每条长2.7m,,共连锁10架棚子。
相邻两棚腿之间用两条木承棒固定。
5、在断裂带附近作业时,尽量多打眼,减少放炮装药量,降低因放炮对断层带附近顶板的破坏。
6、临近断层,要加强对瓦斯的检查及断层水的疏排工作。
7、加强局部通风管理,严格执行“一通三防、一炮三检”制度,杜绝违章指挥、冒险蛮干行为。
其它按作业规程有关规定执行。
针对性措施1、进入工作面的所有人员,必须执行敲帮问顶制度,检查围岩和支护情况,检查时由外向里依次检查巷道的永久支护、临时支护及安全设施,发现隐患及时处理,确认安全方可作业。
2、每班接班后,必须先对作业地点附近10米内的支护,补齐各种失效支3、处理顶板时,必须由有经验的老工人进行,并使用2米以上长把工具,事先选好退路,并设专人照看顶板。
4、过断层期间,掘进机必须施工一米支护一米,支护必须紧跟迎头,严禁空顶作业。
5、过断层期间,如遇顶板破碎,必须对其进行挂网,以保证作业人员的安全。
6、放振动炮时必须少装药、放小炮。
7、严格执行“一炮四检”和“三人联锁放炮制”。
8、放炮员必须经培训合格持证上岗。
9、放炮员必须自联、自放、自带放炮器钥匙,放炮器必须完好防爆。
10、严禁明火、动力、短线放炮及放糊炮。
11、放炮时设岗距离不少于100米,每次放炮时必须在所有通往放炮地点的巷道设岗。
设岗人员未接通知不得擅自离岗。
12、放炮前班组长清点人数无误后,方准下达放炮命令,放炮员放炮前,必须发出信号至少5秒后,方可放炮。
13、装药时,必须清净炮眼中的岩粉,再使用木质炮棍,将药卷送至眼底压实封满炮泥,不得冲撞或捣实。
14、雷管脚线必须扭结成短路,悬空避免与带电体接触。
15、必须正向装药,打眼与装药不得同时作业。
16、为药雷管分装分运,由放炮员持证领取,分开存放在专用的爆炸材料箱内,并加锁;严禁乱扔、乱放,爆炸材料箱必须放在顶板完好、避开机械、电气设备的地点。
17、从成束的电雷管中抽取单个电雷管时,不得手拉脚线硬拽管体,也不得手拉管体硬拽脚线,应将成束的电雷管顺好,拉住前端脚线将电雷管抽出,抽出单个电雷管后,必须将其脚线扭结短路。
18、装配起爆药卷时,必须在顶板、支护完好处、避开电气设备和导电体的地点进行,且严格执行《煤矿安全规程》第325条、第326条规定。
19、失效、变质为药必须返回为药库,未用完的为药雷管必须放回为药箱严禁乱扔乱放。
综掘机过断层带安全措施1. 引言断层带是地质构造中非常重要的地质现象之一,它代表了地壳运动造成的断裂带。
在工程建设中,特别是综合掘进机在过断层带作业时,需要采取一系列安全措施来保障工作人员的安全以及作业的顺利进行。
本文将介绍综掘机过断层带的安全措施。
2. 断层带的特点断层带具有以下几个特点:•断层带通常位于地表以下较远的地方,因此人工直接观测较为困难;•断层带中地质构造的复杂性使得其地质环境异常复杂;•断层带具有较高的地震活动性,可能会给工程建设带来较大的地质风险;•断层带往往不规则分布,其宽度、长度和形态难以准确判断。
3. 综掘机过断层带的安全措施综掘机是一种用于矿山或隧道等地下开采的大型设备,其操作需要高度注意安全性。
以下是综掘机过断层带时应采取的安全措施:3.1 地质勘察在进行综掘机过断层带作业之前,必须进行详细的地质勘察工作。
地质勘察的目的是了解断层带的几何形态、断层带内部的地质构造等信息,从而制定相应的施工方案和安全措施。
3.2 施工方案制定根据地质勘察结果,制定合理的施工方案是确保安全的关键。
施工方案应考虑以下因素:•岩层强度与稳定性;•断层带宽度与位置;•综掘机的作业能力与稳定性。
3.3 安全隔离带设置在综掘机过断层带作业时,应设置安全隔离带。
安全隔离带的设立旨在限制工人的活动范围,同时减少风险发生的可能性。
安全隔离带的宽度和位置应根据实际情况进行合理设置。
3.4 定期地质监测综掘机过断层带作业期间,应定期进行地质监测。
地质监测的目的是及时掌握断层带的变化情况,以便及时调整施工方案和安全措施。
常见的地质监测手段包括地面沉降观测、应力监测和地震监测等。
3.5 应急预案制定针对可能发生的突发情况,应制定相应的应急预案。
应急预案应明确工作人员的应急责任、应急装备的配置以及紧急疏散的路线等。
同时,应定期组织应急演练,以提高工作人员的应急能力。
4. 结论综掘机过断层带是一项复杂且高风险的工程作业。
黔越矿业有限公司
贞丰县挽澜乡大石堡煤矿

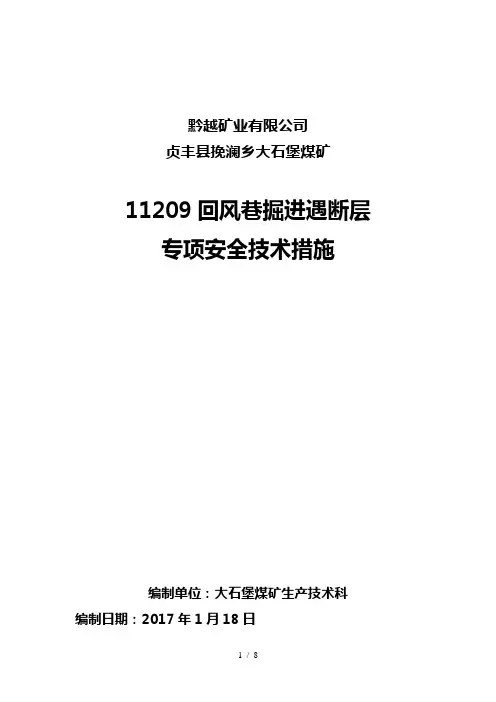

11209回风巷掘进遇断层专项安全技术措施
编制单位:大石堡煤矿生产技术科
编制日期:2017年1月18日
11209回风巷掘进遇断层专项安全技术措施
11209回风上山掘进至58m处遇F1断层,断层落差约10-12米左右,为正断层,为了确保11209回风巷掘施工安全、顺利的渡过断层破碎带,特制定如下安全技术措施:
一、施工技术要求
1、回风上山停止掘进,从迎头后退4米避F1断层开门,按1950的方位开门掘进沿煤层掘进与K2运输上山上段(18#密闭以里段)贯通,贯通措施已另行编制。
2、掘进作业缩短循环,每循环为800mm,采用11#矿用工字钢支护,缩小支护间距为0.6m。
3、加强工程质量的要求,对工作面的工程质量必须严格进行验收,发现问题及时处理。
二、专项安全技术措施
一)、过断层破碎带防止水灾措施
1、工作面必须严格执行“逢掘必探、先探后掘、有疑必停”的前探规定,钻孔直径≥65mm,钻孔布置严格按照设计规定执行。
2、巷道掘进时,地质测量部门根据钻探情况提前进行地质预测,掌握施工动态和围岩变化情况,及时验证提供的地质资料,并随时通报给煤矿防治水机构和掘进队。
3、钻孔施工中发现异常情况,必须停止工作,撤出人员切断井下所有电源,汇报处理。
异常情况是指:钻孔内有水流出,或者有透水、顶板来压现象等。
发现有挂红、挂汗、空气变冷、出现雾气、水叫、顶板淋水加大,顶板来压、底板鼓起或产生裂隙,出现渗水,水色发浑,有臭味,瓦斯忽高忽低有喷瓦斯现象等突水、突出征兆时,必须停止作业,采取措施,并迅速调度室,发出警报,撤出受威胁的所有人员。
钻进时,发现煤岩松软、片帮、来压或钻孔中的水压、水量突然增大,以及有顶钻等异常状况时,必须停止钻进,但不得拔出钻杆,现场负责人应立即向调度室报告,并派人监测水情。
如果发现情况危急时,必须立即撤出所有受水威胁的人员,然后采取措施,进行处理。
二)、过断层地质构造带防止瓦斯事故措施
1、在接近断层时,必须采取以下措施
加强瓦斯检查监测:瓦检员在接近断层掘进时,每小时必须对工作面迎头和回风流中检测瓦斯一次,严禁漏检、假检。
设置瓦斯指示报警装置,从矿井地面监控室内可连续监测工作面瓦斯变化情况。
②坚持瓦斯浓度超限断电管理制度,配足瓦斯监测仪器,加强监测监控。
③工作面悬挂便携式瓦斯监测报警仪,一旦出现瓦斯涌出现象,立即停止作业,撤出人员、切断电源、汇报矿领导,制定专门措施处理。
④放炮地点有专门规定并严格执行,特别在断层附近施工,严格按
照规定的放炮地点进行启爆。
放炮工作严格按照“一炮三检”的放炮瓦斯检查工作。
放炮后有专职瓦检员监督,工作面所有工作人员不经专职瓦检员允许,任何人不得私自进入放炮工作面,严禁瓦斯超限作业。
⑤调整巷道布置位置,尽可能的避免巷道穿过断层构造带。
⑥有专人负责掘进通风巡视工作,加强风筒管理,风筒逢环必挂,缺环必补,保持平直园缓。
严禁出现风筒漏风、风筒距工作面距离过长等问题。
2、揭露地质构造的放炮规定:“打浅眼、少装药、放小炮”,一次只允许放一炮,检测完瓦斯后再放第二炮,严禁连续放炮。
防止放炮诱发瓦斯突出。
3、工作中发现有瓦斯限,要立即停止一切工作,撤出井下所有人员,切断井下一切生产性电源,并及时向矿领导和相关技术人员汇报。
无声征兆:工作面顶板压力增大,煤壁被挤出、片帮掉渣、顶板下沉或底板鼓起,煤层层理紊乱、煤暗淡无光泽、煤质变软、煤壁发亮,工作面风流中瓦斯忽大忽小,打钻时有顶钻、卡钻、喷瓦斯等现象。
有声征兆:煤层发盯劈裂声、闷雷声、机枪声、响煤炮,声音由远到近、由小到大,有短暂的、有连续的、间隔时间长短不一,煤壁发生震动或冲击,顶板来压,支架发出折裂声。
4、过地质构造带时,必须严格正确使用防突风门。
正向风门必须是常闭状态,严格使用联锁装置,运输车辆通过时要一开一关,不能两个同时开启;反向防爆风门不放炮时要采取可靠措施使其开启,防止自行关闭,放炮时必须是关闭状态,要采取可靠措施防止自行开启,否则不允许放炮作业。
5、过地质构造带时,瓦检员要随时检测瓦斯浓度,发现异常情况及时采取停工撤人等果断措施,并向跟班矿领导汇报。
三)过断层地质构造带预防顶板事故措施
1、断层等地质构造带附近,由于顶板(围岩)破碎,掘进工作中,应及时改变支护方,预防顶板事故。
2、揭露地质构造要“打浅眼、少装药、放小炮”,降低围岩破坏程度,尽量保持顶板原有的稳定性。
3、过地质构造带时,棚距可缩小到0.4m,甚至密棚支护,并且棚腿要穿20cm见方的鞋。
用厚木料将帮顶腰实、背严、塞紧,撑木增加到3块,分别在棚腿的上、中、下部位使用。
4、架棚巷道遇到顶板破碎,或遇到顶底板松软时,首先要准备好处理工作面时的支护所需要的材料,缩短架棚间距,先控制顶部及两帮,再进行架棚。
5、空顶过高的地方必须先打木垛,交架的木垛必须和邦顶紧接且
背实,没有接顶背实前,不得中途停工和下班。
6、保证架棚质量,帮顶必须打紧背实,巷道架棚迎山符合要求,棚与棚之间要相互牵连,打好撑子,防止棚架变形造成巷道冒顶、倒塌。
四)前探支护和临时支护
1、前探支护用两根4米长工字钢钢材作前探梁,在前探梁上的前探板排放间距不得超过0.1m,前探梁固定在靠近掘进工作面第一列支架的梁头下面,固定前探梁的材料用直接大于0.16cm 的钢筋做成回形圈。
掘进工作面严禁空顶作业。
2、掘进工作面防止冒顶事故的主要措施是尽量缩短顶板悬露距离和面积,及时支护,严格工程质量的要求进行巷道支护,认真进行敲帮问顶,严禁空帮空顶作业,加强巷道的维修和管理。
3、对巷道高冒处要及时采取充填措施,充填厚度不得小于0.8米,根据掘进工作的情况采取穿梁护顶或架设木垛接顶。
其他未尽事项严格按照《煤矿安全规程》、《操作规程》、《11209回风巷掘进作业规程》相关规定执行。
贞丰县挽澜乡大石堡煤矿
2017.01.18
11209回风巷掘进遇断层专项安全技术措施会审表
专项安全技术措施贯彻学习签名。
