化粪池专项施工方案一、工程内容本工程共有5座化粪池分别为11#的1座、13#的4座化粪池(结构形式参照国标图集),5座化粪池均采用钢筋混凝土结构。
二、施工顺序测量放样—清除表土—打钢板桩围护—挖土至设计标高—基础垫层—底板钢筋绑扎--底板混凝土施工—浇筑墙身(池壁钢筋绑扎—池壁模板安装—池壁混凝土施工)—池周边部分回填—拔出钢板桩—顶板施工—覆土回填三、主要分部分项工程施工方法、方案(一)基坑围护方案根据挖土深度和该地实际地质情况,本项工程拟采用密排钢板桩围护的方法。
布置方式:本工程拟采用密撑四周布置,槽钢型号为:25#C型、L=8m,钢板桩打入桩顶标高与放坡基坑底齐平,并保证入土深度为总桩长的一半以上。
钢板桩打设位置在基坑(侧墙外边线)每侧外1.00m 处。
保证基础的排水和施工工作面及施工安全。
钢板桩围檩同样采用单排25#C型槽钢。
为保证围护稳定性,适当间距设置横撑,横撑采用6m长25#C型槽钢间隔布置(间隔2m设一道)。
A:钢板桩施工要点如下①、根据基坑边线,先开挖钢板桩槽,宽度为1.0m,深度0.70m 左右。
钢板桩施工采用打拔桩机(KB60)一台。
打桩操作严格执行《市政工程安全操作规程》。
②、钢板桩的排列根据土质和基坑深度,采用正反咬口形式。
③、打桩时钢板桩顶部戴钢帽,同时要做到横平竖直。
当发现板桩入土过盲慢,桩锤回弹过大,应查明原因,处理后方可继续施工。
④、打桩前应检查地下管线或地下构筑物,必须时将管道外露。
采取施工保护后再打设板桩,或者局部不打设板桩,采取其它支护措施。
B:拔桩待填土达到规定的密实度之后,方可拨除钢板桩。
拨除时应采取措施,减少板桩槽内带土,板桩应间隔拨除,并及时灌砂以填充钢板桩拨除后留下的空隙,亦可适当冲水以帮助砂下沉。
拨桩派专人指挥,谨慎操作,确保安全。
拨除的钢板桩应及时清理,保养,并按长度和规格分别堆放,弯曲过大的钢板桩应分开堆放。
拨桩后,原地面不应发生明显的沉陷或开裂。

化粪池施工方案一、工艺流程化粪池基坑土方开挖→基坑底部清槽→铺设粗砂垫层→化粪池吊装→土方回填→现浇钢筋混凝土板加固→土方回填→井口砌筑二、主要施工方法1、土方开挖土方开挖采取人工配合机械大开挖,根据现场土质及挖深情况,BZHC-13A化粪池由于覆土较深,进行分部开挖,第一步挖深2.5m,按1:0.33放坡,第二部挖深3m,按1:0.5放坡。
由于沟槽开挖土方量较大,将开挖土方全部存入甲方指定场地,运距2KM,待主体结构施工完毕后,在运回回填,土方合计开挖量及土方回填量以实际情况为准。
BZHC-9A化粪池采用标准开挖,放坡系数为1:0.5,土方开挖量及土方回填量以实际情况为准。
如遇土质松软等情况,适当增大放坡系数(1:0.75)。
基坑开挖完成后,及时搭建安全防护设施临边防护具体做法如下:(1)临边防护栏杆采用钢管栏杆及栏杆柱均采用Φ48* 3.5mm 的管材,以扣件固定。
(2)防护栏杆由二道横杆及栏杆柱组成,将化粪池基坑进行封闭。
上横杆离地高度为1.2米,下横杆离地高度为0.6米,立杆总长度1.7米,埋入地下0.5米,立杆间距2米。
(3)防护栏杆必须自上而下用安全立网封闭。
(4)所有护栏用红白油漆刷上醒目的警示色,钢管红白油漆间距为20CM。
护栏周围悬挂“禁止翻越”、“当心坠落”等禁止、警告标志。
(5)基坑周边对方的施工材料具基坑上口边缘≥2m,临边防护栏杆范围内严禁堆放一切材料。
沟槽开挖断面图如下:BZHC-13A化粪池沟槽开挖示意图如下:BZHC-9A化粪池沟槽开挖示意图如下:2、沟槽支护(1)沟槽开挖后,立即进行沟槽支护,防止槽壁失稳而导致沟槽坍塌。
依据地层结构、地下水位及开挖深度、宽度等因素,对沟槽四周进行井字形挡板支撑。
(2)竖向支撑采用φ48钢管撑,每1m设一根,沿放坡角度敷设,埋入地下60cm。
横向用木方填充,撑料不得有腐朽、劈裂等现象。
横板与土壁之间均须紧贴;操作人员上下沟槽,不得从撑木上攀登。

一、工程概况本工程为某住宅小区化粪池安装工程,化粪池主要用于收集和分离生活污水中的固体和液体,防止管道堵塞。
本次工程需安装的化粪池为钢筋混凝土化粪池,有效容积为100立方米。
二、施工准备1. 施工人员:组织一支经验丰富的施工队伍,包括施工负责人、技术员、施工员、电工、焊工等。
2. 施工材料:钢筋混凝土、钢筋、水泥、砂、石子、防水材料、管道等。
3. 施工设备:挖掘机、搅拌机、混凝土泵、吊车、电焊机、切割机、水准仪、全站仪等。
4. 施工图纸:熟悉化粪池设计图纸,明确化粪池的尺寸、位置、结构等。
三、施工工艺及方法1. 基坑开挖:根据设计图纸,确定化粪池位置,进行基坑开挖。
开挖深度应比化粪池深度多0.5米,四周加宽1.5米作为工作面。
注意保持基坑干燥,防止地下水渗入。
2. 基坑处理:对基坑底部进行平整,清除杂物,铺设砂垫层,厚度为0.1米,夯实系数大于0.95。
3. 钢筋制作与绑扎:根据设计图纸,制作钢筋,进行绑扎。
钢筋应采用HPB235级钢筋,末端应作180弯钩,弯弧内直径不应小于钢筋的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。
4. 混凝土浇筑:在钢筋绑扎完成后,进行混凝土浇筑。
混凝土采用C20强度等级,采用搅拌机搅拌,混凝土泵输送。
浇筑过程中,注意振捣密实,确保混凝土质量。
5. 防水处理:在化粪池内外壁涂刷防水涂料,厚度为2毫米,防止渗漏。
6. 管道安装:根据设计图纸,安装进出水管、检查井等管道。
管道接口应严密,防止泄漏。
7. 检查与验收:施工过程中,对化粪池结构、防水、管道等进行检查,确保质量符合要求。
施工完成后,进行验收,合格后方可投入使用。
四、施工注意事项1. 施工过程中,应严格按照设计图纸和施工规范进行操作,确保工程质量。
2. 施工现场应保持整洁,防止污染环境。
3. 施工过程中,注意安全防护,防止安全事故发生。
4. 施工完成后,及时清理施工现场,恢复原状。
五、施工进度安排1. 基坑开挖:2天2. 钢筋制作与绑扎:3天3. 混凝土浇筑:2天4. 防水处理:1天5. 管道安装:2天6. 检查与验收:1天总计:11天六、施工质量保证措施1. 严格把控施工材料质量,确保材料符合设计要求。

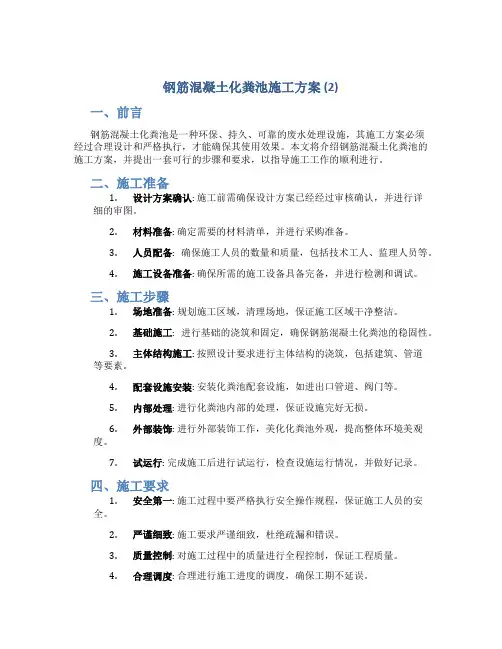

钢筋混凝土化粪池施工方案 (2)一、前言钢筋混凝土化粪池是一种环保、持久、可靠的废水处理设施,其施工方案必须经过合理设计和严格执行,才能确保其使用效果。
本文将介绍钢筋混凝土化粪池的施工方案,并提出一套可行的步骤和要求,以指导施工工作的顺利进行。
二、施工准备1.设计方案确认: 施工前需确保设计方案已经经过审核确认,并进行详细的审图。
2.材料准备: 确定需要的材料清单,并进行采购准备。
3.人员配备: 确保施工人员的数量和质量,包括技术工人、监理人员等。
4.施工设备准备: 确保所需的施工设备具备完备,并进行检测和调试。
三、施工步骤1.场地准备: 规划施工区域,清理场地,保证施工区域干净整洁。
2.基础施工: 进行基础的浇筑和固定,确保钢筋混凝土化粪池的稳固性。
3.主体结构施工: 按照设计要求进行主体结构的浇筑,包括建筑、管道等要素。
4.配套设施安装: 安装化粪池配套设施,如进出口管道、阀门等。
5.内部处理: 进行化粪池内部的处理,保证设施完好无损。
6.外部装饰: 进行外部装饰工作,美化化粪池外观,提高整体环境美观度。
7.试运行: 完成施工后进行试运行,检查设施运行情况,并做好记录。
四、施工要求1.安全第一: 施工过程中要严格执行安全操作规程,保证施工人员的安全。
2.严谨细致: 施工要求严谨细致,杜绝疏漏和错误。
3.质量控制: 对施工过程中的质量进行全程控制,保证工程质量。
4.合理调度: 合理进行施工进度的调度,确保工期不延误。
5.环保要求: 施工过程中要注意环保,减少对环境的污染。
五、总结钢筋混凝土化粪池施工方案的实施,需要合理的准备和严格的执行,只有这样才能保证施工工程的顺利进行并达到预期效果。
施工人员应认真执行施工要求,保持施工质量,确保整个工程的安全和稳定。
以上为钢筋混凝土化粪池施工方案的内容,希望对相关人员有所帮助。

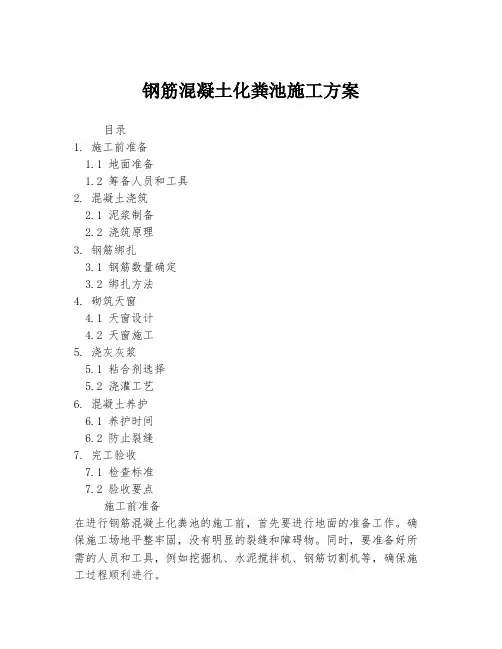

钢筋混凝土化粪池施工方案目录1. 施工前准备1.1 地面准备1.2 筹备人员和工具2. 混凝土浇筑2.1 泥浆制备2.2 浇筑原理3. 钢筋绑扎3.1 钢筋数量确定3.2 绑扎方法4. 砌筑天窗4.1 天窗设计4.2 天窗施工5. 浇灰灰浆5.1 粘合剂选择5.2 浇灌工艺6. 混凝土养护6.1 养护时间6.2 防止裂缝7. 完工验收7.1 检查标准7.2 验收要点施工前准备在进行钢筋混凝土化粪池的施工前,首先要进行地面的准备工作。
确保施工场地平整牢固,没有明显的裂缝和障碍物。
同时,要准备好所需的人员和工具,例如挖掘机、水泥搅拌机、钢筋切割机等,确保施工过程顺利进行。
混凝土浇筑混凝土浇筑是钢筋混凝土化粪池施工的关键环节。
在浇筑前需要准备好足够的泥浆,并根据设计要求进行混凝土的浇筑。
需要注意控制浇筑厚度和均匀性,确保整体结构稳固。
钢筋绑扎钢筋绑扎是确保钢筋混凝土化粪池强度的关键步骤。
在绑扎前需要确定好所需的钢筋数量和规格,并按照设计要求进行绑扎。
绑扎时要注意钢筋的间距和连接方式,确保整体结构牢固可靠。
砌筑天窗天窗是钢筋混凝土化粪池的出气口和检修口,设计合理的天窗可以方便以后的检修和维护工作。
在施工时需要按照设计要求进行天窗的砌筑,并确保密封性和结构稳固。
浇灰灰浆浇灌灰浆是钢筋混凝土化粪池表面的保护层,能够增强结构的耐磨性和耐腐蚀性。
在浇灌时需要选择合适的粘合剂和施工工艺,确保灰浆充分浸润并粘结于混凝土表面。
混凝土养护混凝土浇筑后需要进行养护,以确保混凝土的强度和耐久性。
养护的时间一般为28天左右,期间要保持混凝土表面湿润,防止过早干燥和裂缝的产生。
同时要注意防止外力的损害,确保混凝土的完整性。
完工验收施工完成后需要进行验收工作,检查钢筋混凝土化粪池是否符合设计要求和施工标准。
验收时要注意检查各个环节的质量和工艺,确保整体结构稳固可靠,没有明显的缺陷和安全隐患。
只有通过验收的化粪池才能投入使用。
钢筋混凝土化粪池施工方案钢筋混凝土化粪池施工方案一、施工前的准备工作1. 开工前,对施工现场进行勘察,并确定化粪池的位置和大小。
2. 准备施工所需的材料和设备,包括水泥、钢筋、模板、混凝土搅拌机、发电机等。
3. 整理施工场地,清除杂物和障碍物,确保施工现场整洁和安全。
二、制作模板1. 根据化粪池的设计尺寸和形状,制作合适的木模板。
2. 模板安装时要进行检查,确保模板的稳固和密实。
3. 在模板内部涂刷脱模剂,以便混凝土浇筑后容易脱模。
三、钢筋绑扎1. 根据设计要求和工程施工规范,进行钢筋的绑扎。
2. 采用适当的绑扎方法和技术,确保钢筋的正确位置和牢固度。
3. 钢筋连接处要有足够的搭接长度,以保证施工过程中的安全性和结构稳定性。
四、浇筑混凝土1. 混凝土的配比按照设计要求进行调配,确保混凝土的质量合格。
2. 使用混凝土搅拌机将调配好的混凝土输送至化粪池内。
3. 注意在浇筑过程中进行振捣和敲击,以确保混凝土的密实和均匀。
4. 混凝土的浇筑要分层进行,每层浇筑完成后要进行密实和养护。
五、养护处理1. 混凝土浇筑完成后,对化粪池进行养护处理,以保证混凝土的强度和耐久性。
2. 避免混凝土过早干燥和混凝土温度过高,对其进行保湿处理。
3. 根据混凝土的龄期,采取相应的措施,如覆盖湿布、喷水养护等。
六、验收和整理1. 混凝土达到设计强度后,进行施工验收,确保化粪池的质量符合相关标准。
2. 清理施工现场,处理废弃材料和设备,保持现场整洁。
七、安全措施1. 在施工现场设置明显的安全标志和警告标志,提醒工人注意安全。
2. 工人需佩戴合格的安全防护用品,如安全帽、安全鞋等。
3. 严格遵守操作规程和安全操作规定,确保施工过程的安全。
以上是钢筋混凝土化粪池施工方案的基本流程和要点。
在施工过程中,工作人员要严格按照设计要求和工程规范进行操作,保证化粪池的质量和安全性。

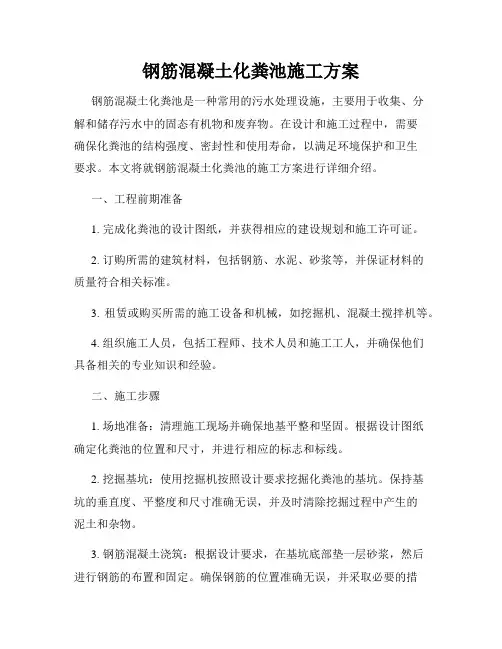

钢筋混凝土化粪池施工方案钢筋混凝土化粪池是一种常用的污水处理设施,主要用于收集、分解和储存污水中的固态有机物和废弃物。
在设计和施工过程中,需要确保化粪池的结构强度、密封性和使用寿命,以满足环境保护和卫生要求。
本文将就钢筋混凝土化粪池的施工方案进行详细介绍。
一、工程前期准备1. 完成化粪池的设计图纸,并获得相应的建设规划和施工许可证。
2. 订购所需的建筑材料,包括钢筋、水泥、砂浆等,并保证材料的质量符合相关标准。
3. 租赁或购买所需的施工设备和机械,如挖掘机、混凝土搅拌机等。
4. 组织施工人员,包括工程师、技术人员和施工工人,并确保他们具备相关的专业知识和经验。
二、施工步骤1. 场地准备:清理施工现场并确保地基平整和坚固。
根据设计图纸确定化粪池的位置和尺寸,并进行相应的标志和标线。
2. 挖掘基坑:使用挖掘机按照设计要求挖掘化粪池的基坑。
保持基坑的垂直度、平整度和尺寸准确无误,并及时清除挖掘过程中产生的泥土和杂物。
3. 钢筋混凝土浇筑:根据设计要求,在基坑底部垫一层砂浆,然后进行钢筋的布置和固定。
确保钢筋的位置准确无误,并采取必要的措施防止钢筋移位。
随后,进行混凝土的拌合、运输和浇筑,确保混凝土填充均匀,并采取振捣措施提高混凝土的密实度和强度。
4. 水泥砂浆涂层:化粪池内壁和顶部应采用2-3层水泥砂浆涂层,以提高化粪池的密封性和耐腐蚀性。
每层砂浆涂层的厚度应符合设计要求,且每层砂浆涂层应干燥后再进行下一层的施工。
5. 检验和验收:完成化粪池的施工后,进行必要的检验和验收。
检查化粪池的结构强度、密封性和外观质量,确保施工的合格性和安全性。
同时还需要进行水压试验,以验证化粪池的耐压性能和泄漏情况。
三、施工注意事项1. 施工期间,要严格按照设计图纸和技术要求施工,避免任意变动和调整,以确保化粪池的功能和安全性。
2. 混凝土浇筑前,应检查模板的安装是否牢固,确保混凝土的浇筑尺寸和坡度符合设计要求。
3. 钢筋的布置应按照设计图纸的要求进行,避免钢筋交叉和集中,以影响化粪池的强度和稳定性。
钢筋混凝土化粪池施工方案一、前期准备1.1 勘察设计在施工钢筋混凝土化粪池前,必须进行详细的勘察和设计工作。
勘察包括地形地貌、地质条件、水文地质等方面的调查,设计应符合相关标准规范要求。
1.2 材料准备准备所需材料,包括水泥、砂石、钢筋等。
确保材料质量符合标准,满足施工要求。
二、施工工艺2.1 地基处理进行基坑开挖前,应清除基坑内的积水和松软泥土,保持基坑干燥洁净。
在基坑周边设置支护措施,保证基坑的稳定。
2.2 钢筋安装根据设计图纸要求,按照相关规范对钢筋进行预埋或现浇处理。
确保钢筋的布置符合设计要求,提高结构的强度和稳定性。
2.3 混凝土浇筑采用混凝土泵车进行浇筑,保证混凝土的均匀性和密实性。
根据工程要求进行分层浇筑,避免出现裂缝和漏浆现象。
2.4 养护加固混凝土初凝后进行适当养护,保持水泥水化反应的正常进行,提高混凝土的抗压强度。
对混凝土进行加固处理,确保其使用寿命和安全性。
三、施工质量验收3.1 工程验收完成施工后,进行工程验收。
验收工作包括外观质量、尺寸精度、强度等方面的检测,确保工程质量符合相关规范。
3.2 文明施工在施工过程中,要注意文明施工,保持施工现场的整洁和安全。
确保施工人员的安全和工作秩序。
四、施工注意事项1.施工过程中要注意安全第一,严格遵守相关规范和操作流程。
2.施工过程中要加强沟通与协作,确保施工顺利进行。
3.施工结束后要做好工程验收和资料整理工作,做好施工档案的归档。
五、总结钢筋混凝土化粪池施工是一项综合性较强的工程,需要严格遵守相关规范和要求,确保施工质量和工程安全。
只有做好前期准备工作,科学施工,严格检验验收,才能确保工程顺利完成,达到预期效果。
以上是钢筋混凝土化粪池施工方案的相关内容,希望能对您在施工过程中有所帮助。

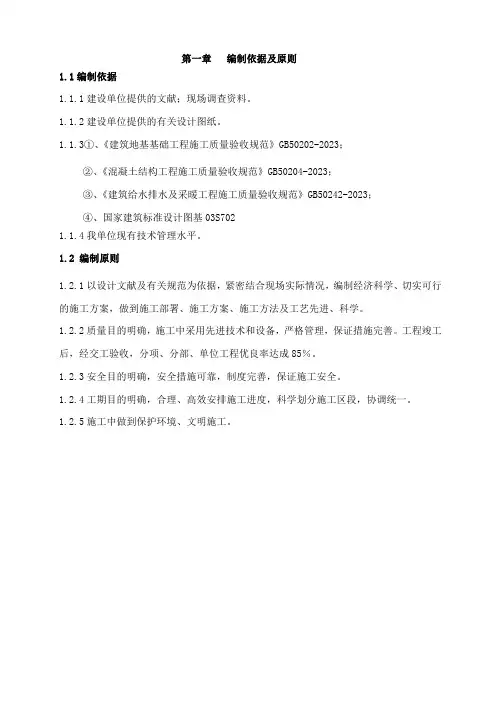

第一章编制依据及原则1.1编制依据1.1.1建设单位提供的文献;现场调查资料。
1.1.2建设单位提供的有关设计图纸。
1.1.3①、《建筑地基基础工程施工质量验收规范》GB50202-2023;②、《混凝土结构工程施工质量验收规范》GB50204-2023;③、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2023;④、国家建筑标准设计图基03S7021.1.4我单位现有技术管理水平。
1.2 编制原则1.2.1以设计文献及有关规范为依据,紧密结合现场实际情况,编制经济科学、切实可行的施工方案,做到施工部署、施工方案、施工方法及工艺先进、科学。
1.2.2质量目的明确,施工中采用先进技术和设备,严格管理,保证措施完善。
工程竣工后,经交工验收,分项、分部、单位工程优良率达成85%。
1.2.3安全目的明确,安全措施可靠,制度完善,保证施工安全。
1.2.4工期目的明确,合理、高效安排施工进度,科学划分施工区段,协调统一。
1.2.5施工中做到保护环境、文明施工。
第二章工程概况2.1工程简介本工程位于苏州太湖国家旅游度假区,是把戏年8#地块给排水及道路工程中的化粪池工程。
化粪池的基本参数:1、型号:标准型号为12#,图集号为:03S702,有覆土化粪池顶面可过汽车2、结构尺寸:长*宽*高:7.2*2.9*3.4m,有效容积为50m33、混凝土标号:C25;抗渗规定:达成S6级。
本工程计划工期为20天。
2.2工程数量10#钢筋混凝土化粪池2座;(型号:03S702)2.3本工程的重要特点2.3.1特点2.3.1.1本工程医院楼的化粪池工程。
该工程备受高度重视和关注,我们将竭尽全力,保证本工程按期、优质竣工。
2.3.2.2 本工程计划规定工期20天,工期较紧,在保证质量的情况下应抓好施工进度,严格管理、科学安排、精心施工、加大投入、建立健全各种质量保证体系,保证工程质量达成北京市合格标准、保证按期完毕施工任务。
钢筋混凝土化粪池专项施工方案一、前言随着人口数量的增加以及城市化进程的加速,污水处理和环境保护日益受到重视。
作为一种常见的污水处理设施,钢筋混凝土化粪池在乡村和城市的污水处理中起着重要作用。
本文将详细介绍钢筋混凝土化粪池专项施工方案,以保障施工过程的顺利进行和工程质量的可靠保证。
二、施工准备2.1 材料与设备准备施工前需准备充足的钢筋、混凝土、砂石、水泥等原材料,以及挖掘机、搅拌机、模板等施工设备。
确保材料的质量达标,设备的运行正常,为施工奠定基础。
2.2 施工人员配置合理配置施工人员,包括具备相应经验和技能的工程师、技术员、施工工人等,以保证施工人员的素质和数量符合工程要求。
三、施工流程3.1 地面准备工作1.在施工场地进行标定,确定化粪池的位置和大小。
2.进行地面平整和清理工作,确保施工场地的整洁和平整。
3.2 模板安装1.按照设计要求,搭建好化粪池的模板。
2.检查模板的牢固性和尺寸是否符合设计要求。
3.3 钢筋加工与安装1.根据设计要求,进行钢筋的加工和预埋工作。
2.安装钢筋,确保数量、位置和规格符合设计要求。
3.4 混凝土浇筑1.混凝土搅拌均匀,进行浇筑工作。
2.控制浇筑过程中的浇注速度、压实度和混凝土质量。
3.5 确认工程质量1.在浇筑后,及时对化粪池的工程质量进行检查和确认。
2.对施工过程中出现的问题及时处理。
四、施工验收4.1 完工验收1.施工结束后,对化粪池的尺寸、钢筋、混凝土质量进行全面检查。
2.若存在质量问题,及时整改并重新验收。
4.2 报备手续1.完成验收后,按相关规定报备市政府或环保部门。
2.提供完备的施工记录、验收报告等资料。
结语通过本文对钢筋混凝土化粪池专项施工方案的详细介绍,相信读者对该工程的施工流程和要点有了更清晰的理解。
同时也希望在施工实践中,严格按照施工方案执行,确保工程施工的质量和安全,为城市污水处理和环境保护工作贡献力量。
广安鼎恒新能源锂离子电池产业项目倒班房化粪池工程施工方案编制人:审核人:批准人:编制单位:成都民正建设工程有限公司编制日期:2014年5月28日一、编制依据1、《钢筋混凝土化粪池图集》(03S702)2、《倒班房施工设计图》3、《现行建筑施工规范大全》4、《混凝土结构工程施工质量验收规范》(GB50204-2002)5、《建筑工程施工质量验收统一标准》(GB50300-2001)6、《建筑基地基础工程施工质量验收规范》(GB50202-2002)二、工程概况该钢筋砼化粪池为四川广安鼎恒新能源大功率锂离子动力电池产业化倒班房区域污水处理池,位于倒班房7#楼北侧,与7#楼相距19米,挖土深度4.52米,覆土厚度为2.08米,砼等级C30,抗渗等级P6,有效容积100m3。
长13.2m,宽3.5m,高3.72m具体详细尺寸及施工图见图集《钢筋混凝土化粪池03S702》,型号G13-100SQF,根据实地测量以及图纸设计标高确定,采用有覆土形式,并且顶面过汽车。
三、施工目标由于该化粪池为倒班房1#~10#楼所有污水处理池。
该工程备受关注和重视。
我们将竭尽全力确保该工程按期、优质、安全完工。
计划工期挖土3天,垫层1天,钢筋绑扎4天,模板安装6天,砼浇筑2天,满水试验2天,土方回填1天,预制盖板吊装2天,井筒制安4天,合计25天。
坚持“安全第一、预防为主”的方针,在施工过程中杜绝一切重大质量安全事故的发生。
四、施工准备1、施工技术准备:组织管理人员认真学习施工规范,熟悉施工图纸规范,了解设计意图、编制具体基础施工方案。
2、物质准备:根据施工图纸和进度计划要求,编制施工机具需要量计划、物资计划详下表Φ503、劳动力准备:计划投入管理人员6人,木工10人,钢筋工5人,普工2人,电焊工1人,电工1人。
四、主要施工方案施工工艺流程:基坑定位放线→基坑土方开挖→基坑土体护坡加固→基底清槽→基底夯实处理→池底垫层→底板、池壁钢筋制安→止水钢板安装→底板砼浇筑→进出水口管道安装→池壁、顶板模板安装→顶板钢筋安装→池壁、顶板砼浇筑→模板拆除→池壁抹灰→满水试验→土方回填→预制顶盖安装1、土方工程施工顺序:定位放线→土方开挖→修整、清理→挖排水沟、集水坑→验槽→土方回填1.1定位放线:本化粪池位于7#楼1轴向北延长线上距离P轴19m,使用仪器设备以7#楼为基准参照物依次测出化粪池四角位置,并定好木桩,按照放坡比例放出土方开挖边线。
一、编制依据1.1《建筑地基处理技术规范》JGJ79-2002;1.2《建筑地基与基础工程施工质量验收规范》(GB50202-2002);1.3《钢筋混凝土化粪池图集》(03S702和07S806);1.4《建筑工程冬季施工规程》JGJ104-2011;1.5《地下工程防水图集》宁02J10;1.6《混凝土质量控制标准》GB50164-2011;1.7《混凝土结构工程施工质量验收规范》GB50204-2002;1.8《建筑工程施工质量验收统一标准》GB50300-2001等。
二、编制说明本方案是1#2#3#住宅楼附属工程化粪池冬季施工的专项方案,根据《建筑工程冬期施工规范》JGJ104-2011规定:冬季施工的起止日期为当该地区冬季到来时,如果连续当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d稳定高于5°C即解除冬期施工。
根据气象显示银川一般每年十月过后便进入冬季。
在化粪池冬季施工过程中,我们将在此方案基础上就各分部分项工程做进一步的技术交底,补充施工中的细节问题,使该方案真正具有可操作性、合理性。
同时自冬季施工开始起,我项目部成立施工现场冬季施工领导小组,并做好防雪、防风、防寒、防冻等前期准备工作,根据规范要求采取特殊措施、按期完成并确保化粪池施工质量。
三、编制目的由于冬季施工时其寒冷的气候条件,将会直接影响化粪池施工质量、安全和进度;结合该化粪池施工特点,为了确保在冬季施工顺利进行而编制此方案。
四、工程概况该住宅楼设计为一座钢筋混凝土化粪池,位于1#楼北侧(具体位置见总坪施工图);该化粪池选用池号为13号,有效容积为100m3,型号为G13-100SQF,规格3500x13200;有地下水,有覆土且顶面可过汽车的钢筋混凝土化粪池(见03S702《钢筋混凝土化粪池》第111、113页。
根据实地测量以及图纸设计标高确定,基坑垫层底标高1103.880m ,化粪池顶板标高1107.730m;挖土深度约4.7m,覆土厚度约1.02m ;详细尺寸及施工图见图集《钢筋混凝土化粪池》13号钢筋混凝土化粪池,图集号:03S702和07S906。
钢筋混凝土化粪池施工方案钢筋混凝土化粪池施工方案一、施工前的准备工作:1.明确施工图纸和技术要求,准备所需的施工设备、工具和材料。
2.对施工现场进行勘测,确定化粪池的具体位置和尺寸。
3.清理施工现场,确保施工区域的平整和清洁。
二、土方开挖:1.根据施工图纸的要求,在施工区域进行土方开挖,确保化粪池的尺寸和深度符合要求。
2.清理开挖的土方,并进行必要的填补和夯实。
三、施工基础处理:1.在化粪池的底部和四周,进行基础的处理工作,包括平整地基、铺设石灰石碎石层,以增强基坑的稳定性。
2.设置基坑支撑结构,防止基坑塌方。
四、钢筋骨架的安装:1.根据施工图纸的要求,在基坑内安装化粪池的钢筋骨架,包括立柱、筋带和梁等。
2.确保钢筋骨架的位置和尺寸准确,使用正确的绑扎方法进行固定。
五、模板的搭设:1.根据施工图纸的要求,在钢筋骨架周围搭设适当的模板,确保模板的位置和尺寸符合要求。
2.使用防水剂对模板表面进行处理,以防止水泥浆液渗漏。
六、混凝土浇筑:1.在模板中进行混凝土浇筑,确保均匀分布和充实度。
2.混凝土浇筑后,使用振动棒进行震实处理,以确保混凝土的密实度和强度。
七、表面处理与养护:1.对混凝土化粪池的表面进行养护处理,包括喷洒养护剂,覆盖湿布等,以加强混凝土的抗渗性和抗裂性。
2.需注意施工过程中气温和湿度等环境条件,适当调整养护措施。
八、施工后的清理工作:1.在混凝土完全凝固后,拆除模板和支撑结构,清理施工现场上的杂物和残留物。
2.对施工过程中使用的工具和设备进行检查,确保其完好并及时进行维修和保养。
九、验收和维护:1.根据相关标准和规范,对化粪池进行验收,检查其结构安全性和使用功能是否符合要求。
2.定期进行维护和保养,包括清理化粪池内的污物和垃圾,并定期检查和修复化粪池的漏水和破损问题。
以上就是钢筋混凝土化粪池施工的基本方案,通过合理的施工流程和科学的施工方法,确保化粪池的质量和使用寿命,提高其运行效率和安全性。
钢筋混凝土化粪池施工方法、方案.docx范本一:钢筋混凝土化粪池施工方法、方案1. 引言本文档旨在提供钢筋混凝土化粪池的详细施工方法和方案。
2. 施工前准备2.1 地基准备2.2 材料准备2.3 工具和设备准备3. 施工过程3.1 地基开挖3.1.1 地基开挖类型3.1.2 地基开挖尺寸3.1.3 开挖斜坡和排水沟3.2 钢筋安装3.2.1 钢筋种类和规格3.2.2 钢筋绑扎方法3.3 模板安装3.3.1 模板选择和准备3.3.2 模板安装方法3.4 混凝土浇筑3.4.1 混凝土配合比3.4.2 浇筑方法和顺序3.4.3 养护方法4. 安全措施4.1 施工安全规范4.2 安全用具和个人防护装备5. 施工质量控制5.1 施工前检查5.2 施工过程质量检查5.3 施工后验收及检查6. 相关附件附件一:地基开挖示意图附件二:钢筋安装示意图附件三:模板安装示意图附件四:混凝土浇筑示意图7. 法律名词及其注释法律名词1:化粪池注释:用于收集和储存家庭或公共厕所中的粪便和尿液的设施。
法律名词2:钢筋混凝土注释:由钢筋和混凝土构成的复合材料,具有高强度和耐久性,常用于建筑结构中。
范本二:钢筋混凝土化粪池施工方法、方案1. 简介本文档提供了钢筋混凝土化粪池的施工方法和方案的详细说明。
2. 施工前准备2.1 土地准备2.2 材料准备2.3 工具和设备准备3. 施工步骤3.1 土地开挖3.1.1 土地开挖类型3.1.2 土地开挖尺寸3.1.3 开挖斜坡和排水沟3.2 钢筋设置3.2.1 钢筋种类和规格3.2.2 钢筋绑扎方法3.3 模板安装3.3.1 模板选择和准备3.3.2 模板安装方法3.4 混凝土浇筑3.4.1 混凝土配合比3.4.2 浇筑方法和顺序3.4.3 养护方法4. 安全措施4.1 施工安全规范4.2 安全用具和个人防护装备5. 施工质量控制5.1 施工前检查5.2 施工过程质量检查5.3 施工后验收及检查6. 附件列表附件一:土地开挖示意图附件二:钢筋设置示意图附件三:模板安装示意图附件四:混凝土浇筑示意图7. 法律名词及注释法律名词1:化粪池注释:一种用于存放和处理人类或动物粪便和尿液的设施。
钢筋混凝土化粪池施工方案1.施工准备在开始施工前,需要进行一些准备工作。
首先,需要选择一个合适的施工场地,确保场地平整、稳定。
然后,根据设计要求准备好所需的材料和设备,包括钢筋、混凝土、砂石等。
2.基础处理首先,清理场地上的杂物和污物,确保施工场地干净整洁。
接下来,挖掘出所需的坑底,并进行必要的坑底处理,包括填方、夯实等工作。
同时,在必要的位置安装好边模板。
3.钢筋加工与安装根据设计要求,对所需的钢筋进行加工。
一般来说,需要将钢筋剪切、焊接,以形成所需的网格结构。
然后,按照设计图纸的要求,在底板和墙壁位置安装好钢筋网,确保其固定稳固。
4.浇筑混凝土在钢筋安装完成后,需要进行混凝土的浇筑工作。
首先,对混凝土进行配制,确保其符合设计要求。
然后,从坑底开始,采用人工或机械方法将混凝土倒入坑中,逐渐浇筑,同时使用振动器进行振捣,以排除混凝土中的气泡和空隙。
5.养护与固化混凝土浇筑完成后,需要进行养护和固化工作,以确保混凝土的强度和稳定性。
通常情况下,需要进行湿养护,即用湿布或喷水器对混凝土进行保湿处理,同时防止其过早干燥和龟裂。
6.污水进出口与配管安装混凝土固化后,需要对污水进出口和配管进行安装。
根据设计要求,在化粪池的顶部安装进出口管道,并连接好与废水管道的配管。
在此过程中,需注意保证连接的紧密性,以防止泄漏。
7.完善附属设施最后,进行附属设施的完善工作。
包括:安装化粪池的盖板,确保化粪池的密闭性;设置检修口,方便清理和维修;安装通气管道,保证污水的正常通风和排放。
通过以上步骤的施工,一个钢筋混凝土化粪池的施工工程便基本完成了。
在施工过程中,需要注意安全第一,做好相应的防护措施,并确保施工质量和施工进度的符合设计要求。
化粪池钢筋混凝土施工方案一、施工准备施工前,应详细阅读施工图纸、施工规范及相关技术标准,确保对工程的各项要求有充分了解。
检查施工现场,确保施工区域平整、无障碍物,施工道路畅通无阻。
落实施工材料和设备的采购与运输计划,确保材料质量满足设计要求,设备状态良好。
对施工人员进行安全技术交底,确保每个施工人员明确自己的职责和安全操作规范。
二、施工现场勘测对施工现场进行详细勘测,了解地质条件、地下水位、地下管线等情况。
根据勘测结果,编制施工方案,确保施工方案与现场实际情况相符。
三、土方开挖根据设计图纸进行土方开挖,确保开挖尺寸准确。
开挖过程中,应注意边坡稳定,防止土方坍塌。
开挖完成后,应进行基底验收,确保基底平整、无杂物。
四、基础处理对基底进行清理,去除杂物和积水。
根据设计要求,进行地基处理,如铺设垫层、做防水层等。
基础处理完成后,应进行验收,确保基础处理符合设计要求。
五、钢筋骨架安装根据设计图纸,进行钢筋骨架的加工和制作。
钢筋骨架的安装应符合规范要求,确保钢筋位置、间距、保护层厚度等满足设计要求。
安装过程中,应注意钢筋的防锈处理,避免钢筋锈蚀影响工程质量。
六、模板搭设根据设计图纸和施工方案,进行模板的加工和制作。
模板的搭设应稳固、平整、尺寸准确,确保混凝土浇筑后的外观质量和尺寸精度。
模板搭设完成后,应进行验收,确保模板搭设符合设计要求。
七、混凝土浇筑混凝土浇筑前,应对模板、钢筋等进行全面检查,确保浇筑条件满足要求。
混凝土浇筑应连续进行,避免出现冷缝、干缩裂缝等质量问题。
浇筑过程中,应注意混凝土的振捣和养护,确保混凝土密实、无缺陷。
八、质量检查与验收混凝土浇筑完成后,应进行质量检查,包括外观质量、尺寸精度、混凝土强度等方面。
质量检查合格后,应进行验收,确保化粪池钢筋混凝土施工质量符合设计要求和相关标准。
验收合格后,应及时做好工程资料的整理和归档工作,为后续工程提供依据。
以上是化粪池钢筋混凝土施工方案的详细内容,希望能对您的工程施工有所帮助。
钢筋混凝土化粪池施工方案钢筋混凝土化粪池施工方案一、引言该旨在提供一份完整的钢筋混凝土化粪池施工方案,以确保施工过程的顺利进行。
本将详细介绍化粪池的设计、施工步骤、材料使用等内容,以及相关的附件和法律名词的注释。
二、设计1. 化粪池设计尺寸及容量需求a. 确定化粪池的可用空间和周围环境的因素b. 计算化粪池的容量需求,包括居住人数、粪便产生量等考虑因素c. 确定化粪池的尺寸,包括深度、宽度、长度等参数2. 结构设计a. 选择合适的结构形式,包括横斗式、盖板式等b. 设计化粪池的进出口位置及尺寸c. 设计化粪池的透气系统,以确保排气顺畅d. 确定化粪池内部的钢筋结构,以保证强度和稳定性三、施工步骤1. 地基处理a. 清理施工区域,确保地面平整b. 确定化粪池施工的标高和方位c. 进行标高测量,给出地基处理方案2. 浇筑基础a. 按照设计要求建立基础模板b. 按照混凝土配比要求进行搅拌、浇筑c. 确保基础浇筑的平整和坚固3. 筑壁工程a. 按照设计要求建立钢筋骨架模板b. 进行钢筋的焊接和绑扎c. 浇筑混凝土筑壁,注意防水和抹平工作4. 盖板安装a. 安装化粪池盖板前,检查混凝土的质量和强度b. 安装预制盖板或现浇盖板c. 确保盖板的平整、牢固和密封性5. 水、电、通风系统施工a. 安装化粪池的进水管道和排水管道b. 确保通风系统的畅通和有效性c. 安装化粪池的电气系统,例如照明和报警装置四、材料使用1. 水泥a. 使用符合国家标准的水泥产品b. 按照设计要求调配适量的混凝土配比2. 钢筋a. 使用符合标准的钢筋产品b. 根据施工图纸和设计要求进行钢筋的焊接和绑扎3. 防水材料a. 选择符合要求的防水材料,如沥青、聚氨酯等b. 在施工过程中进行防水处理,以确保化粪池的密封性4. 其他材料a. 选择符合要求的附件材料,如管道、电线等b. 采购和使用符合质量标准的辅助材料,以确保工程质量五、附件本涉及的附件如下:1. 化粪池施工图纸2. 混凝土配比表3. 钢筋焊接图纸4. 盖板安装图纸5. 水、电、通风系统图纸六、法律名词及注释本涉及的法律名词及注释如下:1. 建设工程质量管理条例:对建设工程施工过程中的质量管理进行规范的法规。
2.基础开挖
化粪池区域,清除地表垃圾土层,开挖采用挖掘机大开挖,采用PC-200挖掘机开挖,汽车运输至场地回填段,边坡按规范放坡,基底留20cm保护层,用人工开挖到设计高程。
开挖应避免扰动开挖面。
挖至设计高程后。
回填夯实砂砾石,施工砼垫层。
3.钢筋工程
钢筋竖向连接采用电焊工艺,应注意按图错开接头位置。
钢筋的接头(钩叠合处)应错开布置在四周竖向钢筋上,箍筋转角与竖向钢筋的交叉点应绑牢,与模板成45°角,绑扎钢筋的扎筋相互间成人字形。
C、化粪池的钢筋砼板,池壁中有预埋管件时,除按设计加固外,钢筋应尽量绕过并相应加长,截断钢筋的端部应留有搭接长度或焊于增设的环筋上。
钢筋遇到空洞时应尽量绕过,不得截断,如必须截断时,应在空洞设置加固环筋焊牢固。
集水坑处的池壁、底板钢筋应深入集水坑内35d,不得截断。
D、在柱顶板(上面处)在浇筑前加一封闭套箍,与柱主筋绑扎牢固,防止主筋偏移。
E、板筋绑扎时,注意上层钢筋位置,采取必要的保护措施,以防砼施工时被人踩塌。
F、钢筋表面必须认真除锈,防止机油污染,以保证砼和钢筋之间的良好粘结。
G、对绑扎好的钢筋需进行技术复核和隐蔽验收,符合要求后方可浇筑砼。
H、焊条:焊接Ⅰ级钢用E43。
I、次梁与主梁相交处,在主梁处设置附加箍筋和附加吊筋,未注明附加箍筋为6φ8,未注明附加吊筋2Φ16。
J、钢筋保护层采用C30细石砼制作的砼垫块,砼垫块内埋入细铁丝,在绑扎钢筋时将垫块分散置于钢筋和模板间,并
与钢筋绑扎牢,以保证钢筋保护层的厚度准确。
K、主钢筋砼保护层:柱35mm,底板、梁和池壁为25mm,其余为20mm。
4.模板工程
化粪池高度方向分二次浇捣和立模(第一次浇底板与池壁连接的斜托上部550mm,第二次从施工缝浇至池顶)。
池壁施工缝的位置设置在底板与池壁连接的斜托上部550mm,再浇注前应打毛处理。
(1).施工准备
本工程的化粪池为钢筋砼结构,在保证质量前提下,根据本工程特点及企业的周转材料情况,采取以下模板方案。
模板:墙:18mm厚木胶合板50×100方木、钢筋背楞,φ16螺栓加固。
梁18mm厚木胶合板50×100方木龙骨
支承体系,采用杉木直径>10cm作支撑系统,水平拉杆钢管@1500mm一道,梁底设水平拉杆,杉木支撑系统。
水平拉杆@1500mm。
(3).模板的安装
①安装柱模、墙模
放出柱、墙边线→校正绑扎柱筋及垫块→墙模侧墙板采用Φ10螺栓对拉固定,螺栓中间加焊止水环,两侧靠近模板处设置锥形杯,拆模后混凝土壁面上留有2~3cm的锥形凹槽,便于螺栓头的处理。
②梁、板模安装施工顺序
放线→搭设支模架→安装梁底模→安装板底模→绑扎梁及垫块→安装梁柱节点模→校正梁侧模→校正板底模。
③放线
模板安装前,根据测量标记墙或柱上弹出梁的标高、中心线和模板安装控制内边线,并按满堂设计要求定出模架立柱位置线。
④搭设支模架
模板支撑采用松木支撑,竖直支撑间用水平撑和斜撑互相连接面为整体,以保护支撑系统稳定可靠。
地面搭设,当支模架支承在地面上时,应先将地基土平整夯实,安放垫板,以防止支模架在浇砼后不发生下沉变位为准。
⑤模板拆除
模板拆除除应在结构同条件养护的方式块试件达到规范规定的拆模强度后,方准拆模,悬臂构件的支撑模板等混凝土达到100%的设计强度后方可拆模,梁、柱侧模拆除由工长掌握拆模时间,数值板底模,由技术主管根据强度试压报告,通知拆模时间。
5.混凝土工程
化粪池高度方向分二次浇捣和立模(第一次浇底板与池壁连接的斜托上部550mm,第二次从施工缝浇至池顶)。
池壁施工缝的位置设置在底板与池壁连接的斜托上部550mm,再浇注前应打毛处理。
砼采用现浇混凝土,其底板采用一次性浇筑完成。
施工缝的位置设在距底板面上550mm处,池壁的施工缝只能留水平方向施工缝,混凝土浇筑完毕后及时遮盖,浇水养护,以防开裂渗水。
底板采取插入式振捣与平板振动器相结合进行振捣,墙体、梁采用插入式振捣器振捣。
走道板采用插入式振捣与平板振动器相结合振捣。
砼振捣应按顺序有条不紊地依次进行,以防止漏振。
振捣先后插入点间距控制在振捣器有效作用半径的1.5倍以内,振捣器距离模板不宜大于有效作用半径的0.5倍。
并避免碰撞钢筋、模板、预埋件街等。
振捣时间以砼表面不显著下沉、气泡冒出并开始泛浆为准。
砼梁的砼应分层振捣,用振动器振实,平板振动器移动速度每分钟不大于1m。
6.防水水泥砂浆抹面施工
(1).池抹面前先做充水试验,充水分三次,每次冲水三分之一深,每次充水结束稳定二天,观察和测定渗漏情况,扣除管道的渗漏因素,24小时渗漏率应小于1/1000,根据观察到的渗漏,视具体情况修补。
(2).池内1:2防水水泥砂浆抹面,应分层紧密连接连续涂抹,每层的接缝应上下左右错开,并与施工缝错开。
7.养护
砼浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持砼有足够的湿润状态,养护一般不少于14昼夜。
