地下室水泥砂浆抹灰流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!地下室水泥砂浆抹灰流程:①基层处理:清理墙面模板残留物,剔除膨胀砼,保证基层干净、平整,处理线槽并用水泥砂浆封堵。
②湿润墙面:提前2天对墙体浇水湿润,至少6次,低温环境下需特别处理。
③挂网防护:视墙面情况,可能需要在墙体上挂钢丝网,以防裂纹。
④基准线设置:使用线锤、水平尺确定垂直与水平基准线,制作灰饼作为抹灰厚度参照。
⑤界面处理:使用界面剂增强砂浆与基层的粘结力。
⑥分层抹灰:分底层、中层、面层进行。
底层抹灰低于灰饼,中层填补至灰饼高度,待中层干燥至50%-60%,进行面层抹灰。
⑦阴阳角处理:使用专用工具确保阴阳角顺直、方正。
⑧细节处理:门窗洞口、管线槽等部位需细致抹灰,确保平整。
⑨收光打磨:面层抹灰后,适时进行表面收光处理,提高平整度与美观度。
⑩检查养护:抹灰完成后,仔细检查有无空鼓、裂缝,随后进行喷水养护,确保砂浆达到设计强度。
抹灰工程施工方案一、工程概况本项目为XXX小区1#-3#楼及地下室抹灰工程,建筑总面积约为XXXX平方米。
建筑结构为框架结构,地上XX层,地下X层。
本工程主要包括外墙抹灰、内墙抹灰、顶棚抹灰等施工内容。
二、施工准备1. 技术准备:根据施工图纸和规范要求,编制抹灰工程施工方案,明确施工顺序、施工方法、质量标准及验收要求。
同时,对施工人员进行技术交底和安全培训。
2. 材料准备:根据施工方案,提前准备所需材料,包括水泥、砂、石灰膏、建筑胶等。
材料应符合国家相关标准要求,并有出场合格证和复试报告。
3. 机具准备:准备好相应的施工机具,如抹子、批刀、水平尺、垂直线挂锤、搅拌机等。
4. 现场准备:确保施工现场清洁、平整,门窗框安装齐全,预留铁件、水电线管、配电箱等安装完毕。
三、施工流程1. 基层处理:对墙体基层进行清理,去除浮尘、油污、松散层等,然后涂刷界面处理剂,增强抹灰层与基层的粘结力。
2. 湿润基层:在施工前,对基层进行充分湿润,避免因基层吸水过快而影响抹灰层的附着强度。
3. 抹灰层施工:(1)底层抹灰:采用1:3水泥砂浆,厚度约为5-10mm,主要用于找平基层,确保墙面平整。
(2)中层抹灰:采用1:2.5水泥砂浆,厚度约为15-20mm,主要用于调整墙面垂直度和平整度。
(3)面层抹灰:采用1:1.5水泥砂浆,厚度约为5-10mm,主要用于表面找平和装饰。
4. 抹灰层养护:施工完成后,对抹灰层进行养护,保持墙面湿润,防止抹灰层过快干燥导致开裂。
养护时间不少于7天。
5. 验收:施工完成后,组织验收,确保墙面抹灰质量符合规范要求。
四、质量保证措施1. 严格把控材料质量,确保所用材料符合国家相关标准。
2. 加强施工过程控制,确保施工操作符合规范要求。
3. 定期对施工人员进行技术培训和质量教育,提高施工技能和质量意识。
4. 加强验收环节,对不合格部位及时整改,确保整体质量。
五、安全施工措施1. 施工前,对施工现场进行彻底清理,确保施工安全。
地下室墙面抹灰施工方案1. 引言地下室是一个重要的建筑区域,其墙面抹灰施工方案至关重要。
墙面抹灰不仅要保证地下室的结构牢固,还要确保墙面的平整度和防水性能。
本文将介绍地下室墙面抹灰施工方案,包括准备工作、材料准备、施工流程等内容。
2. 准备工作在开始墙面抹灰施工之前,需要进行一些准备工作,确保施工顺利进行。
以下是准备工作的详细步骤:2.1 清理墙面首先,需要对地下室墙面进行清理。
清理过程包括清除杂物、灰尘和污渍,以确保墙面表面平整和干净。
2.2 检查墙面状况在清理完墙面后,需要仔细检查墙面的状况。
如果有墙面损坏、裂缝或凹凸不平的情况,需要提前修复。
2.3 防水处理地下室墙面在施工之前,需要进行防水处理。
可选择涂刷防水涂料或铺设防水卷材等方式,以保证地下室墙面的防水性能。
2.4 墙面腻子处理地下室墙面抹灰前,还需要进行墙面腻子处理。
腻子可以填补墙面的小裂缝和凹凸不平的部分,提高墙面的平整度。
3. 材料准备在进行地下室墙面抹灰施工之前,需要准备一些必要的材料。
以下是常用的材料清单:•石膏粉•水泥•砂浆•塑料薄膜•抹灰工具(如刮板、抹子等)4. 施工流程地下室墙面抹灰的施工流程可以分为以下几个步骤:4.1 石膏粉配制首先,将石膏粉和适量的水进行充分搅拌,将其配制成石膏糊。
石膏糊的浓度要适中,以便于施工和抹平。
4.2 墙面涂刷将配制好的石膏糊均匀地涂刷在墙面上。
注意要均匀涂刷,以避免墙面出现明显的色差。
4.3 抹灰等待石膏糊稍干后,使用抹子或刮板等工具将墙面上的石膏糊进行抹灰。
抹灰时要保持手法稳定,并注意墙面的水平度和垂直度。
4.4 抹平墙面在抹灰后,使用抹子或刮板等工具进行墙面的抹平。
抹平时要注意保持墙面的平整度和光滑度。
4.5 二次抹灰(可选)如果墙面的平整度不够理想,可以进行二次抹灰。
执行二次抹灰时,需等待第一次抹灰完全干燥。
4.6 检查和修整抹灰完毕后,需要进行检查和修整。
检查墙面是否平整、无裂缝和凹凸不平的情况,如有需要及时修补。

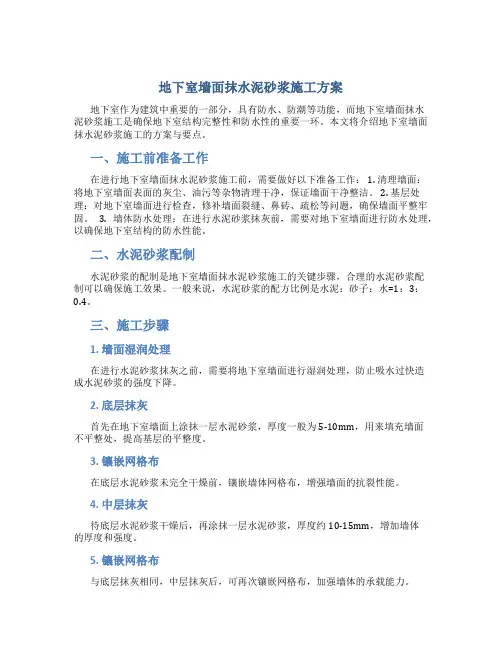

地下室墙面抹水泥砂浆施工方案地下室作为建筑中重要的一部分,具有防水、防潮等功能,而地下室墙面抹水泥砂浆施工是确保地下室结构完整性和防水性的重要一环。
本文将介绍地下室墙面抹水泥砂浆施工的方案与要点。
一、施工前准备工作在进行地下室墙面抹水泥砂浆施工前,需要做好以下准备工作: 1. 清理墙面:将地下室墙面表面的灰尘、油污等杂物清理干净,保证墙面干净整洁。
2. 基层处理:对地下室墙面进行检查,修补墙面裂缝、鼻砖、疏松等问题,确保墙面平整牢固。
3. 墙体防水处理:在进行水泥砂浆抹灰前,需要对地下室墙面进行防水处理,以确保地下室结构的防水性能。
二、水泥砂浆配制水泥砂浆的配制是地下室墙面抹水泥砂浆施工的关键步骤,合理的水泥砂浆配制可以确保施工效果。
一般来说,水泥砂浆的配方比例是水泥:砂子:水=1:3:0.4。
三、施工步骤1. 墙面湿润处理在进行水泥砂浆抹灰之前,需要将地下室墙面进行湿润处理,防止吸水过快造成水泥砂浆的强度下降。
2. 底层抹灰首先在地下室墙面上涂抹一层水泥砂浆,厚度一般为5-10mm,用来填充墙面不平整处,提高基层的平整度。
3. 镶嵌网格布在底层水泥砂浆未完全干燥前,镶嵌墙体网格布,增强墙面的抗裂性能。
4. 中层抹灰待底层水泥砂浆干燥后,再涂抹一层水泥砂浆,厚度约10-15mm,增加墙体的厚度和强度。
5. 镶嵌网格布与底层抹灰相同,中层抹灰后,可再次镶嵌网格布,加强墙体的承载能力。
6. 面层抹灰最后在中层水泥砂浆干燥后,进行面层抹灰,厚度约3-5mm,使墙面更加平整光滑。
四、验收与保养完成地下室墙面抹水泥砂浆施工后,需要进行验收,确保施工质量合格。
同时,应该注意墙面保养,防止在早期使用中出现开裂、脱落等问题。
结语地下室墙面抹水泥砂浆施工是地下室建筑的重要环节,合理的施工方案和严格的操作流程能够确保地下室墙面的完好性和防水性能,提高地下室的使用寿命和安全性。
希望以上内容对您有所帮助。
抹灰工程施工方案6一、施工准备1. 施工前,需对工地进行清理,确保施工环境干净整洁,移除所有障碍物,以确保施工顺利进行。
2. 检查施工设备和工具,确保其正常运转,如有损坏或问题需及时修理或更换。
3. 安排施工人员按照工作计划,保证施工进度和质量。
4. 对施工现场进行测量和定位,确保墙面平整、垂直。
5. 确保施工材料的质量达到标准,避免施工中出现质量问题。
二、混合抹灰材料1. 按照设计要求和工程要求,准备好抹灰材料,包括水泥、砂子、水等。
2. 使用搅拌机将水泥和砂子按比例混合均匀,确保没有任何团块或杂质出现。
3. 添加适量的水,搅拌成均匀的糊状,控制好水灰比,保证抹灰材料的粘结力和抗裂性。
4. 混合后的抹灰材料要在规定的时间内使用完,避免出现材料凝固或失去粘性的情况。
三、抹灰工艺1. 在进行抹灰工程前,首先要在墙面进行打磨处理,并确保基层干燥清洁,无任何杂物或油污。
2. 在施工前要做好基准线的标定,以确保抹灰层的平整度和垂直度。
3. 开始抹灰时,要先用刮板将混合好的抹灰材料均匀地涂抹在墙面上,成为底层。
4. 底层抹灰后,要进行二次抹灰,确保抹灰层的厚度和平整度。
5. 在抹灰过程中要及时修补墙面的凹坑和破损,确保抹灰层的完整性和平整度。
6. 抹灰完成后,要及时进行抹光处理,以提高墙面的光洁度和美观度。
四、验收和保养1. 施工完成后,对抹灰层进行验收,检查墙面的平整度、厚度和光洁度,确保符合设计要求和工程要求。
2. 若发现抹灰层有裂缝或空鼓等质量问题,要及时进行修补,确保质量和强度。
3. 对抹灰层进行保养,避免撞击和挤压,保持墙面的整洁和美观。
4. 做好抹灰工程的施工记录和档案,以备日后查阅和维护。
五、安全措施1. 确保施工人员佩戴好安全帽、手套和工作服,防止发生意外伤害。
2. 注意施工现场的通风和照明,保证施工人员的安全和健康。
3. 遵守工程施工规范和管理制度,严格执行施工程序,确保施工质量和安全。
目录1.编制依据 (2)2.工程概况 (2)3.强制性标准: (3)4.施工部署及准备 (3)施工部署 (3)施工准备 (3)施工做法 (5)5 操作工艺标准: (10)6.质量保证措施 (12)7.成品保护: (17)8.安全环保措施 (18)1.编制依据《建筑工程施工工艺标准》缩印本;《建筑工程质量验收统一标准》 GB-50300-2013《建筑装饰装修工程质量验收规范》 GB50210-2001《建筑节能工程施工质量验收规范》 GB50411-2007《建筑施工手册》第四版缩印本;浙江佳境规划建筑研究设计院有限公司设计的6-3地块住宅小区施工蓝图;本工程施工组织设计。
2.工程概况拟建温州市汇昌河葡萄居住区6-3地块建设工程位于鹿城区南汇街道葡萄村,南侧为规划眺舟路,与9-1地块(目前场地内正在施工)一路之隔,西侧为规划甲里路,距离葡萄棚河60m左右,北侧为规划台州路,距离会昌河100m左右,东侧为规划德胜路,距离过境公路80m左右。
该地块用地面积㎡,总建筑面积约㎡(不含5#楼)(其中地上建筑面积㎡,地下建筑面积34634㎡),分别由七栋单体组成(1# 、2#楼为31层;3#、4#、6#(地下一层)、7#楼均为28层;5#楼(暂未建,地上建筑面积约为㎡,地下建筑面积约为㎡)为30层)含2层地下。
本工程±以下是240 MU10标准砖,±以上外墙采用200 MU10 是非粘土烧结多孔砖,内墙采用蒸压砂加气砌块(密度等级为B06)。
抹灰具体做法参见施工蓝图及设计变更单建字-01、02。
3.强制性标准:施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废气、废弃物、噪声、振动等对周围环境造成的污染和危害。
外墙和顶棚的抹灰层与基层之间及各抹灰层之间必须粘结牢固。
4.施工部署及准备施工部署结合本工程的实际特点,工期较紧,主体验收分2次验收。
第一次先进行15层以下基础与主体验收;第二次15层以上主体验收;抹灰先从主体结构开始,在加气块砌筑完成后,及时完善施工资料,通知监理、甲方组织主体结构隐蔽验收。
三、承包范围1.包括主楼范围内地下室所有砌块墙、砌块墙与砼墙相交的墙体墙面(包含墙面清理、养护、成品保护及工完料净场地清)。
附件六:施工工艺及建筑做法一、施工工艺1、喷界面处理剂先用扫帚将墙面的残余砂浆、灰尘、污垢、油渍、钢筋头等清除干净,用1:2.5水泥砂浆掺重20%108胶拌匀,浇水将墙湿润用上述同标号细砂浆,采用喷浆机将处理剂喷在墙面上,布点均匀,第二天浇水养护,直至砂浆疙瘩凝固在墙面用手掰不掉为止。
2、找方、放线3、贴饼、冲筋根据方正线及设计抹灰厚度,在墙面上抹灰饼,然后拉通线冲筋,冲筋宽度及厚度与灰饼相同,贴饼冲筋材料与抹灰砂浆材料相同。
4、基层抹灰喷浆达到一定强度后(约48h后)开始抹底灰,室内墙面、柱面和门洞口的阳角应先抹护角,当设计无要求是,采用1:2水泥砂浆做高度不低于2米,宽度不小于50mm的暗护角。
然后开始大面墙面抹灰。
抹灰层厚度为7mm。
抹完后清除干净预留洞口、槽、盒周边5cm的水泥砂浆,然后对洞、箱、槽、盒抹成方整、光滑、平整。
6、抹中层及面层灰抹中灰必须在前一层砂浆凝固后再抹下一层,基层底灰及中层灰须将表面扫毛或划出刻痕。
抹面层灰时注意接茬,表面压光不得小于两遍,第二天须喷水养护。
二、建筑做法(一)、水泥砂浆抹面内墙(地下室所有砌块墙,砌块墙与砼墙相交的墙体)1、刷白色乳胶漆两遍2、满刮腻子分遍找平3、7厚去:2水泥砂浆压实赶光4、7厚1:2.5水泥砂浆找平扫毛5、7厚1:2.5水泥砂浆扫毛或划出纹道6、喷界面处理剂一道注:以上建筑做法内容中,除乳胶漆、腻子另行分包外,其他工作内容均为墙面抹灰工程施工工作内容。
未尽事宜,以现场技术员交底及技术要求为准,验收标准执行现行国家标准、规范、技术规程要求及地方规定。
总有一天你会渐渐明白,对自己笑的人不一定是真爱,对方表面的伪善是为博取信赖,暗里他可能会伺机将你伤害。
总有一天你会渐渐明白,不是所有人都对你心门敞开,即使你用善良和真心对待,有的人依然会悄悄将你出卖。
地下室抹灰施工方案
一、施工准备
1. 材料准备
施工所需材料包括水泥、沙子、石膏粉以及混合料等。
确保材料质量合格,不
含杂质,并按比例准备好。
### 2. 工具准备准备好搅拌机、抹灰板、刷子、尺子、水桶、砂纸等工具。
二、施工步骤
1. 基层处理
在施工前,需保证地下室墙面干净、平整,如有凹凸不平的地方,需提前用水
泥砂浆进行修补。
### 2. 混合材料将水泥、沙子、石膏粉按照比例混合均匀,加
入适量的水进行搅拌,直到材料呈现出均匀的浆糊状。
### 3. 抹灰施工使用抹灰
板将混合好的材料均匀地涂抹到地下室墙面上,确保厚度均匀一致。
在施工过程中,应注意避免出现起皮、裂缝等情况,需及时修补。
### 4. 表面处理等待抹灰材料
干燥后,使用砂纸对地下室墙面进行打磨处理,以确保表面光滑平整。
三、施工注意事项
1.施工前应仔细检查墙面状况,做好基层处理工作。
2.抹灰施工过程中需要注意材料的比例和搅拌均匀程度。
3.抹灰过程中要保持操作规范,确保抹灰层厚度均匀一致。
4.施工完成后需等待足够时间让抹灰层完全干燥,再进行表面处理工作。
四、施工效果
采用以上抹灰施工方案,可以有效提高地下室墙面的平整度和美观度,保证墙
面的防水性和耐久性。
同时,施工过程中严格按照步骤进行操作,可确保施工质量达到预期效果。
以上是地下室抹灰施工方案的详细步骤及注意事项,希望对您有所帮助。
地下室抹灰工程技术交底引言概述:地下室抹灰工程是建造施工中重要的一环,它对地下室的保温、防潮、防火等方面起着重要作用。
本文将从材料准备、施工工艺、注意事项、验收标准和质量控制等五个大点来详细阐述地下室抹灰工程技术交底的内容。
正文内容:1. 材料准备1.1 砂浆材料:选用合适的砂子、水泥和其他添加剂,确保砂浆的质量和稳定性。
1.2 混合比例:根据地下室的要求和设计要求,确定砂浆的配比,确保抹灰层的强度和平整度。
1.3 砂浆拌和:采用机械拌和的方式,确保砂浆的均匀性和充分混合。
2. 施工工艺2.1 基层处理:对地下室的基层进行清理、修补和处理,确保基层的平整度和坚固性。
2.2 抹灰层施工:采用抹灰板或者抹灰机进行抹灰,保证抹灰层的厚度和平整度。
2.3 抹灰顺序:先抹墙面,再抹天花板,最后进行抹地面,确保施工顺序的合理性和施工效率。
2.4 抹灰层厚度:根据设计要求和地下室的使用功能,确定抹灰层的厚度,确保抹灰层的强度和耐久性。
2.5 抹灰层养护:在抹灰完成后,进行适当的养护,确保抹灰层的强度和平整度。
3. 注意事项3.1 温度控制:施工过程中要注意环境温度的控制,避免高温或者低温对抹灰层的影响。
3.2 湿度控制:地下室通常湿度较高,施工过程中要注意湿度的控制,避免湿度对抹灰层的影响。
3.3 施工环境:施工环境要保持干净整洁,避免杂物和灰尘对抹灰层的影响。
3.4 施工工具:使用合适的施工工具,确保施工的质量和效率。
3.5 安全措施:在施工过程中要注意安全措施,保护施工人员的安全。
4. 验收标准4.1 表面平整度:抹灰层表面应平整,不得有凹凸不平的现象。
4.2 强度检测:通过适当的检测方法,确保抹灰层的强度符合设计要求。
4.3 厚度检测:通过测量工具,检测抹灰层的厚度是否符合设计要求。
4.4 防潮性能:通过湿度测试,检测抹灰层的防潮性能是否达到要求。
4.5 防火性能:通过相应的测试方法,检测抹灰层的防火性能是否符合要求。

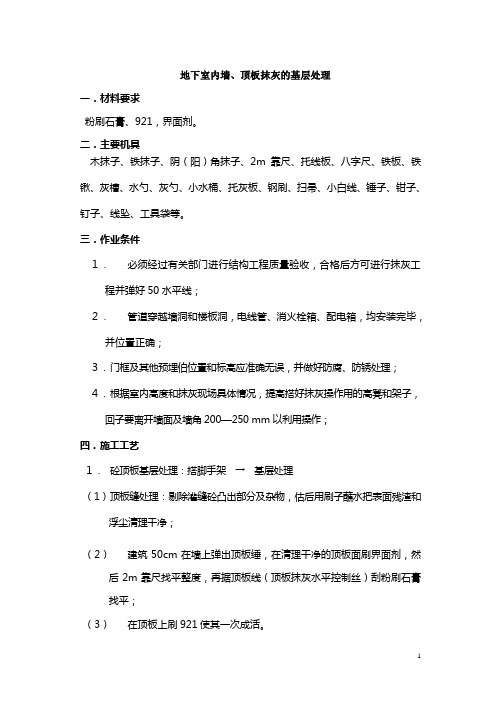

地下室内墙、顶板抹灰的基层处理一.材料要求粉刷石膏、921,界面剂。
二.主要机具木抹子、铁抹子、阴(阳)角抹子、2m靠尺、托线板、八字尺、铁板、铁锹、灰槽、水勺、灰勺、小水桶、托灰板、钢刷、扫帚、小白线、锤子、钳子、钉子、线坠、工具袋等。
三.作业条件1.必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程并弹好50水平线;2.管道穿越墙洞和楼板洞,电线管、消火栓箱、配电箱,均安装完毕,并位置正确;3.门框及其他预埋伯位置和标高应准确无误,并做好防腐、防锈处理;4.根据室内高度和抹灰现场具体情况,提高搭好抹灰操作用的高凳和架子,回子要离开墙面及墙角200—250 mm以利用操作;四.施工工艺1.砼顶板基层处理:搭脚手架→基层处理(1)顶板缝处理:剔除灌缝砼凸出部分及杂物,估后用刷子蘸水把表面残渣和浮尘清理干净;(2)建筑50cm在墙上弹出顶板缍,在清理干净的顶板面刷界面剂,然后2m 靠尺找平整度,再据顶板线(顶板抹灰水平控制丝)刮粉刷石膏找平;(3)在顶板上刷921使其一次成活。
2.砼墙面基层处理(1)墙面上缝处理:将其凸出的部分用打磨机磨平;(2)用刷水蘸水把表面残渣清理干净;(3)用2m靠尺打平整度,凸出部分剔凿,凹部用粉刷石膏刮平,在刮石膏时先适量界面剂,然后刷921。
五.注意事项及质量标准1.必须保证阴、阳角的顺直,其施工方法为:(1)首先据顶板水平控制线打平顶板阴角,再用2m靠尺检查并及时调整顶板平整度,最后用角钢或用方木(必须顺直)来检查阴角的顺直及板面平整度;(2)墙体阴角(阳角)吊垂线,用顺直方木来压边抹灰和检查其垂直度,并保证其阴、阳角线为通线。
2.必须保证门、窗及走廊处的墙面平整度(即拉通线);3.保证顶板和墙面的几何尺寸,即应为矩形,各线平行或垂直;4.立面垂直:5mm 表面平整度:4mm阴阳角垂直:4mm 阴阳角分正:4mm5.不允许出现裂缝,空鼓现象;6.基层要清理干净,开浇水洞;7.抹灰、刮石膏、过厚,亦生裂缝;补充:采光井抹灰基层处理:一.材料要求:同上二.主要机具:同上三.作业条件:同上四.施工工艺:在采光井下端(根部)60cm白水泥砂浆,然生60cm上面刮粉刷腻子刷921。
地下室混合砂浆抹灰施工工艺
地下室混合砂浆抹灰是地下室内外墙体装饰和防水的重要施工工艺之一。
其施工步骤如下:
材料准备
准备混合砂浆、防水剂、水泥、沙子、石膏粉、掺合剂和纤维素等材料。
处理基层
对地下室基层进行处理,处理前必须清理干净,确保其平整、坚固,表面无明显裂缝和松动。
防水处理
地下室混合砂浆抹灰施工前,必须进行墙体防水处理,以保证地下室内部干燥。
施工前准备
将混合砂浆配置成一定的稠度,处理好抹灰刀具,然后将混合砂浆均匀涂抹于墙体表面。
粘贴网格布
将玻璃纤维网格布粘贴在涂抹好的混合砂浆表面,使其充分粘接。
再次抹灰
在网格布上再次涂抹混合砂浆,注意厚度均匀,表面光滑。
打底
打底时要用小刮板,将混合砂浆均匀抹开,并用刮板刮平,达到一定的光洁度和平整度。
精细抹灰
将混合砂浆配置成一定的稠度,用二抹法抹灰,后用批刀抹平,使其达到装饰效果。
地下室混合砂浆抹灰施工工艺需要注意以下几点:
- 墙体处理前必须清理干净,确保基层平整、坚固,表面无明
显裂缝和松动。
- 施工前应进行墙体防水处理,以防水保温。
- 抹灰前应先将混合砂浆配置好,使其稠度适中,便于施工。
- 施工时必须将混合砂浆均匀涂抹于墙体表面,并使其平整光洁。
地下室室内抹灰施工方案地下室室内抹灰是建筑装修中至关重要的一环,能够有效提升墙体和地面的平整度和美观度。
正确的抹灰施工方案不仅能够确保施工质量,还能够延长墙体和地面的使用寿命。
接下来将介绍一套适用于地下室室内抹灰施工的方案。
材料准备在进行地下室室内抹灰施工之前,首先需要准备以下材料:水泥、砂子、石膏粉、抹灰工具(如抹子、刷子等)以及清水。
施工步骤1. 准备工作在开始抹灰施工之前,需要先对地下室墙体和地面进行清洁和处理。
清洁墙体和地面上的杂物和灰尘,并确保表面干燥。
2. 制备抹灰浆将水泥、砂子和清水按照一定比例混合,搅拌均匀成为抹灰浆,注意控制好浆料的比例,以确保施工效果。
3. 抹灰施工将准备好的抹灰浆均匀地涂抹在墙体或地面上,使用抹子或刷子进行均匀涂抹,注意力求表面平整。
在施工过程中可以适量加入石膏粉以提升抹灰表面的光滑度。
4. 抹灰抛光在抹灰施工完成后,可以使用抹光机或抹灰板对表面进行抛光处理,使其更加平整光滑。
5. 养护抹灰施工完成后,需要对墙体和地面进行养护,保持环境湿润,以确保抹灰层的强度和粘结性。
施工注意事项•在进行抹灰施工时,需注意保持现场通风良好,避免因空气污浊导致施工质量下降。
•在施工过程中注意保持施工工具清洁,确保抹灰表面的平整度。
•避免在高温或低温环境下进行抹灰施工,以免影响施工效果。
•严格按照材料的比例进行配制抹灰浆料,避免出现材料浪费或施工质量低下的情况。
通过以上施工方案,可以有效提高地下室室内抹灰的施工效率和质量,保证地下室墙体和地面的平整度和美观度。
希望以上内容能够对您在地下室室内抹灰施工中有所帮助。
一、抹灰材料1.水泥32.52.中砂3.1:2水泥砂浆二、抹灰厚度20mm三抹灰标准:普通抹灰- 阳角找方、设置标筋、分层赶平、修整四、抹灰基层处理1.抹灰前对砌体和要抹灰的混凝土表面进行基层处理,除去表面的灰尘、污垢、油渍以及碱模。
2.天气炎热,砌体过分干燥,应在抹灰前一天进行湿润,不能过分湿润,防止抹灰层脱落。
3.混凝土表面满喷一层占水泥重20%的聚乙烯醇水泥浆一道。
4.砌体在不同材料基体交接处表面铺贴加强网,网与各基体的搭接宽度不小于100 mm,用占水泥重20%的聚乙烯醇水泥浆粘贴,粘贴时注意水泥浆刮涂均匀、满布,阴角与基体粘结紧密。
5.混凝土表面凸出部分凿平,对于蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平。
把外漏钢筋头和铅丝等清除掉。
6.抹灰前要检查基层底面平整度,在墙面根据平整度、垂直度及抹灰层厚度设置用与抹灰层相同的砂浆做成50×50(mm)见方的灰饼标志,标志间根据引线抹上宽100mm的砂浆标筋以控制灰层厚度,保证墙面平直。
五、抹灰施工1.抹灰前将管道穿越的墙洞填嵌密实,散热器和密集管道等的背面宜在安装前进行。
2.在砌体较湿润的情况下抹底层灰,混凝土墙面在喷浆干后即可抹底层灰。
底灰层稍干后抹中层。
底灰层厚度宜为5-7mm,中层抹灰厚度为7-9mm。
3.水泥砂浆在中层抹灰完毕,用磨板搓平带毛面,在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离画出斜线,之后进行下一次抹灰。
4.抹水泥砂浆面层:中层砂浆抹好后第二天,用1:2水泥砂浆厚度为5-8mm。
操作时先将墙面湿润,然后用砂浆刮一道使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其"收身"后,用灰匙压实压光。
5.抹灰完毕用拉板拉平,用铁抹子轻压使浮挂砂粒嵌入墙体。
六、抹灰要求;1.表面洁净无抹痕,接茬平整无色差,线脚顺直清晰,阴阳角垂直方正。
2.孔洞、槽、盒和管道后面的抹灰应尺寸正确,边缘整齐,表面平整。
地下室抹灰工程技术交底一、项目概述地下室抹灰工程是指在地下室墙体和天花板表面进行抹灰处理的工作。
抹灰工程的目的是保护墙体和天花板,增强其强度和耐久性,同时也起到美观的作用。
本文将详细介绍地下室抹灰工程的技术要求和施工流程。
二、技术要求1. 材料要求(1)砂浆:使用符合国家标准的水泥、砂、石膏等原材料制作而成的砂浆,质地均匀细腻。
(2)外墙抹灰:采用水泥砂浆,强度等级不低于M5。
(3)内墙抹灰:采用石膏砂浆,强度等级不低于M3。
(4)防水层:在地下室墙体外侧进行防水处理,使用聚合物改性水泥砂浆。
2. 技术要求(1)墙面处理:在施工前,应对墙面进行清洁,确保墙面平整、无杂物。
(2)基层处理:墙面应进行湿润处理,确保基层吸水饱和。
(3)抹灰层厚度:外墙抹灰层厚度不低于20mm,内墙抹灰层厚度不低于15mm。
(4)抹灰层分层:外墙抹灰分两层进行,内墙抹灰分一层进行。
(5)抹灰层质量:抹灰层应均匀、牢固,无空鼓、开裂、起皮等现象。
(6)防水层施工:防水层应均匀涂刷,厚度不低于2mm。
三、施工流程1. 准备工作(1)检查施工现场,确保墙体表面平整、干燥、无杂物。
(2)准备所需材料和工具,包括水泥、砂、石膏、抹灰工具等。
2. 墙面处理(1)清洁墙面,去除杂物和浮灰。
(2)用清水湿润墙面,保持基层吸水饱和。
3. 抹灰施工(1)外墙抹灰:先进行一遍底层抹灰,厚度不低于10mm,保持墙面垂直和平整。
底层抹灰后,等待24小时,再进行一遍面层抹灰,厚度不低于10mm。
(2)内墙抹灰:进行一遍抹灰,厚度不低于15mm。
4. 防水层施工(1)在地下室墙体外侧进行防水处理。
(2)将聚合物改性水泥砂浆均匀涂刷在墙体表面,厚度不低于2mm。
5. 完工验收(1)施工完成后,对墙面进行检查,确保抹灰层均匀、牢固,无空鼓、开裂、起皮等现象。
(2)验收合格后,进行清理工作,确保施工现场整洁。
四、安全注意事项1. 施工人员应穿戴好安全防护装备,包括安全帽、口罩、手套等。
地下室抹灰双飞粉抹灰砂浆施工工法一、前言地下室的施工是建筑工程中比较重要的一部分,因为地下室的质量不仅关系到建筑物的稳定性,还会对人们的生命安全造成影响。
地下室抹灰双飞粉抹灰砂浆施工工法是一种比较常见的地下室施工工法,是在地下室墙面或顶板表面上使用双飞粉或抹灰砂浆进行表面平整处理,下面将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例进行详细介绍。
二、工法特点该工法具有良好的平整度和表面质量,施工过程简单方便,材料选择灵活,施工速度快,成本较低,施工质量容易控制,不会对环境和人体健康造成污染,易于维护和清洁,广泛应用于各类地下室、基坑施工中。
三、适应范围地下室抹灰双飞粉抹灰砂浆施工工法适用于各种类型的地下室、基坑施工中,其适应范围广泛,可用于墙面、顶板、地面等各种表面的处理。
四、工艺原理该工法采用抹灰双飞粉或抹灰砂浆对地下室墙、顶板、地面等表面进行平整处理,达到平整、美观的效果。
主要的工艺原理是将双飞粉或抹灰砂浆混合均匀,然后在地下室墙面或顶板表面进行抹涂,配合使用金属网格布、抹灰板等材料,最终形成平整、美观、质量稳定的表面。
该工法与实际工程之间的联系主要表现在选择合适的材料和机械设备、采取合适的施工工艺、加强质量控制等方面。
五、施工工艺地下室抹灰双飞粉抹灰砂浆施工工法的施工工艺包括以下几个阶段:1、墙面处理:墙面表面清理干净,移除所有杂物和污垢,然后用水泥灰浆将墙面涂覆一层,让其表面光滑。
2、铺设金属网格布:在墙面上解开金属网格布,一段一段地铺设,多处重叠接口进行钳紧,保证固定。
3、防水材料处理:在墙面金属网格布处,涂刷一层防水材料,这样可把金属网格布首尾相接,防止开裂。
4、糊板:使用抹灰砂浆将表面糊平整,保证板面平整、均匀,每层之间防焊接缝处理,并找平和打磨。
5、表面抹涂:将配制好的双飞粉或抹灰砂浆,刮在地下室墙面或顶板表面上,用抹灰板按照一定的方法进行平整,从而使表面形成平整美观的效果。
地下室内墙抹灰施工方案一、工程概况建筑面积122431.8㎡(其中地下21137㎡,地上101294.8㎡)。
门诊楼地下一层,地上五层,建筑高度23.7m,框架结构;住院楼地下一层,地上十二层,建筑高度51.75m,框剪结构。
抗震设防烈度8度地下室A1、A2、B、C区砌体为非承重空心砖,工程量合计850m³。
二、编制依据1、项目施工组织设计2、项目施工图纸3、《建筑工程施工质量验收统一标准》GB50300-20014、《建筑装饰装修工程质量验收规范》GB50210-2001三、施工准备3.1技术准备审查图纸,制定施工方案,确定施工顺序和措施方法;根据施工图纸和施工方案计算抹灰所需用的材料品种、规格、数量;对材料的试验和试配工作;组织安排样板或样板间的施工,完成后组织有关人员鉴定通过;组织对结构工程验收和工序交接检查工作;进行技术、安全交底。
3.2材料要求水泥:32.5普通硅酸盐水泥.进场后取样进行强度、安定性检验,出厂超过3个月的水泥,应经复试后方可使用。
砂子:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
3.3主要机具砂浆搅拌机、铁锨、筛子、平推车、扫把、水管、小线、卷尺、线坠、拖线板、靠尺、水平尺、方尺、尺杆、钢筋卡子、灰槽、铁抹子、木抹子、塑料抹子、阴角抹子、阳角抹子、捋角器、刮杠、铁锤、錾子。
3.4作业条件砌体施工已完成,构造柱、门窗过梁、斜砖等全部完成,弹好室内50线,按50线控制高度,并按交底要求留置标准高度。
保证所有洞口一次性成活及净口安装要求。
穿墙洞、预埋线管及管槽先用1:2水泥砂浆内掺3%膨胀剂填补,墙面预留较大尺寸洞口用混凝土补实,线管安装完成后深入墙体表皮大于2cm,表面用砂浆或细石混凝土堵缝,粉刷前不得出现漏管现象。
室内弱电、强电箱安装完毕,检查出墙距离并修补验收后方可进行粉刷。
地下室抹灰工程施工方案1. 背景地下室抹灰工程是指对地下室内墙面进行抹灰处理,以提高墙面的平整度和美观度。
本文档旨在介绍地下室抹灰工程的施工方案。
2. 施工原则在进行地下室抹灰工程时,需要遵循以下原则:- 根据设计要求进行施工,确保抹灰层的厚度符合规范;- 采用合适的抹灰材料,确保质量可靠;- 严格控制施工过程中的湿度和温度,保证施工质量;- 结合实际情况,合理安排施工进度,确保施工期限的达成。
3. 施工步骤地下室抹灰工程的施工步骤如下:3.1 准备工作- 清理施工区域,确保墙面整洁;- 检查墙面是否存在裂缝或凹凸不平的情况,如有需要先进行修补。
3.2 墙面处理- 在墙面进行粘结和涂抹底漆,确保墙面与抹灰层之间的粘接力和附着力。
3.3 抹灰处理- 按照设计要求,根据墙面的大小和形状,选择适当的抹灰工具;- 将抹灰材料调配均匀,确保质量稳定;- 用抹灰工具将抹灰材料均匀涂抹在墙面上,注意控制厚度和平整度。
3.4 表面处理- 抹灰材料初凝后,使用刮板对墙面进行初步整平;- 抹灰材料完全凝固后,使用砂纸或抛光机对墙面进行细密磨光。
4. 质量控制在进行地下室抹灰工程时,需要进行质量控制,确保施工质量满足要求。
常见的质量检查包括:- 对施工过程中的材料进行抽样检测;- 对施工现场的墙面进行视觉检查,确保墙面平整度和美观度;- 对施工现场的水平度进行测量。
5. 安全措施在进行地下室抹灰工程时,需要注意以下安全措施:- 佩戴合适的个人防护设备,如安全帽、口罩和手套等;- 注意施工现场的通风情况,避免因材料产生的有害气体对施工人员的危害;- 对施工工具和材料进行妥善保管,避免造成安全事故。
6. 总结地下室抹灰工程施工方案需要根据实际情况进行调整,但在施工过程中需要遵循施工原则,进行相应的质量控制和安全措施。
通过科学的施工步骤,可以有效提升地下室墙面的质量和美观度。
> 注意:该文档旨在提供一般性的地下室抹灰工程施工方案,具体施工情况需要根据实际情况进行调整。
地下室建筑抹灰及楼面工程1、抹灰工程:(1)工艺流程:浇水湿润基层→找方正规矩→做灰饼、设冲筋→阳角做护角→抹底层灰→抹中层灰→抹窗台板、踢脚板→抹面层灰→清理。
(2)操作方法:a.室内墙、柱、洞口等阳角一律做20厚1:2水泥砂浆护角,每侧宽6cm,高2m。
b.内墙、天棚在打底时就必须预先挂通线、打通筋,确保达到工程质量评定标准要求的垂直度、平整度。
大面积补洞墙面打底、粉面应与在堵墙的同时施工,可避免粉刷面颜色不均且存有修补痕迹的弊端。
c.砖墙在抹灰前一天浇水湿透,并同时清除墙面的灰层污垢、砂浆块等附着物,方能抹底层灰。
待底层灰达到50-70%强度后,再抹中层灰,当中层灰抹到七成干后,即可抹罩面层,且应及时压实压光。
d.将钢筋砼顶板底表面凸部分凿平,对蜂窝、麻面、露筋等处应剔隙松散部分,用1:2水泥砂浆分层抹平,,把外露的钢筋头和钢丝扣等清除掉。
在板底大致找平并压实后,待其干后,再抹大面底层灰,最后待底灰约六、七成干后,即可抹面层灰。
2、楼地面工程:(1)基层必须坚实、清洁。
做底层前一天必须用清水洗擦干净基层,保持湿润。
(2)剔除基层松动砼石子,或影响面层厚度的凸出部分要凿平并洗擦干净,过度凹陷部分应事先用同配比灰砂浆分层抹压找平。
(3)在洗净的基层上刷一道水灰比为0.4~0.5的水泥浆一道,且涂刷均匀。
(4)紧接着随做砂浆层,砂浆宜为干硬性水泥砂浆,其外表湿润松散,手握成团不泌水分为准,操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮子刮平,拍实,待表面水分稍干后,用木抹子打磨。
对需进行表面压光的地面,操作人员在操作半径内打磨完即用纯水泥浆(W/C≈0.6~0.8)均匀满涂于面上,再用铁抹子抹光。
向后退着操作,在水泥砂浆初凝之间完成。
(5)在水泥浆初凝前,即可二次压抹,施工时应做到不漏压,且应压实、压光。
(6)水泥砂浆完工后,第二天要及时浇水养护,养护时间不少于七天。
地下室抹灰施工方案一、工程概况:本工程地下室为改建工程,分主楼、裙房、地下车库几部分组成,除建筑物局部扩建,地下车库新增,其余均是94年已建结构。
地下室内墙抹灰面积约5千多平方米。
二、抹灰范围1、地下室各部位(除新增地下车库),包括柱子、墙体、梁,顶板。
2、主楼芯筒底层钢板加固部位三、抹灰材料说明本工程抹灰砂浆采用商品砂浆(水泥砂浆),砂浆强度为P15(内掺适量加尼龙纤维)四、抹灰前准备工作1、认真对照设计图纸,将老结构上需要开设的洞口提前完成,不得有遗漏,另将老结构上多余不用的洞口进行封堵。
2、加固柱子、梁、及剪力墙的钢板上抹灰前进行处理:钢板上铺设钢板网,再铺设通长钢筋φ8@120与钢板上点焊牢固。
3、加固门洞口及预留洞口的炭纤维表面上铺设钢板网,用保温钉固定。
4、老结构的梁或板底有露筋现象的,需对外露钢筋除锈,上铺设钢板网,用保温钉固定。
5、不同材质的墙体交接处(横向及纵向),铺设钢板网(200宽),用保温钉固定。
6、原老地下室外墙变为内墙的墙体上防水涂料应铲除干净,并在墙面上凿毛处理。
7、结构截面变形过大的部位,要进行修整后,方可喷浆。
8、顶板抹灰过厚的部位(芯筒周围)铺设网格布一道。
五、施工要求1、工艺流程基层处理→贴灰饼→抹底层→抹中层→抹面层。
(1)灰前,将基层表面凹凸平面的部位修整剔平,砂浆、污垢等均仔细清扫干净。
并在墙面上喷涂界面剂,界面剂的喷涂由专业公司施工。
(2)抹灰前必须先找规矩,四角规方、横线找平、立线吊直,弹出准线。
用托线板检查墙面平整垂直度,确定抹灰厚度(最薄处不小于7mm),用1:3水泥砂浆做成5cm见方的灰饼,整片墙每隔1.2—1.5m贴灰饼,定出抹灰层厚度。
(3)特殊部位抹灰层厚度确定,用钢板加固的剪力墙、梁等结构上抹灰厚度,以能够覆盖加固钢板的螺帽1cm为准(4)面冲筋,冲筋根数根据墙体的高度和宽度确定,一般标筋宽度为5cm,两筋间距不大于1.5m。
墙高小于3.5时宜做立筋,两筋间距不大于1.5m,墙高大于3.5时宜做横筋,两筋间距不大于2m。
地下室抹灰工程技术交底一、工程概述地下室抹灰工程是建造施工过程中的一项重要工作,主要目的是对地下室墙体进行抹灰处理,以提高墙体的平整度和美观度。
本文将对地下室抹灰工程的技术要求、施工方法和注意事项进行详细说明。
二、技术要求1.材料要求(1)石膏粉:应符合国家标准,无明显结块、杂质和潮湿现象。
(2)水泥:选用普通硅酸盐水泥,符合国家标准,无明显结块、杂质和潮湿现象。
(3)砂浆:砂浆应选用硅酸盐砂浆,配合比应符合设计要求。
(4)外加剂:外加剂应符合国家标准,使用前应进行试验确认。
2.施工工艺要求(1)墙体处理:施工前应对墙体进行清理,确保表面无杂物和油污。
(2)基层处理:基层应平整、坚实,无明显凹凸和开裂。
(3)基层润湿:施工前应对基层进行湿润处理,以提高粘结性。
(4)石膏抹灰:采用机械抹灰方式,按照设计要求进行抹灰。
(5)水泥抹灰:采用机械抹灰方式,按照设计要求进行抹灰。
(6)抹灰层厚度:石膏抹灰层厚度不得小于10mm,水泥抹灰层厚度不得小于15mm。
3.质量验收标准(1)平整度:石膏抹灰表面平整度应满足国家标准,不得大于2mm/m。
(2)附着力:抹灰层与基层的附着力应符合国家标准,不得小于0.25MPa。
(3)表面光洁度:抹灰表面应平整、光滑,不得有明显的裂缝、麻面和空鼓现象。
三、施工方法1.墙体处理(1)清理墙体表面的杂物和油污,确保墙体表面干净。
(2)检查墙体基层的平整度和坚实度,如有不符合要求的情况,应进行修补或者加固处理。
2.基层润湿(1)用清水对墙体基层进行湿润处理,提高抹灰层与基层的粘结力。
(2)湿润处理后,应等待一段时间,使墙体基层充分吸水。
3.石膏抹灰(1)调配石膏砂浆,按照设计要求的配合比进行调配。
(2)采用机械抹灰方式,将石膏砂浆均匀地抹在墙体上。
(3)使用抹刀将石膏砂浆抹平,并用抹刮板进行修整,确保表面平整度达到要求。
4.水泥抹灰(1)调配水泥砂浆,按照设计要求的配合比进行调配。
地下室内墙抹灰施工方案一、工程概况建筑面积122431.8㎡(其中地下21137㎡,地上101294.8㎡)。
门诊楼地下一层,地上五层,建筑高度23.7m,框架结构;住院楼地下一层,地上十二层,建筑高度51.75m,框剪结构。
抗震设防烈度8度地下室A1、A2、B、C区砌体为非承重空心砖,工程量合计850m³。
二、编制依据1、项目施工组织设计2、项目施工图纸3、《建筑工程施工质量验收统一标准》GB50300-20014、《建筑装饰装修工程质量验收规范》GB50210-2001三、施工准备3.1技术准备审查图纸,制定施工方案,确定施工顺序和措施方法;根据施工图纸和施工方案计算抹灰所需用的材料品种、规格、数量;对材料的试验和试配工作;组织安排样板或样板间的施工,完成后组织有关人员鉴定通过;组织对结构工程验收和工序交接检查工作;进行技术、安全交底。
3.2材料要求水泥:32.5普通硅酸盐水泥.进场后取样进行强度、安定性检验,出厂超过3个月的水泥,应经复试后方可使用。
砂子:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
3.3主要机具砂浆搅拌机、铁锨、筛子、平推车、扫把、水管、小线、卷尺、线坠、拖线板、靠尺、水平尺、方尺、尺杆、钢筋卡子、灰槽、铁抹子、木抹子、塑料抹子、阴角抹子、阳角抹子、捋角器、刮杠、铁锤、錾子。
3.4作业条件砌体施工已完成,构造柱、门窗过梁、斜砖等全部完成,弹好室内50线,按50线控制高度,并按交底要求留置标准高度。
保证所有洞口一次性成活及净口安装要求。
穿墙洞、预埋线管及管槽先用1:2水泥砂浆内掺3%膨胀剂填补,墙面预留较大尺寸洞口用混凝土补实,线管安装完成后深入墙体表皮大于2cm,表面用砂浆或细石混凝土堵缝,粉刷前不得出现漏管现象。
室内弱电、强电箱安装完毕,检查出墙距离并修补验收后方可进行粉刷。
为防止混凝土墙与后砌墙交接处开裂,粉刷时预留5cm-8cm缝隙。
穿顶板管子和穿墙管子已埋有套管,并用水泥砂浆或细石混凝填嵌密实。
公共空间消火栓箱、电表箱安装完毕,粉刷时收口一次性进行,防止后期箱体安装时破坏粉刷面层或因敲击使粉刷层出现空鼓现象。
样板或样板间已经通过有关单位鉴定验收。
操作用的高凳或架子已经准备好。
四、施工工艺4.1工艺流程基层处理吊直、找规矩、抹灰饼、冲筋修抹预留孔洞、电气箱、槽、盒大面积抹灰裁缝压水光收口、包边养护4.2操作工艺4.2.1基层处理:清理基层,对砌体表面灰舌头进行彻底清理,并用靠尺检查砌体的平整度,检查有无可能凸出粉刷层的凸起物,并对其进行錾平。
对施工损坏的砌体棱角和零星管道洞进行修补。
对于用粘土砖砌筑的墙体表面需在抹灰前两天浇水湿润,确保浇水侵入砖面以内2cm以上。
4.2.2吊直、找规矩、抹灰饼、冲筋:根据抹灰等级、基层表面垂直、平整情况,确定抹灰层厚度,内墙面抹灰层的平均总厚度控制在中级抹灰10㎜,最薄处不小于7㎜。
粉刷厚度确定后,在每一墙面两端离阴角10~20㎝处吊线坠上下靠近顶板和踢脚板,并在上下各做一个灰饼,中间部分拉线绳补灰饼,这样便保证整齐墙面的抹灰厚度和表面垂直平整,灰饼用1:3水泥砂浆做成5×5㎝方块。
当灰饼达到一定硬度后(不被刮杠损坏),以灰饼为标准进行冲筋,冲筋可以冲竖筋,也可以冲横筋,根据房间的高度和个人的习惯而定。
冲筋用与抹灰相同的砂浆,抹成6㎝宽灰条,间距1.5m左右。
4.2.3修补预留孔洞、电气箱、槽、盒:把预留孔洞、电气箱、槽、盒周边5㎝内,用1:1.4水泥混合砂浆,进行修补抹平。
4.2.4薄抹灰技术。
后砌墙每边留置1.5cm抹灰层厚度,因此抹灰采用二遍成活方式进行施工。
大面积抹灰前对圈梁、构造柱应先刮一道搅拌至糊状的界面剂,厚度控制在3mm以内,并在界面剂干燥前,开始进行大面积抹灰。
大面积抹灰时应严格按照贴饼、冲筋进行控制,并用刮尺以灰饼为依据进行刮平,须特别注意刮尺应每次伸直墙体边角,确保整面墙的平整。
4.2.5、后砌墙与混凝土墙交接处裁缝:为防止后砌墙与剪力墙交接处在沉降过程中出现裂缝,影响整体观感效果,本工程要求在交接位置粉刷层留置5-8mm宽缝隙,待沉降均匀后户内装修时用弹性腻子进行填塞。
大面粉刷完成后,要求用铝合金靠尺搭边裁缝,完成后要求缝宽均匀、深度至砌体表面,顺直美观。
4.2.6、面层压光:大面抹灰完成待收水至粉层表面用手指用力按压能出现微小凹陷为宜进行面层的压光处理,成活后现横向水纹。
稍干处可用软毛刷蘸水重新湿润后提浆压光,但蘸水不得过多,防止墙面灰浆被冲刷,出现沙粒外漏的观感。
4.2。
7、收口、包边:抹灰完成后严格按照交底尺寸对所有门窗洞口、电箱、盒、槽进行收口。
收口时用夹尺将洞口阳角固定牢靠,量好尺寸方可进行。
收口完成后保证洞口上下口水平,阳角顺直,净口尺寸正确,收口时与大面墙体交接处感观效果美观。
4.2.8、养护:粉刷完成后待墙体出现泛白后,用喷雾器对粉刷墙面喷水养护,每天两次(冬季除外)连续养护三天即可。
五、质量标准保证项目:所用材料的品种、质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。
5.1主控项目5.1.1表面:抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直方正,清晰美观。
立面垂直2;表面平整2;阴阳角垂直2;阴阳角方正2。
5.1.2孔洞、槽、盒、管道后面的抹灰表面:尺寸正确,边缘整齐、光滑;管道后面平整。
5.2一般项目各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷。
5.3允许偏差项目砂浆抹面允许偏差六、质量问题注意事项6.1墙面空鼓、裂缝6.1.1基层清理不到位:基层清理不干净或处理不当,墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力,应认真清理的提前浇水,使水渗入砖墙里面达8~10mm即可达到要求。
6.1.2一次抹灰太厚:基层偏差较大,一次抹灰过厚,干缩产生裂缝,应分层衬平,每层厚度为7~9mm。
6.1.3配制砂浆和原材料质量不符合要求:应根据不同基层采用不同的配合比配制所需的砂浆,同时要加强对原材料和抹灰部位配合比的管理。
6.2抹灰面层起泡、有抹纹6.2.1抹完罩面灰后,压光跟得太紧,灰浆没有收水,故压光后多余的水气化后产生起泡现象。
6.2.2底灰过分干燥,因此要浇透水。
不然抹罩面灰后,水分很快被底灰吸收,故压光时容易出现漏压或压光困难;若浇的浮水过多,抹罩面灰后,水浮在灰层表面,压光后易出现抹纹。
6.3管道后抹灰不平、不光,管根空裂应按规范安装过墙套管,施工前与安装协调,粉刷工序完成后再进行管道安装,安装管道时注意对产品的保护。
七、文明施工7.1工人进场必须戴好安全帽,服装整齐。
7.2遵守项目部的规章制度,服从现场指挥人员的安排。
7.3注意对产品的成品保护。
7.4每天做到工完场清。
八、成品保护8.1木门框下部钉上护口条,金属和塑钢门窗诓的保护膜在施工过程中要注意保护,不得随意损坏。
8.2清洗混凝土表面和基底浇水湿润时浇在楼地面的污水应及时排除,防止污染其他成品。
8.3对材料运输、架子拆除等工作均要细心做好,防止撞坏门窗和损坏墙面抹灰及棱角。
8.4灰浆应装在灰槽内,不要随意到往地面上倒,也不得在地面上拌制砂浆,一旦水泥砂浆或混合沙浆粘到楼地面上要及时用水冲洗干净。
8.5抹灰过程中对于埋件、箱、槽、盒、预留孔洞、地漏应采取保护措施,防止灰浆灌入堵塞。
8.6抹灰层防止水,水泥砂浆和混合砂浆在未充分凝结硬化前也要防止水。
九、安全环保措施9.1架子:层高超过3.6m应由架子工搭设满堂架子,层高不超过3.6m,可用高凳上铺架板,宽度不少二块架板,间距不超过2m,高凳应支稳,不能有翘头板,架板不能搁在门窗柜上也不能搁在暖气片和暖气管上,架子上的工具和物料要放稳妥,防止掉下伤人,使用活动架子时,移动时上面不能站人。
9.2材料运输应遵守所用设备规定的安全操作条理。
9.3采用竹片固定八字尺时注意防止竹片弹出伤人。
9.4晚时照明应用36V以下低压电源。
9.5冬季施工防止煤气中毒和热源引发火灾。
9.6完工后清理现场,清理现场应提前喷水湿润,防止尘土飞扬。
9.7抹灰垃圾要及时清理,要妥善处理,不能现场随处堆放。
地下室内墙抹灰施工方案一、工程概况建筑面积122431.8㎡(其中地下21137㎡,地上101294.8㎡)。
门诊楼地下一层,地上五层,建筑高度23.7m,框架结构;住院楼地下一层,地上十二层,建筑高度51.75m,框剪结构。
抗震设防烈度8度地下室A1、A2、B、C区砌体为非承重空心砖,工程量合计850m³。
二、编制依据1、项目施工组织设计2、项目施工图纸3、《建筑工程施工质量验收统一标准》GB50300-20014、《建筑装饰装修工程质量验收规范》GB50210-2001三、施工准备3.1技术准备审查图纸,制定施工方案,确定施工顺序和措施方法;根据施工图纸和施工方案计算抹灰所需用的材料品种、规格、数量;对材料的试验和试配工作;组织安排样板或样板间的施工,完成后组织有关人员鉴定通过;组织对结构工程验收和工序交接检查工作;进行技术、安全交底。
3.2材料要求水泥:32.5普通硅酸盐水泥.进场后取样进行强度、安定性检验,出厂超过3个月的水泥,应经复试后方可使用。
砂子:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
3.3主要机具砂浆搅拌机、铁锨、筛子、平推车、扫把、水管、小线、卷尺、线坠、拖线板、靠尺、水平尺、方尺、尺杆、钢筋卡子、灰槽、铁抹子、木抹子、塑料抹子、阴角抹子、阳角抹子、捋角器、刮杠、铁锤、錾子。
3.4作业条件砌体施工已完成,构造柱、门窗过梁、斜砖等全部完成,弹好室内50线,按50线控制高度,并按交底要求留置标准高度。
保证所有洞口一次性成活及净口安装要求。
穿墙洞、预埋线管及管槽先用1:2水泥砂浆内掺3%膨胀剂填补,墙面预留较大尺寸洞口用混凝土补实,线管安装完成后深入墙体表皮大于2cm,表面用砂浆或细石混凝土堵缝,粉刷前不得出现漏管现象。
室内弱电、强电箱安装完毕,检查出墙距离并修补验收后方可进行粉刷。
为防止混凝土墙与后砌墙交接处开裂,粉刷时预留5cm-8cm缝隙。
穿顶板管子和穿墙管子已埋有套管,并用水泥砂浆或细石混凝填嵌密实。
公共空间消火栓箱、电表箱安装完毕,粉刷时收口一次性进行,防止后期箱体安装时破坏粉刷面层或因敲击使粉刷层出现空鼓现象。
样板或样板间已经通过有关单位鉴定验收。
