内墙抹灰及涂料施工方案(精华)
- 格式:doc
- 大小:56.93 KB
- 文档页数:11

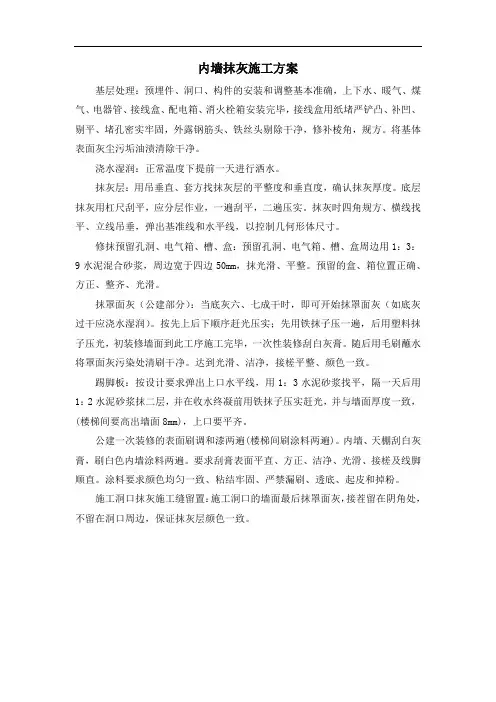

内墙抹灰施工方案基层处理:预埋件、洞口、构件的安装和调整基本准确,上下水、暖气、煤气、电器管、接线盒、配电箱、消火栓箱安装完毕,接线盒用纸堵严铲凸、补凹、剔平、堵孔密实牢固,外露钢筋头、铁丝头剔除干净,修补棱角,规方。
将基体表面灰尘污垢油渍清除干净。
浇水湿润:正常温度下提前一天进行洒水。
抹灰层:用吊垂直、套方找抹灰层的平整度和垂直度,确认抹灰厚度。
底层抹灰用杠尺刮平,应分层作业,一遍刮平,二遍压实。
抹灰时四角规方、横线找平、立线吊垂,弹出基准线和水平线,以控制几何形体尺寸。
修抹预留孔洞、电气箱、槽、盒:预留孔洞、电气箱、槽、盒周边用1:3:9水泥混合砂浆,周边宽于四边50mm,抹光滑、平整。
预留的盒、箱位置正确、方正、整齐、光滑。
抹罩面灰(公建部分):当底灰六、七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润)。
按先上后下顺序赶光压实;先用铁抹子压一遍,后用塑料抹子压光,初装修墙面到此工序施工完毕,一次性装修刮白灰膏。
随后用毛刷蘸水将罩面灰污染处清刷干净。
达到光滑、洁净,接槎平整、颜色一致。
踢脚板:按设计要求弹出上口水平线,用1:3水泥砂浆找平,隔一天后用1:2水泥砂浆抹二层,并在收水终凝前用铁抹子压实赶光,并与墙面厚度一致,(楼梯间要高出墙面8mm),上口要平齐。
公建一次装修的表面刷调和漆两遍(楼梯间刷涂料两遍)。
内墙、天棚刮白灰膏,刷白色内墙涂料两遍。
要求刮膏表面平直、方正、洁净、光滑、接槎及线脚顺直。
涂料要求颜色均匀一致、粘结牢固、严禁漏刷、透底、起皮和掉粉。
施工洞口抹灰施工缝留置:施工洞口的墙面最后抹罩面灰,接茬留在阴角处,不留在洞口周边,保证抹灰层颜色一致。
内墙涂料施工方案(一)材料要求:1、聚醋酸乙烯乳液(白乳胶)、羧甲基纤维素、粘结剂等。
2、防水腻子粉、石膏粉、滑石粉。
3、醇酸清漆或其它基层处理剂。
4、的确良布。
(二)主要机具:高凳、脚手楹、小铁锹、擦布、羊毛辊、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子、空压机、喷枪。
(三)作业条件:1、室内有关抹灰工种的作业全部完成,墙面应干燥。
墙面平整度应控制在5mm 以内,超过的应用水泥沙浆找平。
2、管洞口修补好并充分干燥。
3、管道设备试压完毕。
4、外窗玻璃安装完毕。
5、做好样板间并经鉴定合格。
6、冬施期间室内温度保持+5°C 以上。
(四)操作工艺:1、工艺流程:2、清理墙面:清除浮灰,将墙面起皮及松动处清除干净,油污处铲除或刷洗干净。
3、阴阳角处理及墙面修补:将阴阳角及墙面施工洞洞边缘用石膏腻子刮平,粘贴不小于50mm 宽的确良布,墙顶磕碰及坑洼处用石膏找平,凸出处剔磨掉。
4、刮第一遍腻子:用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干部利索。
干燥后磨砂纸,将浮腻子及斑迹磨光再将墙面清扫干净。
腻子粉要搅拌均匀,不得有凝块。
5、刮第二、第三遍腻子:第二遍用胶皮刮板竖向满刮,所用材料及方法同第一扁腻子,干燥后砂纸磨平并清扫干净。
第三遍用胶皮刮板找补腻子或用钢皮刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。
6、喷涂:喷涂施工应根据所用涂料的品种、粘度、稠度等,确定喷涂机具的种类、喷嘴口径、喷涂压力、与基层之间的距离等。
一般要求喷枪运行时,喷嘴中心线必须与墙面垂直,喷枪与墙面有规则地平行移动,运行速度应保持一致。
门窗以及不喷涂的部位,应认真遮盖。
喷涂操作一般应连续进行,一次成活。
(五)成品保护:1、施涂前应首先清理好周围环境,防止尘土飞扬,影响涂料质量。
2、喷涂墙面时,不得污染地面、门窗、玻璃等已完成的分部分项工程。
3、最后一遍涂料施涂完后,室内空气要流通,预防漆膜干燥后表面无光或光泽不足。
内墙抹灰面施工方案1、施工顺序清理基层→做灰饼冲筋→做护角→抹底子灰→刮糙灰→抹面层灰。
2、基层清理及处理①对于基层的凹处,用1:3水泥砂浆修补。
②凸处进行剔平,对于墙体与钢筋砼接缝处,砌体基层采取用与底子灰配合比相同的砂浆在接缝处抹一遍“过渡层”(厚3~5mm),超过接缝的长度不小于100mm,待其干燥后抹底层灰。
在砌体与钢筋砼梁、柱接缝处,加挂200~300mm宽,0.8mm厚的9×25孔钢板网。
③抹灰前,所有的给排水管道、盒子、PVC管等预埋完毕。
周边用1:3水泥砂浆填补。
④抹灰前一天,将墙面自上而下浇水湿透。
3、内墙抹灰施工要点①按照基层表面平整垂直情况,进行吊垂直、套方找规矩。
经检查后确定抹灰厚度,操作时先贴上灰饼再贴下灰饼,用靠尺找好垂直与平整。
灰饼宜用1:3水泥砂浆做成5cm见方的形状。
②抹标筋:灰饼做好稍干后,用与抹灰层相同的砂浆冲筋,冲筋的间距为1.2~1.5m,标筋的宽与厚同灰饼。
③做护角:阳角处应做护角,护角应用1:2水泥砂浆,砂浆稍收干后用捋角器抹成小圆角,每侧宽度不小于5cm。
④抹底层、中层灰砌块墙:冲完筋约2小时左右就可以抹底灰,不要过早或过迟。
先薄抹一层底子灰,接着分层分遍与冲筋抹平,用靠尺刮平找直,木抹子搓平、搓毛(底、中层灰平均厚度控制在13~15mm之内)。
砼墙柱、梁面抹灰前进行凿毛,抹底灰前一天用水把砼面浇透,然后在砼墙湿润的情况下先刷腻子胶素水泥一道,随刷随打底。
其余同砖墙体底灰、中层灰(平均厚度控制在13mm以内)的施工方法。
砼柱不冲筋而采用木条夹具控制抹灰厚度及平整度、垂直度。
⑤抹面层灰。
本工程招标文件要求不做面层。
4、创优措施(1)基层处理:砖石、混凝土和轻质墙体基层表面凹凸太多的部位事先要进行剔平或用1:3水泥砂浆补齐。
表面太光的要剔毛,或用界面处理剂薄薄抹一层,表面砂浆、污垢、油漆等均应事先清除干净,并洒水湿润。
不同基层的材料如砖石、砼、轻质砌块等相接处应铺设钢丝网,钢丝网用间隔300×300木针固定,钢丝网搭缝宽度从缝边起每边不得小于250毫米。
内墙面抹灰施工方案一■墙面抹灰要点:1.抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直。
弹出准线和墙裙、勒脚板线。
2、室内梁柱面的粉刷应采用水泥砂浆,粉刷前将梁柱面凿毛,面层应注意接搓,表面压光不得少于两边,罩面后次日进行洒水养护。
3、墙面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一侧顺靠尺抹上砂浆。
二、混合砂浆内墙面施工方法:1.基层处理施工前应浇水湿润,浇水量以渗入砌块内深度8-10mm为宜。
2、基层施工墙面湿润后,采用高压喷涂法将素水泥浆或108胶水泥浆满涂墙面。
3、底灰在基层表面处理完毕后,应立即进行抹灰,其灰底应选用与加气磅的强度、弹性模量和收缩值相接近的材料,通常应选用1:1:6水泥混合砂浆。
每层每次抹灰厚度不应大于IOmm,如找平有困难,须加厚时,应分层、分次、逐步加厚,并应在第一次抹灰层终凝后再进行,切忌连续流水作业。
4、装饰面层墙体除基层表面处理和底灰等有特殊要求外,底灰以上的中层、面层、饰面层的抹灰和装饰要求,与其他墙体相同。
三、水泥砂浆墙面1.适用部位:混凝土基体。
2、施工方法:a.混凝土表面先刮水泥浆(水灰比0.37~0.40)或洒水泥砂浆处理。
b.底层灰要压实,找平层(中层)表面要扫毛,待中层5~6成干时抹面层。
c.抹成活后要浇水养护。
四、釉面砖墙面1.适用部位:卫生间。
2、施工方法:a.底子灰抹完后,养护1~2d方可镶贴面砖。
b∙根据设计要求,统一弹线分格、排砖;根据弹线分格在底子灰上从上到下弹上若干水平线。
c.用面砖做灰饼,找出墙面、柱面、门窗套等横竖标准,阳角处要双面排直,灰饼间距不应大于1.5m。
d.镶贴时,在面砖背后满铺粘结砂浆,镶贴后,用小铲把轻轻敲击,使之与基层粘结牢固,并用靠尺方尺随时找平找方。
贴完一皮后须将砖上口灰刮平,每日下班前须清理干净。
e.整个工程完工后,用浓度为10%稀草酸刷洗表面,并随即用水冲洗干净。
内墙面抹灰施工方案(基本原件)
一、概述
内墙面抹灰施工是建筑装修工程中的重要环节,关系到墙面的平整度和美观度。
合理的施工方案对于保证工程质量和进度具有重要意义。
二、施工准备
1. 材料准备
•水泥、石灰、砂浆
•抛光砂浆、修补砂浆
•抹灰工具:抹刀、抹板、泡水海绵 ### 2. 表面处理确保内墙面表面没有松动、开裂等情况,需要进行清扫、修补。
三、施工步骤
1. 预处理
在施工前,先将水泥、石灰和砂浆按一定比例混合制成砂浆。
将上述砂浆铺在
墙面,与墙面保持一定距离,用清水略微擦拭一遍。
2. 抹灰
将砂浆均匀地抹在墙面上,用抹刀和抹板进行抹平,保持墙面的平整度和垂直度。
在抹灰过程中要注意控制砂浆的厚度,以免影响后续的涂料覆盖。
3. 抛光
待砂浆稍干后,使用抛光砂浆进行表面抛光处理,使墙面更加光滑。
4. 修补
如有需要,对抹灰后的墙面进行必要的修补,确保表面平整度和光滑度。
5. 整体清理
施工完成后,清理施工现场,清除墙面上的浮灰和杂物。
四、质量验收
对已抹灰的墙面进行质量验收,检查墙面平整度和光滑度是否符合要求。
如有
问题,及时进行处理。
五、注意事项
1.施工时需确保墙面干燥,避免雨水直接淋湿。
2.施工现场要保持通风良好,有利于砂浆的干燥。
3.施工人员需按照操作规程进行,掌握好砂浆抛光的力度和技巧。
以上为内墙面抹灰施工的基本原件方案,希望能对施工过程有所帮助。
第1篇本工程为某住宅小区内墙涂料粉刷工程,工程地点位于XX市XX区,建筑面积约为20000平方米。
工程内容主要包括:墙面基层处理、腻子批刮、涂料粉刷等。
二、施工准备1. 人员准备(1)施工人员:项目经理1名,技术负责人1名,施工员2名,质量员1名,安全员1名,涂料粉刷工若干名。
(2)施工人员要求:具备相关施工资质,熟悉施工工艺,有良好的职业道德。
2. 材料准备(1)涂料:选用环保型内墙涂料,具备良好的遮盖力、耐洗刷性、抗裂性等性能。
(2)腻子:选用优质耐水腻子,具备良好的粘结性、抗裂性、易施工等性能。
(3)基层处理材料:墙纸、砂纸、清洁剂等。
3. 工具准备(1)涂料搅拌机、腻子搅拌机、喷枪、滚筒、刷子、刮板、砂纸等。
(2)梯子、安全带、安全帽、防护眼镜等安全用品。
4. 施工方案(1)施工顺序:基层处理→腻子批刮→涂料粉刷→验收。
(2)施工工艺:1)基层处理:①检查墙面平整度,如有凹凸不平、裂缝等缺陷,应先进行修补。
②清理墙面,去除油污、浮尘、霉斑等杂质。
③用砂纸对墙面进行打磨,使墙面光滑平整。
2)腻子批刮:①根据墙面情况,选择合适厚度的腻子。
②将腻子搅拌均匀,用刮板均匀刮涂在墙面上,厚度控制在1-2mm。
③待腻子干透后,用砂纸对墙面进行打磨,使墙面平整光滑。
3)涂料粉刷:①将涂料搅拌均匀。
②用滚筒或刷子将涂料均匀涂刷在墙面上,涂刷方向应与墙面垂直或平行。
③待涂料干透后,检查墙面颜色、涂膜厚度等,如有问题,应及时进行修补。
4)验收:①检查墙面平整度、颜色、涂膜厚度等是否符合要求。
②检查涂料涂刷质量,无漏刷、透底、起皮等现象。
③检查施工现场安全,确保施工顺利进行。
三、施工要点1. 基层处理(1)墙面平整度:墙面平整度应控制在2mm以内。
(2)墙面清洁:墙面应无油污、浮尘、霉斑等杂质。
2. 腻子批刮(1)腻子厚度:腻子厚度应控制在1-2mm。
(2)腻子粘结性:腻子应具有良好的粘结性,无脱落、起皮等现象。
内墙顶棚抹灰与涂料分项工程施工方案一、施工准备工作1.施工前要检查材料质量,确保墙面材料符合施工要求,涂料颜色一致。
2.清除墙面上的油污、浮灰和杂质,确保墙面干净。
3.安装脚手架、防护设施。
二、内墙抹灰施工方案1. 墙面抹灰分为两次施工。
第一次施工采用砂浆,比例为1:3,厚度约为15mm。
第二次施工采用砂浆,比例为1:2,厚度约为8mm。
2.施工方式采用大背挂和抹灰,确保墙面平整。
3.阴阳角、门窗洞口等要进行加强抹灰处理,确保角落和边缘的稳定性。
4.抹灰完成后,及时进行养护,利用喷水进行湿润保持。
三、顶棚抹灰施工方案1. 顶棚抹灰采用砂浆,比例为1:3,厚度约为12mm。
2.施工方式采用大背挂和抹灰,确保顶棚平整。
3.在吊顶、灯具孔、烟囱孔等地方要进行加强抹灰处理,确保稳定性。
4.抹灰完成后,及时进行养护,利用喷水进行湿润保持。
四、内墙涂料施工方案1.内墙涂料施工前要进行墙面打磨,去除不平整的部分,使整个墙面平滑一致。
2.施工前要进行墙面封底处理,涂刷底漆,提高墙面的附着力。
3.涂料选用环保型涂料,施工时要充分搅拌均匀,保证颜色一致。
4.将涂料均匀涂刷在墙面上,一般涂刷两遍,第一遍要等第二遍完全干透后再进行。
5.涂料施工完后要检查墙面是否均匀,如有不均匀或漏涂部分要及时修补。
五、顶棚涂料施工方案1.顶棚涂料施工前要进行顶棚打磨,去除不平整的部分,使整个顶棚平滑一致。
2.施工前要进行顶棚封底处理,涂刷底漆,提高顶棚的附着力。
3.涂料选用环保型涂料,施工时要充分搅拌均匀,保证颜色一致。
4.将涂料均匀涂刷在顶棚上,一般涂刷两遍,第一遍要等第二遍完全干透后再进行。
5.涂料施工完后要检查顶棚是否均匀,如有不均匀或漏涂部分要及时修补。
六、施工安全措施1.施工人员必须佩戴安全帽、工作鞋等个人防护装备。
2.建立安全警示标志,确保施工现场的安全。
3.施工前要进行施工现场的安全交底,确保施工人员了解相关安全事宜。
4.施工现场要保持整洁,道具和材料要摆放整齐,防止发生堆积倒塌的危险。

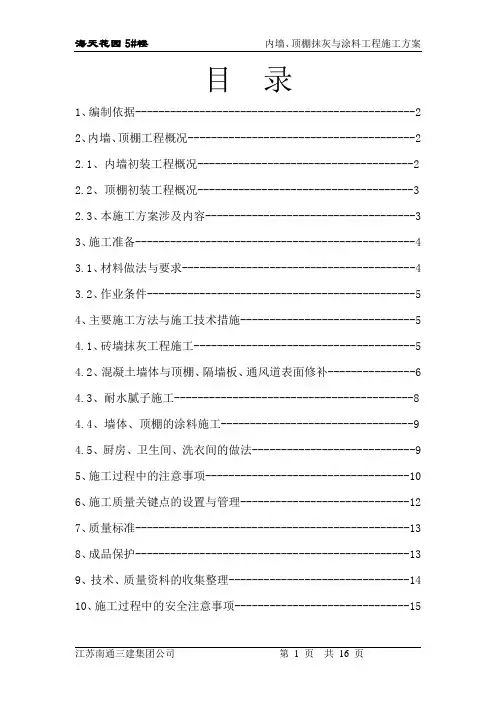

目录1、编制依据------------------------------------------------22、内墙、顶棚工程概况---------------------------------------2 2.1、内墙初装工程概况-------------------------------------2 2.2、顶棚初装工程概况-------------------------------------32.3、本施工方案涉及内容------------------------------------33、施工准备------------------------------------------------4 3.1、材料做法与要求----------------------------------------43.2、作业条件----------------------------------------------54、主要施工方法与施工技术措施------------------------------5 4.1、砖墙抹灰工程施工--------------------------------------5 4.2、混凝土墙体与顶棚、隔墙板、通风道表面修补---------------6 4.3、耐水腻子施工-----------------------------------------8 4.4、墙体、顶棚的涂料施工---------------------------------94.5、厨房、卫生间、洗衣间的做法----------------------------95、施工过程中的注意事项-----------------------------------106、施工质量关键点的设置与管理-----------------------------127、质量标准-----------------------------------------------138、成品保护-----------------------------------------------139、技术、质量资料的收集整理-------------------------------1410、施工过程中的安全注意事项------------------------------151、编制依据:1.1、设计图纸:建总2、建1-建8、建14-15、建28-建32;1.2、图纸变更、洽商:1.3、怡景园住宅初装修标准:2002.06.12发;1.4、建筑装饰装修工程质量验收标准:GB50210-2001 ;建筑工程施工质量验收统一标准:GB50300-2001 ;建设工程监理规程:DBJ01-41-2001;建筑安装分项工程施工工艺规程:DBJ01-26-96 ;北京市建筑安装工程资料管理规程:DB01-05-2000 。
内墙抹灰及涂料施工(一)一般抹灰施工工艺方案和方法(1)工艺流程:吊垂直、弹线找规矩→基层处理→贴灰饼、冲筋→抹底层砂浆→抹底层砂浆→抹面层砂浆(2)施工准备:抹灰前,先用经纬仪在建筑大角、窗洞、阳台等部位打出垂直基准线,作为控制建筑整体抹灰垂直度的控制线。
(3)基层处理:清理基层浮土、砂浆、泥土等杂物。
混凝土基体:表面凿毛或在表面洒水润湿后涂刷1:1水泥砂浆(加适量胶粘剂或界面剂)。
加气混凝土基体:应在湿润后涂刷界面剂。
(4)浇水湿润:一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇两次。
(5)吊垂直、套方、找规矩、做灰饼:根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度。
操作时应先抹“上灰饼”再抹“下灰饼”。
抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用1∶3水泥砂浆抹成5cm见方形状。
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角lOOmm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。
(6)墙面充筋:当灰饼砂浆达到七八成干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。
两筋间距不大于1.5m。
当墙面高度小于3.5m时宜做立筋。
大于3.5m时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。
(7)抹底灰:一般情况下充筋完成2h左右可开始抹底灰为宜,抹前应先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤入细小缝隙内,接着分层装档、抹与充筋平,用木杠刮找平整,用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶板交接处是否光滑平整、顺直,并用托线板检查墙面垂直与平整情况。
(8)修抹预留孔洞、配电箱、槽、盒:当底灰抹平后,要随即由专人把预留孔洞、配电箱、槽、盒周边5cm宽的石灰砂刮掉,并清除干净,用大毛刷沾水沿周边刷水湿润,然后用1:1:4水泥混合砂浆,把洞口、箱、槽、盒周边压抹平整、光滑。
内外墙抹灰专项施工方案一、施工前准备1.1 确认施工范围,检查施工材料及工具的准备情况。
1.2 清理施工区域,确保墙面干燥无杂物,防止影响抹灰质量。
二、材料及工具准备2.1 抹灰原材料:水泥、砂浆、外墙环保涂料等。
2.2 工具:抹灰板、抹刀、刷子、水平仪、锤子、尺子等。
三、施工步骤3.1 外墙抹灰施工步骤: - 3.1.1 在墙面先进行找线,划出抹灰的范围。
- 3.1.2调制砂浆,确保砂浆比例准确。
- 3.1.3 用抹灰板格拉抹灰,注意厚度均匀。
- 3.1.4 刮平表面,使整个外墙表面光滑。
3.2 内墙抹灰施工步骤: - 3.2.1 在墙面找线,确定抹灰范围。
- 3.2.2 准确调配水泥、砂浆比例。
- 3.2.3 使用抹灰板将砂浆均匀涂抹在墙面上。
- 3.2.4 使用抹刀修整,保证墙面平整。
四、施工质量控制4.1 外墙抹灰需注意防水、防裂,确保外墙表面平整、无空鼓。
4.2 内墙抹灰需保持一定的湿度,避免出现开裂现象。
4.3 施工结束后需进行验收,确认抹灰质量符合要求。
五、施工安全注意事项5.1 操作人员需佩戴安全帽、手套等个人防护用品。
5.2 施工现场需设置警示牌,确保施工安全。
5.3 遵循相关施工规范,确保施工顺利进行。
六、施工总结本文介绍了内外墙抹灰专项施工方案,通过施工前准备、材料及工具准备、施工步骤、施工质量控制、施工安全注意事项等多个方面的详细说明,帮助施工人员掌握抹灰施工要点,保证施工质量及施工安全,提高施工效率。
内墙抹灰及内墙涂料施工方案1 工程概况根据图纸设计,墙面做法为:一层门厅、值班室、银行、贵宾接待室,通用楼层的宿舍(含无障碍宿舍及留学生宿舍)、楼梯间、走道、办公室、教室、活动室墙面饰面层为白色无机涂料墙面。
配电间、强弱电间、一层热力入口间、屋顶夹层热水机房墙面饰面设计为防霉防潮涂料墙面。
顶棚做法为:一层值班室、银行、贵宾接待室,通用楼层的宿舍(含无障碍宿舍及留学生宿舍)、楼梯间、办公室、教室、活动室顶棚为白色无机涂料平顶。
配电间、强弱电间、一层热力入口间、屋顶夹层热水机房顶棚为防霉防潮涂料。
2 编制依据《中华人民共和国建筑法》《建设工程质量管理条例》《建筑工程施工质量验收统一标准》(GB50300-2013)《抹灰砂浆技术规程》(JGJ/T 220-2010)《预拌砂浆应用技术规程》JG/T 223《建筑装饰装修工程施工质量验收规范》(GB50210-2001)国家现行有关技术标准、验收规范设计图纸、清单、变更单、图纸会审答疑纪要、会议纪要等与建设单位签订的正式施工合同经监理单位审批的施工组织设计3 施工条件及准备3.1 施工条件内外墙砌体施工、清理完毕,达到设计、验收标准并经监理、建设单位验收合格,同意下道工序的施工。
外墙窗框安装完成,内墙门窗框安装完成,并经验收合格。
3.2施工准备3.2.1所用的材料(抹灰砂浆、内墙涂料)已进场,工具齐全。
抹灰用砂浆采用预拌砂浆,砂浆强度等级符合设计要求。
预拌抹灰砂浆的性能应符合现行行业标准《预拌砂浆》JG/T 230标准。
预拌抹灰砂浆的施工与质量验收符合现行行业标准《预拌砂浆应用技术规程》JG/T 223的规定。
抹灰砂浆性能的试验方法按现行行业标准《建筑砂浆基本性能试验方法标准》JGJ/T 70执行。
3.2.2进场材料有出场合格证,并要求见证取样送到有相关资质的检测单位检测合格、有书面的检测报告。
3.2.3施工人员已到现场,做好相关技术交底和安全技术交底工作。
4 施工顺序根据砌体墙面(内墙及外墙内侧)的不同作法分层抹底灰和罩面灰,抹灰表面初凝后用农用喷雾器喷水养护,养护时间达到后刮腻子涂抹白色乳胶漆。
基层处理→吊垂直、套方、找规矩、做灰饼→墙面冲筋→抹底灰→细部处理→抹罩面灰→养护→刮腻子→面层乳胶漆卫生间、盥洗室、清洁间抹灰用10厚1:3水泥砂浆扫毛,后期贴砖。
其余砖墙抹灰用9厚1:3水泥砂浆抹底(刮糙),6厚1:2.5水泥砂浆抹面、压光。
5 施工工艺及施工方法5.1 基层处理清除墙体表面杂物、残留灰浆、舌头灰、尘土、污垢、油渍等应清除干净,并应在抹灰前一天洒水湿润,水应渗入墙面内10~20mm。
抹灰时,墙面不得有明水。
5.2 吊垂直、套方、找规矩、做灰饼5.2.1应根据设计要求和基层表面平整垂直情况,用一面墙做基准,进行吊垂直、套方、找规矩,并应经检查后再确定抹灰厚度,抹灰厚度不应小于5mm。
5.2.2当墙面凹度较大时,应分层衬平,每层厚度不应大于7mm~9mm。
5.2.3抹灰饼时,应根据室内抹灰要求墙体尺寸确定灰饼的正确位置,并应先抹上部灰饼,再抹下部灰饼,然后用靠尺板检查垂直与平整。
灰饼用1:3水泥砂浆抹成50mm方形。
5.3墙面冲筋5.3.1当灰饼砂浆硬化后,用与抹灰层相同的砂浆冲筋。
5.3.2冲筋的根数应根据墙面的高度和宽度确定,当墙面高度小于3.5m 时宜做立筋,两筋间距不大于1.5m。
当墙面高度大于3.5m时宜做横筋,两筋间距不大于2m。
5.4抹底灰5.4.1冲筋2h后,可抹底灰,应先抹一层薄灰,并应压实、覆盖整个基层,待前一层六七成干时,再分层抹灰、找平。
保证砂浆与基层粘接牢固。
5.4.2卫生间、盥洗室、清洁间等贴瓷砖装饰面层的墙体抹灰用1:3水泥砂浆抹底、压实、扫毛,其余填充墙抹灰用1:3水泥砂浆抹底,厚度10mm 左右,上部抹罩面灰。
要求厚度、平整度、强度符合规范设计要求。
5.5细部抹灰5.5.1室内墙、门洞口的阳角处在抹灰前,用1:2水泥砂浆做暗护角。
自地面开始,护角高度不应小于2.1m,每侧宽度为50mm。
5.5.2当设计墙体厚度与墙顶部梁宽相同时,梁侧面与墙体一起抹灰至板底,墙与柱一侧平齐时将柱与墙体一起抹灰。
梁、柱面抹灰前,将基层表面清理干净,浇水湿润但表面不得有明水,涂刷一遍界面剂,确保抹灰层与梁有效粘接,在不同材质基底交接处(墙与柱、墙与梁)抹灰时采取防止开裂的加强措施,在混凝土与砌体交接处设置一道镀锌钢筋网片,宽度大于300mm,镀锌钢筋网片规格:直径φ0.8mm,网眼大小12mm。
5.5.3修补预留孔洞、线槽、线盒抹灰前应对预留洞口和配电箱、槽、盒的位置、安装进行检查,箱、槽、盒外口应与抹灰面齐平或略低于抹灰面。
应先抹底灰,抹平后,应把洞、箱、槽、盒周边杂物清除干净,用水将周边湿润,并用砂浆把洞口、箱、槽、盒周边压抹平整、光滑。
再分层抹灰,抹灰后,应把洞、箱、槽、盒周边杂物清除干净,再用砂浆抹压平整、光滑,洞口较大时用C25细石砼浇筑。
5.5.4窗台抹灰门窗框周边缝隙采用1:3水泥砂浆封堵密实。
窗台抹灰时,应先将窗台板基层表面清理干净,浇水湿润,24h后采用界面砂浆抹一遍,厚度2mm 左右,然后再抹水泥砂浆面层。
5.6抹罩面灰除卫生间、盥洗室、清洁间等贴瓷砖装饰面层的墙体外,其余墙体罩面灰用1:2.5水泥砂浆抹面,厚度为6mm,一遍涂抹成型。
除瓷砖墙面外,均需做150高1:2水泥砂浆暗踢脚,面层用料同楼地面。
要求厚度、强度符合规范设计要求,抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
表面干净、平整,无气泡、裂缝。
5.7养护在抹灰砂浆凝结硬化后,应及时用农用喷雾器进行保湿养护,以保证抹灰层强度。
养护时间不应小于7d。
5.8刮腻子待墙面抹灰施工全部结束,墙面抹灰已充分干燥,清理、验收完成并达到标准养护时间后,进行腻子和乳胶漆涂刷的施工。
5.8.1基层处理:将墙面上、板底、梁底及梁侧、柱面的灰渣等杂物清理干净,用扫帚将基层的浮灰尘土扫净。
5.8.2刮第一遍腻子:第一遍腻子为局部修补腻子,用石膏腻子将墙面磕碰处、缝隙、低洼、梁柱麻面、阳角等处修补好,与大墙面修补平整,并在柱、梁阴阳角处设置阴角条与阳角条,确保阴阳角方正、顺直。
干燥后用砂纸将墙面的腻子渣、斑迹磨平磨光,然后将墙面清扫干净。
5.8.3第二遍满刮腻子:第一遍修补腻子刮完后用砂纸将墙面磨平磨光,开始大面积进行第二遍满刮腻子,应做到不漏刮,并对个别地方再复补腻子,如有大孔洞可复补石膏腻子,干燥后再用砂纸打磨平整并清扫干净。
5.8.4第三遍满刮腻子:第二遍腻子干后,进行最后一遍腻子施工。
对第二遍刮完还有局部不平整或瑕疵的地方补刮,刮完后保证墙面、柱面、梁板底平整干燥,用砂纸将小疙瘩、腻子渣、斑迹磨平磨光,然后清扫干净。
5.9刷乳胶漆5.9.1根据设计要求,面层涂料分为普通无机白色涂料和防霉防潮涂料。
一层门厅、值班室、银行、贵宾接待室,通用楼层的宿舍(含无障碍宿舍及留学生宿舍)、楼梯间、走道、办公室、教室、活动室的墙面及一层值班室、银行、贵宾接待室,通用楼层的宿舍(含无障碍宿舍及留学生宿舍)、楼梯间、办公室、教室、活动室的顶棚为普通白色无机涂料。
配电间、强弱电间、一层热力入口间、屋顶夹层热水机房的墙面及配电间、强弱电间、一层热力入口间、屋顶夹层热水机房顶棚为防霉防潮涂料。
5.9.2防霉防潮涂料具有建筑装饰和防霉作用双重效果。
对霉菌、酵母菌有广泛高效和较长时间的杀菌和抑制能力,与普通装饰涂料的根本区别在于防霉涂料在制造过程中加入了一定量的霉菌抑制剂或抑制霉菌的无机纳米粉体。
防霉涂料的优点:1)优良的防霉性能。
该类涂料应用于适宜霉菌滋长的环境中,而能较长时间保持涂膜表面不长霉2)良好的装饰性能。
由于涂料在建筑物中使用部位不同,能满足各种不同的使用要求。
3)防霉涂料涂刷成膜以后,对人畜应无害。
5.9.3刷第一道涂料:第一道乳胶漆涂料。
乳胶漆的稠度以盖底、不流淌、不显刷痕为宜。
涂刷面墙的顺序是从上到下、从左到右,不能乱刷,以免漏刷或涂刷过厚、不均。
5.9.4刷第二道涂料:此道工序为最后一道涂料,即为罩面漆。
涂刷时应多刷多理,使涂料的的漆膜饱满、厚薄均匀一致,不流不坠。
6 质量验收6.1抹灰工程验收检查内容6.1.1工程施工图、设计说明或其他设计文件。
6.1.2原材料的产品合格证书和性能检测报告、进场验收记录和复验报告。
6.1.3隐蔽工程验收记录。
6.1.4砂浆配合比报告及试块抗压强度检验报告。
6.1.5抹灰工程施工记录。
6.2主控项目6.2.1抹灰砂浆的品种、配合比应符合设计和规范。
检查方法:检查工程设计文件、施工记录。
6.2.2抹灰所用原材料的品种和性能应符合设计和规范。
水泥的强度和安定性复验应合格。
检查方法:检查产品合格证书、进场验收记录、复验报告。
6.2.3抹灰层与基层之间及各抹灰层之间应粘接牢固,抹灰层无脱层,无空鼓,面层应无爆灰和裂缝。
检查方法:观察;用小锤轻击。
6.2.4当内墙抹灰工程中抗压强度检验不合格时,应在现场对内墙抹灰层进行拉伸粘接强度检测,并应以其检测结果为准。
6.3一般项目6.3.1抹灰工程的表面应光滑、洁净、接茬平整、阴阳角顺直。
检查方法:观察、手摸检查。
6.3.2护角、孔洞、槽盒周围及与各构件交接处的墙面抹灰表面应整齐、光滑,管道后面的抹灰表面应平整检查方法:观察6.3.3抹灰工程质量的允许偏差(按高级要求)和检验方法应符合下表的规定:检验批划分:相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
本工程内墙抹灰每层按A、B、C区分三个检验批。
6.4乳胶漆施工质量要求6.4.1涂刷乳胶漆质量验收应符合以下要求:1)涂饰工程的施工图、设计说明及其他设计文件。
2)材料的产品合格证书、性能检测报告和进场验收记录。
3)直接向厂家或厂家指定代理商购买乳胶漆,确保材料品种和质量符合设计要求和国家标准规定。
4)基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝,5)光亮足、光滑无挡手感,无刷纹,大小面均无皱皮,无透底;装饰线平直,其它装饰无互相污染现象。
严禁脱皮、漏刷。
6)大小面均无透底、流坠、皱皮、分色裹楞,颜色一致无刷纹,装饰线、分色线平直(拉5m线检查,不足5m拉线检查),五金、玻璃洁净。
7 )保持乳胶漆的稠度,不可随意加水过多,造成透底现象。
8)乳胶漆的稠度要适中,排笔蘸漆量要适当,多刷多顺防止刷纹检验,证明对玻璃和构件确无腐蚀作用。
中性清洁剂清洗后应及时用清水冲洗干净。
9)室内涂饰工程每个检验应至少抽查10%,并不得少于3间;不足3间时应全数检查。
6.4.2质量通病防治措施:1)墙面必须干燥,基层含水率不得大于8%2)墙面的设备管洞应提前处理完毕,并用砂浆补齐。
