锚索预应力张拉技术交底(改)
- 格式:doc
- 大小:206.24 KB
- 文档页数:9

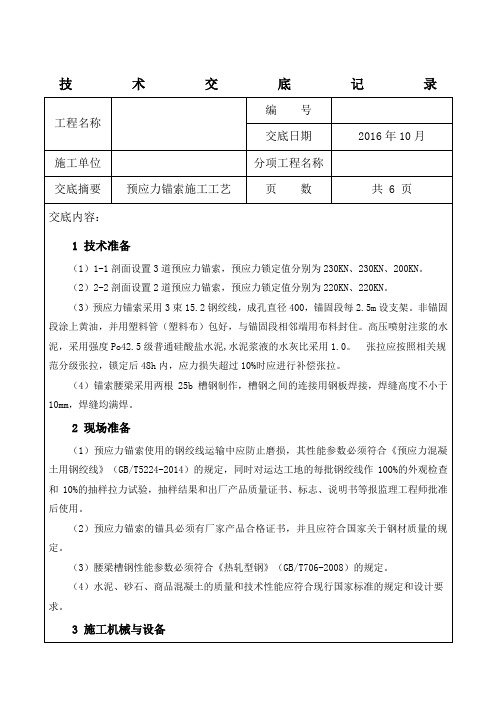

技术交底记录编号工程名称交底日期2016年10月施工单位分项工程名称交底摘要预应力锚索施工工艺页数共 6 页交底内容:1 技术准备(1)1-1剖面设置3道预应力锚索,预应力锁定值分别为230KN、230KN、200KN。
(2)2-2剖面设置2道预应力锚索,预应力锁定值分别为220KN、220KN。
(3)预应力锚索采用3束15.2钢绞线,成孔直径400,锚固段每2.5m设支架。
非锚固段涂上黄油,并用塑料管(塑料布)包好,与锚固段相邻端用布料封住。
高压喷射注浆的水泥,采用强度Po42.5级普通硅酸盐水泥,水泥浆液的水灰比采用1.0。
张拉应按照相关规范分级张拉,锁定后48h内,应力损失超过10%时应进行补偿张拉。
(4)锚索腰梁采用两根25b槽钢制作,槽钢之间的连接用钢板焊接,焊缝高度不小于10mm,焊缝均满焊。
2 现场准备(1)预应力锚索使用的钢绞线运输中应防止磨损,其性能参数必须符合《预应力混凝土用钢绞线》(GB/T5224-2014)的规定,同时对运达工地的每批钢绞线作100%的外观检查和10%的抽样拉力试验,抽样结果和出厂产品质量证书、标志、说明书等报监理工程师批准后使用。
(2)预应力锚索的锚具必须有厂家产品合格证书,并且应符合国家关于钢材质量的规定。
(3)腰梁槽钢性能参数必须符合《热轧型钢》(GB/T706-2008)的规定。
(4)水泥、砂石、商品混凝土的质量和技术性能应符合现行国家标准的规定和设计要求。
3 施工机械与设备序号设备名称型号规格单位数量备注1 CAT反铲挖掘机320D 台2 土方平整2 汽车吊25T 台 1 吊装3 回转式钻机GY-01 台4 钻孔设备4 受风钻YT-28 台 4 钻孔设备5 空压机6m³台 4 供压缩空气6 挤压式压浆泵BW250 台 2 供浆7 砂浆搅拌机400L 台 1 供浆8 电动油泵ZB4/50 台 2 张拉设备9 张拉千斤顶YCD-20 台 2 张拉设备10 千斤顶YCW300B 台 1 张拉设备11 全站仪STS-752 台 2 测量放线12 水准仪DS3 台 2 测量放线4 施工工艺锚索施工工艺流程:土方开挖→桩间土喷锚→放线定孔位→钻机就位→校正孔位、调整角度→钻进(高压扩孔)成孔→安放锚索→注浆→拔套管→安装腰梁、锚头锚具→张拉锁定(1)锚索制作及处理采用全站仪、水准仪及钢卷尺进行测量,经监理单位及建设单位确认无误后再进行后续工序的施工。
预应力锚索施工技术交底一、工程概述本次预应力锚索施工是为了增强具体工程名称的稳定性和承载能力。
施工区域位于具体地点,该区域地质条件复杂,需要通过预应力锚索技术来确保工程的安全和可靠性。
二、施工准备1、技术准备熟悉施工图纸和相关规范,制定详细的施工方案。
进行技术交底,确保施工人员了解施工流程和技术要求。
2、材料准备预应力锚索:采用高强度、低松弛的钢绞线,其性能应符合国家标准。
锚具:选用与钢绞线配套的锚具,确保锚固可靠。
水泥:使用标号不低于具体标号的普通硅酸盐水泥。
砂、石子:选用质地坚硬、级配良好的砂和石子。
3、机械设备准备钻孔设备:根据地质条件选择合适的钻孔机械,如潜孔钻机、地质钻机等。
注浆设备:包括注浆泵、搅拌机等。
张拉设备:选用精度符合要求的千斤顶和油压表。
4、现场准备清理施工场地,确保场地平整、畅通。
按照设计要求,测放锚索孔位,并做好标记。
三、施工工艺流程1、钻孔按照设计孔位和角度进行钻孔,孔深应超过设计长度具体数值。
钻孔过程中要保持孔壁的完整性,防止塌孔。
钻进达到设计深度后,用高压风清孔,清除孔内的岩粉和碎屑。
2、锚索制作与安装按照设计要求制作锚索,将钢绞线进行编束,并每隔具体距离设置一个隔离架。
在锚索自由段套上塑料波纹管,两端用胶带密封,以防止注浆时浆液进入自由段。
将制作好的锚索缓慢放入孔内,确保锚索居中。
3、注浆采用具体注浆材料进行注浆,浆液的配合比应通过试验确定。
注浆采用压力注浆法,注浆压力一般为具体压力值,确保浆液充满孔内。
注浆完成后,及时清洗注浆设备。
4、锚墩制作在锚索孔口处浇筑锚墩,锚墩的尺寸和混凝土强度应符合设计要求。
锚墩混凝土应振捣密实,表面平整。
5、张拉锁定待锚墩混凝土强度达到设计强度的具体百分比后,进行锚索张拉。
张拉顺序应按照设计要求进行,分级加载,每级加载后稳定具体时间,测量锚索的伸长量。
当锚索拉力达到设计值后,持荷具体时间,然后进行锁定。
四、质量控制要点1、钻孔质量控制孔位偏差不得超过具体数值,孔深偏差不得超过具体数值。
预应力张拉施工安全技术交底预应力张拉施工安全技术交底一、引言预应力张拉施工是一项关键的工程技术,它的安全性和质量直接影响到建筑结构的稳定性和使用寿命。
本旨在详细介绍预应力张拉施工的安全技术要点,以确保施工过程中的安全和质量。
二、施工前准备2.1 施工前准备工作施工前必须进行详细的施工方案设计和复核,确保符合相关标准和规范要求。
同时,还要进行现场勘察和土质测试,以确定施工条件和施工方案的具体要求。
必要时要委托第三方进行安全评估和质量监督。
2.2 设备和材料准备施工前要对预应力张拉所需的设备和材料进行检查和准备。
确保设备完好无损,同时检查材料的质量和规格是否符合要求。
三、安全施工措施3.1 操作人员培训施工过程中,所有操作人员必须经过专业培训和岗位技能考核,确保具备相关的工程知识和操作技能。
3.2 安全操作规范张拉施工需要严格按照相关规范和安全操作规程进行操作。
操作人员必须穿戴符合标准的个人防护装备,并遵守工地安全管理制度。
3.3 设备维护与检查设备的维护和检查是预应力张拉施工中重要的环节,设备必须保持良好的工作状态,定期进行维护和检修,并做好相应的记录。
四、施工工序及安全要点4.1 预应力张拉前准备在进行预应力张拉之前,必须进行好预应力锚固设备的安装和调整,确保设备工作正常。
同时,还需进行预压力测试和检查预应力钢束的状态,以确保施工质量。
4.2 预应力张拉操作预应力张拉过程中,必须选择合适的张拉设备和工具,并根据施工方案进行操作。
操作人员需定期监测和调整预应力力值,确保张拉力在设计范围内。
4.3 预应力锚固进行预应力张拉后,必须进行严格的力值监测和预应力锚固。
预应力锚固必须符合相关标准和规范的要求,并确保锚固牢固可靠。
4.4 后张拉处理预应力张拉完成后,还需进行后张拉处理,包括锚固端保护、防腐处理等。
所有后张拉处理必须符合相关要求,并确保处理质量。
五、附录附件1:预应力张拉施工方案附件2:预应力锚固设备检验记录附件3:预应力张拉操作人员培训证书六、法律名词及注释1. 建筑法:指《中华人民共和国建筑法》。
预应力锚索安全技术交底一、工程概述在本次工程中,预应力锚索作为一种重要的支护结构,将广泛应用于具体工程部位。
预应力锚索通过将钢绞线或高强钢丝等材料锚固在稳定的岩土体中,施加预应力,从而提高岩土体的稳定性,保障工程的安全。
二、施工准备1、技术准备熟悉施工图纸和设计要求,明确预应力锚索的规格、长度、锚固力等技术参数。
编制施工方案,确定施工工艺、施工顺序和质量控制标准。
对施工人员进行技术交底,使其了解施工流程和质量要求。
2、材料准备预应力锚索:选用符合设计要求的钢绞线或高强钢丝,其质量应符合国家标准。
锚具:根据锚索的规格和类型,选择合适的锚具,锚具的质量应符合相关标准。
水泥:采用标号不低于具体标号的普通硅酸盐水泥。
砂、石:选用质地坚硬、级配良好的中粗砂和碎石,含泥量应符合规范要求。
3、设备准备钻孔设备:根据地质条件和锚索孔径,选择合适的钻孔机械,如潜孔钻、地质钻等。
注浆设备:包括注浆泵、搅拌机等,确保注浆质量和效率。
张拉设备:选用精度符合要求的千斤顶和油压表,并进行校准和标定。
4、现场准备清理施工现场,平整场地,确保施工机械和设备的通行和作业。
按照设计要求,测量放线,确定锚索的位置和标高。
三、施工工艺流程1、钻孔根据设计要求,确定钻孔的位置、角度和深度。
采用合适的钻孔设备进行钻孔,钻进过程中要保持钻孔的垂直度和稳定性,防止钻孔偏斜。
钻孔达到设计深度后,用高压风或水冲洗孔壁,清除孔内的岩粉和碎屑。
2、锚索制作与安装按照设计要求,截取钢绞线或高强钢丝,并进行编束。
在锚索的自由端安装锚垫板和锚具,并用塑料薄膜包裹,防止生锈和污染。
将制作好的锚索缓慢插入钻孔内,确保锚索居中,自由端长度符合设计要求。
3、注浆采用水泥浆进行注浆,水泥浆的配合比应符合设计要求。
注浆采用孔底返浆法,注浆压力应控制在具体压力值,确保浆液饱满密实。
注浆结束后,及时清洗注浆设备和管路。
4、张拉与锁定待浆液强度达到设计强度的具体百分比后,进行锚索的张拉。
预应力张拉技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程结构体系为预应力混凝土框架结构,其中预应力张拉施工是关键环节。
为确保工程质量,提高预应力结构的使用性能,现就预应力张拉技术进行交底。
2. 预应力张拉原理预应力张拉技术是通过张拉预应力筋,使混凝土产生预压应力,从而提高结构的承载能力和抗裂性能。
预应力筋的张拉力通过锚具传递给混凝土,使混凝土产生压缩,从而形成预应力。
在荷载作用下,预应力筋与混凝土共同工作,抵消外部荷载产生的拉应力,使结构处于有预压应力的状态。
3. 预应力张拉工艺3.1 张拉设备使用XXX型号的液压张拉机进行预应力筋的张拉。
张拉设备应满足国家标准要求,并定期进行校验和维护。
3.2 张拉程序根据设计文件和规范要求,制定张拉程序。
张拉程序包括预应力筋的初始张力、控制应力、持荷时间等参数。
3.3 张拉伸长量控制预应力筋的张拉伸长量应满足设计要求。
采用伸长量控制法或应力控制法进行张拉,确保预应力筋的应力达到设计值。
张拉完成后,应及时进行锚固。
锚固方法应符合规范要求,确保预应力筋与混凝土牢固连接。
4. 质量控制与验收4.1 质量控制(1)预应力筋、锚具等原材料应符合国家标准和设计要求。
(2)张拉设备应定期进行校验和维护,确保其准确性和可靠性。
(3)张拉过程应严格按照张拉程序进行,确保预应力筋的应力、伸长量等参数符合设计要求。
预应力张拉工程完成后,应进行验收。
验收内容包括:(1)预应力筋的应力、伸长量等参数是否符合设计要求。
(2)锚固是否牢固,预应力筋与混凝土连接是否可靠。
(3)张拉记录是否完整、准确。
5. 安全施工5.1 施工人员应具备相应的专业技术知识和操作技能。
5.2 张拉设备应安装稳固,操作人员应佩戴个人防护用品。
5.3 张拉过程中,严禁非施工人员进入施工现场。
5.4 施工现场应做好安全防护措施,确保施工安全。
6. 环境保护6.1 施工过程中,应遵守国家环保法规,做好环境保护工作。
预应力锚索施工技术交底(详细)范本1:预应力锚索施工技术交底(详细)1. 引言1.1 目的1.2 背景2. 施工准备2.1 施工图纸2.2 材料准备2.3 设备准备2.4 人员组织3. 锚索施工过程3.1 预应力锚固设计3.2 钢束制作与粘结3.2.1 钢束制作3.2.2 钢束粘结3.3 预应力锚固施工准备 3.4 钢束安装与张拉3.4.1 钢束安装3.4.2 钢束张拉3.5 预应力锚固加固3.6 预应力锚固质量检验4. 安全措施4.1 施工现场安全4.2 作业人员安全4.3 设备使用安全4.4 紧急情况处理5. 施工质量控制5.1 施工过程质量控制5.2 质量检验与测试方法6. 管理与沟通6.1 项目管理6.2 施工进度跟踪6.3 沟通与合作7. 附件附件1: 预应力锚固设计图纸附件2: 钢束制作及粘结方案注释:- 预应力锚索:一种通过预先施加的张力来增强结构物承载能力的施工技术。
- 施工图纸:包括设计图纸、施工图纸等可用于指导施工的图纸文件。
- 材料准备:准备施工过程中所需的钢束、预应力锚具等材料。
- 设备准备:准备施工过程中所需的张拉机、固定器等设备。
- 钢束安装:将钢束按照设计要求进行安装,确保位置准确。
- 钢束张拉:通过张拉机施加张拉力,使钢束达到预定张拉力值。
范本2:预应力锚索施工技术交底(详细)1. 引言1.1 目的和背景1.2 法律要求2. 工程概述2.1 工程背景2.2 工程目标2.3 工程范围3. 设计要求3.1 预应力锚索设计原则与方法 3.2 关键参数与技术要求3.3 设计图纸4. 施工准备4.1 材料准备4.2 设备准备4.3 人员组织5. 施工步骤5.1 钢束制作5.1.1 材料准备5.1.2 螺旋压力制作工艺 5.1.3 轧制压力制作工艺 5.2 预应力锚固施工准备5.2.1 锚固底座准备5.2.2 混凝土模板制作 5.3 钢束安装与张拉5.3.1 钢束安装方法5.3.2 钢束张拉方法5.4 预应力锚固加固5.5 质量检验与测试6. 安全措施6.1 安全教育培训6.2 施工现场安全管理6.3 紧急情况应急预案7. 管理与沟通7.1 项目管理7.2 施工进度控制7.3 质量管理与保障7.4 工程交底附件:附件1:设计图纸附件2:施工工艺流程注释:- 预应力锚索:通过施加预定张力来增强结构物承载能力的一种技术。
(完整版)预应力锚索安全技术交底(已做)预应力锚索安全技术交底1. 引言1.1 目的1.2 范围1.3 定义2. 预应力锚索概述2.1 定义和原理2.2 应用领域3. 预应力锚索的组成部分3.1 预应力锚具3.1.1 锚板3.1.2 锚固套筒3.1.3 螺纹钢束3.2 预应力锚索固定技术3.2.1 锚板的选型和布置3.2.2 锚固套筒的选择和设计3.2.3 螺纹钢束的选用和固定4. 预应力锚索的施工方法4.1 施工准备4.2 预应力锚具的安装和调整4.3 锚板的布置和固定4.4 锚固套筒的安装和固定4.5 螺纹钢束的穿线和固定4.6 其他相关施工事项5. 预应力锚索的质量控制5.1 施工前的检查与试验5.2 施工过程中的监控与控制6. 安全注意事项6.1 施工现场的安全管理6.2 操作人员的安全防护6.3 预应力锚索施工中的安全风险及防范措施7. 相关附件附件1:预应力锚索施工图纸附件2:预应力锚具产品说明书附件3:安全风险评估报告8. 法律名词及注释- 预应力:在构件内部或与构件等接触的一些构件中施加预先设定的拉力,以降低或消除后期的内力或变形。
- 锚具:将预应力力通过锚固装置传递到被预应力构件中的设备或系统。
- 锚板:用于固定锚具和传递预应力力的构件。
预应力锚索施工技术指南1. 引言1.1 目的1.2 适用范围1.3 术语和定义2. 预应力锚索基础知识2.2 预应力锚索的原理2.3 预应力锚索的构造和组成部分3. 预应力锚索的施工准备3.1 前期调查和设计3.2 施工方案编制3.3 施工材料和设备采购4. 预应力锚索的施工方法4.1 锚具的选型和布置4.2 锚板的安装和固定4.3 锚固套筒的选择和安装4.4 螺纹钢束的穿线和固定4.5 预应力锚索的张拉和调整4.6 预应力锚索的保护和养护5. 预应力锚索的质量控制5.1 施工前的检查与试验5.2 施工过程中的质量控制6.1 施工现场的安全管理6.2 操作人员的安全防护6.3 预应力锚索施工中的安全事故案例和防范措施7. 相关附件附件1:预应力锚索施工图纸附件2:预应力锚具产品说明书附件3:安全事故预防措施清单8. 法律名词及注释- 预应力力:与预应力锚索中应用的力有关的名词。
