过漏顶安全技术措施(正

式)

Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.

Word格式 / 完整 / 可编辑

文件编号:KG-AO-1833-91 过漏顶安全技术措施(正式)

使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。

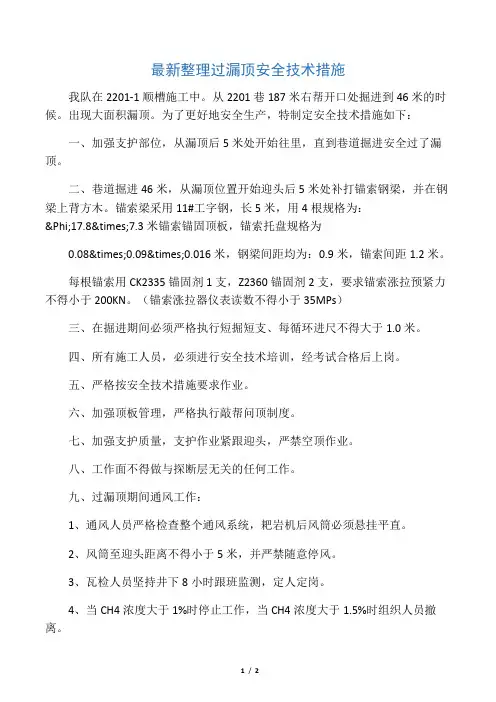

我队在2201-1顺槽施工中。从2201巷187米右帮开口处掘进到46米的时候。出现大面积漏顶。为了更好地安全生产,特制定安全技术措施如下:

一、加强支护部位,从漏顶后5米处开始往里,直到巷道掘进安全过了漏顶。

二、巷道掘进46米,从漏顶位置开始迎头后5米处补打锚索钢梁,并在钢梁上背方木。锚索梁采用11#工字钢,长5米,用4根规格为:Φ17.8×7.3米锚索锚固顶板,锚索托盘规格为0.08×0.09×0.016米,钢梁间距均为:0.9米,锚索间距1.2米。每根锚索用CK2335锚固剂1支,Z2360锚固剂2支,要求锚索涨拉预紧力不得小于200KN。(锚索涨拉器仪表读数不得小于35MPs)

三、在掘进期间必须严格执行短掘短支、每循环

进尺不得大于1.0米。

四、所有施工人员,必须进行安全技术培训,经考试合格后上岗。

五、严格按安全技术措施要求作业。

六、加强顶板管理,严格执行敲帮问顶制度。

七、加强支护质量,支护作业紧跟迎头,严禁空顶作业。

八、工作面不得做与探断层无关的任何工作。

九、过漏顶期间通风工作:

1、通风人员严格检查整个通风系统,耙岩机后风筒必须悬挂平直。

2、风筒至迎头距离不得小于5米,并严禁随意停风。

3、瓦检人员坚持井下8小时跟班监测,定人定岗。

4、当CH4浓度大于1%时停止工作,当CH4浓度大于1.5%时组织人员撤离。

5、施工过程中,一旦停风停电,工作面停止一切工作,立即撤人。

十、过漏顶期间机电工作:

1、井下电气设备必须防爆性能完好。

2、设瓦斯电闭锁。

3、钻探工作面有瓦斯断电仪表探头。

4、设瓦斯报警装置。

5、所有电器设备要全部检查一遍,严禁失爆、漏电、钻探期间机电科应该经常复查。

6、瓦斯电,风电闭锁应有试验,且有记录

十一、本措施未提及部分仍按原施工和煤矿三大规程及上级有关文件经审。
