大跨度、高大截面预应力梁支模施工工法1 前言在城市建设中,随着人们对大空间使用功能的需求,大跨度、大空间结构体系逐渐增多,通常采用大跨度预应力结构形式来满足这一要求。
传统的预应力梁结构施工过程中,只注重预应力束的埋设、预应力张拉等质量,往往却轻视了大跨度、高大截面预应力梁支模时对拉螺栓的布置、梁起拱、模板支架的稳定性等因素对预应力梁施工质量产生的影响,导致施工过程中预应力束位置偏差较大,梁产生下挠、开裂等质量问题。
为此,我公司在青岛市2014年xx中心(xx)工程施工过程中,组织技术人员,进行攻关创新,很好的解决了以上难题。
本工法就是在此基础上,经改进、总结形成。
2 工法特点2.0.1梁底起拱支设方法简单、易操作,且可有效抵抗大跨度混凝土梁下挠造成的混凝土裂缝及温度裂缝。
2.0.2 采用PKPM、AUTOCAD软件辅助深化设计,确保预应力束安装准确。
2.0.3 将对拉螺栓和预应力束卡箍合二为一,省工、省料,保证了预应力束的安装质量。
3适用范围本工法适用于:工业厂房、物流中心、仓库、商场、停车场、多功能厅、展示厅等大跨度、高大截面预应力梁的施工。
4 工艺原理4.0.1本工法采用PKPM计算梁侧模对拉螺栓布设间距,同时采用CAD辅助设计准确计算出预应力束安装高度,通过预应力束的安装高度与对拉螺栓布设间距进行对比分析,调整对拉螺栓的布设间距,将对拉螺杆作为预应力束的安装托架。
对拉螺杆初始布置图见图4.0.1-1。

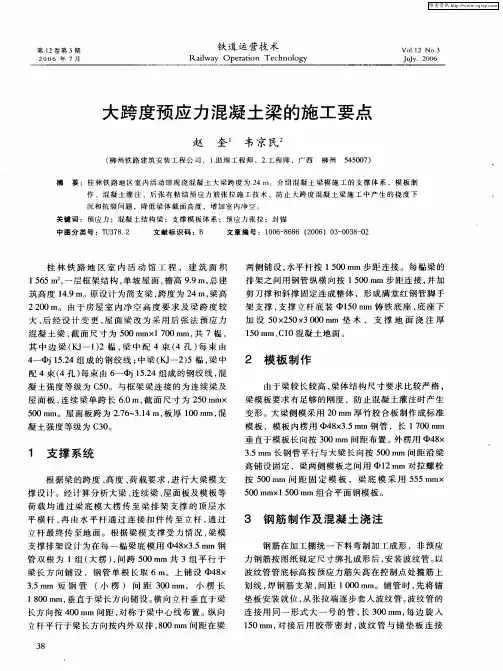

调整后的对拉螺杆布置图见图4.0.1-2。
图4.0.1-1 对拉螺杆初始布置示意图4.0.1-2 调整后的对拉螺杆布置示意4.0.2将对拉螺栓和预应力束卡箍合二为一,即在对拉螺栓上根据预应力束的位置焊接U型卡箍,卡箍采用HPB235ф6钢筋。
整个构件采用工厂化预制加工。
复合型对拉螺杆见图4.0.2。
图4.0.2 复合对拉螺栓示意图4.0.3梁底模板支架方案设计。
根据设计图纸,采用PKPM计算软件出模板支架立杆的间距、水平杆步距等搭设参数。
大跨度预应力混凝土桥梁施工控制技术要点发布时间:2021-05-21T12:00:44.800Z 来源:《基层建设》2020年第31期作者:韩垒垒[导读] 摘要:大跨度预应力混凝土桥梁施工阶段,应该重视合理的质量控制技术,结合相关的影响因素加以分析,制定出科学的方针,促使桥梁施工效果更加明显,收获满意的施工成效。
中铁四局集团有限公司工程建设分公司陕西省西安市 710000摘要:大跨度预应力混凝土桥梁施工阶段,应该重视合理的质量控制技术,结合相关的影响因素加以分析,制定出科学的方针,促使桥梁施工效果更加明显,收获满意的施工成效。
关键词:大跨度预应力;混凝土;桥梁施工;技术要点1大跨度预应力混凝土桥梁施工过程控制1.1聘用专业人才桥梁施工需要专业人才。
管理人员应具备工程机械、土力学等各方面的知识和技能,技术人员和设计人员要有扎实的基础知识。
因此,施工前既要充分考虑设计要求,又要根据国家的有关规范,细化可实施的工程方案。
专业人才对施工现场的管理具有重要的作用,对施工现场危险性大的管理情况具有一定的预见性和解决能力。
1.2施工现场控制大跨度预应力施工工艺要求相对较高。
如果施工过程控制不到位,大跨度预应力混凝土的施工质量将出现问题,影响结构的稳定。
施工单位应严格审查大跨度预应力混凝土施工方案,加强相关人员的沟通,确保施工方案的合理性和准确性,提高施工效率,确保安全施工。
此外,加强对施工方案的审查,对施工方案内容的改进有着关键性的影响,及时发现施工方案中存在的问题,组织专业力量进行技术攻关,这些都为大跨度预应力混凝土施工质量的提高具有积极的作用。
1.3加大施工现场安全施工控制施工现场最重要的是安全问题,良好的安全控制措施有利于工程的顺利实施。
对现场施工技术人员进行严格检查,对不符合规定的,给予一定的处罚,例如不戴安全帽、不使用工装等。
开展全面的安全教育,对保证大跨度预应力混凝土的顺利施工具有重要意义。
2大跨度预应力混凝土桥梁施工控制技术的影响因素2.1结构参数对其产生的影响2.1.1相关构件截面尺寸对于部分构件的截面尺寸来说,可以直接地影响到计算的全过程,甚至对于结构内力以及变形等内容的分析造成一定的负面影响。

大跨预应力混凝土连续梁-拱桥拱脚分段浇筑施工工法大跨预应力混凝土连续梁-拱桥拱脚分段浇筑施工工法一、前言大跨预应力混凝土连续梁-拱桥拱脚分段浇筑施工工法是一种用于大跨度桥梁建设的先进施工方法。
该工法通过将连续梁和拱桥的拱脚分为若干段进行浇筑,充分利用预应力混凝土的抗弯性能,在保证施工安全和质量的前提下,提高了工程的施工效率和整体性能。
二、工法特点1. 提高施工效率:分段浇筑工法可以将桥梁的施工过程分为若干段,每一段可以同时进行浇筑施工,大大缩短了施工周期。
2. 降低工程难度:采用该工法可以将大跨度桥梁分为若干小段进行施工,减少了单段施工工艺的复杂度,降低了施工的难度。
3. 提高整体性能:连续梁和拱桥通过预应力混凝土的连接,形成了整体结构,具有良好的承载能力和抗震性能。
4. 适应性强:该工法适用于各种不同跨度、立柱高度和地质条件的桥梁工程。
三、适应范围该工法适用于大跨度桥梁的建设,尤其适用于需要考虑施工效率、整体结构性能和地质条件的情况。
例如,高速公路、铁路、城市道路等工程中的大型桥梁。
四、工艺原理该工法的施工原理是通过将连续梁和拱桥的拱脚分为若干段进行浇筑,并使用预应力混凝土将其连接起来。
通过预应力混凝土的承载能力和抗震性能,形成整体结构,提高桥梁的稳定性和承载力。
五、施工工艺1. 设计合理的分段方案:根据实际工程要求和地质条件,合理划分各个分段,并确定每个分段的长度、截面形状和预应力布置方案。
2. 分段施工:按照分段方案,将连续梁和拱桥的拱脚分为若干段进行施工。
每个分段的施工包括模板安装、钢筋绑扎、浇筑混凝土和张拉预应力等环节。
3. 预应力连接施工:在每个分段施工完成后,进行预应力施工,将各个分段之间的连续梁和拱桥连接起来,形成整体结构。
4. 后续工程施工:根据实际需要,进行桥面铺装、栏杆安装、排水系统建设等后续工程施工。
六、劳动组织施工过程需要有专业的工程师和技术人员进行组织和指导,合理分配人力资源,协调各个施工队伍的工作,确保施工进度和质量。

预应力混凝土梁施工步骤简述预应力混凝土梁是一种具有高度弯曲或跨度要求的结构元素,具有较大的承载能力和耐久性。
在施工过程中,需要严格遵循特定的步骤,以确保梁的质量和安全性。
下面我将简述预应力混凝土梁的施工步骤。
1. 梁模板的搭建和准备需要根据设计要求搭建梁的模板。
模板的质量必须符合规范,并且能够承受混凝土的重量和压力。
在搭建模板之前,还需对施工现场进行必要的准备,如平整地面、清除障碍物等。
2. 预应力钢筋的安装在梁的模板内安装预应力钢筋。
预应力钢筋根据设计要求进行布置,并保证其与混凝土紧密联系,以提高梁的承载能力。
在安装过程中,需要注意预应力钢筋的张拉和锚固,确保其能够产生预先设计的预应力效果。
3. 混凝土的浇筑完成预应力钢筋的安装后,进行混凝土的浇筑。
混凝土的配合比例和材料选择需符合设计要求,并在浇筑前进行试验和检查。
混凝土的浇筑过程中,需要确保浇筑均匀,避免出现空洞或质量不稳定的情况。
4. 养护和维护混凝土浇筑完成后,需要进行养护和维护工作。
养护的目的是保持混凝土的湿润和温度稳定,以促使混凝土的强度发展到设计要求。
维护工作包括及时修补混凝土表面的损坏或缺陷,并保持梁的整洁和安全。
以上就是预应力混凝土梁施工的基本步骤简述。
在实际施工中,还需要根据具体情况进行调整和补充。
预应力混凝土梁施工是一项复杂的工作,需要严格按照标准和规范进行操作,确保梁的质量和安全性。
通过对梁的施工过程的深入理解,我们可以更好地掌握梁结构的特点和要求,提高施工效率和质量。
预应力混凝土梁施工是一项重要而复杂的工作,涉及到多个步骤和注意事项。
下面将详细介绍预应力混凝土梁施工的过程。
1.设计和准备工作在进行预应力混凝土梁施工之前,首先需要进行详细的设计工作。
设计工作包括确定梁的尺寸、荷载条件和预应力钢筋的布设方案等。
根据设计要求,确定所需材料的数量和规格,并进行采购准备工作。
2.预应力钢筋的安装预应力混凝土梁的承载能力主要依赖于预应力钢筋的张拉和锚固。

大吨位预应力混凝土箱梁施工关键技术研究的开题报告一、选题背景随着国家基础设施建设的不断发展,大跨度预应力混凝土箱梁作为公路桥梁常用的主要梁型之一,其优点在于能够有效地减少工程量,节约资金,提高工程质量和效率,因此得到广泛应用。
然而,在大跨度预应力混凝土箱梁的施工过程中,存在着一些问题,如施工工艺控制不当,材料质量不足,施工环境限制等,这些问题都会对大跨度预应力混凝土箱梁施工工程的质量和安全性产生影响,加大施工难度和风险。
因此,对大跨度预应力混凝土箱梁施工关键技术的研究和探讨具有重要的理论意义和现实意义。
二、研究内容本研究选定大跨度预应力混凝土箱梁施工关键技术作为研究内容,主要包括以下几个方面:1. 施工工艺控制方面的研究。
包括施工前期工艺控制,施工中期工艺控制和施工后期工艺控制等方面,重点研究施工工艺参数的选择、控制和调整方法。
2. 材料质量方面的研究。
包括混凝土配合比的确定、原材料的质量选择和检验,以及工程施工过程中材料的调配和使用等方面。
3. 施工环境限制方面的研究。
包括大气温度、湿度、风速及空气质量等环境因素对大跨度预应力混凝土箱梁施工的影响,及其对施工工艺的调整和控制的策略。
4. 施工工序安全方面的研究。
包括建立大跨度预应力混凝土箱梁施工工序安全管理制度,确定施工工序的安全控制措施,提高人员的安全素质。
三、研究目的和意义本研究旨在对大跨度预应力混凝土箱梁施工关键技术进行深入的研究和探讨,为工程实践提供理论支撑和技术支持,具体的研究目的和意义如下:1. 分析和总结存在的问题和困难,找出思路和方法,提高大跨度预应力混凝土箱梁施工质量和效率,推进工程进展。
2. 加强对施工工艺控制、材料配合比和使用能力的研究,提高施工技术水平,减少施工风险和安全隐患。
3. 实现理论和实践穿透结合,为大跨度预应力混凝土箱梁领域的技术创新和完善提供参考和借鉴,推动相关学科和领域的发展。
四、预期结果和进展计划本研究计划采用文献研究、实验模拟和案例分析等方法,依次逐步深入研究上述研究内容,预计取得以下几个预期结果:1. 深入了解大跨度预应力混凝土箱梁施工过程中存在的问题和风险,确定解决思路和方法,提出优化方案,提高工程质量和效率。
机场航站楼大跨度后张法缓粘结预应力混凝土梁施工工法机场航站楼大跨度后张法缓粘结预应力混凝土梁施工工法一、前言随着航空业的蓬勃发展,机场航站楼的建设不断扩大,而大跨度结构是航站楼建设中常见的工程需求。
机场航站楼大跨度后张法缓粘结预应力混凝土梁施工工法应运而生,通过该工法的应用,可以提高施工效率和工程质量,并且具有较好的经济效益。
二、工法特点该工法采用缓粘结预应力混凝土材料进行梁体施工,将预应力筋材料与梁体混凝土同时浇筑,实现预应力材料的自动张拉与锚固。
相比传统的施工工法,具有以下特点:1. 施工效率高:工法采用自动化施工装置,能够实现预应力筋材料的快速张拉和锚固,大大缩短了施工周期。
2. 工程质量好:采用缓粘结预应力混凝土材料,可以保证梁体的稳定性和强度,提高工程的抗震性能和耐久性。
3. 经济效益明显:在大跨度结构中,采用该工法可以减少材料和劳动力的使用量,降低了施工成本,提高了资源利用率。
三、适应范围该工法适用于机场航站楼等需要大跨度结构的建设项目,可以满足较高荷载和抗震要求。
四、工艺原理该工法的工艺原理主要包括施工工法与实际工程之间的联系和采取的技术措施。
施工工法主要包括预应力筋的布置、缓粘结预应力混凝土材料的选用和施工方式的确定。
在实际工程中,根据梁体的设计要求和构造特点,选择合适的预应力筋布置方案,并结合自动化施工装置进行预应力筋的张拉和锚固。
五、施工工艺1. 模板搭设:按照设计要求搭设梁体的模板,包括上部模板和侧模板,保证梁体的形状和尺寸准确。
2. 预应力筋布置:根据设计要求,将预应力筋布置在梁体的适当位置,并在梁体悬空段设置足够的张拉槽。
3. 缓粘结预应力混凝土材料浇筑:按照设计比例将缓粘结预应力混凝土材料进行搅拌,并使用泵送设备进行浇筑。
4. 预应力筋张拉和锚固:在梁体浇筑完成后,使用自动化施工装置对预应力筋进行张拉,然后进行锚固,在足够的养护时间后,进行张拉力的释放。
5. 后续工序:完成预应力筋的张拉和锚固后,进行梁体的养护和检查,确保施工质量和安全。
大跨度桥梁施工中的预应力技术大跨度桥梁是交通建设领域的重点项目之一,它不仅连接了城市和乡村,也连接了人们的生活和工作。
在大跨度桥梁的建设中,预应力技术起着至关重要的作用。
预应力技术是通过施加在桥梁构件上的内部应力,使其在荷载作用下产生的应力降低,从而达到提高桥梁承载能力和延长使用寿命的目的。
预应力技术的核心是通过张拉钢筋施加预压力。
以混凝土为主要构造材料的桥梁,在使用预应力技术后,能够充分发挥混凝土的抗压性能,提高整体强度和刚度,减少桥梁的挠度和变形。
在大跨度桥梁施工中,预应力技术的具体应用可以分为两个阶段:施工阶段和使用阶段。
在施工阶段,预应力技术主要用于预制梁和现浇梁的施工。
预制梁是在施工场地预先制作好的,然后运输到桥梁现场进行安装和连接。
而现浇梁则是在桥梁现场直接浇筑施工的。
无论是预制梁还是现浇梁,都需要通过预应力技术来提升其整体性能。
预应力技术使得梁的承载能力更高,连接更牢固,从而确保桥梁的安全和稳定。
在使用阶段,预应力技术主要用于桥梁的维护和修复。
桥梁在使用过程中会受到各种荷载作用和外部环境的影响,可能引起裂缝和变形等问题。
通过在桥梁构件上施加适当的预应力,可以使桥梁在使用过程中保持较小的变形和裂缝,延长桥梁的使用寿命。
预应力技术在大跨度桥梁施工中的应用离不开先进的设备和工艺。
其中最重要的设备是张拉机。
张拉机是用来施加预压力的,它采用液压或机械力来控制钢筋的拉伸过程。
在施工过程中,需要严格控制预应力的施加量和施加时间,以保证桥梁的稳定性和安全性。
另外,预应力技术在大跨度桥梁施工中还需要配合使用其他技术,如测量技术和监测技术。
测量技术用来测量桥梁构件的尺寸和位置,以便控制施工过程中的误差。
监测技术用来监测桥梁在使用过程中的变形和裂缝,及时发现和修复问题。
虽然预应力技术在大跨度桥梁施工中具有重要的作用,但它也面临着一些挑战和难题。
首先,预应力技术需要进行精确的计算和设计,以确定施加预压力的大小和位置。
谈大跨度预应力混凝土连续梁桥施工控制摘要:本文主要讨论了影响大跨度连续梁桥施工控制因素、施工控制的任务与工作内容以及施工控制的方法。
关键词:大跨度连续梁桥施工控制中图分类号:tu74 文献标识码:a 文章编号:桥梁施工控制是指通过对施工过程中出现的偏差进行分析识别,发现问题并及时进行纠偏,同时对结构的后续阶段进行预测,使施工系统始终处于控制之中。
1、影响施工控制的因素大跨径连续梁桥施工控制的主要目的是使施工实际状态最大限度地与理想设计状态(线形与受力)相吻合。
要实现上述目标,就必须全面了解可能使施工状态偏离理论设计的所有因素,以便对施工有的放矢的有效的控制。
1.1结构参数不论何种桥梁的施工控制,结构参数都是必须考虑的重要因素,结构参数是控制中的结构施工模拟分析的基本资料,其准确性直接影响分析结果的准确性。
事实上,实际桥梁结构参数一般很难与设计所用的结构参数完全吻合,总是存在一定的误差,施工控制中如何恰当地记入这些误差,使结构参数尽量接近桥梁的真实结构参数,是首先需要解决的问题,结构参数主要包括以下内容:结构构件截面尺寸,结构材料弹性模量,材料容重,材料热膨胀系数,施工荷载,预应山或索力等。
1.2施工工艺施工控制是为施工服务的,反过来,施工的好坏又直接影响控制目标的实现。
除非要求施工工艺必须符合控制要求外,在施工控制中必须计入施工条件非理想化带来的构件制作、安装等方面的误差,使施工状态保持在控制中。
1.3施工监测监测是桥梁施工控制的最基本手段之一,监测包括应力监测、变形监测等。
因测量仪器、仪器安装、测量方法、数据采集、环境情况等存在误差,所以结构监测总是存在误差的。
1.4结构计算分析模型无论采用什么分析方法和手段,总是要对实际桥梁结构进行简化和建立计算模型,这种简化使计算模型与实际情况存在误差,包括各种假设、边界条件处理、模型的本身精度等。
控制中需要在这方面做大量工作,必要时还要进行专门的试验研究,以使计算模型误差所产生的影响减到最低限度。

某厂联合厂房工程中大跨度大截面预应力梁的施工发表时间:2018-11-08T18:54:09.783Z 来源:《建筑学研究前沿》2018年第21期作者:杨日东[导读] 预应力筋穿束以及预应力张拉等方面,可为类似工程的施工提供参考作用。
44162219790507xxxx摘要:预应力混凝土技术是建筑行业中施工普遍采用的技术,其施工质量与建筑的安全、稳定密切相关。
本文通过某厂联合厂房工程中大跨度大截面预应力梁的施工实例,介绍了大跨度大截面预应力梁施工前的准备、波纹管铺设、预应力筋穿束以及预应力张拉等方面,可为类似工程的施工提供参考作用。
关键词:厂房;预应力混凝土;施工措施引言目前,预应力混凝土技术已经得到了很大的提高。
在建筑工程中,预应力技术具有减轻自重、节约钢材、简化模板、加快施工进度和降低施工成本等优点,可以满足多种建筑类型和建筑风格的需要,近年来在工业与民用建筑特别是大跨度的工业厂房建筑结构中的应用有了很大发展。
预应力混凝土梁的施工难度较大,因此需要加强管理与控制,以保证工程施工顺利进行。
鉴于此,本文结合工程实例,就该厂房工程中大跨度大截面预应力梁的施工进行探讨。
1.工程概况某厂危房改造工程联合厂房,主体采用钢筋混凝土框架结构,建筑面积约34 000 m2。
该工程共有14支预应力梁,分布在联合厂房的B 区、C区和F区。
该处框架为2层,层高8 m。
预应力梁跨度主要为18 m和15 m,梁板混凝土强度等级为C40。
预应力筋采用1×7-φs15.2-1860级有黏结高强度低松弛钢绞线,锚具选用OVM15系列锚具。
张拉端采用群锚,固定端采用挤压锚。
所有张拉端锚具均采用凸埋式,固定端锚具直接埋于框架梁内。
张拉端外露于混凝土面,待预应力筋张拉并灌浆结束后,切除多余的钢绞线,进行封锚。
2.本工程的特点和难点本工程预应力梁截面和跨度较大,梁端距地面较高,预应力施工时存在以下难点:(1)预应力梁内设计钢筋较多,绑扎密集复杂,与预应力波纹管相互干涉,波纹管不易准确就位。
医院开展继续医学教育项目的实践及经验交流吕曦【摘要】目的总结分析某三甲医院国家级、省级、市级继续医学教育项目举办情况,结合多年项目管理的实践经验,提出项目举办中的常见问题及管理策略,为进一步提升继续医学教育项目举办成效,提高办班效率,促进基层医院知识提升提供理论建议与支持.方法统计近5年继续医学教育项目立项及举办数量,从立项级别、科室分类及各科室立项情况等方面进行分类汇总,通过四个表以及顺位排序等展示数据结果 ,同时结合头脑风暴法进行论述.结果5年内立项总数总体呈上升趋势,不同类别项目比较,国家级项目稳步上升,省级项目有波折,市级项目近3年上升明显.临床科室仍然是立项数量最多的科室,但近年来护理及行政职能科室立项数上升显著,研究发现学科层次高的科室立项项目等级也高.结论继续医学教育项目的立项越来越得到医院领导的重视,同时也是体现科室及医院综合能力的一项重要指标,为持续开展和办好继教项目,还需要各项目负责人不断加强内涵建设,提高项目举办质量,同时积极创新举办形式,以期向更广、更基层覆盖.【期刊名称】《中国继续医学教育》【年(卷),期】2019(011)013【总页数】3页(P1-3)【关键词】继续医学教育;医院;等级;项目;管理;经验【作者】吕曦【作者单位】杭州市第一人民医院科教科,浙江杭州 310006【正文语种】中文【中图分类】G642随着深化医改、建设健康中国不断向纵深推进,人们对医疗服务的需求也越来越高,根据国务院办公厅关于深化医教协同进一步推进医学教育改革与发展的意见(国办发[2017]63号)文件精神,要强化全员继续医学教育,健全终身教育学习体,开展有针对性的教育培训活动,强化规范管理[1]。
本研究通过统计分析近五年我院举办的各级各类继续医学教育项目立项及举办情况,通过数据剖析,结合实际管理经验,总结项目举办过程出现的问题,提出解决问题的相关方法及本单位在项目管理过程中的有效举措,为进一步开展好继续医学教育项目,加强管理以及提高项目举办实效提供参考依据。
大跨度变截面H 型钢预应力混凝土梁施工工法大跨度变截面H型钢预应力混凝土梁施工工法一、前言大跨度变截面H型钢预应力混凝土梁是一种在桥梁、大跨度建筑等工程中常用的结构形式,其具备较高的承载力和稳定性。
本文将介绍一种适用于该结构的施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点该工法的特点包括:采用大跨度变截面H型钢作为梁的主体结构;利用预应力混凝土技术,提高梁的整体强度和抗弯承载能力;通过变截面设计,满足梁的力学性能和减小自重;结合现代施工技术,提高施工效率和质量。
三、适应范围该工法适用于桥梁、大跨度建筑等工程的梁体结构施工,在满足设计要求的同时,能够较好地适应各种复杂的施工条件和工程要求。
四、工艺原理该工法的工艺原理是通过采用大跨度变截面H型钢预应力混凝土梁的结构形式,结合预应力混凝土技术,实现梁体的强度和稳定性要求。
通过对施工工法与实际工程之间的联系、采取的技术措施进行具体的分析和解释,读者能够了解该工法的理论依据和实际应用。
五、施工工艺施工工法的各个施工阶段包括:基础处理、钢筋绑扎、模板安装、混凝土浇筑、预应力张拉、养护与保护层施工等。
通过详细描述这些施工阶段的具体操作和细节,读者能够了解施工过程中的每一个环节和技术要求,以指导实际工程的施工。
六、劳动组织该工法的劳动组织包括人员配备、岗位职责、工作流程等。
通过合理的劳动组织,能够提高施工效率和质量,确保工程顺利进行。
七、机具设备该工法所需的机具设备包括混凝土搅拌机、起重机、预应力张拉机、模板支架等。
通过详细介绍这些机具设备的特点、性能和使用方法,读者能够了解它们在施工过程中的作用和使用要点,以提高施工效率和质量。
八、质量控制施工质量控制是保证工程施工质量的重要环节。
通过对施工质量控制的方法和措施进行详细介绍,包括施工过程中的检验和测试、质量记录和报告、质量评定和验收等,以确保施工过程中的质量达到设计要求。
大跨度预应力梁的施工方法人类建筑史上传统的结构形式主要有:木结构、砖石(砌体)结构、钢筋混凝土结构和钢结构等四类。
在钢筋混凝土结构中预应力是工程结构施工的重点和难点,梁内有粘结预应力的作用为平衡部分恒载,控制裂缝及挠度,故预应力专项施工质量会直接影响整个结构的使用效果及质量。
标签:大跨度;预应力;施工1工程概况某工程,预应力是本工程结构施工的重点和难点,梁内有粘结预应力的作用为平衡部分恒载,控制裂缝及挠度,故预应力专项施工质量会直接影响整个结构的使用效果及质量,屋面层部分梁采用有粘结预应力工艺,有粘结预应力梁跨度为22〜26.5m,梁截面分别为500*1600、300*1000,梁内配预应力筋有1*6、1*8、3*9,所有预应力筋均采用1860级直径为15.24的钢绞线,过锚具采用有粘结工艺。
锚固体系的I类锚具,全部预应力筋都是采用一端张拉。
2施工准备2.1材料准备2.2预应力钢筋预应力钢筋选用天津某厂生产的0jl5.24强度为1860级低松弛(松弛率低于2.5%),其性能应符合《预应力混凝土用钢绞线》GB/T5224-1995的有关规定。
预应力钢筋重点把住材料、锚具质量关,选购符合国际要求的上等材料,做好材料的送检工作,所用材料必须具有出厂验收合格证明。
2.3锚具系统(1)张拉端采用QM15-6、QM15-8、QM15-9系列锚具,其性能质量符合GB/T14370-2001标准要求。
(2)承压板采用90mm*90mm*10mm厚A3钢板2.4钢筋网片(螺旋筋)采用锚具生产厂配套的螺旋筋,实际施工中可根据现场条件用钢筋网片代替或另多加4层以上钢筋网片。
2.5波纹管采用镀锌钢板带波纹管,由锚具生产厂提供,长度按标准长6M下料(也可根据整根梁的波纹管总长等分成6〜8m,以减少接头),实际施工时可用接头管接长,波纹管的直径采用D80、D70两种规格。
2.6机械设备准备(1)YCD-25张拉机械1台及配套设备;(2)YCQ250C千斤顶1台及配套设备;(3)手持式小型切割机1台(用于切割张拉后多余钢筋);(4)下料用切割机及挤压机油泵等;(5)电动灌浆机及砂浆搅拌机1台(6)其它施工机具(如电焊机1台、电动木钻及电锯等一套)。
大跨度预应力混凝土梁施工探讨摘要:预应力技术作为建筑工程新技术之一,其特点鲜明、形式多样丰富、结构性能、工程施工、经济效益等方面都具有突出的优越性。
结合工程施工实例,重点介绍了大跨度预应力混凝土梁施工的施工准备、混凝土浇筑和预应力筋张拉等几大方面,并提出要加强施工配合,确保工程施工质量的要求。
关键词:预应力技术;框架梁;有粘结;混凝土;张拉;施工配合
随着我国建筑业的迅速发展,预应力技术的不断应用和完善,平面尺寸超长、功能空间超大的建筑也迅速涌现。
预应力技术具有明显的节约钢材、增大结构跨度、减少结构自重、提高使用功能、综合效益好等优点。
1工程概况
某建筑工程地上18层,地下一层,为降低结构变形挠度、减少裂缝,采用了有粘结单向预应力框架梁和预应力次梁相结合的结构形式。
该建筑梁的主要参数为每道主(次)梁中配置预应力筋为4束9孔φs15.2高强1860级国家标准低松弛预应力钢绞线,其标准强度fptk=1860n/mm2,预应力筋张拉控制应力σ
con=0.75fptk=1395n/mm2,施工时超张拉3%。
张拉端采用9孔夹片式锚具。
后张法施工,混凝土强度为c40。
共20把预应力大梁。
2预应力混凝土梁施工
2.1材料及设备准备
2.1.1预应力钢筋
(1)预应力钢筋采用钢绞线φs15.2,其规格和力学性能应符合国家标准《预应力混凝土用钢绞线》(gb/t5224-95)的规定要求;
(2)张拉端锚具采用ovm15-7,固定端采用ovm15-p,其性能应符合行业标准《预应力用锚具、夹具和连接器应用技术规程》(jgj85-92)的规定要求;
(3)根据设计要求,对每根梁预应力筋进行计算,在工厂下料制作,然后运至施工现场用塔吊吊运至操作地点。
2.1.2混凝土
采用c40混凝土。
2.1.3 张拉设备、锚具的标定与检测
张拉设备采用穿心式千斤顶ycm-150,该千斤顶构造简单,操作方便,性能稳定,锚固回缩损失小。
在预应力张拉之前对张拉设备应进行标定,确定油表读数,然后按标定数据和千斤顶配套使用,以减少累积误差,提高测力精度。
㈣材料抽检
(1)钢绞线检验:从每批重量不大于60t的钢绞线中任取3盘,进行表面质量,直径偏差,捻距和力学性能试验,符合要求方可使用。
(2)锚具、夹具和连接器应进行外观检查、硬度检验和静载锚固性能试验,符合要求方可使用。
2.2施工准备
(1)脚手架(板)搭设高度符合张拉操作要求,低于楼面标高
800~1200mm。
局部钢筋绑扎、模板制作安装拆除应符合梁、墙柱部位张拉端的要求。
(2)加强施工配合,与其他工种的协调与配合工作,各工种、各工序穿插进行、流水作业,实现时间与空间上的无缝搭接,缩短工程的施工工期。
(3)钢绞线运到现场后,按梁号进行编束、上好标牌,并进行固定端锚具制作,分类堆放。
2.3有粘结预应力梁施工工艺流程
预应力筋下料→搭梁板钢管支架→支梁底模、起拱和校正底标高→铺放非预应力钢筋骨架→划预应力筋曲线坐标位置、焊接定位筋→穿入波纹管和预应力钢绞线→波纹管和预应力钢绞线定位固定→安装、固定端部张锚垫板→支端模→铺放其他非预应力筋→预应力筋隐检,浇筑混凝土及混凝土养护→拆梁侧模→张拉有粘结预应力筋→灌浆、端头封堵→拆除梁底模和支架。
2.4铺放前的准备工作
(1)准备端模
根据本工程的实际情况和设计要求,在合模前将预埋喇叭管固定在端模上。
所以要事先准备好端模,其尺寸要准确。
(2)准备架立筋
每隔1.2m设置架立筋,架立筋采用直径为12mm的螺纹钢筋,并与箍筋焊牢或绑扎牢固,以备在铺设预埋管时用。
(3)波纹管的加工与下料
有粘结预应力筋所用波纹管是在现场进行加工安装的,波纹管采用直径为75mm的金属波纹管,接头直径尺寸为80mm。
下料时,管与管之间的接头长度不小于30cm。
两端分别全部拧入接头内,用胶带将接口密封好。
(4)预应力筋下料
钢绞线要定长下料。
钢铰线应用砂轮锯切割,不得用电气焊切割。
下料长度l=梁内曲线长度l1+张拉端工作长度l2。
3.5安装端头及铺设波纹管
(1)安装端头
先将非预应力筋骨架铺设好后,按设计图纸和本施工组织设计图所示位置将喇叭管安装在端模或非预应力筋骨架上。
(2)铺设波纹管
按图纸位置铺设波纹管,每隔1.2m绑扎架立筋,图纸中所标为预应力筋集团束的中心线高度,定位马凳上皮高度=图中高度-波纹管半径。
铺设波纹管用4~5人沿大梁的两侧排开,从一端开始传入波纹管,待管全部传入后,两端要插入已定位的喇叭管中,并用胶带将波纹管与喇叭管的连接处缠绕密封,避免漏浆。
然后用细铁丝将波纹管固定在定位筋上。
3.6穿预应力筋
(1)钢绞线采用人工单根穿束的方法,多次穿入,穿束的关键是消除钢绞线自身缠绕。
因此,钢绞线开盘时须顺其自然地伸展,
穿束时预应力筋前端套上子弹头形的壳帽,以免扎破波纹管。
并在张拉前先用小千斤顶进行预紧。
(2)钢绞线穿入孔道后,不得使用电气焊,以避免造成预应力筋的强度降低。
(3)灌浆孔设置在张拉端部(锚垫板的灌浆孔应朝上),在另一端处和孔道最低处设置一个排气孔(兼泌水孔),排气孔用增强塑料管留设,并高出梁面500mm。
3.7节点安装
(1)要求预应力筋伸出喇叭口长度(预留张拉长度)应满足张拉要求。
(2)喇叭口与波纹管,排气管与波纹管接口处应用胶带密封牢固,避免漏浆。
(3)预应力筋必须与喇叭口外表面垂直,在承压板后应有不小于30cm的直线段。
(4)在预应力筋的张拉端喇叭口后按要求绑扎钢筋网片。
3.8混凝土浇筑
(1)检查铺设情况
浇筑混凝土之前,应再次检查管道位置是否正确,管道数量是否正确,各种接头密封情况及有无破损,引出管是否牢固,喇叭管是否端正,位置是否准确,如发现问题应及时改正。
只有在隐蔽工程检查合格后,才能浇筑混凝土。
(2)封堵孔洞
将排气口、喇叭管、灌浆管和波纹管端口临时封堵严密,避免漏浆。
(3)浇筑
浇筑混凝土时要从中间往两边浇筑,振捣要密实,尤其在端部,严禁出现蜂窝麻面等情况;同时,要安排责任心强的人员进行振捣,严禁振捣棒直接碰撞波纹管。
为避免砸坏波纹管,必须有专人负责看管。
3.9预应力筋张拉
(1)预应力筋张拉前标定张拉机具;张拉机具实际使用时,根据标定值计算出实际需要张拉力对应的油压表读值进行预应力张拉
操作和查验。
(2)控制应力和实际张拉力;根据设计要求的预应力筋张拉控制应力取值(σcon=1395mpa),实际张拉力根据实际状况进行3%的超张拉。
(3)张拉时混凝土强度;根据设计要求,待混凝土达到设计要求的强度100%以上后方可进行预应力筋张拉,具体张拉时间按土建施工进度要求进行,张拉时的混凝土强度应有书面强度报告单。
(4)预应力筋张拉遵循在平面内两个方向对称的原则。
(5)每束预应力筋张拉时,应同时测量校对伸长值。
如发现异常,应暂停张拉,待查明原因,并采取措施后,再继续张拉。
3.10灌浆及端部封堵
在预应力筋张拉后的24h内,检查钢绞线和锚具,若无异常现
象即进行孔道灌浆。
灌浆机采用jhp-灰浆机,水平扬程80m。
灌浆前用清水冲洗孔道,如有积水用吹风机排除。
灌浆时,将灌浆接头插入张拉端处喇叭口拧紧,开始灌浆。
每个孔道灌浆的时间不得大于30min,灌浆过程中随时检查灌浆管是否堵塞。
灌浆工作应缓慢均匀地进行,不得中断,并应排气通顺。
4施工配合
预应力结构中,预应力筋的施工是结构的重要组成部分,土建、监理和甲方应引起足够的重视,与设计、施工单位密切配合,确保工程质量。
安装梁侧模的对拉螺栓及铺放板负筋时,切勿冲击力筋,避免预应力波纹管破损漏浆、移位。
浇筑混凝土时严禁振动棒直接冲击波纹管。
保证框架梁柱结点处预应力筋顺利穿过,严禁普通钢筋压迫预应力筋,同时保证承压板的正确安装,且须对承压板处增加钢筋进行加固。
预应力混凝土梁板浇筑时,应多留一组混凝土试块,与梁板同条件养护,以确定预应力筋张拉时的混凝土梁板强度。
5结语
总之,该工程采用预应力框架梁施工技术,很好地解决了跨度混凝土梁在受荷载较大时的托度和抗裂问题,同时也大大减少混凝土梁的截面尺寸和混凝土及钢筋的用量,提高了结构的使用空问,降低了工程造价。
只要采用预应力度适当,构造处理得当,预应力结构的抗震也可以得到保证的。
