桩基工程监理实施细则
1、预制桩所用的原材料,钢筋、水泥、砂石等必须有合格证、准
用证和检验报告。
2、桩现场预制时,应对钢筋骨架、断面尺寸、长度及混凝土强度
等级等进行检验。
3、商品桩应核检供应单位的资质、产品合格证、强度检验报告等,
及进场桩头的外观质量和尺寸等。
4、对打(压)桩分包单位应进行资格审查,并应查验操作人员的
上岗证。
5、桩基施工前应对建筑物所在地的上下障碍物进行清理,按设计
要求做好定位放线工作,监理应对桩位进行核查。
6、监理应对打桩的组织设计(方案)及打桩机具的完好情况进行
审批查验。
7、开始打(压)桩后应观察桩架、桩身的垂直度,送桩时仍应确
保送桩杆的垂直度,确保桩位的正确,并应用水平仪控制好送
桩的深度。
8、在打(压)桩过程中,发现异常情况时,应及时通知设计等有
关部门,作相应的处理。
9、对双节桩或多节桩要控制好上下节桩的平面偏差值和节点弯曲
矢高,及接桩后的停歇时间,停歇时间必须满足规范表 5.4.5
的规定。
监理应对接桩工艺作旁站监控。
10、桩位偏差值应符合设计或规范规定,如有超偏情况应通过设计
作必要的技术处理。
11、打(压)桩工程完成后,应按设计或规范要求,委托有资质的
检测单位进行动、静载测试,检测结果符合设计要求后,才可进行下道工序施工。
桩基工程监理细则一、引言桩基工程是建筑工程中常见的基础施工方式之一,其稳定性和承载能力对整个建筑结构的安全和稳定起着至关重要的作用。
为了确保桩基工程施工质量,必须进行有效的监理工作。
本文档旨在对桩基工程监理细则进行阐述,以保证工程的顺利实施。
二、监理责任1. 监理人员应具备相关专业知识和经验,负责监督施工单位的桩基工程。
监理人员应拥有相关工程监理资格证书,并参与相关培训和考核。
2. 监理人员应对桩基工程施工的各个阶段进行全程监督,包括施工准备、施工过程、材料使用、质量检验和竣工验收等。
3. 监理人员应及时发现施工中存在的问题和隐患,并采取相应的措施加以解决。
必要时,可以向建设单位提出相关的技术意见和建议。
三、监理内容1. 施工准备阶段的监理:(1)监督施工单位按照设计图纸和施工方案进行场地勘察和测量,确保施工的准确性和合理性。
(2)监督施工单位组织施工现场并设置临时设施,确保施工过程的安全和顺利进行。
(3)监督施工单位采购土方材料和桩基材料,并进行质量把控和安全管理。
2. 施工过程的监理:(1)监督施工单位按照施工方案和工序要求进行施工操作,确保施工质量和进度。
(2)监督施工单位对施工设备和机械的使用和维护进行监督,确保设备的正常运转。
(3)监督施工单位进行施工过程中的质量检验和工程验收,确保工程质量符合相关标准和规范。
3. 桩基材料的监理:(1)监督施工单位对桩基材料的采购、储存和使用进行监督,确保材料符合相关标准和规范。
(2)监督施工单位进行桩基材料的试验和检验,确保材料质量和性能满足设计要求。
(3)监督施工单位进行桩基材料的防潮、防震和防火措施,确保材料在施工过程中的安全和稳定。
四、监理报告1. 监理人员应按照规定的时间和格式编写监理报告,并向建设单位提供。
2. 监理报告应包括桩基工程的施工情况、质量检验结果、问题和隐患的发现及解决情况等内容。
3. 监理报告应客观、准确、详细地记录桩基工程的各个阶段的施工情况和质量情况,以便于建设单位对工程进行评估和验收。
桩基工程监理细则一、概述桩基工程是建筑工程中的重要组成部分,对于保证建筑物的稳定性和安全性具有重要意义。
为了确保桩基工程的质量,提高监理工作的效率和精度,特制定本细则。
二、监理人员资质要求1.监理工程师应具备相应的专业技术背景和工作经验,持有合法有效的监理工程师执业资格证书。
2.监理人员应持续学习和提升自身技术能力,紧跟桩基工程的最新发展和技术标准,并及时更新知识。
3.监理人员应遵守相关法律法规和行业规范,保证监理工作的专业性和公正性。
三、监理任务分工1.前期工作(1)了解工程项目的背景和需求,熟悉设计文件和施工方案。
(2)协助业主进行施工单位的评审和选取,确保施工单位具备相应的技术实力和施工经验。
(3)参与设计的评审和修改,提出建设性意见和技术要求。
(4)制定监理计划,明确监理的具体内容和时间节点。
2.施工过程监理(1)监督施工单位按照设计文件和施工方案进行桩基工程的施工。
(2)检查施工单位的施工设备和施工材料,确保其符合相关标准和规范。
(3)监测桩基工程的施工质量,包括钻孔的垂直度、钢筋的布置和灌注混凝土的坍落度等。
(4)及时处理施工中遇到的问题和技术难题,确保施工的顺利进行。
(5)记录桩基工程的施工过程和现场情况,制作监理报告。
3.竣工验收及维护(1)参与桩基工程的竣工验收,对施工质量进行全面检查和评估。
(2)协助业主办理工程验收手续,并提供相关的监理报告和材料。
(3)桩基工程竣工后,定期进行维护和保养,确保其长期稳定和可靠性。
四、监理规范和要求1.监理人员应遵守国家和地方相关标准和规范,如《建筑工程监理规范》等,对桩基工程的监理工作进行指导和约束。
2.监理人员应遵守施工单位和业主的各项规章制度,严格落实有关安全和环保措施,并及时报告存在的问题。
3.监理人员应保持良好的工作记录和沟通记录,确保监理工作的透明度和可追溯性。
4.监理人员应与施工单位和设计单位保持密切的沟通和协调,共同解决存在的问题,确保工程质量和工期的达标。
目录一、建设概况与专业工程的特点 (1)二、编制的依据 (1)三、监理工作的流程 (2)四、监理工作的控制要点及目标值 (3)五、监理工作的方法及措施 (5)Xxxxxxxxxxxx 工程桩基(预应力管桩)工程监理实施细则一、建设概况与专业工程的特点(一)建设概况1、工程名称:2. 建设单位:3.代建单位:4.施工单位:5.设计单位:6.建设地点:7.工程造价:8.建设目标:质量控制目标:按国家验收规范一次性验收合格进度控制目标:同施工工期安全生产目标:合格9.建设周期:日历天10. 建设规模:(二)专业工程的特点本工程桩基采用PTC400(60)、PC500(100)先张法预应力高强砼管桩(桩套用浙江省标准图集2004浙G22(相对标高),单桩竖向承载力特征值分别为:400KN、1200KN、1400KN桩体采用开口型钢桩尖,接桩采用焊接法,施工采用锤击施工工艺,以标高及贯入度控制,桩顶嵌入承台50,压桩后桩通过桩端钢板圈上焊接钢筋与承台连接,承台连接筋为6Ф20,L=850。
二、编制的依据1、已经批准的《工程监理规划》;2、与桩基专业工程相关的设计文件、技术资料和现行规范、标准,包括但不仅限于:《建设工程监理规范》(GB50319-2000)《建筑工程施工质量验收统一标准》(GB50300-2001)《工程建设标准强制性条文》(房屋建筑部分2009版)《建筑工程地基基础工程施工质量验收规范》(GB50202-2002)《建筑桩基技术规范》JGJ94-2008《宁波市建筑桩基设计与施工细则》(2001甬DBJ02-12)《先张拉法预应力混凝土管桩》2004浙G22标准图集本工程地质勘察报告、施工图。
3、已经批准的《工程施工组织设计》及有关专项施工方案。
三、监理工作的流程合格四、监理工作的控制要点及目标值监理工作的控制目标值1、桩基工程质量控制目标值质量控制目标值:一次性达到合格要求。
2、桩基工程进度控制目标工程工期日历天,计划每天完成桩的数量约为枚。
桩基工程监理实施细则一、引言桩基工程是土木工程中常见的一种基础施工方式,对于保证建筑物的安全性和稳定性起着至关重要的作用。
为了确保桩基工程的质量和安全,监理工作显得尤为重要。
本文档旨在制定桩基工程监理的实施细则,以规范监理工作的内容和要求,提高桩基工程的施工质量,保障建筑物的安全。
二、监理工作内容1.前期准备阶段在桩基工程施工前,监理人员应认真组织开展前期准备工作,主要包括以下内容:(1) 桩基工程的设计审核:对设计图纸和相关技术文件进行审核,确保设计合理,符合相关工程规范和标准;(2) 施工方案的审核:对施工方案进行审核,确保施工方案符合设计要求,能够保证工程质量和施工安全;(3) 施工材料的检查:对施工所需的材料进行检查,确保材料质量符合相关标准和规范要求;(4) 施工人员的资质审核:对参与桩基工程施工的人员进行资质审核,确保其具备相关工作经验和技能;(5) 施工机械设备的检查:对施工中所需的机械设备进行检查,确保设备完好,并符合相关安全要求。
2.施工阶段监理(1)施工现场巡查:监理人员应定期到施工现场进行巡查,检查施工质量和安全状况,发现问题及时进行整改;(2)材料验收:监理人员应对施工过程中所使用的材料进行验收,确保材料的质量符合要求,并及时出具验收报告;(3)基坑开挖监理:监理人员应对基坑开挖进行监督,确保开挖施工符合设计要求,并进行必要的测量和记录;(4)钢筋绑扎监理:监理人员应对钢筋绑扎进行监督,确保钢筋连接牢固,并符合相关规范要求;(5)混凝土浇筑监理:监理人员应对混凝土浇筑过程进行监督,检查混凝土的坍落度、浇筑质量等,确保混凝土浇筑符合要求;(6)桩基验收:监理人员应对桩基工程进行验收,检查桩体的外观质量、垂直度等,并进行必要的检测和试验;(7)施工记录和报告:监理人员应及时记录施工过程中的关键节点和问题,撰写监理报告,向项目负责人汇报。
三、监理工作要求1.独立、公正、客观:监理人员应独立行使职权,公正客观地进行监理工作,不受任何利益影响,保障建筑物的安全和质量。

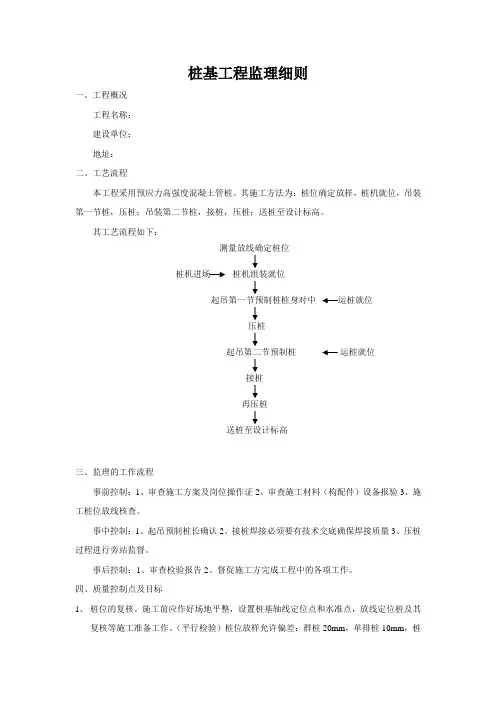

桩基工程监理细则一、工程概况工程名称:建设单位:地址:二、工艺流程本工程采用预应力高强度混凝土管桩。
其施工方法为:桩位确定放样,桩机就位,吊装第一节桩,压桩;吊装第二节桩,接桩,压桩;送桩至设计标高。
其工艺流程如下:测量放线确定桩位桩机进场桩机组装就位起吊第一节预制桩桩身对中运桩就位压桩起吊第二节预制桩运桩就位接桩再压桩送桩至设计标高三、监理的工作流程事前控制:1、审查施工方案及岗位操作证2、审查施工材料(构配件)设备报验3、施工桩位放线核查。
事中控制:1、起吊预制桩长确认2、接桩焊接必须要有技术交底确保焊接质量3、压桩过程进行旁站监督。
事后控制:1、审查检验报告2、督促施工方完成工程中的各项工作。
四、质量控制点及目标1、桩位的复核。
施工前应作好场地平整,设置桩基轴线定位点和水准点,放线定位桩及其复核等施工准备工作。
(平行检验)桩位放样允许偏差:群桩20mm,单排桩10mm,桩数为1-3根桩基中的桩允许偏差100mm,桩数为4-16根桩基中的桩允许偏差1/2桩径或边长。
2、本工程采用预应力高强度混凝土管桩。
其桩由生产厂家制作送至现场,运至施工现场的桩必须审查其质保书及合格证和桩的外观质量检查,无蜂窝、露筋、裂缝、色感均匀,桩顶处无孔隙,桩径用钢尺量允许偏差±5mm,桩的管壁厚度用钢尺量允许偏差±5mm,桩顶面平整度用水平尺量允许偏差10mm,桩体弯曲用钢尺量,L为桩长允许偏差<1/1000L。
(巡视检查)3、接桩。
本工程采用焊接,焊工必须持证上岗,选用焊条规格型,审核焊条产品质量保证书及合格证,焊接时必须遵守图纸设计要求,确保焊缝质量分三层堆焊,焊接第一层时必须用¢3.2电焊条打底,第二层方可用粗焊条¢4mm或¢5mm,坡口槽必须焊,电焊厚度高出坡口1mm,电焊结束后,对外露金属部分涂刷防锈涂料和防锈沥青。
(旁站检查)4、再压桩顶送桩至图纸设计标高。
应采用水准仪检查,允许偏差±50mm。
桩基工程监理细则一、前期准备工作1.在进场前,监理人员要先审核施工单位的施工方案、技术人员的资质以及施工设备的完好性。
2.根据工程图纸和设计要求,检查施工场地的地质情况,并制定相应的施工方案和安全措施。
3.检查施工单位是否具备施工所需的土方机械、钢筋、混凝土等材料,并进行相应的质量抽检。
二、现场勘测和试验1.监理人员要了解桩基工程的施工进度,监督施工单位按照合同要求进行施工,并进行现场勘测和试验。
2.监理人员要对基坑的开挖情况、土层的分布、地下水位等进行详细记录,并与设计单位进行沟通和协调。
3.桩基施工前,要进行桩基试验,包括桩顶承载试验、桩侧摩阻试验和桩身质量检测等,监理人员要全程监督并记录试验结果。
三、施工过程监督1.监理人员要全程监督和检查施工单位的施工质量,确保施工过程中的各项工况符合设计要求和相关规范。
2.关注施工单位的人员配置、设备使用和材料质量,并及时提出意见和建议,以确保施工的安全和质量。
3.桩基施工过程中,监理人员要对桩基的成型、锚杆的布置、混凝土的浇筑等进行重点检查和控制。
四、施工记录和资料整理1.监理人员要记录施工单位的施工过程和质量问题,进行实时跟踪和整理,并及时向业主和设计单位汇报。
2.监理人员要及时收集和整理施工单位的施工记录、工艺流程图和材料检验报告等资料,以备验收和结算。
3.在施工结束后,监理人员要对整个施工过程进行总结和评估,并形成监理报告,提出相关的改进建议。
五、项目验收和收尾工作1.监理人员要按照项目合同要求,组织进行桩基工程的验收工作。
2.对项目的施工质量、完成情况和相关文件资料进行综合评估,并提交验收报告给业主和设计单位。
3.完成桩基工程的监理工作后,进行工程结算,并办理相关手续,确保工程的顺利完工。
总结:桩基工程监理细则是确保桩基工程施工符合设计要求和质量标准的重要文件,监理人员需要全程跟踪和监督施工过程,记录和整理相关资料,并及时向业主和设计单位汇报。

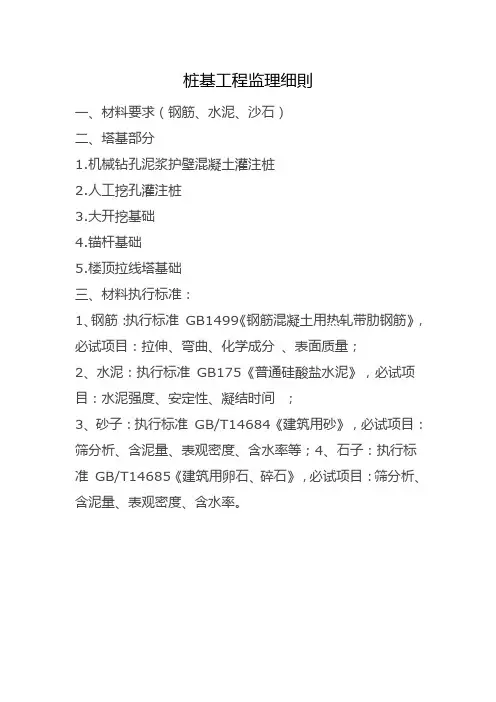

桩基工程监理细則
一、材料要求(钢筋、水泥、沙石)
二、塔基部分
1.机械钻孔泥浆护壁混凝土灌注桩
2.人工挖孔灌注桩
3.大开挖基础
4.锚杆基础
5.楼顶拉线塔基础
三、材料执行标准:
1、钢筋:执行标准GB1499《钢筋混凝土用热轧带肋钢筋》,必试项目:拉伸、弯曲、化学成分、表面质量;
2、水泥:执行标准GB175《普通硅酸盐水泥》,必试项目:水泥强度、安定性、凝结时间;
3、砂子:执行标准GB/T14684《建筑用砂》,必试项目:筛分析、含泥量、表观密度、含水率等;
4、石子:执行标准GB/T14685《建筑用卵石、碎石》,必试项目:筛分析、含泥量、表观密度、含水率。
桩基监理细则1. 质量控制1.1 桩基施工前的准备工作桩基施工前,监理人员应对施工方案进行审核,并与施工单位共同制定质量控制计划。
同时,对施工现场的勘察数据、设计文件等进行审核,确保施工符合规范要求。
1.2 施工过程的监督监理人员应持续监督桩基施工的各个环节,包括孔洞的打钻质量、灌注桩混凝土的配合比、钢筋的布置情况以及振动、沉桩等施工过程。
同时,对施工设备和施工人员进行监督,确保施工安全、质量合格。
1.3 施工记录和报告监理人员应详细记录桩基施工的过程,包括施工过程中的关键设备参数、质量检验结果、施工人员的资质等,并及时向项目管理人员提交监理报告,以便评估施工质量和进度。
2. 安全管理2.1 安全培训和管理施工单位应对参与桩基施工的人员进行必要的安全培训,并确保施工人员具备相关岗位证书。
监理人员应定期进行施工现场安全巡查,发现并及时纠正存在的安全隐患。
2.2 工程安全防护监理人员应确保施工现场周边的安全防护设施完善,包括安全警示标识、防护栏杆等。
同时,对施工设备的运行安全进行监控,确保施工过程中不发生人员伤亡和设备事故。
2.3 突发事件应急处理监理人员应制定应急预案,明确施工现场突发事件的应对措施和责任分工,以保障施工人员的生命安全和工程质量。
3. 环境保护3.1 施工废弃物处理施工单位应按照相关规定对施工废弃物进行分类和妥善处理,监理人员应对废弃物处理情况进行监督,并确保废弃物不对环境造成污染。
3.2 施工现场环境保护监理人员应责成施工单位采取措施,减少施工现场的噪音、扬尘等对周边环境的影响,并定期监测施工现场的环境污染情况,确保施工符合环保要求。
3.3 原址恢复施工单位应在施工结束后对原址进行恢复,包括清理施工垃圾、恢复地表植被等。
监理人员应对原址恢复情况进行验收,确保施工后的环境不受破坏。
4. 监理报告和验收监理人员应按照合同约定的频率和方式进行监理报告的提交,并在施工结束后进行最终验收。

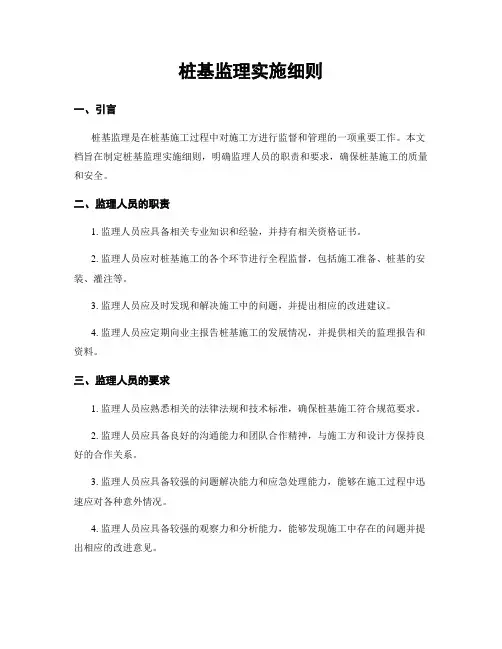

桩基监理实施细则一、引言桩基监理是在桩基施工过程中对施工方进行监督和管理的一项重要工作。
本文档旨在制定桩基监理实施细则,明确监理人员的职责和要求,确保桩基施工的质量和安全。
二、监理人员的职责1. 监理人员应具备相关专业知识和经验,并持有相关资格证书。
2. 监理人员应对桩基施工的各个环节进行全程监督,包括施工准备、桩基的安装、灌注等。
3. 监理人员应及时发现和解决施工中的问题,并提出相应的改进建议。
4. 监理人员应定期向业主报告桩基施工的发展情况,并提供相关的监理报告和资料。
三、监理人员的要求1. 监理人员应熟悉相关的法律法规和技术标准,确保桩基施工符合规范要求。
2. 监理人员应具备良好的沟通能力和团队合作精神,与施工方和设计方保持良好的合作关系。
3. 监理人员应具备较强的问题解决能力和应急处理能力,能够在施工过程中迅速应对各种意外情况。
4. 监理人员应具备较强的观察力和分析能力,能够发现施工中存在的问题并提出相应的改进意见。
5. 监理人员应保持工作记录的准确性和完整性,及时整理和归档相关的监理报告和资料。
四、桩基施工的监理要点1. 施工准备阶段的监理:a. 监理人员应核实施工方所提供的施工图纸和材料清单的准确性和完整性。
b. 监理人员应检查施工现场的布置和安全措施是否符合要求。
c. 监理人员应核实施工方所提供的施工设备和机械的合格性和可靠性。
2. 桩基安装阶段的监理:a. 监理人员应检查桩基的位置、孔洞的准确性和尺寸是否符合设计要求。
b. 监理人员应核实桩基的材料和强度是否符合规范要求。
c. 监理人员应监督桩基的施工过程,确保施工质量和安全。
3. 桩基灌注阶段的监理:a. 监理人员应核实灌注混凝土的配合比和浇筑质量是否符合规范要求。
b. 监理人员应检查灌注过程中的振捣和浇注速度是否适当。
c. 监理人员应监督灌注过程中的温度和湿度控制,确保混凝土的强度和稳定性。
五、监理报告和资料1. 监理人员应编写监理日志,记录桩基施工的各个环节和问题的处理情况。

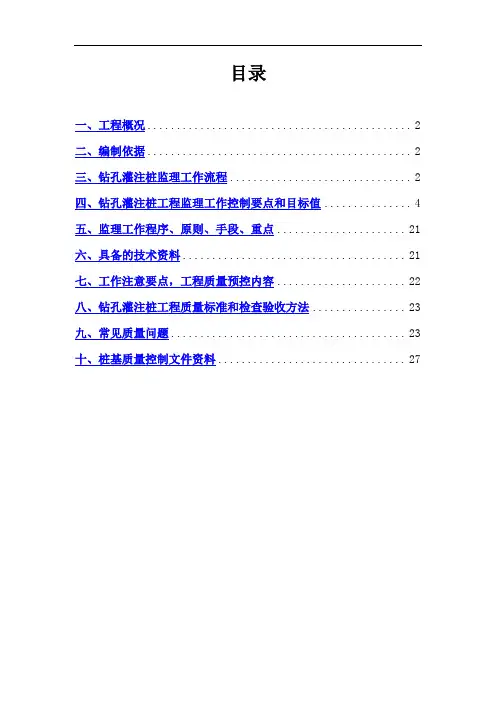

目录一、工程概况 (2)二、编制依据 (2)三、钻孔灌注桩监理工作流程 (2)四、钻孔灌注桩工程监理工作控制要点和目标值 (4)五、监理工作程序、原则、手段、重点 (21)六、具备的技术资料 (21)七、工作注意要点,工程质量预控内容 (22)八、钻孔灌注桩工程质量标准和检查验收方法 (23)九、常见质量问题 (23)十、桩基质量控制文件资料 (27)钻孔灌注桩监理细则一、工程概况杭政储出[2010]39号地块商业金融用房工程采用Φ800、Φ900、Φ1000直径钻孔灌注桩作为工程桩,桩端持力层为10-3中风化砂岩,桩端进入持力层深度不小于1d,桩长约15米。
抗拔桩连接主筋锚入承台不小于40d;非抗拔桩连接主筋锚入承台不小于35d。
二、编制依据1、监理规划;2、岩土工程勘察报告;4、《建筑桩基技术规范》(JGJ94-2008);5、《建筑桩基检测技术规范》;6、《建筑地基基础工程施工质量验收规范GB50202—2002》7、《钻孔灌注桩》2004浙G23。
三、钻孔灌注桩监理工作流程施工阶段验收阶段四、钻孔灌注桩工程监理工作控制要点和目标值事前质量控制(一)、监理人员应掌握和熟悉质量控制的技术规范:1、熟悉施工图纸和设计说明书。
2、掌握施工图纸会审纪要和地质勘察报告。
3、掌握建筑安装工程质量评定标准及施工验收规范。
(二)、开工前建设单位应向项目监理部提供下列资料:1、建设工程施工许可证。
2、招、投标文件。
3、建设工程施工合同,答疑、询标纪要等。
4、规划局灰线验收及定位测量验收书。
5、质量监督站委托书。
(三)、开工前施工单位应向项目监理部提供下列资料:1、经建设单位同意的工程质量目标。
2、施工单位的资质证书、组织体系、人员配备和岗位分工及上岗证(复印件)。
3、质量管理体系和质量保证体系。
4、施工总进度计划(阶段、月的进度计划)。
5、施工组织设计或施工方案。
6、本工程试验、测试单位的资质证书。
(四)、检查施工现场的控制灰线及控制标高。
桩基工程施工监理细则第一章总则第一条为规范桩基工程施工监理工作,确保桩基工程施工质量和安全,根据相关法律法规和规范要求,制定本细则。
第二条本细则适用于桩基工程施工监理单位及其监理人员的监理工作,包括桩基工程施工方案审批、施工过程监督、质量验收等内容。
第三条桩基工程施工监理应符合国家相关标准和规范、行业规范、建设工程监理规定等要求,并做到公正、专业、负责。
第四条桩基工程施工监理应当具备相应的资质和经验,监理单位和监理人员应当有责任感和使命感,确保工程质量和安全。
第五条桩基工程监理单位应当依法组织开展监理工作,对施工过程进行全程监管、记录并及时报告施工质量和安全情况。
第六条监理单位应当建立并维护监理档案,保存施工过程中的监理记录、资料等,便于随时查阅和复核。
第七条监理单位应当加强对监理人员的培训和管理,确保监理人员具备专业知识和技能,熟悉监理规定和要求。
第二章桩基工程施工监理工作流程第八条桩基工程施工监理工作应当遵循“设计、施工、监理、验收”四个环节,具体包括以下流程:(一)方案审批:监理单位应当审查桩基工程施工方案,确认方案符合设计要求和规范要求后进行审批。
(二)施工人员和设备资质审查:监理单位应当审查施工单位和施工人员的相关资质,并检查施工设备是否符合要求。
(三)施工现场巡查:监理单位应当定期对施工现场进行巡查,发现问题及时提出整改要求。
(四)质量验收:监理单位应当参与桩基工程质量验收工作,对工程质量进行评估和确认。
第九条监理单位应当加强与设计单位、施工单位之间的沟通和协调,确保桩基工程施工符合设计要求和规范要求。
第十条监理单位应当建立健全桩基工程施工监理日常管理制度,包括文件管理、资料管理、信息管理等内容。
第十一条监理单位应当加强与业主单位之间的合作,做好桩基工程施工监理工作,确保工程顺利进行。
第三章桩基工程施工监理要求第十二条桩基工程施工监理应当着重在以下方面进行要求:(一)监理单位应当熟悉桩基工程相关规范和要求,确保施工过程符合相关规定。
桩基础监理细则概述本文档了桩基础监理的相关细则,旨在指导监理人员对桩基础的施工过程进行监理,确保施工质量和安全。
桩的分类1.按材料分类–钢管桩:以钢管为桩身的桩。
–混凝土桩:以混凝土为桩身的桩。
–土钉桩:以钢筋混凝土或预应力混凝土为桩身,通过钢筋或钢缆与土体相连,形成一种受拉拔力工程。
2.按施工方法分类–手工挖孔桩:在地面上先制作弹坑,然后通过手工挖掘孔口进入土体内部,采用钢模套筒和砼泵送工艺施工而成。
–挖孔钻井桩:通过钻井机进行开孔、钻孔的桩。
–动力取芯桩:将钢筋或塑料管插入土中,然后采用冲击器进行动力打击,形成孔道,最后使用砼泵送施工。
–挤压静桩:由钢柱、桩垫板和安装在静载压桩机中的压机组成,利用压机把桩身挤入土中形成桩。
桩基础施工过程中的监理要点1.施工前,需对工程资料进行详细审核核对,包括施工图纸、设计文件、施工组织设计、施工方案等文件。
2.桩孔开挖前,应对桩位放线进行认真检查和核准。
3.桩孔进洞作业时,应按照施工方案要求对地下障碍物进行探查,并对孔口进行支护。
4.桩的制作要求:–选用材料应符合规定要求。
–钢管应符合钢管桩的技术要求,禁止采用翻修钢管。
–混凝土应符合混凝土桩的技术要求,施工时需根据孔径和长度进行配比,严格管控拌合时间和拌合比例。
–土钉桩的材料和制作要求应符合相关标准,长度和直径应满足设计参数要求。
5.现场施工应严格按照施工方案执行,包括挖孔、钢管桩安装、混凝土灌注、土钉桩拉拔等作业环节。
6.施工完成后,应进行充分检查和试验,包括孔竖度、桩身质量、泡沫混凝土填充质量、补护及防渗等测试项目。
7.施工过程中发现的问题,应及时整改,严格执行监理要求,确保工程质量、安全和进度。
桩基础作为工程建设的重要组成部分,在施工过程中需要经过监理严格把关,以确保施工质量和安全。
本文档了桩基础监理的相关要点,供监理人员参考和执行。
桩基础分项工程质量监理细则本工程质量监理细则是依据《建筑工程施工质量验收统一标准》GB50300--2019和《建筑地基基础工程施工质量验收范》50202—2019编制而成,适用于建筑工程的地基基础工程施工质量监理。
地基基础工程施工质量管理控制:1.基础工程施工前,必须具有完备的地质勘察资料。
2.承包商必须具备相应的施工资质,并建立完善的质量管理体系和验收制度;工程质量验收人员具备相应的专业技术资格。
3.从事地基基础工程检测及见证试验的单位,必须具备省级以上建设行政主管部门颁发的资质证书和计量行政主管部门颁发的计量认证合格证书。
4.督促承包商编制相应的施工组织设计(方案)和施工技术标准,并经批准后方可实施。
5.监督承包商按批准的设计图纸和施工技术标准进行施工。
6.在施工前组织设计图纸会审,及时发现并解决施工图纸中的存在问题。
7.按原材料、构配件进场验收制度,对进场的原材料、构配件进行核验并抽样送检,防止不合格的材料进入现场,以保证工程质量。
8.督促承包商按批准的施工计划组织实施,协调好各相关单位(专业)之间的配合,及时解决施工过程中出现的问题。
9.在施工过程中,监督承包商严格按有关的规范和标准进行施工,发现存在问题及时提出并责令承包商整改。
10.隐蔽工程在隐蔽前必须经各验收单位验收合格后方可隐蔽,并形成记录。
先张法预应力管桩打(压)预制桩工程施工的工艺流程:平整场地→测量放线定桩位及标高→桩架就位→起吊插桩→打(压)桩→接桩→继续打(压)桩→送桩到设计标高→移桩机到下一个桩位。
一、材料及设备要求1、先张法预应力管桩1)打入法施工用国产导杆式柴油打桩机,轮胎式两用打桩机、履带式导杆支撑打桩机(可打斜桩),打入法应严格按设计规定选择锤重。
2)斜桩沉桩机械一般采用K35柴油打桩机,由于打斜桩桩架受力性能改变,要对桩架、顶升架及打桩机的稳定性进行复核,不能满足时应进行加固。
二、施工过程质量控制的要点及目标值1、桩质量控制,桩定位控制,桩位过程检验,打桩顺序控制,桩身垂直度控制。
桩基础工程监理实施细则一、专业工程特点:二、监理工作流程:三、监理工作的控制要点及目标值:(一)施工准备阶段1、掌握和熟悉质量控制的技术依据;2、施工场地的质量检验验收;3、施工队伍的资质;4、工程所需原材料、半成品的质量控制;5、施工机械的控制;6、审查施工单位提交的施工组织设计或施工方案;7、生产环境、管理环境改善的措施:督促施工单位质保体系的建立健全与检查落实;审核施工单位关于材料、试件取样及实验的方法方案;审核施工单位制定的成品保护的措施、方法;施工单位试验室的资质、资格审查;完善质量报表、质量事故的报告制度等。
(二)施工阶段:1、质量目标控制要点:2、监理工作方法及措施(1)基础轴线的控制点和水准基点应设在不受施工影响的地方。
开工前,经复核后应妥善保护,施工中应经常复测。
(2)桩基轴线测量定位须经总包、建设或监理单位复核签认。
施工过程中应对其作系统检查,每10天不少于1次,控制桩应妥加保护,若发现移动时,应及时纠正,并作好记录。
(3)成孔设备就位后,必须平正,稳固,确保在施工中不发生倾斜、移动。
为准确控制成孔深度,在桩架或桩管上应设置控制深度的标尺,以便在施工中进行观测记录。
(4)钻孔灌注桩成孔用钻头直径应等于桩的设计直径,桩身实际灌注混凝土体积和按设计桩身计算体积加预留长度体积之和的比,即充盈系数不得小于1,也不宜大于1.3。
(5)成孔施工应一次不间断地完成,不得无故停钻,成孔过程中的泥浆密度一般可控制在1.1—1.3g/cm3,若遇特殊地质,不易成孔时,应采用特制泥浆,确保成孔质量。
(6)清孔应分二次进行,第一次清孔在成孔完毕后立即进行,第二次清孔在下放钢筋笼和浇捣混凝土导管安装完毕后进行。
(7)二清后,泥浆密度应小于1.15g/cm3。
若遇土质较差时,泥浆的密度不易达到1.15g/cm3,可通过试桩得出一个实测泥浆密度,并经设计签证可将泥浆密度适当放宽。
(8)二清结束后,桩孔内仍应保护足够的水头高度,并在30min 内灌注混凝土。
桩基工程监理细则桩基工程监理细则第一章前言1.1 引言本章对桩基工程监理细则的目的、适用范围、术语和定义进行介绍。
1.2 目的本细则的目的是规范桩基工程的监理工作,确保项目顺利进行并达到设计和规范要求。
1.3 适用范围本细则适用于各类桩基工程的监理,包括但不限于沉桩、摩擦桩、灌注桩等。
1.4 术语和定义本章列出了在本细则中所使用的一些重要术语和定义,以确保各方对相关术语的理解一致。
第二章监理的组织与管理2.1 监理组织本章详细介绍了桩基工程监理组织结构、职责分工和人员配备等。
2.2 监理计划本节描述了桩基工程监理的计划编制、审核和执行等流程,并明确了监理计划的内容和要求。
2.3 监理文件管理本节涵盖了监理文件的分类、编号、编制要求和存档管理等内容,以确保监理资料的完整性和可追溯性。
第三章监理的技术要求3.1 桩基施工前的准备工作本章包括桩基工程施工前的勘察、设计文件审查、施工方案评审等内容,以确保施工的安全性和合理性。
3.2 施工现场监理本节详细说明了桩基工程施工现场的监理工作内容和要求,包括工艺管理、质量控制、安全监管等。
3.3 施工过程中的监理本节主要介绍了桩基工程施工过程中的监理要点,如土质分析、桩基检测、施工记录等,以确保施工质量和进度的控制。
第四章监理的法律责任4.1 监理合同的签订和履行本节主要介绍了桩基工程监理合同的签订程序、合同条款和履行要求,以确保各方权益的保障。
4.2 监理过程中的纠纷处理本节涵盖了桩基工程监理过程中可能出现的纠纷类型、应对措施和纠纷处理程序等。
4.3 监理的法律责任与义务本节详细描述了桩基工程监理的法律责任和义务,包括违约责任、赔偿责任和追究责任等。
4.4 监理的解决争议本章介绍了桩基工程监理争议的解决方式,包括协商、仲裁和诉讼等途径。
第五章扩展内容1、本文档所涉及附件如下:附件1:桩基工程监理计划表附件2:桩基工程监理报告模板附件3:桩基工程施工图纸2、本文档所涉及的法律名词及注释:法律名词1:《中华人民共和国建设工程质量管理条例》法律名词2:《中华人民共和国工程建设施工合同条例》法律名词3:《中华人民共和国建筑法》。
目录专业工程概况与特点——P1 监理工作的流程——P1 监理工作的控制要点及目标值——P4 (一)、工程质量控制1、目标2、控制点设置和控制手段3、工序质量控制监理要点4、常见质量问题的预控工作5、本工程重点部位监理6、安全生产监理(二)、工程进度控制(三)、工程投资控制监理工作方法与措施——P9一、本专业工程的概况与特点本工程地处由于楼层高,工程量大,因此在桩基工程中要认真监理,为了确保工程质量,现制定桩基监理细则。
二、监理工作的流程施工阶段监理工作流程如下:1、灌注桩2、深层搅拌桩三、监理工作的控制要点及目标值(一)、工程质量控制1、目标:①、质量主控项目和一般项目全部达质量验收标准。
②、承载力达到设计和规范要求。
2、控制点设置和控制手段3-1、钻孔灌注桩3-1-1、桩孔定位和埋设护筒3-1-1-1、工程测放轴线、桩孔定位应有甲、乙方和监理人员共同复核并签证。
3-1-1-2、护筒埋设要精确、稳固,护筒中心与桩位偏差不得少于50㎜,并经监理复验认可;护筒的长度按地表情况而定,一般粘土1000-1200㎜,沙土或回填土松散严重的1200-1500㎜。
3-1-1-3、多机台同时施工时,控制安全距离不小于桩径的4d,相邻桩距小于3 d 时,必须跳打,不能跳打的,要相间32小时以上。
3-1-2、钻机定位3-1-2-1、钻机转盘中心与天车、桩位中心应在一条直线上,其最大偏差不得超过20㎜。
3-1-2-2、钻机底盘要稳固、主动钻杆要垂直。
3-1-2-3、钻头直径要符合设计桩径要求,且钻头尖部与母体及扶正器(箍)要同心。
3-1-2-4、开钻前由监理人员复测机高、对中(桩中心点)、钻头、钻杆(包括根数、长度)符合要求后,方可签字钻进。
3-1-3、成孔3-1-3-1、孔深或入岩深度达到设计要求后,监理人员必须精确丈量钻具全长,计1算出孔深,确定达到设计要求后,方可终孔。
3-1-3-2、桩径大小依钻头直径进行控制,一般除设计另有特殊要求外,要控制±。
上杭县公安局业务用房工程
桩基工程
监
理
细
则
编制:
审批:
厦门勤奋建设工程监理有限公司
项目监理部
2009年8 月
上杭县公安局业务用房工程
桩基工程施工监理细则
1.编制目的:
编制并执行本细则,监督施工单位严格按设计和规范要求施工,控制本工程项目桩基工程的施工质量,保证桩基工程按质按量如期完成,并能与后续工序顺利交接。
2.编制依据及适用范围:
本细则依据本工程项目的《监理规划》、与桩基工程相关的标准、设计文件和技术资料及已批准的《施工组织设计》编写。
适用于本工程项目桩基工程施工及验收的监理工程管理。
3.职责:
本细则由本工程项目部土建监理工程师编写,项目总监理工程师审核批准,项目监理部组织实施,项目土建监理工程师具体执行并对其负相应的责任。
4.工程概况:
4.1 建设单位:福建二建建设集团公司
4.2 项目名称:上杭县公安局业务用房
4.3 建设地点:上杭县二环路
4.4 设计单位:福建省闽地建筑设计院
4.5 监理单位:厦门勤奋建设工程监理有限公司
4.6建筑面积:主楼建筑面积12286.9m2;服务大厅建筑面积
749.8m2;地下室建筑面积3512m2
4.7项目计划投资:2367.92万元
4.8工程特征:
本工程包括一栋主楼、两栋服务大厅,其中主楼建筑层数为地上
11层,建筑高度为45.65m;服务大厅建筑层数为地上1层,建
筑高度为5.6m。
本工程采用人工挖孔灌注桩,桩孔深约6~12米,桩净长不小于
6米,持力层为中风化泥质粉砂岩,桩身砼强度为C30,护壁混凝土
为C20,桩径为800、900、1000,总桩数为126根。
5.工作内容:
5.1监理工作流程:见图1
图1、监理工作流程图
5.2主要材料核定流程:见图2
图2、主要材料核定流程图
5.3质量控制要点及目标值
5.4施工监理内容:
5.4.1施工准备阶段监理工作:
1.熟悉桩基平面图、桩大样、桩承台大样及工程地质勘察报告等技术资料。
参加图纸会审,对图纸中存在的问题提出意见,并要求有
关部门作出修改;
2.审核桩基施工方案是否符合《砼结构工程施工及验收规范》(GB50204—92)、《钢筋焊接及验收规程》(GJG18—96)和《建筑桩基技术规范》(JGJ94—2008)的规定。
3.审查施工组织设计,落实孔桩监测单位及方案。
4.审查施工单位的资质。
5.检查施工单位质保体系,并对照检查质安人员到位情况。
6.检查施工单位材料准备情况,监督见证材料抽样送检:a、钢材、水泥是否有出厂合格证和现场取样送检的检验报告;b、砂石是否有现场取样送检报告,是否做好砼配合比报告;签署《建筑材料报审表》(监“A-06”表)
7.检查施工机械设备进场情况、桩机的年审合格证明、桩机性能是否能满足本工程桩型要求。
不合格桩机应立即退场。
审批《主要工程设备选型报审表》(监“A-07”表)。
8.检查施工前是否进行试沉管,详细检查试沉管施工及试沉管记录(质保“建表47”),检查记录中有关沉管贯入度数据,由设计、施工、监理等部门共同确定施工沉管桩收锤控制标准。
5.4.2 桩基工程施工阶段质量监理工作
人工挖孔灌注桩:
(1)复核检查各桩位轴线、标高及桩径尺寸。
(2)检查护壁顶面是否比场地地面高出150~200MM,每节上端壁厚是否比下端壁厚100~150MM,是否预埋软梯挂钩。
(3)检查护壁的厚度,拉结钢筋、配筋砼强度是否符合设计要求,上下节护壁的搭接长度是否≥50MM。
(4)观察挖孔过程中,地质状况变化情况,有无毒气或毒害物,有无潜蚀、流砂等不良现象,各土层及持力层地下水位与地勘报告是否相符,复核桩径及桩身垂直度。
(5)桩端扩大头施工前,应会同设计、勘察单位并通知市质量监督机构对桩底岩样进行确认。
(6)终孔验收,检查桩底扩大头尺寸、入岩深度和桩底清渣,验收同意后方可办理签证手续。
(7)检查钢筋笼制作是否符合设计及施工规范要求,注意钢筋笼制作的牢固性及运输安装过程中有无变形。
(8)浇砼前,检查砼配合比及坍落度是否符合要求,孔内积水是否<50MM且无沉渣。
(9)砼浇灌中检查是否搭设溜槽(或串筒),卸料高度是否≤2M,并做好试块制作的见证(每桩一组),加强旁站监督。
(10)认真记好《监理日记》,及时准确把握施工动态。
3.人工挖孔灌注桩验收内容:
(1)成孔及清渣(持力层验槽)工序的验收:检查成孔尺寸、孔深和孔底持力层是否符合设计要求与建设、设计和勘察单位共同签证(其中持力层由岩土工程师确认)
(2)钢筋笼制安质量验收:检查钢筋品种、规格、焊条型号、焊口缝尺寸、长度、外观质量和主箍筋制作偏差,进行钢筋隐蔽签证。
(3)砼拌制及灌注验收:
a.检查桩身砼的施工符合《砼结构工程施工及验收规范》(GB50204—92)的规定,核查砼试块报告;
b.按《基桩低应变动力检测规程》(JGJ/93—95)规定进行桩身砼完整性检测;
c.按《基桩钻芯法检测技术规程》(DBJB—29—1999)规定的进行桩身的砼强度检测;
d.按《建筑桩基技术规范》(JGJ94—94)规定的进行设计要求的单桩静载试验。
(4)基桩验收应包括下列资料:
a.工程地质勘察报告、桩基施工图、图纸会审纪要,设计变更及材料代用通知单等。
b.经审定的施工组织设计、施工方案及执行中的变更。
c.桩位测量放线图,包括工程桩位线复核签证单。
d.成桩质量检查报告(含各项质保质评资料、隐蔽记录资料、动测及钻芯报告)
e.单桩承载力检测报告。
f.桩竣工平面图及桩顶标高图。
6.不合格的纠正和预防
监理工程师对本细则规定的工作,应平行检查和旁站监督,记录于《监理日记》中。
对施工监理过程中检查发现存在的问题,应及时向施工单位指出或签发《监理工程师通知单》(B1表),并督促其及
时整改,施工单位整改符合要求后,填写《监理工程师通知回复单》(A6表)送监理核查确认。
监理施工中,应注意做到以下各点:
6.1认真复核桩位平面尺寸、标高、不得超出允许偏差范围。
6.2检查各项目原材料质量,不符合要求的清离出场。
6.3人工挖孔灌注桩:对砼的配合比,计量严格控制,定期查验砼坍落度,不符合要求的不准灌注。
7.执行规范标准及相关文件
《建筑桩基技术规范》(JGJ94-2008)
《预应力砼管桩基础技术规程》(DBJ/T15-22-98)
《砼结构工程施工及验收规范》(GB50204-92)
《钢筋焊接及验收规程》(JGJ18-96)
《建筑工程质量检验评定标准》(GBJ301-88)
《福建省建安工程质保核查统一规定》
本工程《施工组织设计》
本工程《监理规划》
8.记录表单及说明
8.1记录表单:
《施工组织设计(方案)报审表》(A2表)
《工程开工报审表》(A1表)
《分包单位资格报审表》(A3表)
《成品、半成品供应单位资质报审表》(监A-05)
《建筑材料报审表》(A9表)
《主要工程设备选型报审表》(监A-07表)
《报验申请表》(A4表)
《监理工程师通知回复单》(A6表)
《施工测量放线报验单》(监A-15)
《监理备忘录》(监B-02表)
《监理工程师通知单》(B1表)
8.2监理记录表单使用说明:
8.2.1、8.1所列的记录表单,可按《建设工程监理规范》(GB50319-2000)规定使用。
8.2.2监理记录表单的使用,如有新的统一规定,可按新规定执行。
