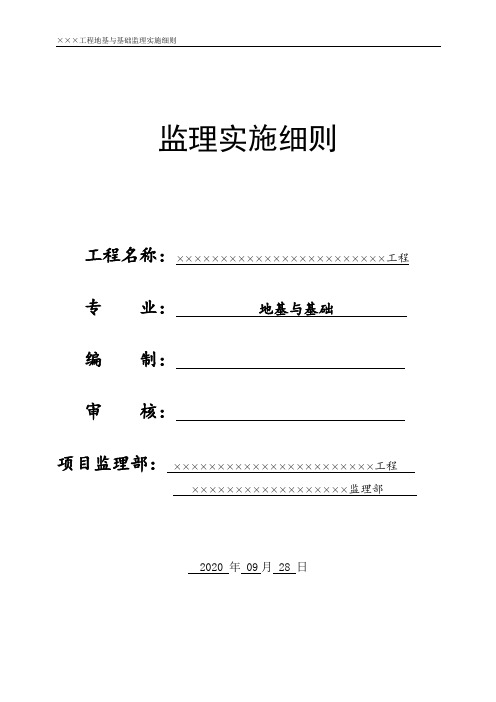

地基与基础工程监理细则

1.编制目的:

编制并执行本细则,监督施工单位严格按设计和规范要求施工,控制本工程项目地基基础工程的施工质量,保证地基基础工程按质按量如期完成,并能与后续工序顺利交接。

2.编制依据及适用范围:

本细则依据本工程项目的《监理规划》、与地基基础工程相关的标准、设计文件和技术资料及已批准的《施工组织设计》编写。

适用于本工程项目地基基础工程施工及验收的监督管理。

3.职责:

本细则由本工程项目部土建监理工程师编写,项目总监理工程师审核批准,项目监理部组织实施,项目土建监理工程师具体执行并对其负相应的责任。

4.工程概况:

(按本工程项目地基基础工程设计内容略述)

5.监理工作内容:

5.1监理工作流程:

5.2主要材料核定流程:

5.3质量控制要点及目标值:

5.4施工监理内容:

5.4.1施工准备阶段监理工作:

⑴.熟悉设计图纸,地质勘探报告,有关规范、规程,技术标准及强制性条文有关规定。

⑵.审核施工方案,其要点是否符合《工程建设标准强制性条文(房屋建筑部分)》和土方工程、地基基础工程、砼结构工程、砌体工程施工及验收规范以及《钢筋焊接及验收规程》(JGJ18-96)的有关规定,签返《施工方案报审表》(监“A-01”).

⑶.检查施工单位质保体系,并对照检查质安人员到位情况。

⑷.核查施工材料质保资料,监督见证取样送检:

①.水泥、钢材、砖出厂合格证和现场取样送检的检验报告;

②.砂、石现场取样送检检验报告,砼配合比试验报告。签回《建材报审表(“监A-06”)。

⑸.检查进场施工机具的数量和质量,签返《进场设备报验单》(“监A-07”)。

5.4.2施工阶段质量监理工作

⑴.基槽(坑)土方开挖、回填监理工作

①.审批基槽土方开挖方案,除注意边坡稳定外,要特别注意施工用水的管理,防止管漏水、施工过程中基坑(槽)曝晒或泡水,雨季施工时应要求施工单位采取防雨措施;

②.复核施工单位的放线记录,复测定位轴线、标高等,签返《施工测量放线报验单》(“监A-15”)。

③.检查桩基工程基槽(坑)土方开挖前是否经过基桩检测和静载试验合格,并按程序验收、签署《工程检验认可书》。

④.检查基槽(坑)下部约200mm厚土层是否采用人工开挖至设计标高,槽(坑)底土未被扰动;

⑤.检查基槽(坑)底面的土质、基槽(坑)的几何尺寸和槽底标高是否符合设计要求,并经设计、勘探人员验槽证实,验槽记录是否按有关规定填写。

⑥.检查超深部分是否按设计要求进行处理。

⑦.检查因地下水或雨水浸泡的烂土是否挖除,并按有关要求回填。

⑧.检查填方的基底处理是否符合设计要求和有关规范规定。

⑨.检查填方和柱基、基坑、基槽、管沟回填的土料是否符合设计要求或规范规定。

⑩.检查柱基、基坑、基槽、管网和地面的土方回填是否控制铺土厚度和压实遍数,并注意检查回填压实系数是否符合设计要求。

⑵.防水混凝土结构工程施工监理工作

①.检查模板、钢筋是否符合设计和规范要求;

②.检查固定模板用的螺栓是否穿过防水砼结构,穿过的是否采取止水措施。

③.检查防水砼结构施工缝、变形缝处的止水带、穿墙管件,支模铁件等的设置和构造是否符合设计要求和规范有关规定。

④.经过①、②、③的检查,合乎要求签署隐蔽记录,然后方可允许烧灌混凝土。

⑤.检查防水砼配合比,其抗渗能力是否比设计要求提高0.2N/mm2,水泥等级是否不低于42.5级,石子粒径是否不大于40mm。

⑥.防水砼结构浇筑时,应实行旁站,严格控制砼的配合比、搅拌时间、坍落度,检查浇捣方法等工艺是否符合规范和施工组织设计的规定和要求。

⑦.检查防水砼凝结后,是否立即进行养护,并充分保持湿润,养护时间是否不少于14昼夜并时刻保持砼处于润湿状态,拆模时,防水砼结构表面的温度与周围气温的温差不得超过150C。

⑧.检查用于检查结构件质量的试件是否在砼的浇筑地点随机取样制作,试件的留置及养护是否符合规范及强制性条文的有关规定。

⑨.检查防水砼结构件的砼强度抗渗性能,外观质量是否符合验评标准的有关规定,填写分项评定表。

⑶.水泥砂浆防水层施工监理工作

①.检查防水砂浆的配合比及所用材料是否符合设计和规范要求,所用水泥等级是否不低于32.5,外加剂是否按设计要求选用。

②检查铺抹水泥砂浆防水层的基层是否符合要求坚实、粗糙、清洁、充分湿润但不积水。

③.检查水泥砂浆防水层的分层铺抹工艺是否符合规范有关要求,水泥浆层、水泥砂浆层、水泥浆层、水泥砂浆层等各层是否先后连续施工、紧密粘合不留施工缝。

④.检查水泥砂浆防水层的阴阳角是否按规范要求均做成圆弧形或钝角。

⑤.检查水泥砂浆防水层的迎水面或背水面高度是否按规范要求超出室外地平不小于150mm。

⑥.检查水泥砂浆防水层的养护时间是否符合规范有关规定;

⑦.检查水泥砂浆防水层各层之间是否结合牢固、无空鼓,防水层的外观质量和施工缝是否符合验评标准有关规定,填写分项评定表。

⑷.基础模板工程施工监理工作

①.复核模板的定位轴线、标高,检查模板的平直度、垂直度和截面尺寸是否符合规范和验评标准的有关规定。

②.检查模板及其支撑系统的强度、刚度和稳定性,安装在基土上的模板是否加设垫板,基土是否坚实并有排水措施。

③.检查模板接缝宽度是否符合规范有关要求。

④.检查模板安装偏差是否符合规范要求。

⑤.控制模板拆除时间,检查侧模是否在混凝土强度能保证其表面不因拆模而受损时方拆除。

⑥.检查钢筋的接头方式,接头位置是否符合设计和规范的要求。

⑦.检查用于焊接钢筋的焊条、焊剂是否符合设计要求和《钢筋焊接及验收规程》(JGJ18-96)的规定,有无出厂合格证。

⑧.检查钢筋焊接是否符合《钢筋焊接及验收规程》(JGJ18-96)的规定,焊接头是否按规定逐批现场抽样送检,批量总和与需用量是否基本一致,试验结果及结论是否符合有关规定。

⑸.基础钢筋工程施工监理工作
