销售费用管理制度
- 格式:docx
- 大小:25.40 KB
- 文档页数:7
销售费用管理制度为加强项目公司销售费用控制,提高营销工作的计划与执行能力,实现集团的利润率战略,特制定本制度。

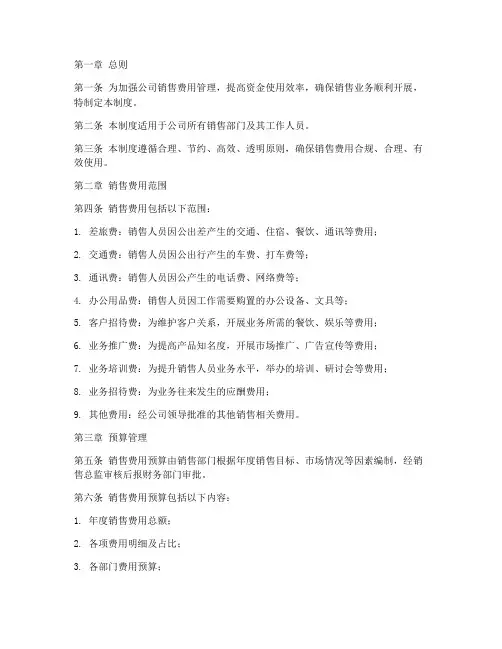

第一章预算编制范围
销售费用是指为了促进销售而产生的各类策划推广费、广告设计制作费、媒体发布费、代理费、手续费、公关费、活动费、卖场布置/维护费、销售人员工资等;预算编制分为年度预算编制和月度预算编制。
第二章预算编制及评审小组
一、编制职责
一、编制方法
预算编制采用“比例/总额、单价参考”的方法。
二、编制程序
1入的百分比;目前已操作项目的指标为:
2、 集团运营中心通过招标等方式,确定天津地区各类单项销售费用标准,以供项目公司编
制预算方案、费用结算之用;异地项目公司运营部确定所在地各类单项销售费用标准;
3、 项目公司根据运营中心确定的销售费用指标,并根据各类单项费用标准进行测算,每年
一月中旬前拟定年度销售费用预算,报集团备案;
4、 同一季度三个月的销售费用可相互挪用,但须做好整季度的费用计划工作,同一年内上
一季度节省的销售费用可结转至下一季度使用。
四、评审程序
1、 运营中心、财务中心(含项目公司财务)对项目公司拟定的年度预算方案进行会审,并
提出相应的建议措施;
2、 项目公司根据建议对原方案作出调整;
3、 经调整后的年度预算方案由运营中心及项目公司再次组织预算评审小组对新方案进行
二次会审,最终决定年度预算方案;
4、 年度预算方案确定后,项目公司与集团签订《全年销售费用计划责任书》,作为考核项
目公司的依据。
五、年度预算表(详见附件)
第四章月度预算编制
2、天津项目公司每月20日将拟定的月度预算计划报送运营中心会签;异地项目公司截止
在每季度最后5天之前向运营中心上报下季度费用计划,运营中心每季度前5天审计异地项目上季度费用使用情况;
3、天津项目公司编制的月度预算计划经运营中心及项目总经理会签后,报主管副总裁审
阅;
4、天津项目公司计划经主管副总裁审阅后返回预算单位,交由所在项目的财务部及运营中
心备案;异地项目公司交运营部、财务部备案
5、预算单位执行当月预算方案。
三、月度预算表(详见附件)
第五章月度预算方案实施
一、实施流程
二、操作规定
1、立项
a、预算单位根据月度预算方案,确定近期即将开展的销售推广项目(即立项),
并针对每一个立项制定具体的实施方案。
b、销售费用立项的具体内容主要分如下几类:
计划类:主要是指媒体广告投放计划,如:报纸、电视、电台、网络等广告投
放计划。
合同类:开展促销活动、制作、印刷宣传物料等所需签订各类合同。
说明类:是指无须以计划或合同形式操作的立项。
2、审批
审批是指对计划、合同及说明的确认。
a、审批时间规定
➢计划类:经办单位须于每月20日前制定月度费用计划,其中包含下月的媒介投放计划,并送至运营中心,经运营中心会签后报主管副总裁审阅。
➢合同类、说明类:待月度计划审批通过后,则根据具体时间要求开展工作,原则上不允许在合同、说明通过审批之前发生业务。
3、实施
a、计划类立项按上述程序会签后,根据会签意见落实;
b、合同类、说明类,经上述程序会签,按会签意见执行。
4、结算
结算是指方案实施后对相关费用的支付。
a、计划类费用结算:按样报或播出证明凭实结算有关款项;
b、合同类、说明类费用结算:则根据《验收制度》验收,按合同条款如实结算款项;
第六章预算方案调整
一、操作流程
二、操作规定
1、预算单位在预算执行过程中根据实际需要提出预算调整方案(一般指年度预算方案),或
有关单位(如:运营中心、财务中心、项目公司运营部、财务部)在监督预算执行时提出修改建议;
2、评审小组对预算调整方案或建议进行会审,会审通过后预算单位调整原方案,并按调整后
方案执行;
第七章预算执行监督
1、各财务部门及费用使用单位应分别设立预算监控台帐如:《预算执行情况登记表》(见下
表,详见附件四),用于掌握预算执行情况、使用进度;
2、每月1-2日费用使用单位(项目策划部)将上月《预算执行情况登记表》报所在单位的
财务复核,每月3日各单位财务部门将复核无误的《预算执行情况登记表》报运营中心,抄报财务中心,每月5日运营中心将编制好的《预算执行情况汇总表》报主管运营副总裁;
3、每月费用统计区间为:每月1日至月末最后一天
4、每半年,由运营中心、财务中心联合
对各预算单位的预算执行情况进行审计,并根据实际需要对预算进行调整;
4、预算制订后,要求每季度费用支出不超出预算,上月余额可结转下月使用,各类别可相互
挪动,但不可挪作销售费用以外的用途。
第八章预算编制考核
一、预算编制时间规定
1、预算单位必须于每年12月10日前将下年度预算方案报评审小组,评审小组必须及时组织
会审,并在12月20日前完成各预算单位的初审工作,12月31日前完成二次会审,1月份签订《预算责任书》;
2、预算单位收到已经批复的预算方案后,1个工作日内将预算方案复印件送项目公司及地区
公司财务部备案;
3、对于未能按规定时间拟定、报送、会签预算方案的单位(或部门),每延迟一天,扣罚单
位(或部门)责任人当月奖金的5%,超过三天,且无正当理由的,扣罚责任人全月奖金。
二、预算执行考核办法
销售费用预算列入年终奖金考核内容,按预算完成情况进行考核,节约有奖,超支惩罚,具体事项在奖金考核办法中另行规定。
第九章销售费用标准单价
一、操作流程
二、操作规定
1、费用使用单位根据统一要求列出费用明细表,明细表内容包括:费用名称、规格、制作要
求等;
2、运营中心/运营部根据使用单位提供的有关资料按招标程序确定合作单位及标准单价;
3、宣传推广立项后,使用单位根据实际需要与合作单位签订合作合同
(如:宣传印刷合同、广告制作合同等),以标准单价作为合同单价,凡与标准单价不符或
