散水工程施工方案
- 格式:docx
- 大小:12.92 KB
- 文档页数:2
散水工程施工方案一、施工准备1、材料准备:P.032.5普通硅酸盐水泥;砂:采用中砂,其含泥量不大于3%。
2、机具准备:手推车、铁锹、靠尺、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、铁水平尺、50×50木方,20×50木条。
二、作业条件肥槽回填土施工完毕,经验收合格。
外檐施工处于收尾阶段,无交叉作业安全隐患。
三、施工工艺1、工艺流程:基层土夯实→找坡→灰土夯实→砼面层→分格缝内嵌填密封膏原散水凿除清理→场地平整→灰土垫层→植筋→防水处理→支模→扎钢筋→混凝土浇筑→表面压光→拆模→侧帮压光→沥青砂填缝→修整养护→完成2、施工方法2.1基层素土分层分遍夯实,并找4%坡。
随后铺150厚3:7灰土,压实系数达到0.93以上,试验合格后方可进行下道工序。
2.2浇筑50厚C20细石砼面层,撒1:1水泥砂子压实赶光,散水同样按4%即32mm向外找坡。
3、施工要求:3.1首层室外散水出外墙外表面的宽度为1500mm,,散水内侧比室内高程低2cm,散水向外找坡坡度约为4%。
3.2散水应与建筑物外墙分离,顺外墙一周设置20mm宽的分隔缝。
纵向设置分隔缝,转角处与墙面成45°角,缝宽20mm,其他部位与外墙垂直,间距6m左右且不大于12m,并避开落水口位置。
分隔缝采用弹性材料填塞。
填塞完工的缝隙应低于散水3-5mm,做到平直美观。
3.3混凝土每隔6m需设置伸缩缝一道,转角位置成45°角,缝宽20mm,沥青砂浆嵌缝。
3.4散水施工前,回填素土及3:7灰土必须仔细夯实,回填时,至少夯实达到三遍,打夯一夯压半夯,夯夯相接,横交叉,分层夯打,不留间隙,在墙边、边角、阴阳转角、管边等无法用打夯机夯实的部位人工用木夯夯实。
3.4模板支设时,根据散水的厚度裁切好模板的尺寸,模板高度超出散水厚度50mm,模板侧面采用φ20钢筋@600进行加固,钢筋深入夯实土内不小于30mm,防水处理。
3.5散水C20砼用机械搅拌均匀密实。
散水工程施工方案散水工程是一种常用的灌溉系统,用于为农田、果园和花卉园艺等提供水源。
在进行散水工程施工时,需要细致计划和合理安排,以确保施工的顺利进行和工程的质量。
下面是一个关于散水工程的施工方案:一、施工前准备1.确定散水区域:根据农田、果园或花卉园艺的实际需求,确定散水区域。
2.确定水源:选择合适的水源,如河流、湖泊或井水。
3.设计灌溉系统:根据散水区域的大小和需求量,设计合适的灌溉系统,包括主管道、分水管道和喷头等。
4.准备施工材料和设备:根据设计要求,准备好所需的管道、阀门、接头、水泵、喷头和控制器等。
5.周期性施肥:在施工前的准备阶段,进行周期性施肥,以提高散水区域的土壤质量。
二、施工步骤1.土壤处理:对散水区域的土壤进行处理,包括犁地、耕种和松土等,以提高土壤质量和水分渗透性。
2.敷设主管道:根据设计要求,敷设主管道,确保其在散水区域内合理布局和固定。
3.铺设分水管道:将主管道与分水管道相连接,将水源引入到各个散水区域。
4.安装喷头:根据设计要求,在每个散水区域中安装喷头,并调整其喷洒范围和水量。
5.安装水泵和控制器:将水泵和控制器安装在合适位置,以实现自动控制和管理散水系统。
6.检查和测试:对散水系统进行检查和测试,确保其正常运行和满足设计要求。
三、施工注意事项1.固定管道:在敷设管道时,应确保其固定牢固,以防止管道移位和破裂。
2.喷头调整:在安装喷头时,需要注意调整其喷洒范围和角度,以适应不同作物和地形的需求。
3.控制器设置:将控制器设置为合适的时间和水量,以达到节水和节能的目的。
4.定时维护:散水系统在持续使用过程中,需要进行定期维护和清洁,以确保其正常运行和延长使用寿命。
5.注重细节:在施工过程中,需要注重细节,如管道连接处的密封和喷头的调整等,以确保施工质量和灌溉效果。
四、施工后管理1.建立灌溉计划:根据作物的需水量和生长周期,制定合理的灌溉计划,以确保作物的正常生长和发展。
本工程为某住宅小区的室外散水坡道台阶施工项目。
工程主要内容包括散水、坡道、台阶的施工,涉及土方开挖、基础垫层、面层铺设等工序。
为确保工程质量,提高施工效率,特制定本施工方案。
二、施工准备1. 技术准备:熟悉设计图纸,了解工程要求;组织施工人员学习施工工艺,掌握施工要点;准备施工所需材料、设备、工具等。
2. 材料准备:散水材料(素土、灰土、混凝土等)、坡道材料(混凝土、钢筋等)、台阶材料(素土、灰土、混凝土等)、施工工具(水准仪、线锤、钢卷尺等)。
3. 施工队伍:组建专业施工队伍,明确施工人员职责,确保施工质量。
三、施工工艺1. 散水施工:(1)放样:根据设计图纸,确定散水位置、宽度、坡度等参数。
(2)土方开挖:按设计要求进行土方开挖,清除杂物、石块等。
(3)基础垫层:采用素土、灰土或混凝土作为基础垫层,厚度按设计要求施工。
(4)面层铺设:采用混凝土、沥青等材料作为面层,厚度按设计要求施工。
(5)伸缩缝设置:按设计要求设置伸缩缝,缝宽宜为20mm,缝内填嵌缝膏。
2. 坡道施工:(1)放样:根据设计图纸,确定坡道位置、宽度、坡度等参数。
(2)土方开挖:按设计要求进行土方开挖,清除杂物、石块等。
(3)基础垫层:采用素土、灰土或混凝土作为基础垫层,厚度按设计要求施工。
(4)面层铺设:采用混凝土、沥青等材料作为面层,厚度按设计要求施工。
(5)防滑设施:当坡度大于8%时,坡道应设防滑设施。
3. 台阶施工:(1)放样:根据设计图纸,确定台阶位置、踏步高度、宽度等参数。
(2)土方开挖:按设计要求进行土方开挖,清除杂物、石块等。
(3)基础垫层:采用素土、灰土或混凝土作为基础垫层,厚度按设计要求施工。
(4)面层铺设:采用混凝土、沥青等材料作为面层,厚度按设计要求施工。
(5)台阶体积计算:按台阶面积乘以平均高度计算。
四、施工质量控制1. 严格按照设计图纸和施工规范进行施工。
2. 材料进场需检验合格,确保材料质量。
3. 施工过程中加强施工人员培训,提高施工技能。
散水施工方案散水施工方案一、施工准备工作:1.选取合适的水源:确保水源充足,水质干净,不影响环境和他人。
2.检查水龙头和水管:确保水龙头和水管完好无损,没有漏水现象。
3.准备喷洒工具:根据需要选择适合的喷水设备,如喷水壶、喷枪等。
4.确保施工区域安全:清理施工区域,清除杂物,防止人员滑倒和安全事故发生。
二、施工步骤:1.确定施工区域:根据需要确定要进行散水的区域,如花园、草坪等。
2.调整喷水方式:根据施工区域的不同,选择合适的喷水方式,如扇形、直线、喷雾等。
3.按需喷水:根据环境湿度和植物需水量,合理调节喷水的频率和强度,以避免过度浇水或不足的情况发生。
4.注意施工时间:选择适当的施工时间,避免高温时段施工,以免水分被蒸发太快而浪费。
三、施工细节:1.避免过度浇水:多次浇水比一次性浇水更能满足植物生长所需,避免因过度浇水引起根部缺氧和病虫害。
2.控制水流方向:在施工过程中,喷水应从植物根部开始,沿着根系的延伸方向均匀喷洒,并且水流要保持均匀,避免对植物造成伤害。
3.注意喷水的范围:确保喷水的范围不仅覆盖植物根部,还要覆盖到周围的土壤,以保持土壤湿润。
4.适量喷水:根据植物的需水量和土壤吸水能力,合理控制喷水的时间和水量,以避免浪费和造成水土流失。
四、施工后的清理工作:1.清理施工工具:施工结束后,清洗喷水设备,保持设备干净,以防杂质对设备造成损坏。
2.整理施工区域:清理施工区域,将杂物和残留的水清理干净,确保环境整洁。
以上是一份散水施工方案,通过合理的施工准备工作、施工步骤和施工细节的控制,能够有效地满足植物的生长需求,提高植物的生长质量,同时也避免了浪费和对环境的影响。
希望以上方案对您有所帮助。
散水施工工程施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】散水施工工程施工方案一、施工准备(一)作业条件1.外墙装饰已基本完工,外脚手架已拆除,散水基底标高、尺寸均经过检查,并已办完隐、预检手续。
2.散水应分块浇筑,分块长度不大于6m,留缝位置应考虑建筑整体效果。
3,根据标高线钉好水平桩。
4,核对混凝土的配合比,检查后台磅秤,进行开盘交底,散水混凝土强度不小于C15。
5.散水尺寸应按设计图纸要求,图纸中未明确时,一般灰土垫层宽度不小于800mm,厚度不小于150mm,混凝土宽度不小于600mm,厚度不小于50mm。
(二)材料要求l。
土:宜优先使用基槽中挖出的土,或土质与之相似的粘土、亚粘土,不得含有有机杂质,使用前宜过筛,其粒径不大于15mm,含水量以12%一15%为宜(手感可捏成团,轻掰即散)。
2.石灰:应用块灰或生石灰粉,使用前充分熟化,不得含有未熟化生石灰块,其粒径不大于5mm,也不得含有过多水分。
3.水泥:宜用32.5级及其以上硅酸盐、普通硅酸盐或矿渣硅酸盐水泥,宜选用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥。
4.砂:中砂或粗砂,含泥量不大于3%。
5.石子:卵石或碎石,粒径5~20mm,含泥量不大于2%。
(三)施工机具铁锹、筛子(5mm)、小推车、振捣器、刮杠、木抹子、铁抹子尺板、小水筒、鬃刷子、沥青锅、小镏子(用方钢或钢筋制作等)。
二、质量要求具体要求符合《混凝土结构工程施工规范》GB50204-2002的有关规定。
三、工艺流程场地平整灰土垫层支模混凝土浇筑表面压光拆模侧帮压光沥青砂填缝修整养护完成四、操作工艺(一)平整场地根据散水基底标高钉好水平控制桩,在散水垫层宽度加200mm范围内拉线控制,用平锹将地铲平,如土质松软,应先夯砸不少于三遍。
(二)灰土垫层施工灰土垫层一般采用3:7灰土垫层(或依据施工图纸)按规定夯实至设计干密度。

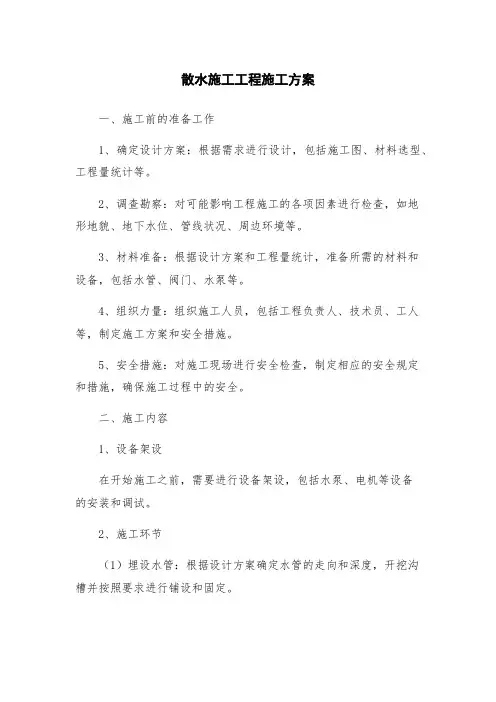

散水施工工程施工方案一、施工前的准备工作1、确定设计方案:根据需求进行设计,包括施工图、材料选型、工程量统计等。
2、调查勘察:对可能影响工程施工的各项因素进行检查,如地形地貌、地下水位、管线状况、周边环境等。
3、材料准备:根据设计方案和工程量统计,准备所需的材料和设备,包括水管、阀门、水泵等。
4、组织力量:组织施工人员,包括工程负责人、技术员、工人等,制定施工方案和安全措施。
5、安全措施:对施工现场进行安全检查,制定相应的安全规定和措施,确保施工过程中的安全。
二、施工内容1、设备架设在开始施工之前,需要进行设备架设,包括水泵、电机等设备的安装和调试。
2、施工环节(1)埋设水管:根据设计方案确定水管的走向和深度,开挖沟槽并按照要求进行铺设和固定。
(2)连接接头:连接水管、阀门、水泵等设备,确保接头牢固、无泄漏。
(3)埋设喷头:按照设计方案和施工要求在需要喷水的地方进行喷头的埋设和安装,确保喷头的位置和角度符合要求。
(4)安装水阀门:在水管上设置水阀门,便于对喷头进行控制。
(5)连接电源:连接电源确保水泵能够正常运转。
三、施工中的安全措施1、注意工程现场安全,确保施工现场的安全通畅,杜绝火源。
2、使用工具要规范,提高安全意识,严禁不按规定使用工具。
3、严格进行现场巡视,及时预防可能出现的事故。
4、保证施工人员戴好安全防护用品,防止因施工过程中对身体的损伤。
5、对工人进行岗前培训,提高安全与质量意识。
6、在施工过程中,要遵循相关的安全规定和操作规范,确保施工现场安全无事故。
四、施工验收当散水施工工程完成后,应按照质量验收标准进行验收,合格后方可交付使用。
个人总结:散水施工工程需要严格按照设计方案和施工要求进行,同时,要重视安全措施,保证工人安全无事故地完成施工任务。
在施工过程中,要加强进度管理,提高效率,确保工程质量,做好施工验收工作,这样才能更好地满足客户的要求。
散水施工工程施工方案一、前期准备工作1.确定施工范围和施工时间:根据工程所在地的实际情况和设计要求,确定施工范围和施工时间。
2.制定施工团队:确定施工团队的规模和成员,并确保团队成员具备相应的水利工程施工经验和技能。
3.准备材料和设备:根据工程需求,准备好所需的材料和设备,包括喷水器、管道、阀门等。
4.施工现场布置:根据施工图纸和设计要求,确定施工现场的布置,并确保施工现场平整、通风良好。
二、施工步骤1.施工前的检查:在施工前,对施工现场进行检查,包括施工区域的平整度、土质情况、排水情况等。
2.土方开挖:根据设计要求,进行土方开挖工作,确保土壤的平整度和排水情况。
3.管道铺设:根据施工图纸和设计要求,进行管道的铺设工作,包括喷水器、管道、阀门等的安装。
4.施工设备安装:将喷水器、管道、阀门等设备按照设计要求进行安装,并进行相应的调试和检测。
5.施工试验:在施工完成后,进行施工试验,包括水压试验、管道安全性能试验等,确保施工质量符合要求。
6.施工记录:在施工过程中,要进行详细的施工记录,包括施工时间、施工人员、施工步骤等,以备查验。
三、施工安全措施1.施工人员安全教育:在施工前,对施工人员进行安全教育,包括施工区域的安全规定、施工设备的安全操作等。
2.施工现场的防护措施:对施工现场进行必要的防护措施,包括设置安全警示标志、安装安全网等。
3.施工设备的维护和保养:对施工设备进行定期的维护和保养,确保设备的正常运转和使用安全。
4.施工人员的防护措施:施工人员应佩戴必要的防护装备,包括安全帽、防护眼镜、防护手套等。
四、施工质量控制1.施工图纸的质量控制:对施工图纸进行认真审核,确保图纸的准确性和合理性。
2.施工过程的监督和检查:在施工过程中,进行现场的监督和检查,包括材料的使用情况、施工工艺的符合性等。
3.施工质量的检测:对施工质量进行定期的检测和评估,包括施工过程中的试验数据和施工结果的质量检测。
五、施工后的清理工作1.施工现场的清理和整理:在施工完成后,对施工现场进行清理和整理,包括清除垃圾、拆除临时设施等。
散水的施工方案散水是一种在农田和花卉园林等地方常见的灌溉方式,其能够将水流均匀细腻地撒在所要灌溉的地块上,以达到滋润土壤、促进植物生长的目的。
下面是一个关于散水的施工方案。
一、确定散水的目标和范围:首先要明确需要进行散水灌溉的具体地块和灌溉的目标植物,以及所需的水量和灌溉频率。
二、设计散水系统:根据地块的形状和大小,结合目标植物的需水量和生长情况,设计散水系统。
其中包括确定疏水器的数量和布局、确定水源和水泵的位置、设计主管道和支管道的布置等。
三、准备施工材料和设备:根据设计要求,准备好所需的材料和设备,包括主管道、支管道、疏水器、水泵、水龙头等。
四、施工现场准备:在施工前,需要先将散水的地块清理干净,移走杂草和石头等障碍物。
如果需要改造地势,可以进行平整地块的工作,确保地表平整。
五、开始散水系统的安装:首先按照设计要求,将主管道和支管道敷设在地表上或地下,确保管道的连通性和牢固性。
然后,根据设计要求,在支管道上安装疏水器。
将水泵和水源与主管道连接,确保水泵能够正常供水。
六、进行系统调试:当系统安装完成后,需要进行系统的调试工作。
首先检查各个疏水器的工作状态,调整疏水器的开度以保证水流均匀。
然后启动水泵,检查水泵的工作状态和供水能力。
七、完成施工和测试:当系统调试完成后,对整个系统进行测试,检查散水的效果和覆盖范围。
根据实际情况,进行调整和改进。
八、系统运维和维护:散水系统安装完成后,需要进行日常的运维和维护工作,包括定期清洗和维修疏水器、检查水泵和管道的工作状态、及时处理故障等。
以上就是关于散水施工方案的基本内容。
在实际施工中,还需要根据具体情况和实际需求进行调整和改进,以确保散水系统的稳定和高效运行。
散水施工工程技术交底引言概述:散水施工是指在施工现场利用水泥浆、石灰水等液体材料进行喷洒,以达到加固土壤、稳定地基等目的。
在进行散水施工前,必须进行工程技术交底,明确施工方案、工艺流程和注意事项,确保施工顺利进行。
一、施工方案1.1 确定施工范围和施工时间:根据工程实际情况确定散水施工的范围和时间,避免影响周边环境和其他施工工序。
1.2 确定散水材料和比例:根据土壤性质和施工要求,确定使用的散水材料和比例,保证施工效果。
1.3 制定施工方案和工艺流程:制定详细的施工方案和工艺流程,包括施工步骤、施工顺序、施工方法等,确保施工按照规定进行。
二、施工准备2.1 检查施工设备和工具:检查散水施工所需的设备和工具是否完好,确保施工顺利进行。
2.2 安排施工人员:根据施工方案确定所需施工人员数量和岗位,确保施工人员具备相应的技术和安全意识。
2.3 安全防护措施:制定施工现场安全管理制度,配备必要的安全防护设施,确保施工过程中安全可控。
三、施工操作3.1 土壤处理:在进行散水施工前,对土壤进行必要的处理,包括平整、湿润等,确保施工效果。
3.2 散水施工:按照工艺流程进行散水施工,控制好施工速度和厚度,避免出现浪费或施工不均匀的情况。
3.3 施工质量检验:在施工过程中进行质量检验,确保施工质量符合要求,及时调整施工参数和方法。
四、施工注意事项4.1 防止雨水干扰:在散水施工过程中,避免遇到雨水等恶劣天气,影响施工效果。
4.2 控制施工温度:在高温天气下,要注意控制施工温度,避免出现过快干燥的情况。
4.3 施工结束后清理:施工结束后及时清理施工现场,保持环境整洁,确保施工质量。
五、施工后交底5.1 整理施工资料:整理散水施工的相关资料,包括施工记录、质量检验报告等,作为施工验收的依据。
5.2 进行施工交底:将施工过程中的关键信息和注意事项进行交底,确保相关人员了解施工情况。
5.3 完成施工验收:完成散水施工后,进行施工验收,确认施工质量符合要求,保证工程顺利进行。
散水施工方案一、工程准备:1.根据设计要求和图纸,确定散水区域和喷水设备的布置位置。
2.清理施工区域,确保地面平整,移除杂物和障碍物。
3.检查和维护喷水设备,确保其正常运行。
二、水源准备:1.确定散水的水源,可以是自来水、水泵或其他供水设备。
2.检查水源的水质和流量,确保水质符合要求并满足散水需求。
三、喷头和管道布置:1.根据施工区域的大小和形状,选择合适的喷头类型和布置方式。
2.安装喷头和喷嘴,确保其稳固并调整喷水角度和范围。
3.布置管道和连接器,确保水流畅通并防止漏水。
四、控制系统设置:1.安装喷水控制系统,如计时器、传感器或遥控器,用于自动化控制散水操作。
2.设置散水时间、频率和喷水区域,根据需要进行调整和编程。
五、散水操作:1.启动喷水设备,确保水流正常并调整水流量。
2.根据设计要求和实际需要,确定散水的时间和频率。
3.监测散水过程中的水流、喷头和管道状态,及时处理故障或漏水情况。
4.根据实际需要,调整喷头角度和范围,以达到均匀的散水效果。
六、维护和保养:1.定期清洁喷头和管道,防止堵塞和积垢影响散水效果。
2.检查散水设备的工作状态和损坏情况,及时修复或更换损坏部件。
3.定期检测散水效果,根据需要调整喷头、水流量和喷水区域。
七、环境保护:1.在散水过程中,避免水质污染和水资源浪费。
2.合理利用雨水、循环利用水或节水设备,减少用水量。
3.遵守当地环境保护法规,合理处置散水设备产生的废水。
八、安全措施:1.在散水区域周围设置警示标识,提醒人员注意湿滑地面。
2.提供防滑设施,如防滑地板、防滑垫等,减少人员滑倒事故的发生。
3.对喷水设备和电气设备进行专业维护和检修,确保操作人员的安全。
九、监测和验收:1.定期监测散水效果和设备运行情况,记录相关数据和问题。
2.进行散水工程的验收,包括散水效果、设备运行情况和安全措施的合规性。
在整个施工过程中,严格按照设计要求和标准进行操作,确保施工质量。
同时,注意施工安全和环境保护,采取相应措施防止事故和污染发生。
一、工程概况室外散水是建筑物的重要组成部分,主要用于排除雨水,保护墙基免受雨水侵蚀,同时起到美化环境的作用。
本工程室外散水施工方案适用于各种建筑物室外散水施工。
二、施工准备1. 材料准备:水泥、砂子、碎石、沥青、模板、钢筋、工具等。
2. 人员准备:施工人员、技术人员、质量检验员等。
3. 施工设备准备:搅拌机、振捣器、切割机、水准仪、水平尺等。
三、施工工艺1. 施工顺序:平整场地→灰土垫层施工→支模板→混凝土浇筑→养护→拆除模板。
2. 施工步骤:(1)平整场地:根据散水基底标高钉好水平控制桩,在散水垫层宽度加200mm范围内,拉线控制用平锹铲平。
(2)灰土垫层施工:采用3:7灰土垫层(或依据施工图纸)按规定夯实至设计干密度。
(3)支模板:根据散水的外形尺寸支好帮模,放好分隔线模板,分隔模板用木模时两面应用木刨刨光,设置时要拉通线、抄平,做到通顺、平直、坡向正确(向外坡4%),严禁用砌砖代替模板。
(4)混凝土浇筑:清除模板内杂物,办好隐、预检手续,可适当湿润模板及灰土垫层,但水不可过多,地面不留积水为宜。
一般采用平板式振捣器,振实压光,应随打随抹,一次完成,提倡用原浆压光。
(5)养护:混凝土浇筑完成后,应及时进行养护,保持混凝土湿润,养护时间不少于7天。
(6)拆除模板:当散水有一定强度时(表面仍湿润,但用手轻按已按不出手印),拆除侧模,起出分隔线模板。
四、质量控制1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程中,严格控制混凝土配合比,确保混凝土强度和密实度。
3. 混凝土浇筑时,注意振捣均匀,避免出现蜂窝、麻面等质量问题。
4. 施工完成后,对散水进行表面处理,确保表面平整、光滑。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,防止行人误入。
3. 施工机械操作人员必须持证上岗,确保操作安全。
4. 施工过程中,加强现场安全管理,防止发生安全事故。
散水施工方案以及散水施工工艺【散水施工方案】一.项目背景散水施工是指在建筑施工、道路施工等场所,通过喷水设备将水雾或水流喷洒在施工区域,以降低施工现场的温度、减少扬尘,并保持施工区域的湿度。
本方案旨在提供一套科学、合理的散水施工方案,以确保施工效果和工程质量。
二.施工区域划分1. 施工现场:根据工程的实际情况,确定施工现场的范围和区域。
2. 施工控制区:将施工区域划分为施工控制区和工作区。
施工控制区设立围挡,用于限制工人和机械设备的进入,保证施工安全。
三.施工设备和材料1. 散水设备:选择适合施工现场的散水设备,包括喷水枪、喷洒器等。
2. 水源:确定施工现场的水源,可以是自来水、地下水或水车补给,确保水源充足。
3. 材料:根据实际需求,准备施工所需要的材料,如管道、喷头等。
四.施工工艺1. 施工准备:搭建喷水设备和水源,确保设备正常工作。
2. 散水时机:根据施工现场的要求,确定散水的时机和频率。
一般建议在高温、高扬尘的工作时段进行散水,如中午和下午工作时段。
3. 散水范围与强度:根据施工现场的需求,确定散水的范围和强度。
如道路施工可以选择将水雾喷洒在施工区域,建筑施工可以选择将水流喷洒在施工面上。
4. 施工效果检查:定期对施工效果进行检查,确保散水施工的效果达到预期。
附件:散水施工计划表法律名词和注释:1. 散水施工:在施工区域使用喷水设备将水雾或水流喷洒在施工区域,以提高施工效果和保证施工质量的施工方法。
2. 施工现场:指实施工程施工的具体场地,包括建筑施工现场、道路施工现场等。
3. 扬尘:指施工现场因施工活动而产生的空气中的尘土颗粒,可能对环境和人体健康造成不良影响。
【散水施工工艺】一.施工前准备1. 施工区域划分:根据工程的实际情况,确定施工区域的范围和位置。
2. 设备准备:选择适合施工现场的散水设备,包括喷水车、喷洒器等。
3. 水源准备:确定施工现场的水源,可以是自来水、地下水或水车补给,确保水源的充足稳定。
散水施工方案1. 引言散水施工是一种常见的灌溉方法,通常用于农田灌溉、花坛浇水等场景。
本文将介绍散水施工的基本原理,施工步骤和注意事项,以便确保施工效果达到预期。
2. 基本原理散水施工是通过喷头将水均匀地分散在目标区域上,以达到灌溉或浇水的目的。
喷头可以是喷雾头或者旋转喷头,具体的选择取决于施工需求和场景。
3. 施工步骤3.1 规划水源在进行散水施工前,首先需要规划好水源。
水源可以是自来水、溪流、河水或者井水,根据不同的水质和供水方式,可能需要额外的处理和过滤。
3.2 安装水管和喷头根据散水区域的大小和形状,安装合适长度和类型的水管。
通常情况下,使用PVC或PE管作为主管道,通过连接器连接喷头和主管道。
选择适合的喷头类型,根据目标区域的大小和需求进行调整。
喷头应该能够均匀分散水流,并覆盖整个施工区域。
3.3 调整喷头角度和水流量在开始散水施工之前,调整喷头的角度和水流量是必要的。
喷头的角度应该根据施工区域的大小和布局进行调整,确保水流能够覆盖到需要灌溉或浇水的区域。
水流量的调整可以通过调节水管上的控制阀实现。
根据施工区域的需要,控制阀可以调整水流的大小,以达到合理的水量。
3.4 开始施工当所有准备工作完成后,开始散水施工。
打开水源,让水流通过主管道进入喷头,喷头将水均匀地分散在目标区域上。
4. 注意事项4.1 定期检查水源和水管在施工过程中,定期检查水源和水管的状态是必要的。
确保水源的正常供应,并检查水管是否存在漏水、堵塞等问题。
如果发现问题,及时修复或进行维护。
4.2 注意水的流量和时间不同的植物或土壤对水的需求有所不同,因此需要根据实际情况调整散水的流量和时间。
过少的水量可能导致植物干旱,过多的水量可能导致过湿和根部腐烂。
4.3 避免水流浪费散水施工需要消耗大量的水资源,因此要尽量避免水流浪费。
在施工结束后,及时关闭水源,防止水的浪费。
4.4 定期清洁喷头喷头经过一段时间的使用后,可能会积累泥沙或其他杂物,导致喷头堵塞或水流不均匀。
散水工程如何施工方案一、前期准备工作1. 地形测量和规划:在进行散水工程施工前,首先需要对施工地的地形进行测量和规划。
通过地形测量,确定地面的高低差和坡度,然后根据测量结果,进行系统的规划,确定散水设备的布置位置和管道的走向。
2. 设备采购和准备:在进行散水工程施工前,需要对所需的设备进行采购和准备工作。
这些设备包括散水设备、水泵、管道、喷头等。
根据规划确定的散水设备的数量和型号,进行采购和准备工作。
3. 施工人员和材料准备:在进行散水工程施工前,需要对施工人员和材料进行准备工作。
施工人员需要具备一定的技术和经验,可以根据施工规模确定施工人员的数量。
同时,需要准备所需的材料,如水泵、管道、接头、固定设备等。
4. 安全措施和环保措施:在进行散水工程施工前,需要对施工现场进行安全和环保方面的措施。
首先要对施工现场进行安全分析,采取相应的安全措施,如设置警示标志、隔离区域等。
同时,要对施工过程进行环保管理,避免对周围环境造成污染。
二、散水设备布置1. 散水设备的布置:在进行散水工程施工时,需要根据地形测量和规划的结果,确定散水设备的布置位置和数量。
散水设备的布置要考虑到整个施工地的覆盖范围和喷洒效果,避免出现盲区或漏水现象。
2. 管道的敷设和连接:在进行散水工程施工时,需要对管道进行敷设和连接工作。
首先要根据规划确定管道的走向和布置位置,然后进行管道的敷设和连接。
在敷设和连接过程中,要注意管道的固定和密封,避免出现漏水或移位现象。
三、水泵和喷头安装1. 水泵的安装:在进行散水工程施工时,需要对水泵进行安装。
首先要确定水泵的安装位置和基础设施,然后进行水泵的安装和接线工作。
在安装过程中,要注意水泵的固定和接线,确保水泵的正常运行。
2. 喷头的安装:在进行散水工程施工时,需要对喷头进行安装。
首先要确定喷头的安装位置和布置方式,然后进行喷头的安装和调试工作。
在安装和调试过程中,要根据实际需要进行喷头的调整,确保喷洒效果和覆盖范围。
散水施工方案散水施工是一种灌溉技术,适用于干旱地区或种植大面积作物。
散水施工包括准备工作、安装系统和操作维护三个步骤,下面是一个700字的散水施工方案。
一、准备工作1. 土地选择:选择土地表面平整、具备排水条件和阳光充足的地块。
2. 土壤改良:根据土壤类型和土壤肥力,进行施肥和改良。
通过施加有机肥料来提高土壤的肥力。
3. 布局设计:根据土地的大小、作物的要求和水资源的供应,确定散水系统的布局。
二、安装系统1. 管道铺设:选择优质的耐腐蚀性能的塑料管材,按照确定的布局进行管道的铺设。
2. 喷嘴安装:根据作物的要求和土地的形状,选择合适的喷嘴类型,并按照标准安装在管道上。
3. 控制阀安装:在必要的位置安装控制阀,以便控制不同区域的散水量和时间。
4. 水泵安装:依据系统需要,安装水泵和相关设备,保证水源的供应和系统的运行。
三、操作维护1. 启停操作:按照作物的生长需要和土壤的湿度条件,合理调整散水系统的启停时间和间隔。
2. 水量控制:通过调整控制阀和喷嘴,控制每个区域的散水量。
根据作物的需水量,保持土壤湿润。
3. 定期维护:系统运行一段时间后,定期检查管道、喷嘴和水泵等设备的运行情况。
清理堵塞的喷嘴和排除漏水等问题。
4. 肥料施放:根据作物生长的需要,定期施放肥料,保持土壤的肥力。
散水施工方案的目标是通过合理的设计和运行,提供充足的水源和良好的土壤环境,满足作物的需水量和养分需求。
通过散水施工,可以提高农作物的产量和质量,增加农田的经济效益。
散水施工的优点是使用水资源高效、节约,灌溉均匀,可以避免土壤过湿或干燥的问题。
同时,散水施工还可以减少土壤流失和水力冲刷,保护土壤质量。
总之,散水施工是一项重要的灌溉技术,能够在干旱地区提供充足的水源和良好的土壤环境,保证作物的生长和发展。
通过合理的准备工作、安装系统和操作维护,可以实现高效的散水施工。
散水的施工方案1. 引言散水是一种常见的农田灌溉方法,在农业生产中发挥着重要作用。
通过合理的施工方案,可以高效地利用水源,提高农田的水分利用率,从而促进作物的生长和增产。
本文将介绍一种常用的散水施工方案,以帮助农田灌溉工作者更好地理解和应用散水技术。
2. 散水原理散水是通过一定的设备和方法将水均匀地分布在农田上,使作物根系得到充足的水分供应。
主要原理包括:•水的源头保持连续供应,例如利用引河等渠道输送水源;•利用管道和喷头等设备将水均匀喷洒在农田上;•控制水流的流速和喷洒量,以适应作物的需水量。
3. 散水方案的设计与施工步骤步骤一:确定农田的基本信息在设计散水方案之前,需要了解农田的基本信息,包括农田的大小、形状、作物类型以及土壤类型等。
这些信息将有助于决定散水设备的数量和布局。
步骤二:选择散水设备选择适合农田的散水设备是散水方案的重要步骤。
常见的散水设备有喷头、滴灌管和喷灌设备等。
在选择设备时,需要考虑作物的需水量、土壤水分保持能力以及设备的经济成本和使用寿命等因素。
步骤三:确定散水布局散水的布局需要根据农田的形状和作物种植方式来确定。
布局时要确保水流能够均匀地覆盖整个农田,且避免产生水渍。
常见的散水布局有直线布局、网格布局和环形布局等。
步骤四:设置水源和供水管道根据农田的位置和需求,设置合适的水源和供水管道。
水源可以是自然水源,如河流、湖泊等,也可以是人工水源,如水井和蓄水池等。
供水管道的设置要注意保持水流的平稳和连续。
步骤五:安装散水设备根据确定的散水布局,安装散水设备。
喷头和滴灌管的安装要符合作物的生长要求,保证水分能够均匀地喷洒到作物的根部。
在安装过程中要注意设备的固定稳固,防止被风吹倒或移位。
步骤六:调试和运行散水设备安装完成后,进行系统的调试和运行。
调试时要检查喷头和管道是否正常工作,水流是否均匀和稳定。
运行时要保持适宜的水流量,并根据作物的需水状况进行定期的喷灌。
4. 散水方案的优势和注意事项优势•散水技术能够高效地利用水源,减少水资源的浪费;•散水能够均匀地分布水流,避免产生水渍和水分损失;•散水可以根据作物的需水量进行灵活调整,提高农田的水分利用效率;•散水系统可以与自动控制系统结合,实现自动化管理,减少人工操作成本。
一、工程概况本工程位于某住宅小区,占地面积约为20000平方米,建筑高度约为18米。
由于该地区降雨量大,为了防止建筑基础渗漏和地下水位上升对建筑结构造成损害,特进行散水工程施工。
二、施工目的1. 防止地表水渗透到建筑物基础,保护建筑结构。
2. 降低地下水位,减少地下水对建筑基础的侵蚀。
3. 保持建筑物的干燥,提高居住舒适度。
三、施工原则1. 符合设计要求,确保工程质量。
2. 安全施工,防止安全事故发生。
3. 环保施工,减少对环境的影响。
四、施工材料及设备1. 施工材料:混凝土、水泥、砂、石子、防水材料等。
2. 施工设备:搅拌机、泵车、切割机、平板振动器、水平尺、钢卷尺等。
五、施工工艺1. 施工准备(1)施工场地平整,清除杂草、杂物,确保施工面干净整洁。
(2)施工材料、设备到位,并进行检查。
(3)施工人员到位,进行技术交底。
2. 施工步骤(1)放样:根据设计图纸,放出散水坡位置和尺寸。
(2)挖槽:按照放样尺寸,开挖散水槽,槽底宽度应大于设计宽度,深度应符合要求。
(3)垫层铺设:在槽底铺设一层厚度为100mm的砂垫层,用平板振动器压实。
(4)防水层施工:在砂垫层上铺设防水材料,确保无空隙,防水材料与散水槽壁粘结牢固。
(5)混凝土浇筑:在防水层上浇筑混凝土,厚度应符合设计要求,采用泵车进行浇筑,混凝土表面用切割机切割成条状,以利于散热。
(6)养护:混凝土浇筑完成后,进行养护,保持湿润,养护时间不少于7天。
(7)收尾工作:清理施工现场,确保无杂物,对散水坡进行修整,达到设计要求。
六、质量控制措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程中,严格控制材料质量,确保材料符合设计要求。
3. 施工过程中,加强过程控制,及时发现并解决质量问题。
4. 施工完成后,进行自检、互检和专检,确保工程质量。
七、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
水施工施工准备一)作业条件1、墙装饰已基本完工,外脚手架已拆除,散水基底标高、尺寸均经过检查,并已办完隐、预检手续。
2、散水应分块浇筑,分块长度不大于6m留缝位置应考虑建筑整体效果。
3、根据标高线钉好水平桩。
4、核对混凝土的配合比,检查后台磅秤,进行开盘交底,散水混凝土强度不小于C15。
5、散水尺寸应按设计图纸要求,图纸中未明确时,一般灰土垫层宽度不小于800mm厚度不小于150mm混凝土宽度不小于600mm 厚度不小于50mm。
二)材料要求1 、土:宜优先使用基槽中挖出的土,或土质与之相似的粘土、亚粘土,不得含有有机杂质,使用前宜过筛,其粒径不大于15mm含水量以12%-15%为宜(手感可捏成团,轻掰即散)。
2、石灰:应用块灰或生石灰粉,使用前充分熟化,不得含有未熟化生石灰块,其粒径不大于5mm也不得含有过多水分。
3、水泥:宜用级及其以上硅酸盐、普通硅酸盐或矿渣硅酸盐水泥,宜选用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥。
4、砂:中砂或粗砂,含泥量不大于3%。
5、石子:卵石或碎石,粒径5~20mm含泥量不大于2%三)施工机具铁锹、筛子(5mm)小推车、振捣器、刮杠、木抹子、铁抹子尺板、小水筒、鬃刷子、沥青锅、小馏子(用方钢或钢筋制作等)。
二、质量要求具体要求请参照本书“箱型基础工程” 章节中“混凝土工程” 相应部分。
三、工艺流程场地平整-灰土垫层-支模-混凝土浇筑-表面压光-拆模-侧帮压光—沥青砂填缝—修整养护—完成四、操作工艺(一)平整场地根据散水基底标高钉好水平控制桩,在散水垫层宽度加200mm范围内拉线控制,用平锹将地铲平,如土质松软,应先夯砸不少于三遍。
(二)灰土垫层施工灰土垫层一般采用3:7 次土垫层(或依据施工图纸)按规定夯实至设计干密度。
(三)支模板根据散水的外形尺寸支好侧模,放好分隔缝模板,分隔模板用木模时两面应用木刨刨光,支设时要拉通线、抄平,做到通顺、平直、坡向正确(向外坡4%),严禁用砌砖代替模板。
散水施工方案散水施工方案一、项目概述散水施工方案旨在对某项目进行全面的散水工程设计和施工安排,确保施工过程顺利进行。
本方案包括散水施工的目的和原则、施工准备、散水设备选择和准备、施工流程、安全措施等方面内容。
二、散水施工目的和原则1. 目的:散水工程旨在合理利用水资源,降低项目工地扬尘、降温和湿度调节,改善施工环境,保障工作人员的健康和安全。
2. 原则:(1) 环保原则:散水施工需严格符合环境保护相关法律法规,确保施工过程无污染、无废水排放。
(2) 高效原则:散水工程应有效减少扬尘,提高工作效率,达到最佳施工效果。
(3) 安全原则:散水设备应经过合格检测,操作人员要经过培训,并配备相关的安全防护装备,确保施工过程的人员和设备的安全。
1. 人员组织:根据散水施工的规模和施工进度,合理安排人员,并明确责任分工。
2. 施工材料准备:准备足够的水源和水质检测设备,确保用水安全。
3. 设备准备:选择适合项目的散水设备,包括喷淋设备、水泵、水管等。
四、散水设备选择和准备1. 喷淋设备:根据项目的需要选择适合的喷淋设备,如固定喷淋系统、喷雾降温系统等。
2. 水泵:根据散水的距离和高度选择合适的水泵,并检测其性能是否符合要求。
3. 水管:选择适当的水管材质和规格,确保耐压、耐磨损,避免漏水和破损。
1. 工地布局:根据项目施工需要,合理布局散水设备和水源,确保覆盖面积和均匀度。
2. 散水时间:根据施工进度和环境条件,合理确定散水时间,避免影响施工进度。
3. 散水区域:根据施工区域的特点和实际需求,划分散水区域,并合理分配喷淋设备。
4. 散水量和水压控制:根据环境要求和项目实际需要,控制散水量和水压,避免过度浪费水资源。
六、安全措施1. 操作培训:对施工人员进行散水设备操作培训,确保他们掌握操作技能和安全防范知识。
2. 安全防护:施工人员必须佩戴相关的安全防护装备,包括防护眼镜、口罩、防护手套等。
3. 废水处理:废水需按照环境保护要求进行处理,避免对周边环境造成污染。
(一)支模板根据散水的外形尺寸支好侧模,放好分隔缝模板,分隔模板用木模时两面应用木刨刨光,支设时要拉通线、抄平,做到通顺、平直、靠原房屋边上口高度按绿化侧石上口高度,坡向正确(向外坡5%),严禁用砌砖代替模板。
(二)散水与建筑物外墙分离,分隔缝宽20mm,沿外墙一周做到整齐一致,纵向6m左右设分隔缝一道,房屋转角处与外墙呈45°角,分隔缝宽20mm,分隔缝应避开雨落管,以防雨水从分隔缝内渗入基础。
(三)混凝土的拌制要认真按混凝土的配合比投料,每盘投料顺序为;石子→水泥→砂子→水,应严格控制坍落度(以30~50mm为宜),搅拌要均匀,搅拌时间不少于9Os。
(四)混凝土的浇筑1、清除模板内的杂物,办好隐、预检手续,可适当湿润模板,但水不可过多,以地面不留积水为宜。
2、一般采用平板式振捣器,振实压光,应随打随抹,一次完成,提倡用原浆压光。
(五)当散水有一定强度时(表面仍湿润,但用手轻按已按不出手印),拆除侧模,起出分格条,随即用砂浆抹平压光侧边,并用阳角馏子将散水棱角馏直、压光,包括分格缝处棱角,侧边及分格缝内与散水大面的质量要求相同,也要见光,棱角顺直、整齐。
(六)养护已抹平压光的混凝土应在12h左右用湿锯末覆盖,养护不少于7d。
(七)沥青灌缝养护期满后,分隔缝内清理干净,用1:2沥青砂浆填塞(宜掺适量滑石粉以便操作),填塞时分隔缝两边粘贴3cm宽美纹纸,既可防止沥青污染散水表面,也可使分隔缝内沥青砂浆平直、美观。
分隔缝要勾抹烫压平整,可用Ф14~Ф16方钢或用ф10~ф12光圆钢筋砸扁做成小镏子,用火烫红后用来烫压分隔缝。
如上口留出1.5cm左右用油膏填嵌则感观更佳,烫压好后,沥青砂浆应低于散水面3~5mm,使分隔缝处棱角更加突出,更显散水特色(分隔缝处棱角施工务必精工细作,棱角顺直、整齐才显美观)。
(一)支模板
根据散水的外形尺寸支好侧模,放好分隔缝模板,分隔模板用木模时两面应用木刨刨光,支设时要拉通线、抄平,做到通顺、平直、靠原房屋边上口高度按绿化侧石上口高度,坡向正确(向外坡5%),严禁用砌砖代替模板。
(二)散水与建筑物外墙分离,分隔缝宽20mm,沿外墙一周做到整齐一致,纵向6m左右设分隔缝一道,房屋转角处与外墙呈45°角,分隔缝宽20mm,分隔缝应避开雨落管,以防雨水从分隔缝内渗入基础。
(三)混凝土的拌制
要认真按混凝土的配合比投料,每盘投料顺序为;石子→水泥→砂子→水,应严格控制坍落度(以30~50mm为宜),搅拌要均匀,搅拌时间不少于9Os。
(四)混凝土的浇筑
1、清除模板内的杂物,办好隐、预检手续,可适当湿润模板,但水不可过多,以地面不留积水为宜。
2、一般采用平板式振捣器,振实压光,应随打随抹,一次完成,提倡用原浆压光。
(五)当散水有一定强度时(表面仍湿润,但用手轻按已按不出手印),拆除侧模,起出分格条,随即用砂浆抹平压光侧边,并用阳角馏子将散水棱角馏直、压光,包括分格缝处棱角,侧边及分格缝内与散水大面的质量要求相同,也要见光,棱角顺直、整齐。
(六)养护已抹平压光的混凝土应在12h左右用湿锯末覆盖,养护不少于7d。
(七)沥青灌缝
养护期满后,分隔缝内清理干净,用1:2沥青砂浆填塞(宜掺适量滑石粉以便操作),填塞时分隔缝两边粘贴3cm宽美纹纸,既可防止沥青污染散水表面,也可
使分隔缝内沥青砂浆平直、美观。
分隔缝要勾抹烫压平整,可用Ф14~Ф16方钢或用ф10~ф12光圆钢筋砸扁做成小镏子,用火烫红后用来烫压分隔缝。
如上口留出1.5cm左右用油膏填嵌则感观更佳,烫压好后,沥青砂浆应低于散水面3~5mm,使分隔缝处棱角更加突出,更显散水特色(分隔缝处棱角施工务必精工细作,棱角顺直、整齐才显美观)。
