第一章工程概况及特点

第一节工程建设概况

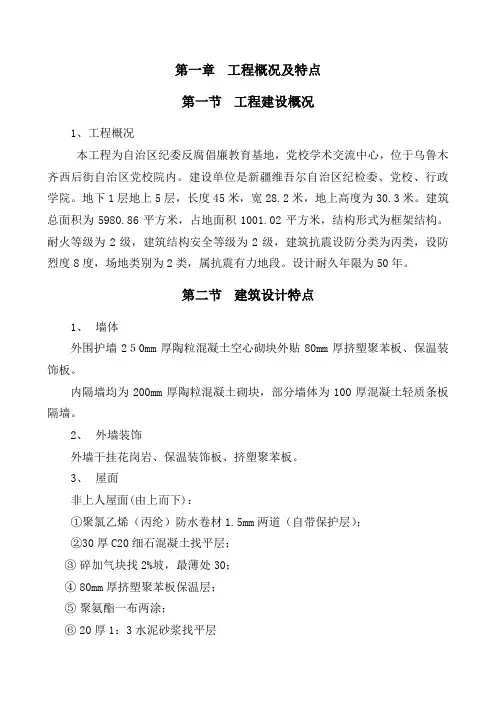

1、工程概况

本工程为自治区纪委反腐倡廉教育基地,党校学术交流中心,位于乌鲁木齐西后街自治区党校院内。建设单位是新疆维吾尔自治区纪检委、党校、行政学院。地下1层地上5层,长度45米,宽28.2米,地上高度为30.3米。建筑总面积为5980.86平方米,占地面积1001.02平方米,结构形式为框架结构。耐火等级为2级,建筑结构安全等级为2级,建筑抗震设防分类为丙类,设防烈度8度,场地类别为2类,属抗震有力地段。设计耐久年限为50年。

第二节建筑设计特点

1、墙体

外围护墙250mm厚陶粒混凝土空心砌块外贴80mm厚挤塑聚苯板、保温装饰板。

内隔墙均为200mm厚陶粒混凝土砌块,部分墙体为100厚混凝土轻质条板隔墙。

2、外墙装饰

外墙干挂花岗岩、保温装饰板、挤塑聚苯板。

3、屋面

非上人屋面(由上而下):

①聚氯乙烯(丙纶)防水卷材1.5mm两道(自带保护层);

②30厚C20细石混凝土找平层;

③碎加气块找2%坡,最薄处30;

④80mm厚挤塑聚苯板保温层;

⑤聚氨酯一布两涂;

⑥20厚1:3水泥砂浆找平层

⑦钢筋混凝土结构板。

4、室内装修

⑴楼地面:铺地砖地面为所有房间及走道、楼梯间为铺花岗岩。

铺防滑地砖地面有男女卫生间。水泥砂浆地面有地下室设备间、工具

间及配电室等。

⑵内墙面:除卫生间外所有墙面为乳胶漆墙面。卫生间为瓷砖墙

面。

⑶天棚:矿棉吸音板吊顶、纸面石膏板吊顶及乳胶漆顶棚。

⑷门窗:窗均为断桥铝合金窗。门有甲乙丙级防火门、成品实木

门、旋转门。

5、地下防水

地下室挡土墙聚氯乙烯(丙纶)防水卷材1.5mm一道。

第三节结构设计特点

建筑结构的安全等级为二级,地基基础设计等级为丙级。场地土层标准冻土深度为1.6m。

1、场地工程地质及地下水条件

工程场地位于乌鲁木齐市以东的高坡上,场地地势由南向北微倾,地形平坦。地基土分别为杂填土、角砾、砾砂等。勘察范围内无地下水,场区土对混凝土中腐蚀性,对钢筋混凝土中钢筋有中腐蚀性。场地土类型为中硬场地土,建筑场地类别为Ⅱ类,地基无液化土层。

2、基础形式为独立柱基础和混凝土墙下条基,防水底板设计

标高(-4.9m)柱基底标高分别为;-4.9m。挡土墙下墙基为-5.05m

设计基础持力层为角砾层,持力层承载力特征值250kPa。地基局部超

深时采用C15素混凝土垫层升台,地基大部分超深时采用C20毛石混

凝土处理。钢筋混凝土基础底面做强度为C15的100mm厚混凝土垫层,

垫层比基础每侧宽出100mm。

3、混凝土强度等级

⑴基础

⑵主体结构构件

⑶构造柱、填充墙水平系梁、填充墙洞口边框、压顶、现浇过梁混凝土强度等级为C20。

⑷女儿墙等外露现浇构件及其它未注明的现浇混凝土构件均采用C30混凝土。

4、钢筋种类及连接要求

⑴钢筋种类:分别采用HPB235级钢筋;HRB335级钢筋;HRB400级钢筋。

⑵框架抗震等级为二级。

⑶梁、柱、剪力墙、板的钢筋可采用机械连接、绑扎搭接或焊接。

⑷梁、柱、剪力墙纵向钢筋接头直径≥20mm时优先采用Ⅱ级机械

接头。

⑸纵向钢筋直径>28mm以及偏心受拉柱内的纵筋不宜采用绑扎

搭接头。

⑹框支梁、柱纵向钢筋接头应采用机械连接。

5、混凝土构件起拱要求

梁跨度≥4m时,梁跨中起拱5‰。

板跨度≥6m时,板跨中起拱5‰。

6、砌体

⑴空心陶粒混凝土砌块墙,为M5混合砂浆砌强度等级MU2.5的

空心陶粒混凝土块。

⑵烧结多孔砖砌体墙为M5混合砂浆砌强度等级MU10的烧结多孔

砖。

⑶砌体质量控制等级为B级。

⑷填充墙抗震构造按《06G309》要求设置拉结筋、水平系梁、过

梁、构造柱等。

第四节设备安装、材料说明

1、采暖系统

⑴地下室及一层以上均采用地暖辐射采暖方式,楼梯间采用散热

器采暖。

2、给水系统

生活给水管材采用钢塑复合管,。阀门采用柱塞阀,工作压力为1.6MPa。

3、排水系统

⑴排水采用机制排水柔性铸铁管,卡箍连接。

⑵雨水管采用机制排水铸铁管,卡箍连接。

4、建筑电气(强电系统)

⑴本工程采用一路10kv电源供电,低压侧配电电源为220/380V。

配电系统采用树干式与放射式相结合的供电方式。

⑵照明、动力干线采用YJV-1000V电力电缆,支线均采用

BV-0.45/0.75kv。消防设备、应急照明干线采用NH-YJV-1000V耐火型

电力电缆,线缆均为B级阻燃。

⑶采用TN-S保护接地系统,做共用联合接地网,接地电阻R≤1

Ω。所有配电箱内PE、N接地端子均分开设置。

⑷在地下室设总等电位联结端子箱,地下室设备用房、卫生间等

潮湿场所做局部等电位联结。

5、消防给水系统

消火栓系统入口有两条进水管与室内环状管网连接,地下室消火栓系统按四个防火分区布置消火栓。

消火栓管采用焊接钢管,连接方式:焊接。阀门采用蝶阀,阀门工作压力为1.6Mpa。消防系统试验压力以工作压力加0.4MPa,但最低不得小于1.4MPa,消火栓系统工作压力为0.38MPa。

6、弱电系统

⑴闭路电视、电话、网络、火灾自动报警、可视对讲系统等弱电

系统线路全部穿钢管暗配,弱电系统只做预埋。

⑵具体元件选择及系统设计由专业安装部门确定。

第二章施工现场平面图

(施工现场平面图附后)

第一节施工现场条件

1、该工程位于乌鲁木齐市西后街22号党校院内,场地已平整,水电已通可用。车辆通行可满足施工需要,设备、材料等进出场地方便。

2、工程场地位于乌鲁木齐市以东的高坡上,场地地势由南向北微倾,地形平坦。

3、地层岩性分别为杂填土、角砾、砾砂。勘察范围内无地下水,场地土类型为中硬场地土,建筑场地类别为Ⅱ类,地基无液化土层。

4、电源从建设单位指定的变压器引入,配电室设在施工现场西北侧。

5、施工用水水源位于现场北侧。

6、为创建安全生产、文明施工工地,保证工程总体目标的实现,按照施工总体部署,合理部署施工所需的临时工程设施,加强对临时工程设施的管理,保障施工有序正常的进行,在施工实现安全有序、文明施工,保护环境,做到施工现场整洁卫生,施工不扰民,不损害公众利益。

第二节现场布置

1、施工现场范围

为充分利用资源,按照用地界限、红线图以及现场实际确定施工现场范围,施工现场内的施工人员、生活设施和物资、机械场地统一规划布置,人员和物资、机械相互调配使用。

2、施工现场场地特征:工程建设场地已平整,水电已通可用。

3、施工现场围档:施工现场道路安装高度≥2.5m的彩钢板围墙。根据施工现场周边原有建筑物和施工现场环境,施工现场设置两个出入口,出入口分别设在施工现场南侧和北侧。由于施工现场场地有限,在施工现场内不设办公区、生活区,办公和生活区设在场外由甲方协调。

4、场内道路、地面

主要行车道路宽度3.5m,人行道路宽度1.5m,道路为现有混凝土路面。材料堆放和简易临设场地均为现有砼地面。

5、办公、生活设施布置

⑴施工现场办公区设在建筑南侧原有图书馆内,办公用房内设项目办公室、监理工程师办公室、会议室。其中办公区内设休息室。

6、工人宿舍设在党校院内的东侧三层楼,为原有建筑物,与施工现场分开,临舍包括工人宿舍、厕所、食堂、浴室、盥洗场所、晒衣场等。材料堆场

建筑材料堆放等场地设在拟建建筑物周边的区域内。

7、大中型施工机械设置

(1)现场设置一台JZC-500搅拌机和一个3m3的贮水池。结构施工采用商品混凝土快速施工,选用混凝土汽车泵。

(2)在主体结构施工和装饰施工阶段施工现场设置一处搅拌站,搅拌站设一台JDY-500搅拌机和一个3m3的贮水池。水泥库、砂石料、砌块堆

场。

(3)根据施工现场特点,为按期完成工期目标,减少场内材料二次搬运,提高工效,安装一台塔机做为大型垂直运输机械,塔机臂长36m。并

配置一台高32m左右的双笼电梯,作为配合塔机主体垂直运输和装修

垂直运输的机械设备。

8、施工现场水电布置

⑴电源从建设单位指定的变压器引入,配电室设在施工现场西北侧。施工现场临时用电配电箱按施工具体需要配置,施工现场内的临时用电线路均采用“三相五线制”和TN-S接零系统,并做到“一机、一闸、一漏电”和符合《施工现场临时用电安全技术规范》(JGJ46—2005)的要求。

⑵建设单位指定的施工现场给水井作为施工用水的水源,给水井位于现场东侧。施工现场内的临时用水主管管径不小于DN100mm,水平支管管径不小于DN70mm,垂直支管管径DN50mm,支管上安装安装DN20mm阀门作为给水点。用一台扬程不小于20m的水泵用于施工用水和消防用水。现场给水均采用镀锌钢管丝扣连接,安装时采用明设。

⑶现场内的雨水和需要排掉的施工废水从建设单位指定的排水井排入市政管线。为保证排入市政管线的水符合要求,设沉淀池一处,现场污水在沉淀池中沉淀后抽出,保证排入市政管线的水不带有泥砂。

9、主要安全防护措施

⑴为预防高空落物造成的伤害,在建筑物北侧,材料库房一侧搭设4m宽、5m高的桁架式扣件钢管双层顶防护棚;现场搅拌场地搭设4.5m宽、3m高桁架

式扣件钢管双层顶操作防护棚。

⑵楼梯边、楼面周边、屋面周边、卸料台侧边等处施工按规范要求搭设高度不低于1.2m的防护栏杆。楼梯口、通道口、门洞口、电梯井口安装固定防护设施,形成工具化、定型化。

10、施工现场消防设施

⑴在整个施工现场内设置不少于一处地下临时消防栓,出水口管径不小于DN100mm。

⑵施工作业面安装容积≥1m3的可移动式简易消防水箱。

⑶在施工现场主要出入口处配置一套成组消防器材箱,木材、气瓶等易燃易爆场所和民工宿舍旁各配置一套成组消防器材箱,施工现场配电室内配置一套成组消防器材箱,每个配电箱旁配置一个砂箱。施工现场的成组消防器材箱由灭火器、消防斧、消防锹、消防钩、消防镐、消防桶、二个砂箱组成,灭火器根据可能起火的种类选择,选干粉式和1211式等。

第三节施工现场平面布置图

《施工现场平面布置图》附后。

第三章施工准备

施工准备即包括工程开工前的各项准备为正式开工创造必要的条件,也包括工程开工后各阶段施工开始前所进行的施工准备,如地下工程、主体地上结构工程、装饰装修工程、设备安装工程等阶段。

全场性施工准备和阶段性施工准备包括:施工技术准备、现场准备、物资与机械准备、劳动组织准备、施工现场准备、施工场外协调等内容。

第一节现场准备

一、项目管理组织机构

1项目部设项目经理,项目技术负责人、质检员、安全员、计划统

计员、材料员、资料化验员、预算员、会计核算员各1名,施工员2名。项目管理人员负责项目的生产技术管理、安全质量管理、合同预算管理、实验计量管理、财务管理、人力资源管理、物资设备管理、行政综合办公等,负责处理协调与各方面的工作。

2项目经理部的技术、经济管理人员均从企业内部选调与本工程的建设规模、技术复杂程度相适应的具有丰富经验的专业工程师及管理人员担任,并符合招标文件和施工工程合同的要求。

3对于需要分包的专业工程施工均选用具有相应资质的专业分包单位,各专业分包单位必须按专业分包工程性质、规模、技术复杂程度配备合理的施工管理人员。

二、项目管理体系图

项目经理:肖忠

项目技术负责人:曹毅(兼模板工长、现场协调)

项目工长:邓决红(混凝土长、砌体管理)

吴春虎(钢筋工长)

安全员:宿亮(现场安全管理、架子管理)

质检员:李钦亮(文明施工管理)

材料员:冉树建

预算员、计划统计员:张荣华

会计员(核算员)、劳资员:王峰

资料员、化验员:丁渝湘

项目管理体系图

(二)劳动力保证措施

1、项目劳动力管理要求:项目部把参加施工项目生产活动的人员作为生产要素并对其进行管理,按照项目的特点和目标要求,合理组织、高效使用和管理劳动力,培养提高劳动者素质,激发劳动者的积极性和创造性,提高劳动生产率,以全面完成工程合同。

2、项目劳动力分为两层,即项目管理人员和劳务人员。项目管理人员按照科学设员定岗的标准,经过公司审批,逐级聘任上岗。劳务人员除由本公司提供专业性较强的部分技术工种外,其余由建筑劳务分包企业和专业分包企业提供。项目部根据劳动力计划,按照公司相关管理办法招聘劳务分包和专业分包企业,并按劳务分包和专业分包合同管理劳务分包和专业分包企业。

3、项目经理部根据拟派遣劳务人员的数量、工种、技术能力等要求,与劳务分包和专业分包单位签订劳务合同和专业分包合同。

4、劳务分包企业和专业分包企业的作业队由整建制、施工作风过硬的班组组成,电焊工、高空作业人员、钢筋连接、预应力张拉、防水施工等特殊工种上岗率达到100%。各劳务分包、专业分包企业必须按照素质优化、数量优化、组织优化的原则选择觉悟高、技术精、身体好的劳动者上岗,并坚持上岗前培训制度,提高作业人员综合素质。作业班组要经过优化组合,以更好的适应项目管理,分包企业和作业班组要依据项目规模和施工特点,按照合理比例配备各工种工人,以避免施工过程中出现劳务失衡与生产脱节现象。

5、对劳动力实行动态管理,项目部按照各阶段不同的施工生产任务和施工条件的变化,根据进度和质量要求,对劳动力进行跟踪平衡、协调,进行劳动力补充或减员,及时解决劳动力配合中的矛盾。

6、进场后,项目部迅速组织设备和人员按计划进场。充分做好开工前的施工准备工作,首批进场的施工人员约100人,最高峰施工人员200人左右。施工期内平均人数150人左右。

7、劳务分包和专业分包企业按照开工日期和劳动力需要量计划,组

织劳动力进场,同时和项目部配合对参加施工的劳务人员进行质量、安全、技术、防火和文明施工等方面教育培训和思想管理。劳务分包和专业分包企业必须严格现场管理制度和生产纪律,规范人的作业技术和管理活动的行为,加强激励和沟通活动,调动人的积极性。

三、施工机械准备

1、根据施工进度计划提出机械设备的进场计划,根

据不同的机械设备提前按要求平整、夯实场地或制做设备

基础,按时间要求有序进场。

2、考虑本工程建筑物的平面形状以及施工场地实

际情况,在主体结构施工中设置一台QTZ—40F型塔吊(臂

长36m)。

3、其余大型垂直运输机械设备为一台双笼电梯。

4、结构施工采用商品混凝土快速施工。在砌筑阶段

配置一台JDY-500型搅拌机,装修阶段施工继续使用砌筑阶

段的一台JDY-500型搅拌机。

5、根据施工进度和工艺配置钢筋设备及其它辅助

小型设备。

四、施工现场场地平整等“四通一平”工作

1、在施工人员进场后、土方开挖前须对施工场地进行

场地平整,将施工现场范围内的自然地面,通过机械和人工挖

填平整改造为设计所需的平面。在场地平整中要考虑满足总体

规划、生产施工工艺、交通运输和场地排水等要求。

2、根据设计总平面图、勘察地形图等技术文件和施工

现场场地条件进行规划施工场地平整工作,应尽量做到填挖方

量趋于平衡。

3、场地平整施工工艺程序:现场勘察→清除地面障碍

物→标定整平范围、设置水准基点设置方格网、测量标高→计

算土方挖填工程量平整土方场地→辗压验收→设置坡顶截水

沟。

4、场地平整土方采用反铲挖掘机、自卸汽车,人工进

行配合。

5、平整场地应作好地面排水,场地坡度为坡向坡顶截

水沟0.2%,应经常测量和校核其平面位置、水平标高、坡度等

是否符合要求;对平面控制桩和水准控制点采取可靠措施加以

保护,并定期复测和检查。

6、确保施工现场水通、电通、道路通畅、通讯通畅,

并按消防要求设置好消防设施。

五、临时设施建设

施工人员进场后,立即进行施工前准备工作:现场清理、复核图纸、测量放样、设置临时设施,为正式开工做好一切准备。施工临时设施布置应本着尽量做到技术上可行、安全上可靠、经济上合理、条件上可能的原则,以利于施工生产顺利进行。

1、办公、生活设施布置

施工现场办公区设在拟建建筑物旁边的图书馆内,办公用房内设项目办公室、监理工程师办公室、会议室。办公室按3~4m2/人考虑,其中办公区内设休息室。

工人宿舍及生活用房设置在场地外东侧党校院内,距施工现场100米,主要包括工人宿舍、厕所、食堂、浴室、盥洗场所、晒衣场等。宿舍按高峰期施工人数每2m2/人考虑,食堂面积按高峰期施工人数每0.5~0.8m2/人考虑,男女浴室面积按高峰期施工人数考虑。

2、现场道路

尽量利用原有道路设施或拟建永久性道路解决现场道路问题,以节约临时工程费用,缩短工程准备工作时间,提高场内运输能力和安全文明施工能力。

六、施工临时用水设置

1、施工给水用水量计算

根据施工手册计算如下:

⑴施工生产用水量q1-按施工工程用水量高峰计算,主体结构砌

筑砂浆采用现场搅拌机搅拌,考虑砌筑全部用水和养护混凝土全部施

工用水,故施工工程用水高峰按:砌筑全部用水和混凝土搅拌、浇筑、

自然养护用水最大值计算。

计算公式q1=k1×Σ{(Q1×N1)÷(T1×t)}×{K2÷(8×3600)}=0.10(L/S)

K1—未预计的施工用水系数,取1.05;

Q1—砌筑工程取1000m3计算,养护混凝土取3000m3计算。

N1—施工生产用水定额,砌筑取150L/m3,养护混凝土取200L/m3。

T1—有效作业日,取200d;

t—每天工作两班,取2班;

K2—施工现场用水不均衡系数,取1.50。

⑵施工机械用水量q2,因无特殊用水机械,故从略不计。

⑶施工现场生活用水量:公式q3=(P1×N3×K4)÷(t×8×3600)

=0.12(L/S)

P1—施工现场昼夜高峰人数,按275人计算;

N3—施工生活用水定额,取20L/人;

K4—施工现场生活用水不均衡系数,取1.30。

t—每天工作两班,取2班。

⑷施工现场生活区生活用水:公式q4=(P2×N4×K5)÷(24×3600)

=0.69(L/S)

P2—生活区居住人数,按300人计算;

N4—生活区昼夜全部生活用水定额100L/人;

K5—施工现场生活用水不均衡系数,取2.00。

⑸消防用水量取q5=10.0L/s。

则:q1+q3+q4=0.91L/s≤q5,取Q=1/2(q1+q3+q4)+q5=10.45L/s。

⑹管径计算:按公式D={(4×Q)÷(π×V×1000)}1/2=0.094m

≈100mm

V—临时水管网中水流速度,取1.5m/s。

经计算施工现场临时用水主干管选用DN100mm的给水管。

2、施工现场临时用水由场地东北侧的给水井引入,在

场内组成供水线路,干管为DN100mm,支管为DN70mm。设置1

处地下临时消防栓,出水口管径不小于DN100mm。

3、竖向供水管立管为DN50mm,立管随结构安装。每一

层设置DN20水平管和DN20mm阀门作为给水点,每一层给水点

不少于3处,每个给水点配备30m长DN20mm胶皮管作为辅助。

4、现场内设置一个4m3水箱供应消防和施工用水。在楼

梯间内设DN100mm消防立管,随结构安装,每两层留一个

DN100mm阀门。

七、现场排水

现场设水冲式厕所一座,生活区设6米长盥洗槽1个。厕所、盥洗槽、食堂排水管均选用DN150铸铁管,埋地铺设,排至附近排水总管上。在食堂、浴室、厕所内安装排水设施,并在厨房内设置隔油池。排水主管设置过滤网并接至市政排水井内。

八、施工临时用电设置

1、配电系统

本工程施工现场临时用电采用电源中性点直接接地的220/380V低压电力系统,使用三级配电系统、TN-S接零保护系统和二级漏电保护系统。

2、变压器、配电室

施工动力用电需用三相380V电源,照明需单相220V电源,根据工地附近高压电力网和建设单位提供电源的情况,施工现场设立配电室。

3、配电线路

⑴初步确定从总电源柜分别引到现场二个分配(箱)和一个照明配电箱,分柜(箱)分别引至个用电设备开关箱,采用放射式系统配电。

⑵施工现场内和接至配电室的外电线路应尽量设在道路一侧,不得妨碍交通和施工机械的装、拆及运转,并要避开堆料、挖槽、修建临时设施用地。

⑶接至配电室的外电线路要架空或埋地电缆。

⑷由配电室接至各分配电箱、用电设备的室外低压线路采用绝缘导线,当线路与建筑物或脚手架、模板、施工机械、堆放材料等不能保持必要的安全距离时采用绝缘导线,主体施工操作面和建筑物内的用电线路架空,现场办公和生活区用电采用暗管敷设,现场室外照明、起重机械及消防水泵需设专线供电。装修阶段室内用电缆通过楼梯间向各层配电。

⑸室内低压动力线路以及照明线路,均用绝缘导线。

⑹初步确定用电导线截面如下:总配电箱选择电源线为VV(或VV22)-3×95+50mm2电缆。分配电箱电源线为VV(或VV22)-3×50+2×25mm2电缆。照明开关箱电源线采用VV-5×10mm2电缆。单台塔吊开关箱电源线采用VV-3×16+2×16mm2电缆,单台施工电梯开关箱电源线采用VV-3×16+2×16mm2电缆,单台搅拌机开关箱电源线采用VV-5×10mm2电缆,单台弯曲机开关箱电源线采用YC-5×2.5mm2电缆,单台调直机开关箱电源线采用YC-5×4.0mm2电缆,单台切断机开关箱电源线采用YC-5×2.5mm2电缆,单台电焊机开关箱电源线采用YC-5×10mm2电缆,单台水泵开关箱电源线采用YC-5×2.5mm2电缆,单台镝灯开关箱电源线采用YC-5×2.5mm2电缆,单台振动器开关箱电源线采用YC-5×2.5mm2电缆,单台振动器开关箱电源线采用YC-5×2.5mm2电缆。

⑺施工用电导线截面、电器的类型、规格和电气平面图、立面图、

接线系统图等按照工程中标后编制审批的《临时用电施工组织设计》

执行。

4、施工用电接地、防雷

按《施工现场临时用电安全技术规范》(JGJ46—2005)要求,施工现场采用TN-S接零保护系统,电气设备金属外壳必须与保护零线连接,保护零线由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线引出。

保护零线(PE线)必须使用绿/黄双色绝缘线。

TN-S系统中的保护零线除必须在配电室或总配电箱处做重复接地外,还必须在配电系统的中间处和末端处做重复接地。保护零线每一处重复接地装置的接地电阻值不应大于10Ω。每一接地装置的接地线应采用2根及以上导体,在不同地点与接地体做电气连接,不得采用铝导体做接地体或地下接地线,垂直接地体不得采用螺纹钢,现场采用L50×50镀锌角钢,铺之以镀锌扁钢-40×4可靠跨接做接地装置。

施工现场内最高的施工机械设备为塔式起重机,塔机最终安装高度33m左右,施工电梯等均处在塔机防雷保护范围内,参照《施工现场临时用电安全技术规范》(JGJ46—2005)要求,塔式起重机可不另设防雷装置(接闪器)。

第二节施工技术准备

一、熟悉和审查施工图纸

1、熟悉和审查施工图纸是为编制施工组织设计和施工

提供各项依据,应按图纸自审、图纸会审、现场签证三个阶段

进行。图纸自审由项目部主持,并写出图纸自审记录。图纸会

审由建设单位主持,设计单位、监理单位和项目部相关人员共

同参加,形成图纸会审纪要,建设方、设计方、监理方、施工

方共同会签并盖公章,作为指导施工和工程结算的依据。图纸

现场签证是在工程施工中遵循技术核定和设计变更签证的一种

制度,对所发现的问题进行现场签证,作为指导施工、竣工验

收和结算的依据。

2、熟悉和审查施工图纸的主要内容是:施工图纸是否

完整和齐全,是否符合国家有关工程设计和施工的方针、政策;

施工图纸与其说明书在内容上是否一致,图纸及其各组成部分

间有无矛盾和错误;建筑图、结构图和建筑设备图之间在尺寸、

坐标、标高和说明方面是否一致,技术要求是否明确;基础设

计同建造地点的工程地质、水文地质条件是否一致,弄清建筑

物与地下管线等的关系;掌握工程的建筑、结构的形式和特点,

需要采取的新工艺、新技术,复核主要承重结构和构件的强度、

刚度和稳定性是否满足施工要求,对工程量大、施工难度大和

技术要求复杂的分部(项)工程,要审查现有施工技术和管理

水平能否满足工程质量、安全和工期要求;建筑材料、设备在

本地是否能够满足采购、加工、订货要求,对需要到外区采购、

加工、订货的材料、设备,考虑好采购、加工、订货、组织运

输周期和相关费用等。

二、原始资料调查分析

1、自然条件调查分析

开工前对工程建设地区的气象、地形、工程地质和水文地质、地上和地下障碍物、场地周围建筑物以及周围环境等情况进行调查,为施工现场的“四通一平”提供依据,做好建(构)筑物的拆除、保护和各种管线的搬迁。积极采取环保措施,降低施工噪音和粉尘污染,防止扰民及妥善解决污水处理等问题,为减少施工中产生的公害提供依据。并做好调查资料的会集、整理,做为指导施工和工程结算的依据。

2、技术经济条件调查分析

⑴开工前项目部对建筑市场、地方资源、交通运输条件、物资、

设备市场情况和生产能力以及劳务分包、专业分包单位情况等进行调

查。

房屋建设工程施工组织设计

本文从网络收集而来,上传到平台为了帮到更多的人,如果您需要使用本文档,请点击下载,另外祝您生活愉快,工作顺利,万事如意! 房屋建设工程施工组织设计 目录 第一章编制说明 (3) 第二章工程概况 (4) 第三章施工组织 (6) 第一节施工组织机构 (6) 第二节管理体系及框图 (7) 第三节方针目标管理 (8) 第四节施工安排及流水段的划分 (9) 第五节推广应用新技术、新工艺及降低成本措施 (9) 第六节工程总进度计划 (10) 第七节主要技术经济指标 (10) 第四章施工准备及施工总平面布置 (11) 第一节技术准备 (11) 第二节施工组织准备 (11) 第三节直运输机械及主要机具的选择 (11) 第四节施工平面规划布置 (13) 第五节施工现场临时用电 (13) 第六节施工现场临时用水 (13) 第七节劳动力配备 (14) 第五章主要施工方案方法 (16) 第一节测量放线、轴线及标高控制 (16) 第二节基础工程 (16) 第三节主体工程 (18) 第六章屋面工程 (21) 第七章装饰装修工程 (22)

第一节天棚抹灰 (22) 第二节内墙面抹灰 (23) 第三节楼地面工程 (23) 第四节内墙面涂料及瓷砖 (24) 第五节外墙饰面 (25) 第六节门窗及油漆、玻璃 (26) 第八章重点部位施工方法及技术措施 (27) 第一节桩基础 (27) 第二节三间一台的施工 (28) 第三节屋面工程 (29) 第四节现浇混凝土 (30) 第九章土建与安装的施工配合 (31) 第十章成品保护措施 (34) 第十一章质量保证措施 (35) 第十二章保证工期的措施 (36) 第十三章保证安全、文明施工的措施 (38) 第十四章售前售后服务及工程技术档案资料管理 (39) 第十五章应用新技术、新材料、新工艺及合理化建议 (41)

煤矿建设项目施工组织设计

遵义县山盆镇遵沿煤矿技改(15万吨/年)建设工程施工组织设计 编制: 工程师: 矿长: 遵义县山盆镇遵沿煤矿 二〇〇九年五月

目录 第一章编制说明 (4) 第一节编制依据 (4) 第二节编制范围 (4) 第三节编制原则 (4) 第四节遵循的主要规范、标准 (6) 第二章工程概况 (7) 第三章施工布署 (7) 第一节指导思想 (9) 第二节施工目标 (9) 第三节项目管理系统 (9) 第四章施工准备及场区布置 (11) 第五章工程测量 (12) 第一节控制测量 (12) 第二节施工测量 (12) 第三节测量检查.............................................12第六章主要工程的施工方案及方法 (13) 第一节总体施工方案 (13) 第二节地质超前预报.......................................13第七章作业指导书 (16) 第一节爆破 (16) 第二节装岩 (18) 第三节支护……………………………… (18) 第八章施工进度、工期及保证措施 (22) 第一节作业方式 (22) 第二节循环进度及工期 (22)

第三节循环进度及工期 (23) 第九章安全及文明施工保证措施 (25)

第一章编制说明 第一节编制依据 一、贵州兴源煤矿科技有限公司(2008年8月)《遵沿煤矿 (技改)开采方案设计说明书》。 二、贵州兴源煤矿科技有限公司(2008年8月)《遵沿煤矿 (技改)安全专篇》。 三、《煤矿安全规程》、相关检验评定标准、规范及工程相关安全、消防、环保、文物等管理规定。 第二节编制范围 遵沿煤煤矿建设工程所规定的范围。详见投产时井巷工程量表。 第三节编制原则 一、“安全第一”的原则 施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案,特别是地质构造地段复杂的井巷施工安全。必须在安全措施落实到位,确保万无一失的前提下组织施工。 二、优质高效的原则 加强领导,强化管理,优质高效。根据我们在施工组织设计中明确的质量目标,贯彻执行质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。施工中强化标准化管理,控制成本,降低工程造价。 三、方案优化的原则 科学组织,合理安排。优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对不同围岩类别的爆破掘进、地质构造地段复杂的处理等关键工序进行多种施工方案的综合比选,在技

房屋建筑装饰装修施工组织设计方案

目录 一、工程概况 二、施工组织机构 三、施工方案 四、施工布置 五、质量控制措施 六、施工进度计划及工期 七、劳动力安排 八、主要施工机械配备 九、安全文明施工措施 十、人工工资保证措施 十一、竣工验收 附表: 1、单位工程施工进度计划表 2、施工总平面布置图 3、劳动力组织一览表 4、主要进场机械设备一览表

一、工程概况 (一)工程简述 1、建设单位:蓬溪县公安局 2、工程名称:蓬溪县公安局玉泉派出所办公楼装修工程 3、建设地点:蓬溪县城南新区 4、工期要求:总工期120天(拟定于2009年3月1日开工,2009年4月25日星期六竣工) 5、质量目标:符合国家现行《工程施工质量验收规范》质量标准 6、资金来源:国家资金和单位自筹资金 7、承包范围:比选人提供的《施工设计图纸》及《工程 清单》 该施工组织设计以绿城装饰设计的图纸为依据。 (二)工程概况 本工程位于蓬溪县城南新区,本次改造装修为两层办公楼。 本工程的主要装饰内容为:办公楼以及相关配套的专业安装项目。 本工程拟用的主要材料:块料楼地面、黑色大理石墙砖、 玻化砖、石材楼地面、兰色墙裙砖、黑胡桃饰面板、全玻 地弹门、木制装饰门等。 工程天棚采用轻钢龙骨石膏板吊顶等。 (三)工程范围 1、室内装饰施工工程 2、电气照明系统施工安装工程 3、建筑垃圾清运工作 (四)施工条件 原有装饰需经拆除方能装修,水电到位,道路畅通, 材料进场便利,施工条件良好。 (五)质量要求 要使该工程达到设计效果和一流质量,确保提供高雅、优美、舒适、方便、安全的环境,为此,我公司将按招标文件的要求,分别从施工技术方案及措施,施工进度计划、质量、安全、文明施工保证措施,主要施工机械及施工力量配备,施工组织管理体系及保证体系,工程管理、协调、配合施工措施,竣工后保养服务等方面进行施

(强烈推荐)建筑工程项目施工组织设计案例(案例)

(此文档为word格式,下载后您可任意编辑修改!) 广成大厦建设工程施工组织设计

某建筑工程公司 目录 一、施工方案.............................................................................................................................. 2.1.1 施工目标 ...................................................................................................................... 2.1.2 施工组织 ........................................................................................................................ 2.1.2.1 优选项目经理组建项目管理班子,项目经理部机构图如下: ................................... 2.1.2.2 项目劳务层................................................................................................................. 2.2.1 施工总进度布置............................................................................................................... 2.2.2 机械设备部署................................................................................................................. P=1.1×(0.5×588.1÷0.75+0.6×162)×1.15×0.8=496KVA ................................................ 3.1 测量工程.............................................................................................................................. 3.1.1 主体工程测量................................................................................................................. 3.1.2 沉降观测.......................................................................................................................... 3.1.3 施工测量措施................................................................................................................. 3.1.4 施工测量技术要求 ......................................................................................................... 3.2.1.1测量定位 ....................................................................................................................... 3.2.1.2桩孔降水 .......................................................................................................................

完整版高层住宅楼工程施工组织设计方案

完整版高层住宅楼工程施工组织设计方案

目录 第一章施工技术组织措施 (15) 第1节施工技术措施 (15) 1、土建工程施工技术措施 (15) 2、安装工程施工技术措施 (18) 第2节工程质量保证措施 (19) 第3节安全生产施工措施 (29) 1、安全管理措施 (29) 2、安全技术措施 (33) 第4节雨期施工措施 (39) 1、雨期施工预防措施 (39) 2、雨期施工纠正措施 (43)

第5节环境保护措施 (45) 第二章服务承诺 (47) 第1节与建设单位配合 (47) 第2节与工程监理配合 (48) 第3节工程服务 (49) 第4节设备安装、维修保养承诺 (49) 第5节竣工保修 (51) 第三章施工组织设计审核会签表 (52) 第四章附图目录 (54) 第五章工程概况 (58) 第1节工程说明 (58) 第2节现场情况 (59)

第3节水文、地质条件、场地、气象情况 (60) 1、水文、地质情况 (60) 2、场地情况 (60) 3、气象资料 (61) 第4节建筑、结构概况 (61) 第5节工程特点 (63) 第6节施工组织机构及职能 (64) 第7节工程项目总承包管理体系 (67) 第六章施工部署 (69) 第1节施工进度计划 (69) 1、结构施工 (69) 2、装修工程施工 (70)

3、进度控制点 (70) 第2节施工总进度计划 (71) 第3节施工总体方案 (71) 第4节主要施工方法 (74) 第5节施工顺序 (75) 第6节混凝土搅拌及输送机械 (76) 第七章施工准备工作 (77) 第1节施工现场总平面布置及文明施工措施 (78) 第2节劳动力计划 (88) 第3节工程材料的进场计划 (90) 第4节主要机具使用计划 (90) 第5节减少扰民、降低环境污染的措施 (92)

房屋建筑工程施工组织设计(完整版).

目录1. 工程概述及总体部署 1.1.工程总体概述 1.2.工程特点 1.3.工程施工组织总体设想 1. 3. 1. 总体施工顺序安排 1. 3. 2. 施工组织依据 1. 3. 3. 工程管理目标 1.4.施工段划分 1.5.施工部署 1. 5. 1. 总体施工顺序安排 1. 5. 2. 各阶段重点工作部署 1.6.主要施工方法的选择 1. 6. 1. 钢筋连接方式的选择 1. 6. 2. 模板体系的选择 1. 6. 3. 混凝土供料方式的选择 1. 6. 4. 混凝土垂直运输 1. 6. 5. 大型垂直运输机械的选择 1. 6. 6. 防护及施工用脚手架的选择 1. 6. 7. 机电工程施工方法选择1.7.临时设施布置 1.8.主要机械设备布置

1.9.堆场及加工场地 1.10.施工用水用电 1.11.工程总平面文明施工规划1.1 2.施工总平面图 1.13.施工道路 1.14.材料堆放 2. 施工进度计划和保证措施 2.1.施工进度计划 2.2.各阶段的进度的保证措施 2. 2. 1. 组织阶段保证措施 2. 2. 2. 管理过程中的保证措施 2. 2. 3. 施工过程技术保证措施 2. 2. 4. 确保工期的经济措施 2. 2. 5. 确保工期的资源保障措施 2. 2. 6. 夜间、节假日保证措施 2. 2. 7. 夏季、雨季施工保证措施 2. 2. 8. 外部环境保证措施 3. 主要施工方法及技术措施 3.1.工程测量施工 3. 1. 1. 前期准备工作 3. 1. 2. 平面施工测量放线

3. 1. 3. 高程施工测量放线 3. 1. 4. 精度和报验资料 3. 1. 5. 测量桩、点线的留置保护,移交恢复及标识要求3.2.垂直运输与脚手架的选择与施工方案 3. 2. 1. 垂直运输工程 3. 2. 2. 脚手架工程 3.3.基础、主体及装饰工程施工方案 3. 3. 1. 独立柱基础施工 3. 3. 2. 承台、地梁施工 3. 3. 3. 脚手架施工 3. 3. 4. 主体结构模板工程 3. 3. 5. 主体结构钢筋工程 3. 3. 6. 主体结构混凝土工程 3. 3. 7. 砌体工程施工 3. 3. 8. 室内装饰工程施工 3. 3. 9. 楼地面工程 3. 3. 10. 外墙装饰工程施工 3. 3. 11. 外墙装饰吊篮施工 3. 3. 12. 外墙保温隔热层施工 3. 3. 13. 屋面工程施工 3.4.门窗安装施工 3.5.强弱电工程施工方案

房屋建筑施工组织设计_

房屋建筑施工组织设计(考试课程) 课程讲义目录 一、概述 二、施工策划 三、施工进度计划 四、施工准备与资源配置 五、施工方法及工艺 六、施工平面图设计 七、主要施工管理计划 2011-03-21

一、概述 1.施工组织设计的概念 施工组织设计,是以施工项目为对象编制的,用以指导施工的技术、经济和管理的综合性文件。它随着工程建设程序各环节工作内容的逐步展开,由战略性到实时性的逐步深化过程,在各个不同阶段,负责编制的主体内容和深度要求也不尽相同。 2.施工组织设计的作用和类型 (1)施工组织设计的作用 施工组织设计作为指导拟建工程项目施工的综合性文件,在整个工程项目建设过程中发挥了巨大的作用。 通过编制施工组织设计文件,可以全面考虑拟建工程的各种具体施工条件,扬长避短地拟定合理的施工方案,确定施工顺序、施工方法和劳动组织,合理地统筹安排拟定施工进度计划;为拟建工程的设计方案在经济上的合理性,在技术上的科学性和在实施工程上的可能性进行论证提供依据;为建设方编制基本建设计划和承包方编制施工作业计划及实施施工准备工作计划提供依据;可以把拟建工程的设计与施工、技术与经济、前方与后方和总体安排与具体组织工作更紧密地结合起来;可以把直接参加的承包方与协作方、部门与部门、阶段与阶段、过程与过程之间的关系更好地协调起来,保持施工生产的连续性、均衡性和协调性,以实现拟建工程项目最佳的经济效益、社会效益和环境效益。 (2)施工组织设计的类型 施工组织设计按照编制的主体、涉及的工程范围和编制的时间及深度要求,可以分为不同的类型,发挥不同的作用。 ①按编制的主体分类 ☆建设方(含委托的监理方)的施工组织设计 建设方为实现建设工程项目管理,进行项目投资、质量和进度目标的控制,需要根据项目的建设工期和项目动用时间目标的要求,通过施工组织设计文件的编制,确定各主要工程的施工方案、资源及进度安排,明确施工的展开程序和总体部署,进而确定工程的投资使用计划,确定建设施工前期的全场性施工准备工作内容,为施工方的施工组织设计提供指导依据。 ☆承包方的施工组织设计 承包方依据工程施工合同所界定的任务,组织施工项目管理。一方面,全面正确地履行工程承包合同,实现建设方所要求的工程质量、进度及其他相关服务要求的承诺;另一方面,通过施工管理的实施,实现企业经营的预期经济效益,并确保施工过程的安全与环保符合目标要求。 按照工程施工的不同承包方式,承包方的施工组织设计又可分为总承包方施工组织设计和分包方施工组织设计。 建设方(含委托的监理方)、施工总承包方、施工分包方的施工组织设计文件构成了建设工程项目系统的施工组织设计文件体系。它们之间既保持着总体与局部、综合与专业、指导与从属的内在联系,也反映着不同编制主体在共同目标下,自主管理目标的追求及其相应技术能力和管理经验的灵活运用。其内在关系如图1所示。

房屋建筑工程施工组织设计

宁南县红星乡中心小学校教师周转房建设 项目 施工组织设计 四川蜀都东方建设工程有限公司 二〇一五年十月十日

编制依据 一、建设方 业主所发的招标文件及其有关说明。 由设计公司设计的全套建筑、结构设计图纸。 合同文件中业主对工期、质量、文明施工等要求。 业主提供的施工现场平面、占地范围、水、电源及道路。 二、承包方 我公司可投入本工程施工的管理人员、工程技术人员及施工人员。 我公司可投入本工程施工的机械设备、周转材料、检测、检验仪器等。 我公司的新版《公司质量手册》、《程序文件》、《工程质量管理标准》及其它支持性企业文件。 三、政策法律法规、规范文件 《中华人民共和国建筑法》、《中华人民共和国合同法》、《建设工程管理条例》、《中华人民共和国安全生产法》等。 国家、行业、省市等有关工程的强制性标准、规程、规定。 省、市关于开展创建文明工地和创建优质工程的有关规定。 四、国家和行业现行的施工质量验收规范 《建设工程项目管理规范》(GB/T50326-2001) 《混凝土结构工程施工质量及验收规范》(GB50204-2002) 《混凝土质量控制标准》(GB50204-2002) 《建筑地面工程施工质量及验收规范》(GB50209-2002) 《屋面工程质量验收规范》(GB50207-2002) 《建筑装饰装修工程质量验收规范》 (GB50210-2001) 《建筑地基基础工程施工质量及验收规范》(GB50202-2002) 《建筑桩基技术规范》 (JGJ94-94) 《建筑基坑支护技术规程》 (JGJ120-99) 《钢筋焊接及验收规程》 (JGJ18-2003) 《砌体工程施工质量验收规范》(GB50203-2002) 《钢结构工程施工质量验收规范》(GB50205-2001) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《施工现场临时用电安全技术规范》(JGJ46-88) 《建筑施工安全检查标准》(JGJ59-99) 《建筑施工高处作业安全技术规范》(JGJ80-91) 《普通混凝土用砂质量标准及检验方法》(JGJ52-92) 《普通混凝土用碎石和卵石质量标准及检验方法》(JGJ53-92)

房屋工程施工组织设计方案

房屋施工组织设计方案 第一卷编制依据 (一)施工图 (二)主要图集、标准、法规、规程、规

(三)建设单位提供施工用地、水、电等条件 建设单位提供施工用地600m2,建筑面积为95.85m2,施工现场场地基本能满足施工要求。 水、电按建设单位指定地点引入,提供150KW电源。

第二卷工程概况 (一)工程简介 (二)建筑设计特点

(三)结构设计特点

第三卷施工部署 (一)工程目标 1、质量目标:满足施工验收规要求,质量合格。 2、安全目标:确保无重伤、无死亡事故。 3、工期目标:科学组织施工,合理安排工序穿插,确保合同工期实现。 4、现场管理目标:市文明安全工地。 5、管理体系:管理机制采用项目法施工管理。质量体系经认证并符合GB/T19002—1994idt ISO9002:1994标准的质量体系。

(二)管理组织机构 1、组织机构:本工程按项目法组织施工,所派项目经理承担过鲁班奖工程项目管理,并积累了丰富的施工管理经验的一级项目经理担任;项目总工选派有较高技术管理水平、并有创优管理经验、参加过获优质工程项目管理的工程技术人员任本项目总工程师。根据工程特点,组建精干项目经理部,对本项目的人、财、物按照项目法施工管理的要行统一组织,统一布置,统一计划,统一协调,统一管理,并认真执行ISO9002质量标准,充分发挥各职能部门、各岗位人员的职能作用,认真履行管理职责,确保本项目质量体系持续、有效的运行。通过我们科学、严谨的工作质量和项目管理经验,确保实现合同规定的工期、结构工程创结构长城杯、单位工程创市优质工程、现场达省江市文明安全工地的预定目标。 项目部班子主要成员及各主要组室的职责执行我单位的《质量手册》和《程序文件》。 (1)领导班子:由项目经理、项目副经理、项目总工程师组成,负责对工程的领导、指挥、协调、决策等重大事宜,对工程进度、成本、质量、安全和创优及现场文明施工等负全部责任。 (2)技术部:负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、试验、施工试验和施工测量,检查监督工序质量,调整工序设计,并及时解决施工中出现的一切技术问题。

建设工程项目施工组织设计

建设工程项目施工 组织设计 1

20 15~20 第1学期 施工组织课程设计 班级: 工管一班 学号: 姓名: 李佳鑫 指导老师: 姚荣 执行时间: .9.14~ .9.30

目录 第一章编制说明 ................................ 错误!未定义书签。 1.1 指导思想.................................. 错误!未定义书签。 1.2 实施目标.................................. 错误!未定义书签。 1.3 编制依据.................................. 错误!未定义书签。 1.4 编制原则.................................. 错误!未定义书签。第二章工程概况 ................................ 错误!未定义书签。 2.1 工程概况.................................. 错误!未定义书签。 2.2 施工特点.................................. 错误!未定义书签。第三章施工部署 ................................ 错误!未定义书签。 3.1 施工部署原则.............................. 错误!未定义书签。 3.2 组织机构及职能划分........................ 错误!未定义书签。 3.3 施工程序.................................. 错误!未定义书签。 3.4 施工顺序.................................. 错误!未定义书签。 3.5 施工流水段划分............................ 错误!未定义书签。 3.6 施工准备工作.............................. 错误!未定义书签。第四章施工平面布置图 .......................... 错误!未定义书签。 4.1 布置依据.................................. 错误!未定义书签。 4.2 布置原则.................................. 错误!未定义书签。

房屋建设施工组织设计范本

目录 第一章编制依据 第二章工程概况 第三章施工组织措施 第四章工程进度计划与措施 第五章施工方案与技术措施 第六章质量管理体系与保证措施 第七章安全管理体系与措施 第八章环境保护管理体系与措施 附表一拟投入本标段的主要施工设备表 附表二拟配备本标段的试验和检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图 附表五施工总平面图 附表六临时用地表 第一章编制依据 一、成绵乐城际铁路凤鸣段石家安置点道路及基础设施 项目工程招标文件 二、四川省三通建筑设计院关于本工程的设计图纸。 三、《路面施工及验收规范》(GBJ92-86); 《市政排水管质量检验评定标准》(CJJ3-90);

《城市道路路基工程施工及验收技术规范》(CJJ44-91); 《给水排水构筑物施工及验收规范》(GB50141-2002); 《给水排水管道工程施工及验收规范》(GB50268-2008); 《测工程量规范》(GB50026-2007); 《建筑给水排水及采暖工程施工及质量验收规范》(GB50242-2002); 《给水排水构筑物施工及验收规范》(GB50141-2002); 《给水排水管道工程施工及验收规范》(GB50268-2008); 四、国家、省、市关于工程施工和验收的法律法规,安 全生产,文明施工的有关规定。 五、现场实地踏勘情况及业主提供的相关资料。 第二章工程概况 工程名称成绵乐城际铁路凤鸣段石家安置点道路及基础设施项目 项目业主彭山县凤鸣镇人民政府 工程地点彭山县凤鸣镇石家一组

建设规模安置点道路1580米,路基开挖土方23491㎡, 路沿石3161米 工程内容土方施工,路基回填,路床碾压,路基和稳定层,混凝土面层,路沿石,人行道,雨污水管道,检查井,路灯等 计划工期120日历天 资金来源成绵乐城际铁路建设拆迁安置资金 质量要求符合国家及行业现行施工质量验收标准 第三章施工组织措施 我公司针对此工程严格实行“项目法”施工,新组建一个由公司优秀的项目经理组建的项目部来负责此工程的具体施工管理。同时向业主郑重承诺:针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程。 第一节项目施工组织机构 我公司高度重视本工程的建设,将本工程列为重点工程,采用全新的管理模式,公司将以“一流的工程质量、一流的工程进度、一流的管理模式、一流的服务态度”完成本工程。 项目经理部将根据工程合理安排施工现场的管理人员,在认真贯彻执行公司有关项目经理部的制度的同时将建立针对工程具体实际的岗位责任

建筑工程项目施工组织设计文件

5.2 钻孔灌注桩施工方案 本工程桩基处理设计采纳φ800mm钻孔灌注桩,桩顶标高为底板底标高,桩底标高-42.800m,有效桩长35m,砼标号C30,桩底端进入⑤2层。钻孔灌注桩内插钢格构柱兼为支撑立柱桩使用。打算投入20台GPS-20型钻机,拟采纳泥浆护壁正循环钻进成孔,导管灌注水下混凝土的方法施工。先施工第Ⅱ、Ⅲ施工段,然后紧随地下连续墙施工从基坑南、北两端向基坑中间推进。 5.2.1钻孔灌注桩施工工艺流程

图5.2.1 钻孔灌注桩施工工艺流程框图 5.2.2施工前钻孔触探 因拟建场地表层杂填土较厚,不仅夹有混凝土、块石、砖块及煤渣等杂物,且原上钢三厂厂区部分基础均未拆除洁净。 在钻孔灌注桩前,先行在桩位处,采纳工程钻机进行深度在7.0m 左右的钻孔触探,探明地下障碍物情况,以确定障碍物部位。关于旧的基础,采取开挖凿除旧基础,关于表层夹有混凝土、块石、砖块及煤渣等杂填土,采取挖掘清除表层杂物,然后用优质粘土回填夯实。先回填至护筒底部,护筒定位后再对称回填至地面; 5.2.3钻孔灌注桩施工方法

5.2.3.1桩位测放 施工前,依照桩位布置图和测量操纵网测放灌注桩桩位,桩位偏差不大于10mm,且标桩埋设牢固有醒目标志。 5.2.3.2护筒埋设 护筒采纳钢护筒,Ф800mm灌注桩护筒内径为810mm,采纳人工挖坑法埋设,护筒埋设应位置正确、稳定,护筒与坑壁之间用粘土填实,护筒中心与桩位中心线偏差不大于30mm,表层土质情况较好的部位护筒埋深 1.0~1.5m,对表层杂填土较厚部位采纳加长护筒,护筒埋深约2.0~3.0m。 5.2.3.3泥浆护壁 泥浆的作用在于维护槽壁的稳定,携出孔内的悬浮物钻渣。灌注桩施工所用泥浆要求粘度适当、比重合理、稳定性好、过滤失水量小,泥皮形成时刻短且薄而又有韧性。 本工程灌注桩钻孔深度约47.0m,钻孔作业要穿越杂填土、饱和粘性土、粉性土层,进入⑦层砂(粉)土层,③层灰色淤泥质粉质粘

房屋建筑施工组织设计.doc

一、编制依据 1.1工程设计施工图纸及总平面图; 1.2对现场和周边环境的调查; 1.3现行国家和浙江省各种相关的施工操作规程、施工规范和施工质量验收标准; 1.4现行国家和浙江省关于建设工程施工安装技术法规和安装技术标准; 1.5国家工期定额和建设单位对本工程提出的施工工期及质量要求; 1.6本公司ISO9002国际质量体系标准,质量手册体系运行程序等; 1.7本公司有关施工技术、施工质量、安全生产技术管理、文明施工、环境保护等文件; 1.8工程规模、工程特点、各节点部位的技术要求、施工要点、类似工程的施工经验及公司的技术力量和机械装备; 1.9公司对本工程确立的施工质量、工期、安全生产、文明施工的管理目标。 二、工程概况 2.1工程地点及地貌 大酒店工程位于,紧靠南龙公路,交通十分便利,三通一平己经完成,场地比较开阔。 2.2建筑形式 本酒店平面几何形状为“角尺”形,东西向长度为40.27米,南北向长度为38.08米;东侧面房为框架结构,西侧面房为混合结构,共计层数为五层。框架部分层高为3.8米,混合结构部分层高为3.2米,室内外高差为0.6米,总高度为89米(室外地坪至檐口标高);建筑面积为7899.78平方米。 2.3工程结构 本工程分为东侧房和西侧房两部份,东侧房为四层框架结构,西侧房为五层混合结构,设计抗震设防烈度为7级,建筑场地类别按三类。 2.3.1地基基础及地下室 基础采用震动沉管灌注桩(桩基施工己有专业施工单位完成)东侧房基础桩下为钢筋混凝土独立桩承台,桩承台之间有钢筋砼地梁连接,西侧房基础为条形有筋桩承台,基础承台及梁下均铺100厚素砼垫层,混凝土强度等级,基础垫层为C10,±0.000以下基础采用C20混凝土,砖基础为MU10标准砖,砂桨为M7.5水泥砂桨。 2.3.2主体结构 该工程设计为框架填充墙与砖混结构二种结构形式。 (1)框架填充结构混凝土柱梁均采用C30,现浇板采用C25,填充内外墙均采用MU 100标准砖,M5.0混合砂桨砌筑,柱与砌体连接处须沿墙高每隔500MM设2Φ6的拉接筋。

(完整word版)30层高层住宅施工组织设计

目录 第一章编制总说明 (一)编制依据 (二)施工组织设计说明 (三)关于质量、工期、安全生产、文明施工、新技术应用(四)本工程应用的主要质量验收规范及施工标准清单 第二章工程概况 (一)建筑装饰概况 (二)结构施工概况 (三)给排水系统 (四)电气系统 第三章工程特点 (一)自然经济条件 (二)工程特点 第四章施工部署 (一)施工管理目标 (二)组织管理机构 1.项目经理部组织机构图 2.施工项目经理部管理人员设置 3.项目部主要成员及部门职责 4.总部与项目的关系 5.项目管理措施

(三)劳动力部署 (四)生产施工机构 (五)项目管理部署 (六)结构施工阶段的施工部署 (七)主要施工方法的实施 (八)主要施工机械的选用及进场计划(九)主要材料耗用及进场计划 (十)保证主要机械进场及连续施工措施(十一)现代管理技术的应用 第五章施工准备 (一)组织准备 (二)技术准备 (三)物资准备 (四)现场准备 (五)现场平面布置 1.总体布局 2.基础施工阶段临时设施布局 3.主体结构施工阶段 (六)施工现场平面布置图 (七)工程施工进度计划及保证措施 1.施工段的划分 2.施工总进度计划表 3.工期保证措施

第六章主要分部项工程施工方法及技术措施(一)测量 1.定位放线 2.垂直度控制 3.观测沉降 (二)地下室施工 (三)承台独立基础施工 (四)主体结构施工 1.模板工程 2.钢筋工程 3.砼工程 4.砌体工程 (五)楼地面工程 (六)装饰工程 (七)屋面工程 (八)门窗工程 (九)给排水工程 (十)电气工程 (十一)设备调试 (十二)脚手架工程 第七章季节性施工保证措施 (一)夏雨季施工措施 (二)冬季施工措施

森林公园建设项目施工组织设计方案

森林公园建设项目施工组织设计方案 第一部分编制依据

1、贵州修文小箐乡崇恩村森林公园建设项目(荷花池)施工图纸; 2、招投标文件; 3、现行法律法规; 4、施工合同; 在编制过程中,我们立足于施工的专业化、机械化、标准化,重点工程重点安排,做到方案切实可行、经济合理,满足于高标准建设的需要。 第二部分工程概述 第一节工程概况 建设单位:修文县文化旅游投资发展有限公司 设计单位:重庆华宇园林有限公司设计分公司 监理单位:江西省建科工程技术有限公司 施工单位:重庆华宇园林有限公司 本工程为贵州修文县小箐镇田园综合体(荷花池)工程,位于修文县小箐镇崇恩村,占地约90亩。主要内容为土方工程、防水工程、广场工程、绿化工程、建筑及构筑工程、水电工程。 第二节气象水文

修文县属亚热带季风湿润区,春到迟,秋临早,夏季短,冬季长,阴雨多,日照少,夏无酷暑,冬无严寒,雨热同期,气候温和。年平均气温13℃到16℃之间,平均降水量1000毫米至1250毫米之间,无霜期269天,冬无严寒,极端低温为-3 ℃,夏无酷暑,极端高温为30 ℃。 第三部分施工部署 (一)队伍设营 组织先遣人员,调配部分机械进入施工现场工作。同时指挥部要密切与建设单位、设计单位、监理单位关系,作好施工准备;并积极地与地方政府及有关部门取得联系,征得支持和协助组织。施工管理和技术人员,对整个合同段进一步现场调查,结合工程任务划分,安排队伍设营,认真调查水电及料源情况、协助和施工等。 (二)技术准备 1、全面复测根据现场监理工程师或设计代表提供的工程定线资料和现场测量标志资料,认真搞好交接桩工作,组织测量人员对合同段内线路中线及高程进行贯通和闭合测量,并向相邻合同段延伸复测,资料整理后报

房屋维修工程工程施工组织设计完整版本

(此文档为Word格式,下载后可以任意编辑修改!)房屋维修工程工程 施工组织设计 工程名称: 编制单位: 编制人: 审核人: 批准人: 编制日期:年月日

施工组织设计(方案)报审表 方案名称: 项目部报审意见: 项目经理:年月日工程部审核情况: 审核人: 年月日 工程部领导审批意见: 审批人:年月日 JL—A002

施工组织设计(方案)报(复)审表 工程名称:编号: 致(监理单位): 现报上施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。 附:施工组织设计(方案) 承包单位项目部(公章):项目负责人: 项目技术负责人:年月日 专业监理工程师审查意见: 1、同意 2、不同意 3、按以下主要内容修改补充 专业监理工程师: 年月日 总监理工程师审查意见: 1、同意 2、不同意 3、按以下主要内容修改补充后 并于月日前报来。 项目监理机构:(公章) 总监理工程师:年月日 注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。 建设、监理、施工单位各留一份。 目录 第一章分部分项施工方案,质量、工期保障措施 (2)

第一节编制依据 (2) 第二节分部分项施工方案 (2) 第三节质量、工期保障措施 (57) 第二章施工机械进场计划 (65) 第三章工程材料进场计划 (69) 第四章施工现场平面布置图及施工道路平面图 (76) 第五章不同气候条件下的季节性施工措施 (76) 第六章地下管线及其他地上地下设施的加固措施 (80) 第七章保证安全生产,文明施工,减少扰民降低环境污染和噪音的措施81

小区住宅楼施工组织设计说明

某经济适用房小区住宅楼施工组织设计 一、工程概况 某小区住宅楼为经济适用房,为六层砖混结构房屋,建筑面积2890.8m2, (一)建筑、结构概况 1、建筑形式 建筑平面尺寸56.4×10.18m,层高3.0,共六层,总高18.4米。 工程相当于两个单元,设两座钢筋砼楼梯。每户设外挑式阳台。 一层地面标高为±0.00,室内外高差0.15m。 2、结构设计 工程为砖混结构建筑,建筑抗震设防烈度六度,建筑安全等级二级,结构使用合理年限50年。 主体结构为砖混结构,现浇柱、梁、板、阳台。

工程所用砼等级:三层以下结构为C30,三层以上结构为C25。 墙为M7.5水泥砂浆砌烧结页岩实心砖 3、建筑装修 3.1.门窗:要紧为防盗门、三夹板门;窗要紧为铝合金窗。 3.2.楼地面:厨房、卫生间防滑地砖地面,楼梯间地砖地面,其它房间为水泥砂浆楼地面;厨房、卫生间地面比其它房间低30。 3.3.内粉:厨房、卫生间为瓷砖墙面,其它房间混合砂浆粉刷,公共部分刷乳胶漆。 3.4.平顶:混合砂浆粉刷,公共部分刷乳胶漆。 3.5.外装修:外墙面采纳RE复合保温砂浆打底,水泥砂浆、刷高级外墙涂料,面砖饰面。 3.6.屋面:现浇钢筋砼斜坡屋面、25厚挤塑板保温、水泥瓦。 平台为采纳25厚挤塑板保温、高分子卷材防水层,40厚C20细石砼整浇层内配φ4@150钢筋网刚性屋面。 3.7.油漆:木门刷调和漆;预埋木砖水柏油防腐。 4、水电安装 本工程水电安装包括生活给排水系统、电气照明及防雷接地系统等。 (二)施工现场条件 1、施工现场三通一平已具备,具备施工条件。

2、施工用水电由业主接至现场。 3、工程地质情况见业主提供工程地质勘察报告。基础施工采取明排水能满足施工要求。 (三)招标要求 1、本工程实行土建、水电安装总承包。 2、本工程招标工期为210天,投标工期为198天。

供应项目施工组织设计

目录 第一章供应组织设计总说明 (2) 第一节总述 (2) 第二节供应概况 (2) 第二章供应总体部署 (3) 第一节供应组织与协调 (3) 第三章供应进度计划、供应物资、劳动力及机械安排 (5) 第一节采购工期 (5) 第二节供应进度计划保障措施 (5) 第三节主要材料供应保证措施 (6) 第四节劳动力投入计划及保证措施 (7) 第五节机械投入保证措施 (11) 第四章质量保证体系和保证措施 (13) 第一节质量管理 (13) 第二节质量保证 (13) 第三节质量保证体系 (13) 第四节确保工程质量的技术组织措施 (14) 第五章采购方案 (15) 第六章安全采购措施方案 (21) 第一节机械安全措施 (21) 第二节防火安全措施 (21) 第三节安全采购措施 (22)

第一章供应组织设计总说明 第一节总述 本供应组织设计主要针对北XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX 进行编制,对本绿化工程所需苗木的选苗、起苗、运苗等进行简述,供应时再进行详细交底,供应过程中以此指导施工。 第二节供应概况 工程名称: XXXXXXXXXXXXXXXXXXXX 建设单位: XXXXXXXXXXXXXXXXXX 采购期限: XXXXXXXXXXXXXXXXXXXXXXXX 工程内容: XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX 工程所在地点:XXXXXXXXXXXXXXXXXXXXXXXXXXXXX

第二章供应总体部署 供应部署是指导本采购项目的纲要,包括供应组织与协调、施工准备、主要方案选择、组织机构等。 第一节供应组织与协调 (一)人力组织 我们在研究了本项目的特点以后,除选择了公司优秀项目班子成员外,还拟选派抽调技术成熟、经验丰富的施工队伍,在项目部的统一安排下,分别完成相应的工程施工。 1、采购前期准备 1.1采购人员准备 采购人员的素质是保证本项目质量的关键因素,我公司凭借多年施工经验让我们对苗木有着充分的认知,培养出许多优秀的劳务人员,精确的选苗、快速的起苗、安全的装车、准确的运苗是我们公司赖以生存的施工标准。本次施工将选择有选择综合素质高、管理制度严格、履约能力强、合作多年的优秀施工队伍进行工程的施工,保证施工队伍素质和劳动力的数量,确保按工期目标、质量要求完成。 1.2材料准备 本供应工程苗木数量偏大,落实各种材料的进货渠道,可以及时供应施工现场需要的苗木。并做好相应的选苗、定苗、起苗及运输等工作,做到随要随到,一步到位,确保整个工程进度。我司下属有四个苗圃公司,北京通州台湖镇苗圃占地约150亩,北京大兴礼贤镇苗圃占地约150亩,北京大兴磁各庄苗圃占地约150亩,河南南乐苗圃占地面积约120亩,拥有苗木种类、规格齐全。

最新版小区住宅房屋改造工程施工组织设计方案

小区住宅房屋改造工程施工组织设计方案

目录 第一章工程概况 (4) 第二章施工组织机构 (5) 第五章施工部署及主要部位形象进度.......... 错误!未定义书签。第六章施工准备及人力、设备、材料计划. (6) 第一节技术准备 (6) 第二节材料准备 (6) 第三节施工用电......................... 错误!未定义书签。 第四节施工用水......................... 错误!未定义书签。 第五节劳动力准备 (7) 第六节设备准备 (8) 第七节施工现场准备 (9) 第七章主要项目施工方法及技术措施 (10) 第一节测量放线 (10) 第二节基础工程 (10) 第三节主体工程施工方法................. 错误!未定义书签。 第四节楼地面工程施工方法 (10) 第五节门窗工程施工方法 (11) 第六节装饰工程施工方法 (11) 第七节屋面工程施工方法 (12) 第八节管道工程施工方法 (12) 第九节电照工程施工方法 (13)

第八章工程质量保证措施 (14) 第九章主要安全施工方案 (16) 第十章安全保证措施 (18) 第十一章工期保证措施 (20) 第十二章现场文明施工措施 (24) 第十三章原材料质量保证措施 (25) 第十四章成品与半成品保护措施 (26) 第十五章屋面卫生间地面及管道重要部位防渗漏技术措施 (27) 第十六章创优质工程质量保证措施及制约措施.. 错误!未定义书签。第十七章创市级文明工地措施................ 错误!未定义书签。第十八章农忙季节、节假日连续施工措施及违约承诺错误!未定义书签。 第十九章创无质量通病工程措施.............. 错误!未定义书签。第二十章技术管理措施. (28) 第二十一章雨季施工措施 (29) 第二十二章停水停电保证连续施工措施 (30) 第二十三章环境保护措施 (31) 第二十四章回访保修措施及维修承诺 (32) 第二十五章降低燥音,减少污染的具体措施 (33) 第二十六章现场消防措施 (34) 第二十七章协调友临关系,保证施工现场的安定团结措施 (35) 第二十八章创优工程保工期制约措施.......... 错误!未定义书签。

相关主题
文本预览
相关文档 最新文档
