工程施工费用预估表项目名称:XXX工程地点:XXX市施工单位:XXX有限公司编制日期:XXXX年XX月XX日序号工程项目施工内容工程量单位单价(元)金额(元)一土石方工程1 开挖回填 500m³ 100 500002 基础垫层 300m³ 80 240003 压实处理 200m² 30 60004 地基处理 150m³ 120 180005 地基承载力检测 1次 5000 5000合计 105000二混凝土工程1 基础梁施工 50m³ 800 400002 柱体浇筑 100m³ 1000 1000003 地板浇筑 200m² 150 300004 隔墙砌筑 100m² 120 120005 承重墙施工 200m² 200 40000合计 232000三钢结构工程1 钢梁吊装 10吨 5000 500002 钢柱安装 20根 500 100003 钢梁连接 100根 200 200004 防腐涂装 100m² 50 5000合计 85000四电气工程1 电缆敷设 200m 100 200002 开关插座安装 50个 150 75003 照明设备安装 30套 300 90004 配电柜安装 2台 5000 10000合计 46500五给排水工程1 综合排水管道敷设 100m 120 120002 厨房水汇管安装 1套 5000 50003 卫生间马桶安装 5个 800 40004 水表安装 1台 3000 30005 水泵安装 1台 5000 5000合计 29000六消防工程1 灭火器购置 5个 200 10002 消防通道设置 1个 10000 100003 消防报警器安装 5个 3000 150004 喷淋系统安装 1套 10000 10000合计 36000七装饰工程1 墙面涂料装饰 300m² 50 150002 地板铺设 200m² 60 120003 吊顶装修 100m² 80 80004 窗户安装 5个 1500 75005 门窗装饰。

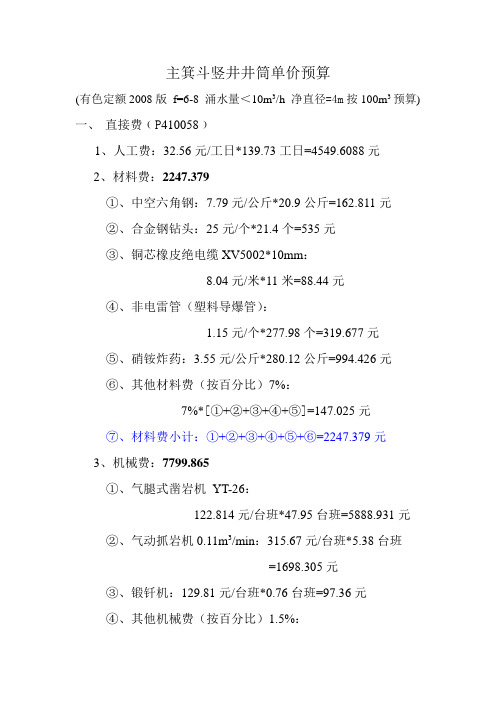

主箕斗竖井井筒单价预算(有色定额2008版f=6-8 涌水量<10m3/h 净直径=4m按100m3预算)一、直接费﹙P410058﹚1、人工费:32.56元/工日*139.73工日=4549.6088元2、材料费:2247.379①、中空六角钢:7.79元/公斤*20.9公斤=162.811元②、合金钢钻头:25元/个*21.4个=535元③、铜芯橡皮绝电缆XV5002*10mm:8.04元/米*11米=88.44元④、非电雷管(塑料导爆管):1.15元/个*277.98个=319.677元⑤、硝铵炸药:3.55元/公斤*280.12公斤=994.426元⑥、其他材料费(按百分比)7%:7%*[①+②+③+④+⑤]=147.025元⑦、材料费小计:①+②+③+④+⑤+⑥=2247.379元3、机械费:7799.865①、气腿式凿岩机YT-26:122.814元/台班*47.95台班=5888.931元②、气动抓岩机0.11m3/min:315.67元/台班*5.38台班=1698.305元③、锻钎机:129.81元/台班*0.76台班=97.36元④、其他机械费(按百分比)1.5%:1.5%*[①+②+③]=115.269元⑤、机械费小计:①+②+③+④=7799.865元其中:风耗=54771m3水耗=175m3电耗=13度4、直接费合计:1+2+3=14596.852元二、辅助费(P420063、按井深﹤400m,涌水﹤20m3/h,∮﹤6m预算)1、第一类费用:26619元2、第二类费用:⑴、人工费:38298元⑵、动力费:0.35元/度*34450度=12057.5元⑶、第二类费用小计:⑴+⑵=50356元3、10m井筒辅助费小计:76975元4、折合100m3辅助费合计:30790三、直辅费:一+二=57409元四、取费(定额直辅费=)1、其他直接费2.65%:2.65%*57409=1521.34元2、临时设施费2.3%:2.3%*57409=1320.4元3、现场管理费3.6%:3.6%*57409=2066.72元4、远地施工增加费办公费1.9%:1.9%*57409=1090.77元5、企业管理费10.1%:10.1%*57409=5798.3元6、财务费2.29%:2.29%*57409=1314.67元7、其他费用(付劳动部门费用)2.01%:2.01%*57409=1153.92元8、计划利润8%:8%*57409=4592.72元9、税金8.24%:8.24%*57409=4730.5元10、取费小计:1+2+3+4+5+6+7+8+9=23589.34元11、取费合计:三+10=80998.34元五、价差1、人工费价差:(120-28.83)*(870+458)=1210732、材料费价差:⑴、中空六角钢:(17.2-7.79)元/公斤*32.4公斤=304.88元⑵、合金钢钻头:(35-25)元/个*38个=380元⑶、橡皮绝缘线:(20-8.04)元/米*28米=334.88元⑷、非电雷管(塑料导爆管):(4.2-1.15)元/个*318.98个=972.89元⑸、2号岩石乳化炸药:(11-3.55)元/公斤*319.6公斤=2381.02元⑹、其他材料费(按百分比)7%:7%*[⑴+⑵+⑶+⑷+⑸]=306.16元⑺、材料费价差:⑴+⑵+⑶+⑷+⑸+⑹=4679.83元3、机械费价差:⑴、气腿凿岩机YT-26:(300-122.81)元/台班*47.95台班=8496.26元⑵、气动抓岩机0.11m3/min:(500-315.67)元/台班*5.38台班=991.7元⑶、锻钎机:(500-129.81)元/台班*0.75台班=277.64元⑷、其他机械费(按百分比)1.5%:1.5%*[⑴+⑵+⑶]=146.48元⑸、风耗:(0.06-0.04)元/m3*54771m3=1095.42元⑹、水耗:(3-1.5)元/m3*175m3=262.5元⑺、电耗:(0.8-0.35)元/度*(13+34450)度=15508.35元⑻、机械费价差:⑴+⑵+⑶+⑷+⑸+⑹+⑺=26778.35元4、价差小计:1+2+3=179091.94元5、价差税金:8.24%*179091.94=14757.17元6 价差合计:4+5=193849.11元六、掘进100m3矩形竖井井筒工程造价:四+五=274847.46元掘进圆形竖井井筒工程1m3造价:2748.47元七、掘进φ﹤6m矩形竖井井筒工程1m(深度)工程造价:25×1m×2748.47元/m3=68711.75元注:这是一般计算步骤,五项差价费用可调整;。
五、井巷工程预算范例:1、立井井筒:井深450m,井颈20m,净径5m,岩石硬度系数f=12~14,涌水量Q2=10t/h,上部200m,现砌砼支护,厚度200mm,井颈部分400mm,配单层钢筋,下部为喷射砼支护,厚度100mm。
①工程量计算a、掘进量:井颈:3.14×(2.5+0.4)2×20m=528.15m3井筒H<400m,3.14×(2.5+0.2)2×380m=9418.68m3井筒H>400m,3.14×(2.5+0.2)2×50m=1144.53m3b、支护量:井颈砌砼:(S掘-S净)×20m=135.65m3井筒砌砼:(S掘-S净)×180m=587.8m3井筒H<400m喷砼:(S掘-S净)×200m=320.28m3 斜井筒H>400m喷砼:(S掘-S净)×50m=80.07m3c、辅费:井颈:20m 砼支护:涌水量10t/h井筒:180m砼支护:井筒:250m喷砼②编制单位估价表依据工程设计说明,施工图纸按本工程的技术特征套用定额,编制单位估价表:a、直费部分:井颈掘进套410011,全费用调0.85(无井颈定额)涌水量1.05见P6井筒掘进<400m套410011,涌水量1.05全费调整;井筒掘进>400m套410011,人工调1.11,涌水量1.05全费用调整;井颈砌砼套410124,人工调1.25(配单层筋)全费用调1.006(涌水量)井筒砌砼套410128,全费用调1.006(涌水量)井筒喷砼<400m套410133,全费用调1.009(涌水量)井筒喷砼>400m套410133,全费用调 1.009(涌水量),人工调1.05。
b、辅费:井颈:20m套420005,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;井筒180m套420052,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;井筒250m套420052,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;喷砼调0.8;③编制预算:按工程量和单位估价表编制预算,同时编制工料分析,把所有工程用料分门别类按定额量和设计量计算各种材料消耗以便计算材料价差。

各掘进队成本预算施工单位:掘进一队:年计划进尺:1098 米进尺单价:486.67元/米年计划材料费消耗:575.23万元平均材料费进尺单价:575.23万元÷1098米=5238.89元/米年计划电力消耗:31.6999万度平均电力吨煤单价:31.6999万度÷1098米=288.706度/米×0.052元/度=4.09元/米年计划修理费用;1.5万元平均修理费吨煤单价:1.5万元÷1098米=13.66元/米计件在册人数:57人班日计件总分数:55分平均每班在册人数:57÷3=19人平均月进尺:4030÷12=91.5米/月平均班月进尺:335.83÷3=30.5米/班平均班日进尺:111.94米/班÷30=1.017米每班日进尺总额:1.017米×486.67元/米=494.94元分值:494.94元÷19人= 26.05元/人材料:575.23÷12÷30÷3=5326.2元/班电量:31.6999÷12÷30÷3×0.052=15.26元/班修理:1.5÷12÷30÷3=13.9元/班施工单位:掘进二队:年计划进尺:2335米进尺单价:389.47元/米年计划材料费消耗:243.83万元平均材料费进尺单价:243.83万元÷2335米=1044元/米年计划电力消耗:34.1098万度平均电力吨煤单价:34.1098万度÷2335米=146.08度/米×0.052元/度=7.6元/米年计划修理费用;1.5万元平均修理费吨煤单价:1.5万元÷2335米=6.42元/米计件在册人数:57人班日计件总分数:55分平均每班在册人数:57÷3=19人平均月进尺:2335÷12=194.58/米平均班月进尺:194.58÷3=64.86米/班平均班日进尺:64.86米/班÷30=2.16米每班日进尺总额:2.16米×389.47元/米=842.05元分值:842.05元÷19人=44.32元/人材料:243.83÷12÷30÷3=2257.69元/班电量:34.1098÷12÷30÷3×0.052=16.42元/班修理:1.5÷12÷30÷3=13.9元/班施工单位:掘进三队:年计划进尺:1782米进尺单价:407.58元/米年计划材料费消耗:375.11万元平均材料费进尺单价:375.11万元÷1782米=2105元/米年计划电力消耗:56.79万度平均电力吨煤单价:56.79万度÷1782米=318.69度/米×0.052元/度=16.57元/米年计划修理费用;1.5万元平均修理费吨煤单价:1.5万元÷1782米=8.42元/米计件在册人数:23人班日计件总分数:55分平均每班在册人数:23÷3=8人平均月进尺:2335÷12=148.5万吨/米平均班月进尺:148.5÷3=49.5米/班平均班日进尺:49.5米/班÷30=1.65米每班日进尺总额:1.65米×407.58元/米=672.51元分值:672.51元÷8人=84.06元/人材料:375.11÷12÷30÷3=3473.24元/班电量:56.79÷12÷30÷3×0.052=27.34元/班修理:1.5÷12÷30÷3=13.9元/班施工单位:掘进四队:年计划进尺:2001米进尺单价:419.48元/米年计划材料费消耗:382.05万元平均材料费进尺单价:382.05万元÷2001米=1909.3元/米年计划电力消耗:25.5699万度平均电力吨煤单价:25.5699万度÷2001米=127.79度/米×0.052元/度=6.65元/米年计划修理费用;1.5万元平均修理费吨煤单价:1.5万元÷2001米=7.5元/米计件在册人数:56人班日计件总分数:54分平均每班在册人数:56÷3=19人平均月进尺:2001÷12=166.75万吨/米平均班月进尺:166.75÷3=55.58米/班平均班日进尺:55.58米/班÷30=1.85米每班日进尺总额:1.85米×419.48元/米=777.2元分值:777.2元÷19人=40.9元/人材料:382.05÷12÷30÷3=3537.5元/班电量:25.5699÷12÷30÷3×0.052=12.31元/班修理:1.5÷12÷30÷3=13.9元/班施工单位:掘进五队:年计划进尺:2095米进尺单价:486.67元/米年计划材料费消耗:485万元平均材料费进尺单价:485万元÷2095米=2315.036元/米年计划电力消耗:28.393万度平均电力吨煤单价:28.393万度÷2095米=417.54度/米×0.052元/度=7.047元/米年计划修理费用;1.25万元平均修理费吨煤单价:1.25万元÷2095米=5.97元/米计件在册人数:41人班日计件总分数:55分平均每班在册人数:41÷3=14人平均月进尺:2095÷12=174.58/米平均班月进尺:5174.58÷3=58.19/班平均班日进尺:58.19米/班÷30=1.94米每班日进尺总额:1.94米×486.67元/米=944.05元分值:944.05元÷14人= 67.432元/人材料:485÷10÷30÷3= 5388.889元/班电量:28.393÷10÷30÷3×0.052=315.48元/班修理:1.25÷10÷30÷3=13.89元/班。

第1篇一、项目背景随着我国农业现代化进程的加快,农村地区对灌溉用水的需求日益增加。
为了满足农业灌溉需求,提高水资源利用率,本报告对某地区机井工程施工进行费用预算,以确保项目顺利进行。
二、工程概况1. 工程地点:某地区2. 工程规模:建设机井10眼,灌溉面积1000亩3. 工程内容:包括井筒开挖、井管安装、水泵设备安装、电缆铺设、井房建设等三、施工费用预算1. 人工费(1)开挖人员:10人,每人每天工资100元,共计1000元/天(2)安装人员:5人,每人每天工资100元,共计500元/天(3)电缆铺设人员:3人,每人每天工资100元,共计300元/天(4)井房建设人员:2人,每人每天工资100元,共计200元/天人工费总计:每日2000元,施工周期为30天,共计60000元2. 材料费(1)井管:每眼井管费用为2000元,共计20000元(2)水泵设备:每套设备费用为10000元,共计100000元(3)电缆:每公里费用为1000元,共计10000元(4)混凝土:每立方米费用为300元,共计15000元材料费总计:350000元3. 设备租赁费挖掘机:每日租金2000元,施工周期为30天,共计60000元水泵设备:每日租金1000元,施工周期为30天,共计30000元设备租赁费总计:90000元4. 其他费用(1)交通费:每日1000元,施工周期为30天,共计30000元(2)住宿费:每日500元,施工周期为30天,共计15000元(3)安全管理费:每日1000元,施工周期为30天,共计30000元其他费用总计:75000元四、总预算根据以上预算,机井工程施工总费用为:人工费:60000元材料费:350000元设备租赁费:90000元其他费用:75000元总计:615000元五、结论本报告对某地区机井工程施工进行了详细的费用预算,旨在为项目提供经济支持,确保工程顺利进行。
在实际施工过程中,可能存在一些不可预见因素,导致费用有所波动。
