典型机井设计
- 格式:doc
- 大小:82.50 KB
- 文档页数:11

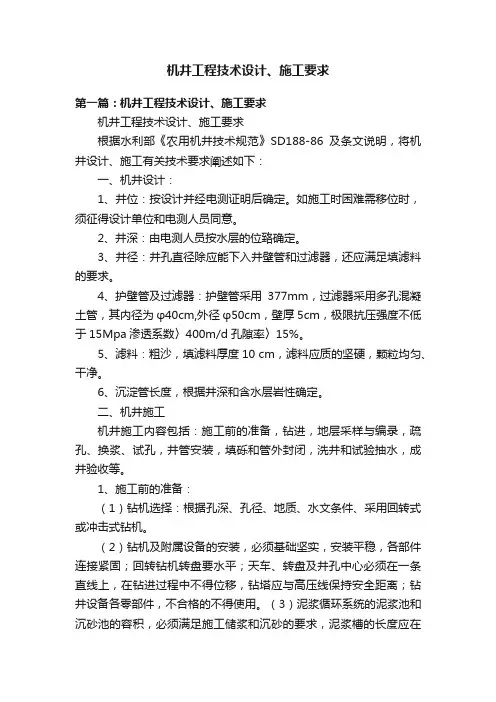

机井工程技术设计、施工要求第一篇:机井工程技术设计、施工要求机井工程技术设计、施工要求根据水利部《农用机井技术规范》SD188-86及条文说明,将机井设计、施工有关技术要求阐述如下:一、机井设计:1、井位:按设计并经电测证明后确定。
如施工时困难需移位时,须征得设计单位和电测人员同意。
2、井深:由电测人员按水层的位臵确定。
3、井径:井孔直径除应能下入井壁管和过滤器,还应满足填滤料的要求。
4、护壁管及过滤器:护壁管采用377mm,过滤器采用多孔混凝土管,其内径为φ40cm,外径φ50cm,壁厚5cm,极限抗压强度不低于15Mpa渗透系数〉400m/d孔隙率〉15%。
5、滤料:粗沙,填滤料厚度10 cm,滤料应质的坚硬,颗粒均匀、干净。
6、沉淀管长度,根据井深和含水层岩性确定。
二、机井施工机井施工内容包括:施工前的准备,钻进,地层采样与编录,疏孔、换浆、试孔,井管安装,填砾和管外封闭,洗井和试验抽水,成井验收等。
1、施工前的准备:(1)钻机选择:根据孔深、孔径、地质、水文条件、采用回转式或冲击式钻机。
(2)钻机及附属设备的安装,必须基础坚实,安装平稳,各部件连接紧固;回转钻机转盘要水平;天车、转盘及井孔中心必须在一条直线上,在钻进过程中不得位移,钻塔应与高压线保持安全距离;钻井设备各零部件,不合格的不得使用。
(3)泥浆循环系统的泥浆池和沉砂池的容积,必须满足施工储浆和沉砂的要求,泥浆槽的长度应在15米以上。
(4)机井施工所需管材、滤料、粘土及其它物料,必须按设计要求在开钻前备好,并及时运到井场。
2、钻进:(1)钻进方法采用回转或冲击钻井法。
(2)护壁泥浆:相对密度一般地层1.1-1.2;泥浆粘度为18-225;含砂量:冲击钻进时,孔内泥浆含砂量不大于8%,回转钻进时,入孔泥浆含砂量不大于12%;胶体率:冲击钻进不低于70%,回转钻进不低于80%。
(3)停钻期间,应将钻具提至安全位臵或继续空钻,并适时搅动孔内泥浆;泥浆漏失,必须随时补充。

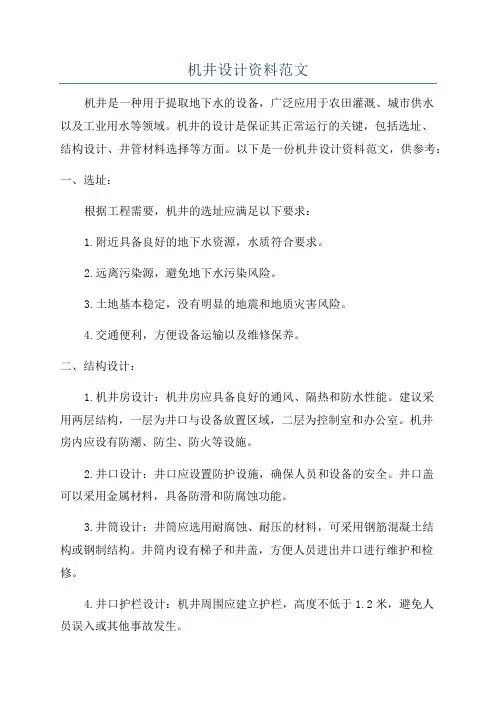

机井设计资料范文机井是一种用于提取地下水的设备,广泛应用于农田灌溉、城市供水以及工业用水等领域。
机井的设计是保证其正常运行的关键,包括选址、结构设计、井管材料选择等方面。
以下是一份机井设计资料范文,供参考:一、选址:根据工程需要,机井的选址应满足以下要求:1.附近具备良好的地下水资源,水质符合要求。
2.远离污染源,避免地下水污染风险。
3.土地基本稳定,没有明显的地震和地质灾害风险。
4.交通便利,方便设备运输以及维修保养。
二、结构设计:1.机井房设计:机井房应具备良好的通风、隔热和防水性能。
建议采用两层结构,一层为井口与设备放置区域,二层为控制室和办公室。
机井房内应设有防潮、防尘、防火等设施。
2.井口设计:井口应设置防护设施,确保人员和设备的安全。
井口盖可以采用金属材料,具备防滑和防腐蚀功能。
3.井筒设计:井筒应选用耐腐蚀、耐压的材料,可采用钢筋混凝土结构或钢制结构。
井筒内设有梯子和井盖,方便人员进出井口进行维护和检修。
4.井口护栏设计:机井周围应建立护栏,高度不低于1.2米,避免人员误入或其他事故发生。
三、井管材料选择:1.外径:根据需要确定机井的产水量、计算井的总高度和井中各层水位之差,从而确定机井的井管外径。
2.材质:机井的井管一般选用钢质或塑料材料。
钢质井管应符合国家标准,经过除锈、防腐等处理;塑料井管可以选择PVC管或PE管,具备耐腐蚀、高强度、易安装等特点。
3.壁厚:根据机井所在地的地质条件、设计产水量等因素,确定井管的壁厚,确保井管在正常使用情况下不发生变形或破裂。
四、井套管设计:根据机井的位置、产水量和井深等因素,确定井套管的长度和外径。
井套管应选用钢质材料,经过除锈、防腐等处理,确保井套管在长期使用过程中不受地下水腐蚀。

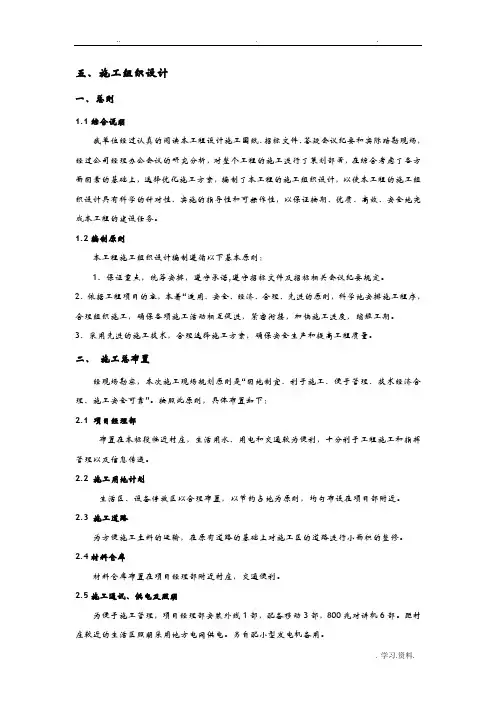

五、施工组织设计一、总则1.1综合说明我单位经过认真的阅读本工程设计施工图纸、招标文件、答疑会议纪要和实际踏勘现场,经过公司经理办公会议的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学的针对性、实施的指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。
1.2编制原则本工程施工组织设计编制遵循以下基本原则:1、保证重点,统筹安排,遵守承诺,遵守招标文件及招标相关会议纪要规定。
2、依据工程项目的容,本着“适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。
3、采用先进的施工技术,合理选择施工方案,确保安全生产和提高工程质量。
二、施工总布置经现场勘察,本次施工现场规划原则是“因地制宜、利于施工、便于管理、技术经济合理、施工安全可靠”。
按照此原则,具体布置如下:2.1 项目经理部布置在本标段临近村庄,生活用水、用电和交通较为便利,十分利于工程施工和指挥管理以及信息传递。
2.2 施工用地计划生活区、设备停放区以合理布置,以节约占地为原则,均匀布设在项目部附近。
2.3 施工道路为方便施工土料的运输,在原有道路的基础上对施工区的道路进行小面积的整修。
2.4材料仓库材料仓库布置在项目经理部附近村庄,交通便利。
2.5施工通讯、供电及照明为便于施工管理,项目经理部安装外线1部,配备移动3部,800兆对讲机6部。
距村庄较近的生活区照明采用地方电网供电。
另自配小型发电机备用。
三、施工组织3.1施工组织机构3.1.1 机构组织:我公司将严格按照施工项目法组织施工,抽调施工经验丰富,责任心强的领导和专业技术过硬的担任项目经理部中。
职能部门的负责人。
下设项目经理经理1人,总工程师1人,设安全科、财务科、技术科、质检科等职能科室。

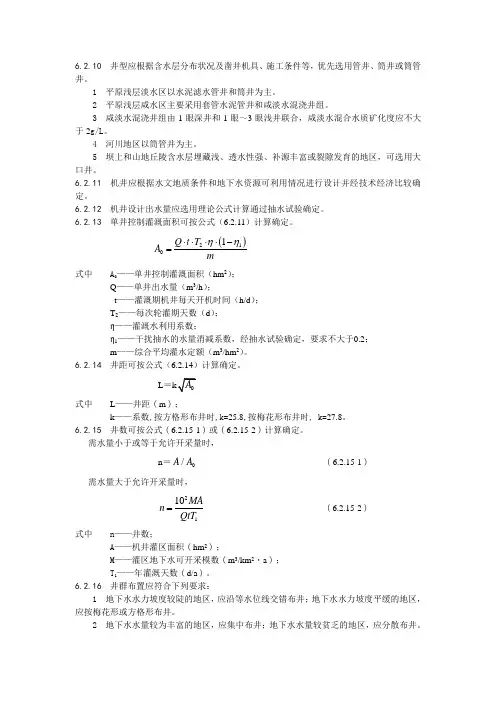

6.2.10 井型应根据含水层分布状况及凿井机具、施工条件等,优先选用管井、筒井或筒管井。
1 平原浅层淡水区以水泥滤水管井和筒井为主。
2 平原浅层咸水区主要采用套管水泥管井和咸淡水混浇井组。
3 咸淡水混浇井组由1眼深井和1眼~3眼浅井联合,咸淡水混合水质矿化度应不大于2g/L 。
4 河川地区以筒管井为主。
5 坝上和山地丘陵含水层埋藏浅、透水性强、补源丰富或裂隙发育的地区,可选用大口井。
6.2.11 机井应根据水文地质条件和地下水资源可利用情况进行设计并经技术经济比较确定。
6.2.12 机井设计出水量应选用理论公式计算通过抽水试验确定。
6.2.13 单井控制灌溉面积可按公式(6.2.11)计算确定。
()2101Q t T A mηη⋅⋅⋅⋅-= 式中 A 0——单井控制灌溉面积(hm 2);Q ——单井出水量(m 3/h );t ——灌溉期机井每天开机时间(h/d );T 2——每次轮灌期天数(d );η——灌溉水利用系数;η1——干扰抽水的水量消减系数,经抽水试验确定,要求不大于0.2;m ——综合平均灌水定额(m 3/hm 2)。
6.2.14 井距可按公式(6.2.14)计算确定。
L =式中 L ——井距(m );k ——系数,按方格形布井时,k=25.8,按梅花形布井时, k=27.8。
6.2.15 井数可按公式(6.2.15-1)或(6.2.15-2)计算确定。
需水量小于或等于允许开采量时,n =0/A A (6.2.15-1)需水量大于允许开采量时, 2110MA n QtT = (6.2.15-2) 式中 n ——井数;A ——机井灌区面积(hm 2);M ——灌区地下水可开采模数(m 3/km 2·a );T 1——年灌溉天数(d/a )。
6.2.16 井群布置应符合下列要求:1 地下水水力坡度较陡的地区,应沿等水位线交错布井;地下水水力坡度平缓的地区,应按梅花形或方格形布井。

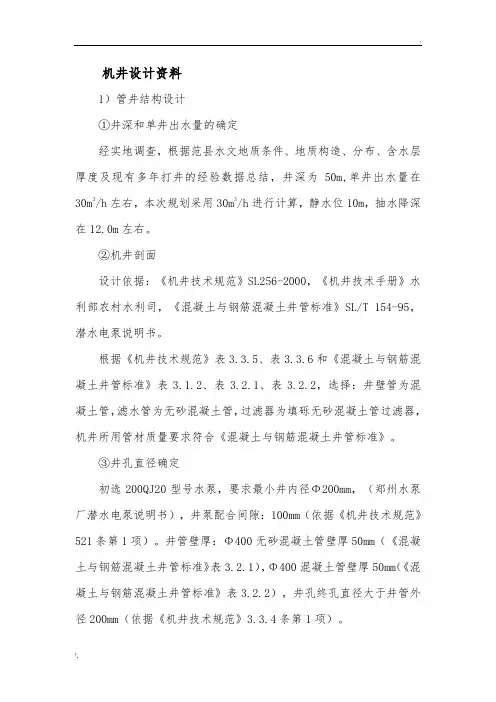

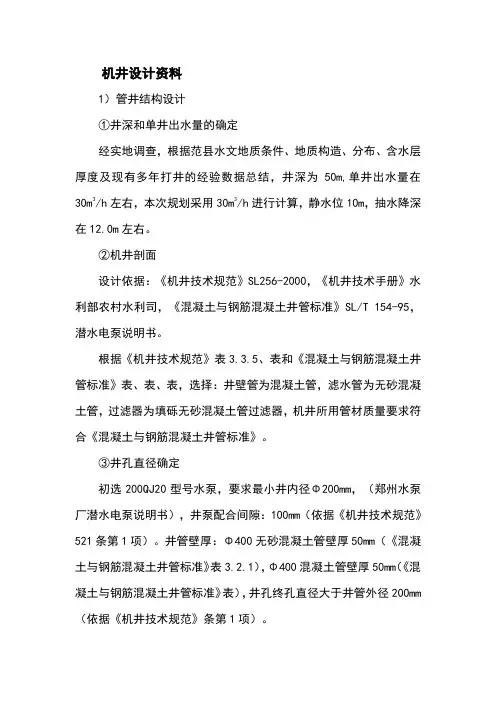

机井设计资料1)管井结构设计①井深和单井出水量的确定经实地调查,根据范县水文地质条件、地质构造、分布、含水层厚度及现有多年打井的经验数据总结,井深为50m,单井出水量在30m3/h左右,本次规划采用30m3/h进行计算,静水位10m,抽水降深在12.0m左右。
②机井剖面设计依据:《机井技术规范》SL256-2000,《机井技术手册》水利部农村水利司,《混凝土与钢筋混凝土井管标准》SL/T 154-95,潜水电泵说明书。
根据《机井技术规范》表3.3.5、表3.3.6和《混凝土与钢筋混凝土井管标准》表3.1.2、表3.2.1、表3.2.2,选择:井壁管为混凝土管,滤水管为无砂混凝土管,过滤器为填砾无砂混凝土管过滤器,机井所用管材质量要求符合《混凝土与钢筋混凝土井管标准》。
③井孔直径确定初选200QJ20型号水泵,要求最小井内径Φ200mm,(郑州水泵厂潜水电泵说明书),井泵配合间隙:100mm(依据《机井技术规范》521条第1项)。
井管壁厚:Φ400无砂混凝土管壁厚50mm(《混凝土与钢筋混凝土井管标准》表3.2.1),Φ400混凝土管壁厚50mm(《混凝土与钢筋混凝土井管标准》表3.2.2),井孔终孔直径大于井管外径200mm(依据《机井技术规范》3.3.4条第1项)。
以上合计得井孔终空直径应不小于700mm。
④井管结构尺寸确定滤水管长度:参照含水层厚度和位置确定滤水管长度和位置,滤水管位置必须和含水层保持一致(《机井技术规范》4.4.2条第7项)。
井壁管长度:在不透水地层配混凝土管。
⑤滤料按照《机井技术规范》3.3.7条第2项规定,滤料粒径D50=(8~10)d50式中:D50、d50——滤料、含水层砂样过筛累计重量分别为50%时的颗粒粒径,mm。
用上式计算时,含水层颗粒均匀系数η2<3时,倍比系数取小值;η2>3时,倍比系数取大值。
η2为含水层砂样过筛累计重量为60%时的颗粒直径与砂样过筛累计重量为10%时的颗粒直径的比值。
机井设计资料1)管井结构设计①井深和单井出水量的确定经实地调查,根据范县水文地质条件、地质构造、分布、含水层厚度及现有多年打井的经验数据总结,井深为50m,单井出水量在30m3/h左右,本次规划采用30m3/h进行计算,静水位10m,抽水降深在12.0m左右。
②机井剖面设计依据:《机井技术规范》SL256-2000,《机井技术手册》水利部农村水利司,《混凝土与钢筋混凝土井管标准》SL/T 154-95,潜水电泵说明书。
根据《机井技术规范》表3.3.5、表和《混凝土与钢筋混凝土井管标准》表、表、表,选择:井壁管为混凝土管,滤水管为无砂混凝土管,过滤器为填砾无砂混凝土管过滤器,机井所用管材质量要求符合《混凝土与钢筋混凝土井管标准》。
③井孔直径确定初选200QJ20型号水泵,要求最小井内径Φ200mm,(郑州水泵厂潜水电泵说明书),井泵配合间隙:100mm(依据《机井技术规范》521条第1项)。
井管壁厚:Φ400无砂混凝土管壁厚50mm(《混凝土与钢筋混凝土井管标准》表3.2.1),Φ400混凝土管壁厚50mm(《混凝土与钢筋混凝土井管标准》表),井孔终孔直径大于井管外径200mm (依据《机井技术规范》条第1项)。
以上合计得井孔终空直径应不小于700mm。
④井管结构尺寸确定滤水管长度:参照含水层厚度和位置确定滤水管长度和位置,滤水管位置必须和含水层保持一致(《机井技术规范》4.4.2条第7项)。
井壁管长度:在不透水地层配混凝土管。
⑤滤料按照《机井技术规范》3.3.7条第2项规定,滤料粒径D50=(8~10)d50式中:D50、d50——滤料、含水层砂样过筛累计重量分别为50%时的颗粒粒径,mm。
用上式计算时,含水层颗粒均匀系数η2<3时,倍比系数取小值;η2>3时,倍比系数取大值。
η2为含水层砂样过筛累计重量为60%时的颗粒直径与砂样过筛累计重量为10%时的颗粒直径的比值。
施工时,在钻进过程中及时采样并做好地层编录工作,根据所采砂样分析后按上式计算选配滤料。

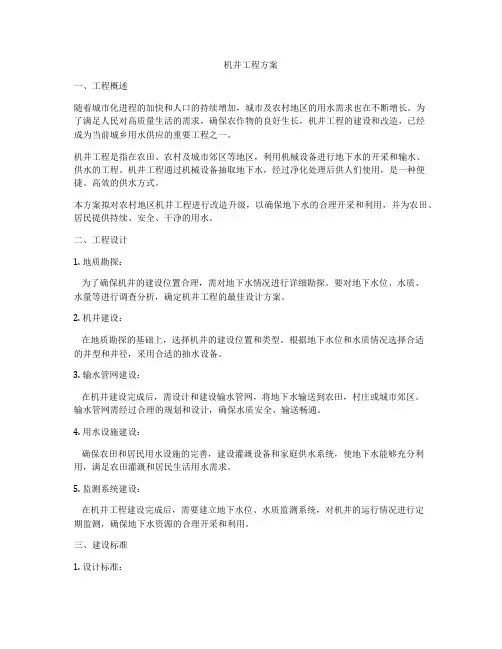

机井工程方案一、工程概述随着城市化进程的加快和人口的持续增加,城市及农村地区的用水需求也在不断增长。
为了满足人民对高质量生活的需求,确保农作物的良好生长,机井工程的建设和改造,已经成为当前城乡用水供应的重要工程之一。
机井工程是指在农田、农村及城市郊区等地区,利用机械设备进行地下水的开采和输水、供水的工程。
机井工程通过机械设备抽取地下水,经过净化处理后供人们使用,是一种便捷、高效的供水方式。
本方案拟对农村地区机井工程进行改造升级,以确保地下水的合理开采和利用,并为农田、居民提供持续、安全、干净的用水。
二、工程设计1. 地质勘探:为了确保机井的建设位置合理,需对地下水情况进行详细勘探。
要对地下水位、水质、水量等进行调查分析,确定机井工程的最佳设计方案。
2. 机井建设:在地质勘探的基础上,选择机井的建设位置和类型。
根据地下水位和水质情况选择合适的井型和井径,采用合适的抽水设备。
3. 输水管网建设:在机井建设完成后,需设计和建设输水管网,将地下水输送到农田,村庄或城市郊区。
输水管网需经过合理的规划和设计,确保水质安全、输送畅通。
4. 用水设施建设:确保农田和居民用水设施的完善,建设灌溉设备和家庭供水系统,使地下水能够充分利用,满足农田灌溉和居民生活用水需求。
5. 监测系统建设:在机井工程建设完成后,需要建立地下水位、水质监测系统,对机井的运行情况进行定期监测,确保地下水资源的合理开采和利用。
三、建设标准1. 设计标准:机井工程的设计和建设需符合国家相关标准和规定,确保工程的质量和安全。
2. 环保标准:在机井工程的建设中,需严格遵守环保规定,确保地下水的开采和使用不影响周围环境和土地资源。
3. 经济标准:在机井工程的建设中,需合理控制投资成本,确保项目的经济效益。
4. 安全标准:在机井工程的运行中,需严格遵守安全规定,确保机井设备的安全可靠。
四、建设过程管理1. 施工管理:在机井工程的建设过程中,需严格按照施工图纸和规范进行施工,确保工程质量和安全。

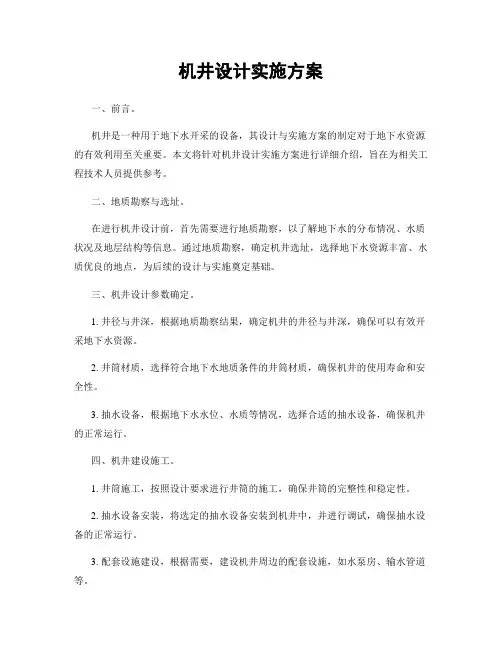

机井设计实施方案一、前言。
机井是一种用于地下水开采的设备,其设计与实施方案的制定对于地下水资源的有效利用至关重要。
本文将针对机井设计实施方案进行详细介绍,旨在为相关工程技术人员提供参考。
二、地质勘察与选址。
在进行机井设计前,首先需要进行地质勘察,以了解地下水的分布情况、水质状况及地层结构等信息。
通过地质勘察,确定机井选址,选择地下水资源丰富、水质优良的地点,为后续的设计与实施奠定基础。
三、机井设计参数确定。
1. 井径与井深,根据地质勘察结果,确定机井的井径与井深,确保可以有效开采地下水资源。
2. 井筒材质,选择符合地下水地质条件的井筒材质,确保机井的使用寿命和安全性。
3. 抽水设备,根据地下水水位、水质等情况,选择合适的抽水设备,确保机井的正常运行。
四、机井建设施工。
1. 井筒施工,按照设计要求进行井筒的施工,确保井筒的完整性和稳定性。
2. 抽水设备安装,将选定的抽水设备安装到机井中,并进行调试,确保抽水设备的正常运行。
3. 配套设施建设,根据需要,建设机井周边的配套设施,如水泵房、输水管道等。
五、机井投入使用与管理。
1. 试运行与调试,机井建设完成后,进行试运行和调试,确保机井的正常运行。
2. 水质监测与管理,定期对机井抽取的地下水进行水质监测,及时发现问题并进行处理。
3. 设备维护与保养,定期对机井的抽水设备进行维护与保养,确保设备的正常运行。
4. 安全管理与应急预案,建立机井的安全管理制度,并制定应急预案,确保机井的安全运行。
六、结语。
机井设计实施方案的制定与实施是一项复杂的工程,需要综合考虑地质条件、水资源状况、设备选型等多方面因素。
只有科学合理地制定机井设计实施方案,才能保证机井的正常运行,有效利用地下水资源。
希望本文的介绍能够为相关工程技术人员提供参考,促进机井设计与实施工作的顺利进行。

机井建设方案录入者: 阅读次数:65次更新时间:2008—3—16 14:01:361、深井建设技术要点(1)井口:应有井盖、井圈、保护墩或井头等保护设施,井圈高出地面高度10~15cm,井盖上应设水位观测孔和通气孔,并标注水位观测基准高程。
(2)井筒:井筒顺直,对于基岩井,岩层以上部分应下护壁管,含水层部分必要时应下过滤管。
要求井筒的开孔、中孔与终孔直径不小于500mm、273mm、219mm。
(3)资料要求应有完整的成井资料:①井径:开孔 mm,中孔mm,终孔mmH1= m,H2= m,H3= m,井深H= m;②护壁管及过滤管:分段描述护壁管与过滤器的型号、长度。
对过滤器进行结构设计。
③地质构造:成井前应附地质构造描述,成井后附地质柱状图。
④抽水试验:成井后附抽水试验报告,包括持续时间、降深、稳定水位及最终流量等。
⑤水质:提供原水水质化验报告单(全分析).2、大口井建设技术要点(1)井口:饮水工程大口井应加盖封口,井盖上应设有进人孔、观测孔和排气孔,人孔高出井盖高度10cm,平面尺寸不小于50cm×50cm,井盖上应标注水位观测基准高程,井台高出地面不小于0。
5m.(2)井壁:要求完整无损无塌陷,砌体平整,浆砌体结合牢固严密,外抹面要求无脱落、无损坏、无裂纹,反滤层按“机井技术规范”有关要求设置。
(3)资料要求结构型式:例如,方形:长 m,宽 m,深 m;圆形:直径 m,井深m,大口井直径应根据设计水量、抽水设备布置和便于施工等因素确定.井口:井口高出地面m,井口标注高程 m,封口型式(均应采取封口措施),人孔与观测孔型式尺寸,孔口保护措施。
进水方式:周边、底部或周边加底部。
地质构造:成井前应附地质构造描述,成井后附地质剖面图。
反滤层:周边或底部反滤层的各层厚度及粒径范围。
例如:采用3层周边过滤。
外层:厚度***m,粒径***mm;中层:厚度***m,粒径***mm;里层:厚度***m,粒径***mm;抽水试验:持续时间小时,降深m,稳定水位m,最终流量 m3/h,附抽水试验报告(成井后)。

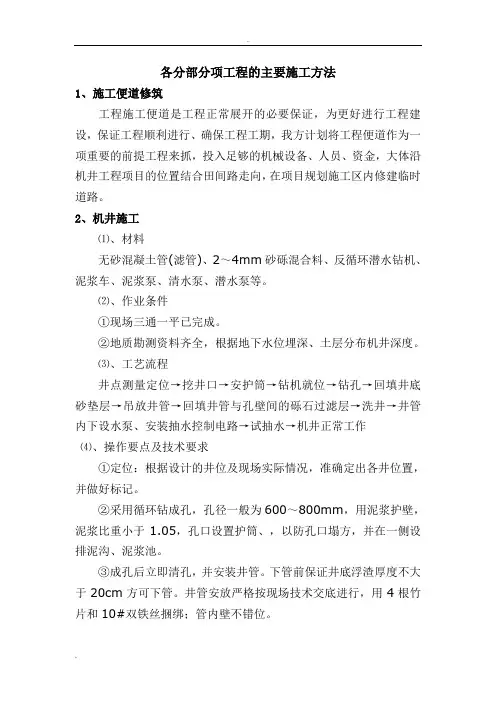

各分部分项工程的主要施工方法1、施工便道修筑工程施工便道是工程正常展开的必要保证,为更好进行工程建设,保证工程顺利进行、确保工程工期,我方计划将工程便道作为一项重要的前提工程来抓,投入足够的机械设备、人员、资金,大体沿机井工程项目的位置结合田间路走向,在项目规划施工区内修建临时道路。
2、机井施工⑴、材料无砂混凝土管(滤管)、2~4mm砂砾混合料、反循环潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。
⑵、作业条件①现场三通一平已完成。
②地质勘测资料齐全,根据地下水位埋深、土层分布机井深度。
⑶、工艺流程井点测量定位→挖井口→安护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砾石过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→机井正常工作⑷、操作要点及技术要求①定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。
②采用循环钻成孔,孔径一般为600~800mm,用泥浆护壁,泥浆比重小于1.05,孔口设置护筒、,以防孔口塌方,并在一侧设排泥沟、泥浆池。
③成孔后立即清孔,并安装井管。
下管前保证井底浮渣厚度不大于20cm方可下管。
井管安放严格按现场技术交底进行,用4根竹片和10#双铁丝捆绑;管内壁不错位。
④填砾:填砾前井管必须居中,使填砾厚度均匀,滤料应从井管两侧慢慢对称填入,以防滤料中途卡塞及井管错位,填至井口1-2米时,用粘土填实。
⑤洗井:洗井为关键性工艺,在滤料填充完之后,要立即进行洗井,洗井采用水泵抽水、井管外注清水循环法工艺,抽停交替,直至水清砂净为止。
⑥下水泵时,所有泵管连接应拧紧,下泵深度距井底1-2米。
⑦机井施工完成后,井管应高于自然地坪20-50cm,水泵下好后,应包扎好井口,以防异物掉进孔内。
⑸、降水井施工安全措施严守操作规程,在岗人员要戴安全帽,起落钻具下不得站人,下入井管时使用自由钳手不能放在底部,用电应由专人负责安装,自动箱应放距地面1.2m以上,一定要接地线,电缆接头应用防水胶布包扎。
机电井成井工艺设计模式参考机电井施工机械采用上海产SPJ--300型回转式正循环钻机或河南产红星S—400型回转式正循环钻机。
机电井开口直径500--600毫米,井管用直径325、273毫米的螺旋钢管,填砾的形状规格及填砾厚度符合标准要求。
⑴管井设计①管井结构包括井口、井壁管、过滤器和沉淀管。
②井孔倾斜度。
泵段以上顶角倾斜不得超过2度。
泵段以下每百米顶角倾斜不得超过2度,方位角不能突变。
③管井深度设计,根据需水量和拟开采含水层的埋深、厚度、水质、富水性及其出水能力等因素综合确定。
本项目区确定的井深为300米。
④井孔和井管直径的确定:井孔直径除应能下入井壁管和滤水管外,还应满足围填滤料的要求。
井孔终孔直径为500--650㎜。
⑤井管设计要求:井壁管选用325、273㎜螺纹钢管,滤水管采用桥式滤水器。
螺纹钢管采用焊接的方式连接。
连接标准按照GB3092—82《焊接钢管》、GB/T8162—87《结构用无缝钢管》标准执行。
井管外观应无残缺、断裂、弯曲等缺陷,每米弯曲度不得超过1㎜;井管上下口平面应垂直于井管轴线;井管直径偏差不得超过正负1㎜;井管管壁厚度偏差不得超过正负1㎜。
过滤器开孔率不得超过设计开孔率的正负10%;过滤器采用桥式过滤器,开孔率为25%--30%,条孔宽度10--30㎜,长度为100--300㎜,过滤器开孔率不得超过设计开孔率的正负10%。
外垫筋、缠丝、填砾,缠丝间距应小于5㎜。
缠丝纵向垫条Ф6—8mm,其外周每隔70mm点焊,缠丝用Ф2—6mm的镀锌铁丝,包网根据含水层粒径,分别分段选用不同规格的尼龙网,决定所包层数。
过滤器安装位置上下偏差不得超过300。
含水层厚度不超过30m时,滤水管可比含水层厚度稍长一些。
本项目区所设计机井下部岩石完整稳定,不设沉淀管。
⑥井口外部封闭:滤料顶部至井口段,采用粘土球或粘土块封闭3—5m,剩余部分可用粘土填实。
井口周围,可用粘土球或水泥浆封闭,厚度一般不小于300㎜。
机井工程设计方案1. 引言机井工程是指为了获取地下水资源而进行的钻孔、安装井筒、布设抽水设备等工程活动。
本文档旨在提供一种机井工程设计方案,以确保设计方案的科学性和可行性。
2. 设计目标本次机井工程的设计目标是高效地获取地下水资源,确保水质安全,并保障工程的可持续性和经济性。
此外,设计方案应具备以下特点:- 简单可行:避免过于复杂的设计,以降低工程难度和成本。
- 可靠稳定:保证机井设备的稳定性和可靠性,以确保长期稳定的水供应。
- 环保节能:运用环保的技术和设备,减少对环境的影响,提高能源利用效率。
3. 设计内容本文档涉及的机井工程设计包括以下内容:3.1 选址根据地质勘探数据和水文地质条件,选择适宜的机井选址。
考虑周边环境、用水需求和地下水资源分布等因素。
3.2 井筒设计根据地下水位、地下水埋深和水质要求等因素,确定井筒的孔径、深度和材质。
确保井筒结构牢固,防止塌陷和渗漏。
3.3 水泵设备选型根据地下水位、水量需求和井筒条件等因素,选择适宜的水泵设备。
考虑水泵的抽水效率、动力源和维护便捷性等因素。
3.4 抽水管道设计设计合适的抽水管道,包括进水管道和出水管道。
考虑管道的材质、直径和水力特性,保证流量和水压的稳定。
3.5 自动控制系统配置自动控制系统,监测和控制机井的运行状态。
包括水位监测、水泵自动启停、故障报警等功能。
3.6 管理维护计划制定机井的管理维护计划,包括定期检查、保养和维修。
确保机井设备的正常运行和延长使用寿命。
4. 工程实施本机井工程设计方案应根据实际情况进行工程实施。
在实施过程中,应加强施工监管和质量控制,确保设计方案的准确实施。
5. 结论通过科学合理的机井工程设计方案,能够高效获取地下水资源,满足用水需求。
设计方案的可行性和可持续性应在实施过程中得到验证和评估。
以上为机井工程设计方案的主要内容和操作流程,具体实施过程应根据实际情况进行调整和补充。
参考文献[1] XXX. 地下水工程设计手册. 2015.[2] XXX. 机井工程设计规范. 2020.。
机井工程技术设计、施工要求根据水利部《农用机井技术规范》SD188-86及条文说明,将机井设计、施工有关技术要求阐述如下:一、机井设计:1、井位:按设计并经电测证明后确定。
如施工时困难需移位时,须征得设计单位和电测人员同意。
2、井深:由电测人员按水层的位置确定。
3、井径:井孔直径除应能下入井壁管和过滤器,还应满足填滤料的要求。
4、护壁管及过滤器:护壁管采用377mm,过滤器采用多孔混凝土管,其内径为φ40cm,外径φ50cm,壁厚5cm,极限抗压强度不低于15Mpa渗透系数〉400m/d孔隙率〉15%。
5、滤料:粗沙,填滤料厚度10 cm,滤料应质的坚硬,颗粒均匀、干净。
6、沉淀管长度,根据井深和含水层岩性确定。
二、机井施工机井施工内容包括:施工前的准备,钻进,地层采样与编录,疏孔、换浆、试孔,井管安装,填砾和管外封闭,洗井和试验抽水,成井验收等。
1、施工前的准备:(1)钻机选择:根据孔深、孔径、地质、水文条件、采用回转式或冲击式钻机。
(2)钻机及附属设备的安装,必须基础坚实,安装平稳,各部件连接紧固;回转钻机转盘要水平;天车、转盘及井孔中心必须在一条直线上,在钻进过程中不得位移,钻塔应与高压线保持安全距离;钻井设备各零部件,不合格的不得使用。
(3)泥浆循环系统的泥浆池和沉砂池的容积,必须满足施工储浆和沉砂的要求,泥浆槽的长度应在15米以上。
(4)机井施工所需管材、滤料、粘土及其它物料,必须按设计要求在开钻前备好,并及时运到井场。
2、钻进:(1)钻进方法采用回转或冲击钻井法。
(2)护壁泥浆:相对密度一般地层1.1-1.2;泥浆粘度为18-225;含砂量:冲击钻进时,孔内泥浆含砂量不大于8%,回转钻进时,入孔泥浆含砂量不大于12%;胶体率:冲击钻进不低于70%,回转钻进不低于80%。
(3)停钻期间,应将钻具提至安全位置或继续空钻,并适时搅动孔内泥浆;泥浆漏失,必须随时补充。
(4)井孔垂直偏差应小于2°,钻时应预防井孔发生倾斜或弯曲。
机井及机井建筑物施工方案设计1. 简介本文档旨在提供一份关于机井及机井建筑物施工方案的设计。
机井是指为了获取地下水资源而进行的钻井工程,机井建筑物则是机井钻井过程中对井口进行保护和封装的结构。
本方案将涵盖机井选择和设计、施工过程、风险管理等方面的内容。
2. 机井选择和设计2.1 机井选择在选择机井位置时,应考虑地质勘探结果、水源分布、用水需求等因素。
同时需要遵守相关法规和环境保护标准。
2.2 机井设计机井设计应满足以下要求:- 结构牢固,能够保护井管和井口设备;- 安全性高,具备防护措施,避免井口意外事故;- 便于维修和保养;- 符合相关规范和标准。
3. 施工过程3.1 施工准备在进行机井施工前,需要进行充分的施工准备工作,包括但不限于:- 编制详细的施工计划;- 准备施工所需的材料和设备;- 检查施工现场的环境和地质条件;- 制定施工安全措施。
3.2 机井钻探根据机井设计和地质勘探结果进行机井钻探工作,确保井管的正确安装和稳固性。
在钻井过程中,要严格遵守相关安全操作规程,确保施工人员的安全。
3.3 机井建筑物施工根据机井设计方案,进行机井建筑物的施工。
在施工过程中,要注意质量控制,确保机井建筑物的结构牢固、功能完善。
4. 风险管理施工过程中存在一定的风险,为了保障施工人员的安全和工程质量,应制定相应的风险管理措施。
具体措施包括但不限于:- 严格遵守施工安全操作规程;- 检查和维护施工设备的安全性;- 培训施工人员,提高他们的安全意识和应急反应能力;- 定期进行施工现场的安全检查和评估。
5. 总结本文档提供了一份机井及机井建筑物施工方案设计,涵盖了机井选择和设计、施工过程、风险管理等方面的内容。
在实施该方案时,应严格遵守相关法规和标准,确保施工的安全和质量。
机井施工建设方案一、前言机井工程是水利工程中很重要的一种,主要用于解决农村地区的用水问题。
而机井施工建设方案则是机井工程中需要根据实际情况制定的规划方案,为机井施工提供指导和保障。
二、机井选址机井选址是机井施工建设方案中最关键的一环,机井选址要考虑以下因素:1.水源条件:水源必须具备良好的质量,信源源稳定,满足机井工程的用水需求。
2.地理位置:机井选址应尽可能选择在地形平坦,地势高,地下水埋深适宜的地方,为机井工程的施工和后期的维护提供便利。
3.经济性:机井选址应考虑到施工费用,运输成本,当地的经济条件等问题,保证机井工程能够达到最佳的经济效益。
三、机井施工方案机井施工方案主要包括以下几个步骤:1.测井机井施工前需要进行地质勘探和水文勘测,确定机井的地质情况,掌握地下水的水位和水质状况等。
2.钻井通过钻井机进行钻孔,钻孔深度根据地下水位和水源水质情况来确定。
3.配筒配筒主要是将机井的井壁进行加固,避免井筒坍塌或井底塌陷等问题。
4.铺设管道铺设管道是机井施工中至关重要的一个环节,需要根据实际的情况选择合适的材料和规格,确保管道的质量和使用寿命。
5.安装泵机安装泵机主要是将水泵安装在机井中,连接上管道并进行相应的调试工作。
四、机井维护方案1.定期保养定期保养是机井维护的一个重要环节,主要包括清洗泵机和管道,检查电缆和泵机的开关等。
2.停用保养在停用机井时,需要进行相应的保养工作,如关闭电源,放干井内水,清洗泵机和管道等。
3.突发故障处理出现突发故障时,需要眼疾手快,及时进行排故处理,尽可能避免影响机井的正常使用和发挥其作用。
五、总结机井施工建设方案是机井工程中非常重要的一环,需要根据实际情况制定制定方案,保证机井工程的圆满完成和日常维护的质量和效果。
农用机井施工方案为了确保新打机井标准质量,对成井的主要工序采用施工方法和技术措施。
机井工程施工包括钻孔施工准备、钻进工艺、井管外观质量检查与过滤器制作,井管安装、填砾与管外封闭,洗井和抽水试验等。
1.施工标准和规程规X〔1〕《机井技术规X》SL256-2000;〔2〕《村镇供水工程技术规X》SL310-2004;〔3〕《供水管井技术规X》GB50296-99;〔4〕《混凝土结构工程施工质量验收规X》GB50204-2002;〔5〕《预制混凝土构件质量检验评定标准》GB321-90;2.施工准备〔1〕确保机井施工安全与成井质量,严格执行技术操作规程,预防事故发生。
〔2〕做到路通、水通、电通〔备好机械动力设备〕,施工场地平整。
〔4〕试钻前按质量要求,检查钻井设备各零部件,不合格的不使用。
〔5〕泥浆循环系统的泥浆池和沉淀池的容积,满足施工储浆和沉砂的要求。
泥浆槽的长度在15m以上。
〔6〕管井施工所需管材、滤料、粘土、粘土球与其他物料,按设计要求在开钻前准备好,并与时运到现场。
3.钻机安装〔1〕本工程区地层为松散层构造,钻机类型采用回转式正循环钻机。
〔2〕根据设计井孔位置,安装钻机时,井孔中心距线至少10m;距旱地电力线路与松散层旧井孔边线的距离至少5m;距地下通信电缆、构筑物、管道与其他地下设施边线的水平距离至少2m;距高压电线的距离,为塔高的两倍;与地面高层楼房与重要建筑物保持足够的安全距离,并遵守有关行业施工现场的规定。
〔3〕钻机与附属配套设备的安装,保证根底坚实,安装平稳,布局合理,便于操作;回转钻机转盘水平,天车、转盘与井孔中心在一条铅直线上;冲击钻机保证连接结实,钻具总重不超过钻机说明书规定的重量,活芯灵活,钢丝绳与活套的上线保持一致;在钻进过程中不得位移。
〔4〕钻塔的安装①安装钻塔前,对升降系统、钻塔各部件与有关辅助工具进展认真检查,符合要求后进展安装。
②安装钻塔前,任何人不得在钻塔起落X围内通过或停留。
机井工程建设方案1. 引言本文档旨在制定机井工程的建设方案,以满足需求并确保工程的顺利进行和可持续发展。
2. 工程概述2.1 目标本机井工程的目标是为周边地区提供可靠的供水服务,满足农田灌溉、居民生活等需求。
2.2 用途本机井工程主要用于抽取地下水资源,并进行处理和储存,以供各种用途。
2.3 建设规模机井工程的建设规模根据实际需求确定,包括机井井口设置、泵站布置、管道输水系统等。
3. 工程建设方案3.1 地点选择选择地点应考虑地下水资源的丰富程度、水质情况以及工程周边环境等因素,确保可持续供水和环保要求。
3.2 机井井口设置根据地下水资源分布和水质要求,确定机井井口的数量和位置,并采用适当的井口结构和材料。
3.3 泵站布置合理布置泵站的位置和数量,以确保从机井井口抽取的地下水能够顺利输送到各个用水点。
3.4 管道输水系统设计合理的管道输水系统,包括主管道、支线和配水管网,以满足不同用水点的需求。
3.5 设备选型根据工程规模和需求,选用合适的抽水设备、运输设备和处理设备,确保工程的高效运行和长期稳定。
3.6 工程安全与环保在工程建设过程中,要遵守相关法规和标准,确保工程的安全性和环保性,定期进行维护和检查,及时处理异常情况。
4. 资金与时间安排4.1 资金预算根据工程建设方案和设备选型,进行详细的投资估算,确定工程所需的预算和资金来源。
4.2 时间安排根据工程建设的不同阶段和任务,制定详细的时间计划,合理安排工期和进度,确保工程按时完成。
5. 结束语本文档制定了机井工程的建设方案,包括地点选择、机井井口设置、泵站布置、管道输水系统、设备选型、工程安全与环保以及资金与时间安排等方面,旨在实现可持续供水和满足各种用水需求。
**市小型水利建设2005—2009年规划
机井暗管工程设计
第一节工程规划
一、项目规划
本工程规划与基本农田改造相配套,在新修基本农田区,新打浅井100眼,分布在沿渭的桑镇、汤坊、丰仪、庄头、阜寨、田阜六乡镇31个村,配套暗管工程60公里。
加工提高基本农田区新打中深井100眼,分布在以上沿渭六个乡镇25个村庄,配套暗管工程60公里,具体分配见表一、表二。
新打60米浅井配套暗管工程计划分配表表一
新打100米浅井及配套暗管工程计划分配表表二
第二节工程设计
一、机井设计
(一)设计原则
本次设计依照《农用机井技术规范》等有关要求以开源节流,综合治理开发,防旱抗旱夺高产为目的,配合基本农田改造工程,立足实际、合理开发地下水资源,提高水资源综合利用能力。
(二)设计依据
依据项目规划报告及实施计划安排,根据《**市水资源评价及开发利用现状分析》和《农用机井技术规范》以及社会经济、交通、农业基础设施等实际情况以集中连片治理,发挥整体综合效益为依据,按庄头镇吴贺村做典型设计。
(三)典型机井设计
根据《农用井技术规范》灌溉保证率按P=75%(偏干旱
年)进行。
1、井深确定
⑴项目区属极强富水区,地下水埋深河漫滩及一级阶地15~30米,含水层岩性为中,上更新统及全新统的冲积砂砾石层及中粗砂,在70米深度内,分布着4~5层粗粒含水层,厚40~50米,分选好,含水和透水性强,富水性极强,所以井深确定为河漫滩和一级阶地为60米,二级阶地和三级阶地为100米,
2、井型、井径、井管选择
根据项目区水文地质条件,本着经济合理耐用原则,井型选定为管井。
600米井径为Ф551~600mm,井壁管采用无砂混凝土管; 100米井径为Ф501~550mm,井壁管采用钢井壁管。
3、机泵选择
根据该区井深,参照附近机井多年运行资料,按照Q M=Q/S×S M和H泵=1×1H需径计算校核。
区内60米井型确定泵型为200QJ50-26;100米井选定泵型为200QJ50-65。
配套功率分别为2-5.5KW和7-22KW。
4、单井可灌溉面积计算
据公式 A=Q泵×T×t×ŋ/m×α
式中:
A —单井可灌溉面积
Q泵—机泵出水量
T—灌水轮期
t—每天开机时数18时
ŋ—灌溉水利用系数0.8
m—灌水定额50m3/亩
α—作物种植比0.73
经计算,A=98.6亩,为提高灌水保证率,单井可控制灌溉面积定为100亩。
5、井距确定
据公式L0=25.8A,经计算60米井井距不得小于182米,100米井井距不得小于316米。
6、井房、井台、井池设计
按照《**省机电井技术经济指标测试考核实施细则》要求,参照《**省井灌工程设施图集》设计井房、井台、井池。
7、配电设计
低压线路和电气设备必须符合《电器装置安装工程规范》要求,采用地埋电缆线,其最大长度应小于300米,综合控制盘设在井房内,高压线路及变压器应充分利用原有变压器富余容量,新配变压器容量应根据井群泵的负荷合理选择,其位置应放于负荷中心点。
二、典型暗管工程设计
(一)设计依据
本项目设计计算主要依据《低压管道输水灌溉工程技术规范》和《**市水资源开发利用现状分析》,设计中主要技术参数参考规范要求及经验数据,按庄头镇吴贺村做典型设计。
(二)典型工程设计
本设计分两部分,一部分是渭河滩地60米浅井配套暗管工程设计,另一部分是渭河二、三级阶地100米配套暗管工程设计。
1、单井灌溉面积计算
据公式 A=Q泵×T×t×ŋ/m×α
其中:
A—单井控制面积(亩)
Q—流量50m3/h
T—灌水轮期5天
t—日开机时间18小时
ŋ—灌溉水利用系数0.85
а—作物种植比例0.73
m—灌水定额50m3/亩
经计算,A=104亩。
为提高灌水保证率,单井灌溉面积选定为100亩。
2、管径选择
据公式D= 4Q/3600Vπ
取内径内为108 m m的管材
3、管道水头设计
⑴100米典型井配暗管工程
①距水源最远点水头损失计算
按公式∑h f2=f•L•Q m/D b
经计算沿程水头损失∑h f2=5.776m
∑h j2=ΣξV2/2g
经计算局部水头损失∑h j2=0.362
②距水源最近点水头损失计算
∑h f2=0.578m
∑h j2=0.367m
③管道系统最大和最小工作水头计算
H max=Z2-Z0+Δz2+∑h f2+∑h j2
H min= Z1-Z0+∆z1+∑h f1+∑h j1
Z0—管道系统进口高程(m假设为零)
Z1—距水源最近的出水口高程m
Z2—距水源最远的出水口高程
∆z1、∆z2—分别为最近和最远出水口中心线与地面的高差
本设计按最远出水口地面高程与最近出水口地面高程最大落差为 1.5米左右,则Z2取1.5m、Z1取0m、∆z1=1.65 m、∆z2=0.65 m。
H min=1.095
④管道系统设计工作水头
H0=(H msx+H min)/2
⑤管灌系统设计扬程
H p=H0+Z0- Zα+∑h f0+∑h j0
H p—灌溉系统设计扬程m
Zα—机井动水位,该区机井动水位一般在20~40之间
∑h f0、∑h j0—分别为水泵吸水管进口至管直系统进口之间的管道沿程水头损失与局部水头损失。
计算得H p=29~49m,区内井深一般为60~100米之间,机泵应选择为200QJ50-52至200QJ50-65之间。
⑵60米典型暗管工程
①距水源最远点水头损失
∑h f2= f•L•Q m/D b经计算∑h f2=0.407m
∑h j2=ΣξV2/2g 经计算∑h j2=0.367m
②距水源最近点水头损失
∑h f1=0.092m
∑h j1=0.367m
③管道系统最大和最小工作水头计算
经计算H max=3.774 m
H min=0.954 m
④管道系统设计工作水头
H p=(H msx+H min)/2
⑤管灌系统设计扬程
H p=H0+Z0- Z d+∑h f0+∑h j0
该区动水位一般为15~30m
经计算H p为21.9~36.9m,该区井深一般为25~60m之间,泵型应选择为200QJ50-13至200QJ50-26。
4、管道工作压力
根据规范要求,选用高压聚乙烯管道时,各管段的设计工作压力应不超过最大工作压力0.2MPa的1.4倍,即0.28MPa。
5、管网布设
管道布设采用树状管网,单井管道系统,出水口间距40米左右,亩均布设管道路6米左右。
管道级数采用干管(输水),支管(配水)两级固定管道,支管走向宜平行于作物种植行,支管间距100~150米。
a)管道连接采用热承插涂粘合剂法,井部接近管道进口处设进排气阀,各级管道进口设置安全控制阀,在离水源较远的出水口末端设置泄沙池。
b)管路附件
管道中的三通、弯头等附件应选用与管材相配套的管件,出水口安全阀为标准铸钢定型件。
c)出水口保护设施
出水口护桩为现浇砼件配套消力池为预制混凝土构件,护桩占地面积0.16m2。
d)管沟开挖
以不影响地面耕作,根据冻土层厚度为依据,管沟深80公分以上,断面为上宽底窄的梯形。
第三节成本分析
按典型机井暗管工程做成本分析,庄头镇吴贺村本次建设计划新打机井4眼.投资31.2万元.配套铺设暗管2400米,投资7.7万元,总投资38.9万元。
其中材料费8.5万元,设备费 3.6,机械费14.8万元。
**市小型水利工程
概算书
总投资: 1711.20万元
机井工程投资:1326.09万元
暗管工程投资:385.11万元
暗管工程亩均:192.56元
二OO五年四月二十六日
编制说明
一、编制依据:
本预算依据《**省水利水电工程概预算编制办法及费用标准》进行编制,采用《**省水利水电建筑工程预算定额》(2000版)、《**省水利水电工程施工机械台班费定额》(1996版)。
二、人工工资:
技工按26.6元/工日,普工采用23.9元/工日。
三、材料预算价以当地市场价列入。
- 1 - / 1。
