2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。
如实际施工中使用的材料不同,应另行计价。
2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。
回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。
如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。
3、关于1-442至1-465挖运碴子目。
大量的工程设计文件中几乎没见过“碴”这个字。
建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。
建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。
回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。
4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。
回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。
5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。
2-72是路面结构层中的基层,属路面工程。
路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。
6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。
2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。
如实际施工中使用的材料不同,应另行计价。
2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。
回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。
如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。
3、关于1-442至1-465挖运碴子目。
大量的工程设计文件中几乎没见过“碴”这个字。
建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。
建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。
回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。
4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。
回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。
5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。
2-72是路面结构层中的基层,属路面工程。
路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。
6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。
江苏省市政工程计价定额2014版总说明1.《江苏省市政工程造价定额》共八册,包括:第一册通用项目第二册道路工程第三册桥涵工程第四册隧道工程第五册给水工程第六册排水工程第七册燃气与集中供热工程第八册路灯工程2.《江苏省市政工程造价定额》(以下简称本定额),是完成规定计量单位分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制市政工程概算、招标工程控制价、工程预算及竣工结算的依据。
本定额计价单位为元,默认尺寸单位为毫米(mm)。
3.本定额适用于城镇管辖范围内的新建、扩建及大中修市政工程,不适用于市政工程的小修保养。
4.本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平。
5.本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
6.关于人工工日消耗量:本定额人工不分工种、技术等级,均以综合工日表示,内容包括基本用工、超运距用工、人工幅度差和辅助用工。
7.关于材料消耗量:(1)本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
(2)混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
混凝土消耗量按现场拌合考虑,采用预拌(商品)混凝土的按下列办法计算:对厂站工程:泵送混凝土的,定额人工数量扣30%,定额混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,定额人工数量扣15%,混凝土搅拌机械全扣。
对其它市政工程:泵送混凝土的,人工扣40%,混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,人工扣20%,混凝土搅拌机械全扣。

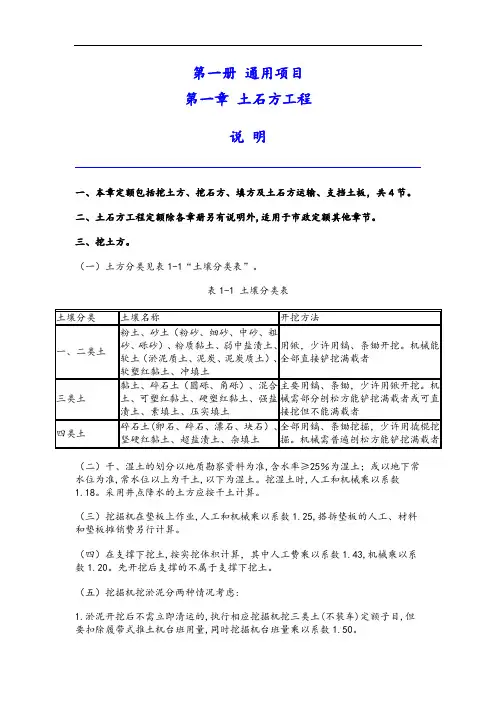

第一册通用项目第一章土石方工程说明一、本章定额包括挖土方、挖石方、填方及土石方运输、支挡土板,共4节。
二、土石方工程定额除各章册另有说明外,适用于市政定额其他章节。
三、挖土方。
(一)土方分类见表1-1“土壤分类表”。
表1-1 土壤分类表(二)干、湿土的划分以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18。
采用井点降水的土方应按干土计算。
(三)挖掘机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和垫板摊销费另行计算。
(四)在支撑下挖土,按实挖体积计算,其中人工费乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
(五)挖掘机挖淤泥分两种情况考虑:1.淤泥开挖后不需立即清运的,执行相应挖掘机挖三类土(不装车)定额子目,但要扣除履带式推土机台班用量,同时挖掘机台班量乘以系数1.50。
2.淤泥开挖后必须采用机械立即清运的,执行挖掘机挖三类土(装车)及机械运土方相应定额子目,并乘以系数1.50。
(六)本章定额不包括现场障碍物清理,发生时另行计算。
(七)机械挖不到的地方,需人工挖边坡、整平时,人工挖土部分套相应人工挖一般土方定额子目,并乘以系数1.5。
四、挖石方。
(一)岩石分类见表1-2“岩石分类表”,根据“代表性岩石”“开挖方式”及“饱和单轴抗压强度f r”确定岩石类别。
表1-2 岩石分类表岩石分类代表性岩石开挖方式饱和单轴抗压强度(MPA)极软岩1.全风化的各种岩石;2.各种半成岩部分用手凿工具、部分用爆破法f r≤5软质岩硬质岩软岩1.强风化的坚硬岩或较硬岩;2.中等风化-强风化的较软岩;3.未风化-微风化的页岩、泥岩、泥质砂岩等用风镐和爆破法开挖用爆破法开挖15≥f r>530≥f r>1560≥fr>30f r>60较软岩1.中等风化-强风化的坚硬岩或较硬岩;2.未风化-微风化的凝灰岩、千枚岩、泥灰岩、砂质泥岩等较硬岩1.微风化的坚硬岩;2.未风化-微风化的岩、板岩、石灰岩、白云岩、钙质砂岩等坚硬岩未风化-微风化的花岗岩、闪长岩、辉绿岩、玄武岩、安山岩、片麻岩、石英岩、石英砂岩、硅质砾岩、硅质石灰岩等(二)石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未包含在定额。
2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。
如实际施工中使用的材料不同,应另行计价。
2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。
回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。
如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。
3、关于1-442至1-465挖运碴子目。
大量的工程设计文件中几乎没见过“碴”这个字。
建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。
建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。
回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。
4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。
回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。
5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。
2-72是路面结构层中的基层,属路面工程。
路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。
6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。
第一章土、石方工程说明一、人工土、石方1.土壤及岩石的划分见下表。
土壤分类表岩石分类表2.土、石方的体积除定额中另有规定外,均按天然密实体积(自然方)计算。
3.挖土xx以设计室外标高为起点,如实际自然地面标高与设计地面标高不同,工程量在竣工结算时调整。
4.干土与湿土的划分应以地质勘察资料为准,无资料时以地下常水位为准:常水位以上为干土,常水位以下为湿土。
采用人工降低地下水位时,干、湿土的划分仍以常水位为准。
5.运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。
取自然土回填时,按土壤类别执行挖土定额。
6.支挡土板不分密撑、疏撑,均按定额执行,实际施工中材料不同均不调整。
7.桩间挖土按打桩后坑内挖土相应定额执行。
桩间挖土,指桩(不分材质和成桩方式)顶设计标高以下及桩顶设计标高以上0.50m范围内的挖土。
二、机械土、石方1.定额中机械土方按三类土取定。
如实际土壤类别不同,定额中机械xx 量乘以下表中的系数:土壤系数表2.土、石方体积均按天然实体积(自然方)计算;推土机、铲运机推、铲未经压实的堆积土,按三类土定额项目乘以系数0.73。
3.推土机推土、石,铲运机运土重车上坡时,如坡度大于5%,运距按坡度区段斜长乘以下表中的系数:坡度系数表4.机械挖土方工程量,按机械实际完成工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量按人工挖一般土方定额(最多不得超过挖方量的10%),人工乘以系数2。
机械挖土、石方单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘以系数1.10。
5.机械挖土均以天然湿度土壤为准,含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时另行计算。
6.支撑下挖土定额适用于有横支撑的xx开挖。
7.本定额自卸汽车运土,对道路的类别及自卸汽车吨位已分别进行综合计算。
广西2014 市政定额第一册通用项目第一章土石方工程说明一、本章定额包括挖土方、挖石方、填方及土石方运输、支挡土板,共 4 节二、土石方工程定额除各章册另有说明外, 适用于市政定额其他章节。
三、挖土方。
(一)土方分类见表1- 1“土壤分类表”。
表1-1 土壤分类表(二)干、湿土的划分以地质勘察资料为准, 含水率≥25%为湿土;或以地下常水位为准, 常水位以上为干土, 以下为湿土。
挖湿土时, 人工和机械乘以系数1.18 。
采用井点降水的土方应按干土计算。
(三)挖掘机在垫板上作业, 人工和机械乘以系数1.25, 搭拆垫板的人工、材料和垫板摊销费另行计算。
(四)在支撑下挖土, 按实挖体积计算,其中人工费乘以系数1.43, 机械乘以系数 1.20 。
先开挖后支撑的不属于支撑下挖土。
(五)挖掘机挖淤泥分两种情况考虑:1. 淤泥开挖后不需立即清运的, 执行相应挖掘机挖三类土(不装车)定额子目, 但要扣除履带式推土机台班用量, 同时挖掘机台班量乘以系数 1.50 。
2. 淤泥开挖后必须采用机械立即清运的, 执行挖掘机挖三类土(装车)及机械运土方相应定额子目, 并乘以系数 1.50 。
(六)本章定额不包括现场障碍物清理,发生时另行计算。
(七)机械挖不到的地方, 需人工挖边坡、整平时,人工挖土部分套相应人工挖一般土方定额子目,并乘以系数 1.5 。
四、挖石方。
(一)岩石分类见表1- 2“岩石分类表”,根据“代表性岩石”“开挖方式”及“饱和单轴抗压强度 f r ”确定岩石类别。
表1-2 岩石分类表(二)石方爆破按炮眼法松动爆破和无地下渗水积水考虑, 防水和覆盖材料未包含在定额内。
采用火雷管可以换算, 雷管数量不变, 扣除胶质导线用量, 增加导火索用量, 导火索长度按每个雷管 2.12m 计算。
抛掷和定向爆破另行处理。
(三)爆破石方已包含解小至可装车外弃,爆破石方外弃不再计算二次破碎。
五、填方及土石运输。
(一)填土碾压填料是按压实后体积计算。
