重点工程项目建设情况汇报(精)
- 格式:doc
- 大小:27.50 KB
- 文档页数:3

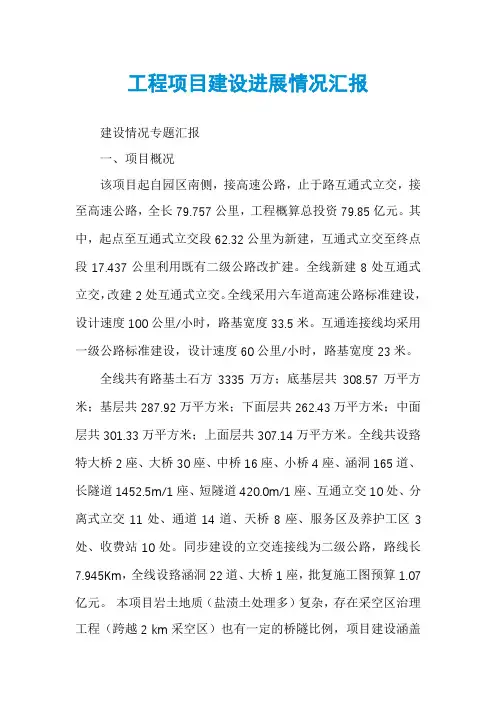

工程项目建设进展情况汇报建设情况专题汇报一、项目概况该项目起自园区南侧,接高速公路,止于路互通式立交,接至高速公路,全长79.757公里,工程概算总投资79.85亿元。
其中,起点至互通式立交段62.32公里为新建,互通式立交至终点段17.437公里利用既有二级公路改扩建。
全线新建8处互通式立交,改建2处互通式立交。
全线采用六车道高速公路标准建设,设计速度100公里/小时,路基宽度33.5米。
互通连接线均采用一级公路标准建设,设计速度60公里/小时,路基宽度23米。
全线共有路基土石方3335万方;底基层共308.57万平方米;基层共287.92万平方米;下面层共262.43万平方米;中面层共301.33万平方米;上面层共307.14万平方米。
全线共设臵特大桥2座、大桥30座、中桥16座、小桥4座、涵洞165道、长隧道1452.5m/1座、短隧道420.0m/1座、互通立交10处、分离式立交11处、通道14道、天桥8座、服务区及养护工区3处、收费站10处。
同步建设的立交连接线为二级公路,路线长7.945Km,全线设臵涵洞22道、大桥1座,批复施工图预算1.07亿元。
本项目岩土地质(盐渍土处理多)复杂,存在采空区治理工程(跨越2 km采空区)也有一定的桥隧比例,项目建设涵盖高速公路工程建设所涉及的全部技术要素。
本项目地处市郊,沿线涉及众多军事区和少数民族聚居区,征拆矛盾点多,民生诉求广,环保人文要求高,是综合管理难度较大的项目。
本项目是的重要组成部分,同时也是20XX年—20XX年公路网规划中提出的“三横两纵两环八通道”网络中1“环一”的重要组成部分。
本项目顺利建成通车对贯彻落实国家西部大开发战略部署,完善国家高速公路网和自治区干线公路网,改善市交通条件,缓解交通压力和提升首府形象,构建综合交通运输体系,促进经济社会和谐发展,保障长治久安具有十分重要的意义。
二、项目进展情况及原因分析按照自治区关于新建项目须尽早开工建设的指示要求,自20XX年5月起,本项目各参建单位陆续进场开展工作。

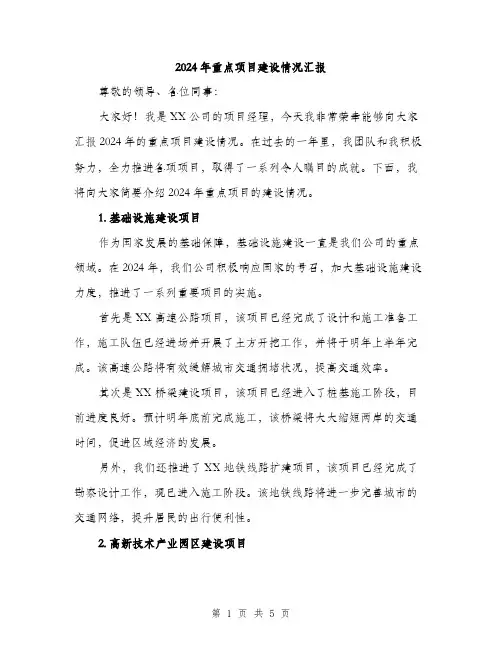

2024年重点项目建设情况汇报尊敬的领导、各位同事:大家好!我是XX公司的项目经理,今天我非常荣幸能够向大家汇报2024年的重点项目建设情况。
在过去的一年里,我团队和我积极努力,全力推进各项项目,取得了一系列令人瞩目的成就。
下面,我将向大家简要介绍2024年重点项目的建设情况。
1. 基础设施建设项目作为国家发展的基础保障,基础设施建设一直是我们公司的重点领域。
在2024年,我们公司积极响应国家的号召,加大基础设施建设力度,推进了一系列重要项目的实施。
首先是XX高速公路项目,该项目已经完成了设计和施工准备工作,施工队伍已经进场并开展了土方开挖工作,并将于明年上半年完成。
该高速公路将有效缓解城市交通拥堵状况,提高交通效率。
其次是XX桥梁建设项目,该项目已经进入了桩基施工阶段,目前进度良好。
预计明年底前完成施工,该桥梁将大大缩短两岸的交通时间,促进区域经济的发展。
另外,我们还推进了XX地铁线路扩建项目,该项目已经完成了勘察设计工作,现已进入施工阶段。
该地铁线路将进一步完善城市的交通网络,提升居民的出行便利性。
2. 高新技术产业园区建设项目高新技术产业园区的建设对于推动区域经济发展、提升科技创新水平具有重要意义。
在2024年,我们公司积极承接各地高新技术产业园区建设项目,取得了显著成果。
首先是XX科技园建设项目,该园区已经完成了规划设计工作,目前正在进行土地开发工作。
预计明年中期将进入建设阶段,届时将吸引一批优秀的科技创新企业入驻,推动科技成果的转化和产业的升级。
其次是XX生物医药园建设项目,该园区已经完成了厂房的建设,目前正在进行设备安装和调试工作。
该园区将成为本地区生物医药产业发展的重要支撑,提升当地的产业竞争力。
除此之外,我们还积极推进了XX智能制造园区建设项目,该项目已经完成了土地征用和规划设计工作,目前正在进行配套设施建设。
该园区将引进一批高端智能制造企业,提升当地的制造业水平和技术含量。
3. 环保和生态建设项目随着环境保护和生态建设的日益重要,我们公司在2024年也推进了一系列环保和生态建设项目,积极响应国家的政策和要求。

[标签:标题]篇一:工程项目建设工作总结范文在这里,你可以查看更多工作总结:一、XX 年将过去了,在集团上级领导的带领下,建立工程项目工作要点,较好地完成了集团交付的各项工作任务。
1、认真学习上级下发文件,协助建立健全公司工程质量、进度、造价等各项制度。
2、在本集团现有的制度前提下,结合自己的工作经验和本公司的实际情况,编制部门的工作联系单、工作流程、工程管理表格并指导实施。
3、整顿、整理、收集与工程造价部门相关的内业文件、资料建档工作。
4、制定集团的管理方针,针对原工程造价遗留存在的实际情况和困难逐步解决,设计现有部门与部门之间的沟通管理方案并指导实施。
5、接任本集团的工作以后,对现有人员进行初步调整,有了一定的改善。
6、面对各部门的工作情况不同,和集团原有存在不够完善的因素,加以协调沟通。
结合本公司的具体情况,本着轻重缓急的原则开展工作,取得明显的成效。
7、加速办理一期土建及水电工程的结算收尾工作,和对原有的签证单结合现场认真细致的核实。
8、加强形象进度款的把关和控制,制订《现场签证管理办法》的相关程序。
起到监控、核算工程造价及控制工程成本的作用,发现问题做到及时向总裁汇报。
9、对原有的工程合同、工作联络函、工程承诺书、现场签证单、设计变更通知单补充结算,进行重新核实把关,增强了造价部门在工作中真正起到了监督和审核的职能作用,确实减少公司的经济损失。
10、结合公司现状提议新项目的招投标,的有效管理方案及流程管理,并在继续做进一步的改进和完善工作,降低工程造价节约成本给公司带来效益。
11、编制本公司财务工程款的支付管理、结算程序。
12、甲乙双方已完成1#、2#、3#、4#、5#楼的土建及水电工程项目,XX 年12 月底6#、7#、8#、9#楼的土建、水电、附属工程项目做扫尾工作,主要因素是受施工单位报审验收影响。
13、工程部的签证单时常出现一些不负责任的现象。
如有些工程的工艺过程需要记录的数量、规格、工作内容均不详就要求造价室确定单价。

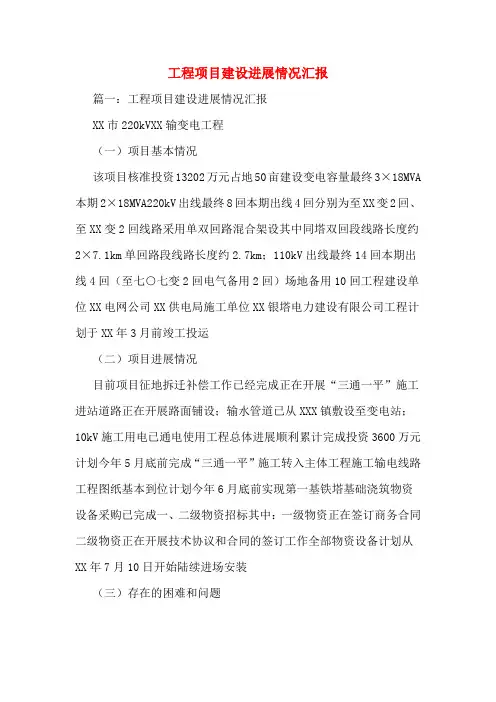

工程项目建设进展情况汇报篇一:工程项目建设进展情况汇报XX市220kVXX输变电工程(一)项目基本情况该项目核准投资13202万元占地50亩建设变电容量最终3×18MVA 本期2×18MVA220kV出线最终8回本期出线4回分别为至XX变2回、至XX变2回线路采用单双回路混合架设其中同塔双回段线路长度约2×7.1km单回路段线路长度约2.7km;110kV出线最终14回本期出线4回(至七○七变2回电气备用2回)场地备用10回工程建设单位XX电网公司XX供电局施工单位XX银塔电力建设有限公司工程计划于XX年3月前竣工投运(二)项目进展情况目前项目征地拆迁补偿工作已经完成正在开展“三通一平”施工进站道路正在开展路面铺设;输水管道已从XXX镇敷设至变电站;10kV施工用电已通电使用工程总体进展顺利累计完成投资3600万元计划今年5月底前完成“三通一平”施工转入主体工程施工输电线路工程图纸基本到位计划今年6月底前实现第一基铁塔基础浇筑物资设备采购已完成一、二级物资招标其中:一级物资正在签订商务合同二级物资正在开展技术协议和合同的签订工作全部物资设备计划从XX年7月10日开始陆续进场安装(三)存在的困难和问题该项目涉及的土地报件已分别于XX年10月通过了市县土地管理部门的审核并上报省国土资源厅因XX市XX年新增建设用地计划指标已经用完220kVXX输变电工程项目用地指标需占用XX年用地指标目前土地证还未办理(四)下步工作措施一是加强职能部门对企业的服务指导积极与相关上级部门协调力争早日办结土地手续二是全力服务好项目建设及时协调解决项目建设过程中遇到的困难和问题全力保障施工用电、用水供给督促企业加快施工进度的同时加强安全生产监管确保工程早日竣工并投产三十二、XX县家盆混凝土商贸有限责任公司年产100万立方米预拌混凝土站建设项目(一)项目基本情况该项目计划投资4618万元用地30亩新建年产100万立方米预拌混凝土生产线主要建设内容:混凝土钢结构搅拌楼、机修车间、生活用房、辅车间、实验车间、原料库以及相关的附属设施等(二)项目进展情况目前已完成征地拆迁补偿以及备案、环评、水保、林地审核、矿压、地灾、地勘手续现正开展厂区土地平整、挡墙支砌和供电工程完成投资1000万元(三)存在的困难和问题该项目用地已通过预审目前还未取得土地证(四)下步工作措施一是加强职能部门对企业的服务指导积极与相关上级部门协调力争早日办结土地手续二是全力服务好项目建设及时协调解决项目建设过程中遇到的困难和问题全力保障施工用电、用水供给督促企业加快施工进度的同时加强安全生产监管确保工程早日竣工并投产篇二:工程项目建设进展情况汇报强化质量意识精心组织施工争创优良工程各位领导、同志们:按照会议安排下面将XX县第二松花江XXX段防护工程建设情况向各位做以汇报XXX段防护工程位于第二松花江左岸属我县城区堤防是重点险段过去多次发生险情该段堤防等级为1级险段防护工程为1级建筑物工程1999年8月列入计划1999年9月28日开工建设2000年9月5日完工工程总投资为960.9万元治理长度为2900米综合工程量78937立方米其中土方72507立方米混凝土6430立方米土工膜铺设41988平方米无纺布铺设15455平方米水泥土截渗墙18879平方米工程设计采用堤前多头小直径深层搅拌桩截渗墙防渗措施堤坡采用混凝土板块护坡措施板块下铺设复合土工膜与水泥土截渗墙相接截渗墙自地面向下6.2米成墙厚度20厘米截渗墙强度大于30Mpa工程建成后达到了百年一遇设防标准为我县城区安全度汛发挥了重要的保障作用在工程建设上我们在省水利厅、松原市水利局的组织和指导下在XX县委、县政府的领导下我们积极协调工程各参建单位自始至终突出质量意识强化质量管理坚持“科学的思想创新的精神规范的管理廉洁的形象”的要求倡导和弘扬伟大的抗洪精神和“献身、负责、求实”的水利行业精神在确保工程内在质量的前提下加强工程的外观形象建设在XXX段防护工程建设中我们主要采取了以下具体措施:一、严格执行“四制”认真履行建设管理程序水利工程是功在当代利在千秋的德政工程为加强防洪工程建设和管理我县在1999年组建了项目法人成立了XX县松嫩两江防洪工程建设管理办公室在工程建设方面我们始终按照“四制”要求(即项目法人责任制、工程招标投标制、工程建设监理制、合同管理制)严格执行《工程招标投标法》和国家相关法律法规全面加强了对工程的建设与管理真正做到了“一个公开三个不动摇”“一个公开”就是公开招标选择施工队伍坚持平等竞争择优录用尽最大可能增强透明度努力做到“三个不动摇”一是任何压力不动摇决不违背“四制”要求;二是质量标准不动摇坚决执行质量标准;三是人情面前不动摇不拿原则做交易不给任何施工队伍开绿灯不折不扣的执行“四制”在所有水利工程建设项目招标中全部严格按照规定执行做到公开公平公正工程建设项目公开招标率达到100%真正做到了实行“阳光工程”其中XXX段防护工程通过公开招标由具有一级施工资质的吉林省水利水电工程局承建工程设计和监理由具有甲级资质的吉林省水利水电勘测设计研究院承担在合同管理上我们全面推行使用水利水电专用合同条款和通用合同条款坚决把工程质量定为优良并严格信守合同按合同规定办事明确任务落实责任虽然我们的要求非常严格标准较高但不仅丝毫没有影响施工单位和监理单位的积极性而且坚定了各参建单位创建优良工程的信心和决心使之各司其职、各负其责有效地保证了工程建设的顺利进行二、突出质检重点把握工程建设关键环节质量是防洪工程建设的生命百年大计质量第一为了确保XXX段防护工程建设质量我们在明确创优目标的同时严格执行国家强制性标准选派技术骨干进驻工地全力配合监理和施工单位建立全方位、全过程的质量监控体系做到纵向全过程、横向全系统、意识全方位、时间全控制的强化施工管理遵循“项目法人负责、施工单位保证、监理单位控制、政府部门监督”的原则充分运用法律、行政、经济、技术等多种手段保证水利工程外在形象美观适用内在质量高标准精品化在施工过程中着重把好五关:即材料采购关、技术指导关、施工过程关和当日验收关一是把好材料采购关不合格的原材料必然导致不合格的工程该工程所有原材料都按照规定从正规厂家购进并且附有产品合格证或产品质量保证书对于三证不全达不到标准的材料坚决不允许进场在材料进场前都要在监理工程师的监督下现场取样及时送省水利水电质量检测中心进行检测检测合格后方可进场并用于施工二是把好技术指导关XXX段防护工程建设重点是堤防混凝土护坡和防渗墙施工为了确保质量便于检查和指导我们坚决执行强制性条文的规定由监理工程师和驻地代表根据实际施工情况进行现场技术指导施工员和质检员做有针对性的示范使每个具体施工人员都掌握质量标准和技术规范三是把好施工过程关在施工过程中监理工程师、质检员和驻地代表做到了全天候、旁站式监督对每个施工环节都进行严格的动态控制做到施工前细致安排施工中认真检查施工后严格把关发现问题现场纠正及时处理避免浪费材料和贻误工期在确保质量的前提下为加快施工进度创造条件四是把好当日验收关我们坚持在每天收工前由监理、驻地代表和质检员对分步工程进行严格检查严格实行“三检制”并做好详细施工记录对满足不了质量要求的坚决予以停工整改三、上级部门大力支持各相关单位积极配合全力打造优质工程XXX段防护工程在工程立项之初便得到了水利部松辽委、省计委、省水利厅、省财政厅等部门的支持及时将工程列入计划项目资金足额到位为工程建设的顺利开展奠定了坚实的基础水利部、省水利厅领导和专家多次到该工程建设工地进行检查指导并对工程建设给予高度评价建设单位、设计单位、施工单位、监理单位通力合作、密切配合各分步工程记录详细各种资料齐全得到了各参建单位的一致认可工程按要求如期完工XX年3月21日该工程接受省水利验收委员会验收被专家组评定为优良日前该工程被省水利厅评为“吉林省xx年水利水电工程优秀施工一等奖”原创文秘材料尽在网络也是本年度全省唯一获此殊荣的工程XXX段防护工程的建设是我县松嫩两江防洪工程的建设的代表性工程谋求的是人民群众最关心、最直接的利益解决的是人民群众最需要解决的问题体现了党和政府始终“深怀爱民之心恪守为民之责善谋富民之举多办利民之事”的执政方针得到了广大人民群众的衷心拥护建立了党和人民血肉联系的新纽带XXX段防护工程得到了上级有关部门的普遍赞誉这对于我们来说是是巨大的鼓舞和鞭策我们决心在上级主管部门的正确领导和大力帮助下我们一定会进一步提高认识真抓实干坚持“三个代表”重要思想为指导为建设“内在质量优外貌形象美功能设施全人文环境精”的水利工程做出更大的贡献!篇三:某某水库工程项目工作进展情况汇报某某水库工程项目工作进展情况汇报一、工程概况某某水库工程是以农业灌溉为主兼顾农村生活用水的水利工程工程枢纽建筑物包括拦河坝、进水口和输水管网拦河坝坝型为细石混凝土砌石重力坝最大坝高48.2米坝顶轴线长139米水库总库容264.82万立方米正常蓄水位319米相应库容239.5万立方米进水口布置在拦河坝上游右侧与拦河坝相连设计采用塔式分层取水坝身埋管道输水在不同高程处并列布置4个进水口每个孔口布置一道平板钢闸门一道拦污栅4个进水孔口闸门用4台QL—300KN螺杆启闭机启闭输水管道均为埋管管材为玻璃钢夹砂管总长度为8689米管径为PN700—DN300工程设计概算总投资7175万元批复烟草援建资金4960万元计划工期24个月二、项目主要前期工作某某县某某水库工程XX年5月9日经公开招标确定由某某某某水利水电勘察设计院有限公司负责勘测设计XX年10月23日经龙发改审批[XX]132号文《关于某某县某某水库工程可行性研究报告等事项的批复》立项;XX年11月16日经岩水审批〔XX〕209号文《关于某某省某某县某某水库工程初步设计的批复》批复新建;XX年11月2日水保方案经岩水审批[XX]189号文《关于某某省某某县某某水库工程水土保持方案报告书的批复》通过;XX年9月26日地质灾害评估报告经某某县国土资源局审批通过;XX年11月20日经岩水审批[XX]210号文《某某市水利局关于印发某某县某某水库工程水资源论证报告书审查意见的通知》批复通过;XX年11月23日环评审批经某某市环境保护局通过;XX年3月3日经闽烟司叶[XX]6号文《中国烟草公司某某省公司关于转达中国烟叶公司对某某水源工程专家审查意见反馈的通知》审查通过XX年09月27日大坝工程监理单位经公开招标确定某某市天水监理咨询有限公司中标XX年10月29日大坝工程施工单位经第二次公开招标确定某某省某某水利水电工程有限公司中标XX年12月委托某某市水利局水利水电工程质量监督站对本工程进行质量监督三、项目建设组织管理1、XX年9月4日某某县人民政府成立了某某县某某水库工程建设指挥部(武政文[XX]396号文)根据该文件精神XX年10月成立了某某水库工程建设项目部(武陈指[XX]1号文)配备了相应的工程管理人员建立了各项规章制度明确了人员职责妥善协调和解决在施工中出现的各类矛盾纠纷和工程建设问题2、要求施工、监理单位严格按照投标文件和合同等文件派驻相关人员在工地现场并且对施工、监理单位人员出勤严格考核3、安全管理为确保施工安全成立了某某水库工程建设安全质量监督小组对本工程的安全进行不间断巡查、督查细化了安全检查考核子目与施工、监理单位签订了《某某县某某水库大坝土建工程建设施工安全生产协议书》每月至少两次组织相关人员进行安全联合检查将检查情况对照安全检查考核表格细目进行评分考核、不符合要求的提出书面整改意见并依据协议内容及时兑现奖惩工程度汛方面制定工程度汛方案和应急抢险预案落实专人对工程重点部位严防死守做到工程监测有重点巡回检查有记录应急抢险有料物安全撤离有秩序确保水库在建期间安全度汛4、质量管理为确保施工质量制定了《某某县某某水库大坝土建工程质量管理考核办法》细化了质量检查考核子目每个月将施工质量情况对照质量管理考核表格细目进行评分考核并将考核结果和进度款拨付比例挂钩5、进度管理由于各种原因导致施工进度较慢为了在确保质量安全情况下加快施工进度与施工、监理单位签订了《某某水库大坝土建工程进度奖惩协议书》明确了进度奖惩办法按月考核进度情况做到有奖有罚我们利用有利时机采取增加人、材、机投入增加夜间施工提高施工效率等措施加快施工进度目前已经能按照调整后的施工进度计划进行各项施工作业建设6、对监理单位的管理为提高监理工作质量及规范监理工作管理制定了《某某县某某水库项目工程监理工作考核办法》细化了监理工作考核子目每个月对照监理工作考核表格监理单位先进行自评某某水库指挥部终评并依据考核结果进行奖惩四、项目建设进度XX年12月12日某某水库大坝工程开工建设目前某某水库工程累计完成投资2435万元占总投资的33.94%1、基本完成征地工作;完成进坝公路路基工程、供电工程和监控工程建设已投入使用2、某某水库大坝土建工程完成大坝土石方开挖43623.08m3垫层C20砼1628.93m3F3断层回填C20砼228.37m3坝腹C15细石砼砌毛石5039.54m3固结灌浆钻孔750m固结灌浆390.53m固结灌浆压水试验4段坝体检查孔压水试验20段钢筋制安10t及锚杆制安等3、大坝金属结构设备及安装工程本月已经完成招标工作、某某水库工程灌区部分工程正在进行优化施工图设计和招标前的准备工作五、资金管理情况本工程建设资金严格按照《关于某某省烟草援建水源工程项目和资金管理办法(试行)的通知》(闽政办〔XX〕155号文)等文件要求进行管理项目资金专账管理、专款专用根据合同要求、施工进度按时拔付月进度款资金确保项目资金的依法依规使用本工程设计概算总投资7175万元其中烟草援建资金4960万元地方配套2215万元六、存在问题目前主要由于以下原因影响了工程施工进度和投资1、因库区清障石料开采场覆盖层厚、上部岩石风化严重、储量不足、毛块石成材率低等问题现砌坝石材需全部外购2、大坝土建工程基础开挖方式的变更(由原来的常规爆破设计变更为液压岩石破碎机开挖)3、F2、F3夹层处理主要是开挖以后发现该处存在大的夹层七、近期工作打算1、加快做好砌石回填和F2、F3夹层处理等工作保证施工安全和质量前提下采取赶工措施加大人工、材料、机械投入和增加夜间施工等工程措施加快工程建设进度2、加快做好某某水库工程灌区部分工程优化施工图设计及招标前准备工作某某县某某水库工程建设指挥部XX年11月9日。

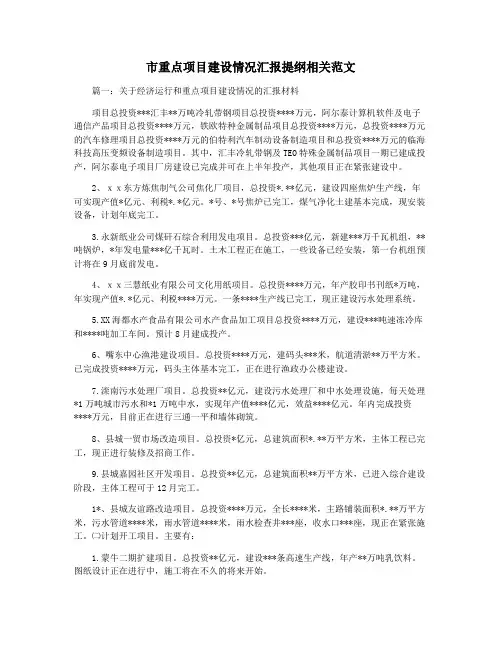

竭诚为您提供优质文档/双击可除重点项目推进情况汇报材料篇一:重点工程项目建设情况汇报重点工程项目建设情况汇报一、中山大道延伸段(职校—梅江大桥段)中山大道延伸段(职校—梅江大桥段)道路全长2303.7米,规划设计道路宽度46米,东以梅江河岸为界、西以道路红线往西50米范围为界。
该项目总用地面积5901.75m2,建筑面积7134.04m2,概算总投资5665.05万元。
1、项目完成情况:目前已完成规划设计案,做好了征地范围线的测试、工程概算、房屋拆迁面积摸底等工作。
2、存在的问题:①征地难;②需要确定规划设计的风格及标准。
3、下一步工作打算:①5月份开始着手启动房屋拆迁安置工作;②7月份开始区域范围内的土石方及路基平检和桥梁建设工作。
二、宁都县四星级大酒店宁都县四星级大酒店规划位于中山大道延伸段东侧,总用地面积50亩,配套房地产开发面积100亩。
目前已完成设计方案的招标工作。
下一步要尽快确定该项目招商引资的挂牌条件,启动征地工作,与综合大市场协调完成土地填挖平整工作。
三、宁都第二水厂宁都第二水厂规划在县城西部刘坑村,供水规模为5万立方米/日,水源选用竹坑水库水,建设资金为申请国家补助与自筹相结合,预计分两期实施,一期2.5万立方米/日,计划投资2538.71万元。
1、项目完成情况:①已完成第二水厂建设的立项工作。
(宁发改投字[20XX]18号文批复立项);②完成第二水厂的可行性研究报告,环境影响评估报告,水资源论证报告,水土保持方案报告;(宁发改投字[20XX]82号批复)③初步拟定厂址在县城西部的刘坑村、虎陂村,总占地面积60亩。
2、存在的问题:①资金缺口大。
第二水厂项目总投资高达3600余万元,仅靠供水公司自身经营,无法解决第二水厂建设资金。
②征地难。
目前虽已确定选址,但征地拆迁和征地补偿工作难度大,需政府相关部门协调配合。
3、下一步打算:①做好第二水厂可行性研究报告、环境影响评估报告、水资源论证报告、水土保持方案报告的专家评审工作;②启动第二水厂征地和拆迁工作;③做好第二水厂项目建设的设计方案。

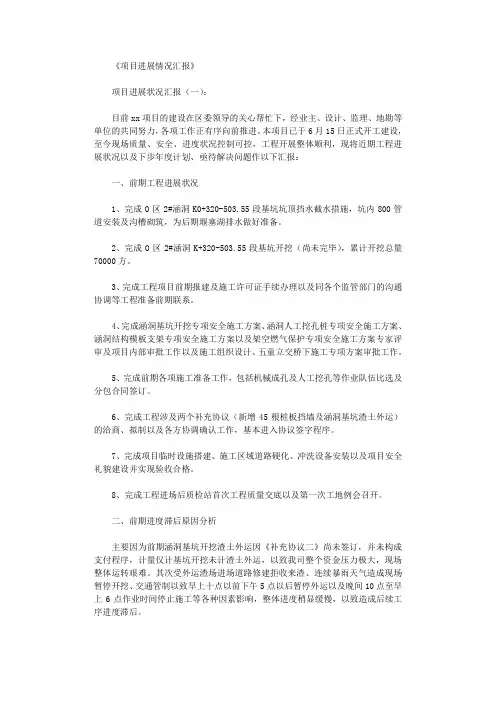

《项目进展情况汇报》项目进展状况汇报(一):目前xx项目的建设在区委领导的关心帮忙下,经业主、设计、监理、地勘等单位的共同努力,各项工作正有序向前推进。
本项目已于6月15日正式开工建设,至今现场质量、安全、进度状况控制可控,工程开展整体顺利,现将近期工程进展状况以及下步年度计划、亟待解决问题作以下汇报:一、前期工程进展状况1、完成O区2#涵洞K0+320-503.55段基坑坑顶挡水截水措施,坑内800管道安装及沟槽砌筑,为后期堰塞湖排水做好准备。
2、完成O区2#涵洞K+320-503.55段基坑开挖(尚未完毕),累计开挖总量70000方。
3、完成工程项目前期报建及施工许可证手续办理以及同各个监管部门的沟通协调等工程准备前期联系。
4、完成涵洞基坑开挖专项安全施工方案、涵洞人工挖孔桩专项安全施工方案、涵洞结构模板支架专项安全施工方案以及架空燃气保护专项安全施工方案专家评审及项目内部审批工作以及施工组织设计、五童立交桥下施工专项方案审批工作。
5、完成前期各项施工准备工作,包括机械成孔及人工挖孔等作业队伍比选及分包合同签订。
6、完成工程涉及两个补充协议(新增45根桩板挡墙及涵洞基坑渣土外运)的洽商、拟制以及各方协调确认工作,基本进入协议签字程序。
7、完成项目临时设施搭建、施工区域道路硬化、冲洗设备安装以及项目安全礼貌建设并实现验收合格。
8、完成工程进场后质检站首次工程质量交底以及第一次工地例会召开。
二、前期进度滞后原因分析主要因为前期涵洞基坑开挖渣土外运因《补充协议二》尚未签订,并未构成支付程序,计量仅计基坑开挖未计渣土外运,以致我司整个资金压力极大,现场整体运转艰难。
其次受外运渣场进场道路修建拒收来渣、连续暴雨天气造成现场暂停开挖、交通管制以致早上十点以前下午5点以后暂停外运以及晚间10点至早上6点作业时间停止施工等各种因素影响,整体进度稍显缓慢,以致造成后续工序进度滞后。
三、补救前期进度拟采取的措施1、现我司已增加现场作业机械,增加挖机至4台,渣车至30台,充分优化涵洞内部作业空间,实现最大可利用化。
市重点项目建设情况汇报提纲相关范文篇一:关于经济运行和重点项目建设情况的汇报材料项目总投资***汇丰**万吨冷轧带钢项目总投资****万元,阿尔泰计算机软件及电子通信产品项目总投资****万元,铁欧特种金属制品项目总投资****万元,总投资****万元的汽车修理项目总投资****万元的伯特利汽车制动设备制造项目和总投资****万元的临海科技高压变频设备制造项目。
其中,汇丰冷轧带钢及TEO特殊金属制品项目一期已建成投产,阿尔泰电子项目厂房建设已完成并可在上半年投产,其他项目正在紧张建设中。
2、xx东方炼焦制气公司焦化厂项目,总投资*.**亿元,建设四座焦炉生产线,年可实现产值*亿元、利税*.*亿元。
*号、*号焦炉已完工,煤气净化土建基本完成,现安装设备,计划年底完工。
3.永新纸业公司煤矸石综合利用发电项目。
总投资***亿元,新建***万千瓦机组,**吨锅炉,*年发电量***亿千瓦时。
土木工程正在施工,一些设备已经安装,第一台机组预计将在9月底前发电。
4、xx三慧纸业有限公司文化用纸项目。
总投资****万元,年产胶印书刊纸*万吨,年实现产值*.*亿元、利税****万元。
一条****生产线已完工,现正建设污水处理系统。
5.XX海都水产食品有限公司水产食品加工项目总投资****万元,建设***吨速冻冷库和****吨加工车间。
预计8月建成投产。
6、嘴东中心渔港建设项目。
总投资****万元,建码头***米,航道清淤**万平方米。
已完成投资****万元,码头主体基本完工,正在进行渔政办公楼建设。
7.滦南污水处理厂项目。
总投资**亿元,建设污水处理厂和中水处理设施,每天处理*1万吨城市污水和*1万吨中水,实现年产值****亿元,效益****亿元。
年内完成投资****万元,目前正在进行三通一平和墙体砌筑。
8、县城一贸市场改造项目。
总投资*亿元,总建筑面积*.**万平方米,主体工程已完工,现正进行装修及招商工作。
9.县城嘉园社区开发项目。

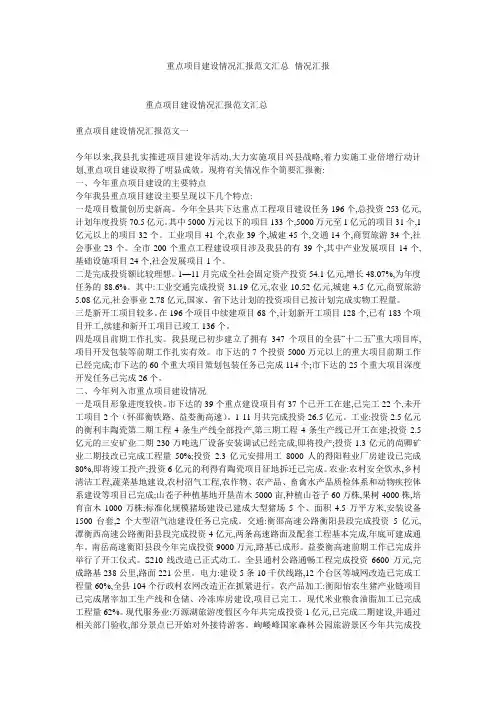

重点项目建设情况汇报范文汇总--情况汇报重点项目建设情况汇报范文汇总重点项目建设情况汇报范文一今年以来,我县扎实推进项目建设年活动,大力实施项目兴县战略,着力实施工业倍增行动计划,重点项目建设取得了明显成效。
现将有关情况作个简要汇报衡:一、今年重点项目建设的主要特点今年我县重点项目建设主要呈现以下几个特点:一是项目数量创历史新高。
今年全县共下达重点工程项目建设任务196个,总投资253亿元,计划年度投资70.5亿元。
其中5000万元以下的项目133个,5000万元至1亿元的项目31个,1亿元以上的项目32个。
工业项目41个,农业39个,城建45个,交通14个,商贸旅游34个,社会事业23个。
全市200个重点工程建设项目涉及我县的有39个,其中产业发展项目14个,基础设施项目24个,社会发展项目1个。
二是完成投资额比较理想。
1—11月完成全社会固定资产投资54.1亿元,增长48.07%,为年度任务的88.6%。
其中:工业交通完成投资31.19亿元,农业10.52亿元,城建4.5亿元,商贸旅游5.08亿元,社会事业2.78亿元,国家、省下达计划的投资项目已按计划完成实物工程量。
三是新开工项目较多。
在196个项目中续建项目68个,计划新开工项目128个,已有183个项目开工,续建和新开工项目已竣工136个。
四是项目前期工作扎实。
我县现已初步建立了拥有347个项目的全县“十二五”重大项目库,项目开发包装等前期工作扎实有效。
市下达的7个投资5000万元以上的重大项目前期工作已经完成;市下达的60个重大项目策划包装任务已完成114个;市下达的25个重大项目深度开发任务已完成26个。
二、今年列入市重点项目建设情况一是项目形象进度较快。
市下达的39个重点建设项目有37个已开工在建,已完工22个,未开工项目2个(怀邵衡铁路、益娄衡高速)。
1-11月共完成投资26.5亿元。
工业:投资2.5亿元的衡利丰陶瓷第二期工程4条生产线全部投产,第三期工程4条生产线已开工在建;投资2.5亿元的三安矿业二期230万吨选厂设备安装调试已经完成,即将投产;投资1.3亿元的尚卿矿业二期技改已完成工程量50%;投资2.3亿元安排用工8000人的得阳鞋业厂房建设已完成80%,即将竣工投产;投资6亿元的利得有陶瓷项目征地拆迁已完成。

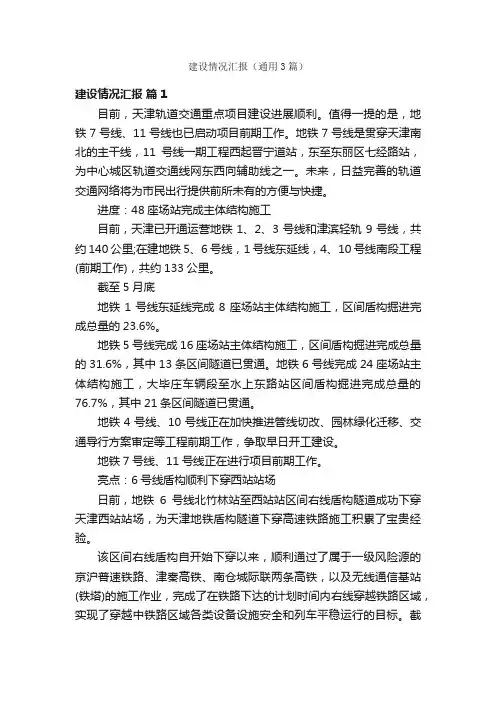

建设情况汇报(通用3篇)建设情况汇报篇1目前,天津轨道交通重点项目建设进展顺利。
值得一提的是,地铁7号线、11号线也已启动项目前期工作。
地铁7号线是贯穿天津南北的主干线,11号线一期工程西起晋宁道站,东至东丽区七经路站,为中心城区轨道交通线网东西向辅助线之一。
未来,日益完善的轨道交通网络将为市民出行提供前所未有的方便与快捷。
进度:48座场站完成主体结构施工目前,天津已开通运营地铁1、2、3号线和津滨轻轨9号线,共约140公里;在建地铁5、6号线,1号线东延线,4、10号线南段工程(前期工作),共约133公里。
截至5月底地铁1号线东延线完成8座场站主体结构施工,区间盾构掘进完成总量的23.6%。
地铁5号线完成16座场站主体结构施工,区间盾构掘进完成总量的31.6%,其中13条区间隧道已贯通。
地铁6号线完成24座场站主体结构施工,大毕庄车辆段至水上东路站区间盾构掘进完成总量的76.7%,其中21条区间隧道已贯通。
地铁4号线、10号线正在加快推进管线切改、园林绿化迁移、交通导行方案审定等工程前期工作,争取早日开工建设。
地铁7号线、11号线正在进行项目前期工作。
亮点:6号线盾构顺利下穿西站站场日前,地铁6号线北竹林站至西站站区间右线盾构隧道成功下穿天津西站站场,为天津地铁盾构隧道下穿高速铁路施工积累了宝贵经验。
该区间右线盾构自开始下穿以来,顺利通过了属于一级风险源的京沪普速铁路、津秦高铁、南仓城际联两条高铁,以及无线通信基站(铁塔)的施工作业,完成了在铁路下达的计划时间内右线穿越铁路区域,实现了穿越中铁路区域各类设备设施安全和列车平稳运行的目标。
截至目前,已掘进超过310环,已经脱离南仓城际联铁路及津秦高铁地段影响范围,目前盾构机运行平稳,各项掘进参数正常,地面监测情况良好,各项监测数据总体在控制值以内,保证了铁路的正常运营。
建设情况汇报篇2一年来,我镇社会管理综合治理工作在镇党委、政府的正确领导下,在县政法委有关部门的大力指导下,以“稳增长、保稳定、促和谐”为主题,坚持“党委领导、政府负责、社会协同、公众参与”的方针,把综合治理工作做为维护社会稳定,保障地方经济发展的政治任务来抓好、抓实。

建筑工程情况汇报尊敬的领导:我代表建筑工程项目组向您汇报我所负责的建筑工程情况,请您予以审阅。
一、项目背景我所负责的建筑工程项目位于市中心,总占地面积为5000平方米。
项目拟建一座多功能商业综合体,包括购物中心、写字楼、酒店等。
工程内容涉及基础设施建设、建筑物建造以及装修等。
二、项目进展1. 前期准备工作在开工前,我们进行了充分的前期准备工作。
包括与相关部门沟通,获得了必要的建设许可证和规划许可证。
同时,我们与施工队伍进行了深入的沟通,明确了各项工作任务和分工。
2. 地基基础施工地基基础施工是建筑工程的基础,我们始终高度重视。
经过勘测和分析,我们采用了钻孔灌注桩作为地基处理方式,并确保了施工质量和进度。
目前,地基基础施工已完成,通过了相关验收。
3. 建筑物建造在地基基础施工完成后,我们开始了建筑物的建造工作。
依据设计方案,我们按图施工,严格控制施工质量和进度。
建筑物主体结构已经完成,目前正在进行外墙保温施工。
4. 室内装修室内装修是整个项目的关键环节之一。
我们与装修设计师和施工队密切合作,确保了室内装修效果符合设计要求,并注重施工过程中的细节控制。
目前,室内装修工程已经完成了50%,预计在规定时间内完工。
三、质量安全保障我们高度重视建筑工程的质量和安全,通过以下措施来保障:1. 强化施工管理:严格按照建设规范和安全标准进行施工,保证建筑质量。
2. 定期检查和验收:定期组织专业人员对各项工程进行检查和验收,确保施工符合标准和规范。
3. 健全安全制度:建立健全安全管理制度,加强对施工现场的安全监管,确保工人和施工设备的安全。
4. 安全教育培训:加强安全教育培训,提高工人的安全意识和技能水平,减少事故发生的可能性。
四、下阶段工作计划在建筑工程项目的下一阶段,我们将继续按计划进行施工,确保工程按时完工。
具体工作计划如下:1. 完成室内装修工程:加快室内装修工程的进度,确保按时完工。
2. 完成外墙施工:继续进行外墙保温施工,保证施工质量。

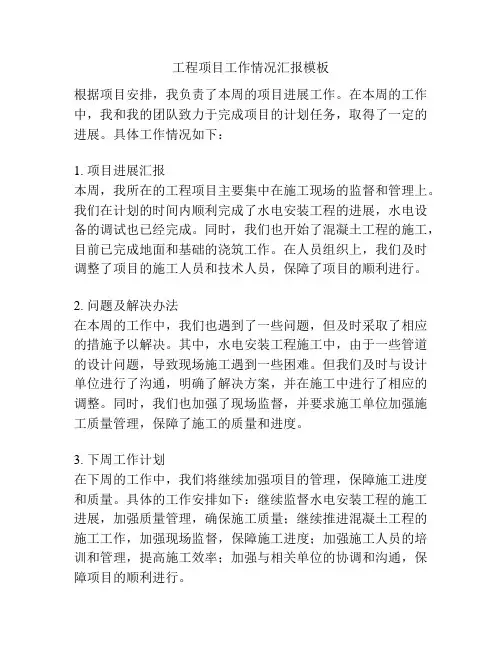

工程项目工作情况汇报模板根据项目安排,我负责了本周的项目进展工作。
在本周的工作中,我和我的团队致力于完成项目的计划任务,取得了一定的进展。
具体工作情况如下:1. 项目进展汇报本周,我所在的工程项目主要集中在施工现场的监督和管理上。
我们在计划的时间内顺利完成了水电安装工程的进展,水电设备的调试也已经完成。
同时,我们也开始了混凝土工程的施工,目前已完成地面和基础的浇筑工作。
在人员组织上,我们及时调整了项目的施工人员和技术人员,保障了项目的顺利进行。
2. 问题及解决办法在本周的工作中,我们也遇到了一些问题,但及时采取了相应的措施予以解决。
其中,水电安装工程施工中,由于一些管道的设计问题,导致现场施工遇到一些困难。
但我们及时与设计单位进行了沟通,明确了解决方案,并在施工中进行了相应的调整。
同时,我们也加强了现场监督,并要求施工单位加强施工质量管理,保障了施工的质量和进度。
3. 下周工作计划在下周的工作中,我们将继续加强项目的管理,保障施工进度和质量。
具体的工作安排如下:继续监督水电安装工程的施工进展,加强质量管理,确保施工质量;继续推进混凝土工程的施工工作,加强现场监督,保障施工进度;加强施工人员的培训和管理,提高施工效率;加强与相关单位的协调和沟通,保障项目的顺利进行。
4. 其他在本周的工作中,我们也积极与监理单位和设计单位进行了沟通和协调,及时解决了一些技术和设计上的问题。
同时,我们也与业主单位进行了沟通,及时汇报了项目的进展情况。
通过这些积极的沟通和协调,有效提高了项目的进展,保障了项目的质量和进度。
综上所述,本周的工作虽然遇到了一些问题,但我们及时采取了相应的措施予以解决,并取得了一定的进展。
同时,我们也及时与相关单位进行了沟通和协调,保障了项目的顺利进行。
在下周的工作中,我们将继续加强项目的管理,确保项目的质量和进度。
希望在公司的支持下,我们能顺利完成项目,为公司创造更大的价值。
重点工程项目建设情况汇报重点工程项目建设情况汇报重点工程项目建设情况汇报一、中山大道延伸段(职校梅江大桥段)中山大道延伸段(职校梅江大桥段)道路全长2303.7米,规划设计道路宽度46米,东以梅江河岸为界、西以道路红线往西50米范围为界。
该项目总用地面积5901.75m2,建筑面积7134.04m2,概算总投资5665.05万元。
1、项目完成情况:目前已完成规划设计案,做好了征地范围线的测试、工程概算、房屋拆迁面积摸底等工作。
2、存在的问题:①征地难;②需要确定规划设计的风格及标准。
3、下一步工作打算:①5月份开始着手启动房屋拆迁安置工作;②7月份开始区域范围内的土石方及路基平检和桥梁建设工作。
二、宁都县四星级大酒店宁都县四星级大酒店规划位于中山大道延伸段东侧,总用地面积50亩,配套房地产开发面积100亩。
目前已完成设计方案的招标工作。
下一步要尽快确定该项目招商引资的挂牌条件,启动征地工作,与综合大市场协调完成土地填挖平整工作。
三、宁都第二水厂宁都第二水厂规划在县城西部刘坑村,供水规模为5万立方米/日,水源选用竹坑水库水,建设资金为申请国家补助与自筹相结合,预计分两期实施,一期2.5万立方米/日,计划投资2538.71万元。
1、项目完成情况:①已完成第二水厂建设的立项工作。
(宁发改投字[20__]18号文批复立项);②完成第二水厂的可行性研究报告,环境影响评估报告,水资源论证报告,水土保持方案报告;(宁发改投字[20__]82号批复)③初步拟定厂址在县城西部的刘坑村、虎陂村,总占地面积60亩。
2、存在的问题:①资金缺口大。
第二水厂项目总投资高达3600余万元,仅靠供水公司自身经营,无法解决第二水厂建设资金。
②征地难。
目前虽已确定选址,但征地拆迁和征地补偿工作难度大,需政府相关部门协调配合。
3、下一步打算:①做好第二水厂可行性研究报告、环境影响评估报告、水资源论证报告、水土保持方案报告的专家评审工作;②启动第二水厂征地和拆迁工作;③做好第二水厂项目建设的设计方案。
重点项目进展情况汇报三篇篇一:重点项目进展情况汇报今年以来,市委、市政府的正确领导下,全区上下坚持以科学发展观为统领,坚定不移地实施项目带动战略,多措并举抓开工,全力以赴促进度,前5个月全区重点项目建设整体上推进力度大、开工形势良好,投资进度有所加快。
一、重点项目建设进展情况全区列入项目库项目26个,在15个重点在建项目中新建再就业一条街工程、XX小学、区地税大楼、沿江东岸棚户区建设、老城区陶瓷文化旅游街区和精品里弄工程等5个项目列入全市126个新型城镇化和城市建设的重点项目。
目前各项目已取得阶段性成效。
(一)X X小学工程。
主体工程建设已基本完工,正在进行1-4层内装饰,预计6月份竣工验收。
(二)区地税大楼。
“三通一平”已完成,预计10月下旬前土建工程完工。
(三)新建再就业一条街工程。
已完成主体部分工程,正在进行墙外装饰,预计6月中旬完成全部装饰。
(三)沿江东岸建设工程。
已完成前期调查摸底,制订了初步设计方案并上报市政府待批。
(四)老城区陶瓷文化旅游街区和精品里弄工程。
已完成住房情况调查摸底,聘请专业设计公司完成了设计规划方案,并上报市政府待批。
(五)XX街道社区卫生服务中心。
已请设计部门完成了设计草案报市规划局审批,待审批定稿后进行评估开展公开招标。
(六)二十二小学校校舍安全工程。
已完成桩基工程,待市检测中心检测后进行后续工程。
(七)景华工业园一期工程。
1号和2号厂房已完工,并已有部门原景华电子企业入驻,3号和5号厂房已完成土基施工近期即将开始安装。
(八)XX路中华南路口改造工程。
已完成前期调查摸底工作,提出了初步设计方案上报市规划部门审批。
(九)区计生服务站。
已购置办公用房开始装修,预计7月份完工。
(十)区公安分局刑侦中队建设工程。
主体已完工,正进行室内、外装修。
(十二)区球类健身馆。
工程主体已完工,正进行装饰工程及地面新材料铺设。
(十三)太白园街道社区卫生服务中心。
第一阶段标段装修已完成,正督促完善招投标手续备查。
项目建设进展情况汇报三篇篇一:项目建设进展情况汇报根据文件要求,现就我们XXXX建设工程有限公司建筑业孵化基地一期工程项目进展情况作如下汇报。
一、项目概况我公司的XX建筑产业孵化基地一期工程项目建筑面积26000㎡,框剪17层,建筑高度为68米,该工程计划总投资6500万元。
二、建设进度1、桩基施工:自今年四月份开始进行桩基施工以来,由于地质等方面的原因,桩基难以施工,导致项目施工进展缓慢、工期延期,现经多次调整施工方案,并经多次试验,已经解决了施工工艺的难题,并调换了新型桩基施工机械,预计本月底桩基施工能够结束。
目前该工程已完成投资1300多万元。
2、项目报建手续正在上报办理,预计下月初全部办理结束。
3、外立面效果、室内装饰正在进行二次深化设计。
三、项目投资内容:项目集商务办公、餐饮、娱乐休闲为一体的商务综合楼四、运营模式:自营、联营相结合。
五、项目建成正常运营后,预计项目投资回报率将达到10%左右。
六、对策措施:目前已经进入下半年,作为我们非公有制建筑施工企业如何确保项目投资目标,以项目的做大做强带动公司的做大做强,我们的主要工作是:1、确保项目建设资金:搭建平台,企企合作。
针对建设资金紧,融资难的问题,要建立新的灵活的融资机制,联络有关企业或承租单位(企业)进行联合,共同出资,缓解贷款难的矛盾,从而确保项目建设资金不落空。
2、推进项目建设进度:选调精兵强将,加强管理,积极组织材料和施工人员,加紧施工,力争国庆节前将项目工程的裙楼施工结束,春节前必须完成裙楼及外立面装饰、门前铺装、主楼施工至6—7层,整个项目预计明年六月底前全面封顶。
3、高起点规划硬件建设:方案坚持高标准规划,树立精品意识,打造项目特色,培育先进管理理念,使商务办公、酒店、休闲、娱乐的服务水平能适应城市发展的需要。
4、拓宽经营方式方法:以自营为主,招租、联营为铺,积极推动项目运营的建设。
5、提高经营品味档次:项目主体建成后,工程后期的软硬件设施投入,坚持接轨大城市服务业的先进管理理念,高起点规划,高标准落实,使软硬件设施投入能够超越平凡,形成具有自己特色的服务产业。
项目建设情况汇报
一、项目背景
本项目是为了解决XX领域的问题而展开的,旨在提高XX的效率和XX的质量。
项目启动于XX年XX月,经过团队的不懈努力,取得了一定的进展。
二、项目目标
项目的长期目标是XX,短期目标是XX。
通过本项目的实施,希望能够实现XX
的效果,为XX行业做出一定的贡献。
三、项目进展
1. 项目规划
在项目启动初期,我们制定了详细的项目规划,包括XX、XX、XX等方面的内容。
规划的目标是确保项目按时高质量地完成。
2. 资源准备
项目启动后,我们及时准备了所需的资源,包括人力、物力等,确保项目可以
有序推进。
3. 技术研发
根据项目需求,我们开展了相应的技术研发工作,团队成员积极参与,取得了
一些阶段性成果。
4. 测试与优化
在技术研发完成后,我们进行了系统测试,并根据测试结果进行了优化调整,
确保产品的稳定性和可靠性。
四、下一步计划
接下来,我们将着重做好以下几个方面的工作:
•XX工作的推进
•XX方面的优化
•XX工作的准备
•XX等方面的任务
五、总结
项目建设情况汇报到此结束,未来我们将继续努力,密切关注项目进展,确保项目顺利完成。
感谢各位的支持和配合!。
2024年市重点项目第三季度建设情况汇报范文尊敬的领导:首先,感谢领导对2024年市重点项目的关注和支持。
按照误国重大项目的要求,在第三季度,我们全力推进市重点项目的建设,取得了一定的进展。
现将2024年市重点项目第三季度建设情况向领导汇报如下。
一、项目进展情况1. 项目一:市中心改造工程市中心改造工程是今年市政府重点推进的一项项目。
在第三季度,我们主要完成了以下工作:完成了对市中心地块的收购工作,对地块进行了全面控规设计,并按计划完成了地块拆迁工作。
同时,启动了市中心改造工程的初步设计工作,进行了规划设计、经济评价等工作。
2. 项目二:城市绿化提升工程城市绿化提升工程作为增强城市人居环境和提升城市形象的重要项目,我们在第三季度主要完成了以下工作:完成了对各个城区的绿化规划设计,明确了绿化提升的目标和任务;启动了城市绿化工程施工,进行了道路绿化、公园改造等工作;加强了绿化工程的质量监管和安全管理,确保项目进展顺利。
3. 项目三:城市交通拥堵改善工程为了缓解城市交通拥堵问题,我们在第三季度加大了城市交通拥堵改善工程的推进力度,完成了以下工作:启动了重要交通节点的改造工作,包括路口改造、道路拓宽等;加强了交通信号优化调整工作,提高了交通运行效率;加强了对道路施工工期和质量的管理,确保项目顺利推进。
4. 项目四:市政府大楼改造工程市政府大楼改造工程是今年市政府的重点项目之一,在第三季度,我们主要完成了以下工作:完成了市政府大楼改造的设计方案,启动了施工工作;加强了工地安全管理和协调配合,确保施工进展顺利;加强了项目监管和质量检查,确保工程质量。
二、存在的问题与对策尽管在第三季度我们取得了一定的进展,但也存在一些问题需要解决:1. 项目进度存在滞后现象:由于项目推进过程中遇到了各种困难和问题,导致部分项目的进度滞后。
为此,我们将加强项目进度管理,制定详细的项目计划和施工进度安排,加快项目进度,确保按时完成。
乡镇重点项目建设情况汇报篇一:乡镇项目建设汇报材料xxx乡项目建设情况汇报根据县委办、县政府办《关于对全县20XX年重大工程和重点项目、集中开工项目、十大工程、十件民生实事等重点工程进行全面督查的通知》要求,现将涉及xxx乡的民生实事、项目建设等情况汇报如下:一、十大工程(一)新农村建设(含危房改造):xxx乡20XX年新农村建设只涉及危房改造,今年的任务数是210栋,总投资1420万元,其中二级危房改造137户、三级危房改造40户。
目前,乡政府已制定了工作方案,成立了领导小组,明确专人负责危房改造工作;任务已分解到各村,部分农户已开始实施。
但是,上级明下达给农村五保户的33个指标,由于xxx乡需要危房改造的五保户户数没有这么多,现在还只落实了7户,有待和上级危改部门进一步沟通解决,确保在20XX年10月30日前完成危房改造任务。
存在的问题:工程补助资金少,群众积极性不高,工作开展有难度。
下一步工作计划:进一步动员群众,保证危房改造工作如期完成。
(二)农业产业化建设:今年农业部门分给xxx乡的农业产业化建设任务是,蔬菜种植200亩和茶叶种植2000亩,共需资金210万元。
目前,蔬菜已完成200亩种植任务;茶叶种植任务也已分解落实到位,等茶苗到位后将全面实施。
存在的问题:目前上级到位资金只有10万元,而茶叶种植前期投入较高,农户无资金投入,导致工程进度慢。
二、集中开工项目(一)教师周转宿舍建设:xxx乡中心小学、xx小学需要新建宿舍,计划投资138.6万元,1—6月份已完成投资7万元。
存在的问题:上级到位资金只有7万元,工程进展慢。
(二)学校食堂建设工作:xxx乡中心小学寄宿制攻坚工程食堂建设工程正在施工中,项目总投资24万元,但目前上级下拨资金只有15万元,下拨资金不足;xxx学校食堂工程,xxx乡包括6所小学的食堂建设,总投资18万元,现已全部完工。
但上级拨付的资金只有12万元,下差资金6万元,希望上级有关部门及时给予拨付。
重点工程项目建设情况汇报
一、中山大道延伸段(职校—梅江大桥段)
中山大道延伸段(职校—梅江大桥段)道路全长2303.7米,规划设计道路宽度46米,东以梅江河岸为界、西以道路红线往西50米范围为界。
该项目总用地面积5901.75m2,建筑面积7134.04m2,概算总投资5665.05万元。
1、项目完成情况:
目前已完成规划设计案,做好了征地范围线的测试、工程概算、房屋拆迁面积摸底等工作。
2、存在的问题:
①征地难;
②需要确定规划设计的风格及标准。
3、下一步工作打算:
①5月份开始着手启动房屋拆迁安置工作;
②7月份开始区域范围内的土石方及路基平检和桥梁建设工作。
二、宁都县四星级大酒店
宁都县四星级大酒店规划位于中山大道延伸段东侧,总用地面积50亩,配套房地产开发面积100亩。
目前已完成设计方案的招标工作。
下一步要尽快确定该项目招商引资的挂牌条件,启动征地工作,与综合大市场协调完成土地填挖平整工作。
三、宁都第二水厂
宁都第二水厂规划在县城西部刘坑村,供水规模为5万立方米/日,水源选用竹坑水库水,建设资金为申请国家补助与自筹相结合,预计分两期实施,一期2.5万立方米/日,计划投资2538.71万元。
1、项目完成情况:
①已完成第二水厂建设的立项工作。
(宁发改投字[2006]18号文批复立项);
②完成第二水厂的可行性研究报告,环境影响评估报告,水资源论证报告,水土保持方案报告;(宁发改投字[2006]82号批复)
③初步拟定厂址在县城西部的刘坑村、虎陂村,总占地面积60亩。
2、存在的问题:
①资金缺口大。
第二水厂项目总投资高达3600余万元,仅靠供水公司自身经营,无法解决第二水厂建设资金。
②征地难。
目前虽已确定选址,但征地拆迁和征地补偿工作难度大,需政府相关部门协调配合。
3、下一步打算:
①做好第二水厂可行性研究报告、环境影响评估报告、水资源论证报告、水土保持方案报告的专家评审工作;
②启动第二水厂征地和拆迁工作;
③做好第二水厂项目建设的设计方案。
四、宁都县污水处理厂
宁都县中心域区污水处理厂规划位于宁都师范南面,宝塔路口两侧。
设计日处理污水能为4.8万立方米,污水收集管网建设41.5公里,项目总投资1亿元。
计划分两期实施,08年投资2600万元,可向上争取国家配套建设资金800万元。
1、项目完成情况:
①已向省、市发改委申报了污水处理设施专项规划;
②已初步确定了污水处理厂选址地点,位于县城下游,宁都师范南面、宝塔路口两侧,占地面积22.46亩。
2、存在的问题;
①污水处理厂建设项目,污水处理设施和污水处理管网建设均需要向省市发改委争取立项核准和批复,手续多、时间长。
②污水处理厂立项、可行性研究报告等前期工作均需资金投入,资金缺口仍需30万元。
3、下一步打算:
①6月份前,争取联系专业设计单位编制污水处理设施和污水收集管网建设可行性报告。
②6月份争取省、市发改委部门的核准和批复。
③今年启动污水处理设施的工程建设和征地拆迁工作。
宁都县建设局
二OO八年四月十七日。
