超长桩即使采用清水护壁也能保证孔壁稳定,但对于砂层,由于缺乏粘结力,坍孔也是常见的问题,坍孔常发生在:1.清孔时,由于泥浆浓度降低,对孔壁的压力减小,砂层在自重作用下发生坍塌;2.下放钢筋笼时,由于钢筋笼的刮蹭作用,导致孔壁坍塌;3.二次清孔时,由于下放钢筋笼时对孔壁的刮蹭作用,部分原来由泥浆渗入孔壁的砂层具有一定的粘结力,被钢筋笼刮蹭后,保护层被破坏,清孔时在重力下,孔壁发生坍塌;4.第一罐混凝土浇注时,在较大的上浮力作用下,孔壁土层强度破坏造成坍塌。
针对以上情况,对于长桩中的砂层,可采取的措施主要有:1.在泥浆在适当掺入水泥浆及早强剂或水玻璃,对孔壁有一定的作用;2.钢筋笼制作时适当缩小笼直径,防止刮蹭孔壁;3.适当加大孔径,这样也能有效防止刮蹭孔壁,但这样会造成充盈系数加大(想办法签证);4.二次清孔时严格控制泥浆孔底比重,防止泥浆比重过低;5.首罐混凝土量适当加大钻孔的时候采用泥浆护壁的方法,根据砂层的空隙度、水压,配制相应稠度的泥浆和泥浆在孔内部的浆面高度,以此来抵抗水压和防止钻孔的塌方。
其次:采用导管法向水下孔底浇注混凝土。
还有:我想若是钻孔底部塌方不是很大的情况下,建议不要用土来回填,因为回填土即相应地增加里桩端残留土的厚度,也使桩侧的摩擦力、桩端承载力大大降低。
而是用混凝土回填,这样就权当是扩底桩,反而更为安全。
小弟一直在长江边干桩基,这种问题司空见惯,填土是一个好办法,但要做好二点,1、填土必须是粘土,2、填土后不能马上打,必须让土固结一下,一般也得10几天。
不知道你施工的桩,钻孔时间长不长,我施工的桩,小桩就采用快速法,钻头加大点,几小时结束战斗,因为沙层都是先缩径再坍塌,加大钻头钻孔后,在孔壁坍塌前完成浇筑。
大桩施工就麻烦点,施工前得制浆,不能采取在钻孔时投土制浆,一般必须设制浆池,钻头得加大,钻进时,钻速慢,进尺也必须慢,并且直至成孔一直必须保证泥浆的比重粘度。
淸孔时再调整泥浆的指标,这样施工泥皮可能厚点,影响点摩擦力,但桩身完整性应该能保证,不至于出现大的质量问题。

挖孔桩塌孔处理方法挖孔桩塌孔,这可不是闹着玩的事儿!那要是遇到了塌孔,可咋整呢?别慌,办法总比困难多。
咱先说说为啥会塌孔呢?就好比一座房子,地基不牢,那肯定得塌呀。
挖孔桩也一样,要是周围的土质不好,或者施工的时候不小心,都有可能导致塌孔。
这就像走在冰面上,一不小心就滑倒了。
那可咋办呢?首先得赶紧停止施工。
这就像发现车子出了问题,得赶紧停下来检查,不能再往前开了,不然问题会越来越严重。
停止施工后,要赶紧观察塌孔的情况,看看有多严重。
要是只是小范围的塌孔,那还有办法补救。
要是塌得厉害,那可就麻烦了。
如果是小范围的塌孔,可以用沙袋或者水泥袋把塌孔的地方堵住。
这就像给伤口贴上创可贴,先把血止住。
然后再慢慢想办法解决根本问题。
沙袋和水泥袋要堆得结实点,不能松松垮垮的,不然起不到作用。
要是塌孔比较严重,那就得采取更厉害的办法了。
可以用钢护筒把挖孔桩围起来。
这就像给房子加上了一圈坚固的围墙,保护里面的人不受伤害。
钢护筒要插得深一点,一直插到稳定的土层里。
这样才能起到支撑的作用,防止继续塌孔。
还有一种办法,就是往塌孔的地方灌注混凝土。
这就像给受伤的地方涂上药膏,让它快点好起来。
灌注混凝土的时候要注意,不能一下子灌得太多,要慢慢灌,让混凝土充分填满塌孔的地方。
不然的话,混凝土可能会把挖孔桩挤变形。
在处理塌孔的时候,一定要小心谨慎。
不能着急,要一步一步来。
就像医生给病人做手术一样,要仔细认真,不能有一点马虎。
而且,要随时观察情况,看看有没有新的问题出现。
要是发现问题,要及时采取措施。
处理完塌孔后,还得对挖孔桩进行检查。
看看有没有损坏,有没有影响到桩的承载能力。
这就像打完一场仗,要检查一下战场,看看有没有遗漏的问题。
要是发现问题,要及时修复,不能让问题留到以后。
挖孔桩塌孔虽然是个麻烦事,但只要我们冷静应对,采取正确的方法,就一定能解决问题。
就像遇到困难不要怕,勇敢地面对,总能找到办法。
所以,遇到挖孔桩塌孔,不要慌,按照正确的方法去处理,一定能让挖孔桩重新变得坚固可靠。

旋挖钻孔灌注桩塌孔处理措施探究旋挖钻孔灌注桩在建筑施工中起着非常重要的作用,它可以在复杂地质条件下进行顺利施工,并且可以承受较大的承载力。
然而在实际施工中,可能会遇到桩基沉降、塌孔等问题,给工程施工带来一定的困难。
对于旋挖钻孔灌注桩塌孔处理措施的探究至关重要。
本文将围绕着这一话题展开探讨。
一、旋挖钻孔灌注桩的基本工作原理旋挖钻孔灌注桩是在施工现场将钻机设置在吊车或自行车等移动设备上,通过旋转钻孔部分,将桩的外径形成设计要求的孔径,然后用一根加筋笼或螺旋形栓条,将钢筋笼一次推到桩孔底部,接着将水泥浆通过沉管径、水勾流动及稳定、保持振捣和混凝土浇筑工艺形成桩体。
二、旋挖钻孔灌注桩塌孔产生的原因1. 孔壁不牢固:在施工过程中,如果孔壁较松散、地基较湿柔、黏性较大,或者孔壁内出现局部孔土坍塌,都容易导致桩孔塌陷。
2. 干扰因素:如果在施工过程中遇到下雨、地基流水、地势较低等干扰因素,都会导致桩孔产生落石、塌方等问题。
3. 施工方法不当:如果施工人员操作不当,可能会导致钻孔形成不规则,孔壁不平整,从而发生塌孔。
三、旋挖钻孔灌注桩塌孔处理措施1. 加强孔壁支护:在施工过程中,应充分考虑地基条件,进行合理的孔壁支护,比如在钻孔前进行钻孔灌注桩支撑,加固孔壁,确保孔壁够牢固、平整。
2. 控制水泥浆的浇筑速度:对于灌注桩的水泥浆浇筑速度要控制在适当范围内,不可过快过慢。
同时浇筑水泥浆时要均匀,防止浆液注入速度过快引起孔口外侧土体挤压,导致孔口坍塌。
3. 加强施工管理:要加强施工人员的培训,保证操作技术到位,确保每个环节都符合施工规范。
4. 实行防范措施:在施工现场应提前做好充分的预防工作,如在下雨天气前采取覆盖、排水等防范措施,以确保施工进度。
5. 及时处理:如果在施工过程中出现了塌孔现象,应及时采取有效措施进行处理,以免对后期施工安全产生影响。
五、结论在旋挖钻孔灌注桩施工中,塌孔问题是一个常见的难题,但通过加强施工管理,加强孔壁支护,控制水泥浆浇筑速度,加强施工管理,并及时处理,可以有效地解决塌孔问题,保证施工质量和安全。
桩基溶洞和塌孔处理方案随着城市化进程的加快和土地资源的日益紧缺,地下空间的利用率越来越高。
然而,地下工程施工中的桩基溶洞和塌陷问题却一直困扰着地下工程的发展。
本文将探讨桩基溶洞和塌洞处理方案。
一、桩基溶洞处理方案桩基溶洞是指在泥岩、灰岩等可溶性岩石下方,水在地下侵蚀作用下所形成的洞穴。
桩基基础在条件允许的前提下通常是钻孔灌注桩和钢筋混凝土桩,这两种桩基在地下水环境下容易受到侵蚀,导致桩身空洞或管壳剥落,从而出现桩基溶洞问题。
面对这种问题,我们可以采取以下处理方式。
1、地质勘察:在地下工程施工前,一定要对待建区域进行细致的地质勘察。
勘察要包括岩土工程勘察和水文地质勘察。
通过勘察,查明地下水的水位、水流方向、水的化学成分等信息。
在地下水化学成分排出量较大的有毒物质建设下,特别要注意。
2、孔壁固结:在桩基孔洞出现之前,可以采取普通水泥浆注入孔道,或者使用高压注浆机将水泥和助剂注入孔洞。
孔洞中的水泥将填充孔壁,达到固结的目的。
3、运用回灌法:在孔道出现后,如果地下水排水条件不好,可以采用回灌法。
在钻孔前,在孔底挖一个径向排水槽,并与地下水进行沟通。
在钻孔过程中不断回灌水泥浆,达到填补孔洞的目的。
填洞后,进行静置时间,等待水泥完成硬化。
4、锚索护壁法:在孔道相对较大、洞壁垂直度较差的情况下,可以采用锚索护壁法。
在钻孔过程中,用颇具韧性和拉伸强度的合金钢锚索穿过孔壁固定,并钻孔注浆。
二、塌陷处理方案塌陷是指地下空洞突然发生破坏,导致地面陷落、坑洼。
造成塌陷形成的原因有很多,其中天然洞穴坍塌、地下井道涌水是最为常见的。
塌陷的处理方案如下:1、检查井道:在地下工程建成后,一定要进行定期检查。
检查地层岩性、孔壁的稳定度、孔口处的罐仓情况等。
同时,维护井道内的通风,保持井道内部持续的透气质量,避免异常情况下井道内空气中缺氧。
2、钻孔注浆:如果认为井道水流量大,洞穴拓宽、不可避免的会发生大坍塌,可以采用注浆法。
在井口上方的掘进坡台上引一支露天注浆钻机,在地面上使用钻机,支援井道中段。

挖孔桩塌孔处理方案挖孔桩塌孔处理方案商会大厦采用挖孔嵌岩扩底桩基础,桩端持力层为软质泥质砂岩。
由于成孔结束后久拖未能浇注桩身砼,加上扩大头部分又未设置护壁,导致26个桩孔出现不同程度的塌孔(详见桩孔倒塌统计表)。
其中:10个桩孔全部倒塌,已塌到地面,造成地面塌陷,其孔号是33#、34#、35#、48#、49#、52#、59#、60#、70#、71#;9个桩孔大部分塌孔,塌孔高度已超过一半;7个桩孔因担心要塌孔,将扩大头填实,现情况不明。
本方案是采取继续开挖成孔,恢复已成桩孔,现分别拟订以下具体处理方案。
如被确定,应认真组织施工,确保施工安全和成桩质量。
一、全部倒塌桩孔1、倒塌孔全部集中在电梯井东头,继续成孔前,先将地面适当整平,整平后的地面低于现基坑地面。
2、按以下要求对塌方场地进行注浆加固:(1)按梅花形布置注浆孔(即按等腰三角形布孔),孔距约1.5m,孔深到中风化泥质砂岩层面。
(2)采用钻机打触探孔方法由上而下成孔和注浆,分段成孔,接着注浆,直到中风化泥质砂岩层面,分段高度约1.5~2.0m。
(3)水泥浆水灰比约0.50~0.55,掺20~30%粉煤灰和2%水玻璃。
(4)注浆压力上小、下大,控制在0.1~0.3Mpa。
(5)注浆顺序先外后内。
(6)每个孔须注三次浆,每次注到地面冒浆3分钟为止。
3、布置4——6个检验孔,如均注不进浆即可终注。
否则,利用检验孔继续注浆,直到再注不进为止。
4、按挖孔施工工艺重新开挖此批10根桩的成孔,并视桩孔孔壁自稳性,逐孔确定采取半模施工,做到少挖快护。
具体要求:(1)护壁砼标号为C30,护壁厚度200——250mm;(2)上下节搭接高度不少于100mm;(3)护壁砼中配置ф16@150竖向插筋,每节配筋长度——半模为1000mm,整模为1500mm,在每节护壁砼顶部配置1ф8环筋,并将部分与竖向插筋扎结;(4)扩头部分须采用M5砂浆砌筑120半砖护壁,防止扩头部分再次塌孔;(5)认真做好清底.如已采用砼封过底,抽查2根桩孔检验端岩质是否被浸泡软化.如被软化,可适当加深桩孔,满足要求,做好清理,立即封底.二、部分塌孔按挖孔桩方法,并参照上述全部塌孔成孔施工方法和要求进行成孔施工,确保成孔满足设计要求。

钻孔桩质量事故处置措施1、坍孔在流砂及淤泥地层容易塌孔,钻孔过程中发生坍孔后,增大泥浆比重(控制在1.2~1.4之间),改善其孔壁结构。
坍孔严重时,坍孔位置回填大块粘土重新钻孔。
2、缩孔在软塑、硬塑粘土层易发生缩孔,钻孔时发生弯孔、缩孔时,可将钻头提到偏孔处进行反复扫孔,直到钻孔正直,如发生严重弯孔时,采用小片石与黏土块混合,回填到偏孔处,填料沉实后再钻孔纠偏。
3、埋钻和卡钻埋钻通常伴随塌孔同时发生,先处理埋钻后再处理塌孔,事故发生后,应保证孔内有足够的泥浆,保持孔内压力,稳定孔壁防止坍塌扩大,采用大功率泥浆泵抽排钻头处沉碴沉消除阻力,然后缓慢提钻,严禁强行处理,否则有可能造成钻杆扭断等更严重的事故。
4、掉钻头通常发生在循环钻机及冲击钻机,掉钻头后,保持孔内水头高度,增加泥浆比重(1.15~1.3),制作L形打捞勾,固定在钻杆下端,将钻杆伸入孔底,旋转勾住钻头后上提。
5、护筒下沉当护筒底端未完全穿透淤泥层或位于流砂层内时,易发生护筒下沉,发生护筒下沉时,若开钻不久则回填孔位,加长护筒重新埋设,若接近成孔则加大泥浆比重(1.15~1.3)保持孔内泥浆水头高度,用枕木对称铺在护筒外侧,利用槽钢等承重扁担将护筒架在枕木垛上,成孔后尽量不清孔,钢筋笼吊环以枕木垛承重,缩短灌孔时间。
6、钢筋笼掉笼吊筋焊接不牢或孔口承重扁担失稳时容易掉笼,掉笼发生后,保持孔内水头,加大泥浆比重(1.15~1.4),若未灌注砼,则采用双L 形捞勾绑在钻杆底部进行打捞,若已灌注一部分砼,则尽量减少导管埋深,原钢筋笼可弃在孔内,在2小时内重新下一根钢筋笼,连续灌注。
7、钢筋笼上浮灌注混凝土的导管位于钢筋笼底部以下且混凝土埋管深度较大,此时混凝土上顶力对钢筋笼冲击最大,容易发生上浮。
发现钢筋笼上浮之后,立即停止灌注混凝土,测绳检查钢筋笼底及导管底的准确位置,拆除导管,减小砼埋深,导管底升至钢筋笼底上方后,减小罐车砼出料速度,恢复灌注。
钻孔桩施工塌孔原因及防范措施1、超长桩即使采纳清水护壁也能保证孔壁稳定,但对于砂层,由于缺乏粘结力,坍孔也是常见的问题,坍孔常发生在:1.清孔时,由于泥浆浓度降低,对孔壁的压力减小,砂层在自重作用下发生坍塌;2.下放钢筋笼时,由于钢筋笼的刮蹭作用,导致孔壁坍塌;3.二次清孔时,由于下放钢筋笼时对孔壁的刮蹭作用,部分原来由泥浆渗入孔壁的砂层具有肯定的粘结力,被钢筋笼刮蹭后,爱护层被破坏,清孔时在重力下,孔壁发生坍塌;4.第一罐混凝土浇注时,在较大的上浮力作用下,孔壁土层强度破坏造成坍塌。
针对以上状况,对于长桩中的砂层,可实行的措施主要有:1.在泥浆在适当掺入水泥浆及早强剂或水玻璃,对孔壁有肯定的作用;2.钢筋笼制作时适当缩小笼直径,防止刮蹭孔壁;3.适当加大孔径,这样也能有效防止刮蹭孔壁,但这样会造成充盈系数2、加大〔想方法签证〕;4.二次清孔时严格掌握泥浆孔底比重,防止泥浆比重过低;5.首罐混凝土量适当加大钻孔的时候采纳泥浆护壁的方法,依据砂层的空隙度、水压,配制相应稠度的泥浆和泥浆在孔内部的浆面高度,以此来抵抗水压和防止钻孔的塌方。
其次:采纳导管法向水下孔底浇注混凝土。
还有:我想若是钻孔底部塌方不是很大的状况下,建议不要用土来回填,因为回填土即相应地增加里桩端残留土的厚度,也使桩侧的摩擦力、桩端承载力大大降低。
而是用混凝土回填,这样就权当是扩底桩,反而更为安全。
小弟始终在长江边干桩基,这种问题司空见惯,填土是一个好方法,但要做好二点,1、填土必需是粘土,2、填土后不能马上打,必需让土固结一下,一般也得10几天。
n不知道你施工的桩,钻孔时间长不长,我施工的桩,小桩就采纳快速法3、,钻头加大点,几小时结束战斗,因为沙层都是先缩径再坍塌,加大钻头钻孔后,在孔壁坍塌前完成浇筑。
大桩施工就麻烦点,施工前得制浆,不能实行在钻孔时投土制浆,一般必需设制浆池,钻头得加大,钻进时,钻速慢,进尺也必需慢,并且直至成孔始终必需保证泥浆的比重粘度。
钻孔灌注桩施工过程中灌注桩质量事故及处理(1)孔壁坍塌现象:孔壁坍塌是在成孔过程中,在排出的泥浆中不断出现气泡,或护筒里水位突然下降,这都是坍塌的迹象。
处理措施:发现塌孔,首先应保持孔内水位,如为轻度塌孔,应首先探明塌孔位置,将砂和黏土混合物回填到塌孔位置以上1~2m;如塌孔严重,应全部回填,待回填物沉淀密实后采用低钻速。
(2)护筒冒水现象:护筒外壁冒水,严重的会引起地基下沉、护筒偏斜和位移,以至造成桩孔偏斜,甚至无法施工。
处理措施:初发现护筒冒水,可用黏土在四周填实加固,如护筒严重下沉或位移,则应返工重填。
(3)钻孔偏斜现象:钻孔偏斜是指成孔后,空位发生倾斜,偏离中心线,超过规范允许值。
它的危害除了影像桩基质量外,还会造成施工上的困难,如放不进钢筋骨架等。
处理措施:如已出现斜孔,则应在桩孔偏斜处吊住钻头,上下反复扫孔,使孔校直;或在桩孔偏斜处回填砂粘土,待沉积密实后再钻。
(4)钻孔漏浆现象:钻孔漏浆是指在成孔过程中或成孔后,泥浆向孔外漏失。
处理措施:加稠泥浆或倒入黏土,慢速转动,或在回填土内掺片石、卵石,反复冲击,增强护壁。
(5)流砂现象:发生流砂时,桩孔内大量冒砂,将孔涌塞。
处理措施:保证孔内水位高于孔外水位0.5m以上,并适当增加泥浆密度;当流砂严重时,可抛入砖、石、黏土,用锤冲入流砂层,做成泥浆结块,使其形成坚实孔壁,组织流砂涌入。
(6)钢筋笼偏位、变形、上浮处理措施:在施工中,如已发生钢筋笼上浮或下沉,对于混凝土质量较好者,可不予与处理,但对承受水平荷载的装,则应校对核实弯矩是否超标,采取补强措施。
(7)断桩现象:水下灌注混凝土,如桩截面上存在泥夹层,会造成断桩现象,这种事故使桩的完整性大受损害,桩身强度和强度大大下降。
处理措施:如已发生断桩,不严重者核算其实际承载力;如比较严重,则应进行补桩。
(8)吊脚桩现象:吊脚桩是指桩成孔后,桩身下部局部没有混凝土或加有泥土。
处理措施:注意泥浆浓度,及时清渣。
钻孔灌注桩塌处理方范文钻孔灌注桩在工程施工中起到了重要的作用,然而,由于各种原因,钻孔灌注桩有时会发生塌陷现象。
钻孔灌注桩塌处理的有效方法能够保证工程的稳定和安全,下面将对钻孔灌注桩塌处理方面进行详细探讨。
一、塌陷原因分析钻孔灌注桩塌陷常见的原因主要有以下几点:1. 土层变化:在施工过程中,由于地下条件的复杂性,土层的变化是导致钻孔灌注桩塌陷的一个重要原因。
例如,施工地下存在不稳定的土层、湿度过高或排水不畅等问题,都会对钻孔灌注桩的稳定性产生不利影响。
2. 施工操作不当:不正确的施工操作也是造成钻孔灌注桩塌陷的一个主要原因。
例如,施工时未采取适当的支护措施,没有及时进行加固,或者桩混凝土的浇筑不均匀等,都会使钻孔灌注桩的稳定性降低,从而导致塌陷的发生。
3. 设计问题:有时候,钻孔灌注桩的塌陷可能与设计问题有关。
例如,桩的直径、深度、间距等设计参数选择不当,或者设计的承载力与实际情况不符等,都会影响到钻孔灌注桩的稳定性。
二、塌处理方法对于钻孔灌注桩塌的处理,我们可以采取以下方法:1. 加固方法:加固是处理钻孔灌注桩塌陷的有效手段。
可以采取在塌陷区域加固、加强支护等措施,以提高桩身的稳定性。
具体的加固方法有喷射混凝土、加强桩身连接等。
2. 补强地基:对于存在土层不稳定的情况,可以采取补强地基的措施。
补强地基可以通过夯实地基、加固地基等方式来提高地基的稳定性,从而减少钻孔灌注桩塌陷的发生。
3. 设计改进:针对设计问题导致钻孔灌注桩塌陷的情况,需要进行设计改进。
可以重新进行桩的设计计算,确定合适的桩的直径、深度、间距等参数,并根据实际情况进行相应的调整。
4. 管理措施:加强管理也是防止钻孔灌注桩塌陷的重要手段。
在施工过程中,需要严格按照规范进行操作,保证施工质量和工艺,确保钻孔灌注桩的稳定性。
三、案例分析以下是一起钻孔灌注桩塌陷处理案例的分析:某工程项目在进行钻孔灌注桩施工时,由于土层不稳定,导致一处桩体塌陷。
桩基旋挖塌方处置方案一、背景随着建筑工程的不断发展,越来越多的建筑工程需要在地下施工,而桩基是一种广泛应用于地下工程中的基础形式。
桩基旋挖施工方法是一种常用的桩基施工方法。
但是在桩基旋挖施工中,可能会出现塌方问题,严重的话还会导致桩基的倾斜或者坍塌。
桩基旋挖塌方问题对施工安全和工程质量都有较大的影响,因此需要制定科学的处置方案。
二、桩基旋挖塌方的原因和表现桩基旋挖塌方的原因很多,主要包括以下几个方面:1.地基土质不稳定,存在易发生塌方的特殊地质情况。
2.施工人员操作不当,如未按规定进行钻孔、未及时将钻孔灰土清理等。
3.施工过程中强度及稳定性计算有误,造成桩基自身抗倾力不足,发生塌方。
4.暴雨等不可控因素引起的自然灾害。
桩基旋挖塌方的表现主要有以下几点:1.土方塌落,使施工孔壁发生变形,长时间保持塌方状态。
2.大量泥浆或者水涌入施工孔中。
3.出现桩身倾斜或者变形的现象。
三、桩基旋挖塌方处置方案3.1 处置前的准备工作1.针对不同的塌方情况采取相应的处置方案,进行综合评估。
2.在处置前要对周边环境进行评估,判断处置对周边建筑、道路或河流等的影响。
3.确定作业区域,限制人员和车辆在作业区域内活动。
3.2 处置方案1.采用机械斗进行清理,去除塌方物质。
2.重新加固周边和桩基身体,提高抗倾能力。
3.钻孔加固,可以在桩周围开挖补强桩基,进行重力加固。
4.在施工孔内充注高压水泥浆,提高地基稳定性。
3.3 处置后的监测1.施工结束后应对已处理的区域进行监测,观察施工孔内、周边和设备是否存在异常现象。
2.对处理后的地基进行稳定性监测,确保施工后地基的抗倾能力增强。
四、结论桩基旋挖塌方对工程的影响很大,因此必须采取科学的处置方案。
针对塌方不同的情况可以采取相应的处置方案,再通过对周边环境和地基的评估,确定作业区域,最终通过加固和监测等措施解决了桩基旋挖塌方问题。

钻孔灌注桩塌处理方钻孔灌注桩是一种常用的地基处理方法,其通过将混凝土灌入钻孔中形成桩体,具有承载力大、抗侧力强等优点。
然而,在实际施工过程中,由于各种原因,钻孔灌注桩有时会发生塌陷,给工程质量和进度带来较大的影响。
因此,及时有效地处理钻孔灌注桩塌陷问题非常重要。
本文将从钻孔灌注桩塌陷的原因分析入手,介绍常见的处理方法,并结合实际案例进行分析,最后总结处理钻孔灌注桩塌陷的经验。
钻孔灌注桩塌陷的原因主要有以下几个方面:1. 施工操作不规范。
包括钻孔方法不正确、掺合比不合理、灌注浆液不稳定等。
2. 地质条件复杂。
土层松软或含水量较高时容易发生塌陷。
3. 设计参数不合理。
包括桩径和长度选择不当等。
根据不同的原因,可以采用不同的处理方法。
下面我们分别对这些方法进行详细介绍。
1. 强制灌注所谓强制灌注,是指在灌注过程中采取一些措施来增加混凝土的密实性,防止塌陷的发生。
具体的操作方法包括加大注浆压力、加大注浆量、控制浆液流速等。
通过这些措施可以有效地提高桩体的强度和稳定性,降低塌陷的发生概率。
2. 桩口防护桩口是桩体与周围土体的交界处,也是塌陷的主要发生部位。
因此,在施工过程中对桩口进行适当的防护是非常关键的。
常见的桩口防护方法有设置钢套筒、注入高强度浆液等。
这些方法可以有效地增加桩口的稳定性,防止塌陷的发生。
3. 二次灌注二次灌注是指在桩体已经灌注完成后,通过再次灌注来增加桩体的密实性和强度。
主要适用于灌注混凝土性能较差的情况。
通过二次灌注可以将空隙填充,并提高桩体的强度和稳定性,从而防止塌陷的发生。
以上是常见的处理方法,根据具体情况可以灵活选择。
但需要注意的是,在进行处理之前,必须仔细分析塌陷原因,以确定最适合的处理方法。
下面结合一个实际案例来进一步说明如何处理钻孔灌注桩塌陷的问题。
某工地在进行钻孔灌注桩施工时,发生了桩体塌陷的情况。
经分析,发现主要原因是施工操作不规范,浆液流速过快,导致桩周土体未能及时排空,进一步加剧了桩体的塌陷。
冲孔灌注桩塌孔处理方案嘿,朋友们!咱今天来聊聊冲孔灌注桩塌孔这档子事儿,还有那处理办法哟!你说这冲孔灌注桩啊,就好比是咱盖房子的根基,要是根基不牢,那可不得出大乱子嘛!塌孔就像是根基里的一个小捣蛋鬼,时不时就来捣乱一下。
咱就说啊,这塌孔就像是一场突如其来的暴风雨,把好好的桩孔给弄得乱七八糟。
那泥土啊,就跟那调皮的孩子似的,“呼啦”一下就跑掉了。
这可咋整呢?别急,咱有招儿!要是发现有塌孔的迹象,那咱就得赶紧行动起来。
就好像看到火苗了,得赶紧去灭火呀!首先呢,得看看是不是泥浆的问题。
这泥浆就好比是保护桩孔的小卫士,要是它太稀了或者质量不行,那可就挡不住那些调皮的泥土啦。
咱就得赶紧调整泥浆的配比,让它变得强壮起来,能好好地守护桩孔。
还有啊,冲进的速度也得注意。
你想啊,要是你跑得太快,是不是容易摔跟头呀?冲孔也一样,别一股脑儿地猛冲,得慢慢来,稳稳地冲。
不然,那泥土可不就被你给吓着了,全跑啦!要是塌孔已经发生了,那也别慌。
咱就跟那打怪兽似的,有各种武器来对付它。
比如说,可以用些材料去填一填那个塌掉的地方,就像给伤口贴上创可贴一样。
或者呢,改变一下冲孔的方法,绕开那个容易塌孔的地方,这就跟咱走路遇到坑洼会绕过去一样嘛。
再不然,咱还可以加固一下周边的土体呀,让它们团结起来,共同抵抗塌孔这个小坏蛋。
这就好像一群小伙伴手拉手,力量就大了,塌孔也不敢轻易来捣乱啦。
咱可不能小瞧了这塌孔处理呀,这可关系到整个工程的质量呢!要是处理不好,那以后的麻烦可就大了去了。
就好比盖房子,根基没打好,房子能稳吗?那肯定不行呀!所以啊,咱得认真对待,就像对待咱最宝贝的东西一样。
总之呢,冲孔灌注桩塌孔并不可怕,只要咱有办法,有耐心,就一定能把它搞定。
咱可不能让这小小的塌孔给咱的工程拖后腿呀!大家说是不是这个理儿?。

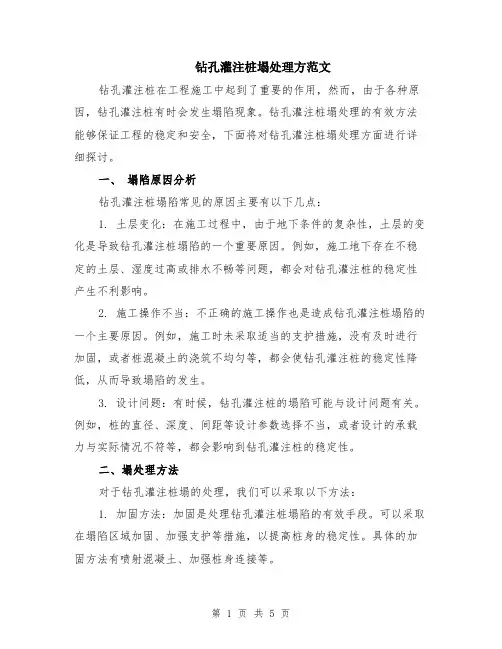

钻孔灌注桩塌处理方钻孔灌注桩是目前工程地质和土木工程中常用的一种基础类型,它主要通过地下钻孔和压浆注入的方式来实现地基加固和支撑。
然而,在实际施工中,由于各种各样的原因,还是难免会出现钻孔灌注桩塌的情况。
钻孔灌注桩塌不但会影响工程质量,还会给工程带来重大安全隐患,因此及时处理钻孔灌注桩塌非常重要。
一、钻孔灌注桩塌的原因钻孔灌注桩发生塌陷的原因一般包括以下几个方面:1.施工时振捣时间不够或振捣强度不足;2.水泥不合格或配合比不当;3.土体强度比设计值低或部分土体已经软化;4.其他原因,如地质条件不稳定、孔深不足等。
二、钻孔灌注桩塌处理方案当发现钻孔灌注桩有明显的塌陷时,应及时采取相应的措施,以确保工程的运行安全。
以下是一些钻孔灌注桩塌的处理方案,可以参考实际情况选用。
1.补齐土体当钻孔灌注桩的塌陷不太明显时,可以采用补齐土体的方式来加固,具体措施是在塌陷处注入钢板灌浆或加固预制板,然后用搅拌机按比例将砂浆与水混合,倒入塌陷处,将其均匀压实。
若塌陷区域过大,则需要挖开周围土体,重新填土打包。
2.强化处置当钻孔灌注桩塌陷的情况较为严重时,不得不进行强化处置。
常见的强化方法包括两种:一种是将钻孔灌注桩彻底去除后,重新打钻孔进行加固;另一种则是在原有的基础上进行加固处理。
如果采用前一种方案,则需要对周围土壤的承载能力进行评估,确定新增加的钻孔灌注桩的数量和深度。
3.其他应急措施当发现钻孔灌注桩出现明显的塌陷,但没有引起严重的地质灾害时,可以采用其他应急措施来处理。
例如,可以暂时停止施工作业,对塌陷处进行临时封闭,加固周围土壤,以防止塌方继续发生。
同时,施工方还需加强现场监管和安全管理,避免类似的事故再次发生。
三、预防钻孔灌注桩塌的方法钻孔灌注桩塌的危害是巨大的,因此更应该注重预防。
下面是一些预防钻孔灌注桩塌的方法:1.确保施工操作规范,防范施工疏忽带来的危害;2、提前做好地质勘探工作,选择合适的工程方案;3.在施工过程中要严格控制振捣时间和强度,同时检验水泥的质量;4.对一些基础较脆弱的地质层,可以采用加固措施,例如钢板桩、桩梁和硬岩的加固等。

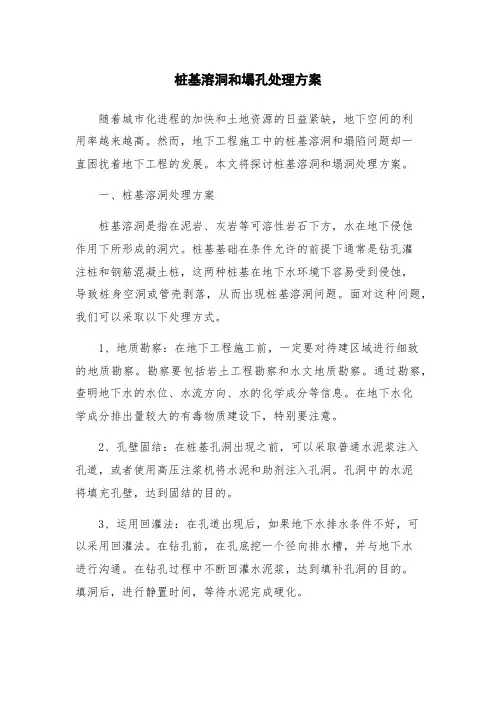

桩基溶洞和塌孔处理方案随着城市建设的不断发展,建筑物的基础,也就是桩基的建设变得越来越重要。
然而,一些特殊情况下,桩基会遇到溶洞、塌陷等问题,给建筑物的稳定带来了挑战。
因此,桩基溶洞和塌孔处理方案是非常重要的建筑基础处理方案。
首先,解释一下什么是桩基溶洞和塌孔。
桩基溶洞指的是由于地基中的溶洞产生的空隙,在挖掘钢筋混凝土浆桩时,桩内混凝土由于塌陷倒灌进了孔穴中的情况。
塌孔则是因地层松软、不稳定或不均衡受力等原因形成地面坍塌或者降下的孔洞。
桩基溶洞的处理方法需要根据情况的复杂程度和发生的时效进行选择。
比如最常见的情况是在桩孔内填充清水并抽出,等清洗干净后,再加固压注,这个方法适用于一些桩基溶洞较浅的情况。
如果桩孔内等水位明显高于施工现场周围地下水位,也可以选择先进行砖茎式灌管降低桩孔内的水位,再采取填充清水法。
如果桩孔内等水位极高,需要进行深孔排水,也就是进行人工破坏,把孔壁裂开,从而达到排水目的。
深孔排水的能力受到孔壁质量的制约,如果预计孔壁质量极差,可以先预埋一些排水管。
针对塌孔问题,一般来说可以采用灌注桩处理法。
这种方法可以有效地弥补土层里塌陷空洞的压实,改变土壤结构,增强地力。
灌注桩的施工一般要先进行粗打桩身,然后注入强夯浆料,之后再进行钢筋钻进,混凝土灌注。
这样可以使灌注桩更加坚固,并且增加一定的稳定性。
除此之外,还有一些针对性更强的处理方法。
比如在桩内施工过程中的预处理,可以在桩基地震法支护范围内先进行补孔,把孔内浮土或砾石等填充至桩顶。
这种方法需要在施工初期即进行预测和布置,但是其效果要优于较晚进行的处理方法。
然而,无论采用何种治理,都需要有经验且精细的处理方案,以免治理产生新的问题。
在施工过程中,需要认真分析地质情况和孔位参数,根据实际情况制定合理方案,避免大规模随意操作或者误操作。
对于传统的治理方法可能会有加重桩基负载、透水、渗漏等问题,需要根据实际情况甄别,选择合适的治理方法。
总之,桩基溶洞和塌孔处理方案是建筑物基础处理的重要内容。
桩基溶洞和塌孔处理方案桩基溶洞是指在桩基施工中遇到的地下溶洞或者岩溶裂缝等地质缺陷。
这一问题对桩基的承载力和稳定性都会造成极大的影响,因此需要采取相应的处理方案。
处理方案:1. 发现溶洞或裂缝后,应该首先停止当时的施工,及时进行勘探和测试,确定溶洞或裂缝的形状、大小及位置,以及对桩基的影响程度;2. 在确定了溶洞或者裂缝的情况后,在预制桩的钢套筒内穿过泥浆钻进去,接触到溶洞,应该尽量通过注浆的方法进行密实,即使用灰浆、硅酸盐等材料灌入溶洞中,增加地下水岩层的承载能力;3. 对于较大的溶洞,可以进行空心灌浆,即重压混凝土浆灌入溶洞,灌注到一定高度后再阻塞,形成一个整体的支撑体;4. 对于局部较大的岩溶洞,可以采取局部加固的方法,即在受影响的桩基部位同时施加多点拉致束带,将受力尽量平均,提高桩基承载能力;5. 如果桩基的承载能力大幅下降,可以考虑添加新的桩基或其他地基加固措施,如增加支撑桩或加固垫层等方法。
另外,还可以钻孔灌注浆液或者使用药剂强化地基等方式来提高地基的承载力。
塌孔处理方案:当桩基施工在土层过于松散或不稳定的情况下,有可能会导致土层塌陷或塌陷,严重影响桩基的承载力和稳定性,此时需要采取相应的处理方案。
处理方案:1.在发现塌陷现象后,及时停止施工,连通通风管道,排除掉室内的有毒有害气体,避免二次伤害;2.通过使用挖掘机等工具,将塌陷区域附近的软土掏空,切割掉因塌陷形成的突起部分,恢复地面平缓;3.超前灌浆可以起到一定的强化地基的作用,先在地基下方注入灰浆,扩大土体的内摩擦力,降低塌陷的可能性;4. 采取加固措施,如掌子面加固、加桩、有桩地基、地下连续墙等,以夯实土体,增加承载力,提高地基稳定性;5. 上述措施仍无法解决问题时,可以采取整体加固的方法,对地基进行整体加固处理,如加设钢筋混凝土平台、涵洞或人工湖等来分散荷载,消除底部土体的隆起。
总之,在桩基施工中遇到地质条件较为复杂的情况时,需要认真做好勘察工作,及时发现地质缺陷,采取相应的处理措施,以确保桩基的稳定性和承载力。
2024年钻孔灌注桩塌处理方在钻孔灌注桩的施工过程中,经常会遇到因地质、地层情况而引起塌孔、涌水等现象。
这时一般会采取回填粘土、筑岛等方法来处理,往往能取得很满意的结果,并且能满足施工及质量要求。
而我们在国道312线叶集至罗山二级公路的钻孔灌注桩施工中却遇到采用回填、筑岛处理不了的涌水、塌孔现象。
1工程施工地点国道312线叶集至罗山二级公路No.14标段K106+191张河沟4~20m2#中桥,2#墩的基桩。
2设计要素及地质情况①设计标准为汽超—20级,挂—120,净宽11m,与路线方向斜交30°,2#墩为三柱式墩,基桩直径1.5m,基桩设计长度28m。
地面标高38.44m,设计桩顶标高36.77m,桩底标高8.77m。
②地质情况:37.2~31.6m亚粘土(硬塑);31.6~25.6m亚粘土(软塑);25.6~24.1m中砂(松散);24.1~19.9m卵石土(中密);19.9~9.2m砂岩(密实)。
3施工情况该桥共4孔,采用两台钻机先进行3#墩与4#台基桩施工,钻进与灌注都十分顺利,在完成3#墩的基桩后,将钻机移到2#墩3#桩施工,按正常的程序进行钻进,且钻进顺利,但在完成钻进任务,停钻时发现了从孔底向上涌水现象,经跟踪量测6小时共塌孔8m,并出现大量涌水,不可继续进行施工。
经设计代表与驻地监理现场同意进行全部回填处理,回填粘土50m3。
但仍出现从桩孔向上涌水现象。
根据这种情况,我们决定在2#墩2#桩位进行试验性钻孔。
4试验钻桩结果(1)当2#墩2#桩钻至设计标高停钻后,出现涌水现象,同时回填后的3#桩涌水停止,说明该涌水是层位水。
(2)提高泥浆粘度,慢速钻进,充分护壁,仍不能阻止涌水,证明水压大。
(3)涌水层位于卵石土层下与砂岩交界处,高程19.8m。
(4)将钻机移开,采用钢护筒与草袋提高水头3.5m时,仍不能将孔下涌水压住。
证明采用筑岛法3.5m高仍不能满足要求。
5处理方案根据试桩结果,采取以下处理措施:(1)将试验桩(2#墩2#桩)回填;(2)2#墩进行填土筑岛2~3m高,以提供工作面与提高水头;(3)沿2#墩桩位方向,在上游4m处(筑岛以外)打一Φ1.0m降压井让其涌水,以降低地下水压。
钻孔灌注桩塌处理方1. 引言钻孔灌注桩是一种常用的地基处理技术,通常用于加固土地基或者承受建筑物荷载。
然而,在使用钻孔灌注桩的过程中,偶尔会发生桩塌现象。
桩塌会导致桩的承载能力下降,对工程的安全性和稳定性构成潜在威胁。
因此,及时有效地处理桩塌是非常重要的。
本文将介绍钻孔灌注桩塌处理方的相关内容。
2. 桩塌的原因导致钻孔灌注桩塌的原因有很多,主要包括以下几种:•土层变形:当地基土层的膨胀和收缩、冻融循环等因素引起的土层变形可能导致桩侧面支撑力的减小,从而导致桩塌;•基坑开挖:基坑开挖过程中,地基土层的变形和失稳也可能引起桩塌;•地震作用:地震会导致土层的震动和液化现象,从而导致桩侧面支撑力的减小,进而导致桩塌。
3. 桩塌处理方案3.1 检测与评估在处理桩塌之前,首先需要进行桩的检测与评估工作。
通过使用无损检测技术,如声波检测、超声波检测等,可以获取桩体的声波速度、韧性、孔隙率等信息,从而确定桩体的受损程度和安全性。
评估的结果将为后续处理提供重要依据。
3.2 桩的加固与修补一旦桩体受损,及时对桩体进行加固与修补是必要的。
加固与修补的方法包括:•桩身加固:对于桩身存在损坏的情况,可以使用碳纤维布和环氧树脂胶对桩身进行加固;•补强桩身:当桩身不够坚固时,可以在原桩身周围打入钢筋和混凝土来增加桩身的承载能力;•换桩处理:在一些严重塌陷的情况下,可能需要对桩进行拆除,并重新灌注新的桩体。
3.3 加强土体支撑除了直接修补桩体外,还可以加强周围土体的支撑能力,以增加桩体的稳定性。
加强土体支撑的方法包括:•填充材料:在塌方处填充松散土壤,增加土体的密实度,提高支撑能力;•土壤改良:通过土壤改良方法,如混凝土浆注注入等,提高土体的稳定性和承载能力;•增加支撑桩:在塌方周围打入支撑桩,提供额外的支撑点,增加土体的稳定性。
3.4 监测与维护在进行桩塌处理后,对桩体的监测与维护工作至关重要。
定期监测桩体的变形和位移,以及土体的稳定性,及时采取措施处理可能出现的问题,保证工程的安全性和稳定性。
第 1 页 共 3 页
**********K2+118.152桥梁4号桩基塌孔的处理措施
编号:【2014】015号
致:***************工程建设指挥部
********工程监理咨询有限公司
由于在2014年1月11日我施工单位施工时还没有接到该桥施工
段施工勘察报告,我施工单位不知道地质情况,根据桥梁施工图测量
放线施工,桥梁1号墩—4号桩基在冲孔深度达到设计深度13-14米
左右出现4-5m的塌孔现象,致使冲孔锤掩埋在孔内,经建设单位、监
理单位现场察看后,确定采用砂粒先回填,保证安全,采用人工挖孔
加钢筋砼护壁挖下去把冲孔锤提起来再往下施工。
在2014年2月中旬我施工单位接到施工地勘报告后,根据地勘报
告说明资料该桩基有一个洞隙高0.3m的溶洞,但溶洞顶板上面有3.3m
厚度的松散岩层。根据施工勘察报告我施工单位结合建设单位、监理
单位的要求组织施工。
于2014年3月15日组织设备和施工人员施工,采用人工挖孔桩,
钢筋混凝土护壁浇筑挖孔,在机械人员的配合下2014年3月30日挖
到13m位置把施工冲孔锤提起来,由于桩基周围岩层比较松散,为考
虑安全,经监理单位现场察看后,决定还是采用机械冲孔施工。
在2014年4月2日下午3:30分在冲孔施工过程中该桩基出现第
二次塌孔,这次塌孔高度和塌孔面积比较大,经建设单位、监理单位、
施工单位现场察看后,塌孔桩基需要把设计单位和地勘单位请到现场
察看后再确定处理方案。
第 2 页 共 3 页
2014年4月3日上午11点经建设单位、质检站、监理单位、设
计单位、地勘设计单位、施工单位现场察看后确定处理方案如下:
为了保证施工质量和安全,确定按设计的桩经和桩长施工,先把
冲孔锤提起来,由施工单位上报施工处理措施方案。我施工单位结合
现场施工地质情况,组织公司有专业施工经验的技术人员和有关专家
结合地勘设计和施工现场实际地质情况确定两个处理方案:
第一方案:采用人工机械配合开挖,把塌孔周围松散的土质和岩
石全部清除,一直清到坍塌的所有位置,再采用C25砼把清挖开的所
有部位和所有冲孔桩基浇筑起来,待砼强度达到90%以上的时候再按
设计放样施工,桩径和桩长按设计尺寸不变,确保证工程质量和安全。
第二方案:采用人工机械配合掏孔,把所有塌孔周围松散的土质
和岩石掏空,用比较好的粘土填料将废弃的孔全部回填密实后,在原
孔位置安装冲孔机,就位、并使其保持平稳,不产生位移或不均匀下
沉,利用钢护筒进行施工,护筒长度不小于4米,施工过程中应保证
护筒不发生移动,底部密实不漏浆,在冲孔的时候由于原地质与回填
后的粘土比较松动,加上存留在孔中护筒里面的土质很难形成硬面,
在施工冲孔时要边冲孔边抛填片石,片石一直要抛填冲到塌孔的所有
位置,所有塌孔松散的位置成孔后再往下冲孔施工,利用抛填片石,
采用冲击方法处理大面积塌孔施工,能保证人、机的安全,又可以避
免断桩的现象不会发生,缩短了施工处理的事故时间,保证了桥梁的
施工质量。
第 3 页 共 3 页
特此报告
********************市政工程项目部
2014年4月4日
