机械旋挖桩成孔塌孔处理方案
- 格式:doc
- 大小:20.00 KB
- 文档页数:4
桩基旋挖塌方处置方案1. 前言在桩基施工过程中,由于不可控的地质因素或操作失误等原因,可能会发生旋挖桩基坑塌方事故。
塌方事故一旦发生,会对施工安全和项目进度造成很大影响。
因此,及时有效地处置塌方事故至关重要。
本文将介绍塌方事故处理的具体步骤和注意事项,以帮助工程师们快速有效地处置塌方事故。
2. 塌方事故处理的步骤2.1 第一步:紧急处理发生塌方事故后,首先要采取紧急措施,保障现场安全。
以下是具体的操作步骤:1.立即叫停施工,并让所有人撤离现场,确保人员安全。
2.通知施工单位下属管理人员和所在区域的消防队员、安全员等相关人员进行现场控制与抢救,防止事故进一步扩大。
3.对现场进行简单的物资和人员清点,确定人员和物资是否遗失以及救援进度。
4.进行现场测量,落实塌方范围、深度、面积、形态等参数。
2.2 第二步:制定处置方案在确定塌方形态及范围后,需要及时制定处置方案。
以下是具体的操作步骤:1.根据塌方情况制定安全保卫组织指挥方案,明确各个人员的职责,确保准确无误地落实施救任务。
2.联系相关技术人员,进行方案评估,研究可行性并选择最优方案。
3.在确定塌方面积和深度后,制定勘察方案和防护措施,保障施工人员的安全。
2.3 第三步:处置塌方事故在制定好处置方案后,需要采取具体措施进行处置。
以下是具体的操作步骤:1.利用大型挖掘机或其他相关工具,在塌方现场进行挖掘和清理。
2.需要注意挖掘的时候不能长时间露头,必须尽量在封闭的情况下进行,防止土体继续滑落。
3.挖掘过程中需要不断监测现场的安全状况,并进行调整和补救。
2.4 第四步:恢复原有工程在完成塌方露头的清理后,需要进行现场勘察,了解现场安全状况,并采取相关措施恢复原有工程。
以下是具体的操作步骤:1.进行挖掘坑面上部的加固与修建,并对滑坡地点进行标记,以便日后进行土方质量检测。
2.根据塌方现场情况及地质变化,重新修建地基和加固土体,保障原有工程的稳定性和地基安全性。

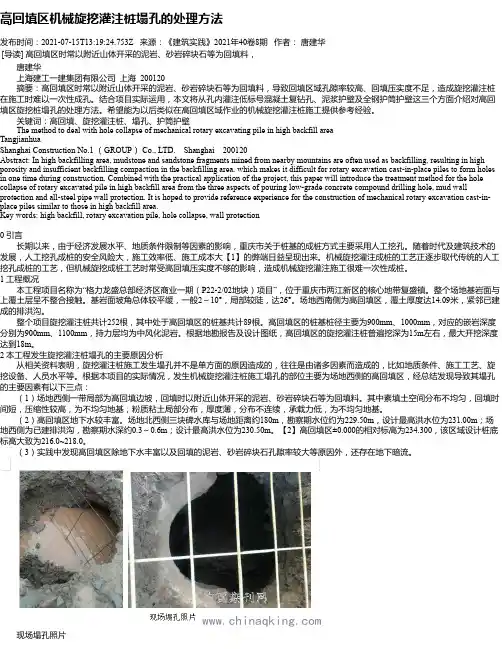

高回填区机械旋挖灌注桩塌孔的处理方法发布时间:2021-07-15T13:19:24.753Z 来源:《建筑实践》2021年40卷8期作者:唐建华[导读] 高回填区时常以附近山体开采的泥岩、砂岩碎块石等为回填料,唐建华上海建工一建集团有限公司上海 200120摘要:高回填区时常以附近山体开采的泥岩、砂岩碎块石等为回填料,导致回填区域孔隙率较高、回填压实度不足,造成旋挖灌注桩在施工时难以一次性成孔。
结合项目实际运用,本文将从孔内灌注低标号混凝土复钻孔、泥浆护壁及全钢护筒护壁这三个方面介绍对高回填区旋挖桩塌孔的处理方法。
希望能为以后类似在高回填区域作业的机械旋挖灌注桩施工提供参考经验。
关键词:高回填、旋挖灌注桩、塌孔、护筒护壁The method to deal with hole collapse of mechanical rotary excavating pile in high backfill areaTangjianhuaShanghai Construction No.1 (GROUP) Co., LTD. Shanghai 200120Abstract: In high backfilling area, mudstone and sandstone fragments mined from nearby mountains are often used as backfilling, resulting in high porosity and insufficient backfilling compaction in the backfilling area, which makes it difficult for rotary excavation cast-in-place piles to form holes in one time during construction. Combined with the practical application of the project, this paper will introduce the treatment method for the hole collapse of rotary excavated pile in high backfill area from the three aspects of pouring low-grade concrete compound drilling hole, mud wall protection and all-steel pipe wall protection. It is hoped to provide reference experience for the construction of mechanical rotary excavation cast-in-place piles similar to those in high backfill area.Key words: high backfill, rotary excavation pile, hole collapse, wall protection0 引言长期以来,由于经济发展水平、地质条件限制等因素的影响,重庆市关于桩基的成桩方式主要采用人工挖孔。

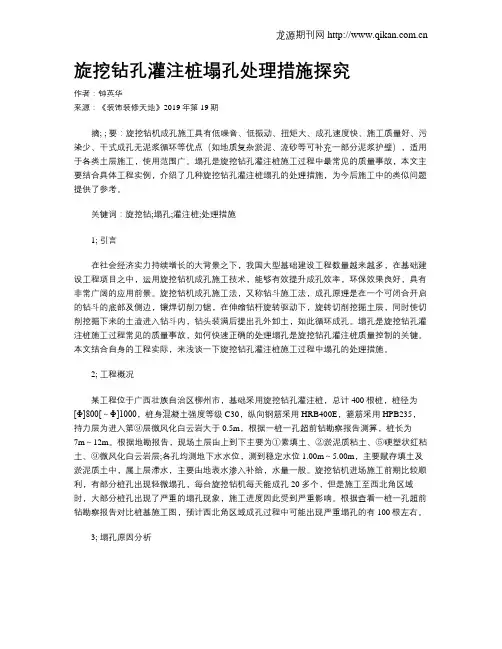

旋挖钻孔灌注桩塌孔处理措施探究作者:钟英华来源:《装饰装修天地》2019年第19期摘; ; 要:旋挖钻机成孔施工具有低噪音、低振动、扭矩大、成孔速度快、施工质量好、污染少、干式成孔无泥浆循环等优点(如地质复杂淤泥、流砂等可补充一部分泥浆护壁),适用于各类土层施工,使用范围广。
塌孔是旋挖钻孔灌注桩施工过程中最常见的质量事故,本文主要结合具体工程实例,介绍了几种旋挖钻孔灌注桩塌孔的处理措施,为今后施工中的类似问题提供了参考。
关键词:旋挖钻;塌孔;灌注桩;处理措施1; 引言在社会经济实力持续增长的大背景之下,我国大型基础建设工程数量越来越多,在基础建设工程项目之中,运用旋挖钻机成孔施工技术,能够有效提升成孔效率,环保效果良好,具有非常广阔的应用前景。
旋挖钻机成孔施工法,又称钻斗施工法,成孔原理是在一个可闭合开启的钻斗的底部及侧边,镶焊切削刀锯,在伸缩钻杆旋转驱动下,旋转切削挖掘土层,同时使切削挖掘下来的土渣进入钻斗内,钻头装满后提出孔外卸土,如此循环成孔。
塌孔是旋挖钻孔灌注桩施工过程常见的质量事故,如何快速正确的处理塌孔是旋挖钻孔灌注桩质量控制的关键。
本文结合自身的工程实际,来浅谈一下旋挖钻孔灌注桩施工过程中塌孔的处理措施。
2; 工程概况某工程位于广西壮族自治区柳州市,基础采用旋挖钻孔灌注桩,总计400根桩,桩径为[Φ]800[~Φ]1000,桩身混凝土强度等级C30,纵向钢筋采用HRB400E,箍筋采用HPB235,持力层为进入第⑨层微风化白云岩大于0.5m,根据一桩一孔超前钻勘察报告测算,桩长为7m~12m。
根据地勘报告,现场土层由上到下主要为①素填土、②淤泥质粘土、⑤硬塑状红粘土、⑨微风化白云岩层;各孔均测地下水水位,测到稳定水位 1.00m~5.00m,主要赋存填土及淤泥质土中,属上层滞水,主要由地表水渗入补给,水量一般。
旋挖钻机进场施工前期比较顺利,有部分桩孔出现轻微塌孔,每台旋挖钻机每天能成孔20多个,但是施工至西北角区域时,大部分桩孔出现了严重的塌孔现象,施工进度因此受到严重影响。
旋挖桩常见问题处理方案旋挖桩常见问题处理方案施工中孔壁坍塌及对策钻孔灌注桩施工过程中由于土壤的持力层发生变化等原因,将会出现因漏水、漏浆等导致的孔壁坍塌的质量事故。
成孔过程中,如发现排出的泥浆中不断出现气泡,或泥浆突然漏失,则表示有孔壁坍陷迹象。
根据对此类问题的分析,发现造成施工事故的原因主要在于:①护筒的长度不够,护筒变形或形状不合适;②保持的水头压力不够;③地下水位有较高的承压力;④在砾石层等处有渗流水或者没水,孔中出现跑水现象;⑤泥浆的容重及浓度不足;⑥成孔速度太快,在孔壁中来不及形成泥膜;⑦用造孔机械在护筒底部造孔时触动了孔周围的土壤;⑧沉放钢筋时,碰撞了孔壁,破坏了泥膜及孔壁;⑨造孔机械的机械力过大,致使护筒与土层之间的粘着力减弱;针对这种问题,应采取的相应处理措施为:施工现场在埋设灌注桩的护筒时,坑地与四周应选用最佳含水量的粘土分层夯实,必须注意保持护筒安装垂直,在护筒的适当高度开孔,使护筒内保持1.0~1.5m的水头高度。
当发现地基有地下水时,应密切注意是否夹有不透水层。
当下层的承压地下水的水头比下层的地下水位高时,必须能保持足够的泥水压力,在施工前的地质情况勘测中,一定要求给出地下水的压力、出水量、水流方向等要素条件。
泥浆的比重以1.1~1.2左右为宜。
另外,在成孔时,如果遇到砾石层等土层产生大量漏浆时,应考虑是否改成其他施工方法。
当中断成孔作业时,要着重监视漏水、跑浆的情况。
在施工中,要求施工人员要严格按施工规范进行施工,深入理解设计意图是确保成功施工的关键因素,塌孔的桩孔应及时回填,当地层呈现稳定状态后,应适当的停置3~5天后再度施工为宜。
缩颈缩颈是钻(冲)孔灌注桩最常见的质量问题,主要由于桩周土体在桩体浇注过程中产生的膨胀造成。
针对这种情况,应采用优质泥浆,降低失水量。
成孔时,应加大泵量,加快成孔速度,在成孔一段时间内,孔壁形成泥皮,则孔壁不会渗水,亦不会引起膨胀。
另外,可采用上下反复扫孔的办法,以扩大孔径。
精心整理丰都金科黄金海岸示范区旋挖桩基础塌孔处理专项1及相应11007㎡,由3861㎡。
其中建筑层数为A-3#楼地上6层,28#楼地上3层,建筑高度最高为18.5m;基础采用旋挖桩方式,桩径为1000~1600mm。
混凝土等级为垫层:C20、桩身C30;桩基主筋保护层厚度50mm,钢筋为HPB300级和HRB400级。
旋挖钻成孔灌注桩总数约250根左右。
工程名称:丰都金科黄金海岸建设地点:重庆市丰都新大街建设单位:重庆金科正韬房地产开发有限公司设计单位:重庆卓创国际工程设计有限公司地勘单位:重庆中科勘测设计有限公司监理单位:重庆新鲁班监理工程监理有限责任公司22.12.233.1、本工程桩基穿过土层主要为新近回填块石土层、耕土层、卵石夹砂层、砂岩,上部填方区较为松散,桩的深度预计最深将达25米以上。
地质特征较为复杂,无旧基础等地下障碍物。
长江的水位标高为145m-175m,基础施工正是涨水季节,水位线高过桩底标高,故桩底地下水丰富。
地层岩性如下(从上而下):3.1.1、全新统人工填土层:素填士:褐黄色,主要由粉质粘土及泥岩、砂岩块石组成,块石含量为10%~25%,棱角状、次棱角状,块径一般在2~20cm,稍湿,结构松散,为近期回填而成,回填时间约半年~10年不等。
主要分布于场区内表层及周边外道路及已建房屋处,厚0.5~30.5m,平均厚度12.2m。
,磨圆度3.2.2对现场设备、机具进行安装、调试检查和试运转,确保机械正常工作,配备足够的备件。
3.2.3引好桩位控制线和水平高程的控制点,妥善保护好,施工中应经常复测。
3.2.4原材料进场待用,根据设计要求加工钢筋笼。
3.2.5正式施工前试成孔,以便了解场地地层情况并检查所选择的机具设备施工工艺是否适宜。
4、施工部署:4.1、组织机构4.1.1、黄金海岸是我集团历年来承接的面积大的工程,我公司对此高度重视,列入20144.1.24.1.34.24.2.1A、面积的塌孔。

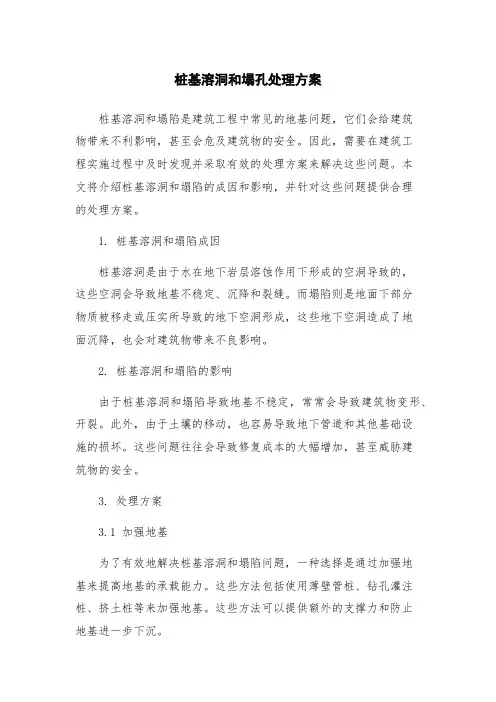

桩基溶洞和塌孔处理方案桩基溶洞和塌陷是建筑工程中常见的地基问题,它们会给建筑物带来不利影响,甚至会危及建筑物的安全。
因此,需要在建筑工程实施过程中及时发现并采取有效的处理方案来解决这些问题。
本文将介绍桩基溶洞和塌陷的成因和影响,并针对这些问题提供合理的处理方案。
1. 桩基溶洞和塌陷成因桩基溶洞是由于水在地下岩层溶蚀作用下形成的空洞导致的,这些空洞会导致地基不稳定、沉降和裂缝。
而塌陷则是地面下部分物质被移走或压实所导致的地下空洞形成,这些地下空洞造成了地面沉降,也会对建筑物带来不良影响。
2. 桩基溶洞和塌陷的影响由于桩基溶洞和塌陷导致地基不稳定,常常会导致建筑物变形、开裂。
此外,由于土壤的移动,也容易导致地下管道和其他基础设施的损坏。
这些问题往往会导致修复成本的大幅增加,甚至威胁建筑物的安全。
3. 处理方案3.1 加强地基为了有效地解决桩基溶洞和塌陷问题,一种选择是通过加强地基来提高地基的承载能力。
这些方法包括使用薄壁管桩、钻孔灌注桩、挤土桩等来加强地基。
这些方法可以提供额外的支撑力和防止地基进一步下沉。
3.2 填充空洞当地基中发现了空洞时,填充空洞是一个有效的解决方案。
可以使用注浆等技术来填充空洞。
注浆技术将空洞注满液体或泡沫材料,这些材料干后与岩石或土壤形成坚固的基础材料,从而恢复地基的稳定性。
3.3 监测地基监测地基的运动是一种有效解决桩基溶洞和塌陷问题的方法。
通过使用多种监测设备,例如倾斜仪、水准仪等来监测地基运动,并及时采取相应措施。
这些设备还可以提供有关地基运动的实时数据,以便实时进行调整并确保建筑物的安全。
4. 结论桩基溶洞和塌陷是建筑工程中常见的地基问题,但是不恰当的处理方法会进一步恶化地基问题,对建筑物的安全和建筑成本造成不利影响。
因此,对于这些问题,应该及时发现并采取有效的处理方案来解决。
要解决这些问题,加强地基、填充空洞和监测地基是三种有效的方法。
在实施这些方法时,应根据具体情况选择合适的方法,以确保建筑物的安全。

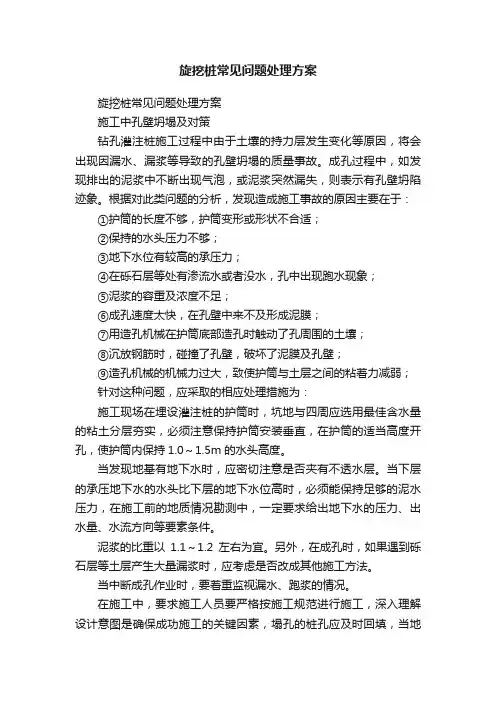

旋挖桩常见问题及防治处理措施旋挖桩是土建工程中常用的基础工程,但在施工过程中常会出现一些问题,需要及时处理。
本文将介绍旋挖桩常见问题及防治处理措施。
一、塌孔的处理:轻微塌孔可采用向孔内回填可塑性好的粘性土,并加压压实孔壁,重新成孔。
严重塌孔则需向孔内浇筑低标号C20混凝土,待混凝土终凝后重新成孔。
如果需要多次浇筑混凝土,则计量以混凝土公司供应的小票为准。
二、缩孔处理:可塑性软弱层可通过反复扫孔,在孔内适当回填一些干土反压后再正钻取土,使一部分干土压入孔壁内,增加淤泥层的可塑性,注意钻进速度的控制。
遇到可塑性较差软弱层(或软弱层较厚)时,可停止钻进,反复取土使孔底形成空腔,然后向孔内填充C20混凝土,待混凝土终凝后再重新成孔。
无可塑性或可塑性极差软弱层可采用反压混凝土或泥浆成孔的方法处理。
在施工过程中,还需注意在桩位孔口处设置钢护筒,以防止下钢筋笼时掉土。
钢护筒的制作和埋设需要注意以下几点:长度为4米的钢护筒采用厚度为12毫米的钢板制作;如果钢护筒需要埋置较深,则需要使用多节钢护筒连接,并采用焊接方式进行连接,保证接头的圆顺和刚度、强度的要求;钢护筒的内径应大于钻头直径,并按照设计要求进行选用;钢护筒的埋设深度需要满足设计和相关规范的要求。
在进行护筒埋设时,需要将钢护筒埋置至密实回填土层0.5米以下,高出施工地面0.3米;在埋设钢护筒之前,需要准确测量放样,保证钢护筒顶面位置偏差不大于5厘米,并在埋设过程中保证钢护筒的垂直度不大于1%。
在进行钢护筒的埋设之前,需要使用较大口径的钻头预先钻至护筒底的标高位置,然后使用钻机动力头压盘将钢护筒压入预定位置。
最后,需要用粗颗粒土回填护筒外侧周围,并进行回填密实。
在进行灌注过程中,需要注意预防和处理导管进水和卡管问题。
导管进水的原因主要有三个方面:首批混凝土储备不足、导管底口距孔底的间距过大以及导管接头不严。
如果发现导管进水,需要立即将导管重新下放至距孔底250-400毫米的位置,重新投入足够储备的混凝土进行冲底。
挖孔桩塌孔处理专项施工方案
一、前言
挖孔桩施工中,塌孔是常见的问题,为了有效解决挖孔桩塌孔问题,需要制定专项施工方案。
二、问题分析
1. 塌孔原因分析
挖孔桩塌孔问题可能由以下原因引起:
•土壤力学特性不明确
•采取不当挖孔方法
•施工现场环境不符合要求
2. 塌孔后果分析
挖孔桩塌孔会导致如下后果:
•影响挖孔桩的使用寿命
•降低挖孔桩的承载力
•造成工程质量问题
三、施工方案
1. 土壤调查
在挖孔桩施工前,需进行地质勘察和土层分析,以确定土壤的力学特性,为后续工作提供参考数据。
2. 挖孔方案制定
根据土层特性和挖孔深度,合理选择挖孔方法和挖孔机械,保证施工的顺利进行。
3. 塌孔处理方案
3.1 塌孔及时处理
一旦发现塌孔,需要立即停止施工,清理塌孔,采取措施防止进一步扩大塌孔范围。
3.2 塌孔处理方法
•采用复合填充材料填充塌孔
•设置支护结构加固塌孔周边
•调整施工方案,避免进一步引起塌孔
4. 施工质量控制
定期检查施工现场,监控挖孔桩施工过程,确保施工质量符合要求。
四、施工注意事项
•严格按照施工方案操作
•防止挖孔桩周围地基破坏
•施工人员需进行专业培训,熟悉操作规程
五、总结
通过制定挖孔桩塌孔处理专项施工方案,能够有效降低挖孔桩施工过程中塌孔问题的发生率,提高工程质量,确保挖孔桩的正常使用。
旋挖桩塌孔砼回灌施工方案概述本文档旨在说明旋挖桩塌孔砼回灌施工方案的具体步骤和要求。
旋挖桩塌孔砼回灌是指在旋挖桩施工过程中针对桩周土壤塌陷问题进行的补偿性处理,以保证桩基的稳定性和承载力。
施工方案1. 材料准备•砼:按设计要求配制相应强度等级的砼,确保质量合格;•水:使用干净、无任何杂质的水;•砂浆:根据设计要求,配制适宜的砂浆;•防水材料:采用防水剂或防水涂料,以确保桩基的抗渗性能。
2. 设备准备•旋挖机:根据桩的设计要求和地质情况,选择合适的旋挖机;•抽水机:用于从桩孔中排除水分,确保底座建设质量;•混凝土搅拌机:用于配制砼;•混凝土输送泵:将配制好的砼输送到桩孔中;•喷淋设备:用于对桩孔进行喷淋,提高桩身的密实性。
3. 施工步骤步骤1:桩孔开挖1.依据设计要求,使用旋挖机进行桩孔的开挖。
桩孔的直径和深度应符合设计要求,并确保开挖的垂直度和圆度。
2.桩孔开挖完成后,及时使用抽水机将桩孔内的水分抽干,清理桩孔内的杂质。
步骤2:预处理1.在桩孔底部进行必要的预处理,如针对软弱土层进行夯实,以提高桩基的稳定性。
步骤3:砼配制1.依据设计要求,按照规定比例和强度等级配制砼。
确保砼的成分和特性符合设计要求。
2.在砼配制过程中,严格控制水灰比,确保砼的坍落度适中。
步骤4:砼灌注1.使用混凝土输送泵将配制好的砼从桩孔底部逐层灌注。
灌注过程中,应保持泵送均匀、稳定,确保砼能够充分填充桩孔,并排除可能存在的气泡。
步骤5:密实处理1.在砼灌注完成后,采用喷淋设备对桩身进行喷淋处理。
喷淋水量应适宜,以提高砼的密实性。
2.对高温天气下施工的桩基,还可以采用遮阳措施,避免砼太快干燥和开裂。
步骤6:防水处理1.在桩身密实处理完成后,根据设计要求进行防水处理。
可以使用防水剂或防水涂料进行涂刷,以提高桩基的抗渗性能。
4. 施工质量控制要求1.施工过程中,必须按规范要求进行施工,确保各项工作符合设计和规范的要求;2.砼的配制应严格按照规定比例和强度等级进行,确保砼的质量合格;3.砼灌注过程中,需要注意控制泵送的均匀稳定,确保砼充分填充桩孔,并排除气泡;4.桩身密实处理过程中,喷淋水量应适宜,以提高砼的密实性;5.防水处理过程中,使用的防水剂或防水涂料应符合相关标准,达到设计要求;总结本文档详细介绍了旋挖桩塌孔砼回灌施工方案的步骤和要求。
旋挖钻塌孔处理方案随着城市建设的快速发展,地下基础工程的修建成为不可或缺的一部分。
然而,在土地铲平的过程中,有时会出现钻塌孔的问题。
钻塌孔给工程进展带来一系列的困难和风险。
在本文中,我们将提出一种旋挖钻塌孔处理方案,以解决这个问题。
1. 问题背景钻塌孔是指在开挖过程中因土体力学性质失稳而导致的一种坑洞现象。
这种现象不仅使工程进展受阻,还可能引发土体滑动、坍塌等更为严重的问题。
因此,针对旋挖钻塌孔问题,我们需要采取适当的处理方案来保证工程的顺利进行。
2. 处理方案为了解决旋挖钻塌孔问题,我们提出了以下处理方案:2.1 地质勘探针对旋挖钻塌孔问题,首先需要进行全面的地质勘探工作。
通过对地层的分析和力学特性的测试,我们可以了解土壤的稳定性和强度,从而更好地制定后续的处理方案。
2.2 预处理在正式进行旋挖工作之前,我们需要对地面和周围环境进行预处理。
这包括清理周围的障碍物,确保施工现场的安全,并采取必要的防护措施,以防止土壤坍塌。
2.3 合理施工在旋挖过程中,我们需要控制挖掘机的挖掘速度和深度,以及钻孔的直径和间距。
合理的施工方法可以降低钻塌孔的产生概率,并提高土壤的稳定性。
2.4 处理钻塌孔即使我们采取了预防措施,仍然有可能出现钻塌孔。
当出现钻塌孔时,我们需要立即停止挖掘工作,并采取紧急措施来处理。
这可能包括填充钻塌孔、加固周围土体等操作。
2.5 监测和评估在旋挖工程中,持续的监测和评估是必不可少的。
通过使用监测设备,我们可以及时发现潜在的问题,并采取相应的措施来解决。
此外,对钻塌孔处理效果进行定期评估,以确保工程的质量。
3. 结论通过以上的处理方案,我们可以有效地应对旋挖钻塌孔问题。
然而,钻塌孔处理的方法并非一成不变,需要根据具体情况进行调整和改进。
因此,在实际施工中,我们需要结合工程要求和地质条件,制定合适的处理方案。
通过科学的施工和监测,我们能够确保工程的顺利进行,并降低钻塌孔问题对工程质量和安全性的影响。

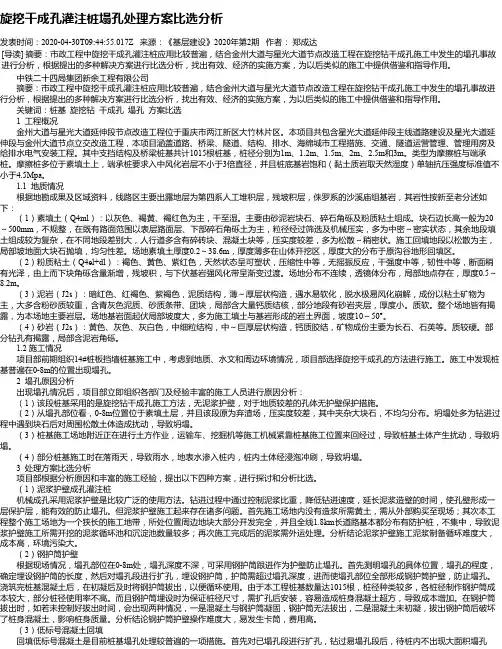

旋挖干成孔灌注桩塌孔处理方案比选分析发表时间:2020-04-30T09:44:55.017Z 来源:《基层建设》2020年第2期作者:郑成达[导读] 摘要:市政工程中旋挖干成孔灌注桩应用比较普遍,结合金州大道与星光大道节点改造工程在旋挖钻干成孔施工中发生的塌孔事故进行分析,根据提出的多种解决方案进行比选分析,找出有效、经济的实施方案,为以后类似的施工中提供借鉴和指导作用。
中铁二十四局集团新余工程有限公司摘要:市政工程中旋挖干成孔灌注桩应用比较普遍,结合金州大道与星光大道节点改造工程在旋挖钻干成孔施工中发生的塌孔事故进行分析,根据提出的多种解决方案进行比选分析,找出有效、经济的实施方案,为以后类似的施工中提供借鉴和指导作用。
关键词:桩基旋挖钻干成孔塌孔方案比选1 工程概况金州大道与星光大道延伸段节点改造工程位于重庆市两江新区大竹林片区。
本项目共包含星光大道延伸段主线道路建设及星光大道延伸段与金州大道节点立交改造工程,本项目涵盖道路、桥梁、隧道、结构、排水、海绵城市工程措施、交通、隧道运营管理、管理用房及给排水电气安装工程。
其中支挡结构及桥梁桩基共计1015根桩基,桩径分别为1m、1.2m、1.5m、2m、2.5m和3m。
类型为摩擦桩与端承桩。
摩擦桩多位于素填土上,端承桩要求入中风化岩层不小于3倍直径,并且桩底基岩饱和(黏土质岩取天然湿度)单轴抗压强度标准值不小于4.5Mpa。
1.1 地质情况根据地勘成果及区域资料,线路区主要出露地层为第四系人工堆积层,残坡积层,侏罗系的沙溪庙组基岩,其岩性按新至老分述如下:(1)素填土(Q4ml):以灰色、褐黄、褐红色为主,干至湿。
主要由砂泥岩块石、碎石角砾及粉质粘土组成。
块石边长高一般为20~500mm,不规整,在既有路面范围以表层路面层、下部碎石角砾土为主,粒径经过筛选及机械压实,多为中密~密实状态,其余地段填土组成较为复杂,在不同地段差别大,人行道多含有碎砖块、混凝土块等,压实度较差,多为松散~稍密状。
一、编制目的为有效预防和应对施工过程中可能出现的塌孔事故,确保人员安全、设备完好和工程进度,特制定本塌孔应急预案。
二、适用范围本预案适用于所有涉及钻孔灌注桩、旋挖钻桩等施工过程中可能出现的塌孔事故。
三、塌孔定义塌孔是指在钻孔施工过程中,由于孔壁不稳定,导致孔壁坍塌,孔径缩小或孔底沉陷的现象。
四、应急预案组织机构及职责1. 应急领导小组(1)组长:项目经理(2)副组长:技术负责人、安全负责人(3)成员:施工员、监理员、安全员、机械操作手等2. 应急领导小组职责(1)组织、指挥、协调塌孔事故的应急处理工作。
(2)及时向上级报告塌孔事故情况。
(3)组织现场救援,确保人员安全。
(4)指导事故调查,分析原因,提出改进措施。
五、塌孔预防措施1. 严格施工工艺,按照设计要求进行施工。
2. 合理选择钻具,确保钻具质量。
3. 严格控制泥浆性能,提高泥浆比重和粘度。
4. 加强对孔壁的监测,及时发现异常情况。
5. 严格按照操作规程进行施工,防止人为因素造成塌孔。
六、塌孔应急处理程序1. 发现塌孔迹象时,立即停止钻进,通知应急领导小组。
2. 应急领导小组接到报告后,迅速组织人员现场查看,判断塌孔程度。
3. 根据塌孔程度,采取相应应急措施:(1)轻微塌孔:加大泥浆比重,提高泥浆水头,增大水头压力;改用深埋护筒,护筒周围夯实,重新开钻。
(2)中度塌孔:用片石或砂类土回填,或用掺入不小于5%水泥砂浆的粘土回填;必要时将钻机移开,避免钻机被埋入孔内,待回填稳定后重钻。
(3)严重塌孔:将钻孔全部回填,待回填物沉积密实后再开展钻孔。
4. 采取应急措施后,继续观察孔壁稳定性,确保施工安全。
七、应急物资及设备1. 泥浆:提高泥浆比重和粘度。
2. 片石、砂类土、水泥砂浆等回填材料。
3. 钻机、钻具、护筒等设备。
八、培训与演练1. 定期对施工人员进行塌孔应急处理培训。
2. 定期组织塌孔应急演练,提高应急处理能力。
3. 对演练中发现的问题及时整改,确保预案有效实施。
干作业机械旋挖钻孔灌注桩基础施工中塌孔控制及处理措施摘要:在高厚度回填的区域进行干作业机械旋挖钻孔灌注桩基础施工时,容易出现塌孔的情况,给施工带来一定的影响。
本文基于华中科技大学同济医学院附属协和医院重庆医院及附属道路项目桩基施工实际情况,提出了一系列防止塌孔的措施,并对出现塌孔后的处理措施进行了深入探讨。
研究表明,正确采用防止塌孔的措施可以有效地保证施工的安全和质量。
关键词:干作业机械旋挖钻孔灌注桩;高回填区;塌孔;处理措施中图分类号:文献标识码:文章编号:Hole collapse control and treatment measures in the construction of bored pile foundation by dry operation machineryLi Enyu Liu Junjie Xu Fanhua Wang Jingxiang Lei limingAbstract: In the area with high thickness backfill, the hole collapse is easy to occur when the foundation of bored pile is rotated by dry operation machinery, which has a certain impact on the construction. Based on the actual situation of pile foundation construction in Chongqing Hospital and affiliated road project of Union Medical College Affiliated to Tongji Medical College of Huazhong University of Science and Technology, this paper puts forward a series of measures to prevent hole collapse, and deeply discusses the treatment measures after hole collapse. The research shows that the correct measures to prevent hole collapse can effectively ensure the safety and quality of construction.Keywords: Dry-working machinery rotates and digs bored piles; High backfill area; Collapse hole; Treatment measures引言干作业机械旋挖钻孔灌注桩是目前常用的桩基础形式之一,其具有承载力强、施工周期短等优点,在工程实践中得到了广泛应用。
旋挖钻机成孔塌孔的抑制方法旋挖钻机,那可是咱工程施工里的一把好手啊!可要是遇到成孔塌孔的问题,那可真让人头疼!就好像你正走在一条平坦的大道上,突然前面出现了一个大坑,得想办法跨过去或者填起来呀!咱先来说说为啥会塌孔呢?这原因可不少嘞!比如说地质条件不好,就像有些地方的土松松垮垮的,那能不塌吗?还有啊,钻进速度太快,孔壁都来不及反应,“呼啦”一下就塌了。
还有泥浆护壁没做好,这就好比给孔壁的保护不够,它能不塌嘛!那怎么抑制塌孔呢?嘿,这就有讲究啦!首先得把地质情况摸清楚,就跟了解一个人的脾气似的,知道了它的特点,咱才能对症下药呀!要是土比较松软,那咱是不是得想办法让它变得结实点呢?这时候就可以调整一下钻进的参数,别那么着急忙慌的,慢慢钻,给孔壁一点时间适应。
还有泥浆可太重要啦!这就好比是孔壁的铠甲呀!要把泥浆的性能调好,比重、黏度啥的都得合适。
你想想,如果这铠甲不合适,能起到保护作用吗?肯定不行啊!就像你穿了一件不合身的衣服,怎么能舒服地干活呢?而且要随时注意观察泥浆的情况,发现有问题及时调整。
钻进的过程中也得时刻留意着,感觉有不对劲的地方,赶紧采取措施呀!别等都塌了才反应过来,那可就晚啦!就像你发现天上开始乌云密布,你就得赶紧找地方躲雨呀,总不能等被淋成落汤鸡了才想起来吧!另外啊,施工的操作也得规范。
有些师傅可能觉得无所谓,哎呀,差不多就行啦!那可不行!咱得认真对待每一个环节,就像做饭一样,调料放多了放少了味道都不对。
施工也是这个道理,每个步骤都得做到位,这样才能保证不出问题呀!咱再想想,要是真塌孔了怎么办呢?别慌呀!赶紧想办法补救呀!可以用一些材料去填充,然后重新钻孔。
这就好比你走路摔了一跤,赶紧爬起来拍拍土,继续走呗!不能因为摔了一跤就躺在地上不起来啦!总之呢,旋挖钻机成孔塌孔的抑制方法可不少,但关键是咱得重视起来,不能马虎大意。
这可是关乎工程质量的大事呀!咱得把它当成宝贝一样对待,精心呵护,这样才能让它发挥出最大的作用,为我们的工程建设添砖加瓦呀!大家说是不是这个理儿呢?。
旋挖桩常见问题及防治处理措施旋挖桩常见问题及防治处理措施1、塌孔的处理:⑴轻微塌孔:使用挖土机向孔内回填可塑性好的粘性土,钻机反转向下加压,正转取土,充分压实孔壁,重新成孔;⑵严重塌孔:向孔内浇筑低标号C20混凝土,待24小时混凝土终凝后重新成孔(时间根据气温确定),反复换填C20,直至桩最终成孔。
C20计量以混凝土公司供应的小票为准。
2、缩孔处理:⑴可塑性软弱层:此软弱土不容易大面积坍塌,可通过反复扫孔,在孔内适当回填一些干土反压后再正钻取土,使一部分干土压入孔壁内,增加淤泥层的可塑性,注意钻进速度的控制。
如孔底遇水,记录下孔口距水面深度,提钻时应提出水面后停歇一段时间,使钻头内的水流出钻头后再提钻,以减少水对孔壁的冲涮,从而减少塌孔和缩孔。
⑵可塑性较差软弱层(或软弱层较厚):遇此无法钻进时,可停止钻进,反复取土使孔底形成空腔(5~8斗为宜),向孔内填充C20混凝土,待24小时后再重新成孔,软弱层较厚时,重复上述步骤。
⑶无可塑性或可塑性极差软弱层(此方法同样适用于土层塌孔的处理):①反压混凝土:反复捞土,形成空腔,反压C20混凝土,下放钻头搅动混凝土,使混凝土充分掺入软弱层中,48小时后重新成孔(时间可根据气温和现场实验确定)。
②泥浆成孔:采用一定比例的膨润土,烧碱、纤维素及锯屑等制备泥浆,满足:含砂量≤4%,胶体率≥96%,泥浆比重1.05~1.2(比重是根据现场实际情况试验确定)。
施工时随着孔深的增加向孔内及时连续地注浆,通过泥浆的压力,阻止孔壁坍塌。
桩孔混凝土灌注时,孔内溢出的泥浆引流至场内泥浆池内,由于本工程上部土层松散,泥浆收集难度大,成本较高。
根据工程实际情况,本工程在桩位孔口处设置钢护筒,可防止下钢筋笼时掉土。
钢护筒制作、埋设:长度4m的钢护筒,采用厚12mm钢板制作;钢护筒埋置较深时,采用多节钢护筒连接使用,连接形式采用焊接,焊接时保证接头圆顺,同时满足刚度、强度的要求;钢护筒的内径应大于钻头直径,具体尺寸按设计要求选用;钢护筒埋设深度应满足设计及有关规范要求。
旋挖钻机孔壁坍陷处理办法1.表现形式钻进过程中,如发现排出的泥浆中不断出现气泡,或泥浆突然漏失,则表示孔壁有塌陷迹象。
2、问题分析(1)护简底部为软土、淤泥、砂土、砂、杂填土、卵石等较松散的地质层;(2)孔内水位不够;(3)钻斗上下移动速度过快,致使水流以较快的速度由钻斗外侧和钻孔之间的空隙中流过,冲刷孔壁;有时还在上提钻斗时在其下方产生负压而导致孔壁坍塌;(4)地面上重型施工机械的重力和其作业时的振动,以及地基土层自重应力影响常导致地面以下10~ 15m处发生孔壁坍塌;(5)有砂砾石、卵石等强透水地层;(6)泥浆的配合比和性能满足不了施工的要求;(7)安放钢筋笼时碰撞孔壁,使泥膜和孔壁破坏;(8)成孔后待灌时间过长和灌注时间过长。
3、防治措施(1)在松散易塌土层中,适当埋深护简,用粘土密实填封护筒四周;(2)随时补充孔内泥浆,保持孔内水位高出护简底1~2m;(3)控制钻头升降速度,根据不同的桩径和地质情况采取不同的升降速度,一般砂质土和粘土中,桩径≦800mm,最大提升速度为0.97m/s, 空钻头下降最大速度为1.21m/s;(4)尽量避免重型机械在施工区域附近行走,掏出来的泥土及时清运;(5)充分选用密度和粘度较大的泥浆,必要时向孔内添加粘土;(6)使用优质的泥浆,提高泥浆的密度和粘度;(7)注意钢筋笼的绑扎、焊接以及定位块等的设置和安放,搬运和吊装时应防止变形,下放过程中避免碰撞孔壁;(8)注意工序安排,在保证施工质量的情况下,尽量缩短待灌和灌注时间。
4、处理办法1)探明坍塌位置,将砂和粘土(或砂砾和黄土)混合物回填到坍孔位置以上1~2m,等回填物沉积密实后再重新钻孔;2)按不同地层土质采用不同的泥浆相对密度;提高泥浆面;3)严重坍孔,用粘土泥膏投入,待孔壁稳定后,采用低速重新钻进;4)地层变化时要随时调整泥浆相对密度,清孔或漏浆时应及时补充泥浆,保持浆面在护筒范围以内;5)成孔后应及时灌筑混凝土;6)下钢筋笼应保持竖直,不撞击孔壁。
施工组织设计/方案报审表工程名称:恒大城二期97#~99#楼主体及配套工程编号:施工方案审批表施工组织设计/方案报审表工程名称:恒大城二期97#~99#楼主体及配套工程恒大城二期97#、98#楼机械钻孔桩塌孔处理施工方案江苏中兴建设有限公司恒大城二期工程项目部二零一零年八月机械钻孔桩塌孔处理施工方案基础工程设计概况:恒大城二期97#楼、98#楼原基础设计人工挖孔桩改为机械成孔灌注桩,原设计的椭圆桩改为圆形桩,椭圆直径小的加大圆的直径,椭圆直径较大改为2根圆桩布置,原已挖好的椭圆桩回填。
基础工程施工情况:成孔桩采用旋挖机机械钻孔和冲钻机械钻孔两种,从目前施工情况来看,自编号62、69、9、95四根桩砼已于2010年8月23之前浇筑完毕,8月25日,旋挖机机械钻孔连续钻自编号45号桩,钻至泥岩层,满足嵌岩深度要求,验收合格后准备下方钢筋笼时,由于连续下雨,局部出现塌孔,我项目部组织旋挖机清孔,连续十次,由于97#楼处于6#车库最低处,回填土较深,土层含水率高,四周水都流向45号桩内,从井口向下8米处的桩孔周边塌孔,原椭圆处回填的土方塌孔较为严重,我部立即采用C20商品砼填堵,周边形成护壁砼,第二天重新钻孔,浇筑5车砼时,出现串孔及桩整体塌方现象,导致砼无法浇筑。
针对塌孔严重现象,我部立即上报,经过公司总工办及相关部门,对塌孔进行以下分析:1、从塌孔的部位看,集中在回填土部位及原挖的椭圆桩回填部位,回填土较厚,含水率较为丰富,挖孔桩的深度在加深,水集中流向桩内,孔壁周围土层内产生较大的水压差,桩土体粘聚力削弱,使孔壁土体失稳形成塌孔。
2、旋挖机在钻孔时,孔壁原状土体受到扰动,破坏或松软土层挖空,钻孔深度大于空桩的稳定极限高度,使原本松动土层塌孔。
施工措施:1、在钻孔之前,仔细查看地勘报告,了解土质及岩层的分布情况,预估钻孔深度。
2、机械在钻孔时,钢筋笼随时准备好,待桩底清理干净后,经现场监理验收合格后,下钢筋笼,再浇筑砼。
北碚区朝阳小学金兴校区工程基础旋挖桩塌孔处理专项施工方案一、基础工程设计概况朝阳小学金兴校区工程基础由独立柱基础、条形基础和旋挖灌注桩基础组成,其中独立柱基础100个,条形基础约460米,旋挖桩基础131根。
二、基础工程施工情况基础根据地勘报告和回顾土石方平场过程显示,土方回填前场地呈一个沟壕地形,一水沟由西向东贯通整个场地中部,此段回填土也为最厚地段,虽重新规划涵洞、排水管等措施组织引流,地表水仍大量聚集在此低洼部位。
土方回填的土质多为砂质散土,其中夹杂着部分大体积石块,以上各因素均对旋挖桩施工成孔有极大的不利影响,实际旋挖施工过程中局部出现了塌孔现象。
针对塌孔严重现象,制定以下施工措施,满足施工要求:塌孔形成原因分析:1、从现场塌孔的部位看,主要集中在回填土部位,回填土较厚,土层中含大体积石块,压实度不够,旋挖桩的深度加深后含水率较为丰富,水集中流向桩内,孔壁周围土层内产生较大的水压差,桩土体粘聚力削弱,使孔壁土体失稳形成塌孔。
2、旋挖机在钻孔时,孔壁原状土体受到扰动,破坏或松软土层挖空,钻孔深度大于空桩的稳定极限高度,使原本松动土层塌孔。
三、施工措施1、在钻孔之前,仔细查看地勘报告,了解土质及岩层的分布情况,参照超前钻报告预估钻孔深度,根据预估深度下料制作钢筋笼。
2、旋挖桩在钻孔时,钢筋笼随时准备好,待桩底清理干净后,经现场监理验收合格和收方后,立即下钢筋笼浇筑砼。
3、旋挖桩在钻孔时,如发现塌孔现象,立即上报监理和甲方工程部,时刻注意塌孔的严重程度,如塌孔现象不严重,继续下钻,钻至岩层,满足设计嵌岩深度要求,在下钢筋笼之前,增加清孔的次数,检测沉渣的厚度,满足规范要求,方可下笼;如塌孔现象较为严重,旋挖机选用大200直径的钻头钻至老土层后,老土层至塌孔部位用C20砼进行回灌,稳定桩身四周土层,再次钻孔时形成护壁砼,等待24小时后重新钻孔,下钢筋笼浇筑砼。
4、旋挖桩成孔后如遇地下水丰富,污水泵无法抽干时,采用水下混凝土浇筑,水下混凝土等级C30P6。
机械旋挖桩成孔塌孔处理方案
一、本工程编制依据
(1)根据1#厂房工程设计图;
(2)设计、施工所涉及得适用于本工程得标准、规范、规程以及国
家、部委与重庆市有关安全、质量、工程验收等方面标准及法规文件;
(3)现场踏勘所采集得资料;
(4)《建筑桩基技术规范》(JGJ94—2008);
(5) 《建筑基桩检测技术规范》(JGJ106-2014)
(6)《钢筋焊接及验收规范》(JGJ18-2012 )
(7)《地勘报告》及现场实际成孔得状况
二、工程概况
丰都牛肉深加工厂房及冻库建设项目(1#厂房 、2#厂房 、原
料库、成品库、物料库、办公楼、检疫中心、地下污水池)位于重庆
市丰都县水天坪工业园区内,北侧为已建横四路(H4路),场地位置
优越,交通便利。建筑面积:约117059、7㎡,其中1#厂房36179、
9㎡,2#厂房24187、7㎡,原料库13934、3㎡,成品库23452、
1㎡,物料库11939、4㎡,办公楼4404、0㎡,其她辅助设施2962、
3㎡。建筑层数:4层。基础形式为旋挖灌注桩基础,桩径为
900mm,1200mm,1500mm等,桩端持力层为中风化泥岩, 桩端全断面
进入持力层不小于3d,中等风化泥岩单轴天然抗压强度标准值不小
于6、39MPa。 根据地勘报告剖面16-16’所述,素填土:褐色,红
褐色,结构松散,主要由可塑状粉质粘土、砂泥岩碎块石组成,块碎
石粒径1-24cm不等,硬物质含量约为30%。为拟建工程近期平场时
随意抛填,回填深度6—13、5米,石头较多,土少;岩石与岩石之间
缝隙较大,不能形成有效得固定,无粘接力,地质特征较为复杂,施工时
随钻头下挖时得振动出现回填土得松动及大面积得塌孔现象。
三、施工部署
1、人员组织
1、1成立以项目经理为组长得塌孔桩得专项组
组长:王璞 副组长:梁亚军、石安宝
组员:刘航帆(轴线控制)、张晨(成孔及标高控制)
陈士钊(材料)、谭万鄂(计量)、余明忠(质量) 胡攀、张杨(安全)、
汪亚君(后勤)
2、施工流程
第一次成孔 → 清孔 → 浇筑 C20素砼 → 二次成
孔 → 清孔 安装钢筋笼 → 浇筑砼
3、技术交底 在开工以前再次向工作人员技术交底,让其牢记塌孔旋
挖桩得施工工艺,充分认识到塌孔旋挖桩得施工难度及处置难度,对
症下药
四、塌孔得处理措施
在此回填区域钻进过程中,安排专人负责监控回填土层得稳定
性,一经发现塌孔现象,第一时间通知操作人员,立即停钻,撤离至安全
地带,上报建设单位,监理单位,跟审单位现场确认后,采取C20砼进行
回填,回填时浇筑至塌孔顶面以上0、5米,待回填砼终凝24小时后
再进行二次钻孔,二次钻孔过程中密切关注砼回填区域孔桩得垂直
度。
五、量得确认
1、第一次成孔后由业主、监理、审计一同参加确认成孔深度。
2、浇筑低标号砼后再次由业主、监理、审计确认砼得浇筑高度。
3、浇筑得低标号砼量按业主、监理、审计、施工单位一起签署得砼
小票计算.
4、二次成孔后再由业主、监理、审计一同参加确认二次成孔深度
六、质量保证措施
为保证桩基工程得质量,我部建立了一套完整得质量管理体系与质量
管理措施,具体如下:
1、 项目经理、总工 主持对已完成得分项工程进行质量检查,包括实
地检查及施工原始记录检查,并进行签认。
2、 现场工程师与质检工程师督导作业班组作好各道工序得质检工
作,及时填写施工原始记录表.在本分项工程得各道工序检查中现场
工程师与质检工程师与施工员实行互检制。
质检工程师 余明忠 现场工程师 谭万鄂 施工员 毛俊杰
3、 测量组、实验室
3、1测量组先复测业主提供得控制网点,并做好定线工作。认真及时
地按技术员得要求做好放样与监测工作。
3、2试验室提前完成砼配合比设计并做好砂石料、水泥、钢筋、外
加剂等原材料得送检工作,同时试验员要会同仓库员验收每批进场原
材料,严把质量关杜绝工地出现劣质材料。在砼灌注过程中,试验员
除现场取样外,还要经常监测砼得质量情况(特别就是砼坍落度)并及
时向搅拌站发出纠正指令。
七、安全措施
本着死亡率零,无重大安全事故,设备完好率100%,得安全目标,建立
以下安全措施。
1、 项目部设立专职安全员,专职安全员在项目经理得领导下全面
主持安全工作.
2、施工管理与生产人员,必须挂牌上岗.各种司操人员与起重工必须
持证上岗(电工、钢筋工、特殊工种人员).
3、施工现场严格按照安全文明施工检查标准要求设置警告与危险标
志牌、安全与控制标志牌.
4、安全员要定期组织安全教育学习,以增强职工得安全意识,使其树
立“安全第一、预防为主”得思想.职工在施工过程中要遵守“四不"
原则即:不违章指挥、不违章操做、不伤害自己、不被她人伤害。
5、项目部在下达生产任务、技术交底时,要同时下达安全技术指标。
6、库房、材料放置区、生活区配置足够得消防设施.
