施工升降机安装监理旁站记录一、检查升降机施工准备工作1.检查升降机施工前的准备工作是否已经完成,包括施工图纸、设备材料准备、工具设备准备等。
2.检查升降机安装位置是否满足设计要求,并查看施工人员是否已经按照要求做好基础施工准备工作。
二、检查升降机材料质量和数量1.检查升降机设备的材料质量是否符合规定标准,包括外观质量、电气设备质量等,要求施工人员提供相关检验证书。
2.检查升降机设备的数量是否与图纸要求一致,是否满足施工需要。
三、检查升降机安全措施1.检查升降机设备自身的安全措施,包括安全门、警示标志、安全绳等是否齐全、完好,并测试其功能是否正常。
2.检查升降机安装的周围环境是否符合安全要求,包括临近的建筑物、电缆线路等是否与升降机设备安全距离要求一致。
四、检查升降机施工过程1.检查施工人员按照升降机设备安装说明书要求进行施工,包括设备组装、电气接线等,是否符合相关安全标准。
2.检查施工人员是否按照升降机设备操作规范进行试运行,并检查试运行过程中是否存在安全隐患。
五、记录安装过程中的问题及解决方案1.记录升降机安装过程中发现的问题,包括设备安装不到位、电气接线错误等,并记录解决方案。
2.监督施工人员按照解决方案进行问题处理,确保问题得到及时解决。
六、指导施工人员进行后续工作1.提供升降机安装质量要求的指导和要求,包括设备整体外观检查、电气设备安装验收等。
2.检查升降机设备安装后的外观质量,包括表面涂装是否平整、无明显划痕等。
七、与相关人员沟通和协调1.与项目经理、技术人员等进行沟通,了解项目要求和进度安排。
2.协调施工人员与其他相关工种的配合,确保升降机安装工作与整个工程的衔接顺利进行。
八、总结及建议1.总结本次升降机安装监理工作的经验与教训,提出改进建议,为今后类似工作提供参考。
2.提供升降机安装监理报告,向项目负责人汇报工作进展和存在的问题,并提出相应的解决方案。
以上就是对升降机安装监理旁站记录的一份详细记录,通过对材料质量、安全措施、施工过程等方面的检查和记录,确保升降机安装过程的质量和安全性。

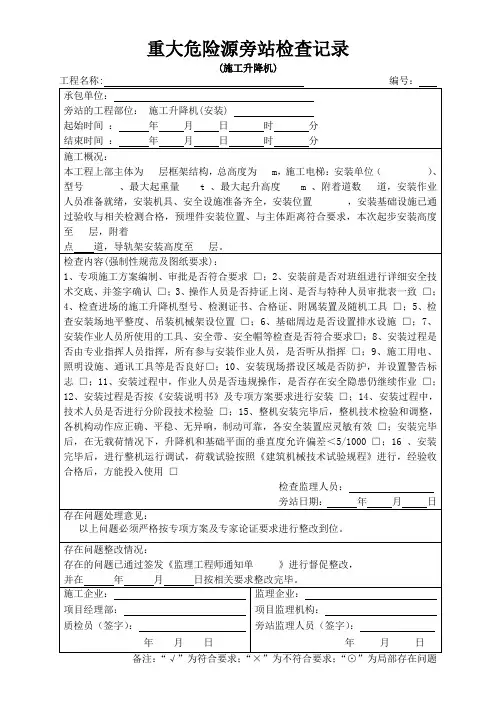

施工电梯安装监理旁站记录_图文重大危险源旁站检查记录(施工升降机)工程名称: 编号: 承包单位:旁站的工程部位: 施工升降机(安装)起始时间 : 年月日时分结束时间 : 年月日时分施工概况:本工程上部主体为层框架结构,总高度为 m,施工电梯:安装单位( )、型号、最大起重量 t 、最大起升高度 m 、附着道数道,安装作业人员准备就绪,安装机具、安全设施准备齐全,安装位置,安装基础设施已通过验收与相关检测合格,预埋件安装位置、与主体距离符合要求,本次起步安装高度至层,附着点道,导轨架安装高度至层。
检查内容(强制性规范及图纸要求):1、专项施工方案编制、审批是否符合要求 ?;2、安装前是否对班组进行详细安全技术交底、并签字确认 ?;3、操作人员是否持证上岗、是否与特种人员审批表一致 ?;4、检查进场的施工升降机型号、检测证书、合格证、附属装置及随机工具 ?;5、检查安装场地平整度、吊装机械架设位置 ?;6、基础周边是否设置排水设施 ?;7、安装作业人员所使用的工具、安全带、安全帽等检查是否符合要求?;8、安装过程是否由专业指挥人员指挥,所有参与安装作业人员,是否听从指挥 ?;9、施工用电、照明设施、通讯工具等是否良好?;10、安装现场搭设区域是否防护,并设置警告标志 ?;11、安装过程中,作业人员是否违规操作,是否存在安全隐患仍继续作业 ?;12、安装过程是否按《安装说明书》及专项方案要求进行安装 ?;14、安装过程中,技术人员是否进行分阶段技术检验 ?;15、整机安装完毕后,整机技术检验和调整,各机构动作应正确、平稳、无异响,制动可靠,各安全装置应灵敏有效 ?;安装完毕后,在无载荷情况下,升降机和基础平面的垂直度允许偏差,5/1000 ?;16 、安装完毕后,进行整机运行调试,荷载试验按照《建筑机械技术试验规程》进行,经验收合格后,方能投入使用 ?检查监理人员:旁站日期: 年月日存在问题处理意见:存在问题整改情况:施工企业: 监理企业: 项目经理部: 项目监理机构: 安全员(签字): 旁站监理人员(签字):年月日年月日备注:“?”为符合要求;“×”为不符合要求;“?”为局部存在问题附录十七,中国建筑项目管理表格表格编号设备安/拆/升/降/移旁站监督表 CSCEC-PM- 项目名称及编码济南金科JNJK 项目基本情况日期天气温度风力旁站监督部位施工地点开始时间结束时间施工情况,本工程上部主体为层框架结构,总高度为 m,施工电梯,安装单位, ,、型号、最大起重量 t 、最大起升高度 m 、附着道数道,安装作业人员准备就绪,安装机具、安全设施准备齐全,安装位置 ,安装基础设施已通过验收与相关检测合格,预埋件安装位置、与主体距离符合要求,本次起步安装高度至层,附着点道,导轨架安装高度至层。
升降机安装移位拆除安全监理旁站记录表1. 项目信息
- 项目名称:[填写项目名称]
- 项目地点:[填写项目地点]
- 项目负责人:[填写项目负责人]
- 监理单位:[填写监理单位]
- 监理人员:[填写监理人员]
2. 监理内容
2.1 安装监理
- 安装日期:[填写安装日期]
- 安装施工单位:[填写安装施工单位]
- 工地负责人:[填写工地负责人]
- 安装责任人:[填写安装责任人]
- 监理人员:[填写监理人员]
2.2 移位监理
- 移位日期:[填写移位日期]
- 移位施工单位:[填写移位施工单位]
- 工地负责人:[填写工地负责人]
- 移位责任人:[填写移位责任人]
- 监理人员:[填写监理人员]
2.3 拆除监理
- 拆除日期:[填写拆除日期]
- 拆除施工单位:[填写拆除施工单位]
- 工地负责人:[填写工地负责人]
- 拆除责任人:[填写拆除责任人]
- 监理人员:[填写监理人员]
3. 重要事项记录
在安装、移位和拆除过程中,以下重要事项需要记录:
- 事项1:[填写事项描述]
- 事项2:[填写事项描述]
- 事项3:[填写事项描述]
- ...
4. 监理结论
根据本次监理旁站记录表所记录的情况,监理人员对安装、移位和拆除工作的质量、安全性进行综合评价,得出以下结论:
- 安装结论:[填写安装结论]
- 移位结论:[填写移位结论]
- 拆除结论:[填写拆除结论]
5. 监理人员签字
监理人员1:[填写姓名] 监理人员2:[填写姓名]
日期:[填写日期]。
施工升降机安装旁站记录范文下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!施工升降机在建筑施工中起着至关重要的作用,它能够提高施工效率、保障施工安全,同时也广泛应用于高楼建筑、桥梁、水利工程等领域。
