施工安全技术交底(混凝土护栏)
- 格式:doc
- 大小:167.50 KB
- 文档页数:5
护栏安装安全技术交底
护栏安装时的安全技术交底包括以下内容:
1. 安全意识:交底人员应向工人讲解护栏安装作业的重要性和安全风险,提醒工人始终保持警惕,注重安全。
2. 工作环境:交底人员应详细介绍工作区域的环境,包括地势、地质条件、气候等情况,以及可能存在的危险因素,如高温、高风险区域等。
3. 个人防护措施:交底人员应告知工人必须佩戴个人防护装备,如安全帽、安全鞋、护目镜、防尘口罩等,以保障其安全。
4. 设备使用:交底人员应向工人说明使用护栏安装所需的工具和设备,并告知如何正确使用、保养和维修设备,以确保工作的顺利进行和工人的个人安全。
5. 工序安全:交底人员应详细介绍护栏安装的工序和操作规范,包括拆卸原有护栏、安装新护栏的步骤、正确的施工方法和注意事项。
6. 紧急情况应急措施:交底人员应告知工人针对可能发生的紧急情况,如坠落、设备故障等,应该如何采取应急措施并向周围人员报警,以保障个人和他人的安全。
7. 安全沟通:交底人员应强调工人之间的安全沟通,鼓励工人互相关注、帮助和审查彼此的作业,确保每个人始终处于安全状态。
8. 安全监督:交底人员应提醒工人,在护栏安装过程中始终遵守安全规范和操作程序,并定期进行安全检查和现场督导,以确保工作的安全和质量。
护栏安装安全技术交底的目的是保障工人的人身安全,降低工
作事故的发生率,保证护栏安装工作的质量,提高工作效率。
交底人员应负责向工人传达这些安全技术要求,并确保他们理解并能够正确应用这些要求。
同时,护栏安装工作过程中,还应设立相应的安全管理制度和安全检查制度,进行安全教育和培训,加强现场安全监督和巡查,确保施工安全。
护栏施工安全技术交底(标准版)范本一:护栏施工安全技术交底(标准版)1. 项目概述1.1 项目名称1.2 项目地点1.3 施工单位1.4 目的和范围2. 相关法律法规2.1 建设工程安全生产管理条例2.2 建筑施工企业安全生产管理规定2.3 建设工程质量管理条例2.4 建筑施工企业质量管理规定3. 技术要求3.1 施工方案3.2 材料要求3.3 设备要求3.4 进场验收标准3.5 施工流程3.5.1 地基处理3.5.2 钢筋绑扎3.5.3 技术交底3.5.4 砼浇筑3.5.5 安装调试3.5.6 防腐处理3.5.7 保养维护4. 安全措施4.1 施工现场安全防护 4.2 高空作业安全控制 4.3 电气安全要求4.4 防火防爆措施4.5 施工人员安全培训 4.6 临时用电安全管理5. 施工质量控制5.1 护栏外观质量要求5.2 护栏尺寸偏差控制5.3 焊接质量控制5.4 表面处理要求5.5 防腐涂装质量要求6. 附件6.1 施工图纸6.2 材料清单6.3 设备清单6.4 安全技术措施文件7. 法律名词及注释(仅列示部分)7.1 安全生产许可证:指建筑施工企业经社会保险、公安、安全监察等相关行政部门审核批准,具备承担施工的安全生产能力的合格证件。
7.2 建设工程质量监督机构:指负责建设工程质量监督管理的行政或行业主管部门。
范本二:护栏施工安全技术交底(高级版) 1. 技术要求1.1 施工方案1.2 材料要求1.2.1 钢筋要求1.2.2 防腐涂层要求1.2.3 成品护栏要求1.3 设备要求1.3.1 起重设备要求1.3.2 焊接设备要求1.3.3 电动工具要求2. 工程准备2.1 施工前的准备工作2.2 地基处理要求2.3 钢筋绑扎要求2.4 施工前检查验收要求3. 施工流程3.1 钢筋加工和焊接3.2 技术交底要求3.3 砼浇筑要求3.4 安装调试要求3.5 防腐处理要求3.6 保养维护要求4. 安全措施4.1 施工现场安全防护要求 4.1.1 封闭施工场地要求 4.1.2 安全警示标志要求 4.1.3 安全防护用品要求 4.2 高空作业安全控制要求 4.3 电气安全要求4.3.1 电气设备接地要求 4.3.2 电气线路使用要求 4.4 防火防爆措施要求4.5 施工人员安全培训要求4.6 临时用电安全管理要求5. 施工质量控制5.1 护栏外观质量要求5.2 护栏尺寸偏差控制5.3 焊接质量控制5.4 表面处理要求5.5 防腐涂装质量要求6. 附件6.1 施工图纸6.2 材料清单6.3 设备清单6.4 施工安全技术交底记录7. 法律名词及注释(仅列示部分)7.1 施工方案:指施工过程中对工程特点进行分析、统筹布置、周密安排、严格控制的方案。
围栏工程施工技术交底标题:围栏工程施工技术交底引言概述:围栏工程是建筑工程中的重要组成部分,其施工技术交底对于保证施工质量和工程进度至关重要。
在围栏工程施工技术交底中,需要明确施工方案、施工工艺、施工要求等内容,以确保施工过程中的顺利进行。
一、施工方案1.1 确定围栏类型:根据工程要求和实际情况,确定围栏的类型,如金属围栏、混凝土围栏、塑料围栏等。
1.2 确定围栏高度和长度:根据工程设计要求,确定围栏的高度和长度,确保围栏符合相关标准和规范。
1.3 确定围栏颜色和表面处理:确定围栏的颜色和表面处理方式,以满足工程设计和美观要求。
二、施工工艺2.1 围栏基础处理:根据围栏类型和地基情况,进行基础处理,确保围栏的稳固性和耐久性。
2.2 围栏安装:按照施工方案和设计要求,进行围栏的安装工作,确保围栏的垂直度和水平度。
2.3 围栏连接和固定:对围栏进行连接和固定,确保围栏整体结构的稳固性和牢固性。
三、施工要求3.1 施工人员要求:确定施工人员的资质和技术水平,确保施工人员具备相关经验和技能。
3.2 施工设备要求:确定施工所需设备的种类和规格,确保施工设备符合安全要求和施工需要。
3.3 施工质量要求:明确施工质量要求和验收标准,确保围栏工程符合相关标准和规范。
四、安全措施4.1 安全防护措施:制定安全防护措施和施工安全规范,确保施工过程中的安全。
4.2 施工现场管理:加强施工现场管理,确保施工人员遵守安全规定和操作规程。
4.3 紧急救援预案:制定紧急救援预案和应急措施,确保在发生意外情况时能够及时处理。
五、验收和交底5.1 施工验收:进行围栏工程的施工验收,确保围栏工程符合设计要求和施工标准。
5.2 技术交底:对围栏工程的施工技术进行交底,明确施工过程中的关键技术要点和注意事项。
5.3 文件归档:对围栏工程的相关文件和资料进行归档管理,确保施工过程的记录完整和可追溯。
结语:围栏工程施工技术交底是围栏工程施工过程中的重要环节,只有做好施工技术交底工作,才能确保围栏工程的质量和安全。
护栏施工安全技术交底一、引言在工程建设中,安全始终是首要考虑的因素。
护栏施工是道路建设、桥梁建设等工程项目中不可或缺的一部分,其安全性对于整个工程的质量和进度都有着至关重要的影响。
为了确保护栏施工的安全性,避免可能出现的安全隐患,本文将就护栏施工安全技术交底进行详细的阐述。
二、护栏施工安全技术交底的重要性在工程项目中,安全技术交底是预防和控制安全事故发生的重要措施之一。
通过安全技术交底,可以使施工人员明确施工过程中的安全隐患和危险源,了解和掌握相应的安全操作规程和应急措施,提高施工人员的安全意识和安全技能,从而有效地减少安全事故的发生。
三、护栏施工安全技术交底的内容1、施工前准备在施工前,应对施工现场进行全面的安全检查,确保现场的机械设备、电气设备、安全设施等均符合安全要求。
同时,对施工人员进行安全教育和培训,确保每个人都具备必要的安全知识和技能。
2、施工过程中的安全技术交底在施工过程中,应定期对施工人员进行安全技术交底,提醒施工人员注意安全事项和危险源,指导他们如何采取相应的安全措施。
例如,在护栏施工过程中,应特别注意高空作业的安全,避免出现坠落等事故。
3、施工后的安全技术交底在施工完成后,应对整个工程进行全面的安全检查和评估,发现问题及时进行处理。
同时,对本次施工过程进行总结和评估,总结经验教训,为今后的施工提供参考。
四、结论在护栏施工过程中,安全技术交底是保障施工安全的重要措施之一。
通过安全技术交底,可以使施工人员明确施工过程中的安全隐患和危险源,提高安全意识和安全技能,从而有效地减少安全事故的发生。
因此,在未来的工程项目中,应加强对安全技术交底的重视和应用,确保工程的顺利进行。
施工安全技术交底在建筑施工过程中,安全始终是首要考虑的因素。
为了确保每一个施工环节的安全性,避免可能出现的安全隐患,进行施工安全技术交底显得尤为重要。
本文将探讨施工安全技术交底的必要性、主要内容以及其在实际施工中的应用。
一、交底目的为确保砼防撞护栏施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与砼防撞护栏施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工人员入岗教育施工人员必须接受入场安全教育,考核合格后方可进入施工现场。
2. 安全防护用品(1)施工人员必须佩戴安全帽,系好下颚带,锁好带扣。
(2)施工人员必须穿着防滑鞋,以防滑倒。
(3)施工人员必须正确佩戴防护手套,防止手部受伤。
3. 施工现场安全管理(1)施工现场必须设置明显的安全警示标志,确保施工区域安全。
(2)施工现场必须设置安全通道,确保人员、设备畅通。
(3)施工现场应设置临时围挡,防止非施工人员进入施工区域。
4. 施工工艺及操作规范(1)砼搅拌:严格按照配合比进行搅拌,确保砼质量。
(2)砼浇筑:浇筑过程中,防止砼外溢,确保砼密实。
(3)模板安装:模板安装牢固,防止模板变形、移位。
(4)振捣:振捣棒使用前检查各部位连接牢固,旋转方向正确,清洁。
5. 特殊作业安全管理(1)高处作业:高处作业人员必须佩戴安全带,系好保险钩,确保安全。
(2)夜间施工:夜间施工照明行灯电压不得大于36V,确保照明充足。
(3)雨季施工:雨季施工要注意电气设备的防雨、防潮、防触电。
6. 砼养生(1)砼浇注完成后,及时进行养生,防止砼开裂。
(2)砼养生期间,注意保持砼表面湿润,防止砼干燥。
(3)砼养生时间不少于7天。
7. 施工过程中注意事项(1)施工过程中,严格遵守操作规程,确保施工质量。
(2)施工过程中,发现安全隐患,立即停止作业,整改后方可继续施工。
(3)施工过程中,加强施工现场巡查,确保施工安全。
四、交底要求1. 施工人员必须认真阅读本交底,了解施工过程中的安全注意事项。
2. 施工管理人员及监理人员应加强对施工现场的巡查,确保施工安全。
3. 施工过程中,如遇特殊情况,应及时调整施工方案,确保施工安全。
五、附则本交底自发布之日起实施,如有未尽事宜,由相关部门另行通知。

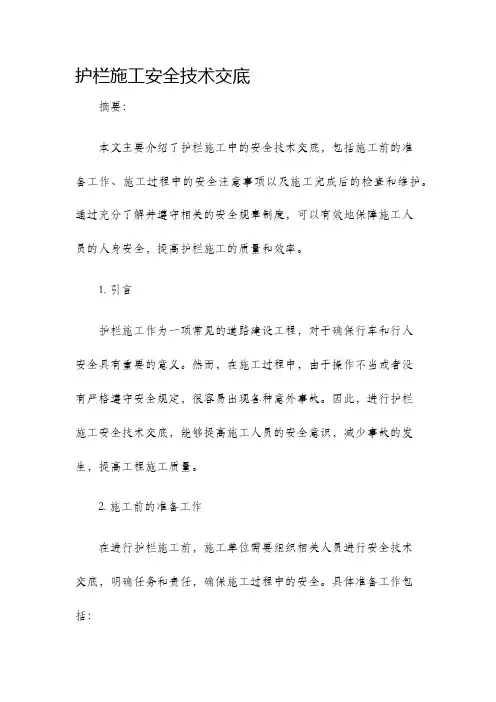

护栏施工安全技术交底
摘要:
本文主要介绍了护栏施工中的安全技术交底,包括施工前的准
备工作、施工过程中的安全注意事项以及施工完成后的检查和维护。
通过充分了解并遵守相关的安全规章制度,可以有效地保障施工人
员的人身安全,提高护栏施工的质量和效率。
1. 引言
护栏施工作为一项常见的道路建设工程,对于确保行车和行人
安全具有重要的意义。
然而,在施工过程中,由于操作不当或者没
有严格遵守安全规定,很容易出现各种意外事故。
因此,进行护栏
施工安全技术交底,能够提高施工人员的安全意识,减少事故的发生,提高工程施工质量。
2. 施工前的准备工作
在进行护栏施工前,施工单位需要组织相关人员进行安全技术
交底,明确任务和责任,确保施工过程中的安全。
具体准备工作包括:
2.1 资料准备
施工单位需提供相关的设计文件和施工图纸,确保施工人员了
解护栏的规格和要求,并根据实际情况合理安排施工流程。
2.2 工具和设备准备
施工单位需检查施工所需要的工具和设备是否完好,确保其符
合安全要求,并对其进行维护和保养。
3. 施工过程中的安全注意事项
在护栏施工过程中,需要注意以下几点以确保施工人员的安全:
3.1 个人防护
施工人员必须正确佩戴个人防护用品,包括安全帽、工作服、
安全鞋等。
特别是进行高空作业时,还需要佩戴安全带,并确保其
正确使用。
3.2 施工现场管理。

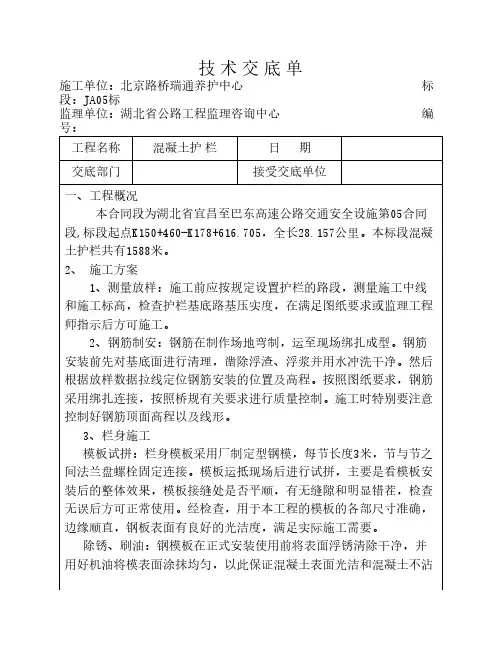

技术交底单施工单位:北京路桥瑞通养护中心 标 段:JA05标监理单位:湖北省公路工程监理咨询中心 编 号:工程名称混凝土护栏日期交底部门接受交底单位一、工程概况本合同段为湖北省宜昌至巴东高速公路交通安全设施第05合同段,标段起点K150+460-K178+616.705,全长28.157公里。
本标段混凝土护栏共有1588米。
2、 施工方案1、测量放样:施工前应按规定设置护栏的路段,测量施工中线和施工标高,检查护栏基底路基压实度,在满足图纸要求或监理工程师指示后方可施工。
2、钢筋制安:钢筋在制作场地弯制,运至现场绑扎成型。
钢筋安装前先对基底面进行清理,凿除浮渣、浮浆并用水冲洗干净。
然后根据放样数据拉线定位钢筋安装的位置及高程。
按照图纸要求,钢筋采用绑扎连接,按照桥规有关要求进行质量控制。
施工时特别要注意控制好钢筋顶面高程以及线形。
3、栏身施工模板试拼:栏身模板采用厂制定型钢模,每节长度3米,节与节之间法兰盘螺栓固定连接。
模板运抵现场后进行试拼,主要是看模板安装后的整体效果,模板接缝处是否平顺,有无缝隙和明显错茬,检查无误后方可正常使用。
经检查,用于本工程的模板的各部尺寸准确,边缘顺直,钢板表面有良好的光洁度,满足实际施工需要。
除锈、刷油:钢模板在正式安装使用前将表面浮锈清除干净,并用好机油将模表面涂抹均匀,以此保证混凝土表面光洁和混凝土不沾模板。
模板安装:用水准仪测量出施工中线及护栏顶面高程,弹墨线。
内外模板安装时紧贴混凝土底座并用螺栓拉杆拉紧连结,下部及顶部各设置一道拉杆,间距50cm。
模板底部与底座交接处贴好止水带以防止漏浆。
模板安装完成后进行检查,主要是检查安装尺寸是否合适,各个固定点(拉杆、支杆等)是否牢固可靠,模板顶面高程控制是否在规范允许的范围内,对超出标准的地方进行相应调整。
④混凝土浇筑:混凝土集中拌制,由砼运输车运至现场,人工铲至模内,插入式振捣器振捣。
混凝土浇注时采用分三层的浇注方法。

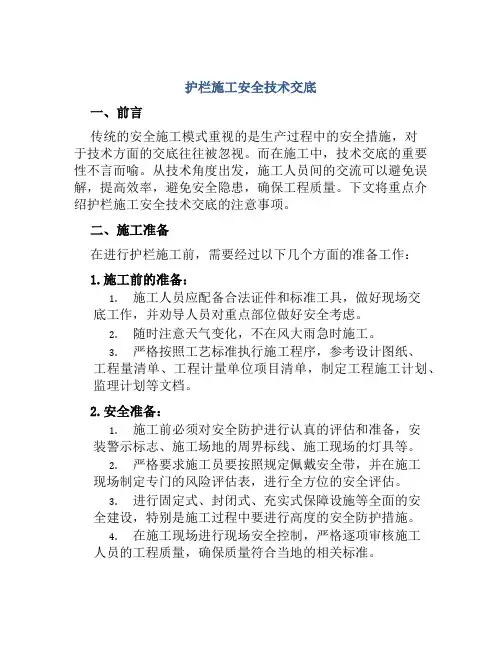

护栏施工安全技术交底一、前言传统的安全施工模式重视的是生产过程中的安全措施,对于技术方面的交底往往被忽视。
而在施工中,技术交底的重要性不言而喻。
从技术角度出发,施工人员间的交流可以避免误解,提高效率,避免安全隐患,确保工程质量。
下文将重点介绍护栏施工安全技术交底的注意事项。
二、施工准备在进行护栏施工前,需要经过以下几个方面的准备工作:1.施工前的准备:1.施工人员应配备合法证件和标准工具,做好现场交底工作,并劝导人员对重点部位做好安全考虑。
2.随时注意天气变化,不在风大雨急时施工。
3.严格按照工艺标准执行施工程序,参考设计图纸、工程量清单、工程计量单位项目清单,制定工程施工计划、监理计划等文档。
2.安全准备:1.施工前必须对安全防护进行认真的评估和准备,安装警示标志、施工场地的周界标线、施工现场的灯具等。
2.严格要求施工员要按照规定佩戴安全带,并在施工现场制定专门的风险评估表,进行全方位的安全评估。
3.进行固定式、封闭式、充实式保障设施等全面的安全建设,特别是施工过程中要进行高度的安全防护措施。
4.在施工现场进行现场安全控制,严格逐项审核施工人员的工程质量,确保质量符合当地的相关标准。
3.施工组织与管理:1.在施工前期,应不断深化安全施工文化,建立安全施工机制,从而提高施工员在危险区域的安全生产技能和意识,保障施工过程的顺利进展,确保施工质量。
2.在施工过程中,要加强施工员的组织管理,加强对施工人员的指导力度,及时解决施工过程中出现问题,并在施工最后完成前进行脱灰等改进工作。
3.抬升施工人员的整体素质,极大程度地提高施工的质量和效率。
三、护栏施工安全技术交底的注意事项1.施工工艺及安全注意点:1.首先施工人员要根据设计图纸和工程量清单,确定施工流程和关键节点,准备施工材料和器具,确保施工过程中物资配备充足,并且水平要求精确。
2.在安全原则的基础上,对操作规程进行规范,确保施工过程中的每一步有条不紊,不出现疏忽,不会影响施工工作的质量和进展。
混凝土护栏工程施工技术安全交底表
工程名称
国道G323线连州段公路安全生命防
护工程
交底日期
施工班组混凝土护栏施工班组分项工程名称混凝土护栏工程
护栏高程控制:测量的标记点应固定,并要求沿护栏的纵向每间隔5M米设置一个测量控制点,标记点可设在护栏骨架钢筋顶端,可采用钢筋头点焊在骨架处并高出骨架顶部10CM。
一但标高测定后,就应在设计标高处用红油漆进行醒目标记,然后用拉线方法进行控制顶标高。
以此标记来设定立模的顶标高。
放样前还应对沿线的水准点高程进行联测,并调查旧路面高程,使其最终施工后的产品与现有的线型取得一致,并确保线条的顺畅性、标高的统一性。
2、基础开挖:护栏基础开挖采用40钩机开挖为主、人工修正为辅助。
钩机开挖时应做好安全防护措施。
钩机旋转臂范围内严禁站人。
根据高程控制,基础开挖深度50cm,预留10cm进行人工修整。
基础开挖完成及时通知项目部进行基础地质条件检测,主要进行轻型触探进行试样。
3、钢筋绑扎及钢管安装:按照图纸设计钢筋规格制作钢筋,钢筋进场应分类堆放且堆放高度不得超过0.5米。
钢筋应绑扎牢固,不得漏扎。
钢管采用人工捶打配合钩机压入,按图纸要求1米一根,如遇特殊地质(岩石)可适当调整钢管打入位置。
钢管打入过程中随时监控并校正钢管垂直度。
镀锌钢桩间距100cm,钢桩必须不小于600g/m2的热镀锌。
交底人
被交底人
工程名称国道G323线连州段公路安全生命防
护工程
交底日期
施工班组混凝土护栏施工班组分项工程名称混凝土护栏工程
4、基础模板安装:根据高程控制,安装基础模板,模板安装应牢固,缝隙不得超过5mm。
5、浇筑基础混凝土:本工程采用商品砼搅拌车配合溜槽浇筑,溜槽应固定牢固。
边浇筑边振捣,直至冒浆,保证振捣密实,不出现蜂窝麻面等质量问题。
6、护栏钢模板安装:钢模安装前先清除旧模板面杂物,涂刷脱模剂(废机油等);路侧护栏每隔10米设置一个40*20cm泄水孔,中央护栏弯道每隔5米设置10cm与道路中心曲线切线成45度的泄水孔;注意泄水孔位置钢筋避开。
护栏每隔30米设置一道伸缩缝,每隔3米设置一道假缝。
钢模安装后,进行拉线校准,保证线条的顺畅性、标高的统一性,固定模板,浇水湿润,准备浇筑。
7、护栏混凝土浇筑:本工程采用商品砼搅拌车配合溜槽浇筑,溜槽应固定牢固。
边浇筑边振捣,直至冒浆,保证振捣密实,不出现蜂窝麻面等质量问题。
8、模板拆除:待混凝土强度达到2.5MPa,且能保证其表面及棱角不致因拆模而受损坏时方可拆除。
模板边拆除边装车运入下一施工区段,拆除的模板码放高度不得超过5层,在没有防护浇筑护栏混凝土的地方模板距离临边不得小于2m。
相邻码放区间要留出通道,便于模板及配件的运输和安装。
9、浇水养护:混凝土养护主要采用浇水养护,上午10点,中午13点,下午16点各养护一次,连续养护7天。
五、质量评定
交底人
被交底人。
