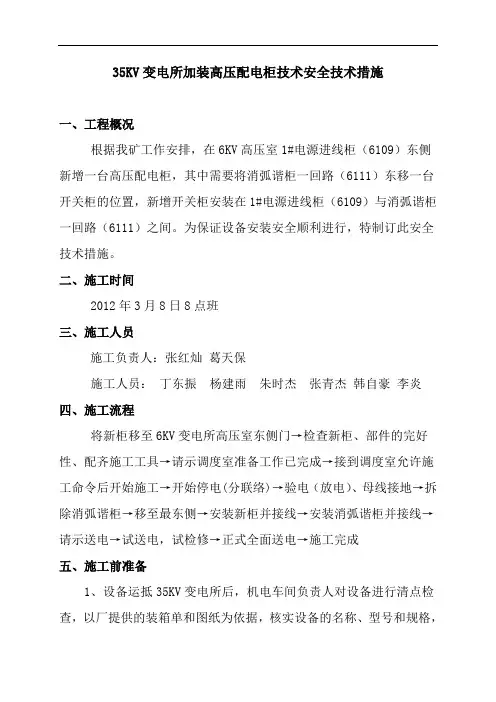

35KV变电所加装高压配电柜技术安全技术措施一、工程概况根据我矿工作安排,在6KV高压室1#电源进线柜(6109)东侧新增一台高压配电柜,其中需要将消弧谐柜一回路(6111)东移一台开关柜的位置,新增开关柜安装在1#电源进线柜(6109)与消弧谐柜一回路(6111)之间。
为保证设备安装安全顺利进行,特制订此安全技术措施。
二、施工时间2012年3月8日8点班三、施工人员施工负责人:张红灿葛天保施工人员:丁东振杨建雨朱时杰张青杰韩自豪李炎四、施工流程将新柜移至6KV变电所高压室东侧门→检查新柜、部件的完好性、配齐施工工具→请示调度室准备工作已完成→接到调度室允许施工命令后开始施工→开始停电(分联络)→验电(放电)、母线接地→拆除消弧谐柜→移至最东侧→安装新柜并接线→安装消弧谐柜并接线→请示送电→试送电,试检修→正式全面送电→施工完成五、施工前准备1、设备运抵35KV变电所后,机电车间负责人对设备进行清点检查,以厂提供的装箱单和图纸为依据,核实设备的名称、型号和规格,所附的零部件,检查设备的出厂合格证和其它技术资料及说明书是否齐全。
2、施工前,参加人员必须进行培训,参加人员必须熟悉施工的每个步骤。
并做好记录。
组织施工人员学习高压配电柜相关技术要求及标准。
学习时要结合实际反复推敲,认真领会。
3、施工过程中,需停6KV一回路电,受影响有:东风井1回路供电、下井1回路供电、平地压风机1回路供电、小吕沟供电、西风井1回路供电、杨南供电。
施工停电前进行通知。
并把地面6KV变电所1#变压器倒到2#变压器上运行,确保地面正常供电.4、施工前一天,机电车间写好停电联系票,工作票,操作票。
并进行审批。
5、施工前对工具进行检查,特别是验电器,要求变电所值班人员将验电器在有电的设备上验电,验明验电器完好,符合使用条件后方可使用。
确保工具的安全可靠。
6、要对设备各接触点逐个复查,确保接触点接触良好。
严禁电流回路短路,确保人身和设备的安全。

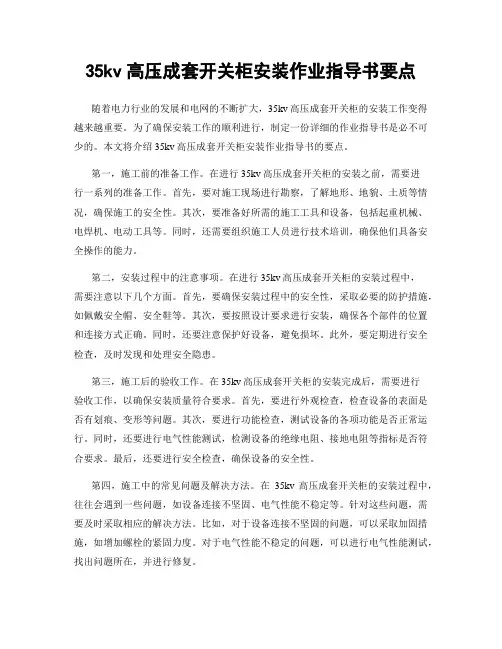

35kv高压成套开关柜安装作业指导书要点随着电力行业的发展和电网的不断扩大,35kv高压成套开关柜的安装工作变得越来越重要。
为了确保安装工作的顺利进行,制定一份详细的作业指导书是必不可少的。
本文将介绍35kv高压成套开关柜安装作业指导书的要点。
第一,施工前的准备工作。
在进行35kv高压成套开关柜的安装之前,需要进行一系列的准备工作。
首先,要对施工现场进行勘察,了解地形、地貌、土质等情况,确保施工的安全性。
其次,要准备好所需的施工工具和设备,包括起重机械、电焊机、电动工具等。
同时,还需要组织施工人员进行技术培训,确保他们具备安全操作的能力。
第二,安装过程中的注意事项。
在进行35kv高压成套开关柜的安装过程中,需要注意以下几个方面。
首先,要确保安装过程中的安全性,采取必要的防护措施,如佩戴安全帽、安全鞋等。
其次,要按照设计要求进行安装,确保各个部件的位置和连接方式正确。
同时,还要注意保护好设备,避免损坏。
此外,要定期进行安全检查,及时发现和处理安全隐患。
第三,施工后的验收工作。
在35kv高压成套开关柜的安装完成后,需要进行验收工作,以确保安装质量符合要求。
首先,要进行外观检查,检查设备的表面是否有划痕、变形等问题。
其次,要进行功能检查,测试设备的各项功能是否正常运行。
同时,还要进行电气性能测试,检测设备的绝缘电阻、接地电阻等指标是否符合要求。
最后,还要进行安全检查,确保设备的安全性。
第四,施工中的常见问题及解决方法。
在35kv高压成套开关柜的安装过程中,往往会遇到一些问题,如设备连接不坚固、电气性能不稳定等。
针对这些问题,需要及时采取相应的解决方法。
比如,对于设备连接不坚固的问题,可以采取加固措施,如增加螺栓的紧固力度。
对于电气性能不稳定的问题,可以进行电气性能测试,找出问题所在,并进行修复。
综上所述,35kv高压成套开关柜的安装作业指导书是确保安装工作顺利进行的重要文件。
在编写指导书时,需要关注施工前的准备工作、安装过程中的注意事项、施工后的验收工作以及常见问题及解决方法。
目录
1适用范围 (1)
1.1电压等级 (1)
1.2电气类别 (1)
2编写依据 (1)
3作业流程图 (2)
4安全风险辨析与预控 (2)
5作业内容 (5)
5.1作业前施工条件 (5)
5.2施工准备 (6)
5.3主要作业内容 (8)
5.4质量检验 (12)
1适用范围
1.1电压等级
35kV及以下配网工程。
1.2电气类别
固定式、手车式开关柜的安装。
2编写依据
表2-1编写依据
3 作业流程图
图3-1 作业流程图 4 安全风险辨析与预控
表4-1 工作前安全风险辨析及预控措施表
表4-1(续)
请您认真检查并签名确认,您的签名意味着将承担相应的安全质量责任。
施工单位检查人:监理单位检查人:
日期:日期:
注:对存在风险且控制措施完善填写“√”,存在风险而控制措施
未完善填写“×”,不存在风险则填写“―”,未检查项空白。
5作业内容
5.1作业前施工条件
表5-1作业前施工条件
5.2施工准备
表5-2施工准备
表5-2(续)
5.3主要作业内容
表5-3主要作业内容
表5-3(续)
5.4质量检验
表5-4质量检验。
高压开关柜作业指导书一、引言高压开关柜作为电力系统的重要组成部分,广泛应用于电力输配、变电站、工矿企业等场合。
正确、安全地操作高压开关柜是保障电力系统稳定运行的重要环节。
本文档旨在为高压开关柜的操作人员提供详细的作业指导,以确保操作的安全有效性。
二、操作准备1. 确认电源状态:在进行任何操作之前,必须先确认高压开关柜的电源已断开,且没有任何残留电流。
可使用相应的仪器进行测量确认。
2. 工具准备:准备必要的工具,包括绝缘手套、绝缘工具、绝缘垫板等。
确保这些工具的绝缘性能良好,并定期检查和测试。
3. 通风检查:由于高压开关柜内部可能有有害气体积累,操作前应先进行通风检查,确保操作人员的安全。
4. 操作人员准备:操作人员必须具备相关的电力知识和操作经验,并严格按照规定进行操作。
在操作过程中,必须穿戴合适的防护服装和防护用具。
三、操作流程1. 开柜操作:a. 使用正确的绝缘工具打开高压开关柜的门。
b. 检查柜内是否有异物或掉落物,若有,必须予以清除。
c. 检查各回路的接地情况,确保接地装置正常。
2. 操作前检查:a. 检查开关柜的操作机构是否处于安全位置。
b. 检查所有的开关、隔离刀闸和断路器是否处于断开状态。
c. 检查仪表仪器的状态和准确性,如压力表、温度计等。
3. 操作过程:a. 操作人员必须持握绝缘手套,并严禁触摸带电部分。
b. 按照操作步骤,依次合闸开关、合闸隔离刀闸、合闸断路器。
c. 在操作过程中,要密切观察仪表仪器的显示和指示灯,确保各项参数正常。
d. 若操作过程中出现故障或异常情况,必须立即停止操作并上报处理。
4. 操作结束:a. 全部开关和隔离刀闸必须断开,断开前要确认是否有电流或电压存在。
b. 确定操作机构处于安全位置后,用绝缘工具关闭高压开关柜的门。
c. 清理操作现场,确保没有残留物。
四、安全注意事项1. 操作人员必须严格按照操作规程进行操作,切勿擅自修改或忽略任何步骤。
2. 操作前必须确保周围环境无爆炸性气体或易燃物质。
高压开关柜试验作业导目录1适用范围........................................ 1...1.1电压等级 .................................... 1...1.2电气类别 .................................... 1... 2编写依据........................................ 1... 3作业流程图......................................2... 4安全风险辨析与预控.............................. 2... 5作业内容........................................ 4...5.1 作业前施工条件 .............................. 4..5.2施工准备 .................................... 4...5.3主要作业内容 ................................6..5.4质量检验 ................................... 1..6.1适用范围1.1 电压等级35kV 及以下配网工程1.2 电气类别适用于10kV 配网工程高压开关柜交接试验2编写依据表2-1 编写依据3 作业流程图图 3-1 作业流程图4 安全风险辨析与预控表4-1 工作前安全风险辨析及预控措施表序号 安全风险预控措施检查结 果1试验设备缺 检查试验设备是否齐备、完好, 是否在有效期内请您认真检查并签名确认,您的签名意味着将承担相应的安全质量责任施工单位检查人: 日期:注:对存在风险且控制措施完善填写“√” ,存在风险而控制措施未完善填写“×”,不存在风险则填写“―” ,未检查项空白。
1 目的:对高低压开关柜装配工序及开关柜组装接线进行控制,确保工序质量满足规定要求。
2 适用范围:适用于开关柜的装配工序的质量控制。
3 内容:3.1 开关柜组装作业指导书1、总则本作业指导书规定了适用于本公司组织生产的各类成套产品如:高低压开关柜、动力箱、配电箱、控制屏、台、母线插接箱的组装工艺过程。
2、设备和工具2.1 设备:母排加工机、试验变压器、平衡电桥、搪锡炉、台钻等。
2.2 工具:螺丝刀、尖嘴钳、剥线钳、压线钳、万用表、兆欧表、扳手、钢卷尺、钢直尺、电烙铁、游标卡尺、塞尺、涂层测厚仪,力矩扳手等。
3、装配规范3.1 在产品装配前,应对下列各项逐一进行检查,做好工艺准备。
3.1.1 整体查看壳体是否符合合同的防护等级要求,见表1。
不符合要求的不得安装表1 IP 防护等级定义IP 0 1 2 3 4 5 6 7 8 I 无≤Ф50mm 手背≤Ф12.5mm 手指≤Ф2.5mm 工具≤Ф1.0mm 金属线防尘,金属线尘密II 无垂直滴水15°淋水溅水喷水猛喷水短时浸水长时浸水3.1.2 结构应该符合该型号产品结构的要求,产品应有固定的安装孔。
3.1.3 门应能在大于90°角内灵活转动,门在转动过程中不应损坏漆膜,不应使电器元件受到冲击,门锁上后不应有明显的晃动。
检验方法:手执门锁轻轻推拉,移动量不超过1.5 ㎜。
3.1.4 门与门及门与框架之间的缝隙检验:门与门之间的缝隙均匀差小于1000 ㎜为 1.0 ㎜,大于1000 ㎜为 1.5 ㎜,门与门框之间平行缝隙均匀差小于1000 ㎜为 1.5 ㎜,大于1000 ㎜为2.0 ㎜。
3.1.5 壳体焊接应牢固,焊缝应光洁均匀,不应有焊穿、裂缝、咬边、溅渣、气孔等现象,焊药皮应清除干净。
3.1.6壳体表面处理后,漆膜表面应丰满、色彩鲜明、色泽均匀、平整光滑、用肉眼看不到刷痕、皱痕、针孔、起泡、伤痕、斑痕、手印、修整痕迹、露底及沾附的机械杂质等缺陷。
35kv高压开关柜操作流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!35kV高压开关柜是电力系统中重要的组成部分,用于控制、保护和监测高压电力设备。
高压开关柜作业指导书高压开关柜作业指导书(一)一、引言高压开关柜是电力系统中非常重要的设备之一,用于控制和保护电路。
为了确保高压开关柜的正常运行,本文将详细介绍高压开关柜的作业指导。
二、作业前准备1. 熟悉高压开关柜的基本结构和原理,了解相关操作规程。
2. 确认开关柜的通电状态和工作环境是否安全稳定。
3. 检查所需工具和设备是否完备,如绝缘手套、绝缘靴、工具箱等。
4. 做好防护措施,如穿戴绝缘工具、带好安全帽等。
三、作业步骤1. 开启高压开关柜门,确保柜内无明火、异味等危险情况。
2. 检查各种开关的位置和状态,并做好记录。
3. 根据实际需求,选择合适的操作方式。
如手动操作、远程控制等。
4. 操作前,先确认所需操作的开关是否处于停止状态,并拉下备开关。
5. 操作时,要轻拿轻放,避免用力过猛或拧紧过度,以免损坏设备。
6. 操作过程中,要保持清洁卫生,及时清除杂物和灰尘。
7. 操作后,关闭高压开关柜门,确保安全可靠。
四、应急处理1. 遇到设备异常或故障时,首先切断电源,并立即报告上级。
2. 在应急情况下,严禁擅自操作,应按照规定流程处理。
3. 在作业过程中,如遇短路、漏电等情况,应立即停止操作,并采取应急措施。
高压开关柜作业指导书(二)五、作业注意事项1. 严格遵守作业规程和操作流程,确保作业安全。
2. 操作时应集中注意力,切勿分心或大意。
3. 操作人员必须经过专业培训和持证上岗,具备相关技能和知识。
4. 严禁在高压开关柜附近吸烟、使用明火等危险行为。
5. 操作人员要注意个人防护,严格按照规定穿戴绝缘工具和防护设备。
6. 严禁擅自改变高压开关柜的接线、调整参数等操作。
7. 不得将高压开关柜用于不正当用途,防止违规操作。
六、作业结束1. 完成作业后,将高压开关柜恢复到正常工作状态,并做好记录。
2. 清理作业现场,保持整洁。
3. 及时将作业情况报告上级,并做好相关资料整理和存档。
七、结语高压开关柜的作业是一项非常重要的工作,要严格按照操作规程进行,确保作业安全和设备正常运行。
高压开关柜安装作业指导书1000字高压开关柜安装作业指导书一、前言高压开关柜是高压电器中的一种电器设备,用于对高压电力进行分配和控制。
本文将提供一些安装高压开关柜的指导方法。
二、安装前准备1. 根据安装图纸检查安装位置,确认设备安装位置、安装方式、大小、结构等。
2. 确认电路图纸,严格按照电路图纸进行设备的接线。
3. 工具准备:哑铃,配套螺丝、螺母和垫片,钳子,螺丝刀,榔头等。
4. 安全准备:安装场所周围建立安全防护区,并配备完整的安全防护设施和验电工具。
三、设备安装安装步骤如下:1. 机壳升起并悬挂在指定位置(安装角铁)。
2. 安装大梁(角铁)。
3. 安装卷扬机。
4. 提升设备并悬挂在设备架上。
5. 安装角铁。
6. 将设备调整到规定的位置,校正水平度。
7. 安装支架、箱盖、箱底。
8. 检查设备安装是否牢固,并调整好设备水平度。
9. 统一接地。
四、接线1. 五芯线的接线需要注意两个方向,一端连接刀开关,一端连接电动机。
2. 先接好电流互感器的中性点,然后接好电缆地线。
3. 信号线尽量不要与电缆公共道串在一起,避免互干扰。
4. 保证接线的牢固度,连接端子螺丝扭紧力度应达到规定的扭矩。
五、调试1. 高压开关柜安装完毕后需做全套检查,如机械部分、电气部分、接地等方面。
2. 将开关接好线,并检查线路连接的顺序和线路的可靠性。
3. 进行高压电源连接测试、动作试验和个别道路连接测试,以确保高压开关柜的功能完全正确。
4. 完成测试后,对高压开关柜的整体可靠性进行检查和评估。
六、注意事项1. 开关柜内部和外部及接线盒必须保持清洁和干燥。
2. 接线尽量保持整齐,要避免松动和繁琐,不要使线缆弯曲。
3. 检查开关柜的接地情况,如接地不良或阻抗高,应重新接地或采取措施。
4. 在安装过程中,注意安全,必要时应戴上绝缘手套等防护工具。
七、结论以上是高压开关柜安装作业指导书,通过这些方法,可更好地促进高压开关柜的安装,确保设备的安全稳定运行。
35kv高压成套开关柜安装作业指导书一、引言本文档旨在为35kv高压成套开关柜的安装作业提供详细指导。
本指导书将涵盖安装前的准备工作、安装过程中的注意事项以及安装后的验收和测试等内容。
请在进行安装作业前仔细阅读本指导书,并按照指导书的要求进行操作。
二、准备工作1. 确认安装位置:根据设计要求和现场实际情况,确定35kv高压成套开关柜的安装位置,并确保该位置符合相关安全要求。
2. 准备所需材料和工具:根据安装要求,准备好所需的电缆、接线端子、螺丝、垫片等材料,并准备好必要的工具,如扳手、电动螺丝刀、电缆剥皮工具等。
3. 安全措施:在进行安装作业前,确保所有操作人员已经接受相关安全培训,并佩戴好必要的个人防护装备,如安全帽、绝缘手套等。
4. 关闭电源:在进行安装作业前,确保相关电源已经关闭,并采取必要的措施防止误操作导致的电击事故。
三、安装过程1. 安装柜体:根据设计要求和现场实际情况,将35kv高压成套开关柜的柜体放置在预定位置上,并使用螺丝将其固定好。
2. 安装电缆:根据设计要求,将电缆引入开关柜内,并连接到相应的接线端子上。
在连接过程中,应确保电缆接头的绝缘良好,并采取必要的防水措施。
3. 安装开关设备:根据设计要求,将各种开关设备(如断路器、隔离开关等)安装到开关柜中,并正确连接到电缆和接线端子上。
在安装过程中,应注意设备的位置和固定方式,以确保其稳固可靠。
4. 连接控制线路:根据设计要求,将控制线路连接到相应的控制器和指示灯上,并进行必要的接线和标识工作。
在连接过程中,应注意线路的绝缘和接触良好,以确保控制功能的正常运行。
5. 安装辅助设备:根据需要,安装相应的辅助设备,如电能表、电压互感器等,并正确连接到相应的电缆和接线端子上。
在安装过程中,应注意设备的位置和固定方式,以及与主设备的连接方式。
6. 安装接地装置:根据设计要求,安装相应的接地装置,并确保其与开关柜、设备及电源的接地良好。
在安装过程中,应注意接地装置的位置和固定方式,以及与其他金属部件的连接方式。
F o r p e r s o n a l u s e o n l y i n s t u d y a n d r e s e a r c h;n o t f o r c o m m e r c i a l u s e宁夏华夏特钢330kV变电站工程330KV变电站电气安装工程35KV高压开关柜安装作业指导书编制:年月日安全审核:年月日质量审核:年月日审批:年月日目录1.编写依据---------------------------------------------12.主要工作量-------------------------------------------13.作业准备---------------------------------------------14.作业流程---------------------------------------------35.作业方法---------------------------------------------36.安健环境控制措施-------------------------------------77.质量控制措施及检验标准-------------------------------101、编写依据1.1、《电气装置安装工程盘柜及二次回路接线施工及验收规范》1.2、《电业安全工作规程》1.3、《电力建设安全工作规程》1.4、《变电站安健环设施标准》1.5、《电力设备预防性试验规程》1.6、《110kV~500kV送变电工程质量检验及评定标准》1.7、黑龙江省电力勘察设计研究院设计图纸1.8、厂家说明书2、主要工作量3、作业准备3.1人员配备3.2 工器具及仪器仪表配置表4-2 主要工器具及仪器仪表配置4、作业流程4.1作业(工序)流程图5、作业方法5.1施工准备,交底要有针对性;;;进行安全及技术交底5.2基础检查5.2.1 用水准仪及钢卷尺对开关柜基础进行核对尺寸,检查基础槽钢长度、宽度、标高及相对位置是否符合设计要求,以及检查基础槽钢的直线度和水平度,误差不得超过允许值;检查高压及控制电缆的孔洞是否对应开关柜的排列布置。
35kv高压成套开关柜安装作业指导书一、引言高压成套开关柜是电力系统中重要的设备之一,用于控制和保护电力设备。
本指导书旨在详细介绍35kV高压成套开关柜的安装作业流程和注意事项,确保安装过程顺利进行,保证设备的正常运行。
二、安装前准备1. 确认安装位置:根据设计要求和现场情况,确定高压成套开关柜的安装位置,并进行标记。
2. 安装工具准备:准备好所需的安装工具和设备,包括扳手、螺丝刀、电动工具等。
3. 安装人员培训:确保安装人员具备相关的安全知识和操作技能,了解相关的安装规范和标准。
三、安装作业流程1. 安装地基:根据设计要求和现场情况,进行地基的准备工作,包括挖掘、夯实等。
2. 安装柜体:将高压成套开关柜的柜体按照设计要求放置在地基上,并使用水平仪进行调整,确保柜体水平。
3. 安装支架:根据设计要求,安装支架,并使用水平仪进行调整,确保支架水平。
4. 安装电缆槽:根据设计要求,安装电缆槽,并确保电缆槽与柜体之间的连接坚固可靠。
5. 安装电缆:根据设计要求,将电缆连接到高压成套开关柜的对应位置,并进行绝缘处理和连接固定。
6. 安装电力设备:根据设计要求,将高压成套开关柜的电力设备(如断路器、隔离开关等)安装到柜体中,并进行固定和连接。
7. 安装控制装置:根据设计要求,将高压成套开关柜的控制装置(如保护装置、仪表等)安装到柜体中,并进行固定和连接。
8. 连接电源:根据设计要求,将高压成套开关柜与电源进行连接,并进行绝缘测试和接地处理。
9. 调试测试:根据设计要求,对安装完成的高压成套开关柜进行调试和测试,确保设备的正常运行。
10. 安全防护:在安装完成后,对高压成套开关柜进行安全防护措施,包括加装防护罩、标识等。
四、安全注意事项1. 安全帽和防护鞋是必需的个人防护装备,必须佩戴。
2. 在安装过程中,严禁使用带电工具,必要时需断电操作。
3. 严禁在高压成套开关柜上堆放杂物,保持周围环境整洁。
4. 在进行电缆连接时,必须确保电缆的绝缘完好,避免短路和漏电。
高低压成套开关柜作业指导书1元器件安装工艺电器元件装配工艺一、装配前准备工作:(1)装配前应先熟悉图纸及技术要求,检查元器件型号,规格,数量等与图纸是否相符,列入国家强制性认证目录的电器应验证其CCC标志,发现问题及时处理。
(2)检查元器件有无损坏,发现问题及时更换。
(3)组装前必须擦净元器件上的灰尘及油污二、装配工艺及要求(1)安装的元件应操作方便,操作时不受到空间或相邻元件的防碍,不能触及带电体。
(1)维修容易,能够较方便地更换元器件。
(2)满足电器元件产品说明书的要求。
例如,满足飞弧距离,电气间隙和爬电距离的要求。
(3)保证一、二次线的制作和安装距离。
(4)同一批次相同产品的装配应一致。
(5)先将元件或附件安装在相应的支架或安装板上,再将支架或安装板装在箱体上,准确测量,调整安装位置后将其紧固,调整时不得重击零部件和元器件。
(6)组装所用紧固元件,金属件的防护层不得有脱落、生锈。
螺丝选择要与元件固定孔相匹配,。
紧固后螺钉露出螺母2~5个螺距,其余螺钉应拧紧。
(7)组装时要充分考虑接地连续性,箱体内任意两个金属部件经过螺栓连接时如有绝缘层应采用相应规格的接地垫圈,并注意将接地垫圈齿面接触零部件表面,用以划破绝缘层。
(8)安装因震动易损坏的元件,应在元件和安装板之间加装橡胶垫减震。
(9)对于有操作手柄的元件应将其调整到位,不得有卡阻现象。
(10)将母线元件上预留给顾客接线用的螺栓拧紧。
(11)各种防护板应安装到位。
一次制做工艺母线加工及安装1.下料:母线要求平直,母线不得有明显的锤痕、凹坑等缺陷,母排下料一般用剪切机切断,母排在下料前或下料后进行校正,不能有毛刺存在,以防止产生尖端放电,便于装配。
2.弯制矩形母线应尽量减少弯曲。
母线弯曲部位距搭接面的边缘一般大于30㎜,母线扭转90°时,扭转部分长度不应少于母线宽度的2.5。
