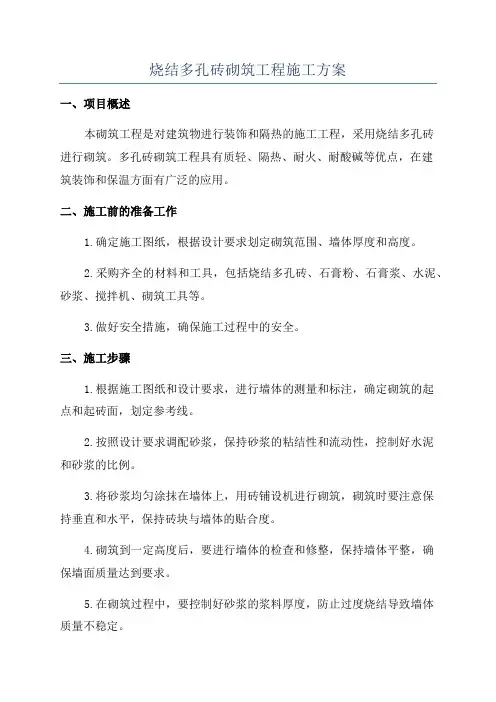

烧结多孔砖砌筑工程施工方案一、项目概述本砌筑工程是对建筑物进行装饰和隔热的施工工程,采用烧结多孔砖进行砌筑。
多孔砖砌筑工程具有质轻、隔热、耐火、耐酸碱等优点,在建筑装饰和保温方面有广泛的应用。
二、施工前的准备工作1.确定施工图纸,根据设计要求划定砌筑范围、墙体厚度和高度。
2.采购齐全的材料和工具,包括烧结多孔砖、石膏粉、石膏浆、水泥、砂浆、搅拌机、砌筑工具等。
3.做好安全措施,确保施工过程中的安全。
三、施工步骤1.根据施工图纸和设计要求,进行墙体的测量和标注,确定砌筑的起点和起砖面,划定参考线。
2.按照设计要求调配砂浆,保持砂浆的粘结性和流动性,控制好水泥和砂浆的比例。
3.将砂浆均匀涂抹在墙体上,用砖铺设机进行砌筑,砌筑时要注意保持垂直和水平,保持砖块与墙体的贴合度。
4.砌筑到一定高度后,要进行墙体的检查和修整,保持墙体平整,确保墙面质量达到要求。
5.在砌筑过程中,要控制好砂浆的浆料厚度,防止过度烧结导致墙体质量不稳定。
6.砌筑完成后,对墙体进行养护,保持一定的湿度和温度,让砂浆充分固化。
四、注意事项及安全措施1.施工过程中,要确保砌筑平整、垂直和水平,墙体的高度、厚度和砌筑范围要符合设计要求。
2.定期检查砌筑质量,对出现砂浆开裂、砖体露出和不平整等问题要及时进行修整。
3.施工现场要做好安全措施,包括搭设脚手架、安装安全网、佩戴安全帽和手套等。
4.施工过程中,要将材料、工具和设备放置整齐、有序,避免造成人员伤害和材料浪费。
5.施工完成后,要进行验收,确保墙体质量合格,达到设计要求。
五、施工期间的环保措施1.施工现场要做好噪音和粉尘的控制,减少对周围环境和人员的影响。
2.施工过程中要做好材料和废弃物的分类和处理,尽量减少对环境的污染。
3.施工现场要保持整洁,及时清理杂物和废弃物,确保环境卫生。
4.施工过程中,要避免污水和废弃物进入排水管道和水源。
六、施工后的验收标准1.墙体的平整度和垂直度符合设计要求,没有明显的凸凹和倾斜。

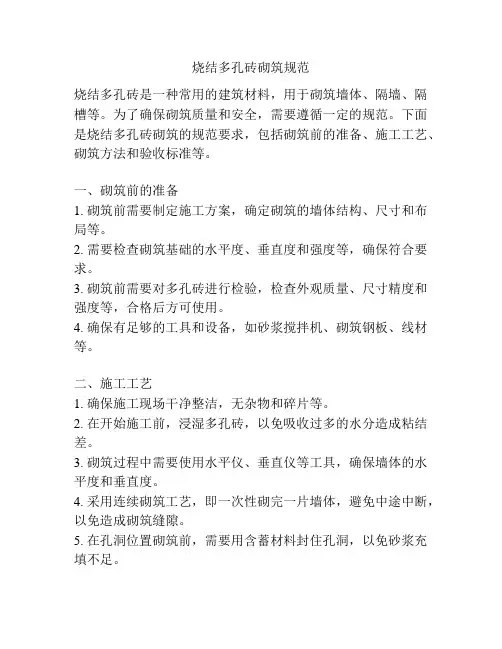

烧结多孔砖砌筑规范烧结多孔砖是一种常用的建筑材料,用于砌筑墙体、隔墙、隔槽等。
为了确保砌筑质量和安全,需要遵循一定的规范。
下面是烧结多孔砖砌筑的规范要求,包括砌筑前的准备、施工工艺、砌筑方法和验收标准等。
一、砌筑前的准备1. 砌筑前需要制定施工方案,确定砌筑的墙体结构、尺寸和布局等。
2. 需要检查砌筑基础的水平度、垂直度和强度等,确保符合要求。
3. 砌筑前需要对多孔砖进行检验,检查外观质量、尺寸精度和强度等,合格后方可使用。
4. 确保有足够的工具和设备,如砂浆搅拌机、砌筑钢板、线材等。
二、施工工艺1. 确保施工现场干净整洁,无杂物和碎片等。
2. 在开始施工前,浸湿多孔砖,以免吸收过多的水分造成粘结差。
3. 砌筑过程中需要使用水平仪、垂直仪等工具,确保墙体的水平度和垂直度。
4. 采用连续砌筑工艺,即一次性砌完一片墙体,避免中途中断,以免造成砌筑缝隙。
5. 在孔洞位置砌筑前,需要用含蓄材料封住孔洞,以免砂浆充填不足。
三、砌筑方法1. 在砌筑过程中,需要采用砂浆块筑砌法,即将砂浆抹在砖上,然后用力将其砌入墙体。
2. 砖与砖之间的接缝应保持一定的缝隙,以便砂浆充分填实,并在接缝两侧用镘刀清除多余的砂浆。
3. 确保每一层墙体的砖与上一层之间的垂直度和密实度,以保证墙体的稳定性和强度。
4. 需要控制砂浆的浆液比和用量,以保证砖块与砂浆的粘结度和密实度。
四、验收标准1. 砌筑完成后,应进行外观检查,确保墙体平整、无明显凹凸和裂缝,并检查墙体垂直度和水平度是否符合要求。
2. 检查墙体与其他结构的连接是否牢固,如与门窗框架、承重结构等。
3. 进行敲击检测,用木棒轻敲墙体,听其声音是否均匀清脆,以判断是否有空洞或松动情况。
4. 验收时还需对墙体强度进行测试,确保符合设计要求。
以上是烧结多孔砖砌筑的规范要求,砌筑过程中需要注意施工工艺和砌筑方法的合理选择,以保证建筑材料的使用效果和安全性。
只有严格遵照规范进行砌筑,才能保证墙体的质量和稳定性。
烧结多孔砖墙体砌筑要求完整版1.材料选择在砌筑烧结多孔砖墙体时,首先要选择优质的砖块。
多孔砖通常采用背压成形,应挑选密实度高、形状规则、尺寸一致、硬度适中、强度高、不易吸湿的砖块。
砖块应经过检验合格,具有国家标准的相关证书。
2.砂浆配制砌筑多孔砖墙体的砂浆应选用水泥、砂子和适当的水进行配制。
砂浆的配制要按照厂家提供的配比进行,保证砌体的强度和稳定性。
砂浆的搅拌要均匀,确保砂浆的粘结性和粘结强度。
3.墙体基础处理砌筑多孔砖墙体前,应先对基础进行处理。
基础应水平、坚实、均匀,表面平整,无松动和沉陷。
基础表面应刷上专用粘结剂,以增强砂浆与基础的粘结力。
4.墙体砌筑方法砌筑多孔砖墙体时,首先要用旁观法检查砖缝是否对齐,然后涂上一层薄薄的水泥沙浆,再进行砌筑。
砌筑前要根据设计要求,做好墙体标高和水平控制,确保墙面垂直、平整、平行。
5.砌筑工艺在砌筑多孔砖墙体过程中,应注意砂浆的湿度和操作时间。
砂浆湿度过高或过低都会影响墙体的质量,砂浆的操作时间过长也会影响墙体的粘结强度。
在砌筑过程中,还要注意及时清理墙面的浮渣和浆砂,确保砌体内外的沟内的组织均匀而紧密。
6.跳线控制在砌筑多孔砖墙体时,要利用跳线装置进行墙体标高控制。
跳线应端正、平实,按照设计要求设置。
跳线的压实不宜过大,以免破损砖块。
7.砌筑接缝处理在多孔砖墙体的接缝处理上,要选择合适的砂浆进行填充。
填充接缝时,应用砌筑方法相同时的水泥砂浆,填充后要用工具压实并保持接缝的平直。
8.砌筑质量检查砌筑多孔砖墙体后,应进行质量检查。
主要包括外墙的垂直度、平整度、坚实度等方面的检查。
检查墙体缺陷和裂缝,如有问题及时修补。
总结:砌筑烧结多孔砖墙体时,要根据标准和设计要求,选择合适的材料和砂浆,并按照正确的工艺和方法进行施工。
墙体基础处理要彻底,墙体砌筑要注意跳线控制和接缝处理。
最后,要进行质量检查,确保砌筑质量符合要求。
只有严格按照要求进行施工,才能保证多孔砖墙体的使用效果和寿命。

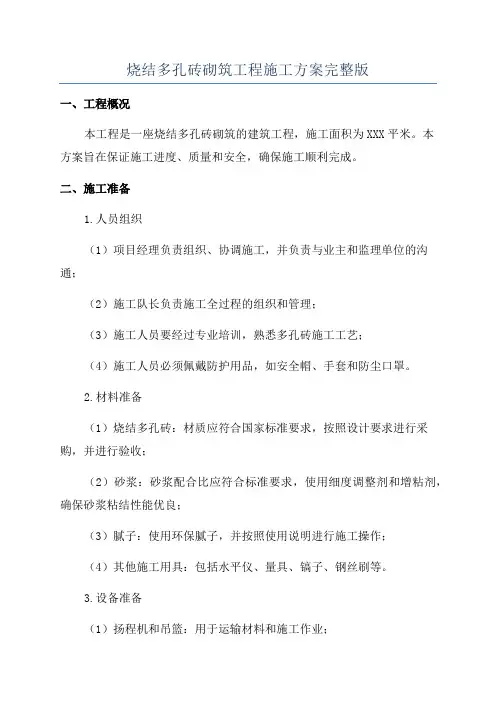

烧结多孔砖砌筑工程施工方案完整版一、工程概况本工程是一座烧结多孔砖砌筑的建筑工程,施工面积为XXX平米。
本方案旨在保证施工进度、质量和安全,确保施工顺利完成。
二、施工准备1.人员组织(1)项目经理负责组织、协调施工,并负责与业主和监理单位的沟通;(2)施工队长负责施工全过程的组织和管理;(3)施工人员要经过专业培训,熟悉多孔砖施工工艺;(4)施工人员必须佩戴防护用品,如安全帽、手套和防尘口罩。
2.材料准备(1)烧结多孔砖:材质应符合国家标准要求,按照设计要求进行采购,并进行验收;(2)砂浆:砂浆配合比应符合标准要求,使用细度调整剂和增粘剂,确保砂浆粘结性能优良;(3)腻子:使用环保腻子,并按照使用说明进行施工操作;(4)其他施工用具:包括水平仪、量具、镐子、钢丝刷等。
3.设备准备(1)扬程机和吊篮:用于运输材料和施工作业;(2)搅拌机:用于拌制砂浆;(3)切割机、电钻和射钉枪:用于加工和固定烧结多孔砖;(4)清扫机:用于清理施工现场。
三、施工工艺1.基底处理(1)清理基底:对基底进行清理,除去杂物、浮尘和油污等;(2)找平基底:根据设计要求,使用水平仪在基底上进行找平。
2.砌筑工艺(1)确定布置:根据设计图纸确定多孔砖的布置方案;(2)定线:按照设计要求进行定线,确保砌筑墙体的垂直度和水平度;(3)拌浆:使用搅拌机拌制砂浆,保证砂浆质量稳定;(4)涂抹砂浆:将砂浆均匀涂抹在多孔砖表面,确保粘结牢固;(5)立砌多孔砖:将涂抹了砂浆的多孔砖按照设计要求垂直砌筑,采用扬程机和吊篮进行运输;(6)粘结连缝:砌筑过程中,按照设计要求在多孔砖上涂抹砂浆,粘结多孔砖与多孔砖之间的连缝;(7)修整砖缝:待砂浆初凝后,使用砂浆修整砖缝。
3.粘贴防水膜和腻子层(1)粘贴防水膜:使用专用胶水固定防水膜于已砌筑的多孔砖外表面;(2)施工腻子层:按照设计要求,进行腻子层施工,确保墙体表面平整。
四、安全措施1.施工现场设置围挡,保证施工现场的安全;2.所有人员必须按照施工安全规范佩戴好安全帽、手套等个人防护用具;3.扬程机和吊篮在运输材料和人员时必须确认安全,操作人员必须持证上岗;4.施工现场保持整洁,并定期进行清理,避免杂物和施工残渣堆放过多;5.施工过程中,严禁高空作业、超负荷作业和超限作业。

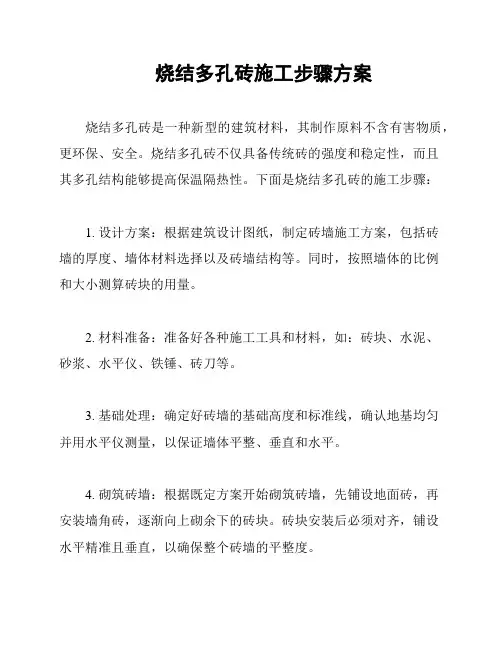

烧结多孔砖施工步骤方案
烧结多孔砖是一种新型的建筑材料,其制作原料不含有害物质,更环保、安全。
烧结多孔砖不仅具备传统砖的强度和稳定性,而且
其多孔结构能够提高保温隔热性。
下面是烧结多孔砖的施工步骤:
1. 设计方案:根据建筑设计图纸,制定砖墙施工方案,包括砖
墙的厚度、墙体材料选择以及砖墙结构等。
同时,按照墙体的比例
和大小测算砖块的用量。
2. 材料准备:准备好各种施工工具和材料,如:砖块、水泥、
砂浆、水平仪、铁锤、砖刀等。
3. 基础处理:确定好砖墙的基础高度和标准线,确认地基均匀
并用水平仪测量,以保证墙体平整、垂直和水平。
4. 砌筑砖墙:根据既定方案开始砌筑砖墙,先铺设地面砖,再
安装墙角砖,逐渐向上砌余下的砖块。
砖块安装后必须对齐,铺设
水平精准且垂直,以确保整个砖墙的平整度。
5. 空隙处理:处理好墙壁中空隙以及电线插孔,以确保墙面的顺直。
6. 粉刷涂料:在砌好的砖墙表面涂刷水泥砂浆,同时也可以根据需要进行内外墙的粉刷。
7. 完工:等水泥砂浆干燥后,完成内外墙的粉刷工作,即可完成烧结多孔砖墙体的施工。
总之,烧结多孔砖安装过程简单,操作容易,主要是要按照施工方案和步骤进行施工,从而保证墙体的质量和稳定性。
烧结多孔砖砌体施工技术标准1 适用范围适用于非抗震设防区和地震烈度6~9级地区以P型烧结多孔砖和M型模量烧结多孔砖(以下简称多孔砖)为墙体材料的砌体结构施工度。
2 基本规定2.1 基本规定2.1.1砖砌体工程施工现场应具备必要的施工技术标准、健全的质量安全管理制度和工程质量检测制度。
专业技术人员和特殊工种必须持证上岗。
2.1.2砖砌体工程所用材料应有产品合格证和产品性能检测报告。
对于砖块、钢筋等,应有材料主要性能的复检报告。
砌筑砂浆应符合《砌筑砂浆施工工艺标准》的要求。
严禁使用国家或地区明令淘汰的材料。
2.1.3 砌体基础砌筑前,应检查放样尺寸,允许偏差应符合表2.3.3的规定。
表 2.3.3 放线规模允许偏差2.1.4砌筑顺序应符合下列要求:2.1.4.1基础标高不同时,应从低处砌筑,从高处向低处砌筑。
无设计要求时,搭接长度不应小于基础扩大部分的高度;2.1.4.2砖砌体的边角和连接处应同时铺设。
当砌体不能同时砌筑时,应按规定留住和连接裂口。
2.1.5 临时施工洞口宜设在墙上,其边距墙体交界处不小于500mm,洞口净宽不超过1000mm,并应设置钢筋混凝土过梁。
孔的两侧按临时断裂的规定设置拉杆。
抗震设防烈度为9度地区的建筑物临时施工口的位置,应会同设计单位确定。
应填满临时施工开口。
2.1.6下列墙体或部位不得设置脚手架: 2.1.6.1 120mm厚的墙体和独立立柱; 2.1.6.2门楣上与梁成60°角的三角形区域,门楣净跨高度的1/2 ;2.1.6.3宽度小于1000mm的窗间墙;2.1.6.4砌体门窗洞口两侧200mm以内和转角450mm以内;2.1.6.5横梁或横梁垫下及左右500mm以内;2.1.6.6设计不允许设置脚、手和眼睛的部分。
2.1.7脚手架和眼罩施工时,砂浆接缝应填满砂浆,不得使用干砖填缝。
2.1.8砌筑时应正确预留或预埋设计要求的开孔、管道和凹槽。
未经设计人员同意,不得在墙上开槽,不得在墙上开横槽。

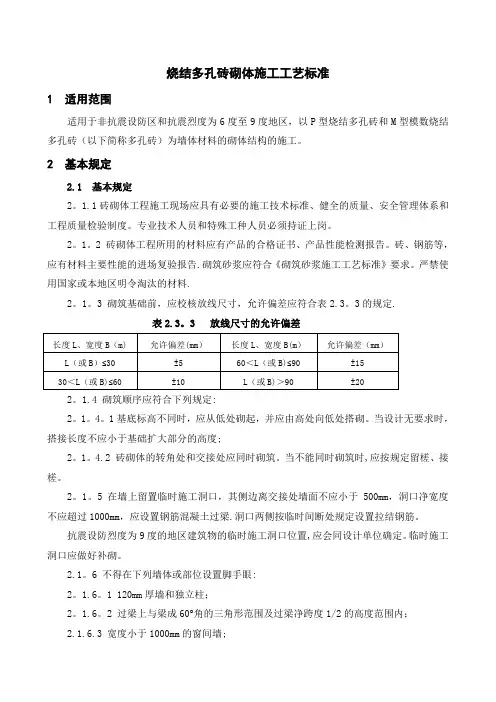

烧结多孔砖砌体施工工艺标准1 适用范围适用于非抗震设防区和抗震烈度为6度至9度地区,以P型烧结多孔砖和M型模数烧结多孔砖(以下简称多孔砖)为墙体材料的砌体结构的施工。
2 基本规定2.1 基本规定2。
1.1砖砌体工程施工现场应具有必要的施工技术标准、健全的质量、安全管理体系和工程质量检验制度。
专业技术人员和特殊工种人员必须持证上岗。
2。
1。
2 砖砌体工程所用的材料应有产品的合格证书、产品性能检测报告。
砖、钢筋等,应有材料主要性能的进场复验报告.砌筑砂浆应符合《砌筑砂浆施工工艺标准》要求。
严禁使用国家或本地区明令淘汰的材料.2。
1。
3 砌筑基础前,应校核放线尺寸,允许偏差应符合表2.3。
3的规定.表2.3。
3 放线尺寸的允许偏差2。
1.4 砌筑顺序应符合下列规定:2。
1。
4。
1基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度不应小于基础扩大部分的高度;2。
1。
4.2 砖砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定留槎、接槎。
2。
1。
5 在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1000mm,应设置钢筋混凝土过梁.洞口两侧按临时间断处规定设置拉结钢筋。
抗震设防烈度为9度的地区建筑物的临时施工洞口位置,应会同设计单位确定。
临时施工洞口应做好补砌。
2.1。
6 不得在下列墙体或部位设置脚手眼:2。
1.6。
1 120mm厚墙和独立柱;2。
1.6。
2 过梁上与梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;2.1.6.3 宽度小于1000mm的窗间墙;2.1。
6.4 砌体门窗洞口两侧200mm和转角处450mm范围内;2.1。
6。
5 梁或梁垫下及其左右500mm范围内;2.1.6.6 设计不允许设置脚手眼的部位。
2。
1。
7 施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞.2.1。
8 设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。

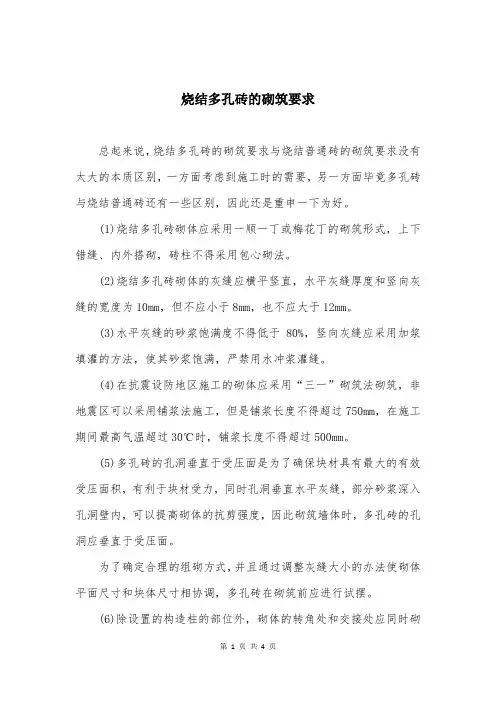

烧结多孔砖的砌筑要求总起来说,烧结多孔砖的砌筑要求与烧结普通砖的砌筑要求没有太大的本质区别,一方面考虑到施工时的需要,另一方面毕竟多孔砖与烧结普通砖还有一些区别,因此还是重申一下为好。
(1)烧结多孔砖砌体应采用一顺一丁或梅花丁的砌筑形式,上下错缝、内外搭砌,砖柱不得采用包心砌法。
(2)烧结多孔砖砌体的灰缝应横平竖直,水平灰缝厚度和竖向灰缝的宽度为10mm,但不应小于8mm,也不应大于12mm。
(3)水平灰缝的砂浆饱满度不得低于80%,竖向灰缝应采用加浆填灌的方法,使其砂浆饱满,严禁用水冲浆灌缝。
(4)在抗震设防地区施工的砌体应采用“三一”砌筑法砌筑,非地震区可以采用铺浆法施工,但是铺浆长度不得超过750mm,在施工期间最高气温超过30℃时,铺浆长度不得超过500mm。
(5)多孔砖的孔洞垂直于受压面是为了确保块材具有最大的有效受压面积,有利于块材受力,同时孔洞垂直水平灰缝,部分砂浆深入孔洞壁内,可以提高砌体的抗剪强度,因此砌筑墙体时,多孔砖的孔洞应垂直于受压面。
为了确定合理的组砌方式,并且通过调整灰缝大小的办法使砌体平面尺寸和块体尺寸相协调,多孔砖在砌筑前应进行试摆。
(6)除设置的构造柱的部位外,砌体的转角处和交接处应同时砌筑,如果不能同时砌筑而又必须留置的临时间断处,应砌成斜槎。
临时间断处的高度差,不得超过一步脚手架的高度。
(7)使用预制板的楼面,最好能够采用硬架支模的施工方法,特别对于M型多孔砖的支撑长度更为有利。
如果无法采用硬架支模方案,搁置楼板的墙顶面应找平,并应在安装时坐浆。
(8)墙面勾缝应横平竖直,深浅一致、搭接平顺。
勾缝时应采用加浆勾缝,并应采用细砂拌制的1∶1.5水泥砂浆,当勾缝为凹缝时,凹缝深度宜为4~5mm,内墙也可以用原浆勾缝,但必须随砌随勾,并使灰缝光滑密实。
(9)砖柱和宽度小于1.0m的窗间墙,应选用整砖砌筑,半砖应分散使用在受力较小的砌体中或墙心。
(10)砌筑完基础或每一楼层后,应校核砌体的轴线和标高,当偏差超过允许范围时,其偏差应在基础顶面或圈梁顶面上校正,标高偏差可以通过调整上部灰缝厚度逐步校正。
烧结砖、烧结多孔砖砌体砌筑施工技术交底一、材料要求(一)砖:1品种、强度等级必须符合设计要求,且砖的强度等级不小于MU10,并有出厂合格证、产品性能检测报告。
清水墙的砖应色泽均匀,边角整齐。
基础砂浆强度M10,主体砂浆强度M5。
严禁使用粘土实心砖。
2基础不得采用多孔砖,可采用煤矸石页岩实心砖。
(二)水泥:1 一般宜采用32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥。
2水泥进场使用前,应分批对其强度、凝结时问、安定性进行复验。
3当在使用中对水泥的质量有怀疑或水泥出厂超过3个月(快硬硅酸盐水泥超过1个月)时,应复查试验,并按结果使用。
4不同品种的水泥不得混合使用。
(三)砂:用中砂,含泥量不超过5%,不得含有草根等杂物,使用前应用5mm 孔径的筛子过筛。
(四)掺合料:混合砂浆采用石灰膏、粉煤灰和磨细生石灰粉等,磨细生石灰粉熟化时间不得少于7d。
(五)其他材料:拉结筋及预埋件、刷防腐剂的木砖等。
二、主要机具搅拌机、磅秤、垂直运输设备、大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、2m靠尺、楔形塞尺,筛子、水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
三、作业条件(一)基础墙砌筑:1 基槽、混凝土或灰土地基均已完成,并办完隐检手续。
2 已放好基础轴线及边线;立好皮数杆(一般间距15~20m,转角处均应设立),并办完预检手续。
3 根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,严禁砍砖合子找平。
(二)墙体砌筑:1 完成室外及房心回填土,安装好暖气沟盖板。
办完各项隐检手续。
2 办完地基、基础工程隐检手续。
3 按标高抹好水泥砂浆防潮层。
4 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计图纸尺寸要求,办完预检手续。
5 按设计标高要求立好皮数杆,皮数杆的间距以15~20m为宜。
(三)砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。
烧结多孔砖墙体砌筑要求HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】烧结多孔砖墙体砌筑要求1.空心砖墙填充砌体施工前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
2.根据楼层前期主要控制线弹出楼层砖墙线,并标出门窗洞口位置。
3.根据标高控制线及窗台、窗顶标高,立皮数杆,皮数杆线标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,并经复核。
4.根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。
严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
5.基层清理:在砌筑砖体前应对墙基层进行清理,将楼层上的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。
6.外墙第一皮砖撂底时,横墙应排丁砖,梁及梁垫的下面一皮砖、窗台等阶台水平面上一皮砖应用丁砖砌筑。
7.挂线:砌筑100mm墙时可采用单面挂线;砌筑200mm墙时,必须双面挂线。
8.砖体砌筑必须内外搭砌,上下错缝,灰缝平直,砂浆饱满,并随手将挤出的砂浆刮去。
并且每砌两皮砖应采用原浆勾缝,勾缝深度不大于4mm,勾缝通过对砖的挤揉使砂浆进入砖竖缝内,并使砂浆粘结饱满,增加砖体间的粘结能力。
操作时要经常进行自检,如有偏差,应随时纠正,严禁事后采用撞砖纠正。
9.10.砂浆硬化后应对墙面进行养护,养护时间不小于24小时。
11.砖缝宽度:墙体砌筑灰缝应横平竖直。
水平灰缝厚度为8~12mm,确保灰缝砂浆粘结饱满度达80%以上。
竖向灰缝宽度应控制在8~12mm,在水平铺灰时,竖缝要添灰堵实,不产生透缝现象。
12.砖墙砌筑时除设置构造柱的部位外,墙体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
13.墙体留槎,如必须留置临时间断处,应砌成斜槎,严禁留直槎,斜槎高度不宜大于。
14.砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。
烧结多孔砖墙体砌筑要
求
文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-
烧结多孔砖墙体砌筑要求1.空心砖墙填充砌体施工前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
?
2.根据楼层前期主要控制线弹出楼层砖墙线,并标出门窗洞口位置。
???
3.根据标高控制线及窗台、窗顶标高,立皮数杆,皮数杆线标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,并经复核。
?
4.根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。
严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
?
5.基层清理:在砌筑砖体前应对墙基层进行清理,将楼层上的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。
?
6.外墙第一皮砖撂底时,横墙应排丁砖,梁及梁垫的下面一皮砖、窗台等阶台水平面上一皮砖应用丁砖砌筑。
?
7.挂线:砌筑100mm墙时可采用单面挂线;砌筑200mm墙时,必须双面挂线。
?
8.砖体砌筑必须内外搭砌,上下错缝,灰缝平直,砂浆饱满,并随手将挤出的砂浆刮去。
并且每砌两皮砖应采用原浆勾缝,勾缝深度不大于4mm,勾缝通过对砖的挤揉使砂浆进入砖竖缝内,并使砂浆粘结饱满,增加砖体间的粘结能力。
操作时要经常进行自检,如有偏差,应随时纠正,严禁事后采用撞砖纠正。
?
9.砂浆硬化后应对墙面进行养护,养护时间不小于24小时。
?
10.砖缝宽度:墙体砌筑灰缝应横平竖直。
水平灰缝厚度为8~12mm,确保灰缝砂浆粘结饱满度达80%以上。
竖向灰缝宽度应控制在8~12mm,在水平铺灰时,竖缝要添灰堵实,不产生透缝现象。
?
11.砖墙砌筑时除设置构造柱的部位外,墙体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
?
12.墙体留槎,如必须留置临时间断处,应砌成斜槎,严禁留直槎,斜槎高度不宜大于1.2m。
13.砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。
?
14.构造柱与墙体的连接处应砌成马牙槎?,马牙槎应“先退后进”三退三进,并沿墙高每500mm设2φ6拉结筋,钢筋端部设90。
弯钩,深入墙内不宜小于700mm。
拉结筋应靠构造柱纵筋内穿过。
?
15.在浇灌构造柱混凝土前,必须向柱内砌体和模板浇水湿润,并将模板内的落地灰清除干净,先注入适量水泥砂浆,再浇灌混凝土。
振捣时,振捣器应避免触碰砖墙,严禁通过砖墙传振。
?
16.填充墙顶部与称重主体结构之间的空隙部位,应在填充墙砌筑14d后使用C20微膨胀细石混凝土进行封堵。
