浆砌片石边沟施工方案
- 格式:docx
- 大小:36.99 KB
- 文档页数:2

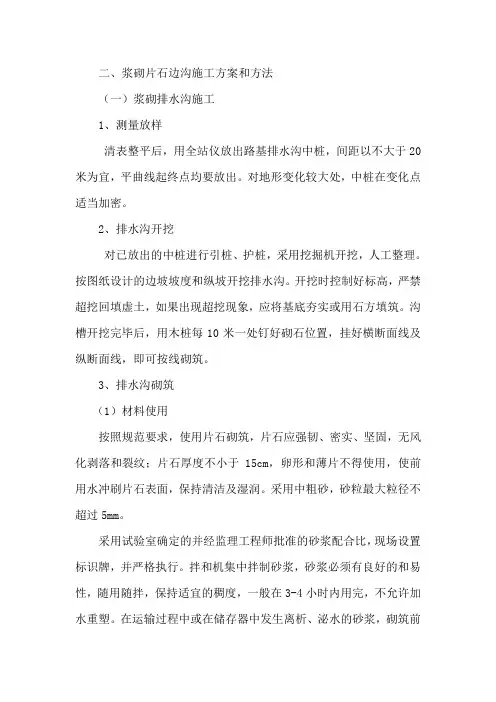

二、浆砌片石边沟施工方案和方法(一)浆砌排水沟施工1、测量放样清表整平后,用全站仪放出路基排水沟中桩,间距以不大于20米为宜,平曲线起终点均要放出。
对地形变化较大处,中桩在变化点适当加密。
2、排水沟开挖对已放出的中桩进行引桩、护桩,采用挖掘机开挖,人工整理。
按图纸设计的边坡坡度和纵坡开挖排水沟。
开挖时控制好标高,严禁超挖回填虚土,如果出现超挖现象,应将基底夯实或用石方填筑。
沟槽开挖完毕后,用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑。
3、排水沟砌筑(1)材料使用按照规范要求,使用片石砌筑,片石应强韧、密实、坚固,无风化剥落和裂纹;片石厚度不小于15cm,卵形和薄片不得使用,使前用水冲刷片石表面,保持清洁及湿润。
采用中粗砂,砂粒最大粒径不超过5mm。
采用试验室确定的并经监理工程师批准的砂浆配合比,现场设置标识牌,并严格执行。
拌和机集中拌制砂浆,砂浆必须有良好的和易性,随用随拌,保持适宜的稠度,一般在3-4小时内用完,不允许加水重塑。
在运输过程中或在储存器中发生离析、泌水的砂浆,砌筑前应重新拌和,已经凝结的砂浆不得使用。
(2)砌筑在铺砌前,检查排水沟的坡度、纵坡和其他几何尺寸,无误后方可进行铺砌,所有石块均应坐在新拌的砂浆上。
砌筑应错缝、坐浆挤紧,嵌缝料和砂浆应饱满,无空洞现象。
砌缝宽度应均匀,一般不超过4cm,不做宽缝,砌缝不得贯通,不得有通缝。
砌筑上层石块时应避免振动下层石块。
砌筑时表面平整度不超过3cm。
较大的片石使用于下层且大面朝下,安砌时选取形状及尺寸较为合适的片石,尖锐突出部分敲除。
浆砌排水沟每隔10~15米设置1道伸缩缝,浆砌拱护坡路段排水沟沿路线方向的伸缩缝,要与浆砌拱伸缩缝相对应,在基底地质变化处设置沉降缝。
伸缩缝与沉降缝缝宽2cm,内填沥青麻絮。
排水沟底部和两侧边坡应处于同一个断面。
4、勾缝砌体勾缝采用M7.5砂浆勾凹缝。
勾缝前认真清理缝槽并用水冲洗湿润。

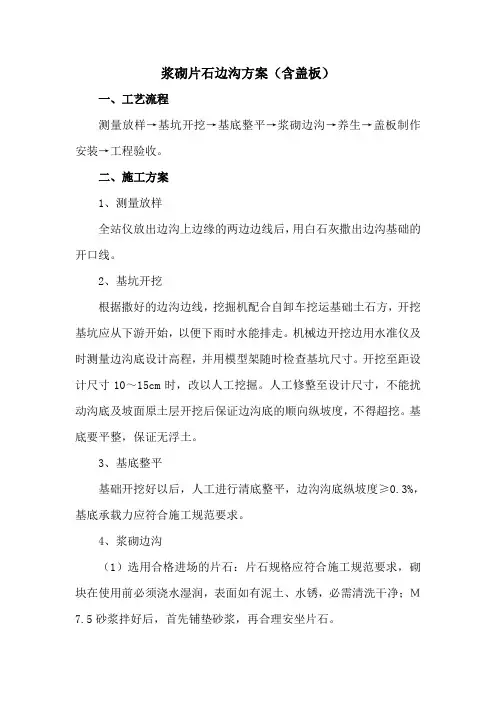

浆砌片石边沟方案(含盖板)一、工艺流程测量放样→基坑开挖→基底整平→浆砌边沟→养生→盖板制作安装→工程验收。
二、施工方案1、测量放样全站仪放出边沟上边缘的两边边线后,用白石灰撒出边沟基础的开口线。
2、基坑开挖根据撒好的边沟边线,挖掘机配合自卸车挖运基础土石方,开挖基坑应从下游开始,以便下雨时水能排走。
机械边开挖边用水准仪及时测量边沟底设计高程,并用模型架随时检查基坑尺寸。
开挖至距设计尺寸10~15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层开挖后保证边沟底的顺向纵坡度,不得超挖。
基底要平整,保证无浮土。
3、基底整平基础开挖好以后,人工进行清底整平,边沟沟底纵坡度≥0.3%,基底承载力应符合施工规范要求。
4、浆砌边沟(1)选用合格进场的片石:片石规格应符合施工规范要求,砌块在使用前必须浇水湿润,表面如有泥土、水锈,必需清洗干净;M7.5砂浆拌好后,首先铺垫砂浆,再合理安坐片石。
(2)放样挂线:砌石前按中线桩水平进行放样挂线,再用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,施工中要经常检查挂线的位置。
(3)浆砌时及时尺量边沟的上边缘和沟底尺寸,砌好后及时抹面勾缝,浆砌尺寸满足施工技术规范和图纸设计要求,边沟抹面每2米设置一道假缝。
(4)砂浆必须具有良好的和易性,稠度宜为5~7cm,气温较高时可适当增大。
(5)砌筑时如基底为岩层,先将基底表面清洗、湿润,再坐浆砌筑;如基底为土质,可直接坐浆砌筑。
(6)各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块应与里层砌块交错连成一体。
砌体里层应砌筑整齐,分层与外圈一致,应先铺一层适当厚度的砂浆,再安放砌块和填塞砌缝。
(7)各砌层的砌块应安放稳固,砌块间砂浆饱满,粘结牢固,不得直接贴靠或脱空。
砌筑时底浆应铺满,竖缝砂浆应先在已砌石块侧面铺设一部分,然后于石块放好后填满捣实。
(8)砌筑上层砌块时,避免振动下层砌块。
砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
浆砌片石边沟施工工艺及注意事项一、施工工艺1.材料准备:首先要准备好石材和砌缝浆材。
石材一般选择质地坚硬、结构稳定的石材,并进行充分的清理和浸湿处理。
砌缝浆材一般选用水泥、石英砂等材料。
2.坡度设计:在进行浆砌片石边沟施工之前,要进行坡度设计。
边沟的坡度要合理设计,以确保雨水能够顺利流入下水道。
3.布砌缝材料:在石材表面涂抹一层砌缝浆材料,将其填充到石缝中,使石材之间形成牢固的连接。
4.粘贴石材:将涂抹砌缝浆材料的石材按照设计好的排列方式一块块粘贴在道路或广场边沟的石材底座上,注意要保持石材之间的间距一致。
5.整理修剪:粘贴完石材后,要用小锤进行整理和修剪,保持石材的整齐和平整。
同时要检查石材的稳固性,确保其不会因为外力而移动或倾斜。
6.填充砌缝:填充砌缝是整个施工过程中最重要的环节。
要将砌缝浆材均匀地填充到石材之间的缝隙中,并且要确保填充到位,没有空隙。
7.清理整理:粘贴完石材和填充砌缝后,要进行清理整理工作。
清理掉多余的砌缝浆材,保持石材表面的整洁和光滑。
8.养护保养:完成施工后,要对浆砌片石边沟进行养护保养。
养护时要注意保持表面湿润,以防止砌缝浆材的开裂和脱落。
二、注意事项1.施工前的准备工作要充分,包括材料的准备和施工现场的清理。
确保材料的质量和施工现场的整洁,对后续的施工工作具有重要的影响。
2.施工时要注意安全防护,佩戴必要的防护用具,如安全帽、手套、口罩等。
遵守施工现场相关的安全规定,确保施工安全。
3.在进行石材的粘贴和填缝时,要保持手法稳定,力度均匀。
尽量避免砌缝浆材的过量使用或不足使用,以确保填充效果的均匀和牢固。
4.确保工艺的连续性和一致性。
施工过程中,要做到无缝衔接,石材的排列和填充要保持一致,以保证整个边沟的美观和牢固。
5.在施工完成后要及时做好清理工作,清理掉多余的砌缝浆材,保持石材表面的整洁和美观。
6.施工完成后要进行养护保养。
养护时要注意保持表面湿润,以防止砌缝浆材的开裂和脱落,同时定期检查边沟的稳固性,及时进行维修。
浆砌片石水沟施工方案一、材料准备:1. 片石:选择质量好、形状规则的片石作为施工材料,尺寸以25-50cm长、15-30cm宽、10-20cm厚为宜。
2.水泥和砂浆:选择适合本地环境的水泥和砂浆,按照使用要求配制。
3.砂石:选择细沙和灰沙拌合作为施工用砂石,按照使用要求配制。
4.钢筋:根据设计要求的承重要求,选择合适的钢筋进行加固。
二、施工工艺:1.清理:清理施工场地,将杂物和土壤清除干净。
2.标线:根据设计图纸,在场地进行标线,确定水沟的位置和形状。
3.挖沟:按照设计要求,在标线范围内挖沟,注意保持沟底平整。
4.填充砂石:将砂石填充至沟底一定高度,然后压实。
5.敷设片石:按照设计要求,将片石依次敷设在沟的两侧,边缘处采用较大的片石进行加固。
6.铺设钢筋:根据设计要求,将钢筋按照间距和位置要求铺设在水沟内。
7.浇注砂浆:在钢筋上浇注砂浆,使砂浆填充至片石的缝隙并保持平整。
8.敲打:用木槌敲击砂浆面,使其更加紧密,并排除气泡。
9.养护:水沟施工完成后,进行定期浇水养护,保持砂浆的湿润,以便硬化。
三、施工要点:1.片石的选择和摆放应按照设计要求进行,尽量使水沟的外观美观,同时保证水沟的稳固性。
2.切割片石时应注意安全,使用专业工具,并佩戴好个人防护设备。
3.挖沟时要保证沟底平整,厚度均匀,以保证施工质量。
4.浇注砂浆时要趁砂浆未完全凝固之前,用木槌敲打,使其更加紧密,减少空隙。
5.施工过程中要注意保持工地整洁,定期清理施工现场,并保持施工材料的保存和保护。
四、安全措施:1.施工前要对施工人员进行安全培训,使其了解施工中的安全注意事项。
2.严格遵守施工现场的安全规定和操作规程,不得擅自修改或忽视安全措施。
3.使用尖锐工具时要格外小心,避免划伤或戳伤自己或他人。
4.在施工现场设置明显的警示标志,以提醒人员注意施工区域。
5.在高温天气中进行施工时,要注意防暑降温,充分补充水分,避免中暑。
通过以上施工方案,可以确保浆砌片石水沟的施工质量和施工安全,达到预期的效果。
浆砌片石边沟、排水沟及截水沟施工方案第一章施工技术方案一、编制依据:⑴、二广公路怀集至三水段高速公路两阶段施工图设计图纸⑵、公路桥涵施工技术规范(JTJ041-2000)⑶、公路工程质量检验评定标准(JTGF80/1-2004)⑷、公路工程水泥及水泥混凝土试验规程(JTG E30-2005)⑸、公路工程水质分析操作规程(JTJ056-84)⑹、公路工程集料试验规程(JTG E42-2005)二、工程概况:本合同段主线内排水系统包括边沟、截水沟、排水沟等,其与桥梁涵洞、自然沟相连接;采用M7.5浆砌片石砌筑,结构几何尺寸及长度见下表:1、路基边沟、排水沟数量表:2、桥下排水沟数量表3、路堑顶截水沟三、人员、机械、材料准备情况1、浆砌片石边沟、排水沟及截水沟管理组织机构框图:2、劳动力组织安排:3、施工机械配置:四、浆砌片石边沟、排水沟及截水沟施工1、施工准备:⑴、材料:片石、M7.5及M5砂浆;施工前做好配合比设计与砂浆原材料各项性能检测试验。
水泥:采用海螺牌PO32.5R普通硅酸盐水泥中砂:采用坳仔砂场(中细)片石:采用横山白云岗石场水:采用山泉水⑵、作业条件:①、砌筑边沟、排水沟、截水沟应至少在其一侧修筑简易施工便道,确保砌筑片石、砂浆等原材料的运输通畅。
②、导线点及水准点复测合格经监理批准后方可进行放样测量;在施工前应对边沟、排水沟、截水沟的走向、原地面高程等进行复测,复测结果应及时上报监理。
③、全面检查施工准备工作,确保机械设备完好,可以安全使用,对施工人员进行详细的边沟、排水沟、截水沟技术交底和安全教育,使安全、技术管理在思想、组织、措施上都得到落实。
2、边沟、排水沟、截水沟施工流程:(见附表1)3、施工过程:⑴、测量放样:根据设计图纸放出边沟、排水沟、截水沟的中轴线位置,并测量出相应高程,根据测量所提供的里程桩号及高程等测量数据,用白灰或线绳施放出边沟、排水沟、截水沟的轮廓线,测量人员应向挖基施工员提供开挖深度。

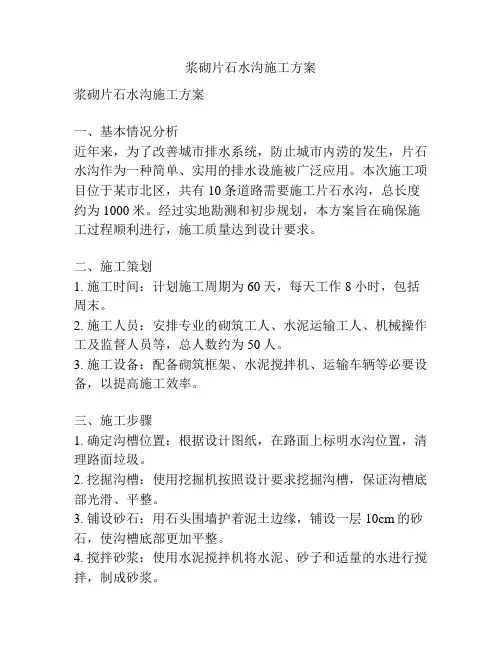

浆砌片石水沟施工方案浆砌片石水沟施工方案一、基本情况分析近年来,为了改善城市排水系统,防止城市内涝的发生,片石水沟作为一种简单、实用的排水设施被广泛应用。
本次施工项目位于某市北区,共有10条道路需要施工片石水沟,总长度约为1000米。
经过实地勘测和初步规划,本方案旨在确保施工过程顺利进行,施工质量达到设计要求。
二、施工策划1. 施工时间:计划施工周期为60天,每天工作8小时,包括周末。
2. 施工人员:安排专业的砌筑工人、水泥运输工人、机械操作工及监督人员等,总人数约为50人。
3. 施工设备:配备砌筑框架、水泥搅拌机、运输车辆等必要设备,以提高施工效率。
三、施工步骤1. 确定沟槽位置:根据设计图纸,在路面上标明水沟位置,清理路面垃圾。
2. 挖掘沟槽:使用挖掘机按照设计要求挖掘沟槽,保证沟槽底部光滑、平整。
3. 铺设砂石:用石头围墙护着泥土边缘,铺设一层10cm的砂石,使沟槽底部更加平整。
4. 搅拌砂浆:使用水泥搅拌机将水泥、砂子和适量的水进行搅拌,制成砂浆。
5. 砌石:依照设计图纸,将预先准备好的石头按顺序放置在沟槽内,用砂浆粘合石块。
6. 整平砌体:在砌筑过程中,及时校准砌体的垂直度和水平度,保证砌体平整。
7. 清理施工区域:每天施工结束后,清理施工区域,以便下次施工。
合理布置施工材料,确保施工安全。
8. 检查工程质量:在施工过程中,进行质量检查,确保砌体牢固、无空鼓、无掉石等问题。
四、施工安全措施1. 施工现场要进行封闭和警示,设置标志牌,保证行人和车辆安全。
2. 操作人员必须穿戴好安全帽、防尘口罩、手套等必要的防护用具,并接受安全培训。
3. 使用机械设备时,必须有专人操作,确保操作人员的安全。
4. 施工现场应保持清洁,及时清理排水设施周围的泥土和杂物,防止滑倒和摔伤。
五、质量控制和验收标准1. 施工过程中,按照设计要求进行施工,每10米进行一次验收,确保砌体的垂直度、水平度和牢固度。
2. 施工完毕后,进行最后的验收,并进行湿度检测和垂直度测试等,确保施工质量满足设计要求。
二、浆砌片石边沟施工方案和方法〔一〕浆砌排水沟施工1、测量放样清表整平后,用全站仪放出路基排水沟中桩,间距以不大于 20 米为宜,平曲线起终点均要放出。
对地形变化较大处,中桩在变化点适当加密。
2、排水沟开挖对已放出的中桩进行引桩、护桩,采用挖掘机开挖,人工整理。
按图纸设计的边坡坡度和纵坡开挖排水沟。
开挖时控制好标高,严禁超挖回填虚土,如果出现超挖现象,应将基底夯实或用石方填筑。
沟槽开挖完毕后,用木桩每 10 米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑。
3、排水沟砌筑〔1〕材料使用按照标准要求,使用片石砌筑,片石应强韧、密实、巩固,无风化剥落和裂纹;片石厚度不小于15cm,卵形和薄片不得使用,使前用水冲刷片石外表,保持清洁及湿润。
采用中粗砂,砂粒最大粒径不超过 5mm。
采用试验室确定的并经监理工程师批准的砂浆配合比,现场设置标识牌,并严格执行。
拌和机集中拌制砂浆,砂浆必须有良好的和易性,随用随拌,保持适宜的稠度,一般在3-4 小时内用完,不允许加水重塑。
在运输过程中或在储存器中发生离析、泌水的砂浆,砌筑前应重新拌和,已经凝结的砂浆不得使用。
〔2〕砌筑在铺砌前,检查排水沟的坡度、纵坡和其他几何尺寸,无误前方可进行铺砌,所有石块均应坐在新拌的砂浆上。
砌筑应错缝、坐浆挤紧,嵌缝料和砂浆应饱满,无空洞现象。
砌缝宽度应均匀,一般不超过4cm,不做宽缝,砌缝不得贯穿,不得有通缝。
砌筑上层石块时应防止振动下层石块。
砌筑时外表平整度不超过 3cm。
较大的片石使用于下层且大面朝下,安砌时选取形状及尺寸较为适宜的片石,锋利突出局部敲除。
浆砌排水沟每隔10~15 米设置1 道伸缩缝,浆砌拱护坡路段排水沟沿路线方向的伸缩缝,要与浆砌拱伸缩缝相对应,在基底地质变化处设置沉降缝。
伸缩缝与沉降缝缝宽2cm,内填沥青麻絮。
排水沟底部和两侧边坡应处于同一个断面。
4、勾缝砌体勾缝采用 M7.5 砂浆勾凹缝。
勾缝前认真清理缝槽并用水冲洗湿润。
浆砌片石排水沟施工方案一、工程概况全线按二级公路标准建设,设计速度40km/h或60km/h,其中K0+000—K18+000段,设计速度为40km/h,路基宽度8。
5m,路肩宽度2×3.5m,土路肩为2×0。
75m;K18+000—K68+935段,设计速度为60km/h,路基宽度为2×3.5m,硬路肩为2×0。
75m,土路肩宽为2×0。
75m;全线桥涵设计汽车荷载等级采用公路-II,设计洪水频率:小桥及路基1/50。
基本标段为第7标段,起讫桩号为K63+000~K68+935,路线长5。
935km.设计速度为60km/h,路基宽度10m,路肩宽度为2×3.5m,硬路肩为2×0.75m,土路肩为2×0.75m;软土路基处理桩号及数量为:K67+450—K67+540设计挖除淤泥体积数量:900m3,回填利用石方:900m3。
二、编制依据1、《邵东县八十亭至老屋塘公路改建工程施工图设计》;2、《公路路基设计规范》;3、《公路路基施工技术规范》;4、《邵两召纪【2013】02号会议纪要》;三、施工准备人员准备经理部负责整片个过程的施工管理、工程质量、安全、进度进行安排、协调并使其得到有效控制。
项目经理部下设:办公室、财务处、工程部、质检部、安全部、材料部,配备有丰富工作经验的项目管理层人员对施工过程进行质量进度等方面的控制.材料准备由施工计划负责人按工程进度计划编制分阶段水泥、砂、片石材料、设备采购计划,采购材料、设备将按照采购计划提前落实到位,并在指定场地按要求方式进行堆放以备使用。
设备准备浆砌片石排水沟施工所用设备按施工要求进行配置,保证施工工作顺利开展,保证进度.四、施工方案及方法根据本合同段浆砌片石排水沟工程的数量,计划在本项目安排1个施工队伍进行施工。
施工队人员及施工机械设备配置如下: 浆砌片石排水沟施工队的主要施工人员配备浆砌石排水沟施工队的主要机械设备配备1、边沟开挖按设计图标注的位置、尺寸对路基边沟进行放样,放样时应注意以下三点:a。
唐山市中心城区环线(二环路)工程施工B—7标段浆砌片石排水沟施工方案河北建设集团股份有限公司唐山市中心城区环线(二环路)工程施工B-7标段项目经理部2017年7月目录1、编制依据及原则 (1)1。
1编制依据 (1)1。
2编制原则 (1)2、工程概况 (1)2。
1工程简介 (1)2。
2工程范围一览表: (2)3、项目组织机构 (2)4、浆砌片石施工方案 (2)4。
1施工工艺 (2)4。
2施工准备 (3)4。
2.1砂浆 (4)4.2.2石材 (4)4。
3沟槽开挖施工 (5)4。
4砌筑施工 (5)4.4。
1排水沟设计说明 (5)4.4。
2砌筑方法 (5)4。
4.3砌石要领 (7)4。
4。
4浆砌镶面片石主要步骤 (7)4.4。
5沉降缝的砌法 (8)5、施工要求 (8)6、质量标准及规范要求: (9)7、安全、环保、文明施工要求 (11)7。
1安全施工要求 (11)7。
2环保施工要求 (11)7。
3文明施工要求 (12)浆砌片石排水沟施工方案1、编制依据及原则1。
1编制依据(1)排水边沟施工图纸。
(2)相应规范规程。
(3)我公司的技术力量、机械设备、施工力量、经济实力以及历年在市政工程中积累的施工经验。
1。
2编制原则(1)根据道路工程施工图纸排水沟的各项要求,严格按照有关规范规定的内容和要求编制;(2)确保建设单位要求的总工期、节点工期、质量及施工安全要求;(3)充分考虑环境保护、文明施工等要求,确保施工顺利展开;(4)充分考虑和研究工程特点及难点,紧紧围绕施工主线,配足配强现场管理机构和施工队伍,投入先进、配套的施工机械设备,均衡、高效组织施工生产,确保工程总体目标的实现。
2、工程概况2.1工程简介唐山市中心城区环线(二环路)工程B-7标段(唐丰快速路桥-唐丰路桥),桩号XB05+537。
64—XB10+826。
5,道路全长5288。
86米,为一块板道路断面形式,道路路面宽26.5m,道路路面结构厚度为93cm,自上而下依次为5cm细粒式改性沥青砼、粘层油、8cm粗粒式沥青砼、6cm下封层、透层油、3*20cm水泥稳定碎石、20cm级配碎石,设计坡度1:1.新建内容主要包括道路、边沟排水、管涵、出水口、蒸发池等.本工程为路堤浆砌片石排水边沟工程施工,里程范围是XB5+537.64—XB10+826。

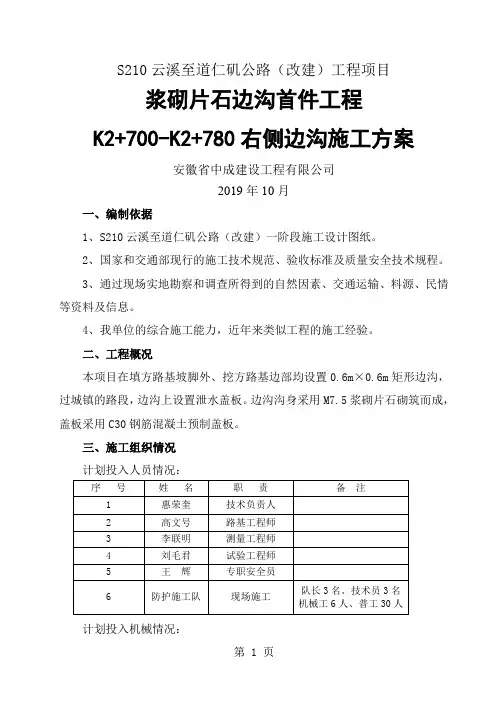

S210云溪至道仁矶公路(改建)工程项目浆砌片石边沟首件工程K2+700-K2+780右侧边沟施工方案安徽省中成建设工程有限公司2019年10月一、编制依据1、S210云溪至道仁矶公路(改建)一阶段施工设计图纸。
2、国家和交通部现行的施工技术规范、验收标准及质量安全技术规程。
3、通过现场实地勘察和调查所得到的自然因素、交通运输、料源、民情等资料及信息。
4、我单位的综合施工能力,近年来类似工程的施工经验。
二、工程概况本项目在填方路基坡脚外、挖方路基边部均设置0.6m×0.6m矩形边沟,过城镇的路段,边沟上设置泄水盖板。
边沟沟身采用M7.5浆砌片石砌筑而成,盖板采用C30钢筋混凝土预制盖板。
三、施工组织情况计划投入人员情况:序号姓名职责备注1 惠荣奎技术负责人2 高文号路基工程师3 李联明测量工程师4 刘毛君试验工程师5 王辉专职安全员6 防护施工队现场施工队长3名、技术员3名机械工6人、普工30人计划投入机械情况:机械名称型号单位数量备注挖掘机DH225LC-7 台 1砂浆搅拌机台 3全站仪NTS-362R 台 1夯机台 3四、施工工艺1、施工准备首先审核图纸,计算放样资料;根据各种水沟的尺寸制作坡度架;现场施工放样,测放控制桩,护桩。
选择符合要求的原材料,水泥、砂、石料等材料进场前做好复试工作,合格后报请监理验收合格后方可进场投入使用。
把好材料检验关,杜绝使用不合格的材料。
对原材料的要求如下:选用的水泥应能使所配制的砂浆强度达到要求、收缩小、和易性好和节约水泥为原则。
符合现行国家标准,并附有制造厂的水泥品质试验报告等合格证明文件。
水泥进场后,应按其品种、强度、证明文件以及出厂时间等情况分批进行检查验收。
对所用水泥应进行复查试验。
袋装水泥在运输和储存时应防止受潮,堆垛高度不宜超过10袋。
不同强度等级、品种和出厂日期的水泥应分别堆放。
水泥如受潮或存放时间超过3 个月,应重新取样检验,并按其复验结果使用。
浆砌片石排水沟施工施工方案:浆砌片石排水沟施工工艺:1.施工准备首先,要审核图纸并计算放样资料。
然后,根据排水沟的尺寸制作坡度架,并进行现场施工放样,测放控制桩和护桩。
在选择原材料时,要确保水泥、砂、石料等材料符合要求。
在进场前,要做好复试工作,并在合格后报请监理验收。
杜绝使用不合格的材料,把好材料检验关。
对于水泥的选用,应能使所配制的砂浆强度达到要求、收缩小、和易性好和节约水泥为原则。
符合现行国家标准,并附有制造厂的水泥品质试验报告等合格证明文件。
水泥进场后,应按其品种、强度、证明文件以及出厂时间等情况分批进行检查验收。
对所用水泥应进行复查试验。
袋装水泥在运输和储存时应防止受潮,堆垛高度不宜超过10袋。
不同强度等级、品种和出厂日期的水泥应分别堆放。
水泥如受潮或存放时间超过3个月,应重新取样检验,并按其复验结果使用。
砂浆中所用砂,宜采用中砂或粗砂。
当缺乏中砂及粗砂时,在适当增加水泥用量的基础上,也可采用细砂。
砂的最大粒径,当用于砌筑片石时,不宜超过5mm;当用于砌筑块石、粗料石时,不宜超过2.5mm。
如砂的含泥量达不到混凝土用砂的标准,当砂浆强度等级大于或等于M5时,可不超过5%,小于M5时可不超过7%。
砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不宜小于150mm。
片石中部厚度不应小于200mm;石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块。
采用形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以及经过加工的块石,其强度等级均应不低于30Mpa。
用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。
2.排水沟砌筑施工在开挖前,要做好清理场地,复测定位,并确定纵横向轴线控制桩和水准点控制桩,并固定,做好桩位防护工作。
开挖沟槽时,根据地形,做好施工的临时排水设施。
开挖后应将沟底进行夯实、整平后方可开始铺砌。
砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用。
S210云溪至道仁矶公路(改建)工程项目浆砌片石边沟首件工程K2+700-K2+780右侧边沟施工方案2014年10月一、编制依据1、S210云溪至道仁矶公路(改建)一阶段施工设计图纸。
2、国家和交通部现行的施工技术规范、验收标准及质量安全技术规程。
3、通过现场实地勘察和调查所得到的自然因素、交通运输、料源、民情等资料及信息。
4、我单位的综合施工能力,近年来类似工程的施工经验。
二、工程概况本项目在填方路基坡脚外、挖方路基边部均设置0.6m×0.6m矩形边沟,过城镇的路段,边沟上设置泄水盖板。
边沟沟身采用M7.5浆砌片石砌筑而成,盖板采用C30钢筋混凝土预制盖板。
三、施工组织情况计划投入人员情况:序号姓名职责备注1 惠荣奎技术负责人2 高文号路基工程师3 李联明测量工程师4 刘毛君试验工程师5 王辉专职安全员6 防护施工队现场施工队长3名、技术员3名机械工6人、普工30人计划投入机械情况:机械名称型号单位数量备注挖掘机DH225LC-7 台 1砂浆搅拌机台 3全站仪NTS-362R 台 1夯机台 3四、施工工艺1、施工准备首先审核图纸,计算放样资料;根据各种水沟的尺寸制作坡度架;现场施工放样,测放控制桩,护桩。
选择符合要求的原材料,水泥、砂、石料等材料进场前做好复试工作,合格后报请监理验收合格后方可进场投入使用。
把好材料检验关,杜绝使用不合格的材料。
对原材料的要求如下:选用的水泥应能使所配制的砂浆强度达到要求、收缩小、和易性好和节约水泥为原则。
符合现行国家标准,并附有制造厂的水泥品质试验报告等合格证明文件。
水泥进场后,应按其品种、强度、证明文件以及出厂时间等情况分批进行检查验收。
对所用水泥应进行复查试验。
袋装水泥在运输和储存时应防止受潮,堆垛高度不宜超过10袋。
不同强度等级、品种和出厂日期的水泥应分别堆放。
水泥如受潮或存放时间超过3 个月,应重新取样检验,并按其复验结果使用。
砂浆中所用砂,宜采用中砂或粗砂,当缺乏中砂及粗砂时,在适当增加水泥用量的基础上,也可采用细砂。
浆砌片石边沟施工方案
浆砌片石边沟施工方案
一、施工前准备
1. 确定边沟施工的位置和长度,并根据实际情况制定施工计划。
2. 购买所需的材料和设备,包括片石、水泥、沙子、水泥浆攪拌机、铁锹、扫帚等。
3. 清理施工区域,将杂草、垃圾等清理干净。
二、施工步骤
1. 根据设计要求,在边沟施工区域进行标定,并使用铁锹将边沟区域挖掏出来。
边沟的深度一般为20厘米,宽度根据设计
要求决定。
2. 将挖掘出的土方进行清理,确保边沟底部平整,无杂物和凸起。
3. 在边沟底部和两侧墙壁刷上防水涂料,以增加边沟的密封性和耐久性。
4. 使用水泥浆攪拌机将水泥和沙子按一定比例掺和,并加入适量水搅拌成均匀的浆状物。
5. 将制成的水泥浆均匀的涂抹在边沟的底部和墙壁上,厚度应控制在2-3厘米,确保边沟的牢固性和耐久性。
6. 在施工过程中,应注意及时清理和处理浆料的冲洗,以免污染周边环境。
7. 将预制好的片石依次铺设在边沟的两侧墙壁上,并用橡皮锤轻轻敲击石块,使其紧密贴合。
8. 施工完成后,应进行养护处理。
在施工结束后的24小时内
进行浇水保湿,并避免车辆和人员踩踏边沟。
三、安全措施
1. 施工人员应佩戴好安全帽、安全鞋等防护用品,确保施工人员的人身安全。
2. 在施工现场设置警示标志,避免行人和车辆误入施工区域。
3. 使用电动设备时,应注意电源接地和线路的保护,防止发生触电事故。
4. 施工过程中,应注意及时清理工地,防止材料和堆积物堵塞沟道,造成积水。
以上就是浆砌片石边沟施工方案的详细内容。
在施工前需要做好充分的准备工作,包括购买材料和设备,清理施工区域等。
在施工过程中,要按照设计要求进行边沟的挖掘、清理和涂浆,确保边沟的牢固性和耐久性。
同时,还要注意施工安全和清理工地的工作,保证施工的顺利进行。
最后,施工完成后要进行养护处理,确保边沟的质量。
