公路竣工图整理
- 格式:pdf
- 大小:178.56 KB
- 文档页数:11
《公路工程竣工文件材料立卷归档整理细则》第一章总则第一条为了做好我省交通公路工程竣工文件材料立卷归档整理工作,保证公路工程专业档案质量,根据交通部发布的《关于公路工程竣工文件材料立卷归档管理办法》、《科技档案分类编号办法》、《公路工程质量检验评定标准》,结合我省公路工程建设实际,特制定本细则。
第二条本细则所称公路工程竣工文件材料是指新建和改建公路工程(包括独立的公路桥梁、公路隧道和公路渡口)自建设项目立项开始直至竣工验收过程中形成的具有保存、查考利用价值的各种形式和载体的历史记录。
第三条本细则适用于我省公路工程新建和改建工程建设项目档案的案卷整理工作。
第四条本细则规定的是公路工程建设项目档案的收集、整理、组卷、分类、排列、归档范围及档号编制与整理过程中的有关问题。
第二章组织与职责第五条公路工程建设单位、勘察设计单位、施工单位、监理单位应将公路工程竣工文件材料立卷归档工作,纳入公路工程建设项目管理工作中,建立公路工程文件材料管理领导人责任制,配备专人负责公路工程文件草料的立卷归档工作,坚持建设工程项目档案工作与项目建设同步进行,确保建设工程项目档案的完整、准确与系统。
所有建设项目都要按照《中华人民共和国档案法》的有规定,建立健全项目档案,从项目筹划到工程竣工验收各环节,都要严格按照规定对有关文件材料进行收集、整理、归档。
项目档案管理单位和档案管理人员要严格履行职责。
对失职的单位和人员要实行责任追究。
第六条公路工程建设单位在建项目发包给承包方时,应明确公路工程竣工文件材料的形成、整理、组卷的要求。
第七条公路工程交、竣工验收前,项目建设单位要对本项目有关文件材料立卷归档工作进行自检,符合要求后,向省交通厅档案管理机构提出档案专项验收申请报告,省交通厅档案管理机构要会通省档案局组织勘察设计、施工、监理及项目建设单位对工程项目文件材料立卷归档工作进行专项验收,并提出专项验收报告。
公路工程交、竣工验收时,档案主管部门和省交通厅档案管理机构应派人参加,并提出公路工程档案验收意见。

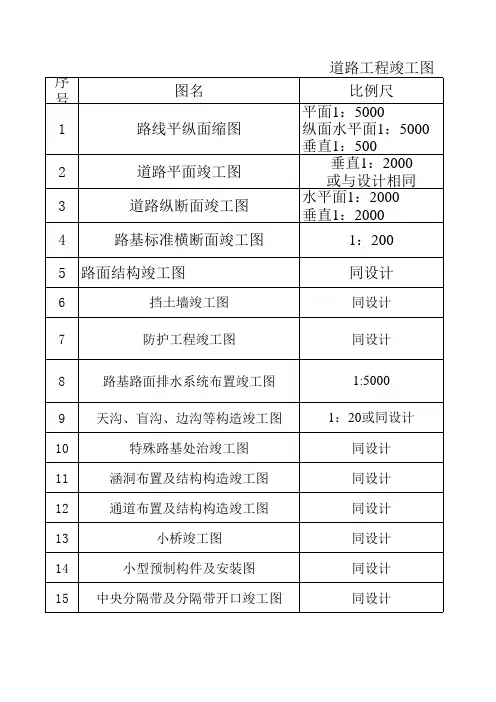

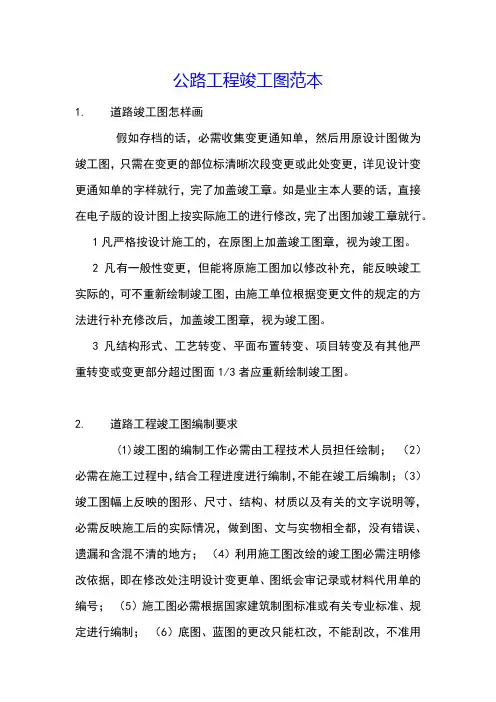

公路工程竣工图范本1. 道路竣工图怎样画假如存档的话,必需收集变更通知单,然后用原设计图做为竣工图,只需在变更的部位标清晰次段变更或此处变更,详见设计变更通知单的字样就行,完了加盖竣工章。
如是业主本人要的话,直接在电子版的设计图上按实际施工的进行修改,完了出图加竣工章就行。
1凡严格按设计施工的,在原图上加盖竣工图章,视为竣工图。
2凡有一般性变更,但能将原施工图加以修改补充,能反映竣工实际的,可不重新绘制竣工图,由施工单位根据变更文件的规定的方法进行补充修改后,加盖竣工图章,视为竣工图。
3凡结构形式、工艺转变、平面布置转变、项目转变及有其他严重转变或变更部分超过图面1/3者应重新绘制竣工图。
2. 道路工程竣工图编制要求(1)竣工图的编制工作必需由工程技术人员担任绘制;(2)必需在施工过程中,结合工程进度进行编制,不能在竣工后编制;(3)竣工图幅上反映的图形、尺寸、结构、材质以及有关的文字说明等,必需反映施工后的实际情况,做到图、文与实物相全都,没有错误、遗漏和含混不清的地方;(4)利用施工图改绘的竣工图必需注明修改依据,即在修改处注明设计变更单、图纸会审记录或材料代用单的编号;(5)施工图必需根据国家建筑制图标准或有关专业标准、规定进行编制;(6)底图、蓝图的更改只能杠改,不能刮改,不准用涂改液,以保持图面的干净;(7)每张竣工图均需加盖竣工图章,或重新绘制竣工图图标。
(8)在使用施工蓝图编制竣工图时,必需使用新蓝图,禁用在工地遭到磨损、残缺丢角和有油垢的旧图用于编制竣工图。
(9)重新绘制竣工图的封面、图纸、名目采纳重新绘制竣工图图标,不再加盖竣工图章;(10)全部专业的竣工图,都应编制竣工图图纸名目,做好竣工图归档,并置于各专业图纸之前陈列;。
3. 道路竣工图说明怎样编写,有高手可以给我个大纲吗com/zhidao/wh%3D600%2C800/sign=078004a6c3cec3fd8b6baf73e6b8 f807/8435e5dde71190efc8546bb5ce1b9d16fdfa6029://g.baidu://g /zhidao/wh%3D450%2C600/sign=2cd71ad2d43f8794d3 aa402ae72b22c2/8435e5dde71190efc8546bb5ce1b9d16fdfa6029.hip hotos.hiphotos.baidu://g.jpg"esrc="/zhidao/pic/item/8435e5dde71190efc8546bb5ce1b9d16fdfa 6029就这样写。
工程竣工图册目录(一)竣工图册目录(二)竣工图绘制要求及若干规定凡承包人根据施工设计图施工的工程或由业主委托承包人自行设计的永久工程在工程竣工后必须编制竣工图。
竣工图应由施工单位按要求和规定编制。
以下是对编制竣工图的常规要求和一般规定。
1、竣工图是竣工文件的重要组成部分,是工程决算、交竣工验收的主要依据,也是国家审计部门针对本项目重点审查的对象。
其编制工作量大,必须认真细致编绘。
公路工程按常规制图法进行绘制(机电和房屋建筑工程遵从其行业规定)。
对绘制的竣工图的基本要求务必达到:1.1完全真实反映工程施工的成果(即竣工验收时的实际情况);1.2对有工程量的结构物,按图上所绘图形形状和标注的几何尺寸(含标高)能够计算出各分项工程数量。
1.3根据绘制完毕的竣工图能够实施施工放样并能修建出同已竣工完全相同的结构物。
2、竣工图必须按图册目录(详见《竣工图图册目录》)所列者分项汇总成册。
每册均应包括卷内目录、竣工图封面、图纸目录、竣工说明、工程数量表和竣工图、备考表等基本内容,其中,除卷内目录和备考表外均须编页码。
图纸和图册封面采用规定样式。
(详见绘图说明)3、竣工图标准幅面尺寸为297*420(A3),大于此幅面的应按A3折叠,并将页号外露。
4、竣工图内的所有图形、表格和文字一律用计算机绘制成图、用激光打印机打印、手签字、盖竣工图章,并刻录光盘连同其它文件一并报送归档。
(两套竣工图均为原件)5、无论对施工图是否更改,均应重新绘制竣工图;一律不采用对施工设计图进行扛改或划改代替竣工图的作法。
所绘竣工图均应符合规定的图框(包括标题栏)统一标准。
6、竣工图绘制格式要求7、竣工图内所有的里程桩号一律为施工设计图中的里程桩号。
有特别要求时,才将施工里程桩号与统一里程桩号同时对应填写。
8、读图要合符常规习惯,图上的文字应以下方和右方视角识图为准。
9、标题栏的“图名”文字应简明清晰,并不应有相同名称,如遇多张图纸才能全部反映同一分项工程或同一分部时可在图名后加注阿拉伯数字序号。
公路工程竣工文件资料立卷归档整理细则一、前言公路工程竣工文件资料的立卷归档是工程完工后的重要工作,对于保留重要信息、延续工程管理与运维具有重要意义。
本文将详细介绍公路工程竣工文件资料的立卷归档整理细则,以指导相关人员正确执行相关流程。
二、资料整理原则1.竣工文件资料应按照工程建设的时间序列顺序进行整理,确保资料整理的完整性。
2.不同类型的资料应分门别类,设置不同的卷内顺序,方便查找和管理。
3.对于涉密信息,应按照相关规定进行保密处理,并妥善保存。
三、资料整理步骤1. 资料准备阶段•收集整理竣工文件资料,包括竣工验收报告、技术交底资料、施工记录等。
•确认资料的完整性和准确性。
2. 档案整理与分类•将资料按照工程阶段、工程类型和文件类型进行分类整理。
•每一类文件应设立一个卷内目录,确保文件的有序存放。
3. 文件编号与标识•对每份文件进行编号,并在文件正面进行标识,方便查找和维护。
•制作文件标签,标注文件的名称、编号、日期等信息。
4. 立卷归档与存档•将整理好的文件按照规定整理成卷,提供卷内目录至各方参阅。
•将整理好的文件存放在指定的存档位置,确保安全性和完整性。
四、资料的保管与管理1.制定文件保管制度,规定文件的保密级别、查阅权限等。
2.定期对存档文件进行检查和整理,确保资料的完整和准确。
3.对于过时或无用的文件,按照规定进行销毁处理。
五、结语以上便是公路工程竣工文件资料立卷归档整理细则的详细内容,希望能够为相关人员提供实用的指导。
在日常工作中,务必严格执行相关规定,做好文件的整理、归档和管理工作,以确保工程信息的安全和可靠性。
竣工图总说明一、概述1、S307线泸盐路少鹅桥至屏山段公路路面大修整治工程,是连接宜宾县和屏山县两县的唯一通道。
其中由我段承建的A标段,少鹅桥至江坳口三号桥起于K162+293,止于K163+579,路线长1.286KM、江坳口三号桥至玉龙段起于K163+590,止于K172+100,路线长8.51KM、麻柳湾至大乘段起于K187+858,止于K195+282路线长7.424KM该公路原修建于2005年,从路面改建后至今该路段仅进行过局部挖补,未进行过全面加铺整治工作,根据现场调查统计,全线断板率仅为 2.12%,路面运行状况良好。
为达到2010年全国国省干线公路养护检查相关要求,满足向家坝水电站建设工程、屏山新县城建设以及沿线地方经济发展对道路交通的需要,提高道路通行能力和使用品质。
通过公开竞标,宜宾市公路养护管理总段宜宾分段中标,中标后对该A标段大修工程进行组织施工。
二、水文气象该工程坐落于宜宾市属于中亚热带湿润气候区,季风性气候,受大陆气团和海洋季风交替影响,干、湿季节明显,四季较分明。
由于地形高差悬殊,气温垂直梯度大于水平梯度。
常年平均气温18℃℃℃。
区内降雨量充沛,多年平均雨量为908.1mm,最大年降雨量1478.5mm,最小年降雨量726.6mm。
一年内无霜期长达340~360天;多年平均相对湿度82%,秋季最高达86%;多年平均水面蒸发量1140.4mm;年日照小时约1140.5小时;历年实测定时最大风速15m/s,风压0.35KN/㎡,主导风向西北风。
工程沿线为浅丘,地表水于低洼处汇集,浸泡路基。
地下水主要为第四系松散沉积物中的孔隙水和基岩裂隙水,受大气降水补给。
三、路线1、采用主要技术经济指标:技术标准:山岭重丘二级公路,设计行车速度40km/h,设计荷载汽车-20级,挂车-100,路基宽度以分别为7.5m、8.5m及9m三种。
2、路线平、纵现行设计:本项目为路面大修工程,路线线性不作任何调整,因此路段中弯道超高及圆曲线均同原有道路。

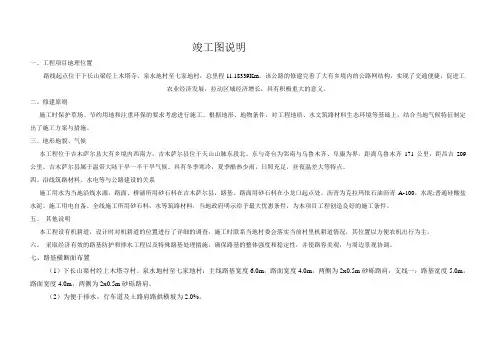

竣工图说明一、工程项目地理位置路线起点位于下长山梁经上木塔寺、泉水地村至七家地村,总里程11.18339Km。
该公路的修建完善了大有乡境内的公路网结构,实现了交通便捷,促进工农业经济发展,拉动区域经济增长,具有积极重大的意义。
二、修建原则施工时保护草场、节约用地和注重环保的要求考虑进行施工。
根据地形、地物条件,对工程地质、水文筑路材料生态环境等基础上,结合当地气候特征制定出了施工方案与措施。
三、地形地貌、气候本工程位于吉木萨尔县大有乡境内西南方,吉木萨尔县位于天山山脉东段北。
东与奇台为邻南与乌鲁木齐、阜康为界。
距离乌鲁木齐171公里,距昌吉209公里。
吉木萨尔县属于温带大陆干旱一半干旱气候。
具有冬季寒冷,夏季酷热少雨,日照充足,昼夜温差大等特点。
四、沿线筑路材料、水电等与公路建设的关系施工用水为当地沿线水源,路面、桥涵所用砂石料在吉木萨尔县,路基、路面用砂石料在小龙口起点处。
沥青为克拉玛依石油沥青A-100。
水泥:普通硅酸盐水泥。
施工用电自备。
全线施工所用砂石料,水等筑路材料,当地政府明示给予最大优惠条件,为本项目工程创造良好的施工条件。
五、其他说明本工程设有机耕道,设计时对机耕道的位置进行了详细的调查,施工时联系当地村委会落实当前村里机耕道情况,其位置以方便农机出行为主。
六、采取经济有效的路基防护和排水工程以及特殊路基处理措施,确保路基的整体强度和稳定性,并使路容美观,与周边景观协调。
七、路基横断面布置(1)下长山渠村经上木塔寺村、泉水地村至七家地村:主线路基宽度6.0m,路面宽度4.0m,两侧为2x0.5m砂砾路肩,支线一:路基宽度5.0m,路面宽度4.0m,两侧为2x0.5m砂砾路肩。
(2)为便于排水,行车道及土路肩路拱横坡为2.0%。
(3)标高位置:路中心。
(4)公路用地范围公路用地范围为公路路基两侧排水沟外缘以外1m或路垫坡顶截水沟外边缘以外1m。
(5)路堤、路垫边坡:路堤边坡采用1:1.5;路垫边坡采用1:0.75(土质)。
公路工程竣工图总说明(新)1)土方开挖本合同段公路路基施工的特点是:标段内土石方数量较集中,且开挖量较大,施工作业受雨季影响较大,且质量要求高,因此,必须很好地组织机械化施工,并要考虑到投入设备的适应性、先进性、经济性和可靠性。
我公司根据本合同段的开挖土方的工程数量、工期、技术要求及当地的水文地质情况及本单位的实际情况,决定土方的开挖及运输均采用机械作业。
在路堑开挖前,做好现场伐树除根等清理工作和排水工作。
如需移挖作填时,充分利用土石方,还将表层土单独掘弃,按不同的土层分层挖掘,以满足路堤填筑的要求。
路堑的开挖根据路堑深度、纵向长短及现场施工条件,并根据路堑深度和纵向长度分别选择横挖、纵挖及混合式三种开挖方式。
2)石方开挖在路基工程中,当线路通过山区、丘岭及傍山沿溪地段时,往往会遇到集中的或分散的岩石区域,这就必须进行石方的破碎、挖掘作业。
岩土的破碎开挖,本合同段主要采用两种方法:一是松土机械作业法;二是爆破作业法。
爆破作业法是利用炸药爆炸时所和产的热和高压,使岩石或周围的介质受到破坏或移位。
其特点是施工进度快,并可减轻繁重的体力劳动,提高劳动生产率。
松土机械作业法是利用大型、整体式松土器,耙松岩土后由铲运机械装运。
其特点是:作业过程比较简单,具有较高的作业效率。
路堑石方爆破开挖施工工艺框图见表1.1路堑石方爆破开挖施工工艺框图。
2、填方路堤施工填方路堤施工是公路工程施工中一个非常重要的环节,需要精心组织,确保工程质量。
路堤是在天然地基上人为构筑的土体,一般都是利用当地土石作填料、按一定方案在原地面上填筑起来的。
为保证路堤的填筑质量、保证路堤具有足够的强度和稳定性,必须注意对基底的处理。
路堤的施工必须从基底处理、填料选择、压实、排水、防护等各方面加以重视,在填筑施工前,应严格 按技术规范和设计要求,认真进行基底的处理,控制好填料选择、排水措施、压实标准等关键工程的施工,从而保证路基的稳定性与耐久性。

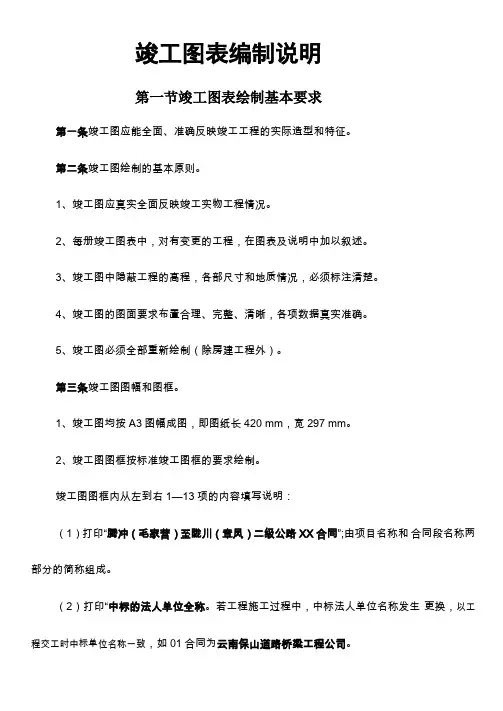

竣工图表编制说明第一节竣工图表绘制基本要求第一条竣工图应能全面、准确反映竣工工程的实际造型和特征。
第二条竣工图绘制的基本原则。
1、竣工图应真实全面反映竣工实物工程情况。
2、每册竣工图表中,对有变更的工程,在图表及说明中加以叙述。
3、竣工图中隐蔽工程的高程,各部尺寸和地质情况,必须标注清楚。
4、竣工图的图面要求布置合理、完整、清晰,各项数据真实准确。
5、竣工图必须全部重新绘制(除房建工程外)。
第三条竣工图图幅和图框。
1、竣工图均按A3图幅成图,即图纸长420 mm,宽297 mm。
2、竣工图图框按标准竣工图框的要求绘制。
竣工图图框内从左到右1—13项的内容填写说明:(1)打印“腾冲(毛家营)至陇川(章凤)二级公路XX合同”;由项目名称和合同段名称两部分的简称组成。
(2)打印“中标的法人单位全称。
若工程施工过程中,中标法人单位名称发生更换,以工程交工时中标单位名称一致,如01合同为云南保山道路桥梁工程公司。
(3)打印“竣工图的具体图名;原则上与设计图的图名保持一致,将'XX设计图”更改为“XX 竣工图。
(4)打印“绘图。
(5 )填写“绘图人签名”;检查合格后,由施工单位绘制竣工图的人员签署,必须用不褪色的碳素黑墨水按工程仿宋字签署。
(6)打印“复核。
(7 )填写“复核人签名;复查合格后,由承包单位技术负责人签署,必须用不褪色的碳素黑墨水按工程仿宋字体签署。
(8)打印“监理。
(9)填写“专监或驻地高监签名”;审查合格后,由监理单位专监或驻地高监签署,必须用不褪色的碳素黑墨水按照工程仿宋字体签署。
(10)打印“图号。
(11)打印“竣工图图号”;按竣工图图号编列的要求,统一编制后,规范打印。
(12)打印“日期。
(13)打印“编制日期;工程交工验收后绘制竣工图审核合格后正式出图时间。
格式按“2011.03”,月份统一双位数。
第四条竣工表格1、竣工表均按A3纸制表,即纸张长420 mm,宽297 mm。

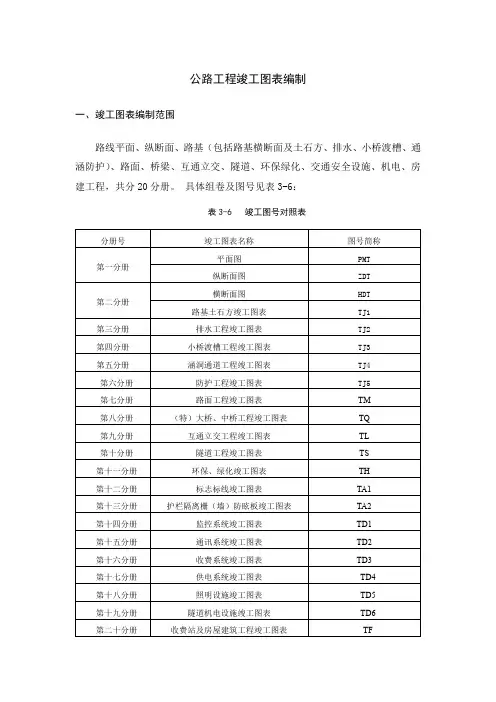

公路工程竣工图表编制一、竣工图表编制范围路线平面、纵断面、路基(包括路基横断面及土石方、排水、小桥渡槽、通涵防护)、路面、桥梁、互通立交、隧道、环保绿化、交通安全设施、机电、房建工程,共分20分册。
具体组卷及图号见表3-6:表3-6 竣工图号对照表二、编制依据1.施工图设计;2.有关变更设计图、变更通知单、设计服务函;3.有关变更设计的会议纪要、文件;4.有关工程变更申请报告。
三、竣工图表的编制程序图3-3 竣工图编制程序图竣工图表的编制与施工图有密切的联系,从施工图演变到反映实际施工最终状况的竣工图,有以下几种不同的情况:施工图没有变更;施工图只有一般局部变更;施工图发生重大的变更;施工图被取消;原设计没有而施工中新增加的内容等。
根据不同的情况,本项目竣工图编制按图3-3所示程序进行,以保证竣工施工图有重大变更,下发变更设计图,按变更设计图实施 按照施工图实施无变更,直接用原施工图作为竣工图草图 现场局部有变化,根据现场实际情况确定变更方案 变更会议纪要等 用变更设计图代替原设计图 实施后根据实际变更情况在原设计图上修改 变更设计图计算机绘制竣工图草图 竣工图表施工单位自检 监理审核 业主审核图的编制质量。
四、竣工图表编制的基本要求(1)竣工图应能完整、准确、清晰、规范,全面、真实地反映路线、路基、路面、桥梁、隧道、涵洞、防护、互通、交通安全设施、绿化环保、机电工程、房建等工程完工后的真实面貌和特征。
(2)为确保竣工图编制的质量和验收时间的要求,竣工图编制的时间与工程进度同步进行,以保证竣工图的准确性。
一般来说,竣工图绘制与工程交工的时间差不大于一个单位工程的施工,完工3个月内完成竣工图的编制。
(3)竣工图纸(房建工程暂除外)一律重新绘制,不采用在原设计图背面加盖竣工图章的方式。
竣工图一律用计算机绘制,本项目竣工图全部采用AUTOCAD绘图软件绘制(不得使用教育版),激光打印机打印成图。
只有部分房建工程允许使用蓝图。
竣工文件整理要求一、编制说明1、为了规范公路工程建设的档案管理,确保公路工程建设档案的完整、准确和有效利用,应把公路建设施工过程中形成的各种文件夹及时整理、组卷和归档,为今后公路的建设、使用、养护、改建和扩建服务。
2、竣工文件资料来源于建设过程中各类材料和原始记录,必须保证资料的真实、准确、系统,坚持高质量,严禁伪造.3、工程技术负责人应是竣工文件编制工作的负责人。
承包人在编制竣工文件过程中必须严肃认真,不可随意更改各种文件资料。
4、每册竣工文件的顺序为:总目录、分册目录、本册目录、本册内容、备考表、封底。
每页都要阿拉伯数字在右上角编号,并与目录相对应。
本册文件名称应在总目录相应位置用线框住,表示本册所在位置。
5、竣工图编制①竣工图规格采用A3纸,绘制必须真实反映工程实际情况,竣工图要有竣工图标,图标内容包括:标段名称、图名、图号、比例、施工单位名称、开竣工日期等。
竣工文件应加盖单位公章,图纸右上角用阿拉伯数字编号,分子为本册页数、分母为本册总页数。
②凡按设计图施工没有变动的,在设计图上加盖竣工图章后即作为竣工图。
③凡在施工中,虽有一般性设计变更,但能将设计图纸修改、补充作为竣工的可不重新绘制,由施工单位负责在施工图纸上注明修改的部分,并附设计变更通知和施工说明,加盖竣工图章后,即作为竣工图。
④凡对设计图有重大变更的应重新绘制改变的竣工图,并附以有关记录和说明作为竣工图。
6、文件资料的装订①文件资料的幅面一律采用A4纸,不同尺寸的文件资料折叠成A4幅面。
②每册厚度不超过2cm,一般控制在50~200页之间.文件资料装订之前,必须除掉金属物,到专业印刷厂装订,成册的资料要做到坚固、整齐、美观.7、竣工文件必须有完整的具有法律效力的责任签字,竣工文件未经查验的项目不办理项目验收,不得交付使用,不得申报优良工程.8、竣工文件上报建设单位3份,其中原稿1份,复印件2份。
二、竣工文件内容第一卷综合卷(一)竣工验收文件1、竣工验收报告 (建设单位整理)2、竣工报验单(承包人整理)3、参加竣工验收成员名单 (建设单位整理)4、承包人施工总结(承包人整理)5、监理单位监理总结(监理单位整理)6、设计单位设计总结(设计单位整理)7、竣工检测评分表(建设单位整理)(二)征地拆迁资料1、征地拆迁合同及地方政府协议(建设单位整理)2、征地批文及有关图纸(建设单位整理)(三)上级批准文件及有关指示(四)投标文件过程(建设单位整理)第二卷竣工决算(承包人整理)1、工程决算汇总表(附决算表)2、工程决算明细表3、工程数量汇总表4、中间计量表第三卷竣工图表(承包人整理)1、路线平面竣工图(附标准图册)2、路线纵断面竣工图3、路基、路面竣工图4、涵洞竣工图5、其它第四卷施工资料(承包人整理)(一)开工报告施工组织设计、施工方案、建筑材料试验(原材料试验标准击实砼、浆配合比)进场设备报验、测量放样报验等。
竣工图的编制与归档一、竣工图归档应满足下列要求:1.竣工图应能全面、准确、真实的反映竣工工程的全部施工实际造型和特征;2.按原设计施工图实施的,可将原设计施工图的图框换成竣工图框(见附件一);如全部或局部变更设计施工图,应按变更后的施工图绘制竣工图,并在竣工图每页空白处加盖竣工图章,签字要齐全.3.路基、桥梁合同段的一般设计图纸中可能有部分工程项目由项目管理单位进行公开招投标或另委托施工单位实施。
例如,桥梁伸缩缝、部分地方路改线等。
该部分图纸由承担该项目的施工单位负责提供。
4.竣工图、表统一采用A3 (297mm×420mm)横式。
5.各施工单位必须认真完成各自所承包工程项目的竣工图,要求完整准确、规格统一、页面整洁、字迹和数字清楚,经监理工程师审核无误并签认四套原件,移交我处。
6.房建工程若为大蓝图,需按297mm×210mm或297mm×420mm折叠,底图不折叠,大于1号的底图也可卷放装筒;7.重复使用的标准图、通用图可不编入竣工图,但必须在图纸目录中列出图号,指明该图所在位置并在编制说明中注明,并在封面加盖竣工图章,签字要齐全;8.移交的竣工图经我处审核无误,由施工单位在我处自行加盖竣工图章。
9.页面中图形、表格等须位于图框内,并保证页码可见不遮挡;10.图框边距尺寸要适当,以免装订时被裁或被压;11.页面中图形、表格线条需连续均匀;12.保证竣工图页面清晰,整洁不污损;13.竣工图绘制后,要注意表格数据的修改,附注描述的修改,避免留存原图中“设计”等字眼。
竣工图中的附注要能够体现构造物的实际尺寸或数据,与设计有关的或者施工中需要注意的事项应去掉;14.变更一览表要求按每册竣工图对应编制。
变更依据填写变更通知单编号或变更批复文件号或变更令编号等,变更内容简要描述该项工程变更的内容,变更说明简要描述该项工程变更的原因,变更依据文件所在档号暂不填写,对应竣工图号填写根据该变更修改内容的那张图图号;15.竣工说明按合同段结合单位工程编写,附在第一册图纸中,采用横向A3纸,并分两栏,备考表可以采用竖向A4纸;16.出版完成的竣工图页码要同目录页码相符,备考表签字日期不可早于编制日期即图章中日期,封面日期不可早于备考表日期;17.竣工图中各内容排放顺序为:变更一览表、目录、竣工说明(第一册)、竣工图页面内容、备考表。
竣工图编制、整理一、竣工图编制的总体要求1、按照合同段、单位工程进行分类组卷,具体编制基本同施工图设计。
竣工图要求能全面反映工程竣工的路线、路基、路面、桥梁、涵洞、防护、立交、交通安全设施、房建等全部实际造型、特征及各项数据。
2、竣工图章的内容填写应齐全、清楚,并手写签名。
在图标栏上方空白处红色印泥加盖,当图标栏上方无空白处将在图纸背面加盖竣工图章。
图样见《附件:竣工图章式样》。
3、图纸要求不重、不漏、准确无误。
对图纸进行修改时一定要对图纸中“备注”、“附注”等文字说明进行修改,从施工方面着重说明,使其与工程实体相符。
同时应在每一张变更图的文字说明中注明变更依据。
二、竣工图分类竣工图按照专业、《公路工程质量检验评定标准》等要求进行整理,同时结合设计文件的排序方法即按照路线、路基、路面、桥梁、隧道、路线交叉、交安、绿化、房建、机电等分别整理并分册组卷。
第一卷:路线、路基:本卷的分类结合原施工图中的图纸编排顺序,即将路线和路基进行分别整理组卷。
当路线图纸较少时可与路基组为一卷,路线图纸较多时,与路基工程的图纸分别单独组卷。
1、路线竣工图涉及内容:总体竣工说明、地理位置图、缩略图、总体布置图、主要经济指标表、平面图、直曲一览表、逐桩坐标表、征地拆迁表、公路用地图等。
2、路基工程竣工图的组卷是按照路基土石方、防护、排水、涵洞、通道、小桥、其他工程、筑路材料的顺序进行分类整理。
路基设计表、路基横断面图可单独组卷成册。
3、涵洞、通道通用图、标准图单独组卷。
第二卷:路面:路面工程竣工图整理以原施工图为蓝本,按照其施工图纸的顺序进行组卷,增加或是取消的图纸在对应位置插入或剔除。

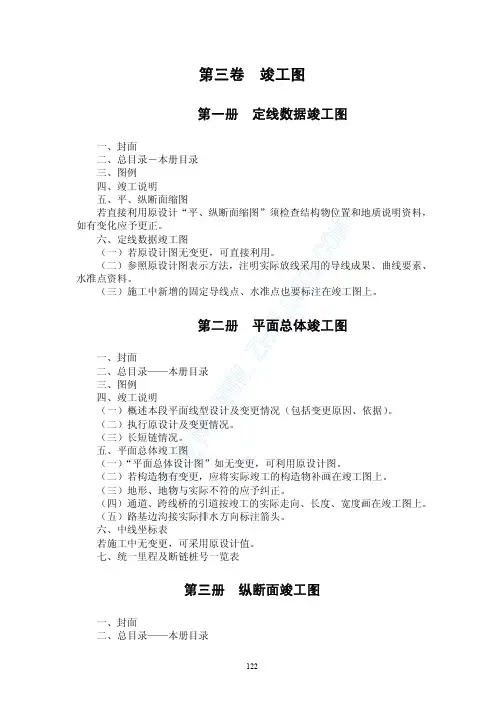

第三卷:桥梁:1、每座桥均应先上部结构再下部结构,使其图纸齐全。
大桥单独成册。
所有中桥按桩号由小到大排列,当一册较厚可以分成几册装订(一册以200页左右为准);2、桥梁工程通用图、标准图单独组卷。
若本标段桥梁图纸较少时可将通用图、标准图与桥梁工程图纸一起组卷,放在本册图纸最后。
公路工程竣工文件的归档整理方法摘要:公路工程竣工文件是对公路工程设计与施工全过程相关信息的准确记录,涉及公路工程的立项、设计、施工、验收等多个方面,而竣工文件的收集与整理,是影响公路工程竣工验收工作开展的重要因素,也能够为公路工程的评估提供科学依据。
本文对公路工程相关文件材料的收集管理进行简要分析,并具体探讨了公路工程竣工文件的归档整理,希望能为公路工程竣工文件的规范管理提供参考。
关键词:公路工程;竣工文件;归档;整理竣工文件是指以图表、文档等多种方式记录的涉及工程项目设计与施工全过程的相关资料,也是开展工程项目竣工验收工作的重要依据。
公路工程作为国家基础设施建设的重要构成部分,直接影响着基础交通网络的构建。
而公路工程竣工文件的编制成果,会对公路工程竣工验收工作的开展造成很大影响,这也对公路工程竣工文件的归档整理提出了更高的要求。
为了确保公路工程的施工质量、施工进度与建设成本能够得到有效控制,相关企业和单位应做好公路工程建设相关资料的收集,做好公路工程竣工文件的编制归档工作,以便为公路工程竣工验收工作的开展提供科学依据。
1.公路工程相关文件材料的收集管理公路工程设计与施工全过程相关文件材料的收集管理是编制竣工文件的基础条件,而文件材料收集的全面性与准确性,直接影响着公路工程竣工文件的归档编制质量和效率,这也对公路工程相关文件材料的收集管理提出了更高的要求。
从收集范围来看,公路工程相关文件材料的收集应包括公路工程立项、设计、施工与竣工全过程,并且所收集的文件材料不仅要具有一定的实用价值,也应充分反映出公路工程的相关设计与施工活动。
为更好地收集公路工程相关文件材料,相关企业或单位可借助计算机系统对公路工程相关文件材料的收集和管理予以辅助,并利用纸质文件和电子文档对公路工程相关文件材料进行同步归档整理,从而确保查询公路工程相关文件材料的便利性能够得到提升。
对于公路工程相关文件材料的收集管理,应按照工程施工与文件材料收集同步进行的要求,对公路工程相关文件材料进行详细且准确的收集,以便确保公路工程建设的相关活动能够得到真实反映。
