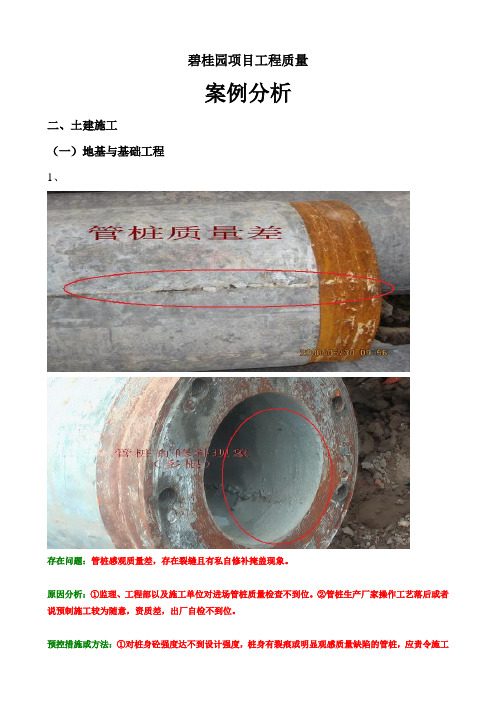

碧桂园项目工程质量案例分析二、土建施工(一)地基与基础工程1、存在问题:管桩感观质量差,存在裂缝且有私自修补掩盖现象。
原因分析:①监理、工程部以及施工单位对进场管桩质量检查不到位。
②管桩生产厂家操作工艺落后或者说预制施工较为随意,资质差,出厂自检不到位。
预控措施或方法:①对桩身砼强度达不到设计强度,桩身有裂痕或明显观感质量缺陷的管桩,应责令施工单位及时随车清退出场。
②管桩的壁厚、桩径、桩身弯曲度、中心线偏差、裂痕等,以及强度等级必须符合设计及规范的要求。
③施工单位应加强自检工作力度,项目工程部、监理必须全数对进场成品管桩进行尺寸、外观质量检查。
2、存在问题:①预应力管桩全部未一次性施打到位,两节管桩分次施打,严重违反设计和规范规定。
②桩头露出地面1米左右,给桩机移位造成困难,造成第二节桩的施打困难。
原因分析:①管桩施打未按照经审核的专项方案进行施工,技术交底不到位,工程部、监理对方案的审核也不到位。
②施工作业人员操作经验和质量意识差,这样施打既增加机械的运转次数,也将因第一节桩周边土体应力已释放,施打第二节管桩时易使桩头破碎,不能保证成桩质量。
③施打过程中,施工单位自检工作不到位,项目工程部、监理也未及时跟踪检查和制止违规施工。
预控措施或方法:①管桩的施打必须严格按照经审核的施工方案(桩机行走路线图)和桩基施工规范进行,并应认真仔细对工人加强技术交底工作,应明确管桩施工工艺,必须一次性施打到位,严禁分次施打。
②施工单位必须自检合格后报监理检查验收,且监理必须旁站到位,工程部需复核。
③施工过程中,遇到此类异常情况,应立即制止施工,对已施打的管桩,工程部应及时召集监理、管桩施工单位、设计、勘察以及土方开挖施工单位,研究并确定具体的处理措施并认真落实。
3、存在问题:基础垫层砼浇筑厚度不足。
原因分析:①施工技术交底不到位,操作工人浇捣随意,质量意识差,偷工减料。
②施工单位“三检”(即班组自检、交接班组互检、专业质检员专检)不到位,工程部、监理检查验收也不到位。
碧桂园工程施工策划方案碧桂园是中国知名的地产开发公司之一,其规模庞大、质量优良且具有较高的社会价值和公信度。
而在舞台上取得成功,碧桂园公司所选用的策略之一就是在开发、施工时的规律,该策略成功地推动了该公司的发展。
因此,本文以碧桂园公司工程施工策划方案为例来分析其成功的原因,并对其方案作一些简单的展示和解释。
基于愿景的目标要是有人能够猜到碧桂园公司的施工策略成功背后的原因的话,那么这一点肯定就是基于愿景的目标。
2016年,碧桂园公司在公司网站上发布公告,该公告阐述了公司的愿景:创建优质生活、倾斜优势资源把城市建成全球创意中心、使责任正在塑造未来、设计未来已到来。
这个愿景被视为是能够给公司员工和领导者灵感和动力的动力源泉,除此之外,这个愿景还激励了公司的指导和规划。
这一愿景体现在碧桂园公司施工规划中体现在一些方面:首先,该愿景直接指导了公司的策略规划和投资决策。
其次,该愿景激励公司打破传统,创新开发模式。
此外,该公司还利用这一目标去结构化其施工计划,以确保其在完整的阶段内实现该目标。
细致的规划与管理在选择施工策略的同时,碧桂园公司还强调细致的规划与管理。
透过其精细化、有序化的施工作业进程,公司能够减少风险和没必要的成本,保证工程质量的高水平。
该公司规划中的工程研究和测试阶段是有代价的,但公司通过该策略,能够减少不必要的重复工程,从而节省了时间和成本。
另外,该公司的施工管理人员和建筑师的团队协作密切,大大提高了整个工程的档次。
值得一提的是,该公司还将IT建筑信息和工程管理软件与现实世界的施工过程紧密相连接。
尽管公司确立的规划系统非常地细致、庞大,但确保这个系统的严格执行,公司也从未松懈。
注重人才培养与资源配备此外,该公司施工成功的另一个重要原因是公司对于人才培养和资源配置的关注。
企业的人力资源系统和资源配备对于施工运作的效率和质量有着至关重要的影响。
该公司识别了这一点,并致力于打造一支高素质的专业人才团队。
BGY项目工程质量案例分析(第二部分:土建施工)(八)楼地面工程1.存在问题:楼面地坪开裂。
原因分析:①楼板上明设的管材管径过大或者基层不平整造成管线局部标高过高(管顶位置过高);敷设管线位置在楼面地坪施工前未按规范要求作加强处理(铺设钢筋网片)。
②表面失水过快,未加强养护;砂含泥量过大,强度不足;上荷过早;面积较大,未留设分隔缝。
③工程部、监理以及施工单位的管理人员,就地面设置的管线、加强处理措施以及地坪浇筑完成后的养护,未能督促和跟踪检查不到位。
预控措施或方法:①对在楼板上明设的管线,应严格控制管材管径和管顶标高,若设计要求敷设管径大的管线应向设计提出一线改两管或者多管,且管线敷设应在用打磨机将楼板基层上污物清理彻底后再设置(主要是考虑局部不平整将造成管顶过高)。
②对楼地面水泥砂浆(细石砼)地坪,施工前首先加强对基底的清理工作,在管线敷设位置铺设加强网作为地坪的加强处理,并须对水泥砂浆(细石砼)原材料(如水泥、黄砂)质量进行复试合格,含泥量过大的黄砂必须经过筛甚至冲洗,地坪施工完成后,应由专人进行养护(不少于7天)。
③施工过程中工程部、监理隐患加强跟踪检查。
2.存在问题:大管径给水管直接设明在楼板基层上,甚至在局部位置(如接头位置)管顶超出找平层标高,易造成后续找平层开裂,直接影响后期装修,且未按要求设固定点。
原因分析:①设计问题,将较大管径的给水管等管线明设在结构楼板上。
②结构楼板标高控制有误,造成楼板基层自身局部过高,从而使得明设的管线(特别是接头位置)过高甚至超出楼面找平层。
③就管线在楼板上的设置,工程部、监理以及施工单位的管理人员均未认真进行检查验收。
预控措施或方法:①设计要求将较大管径的管线明设在楼板基层上,在施工前应向设计提出更改建议(在不影响使用功能的情况下,可以向设计提出将管径变小或者将一管变成两管甚至多管)。
②楼板基层上明设的管线在施工前,首先应将楼板基层上的浮渣以及基层标高局部过高位置进行打磨或凿平处理(特别是管线明设位置);且管线明设位置在地坪施工前应作加强处理(铺设加强网)。
实用文档碧桂园项目工程质量案例分析二、土建施工(一)地基与基础工程1、存在问题:管桩感观质量差,存在裂缝且有私自修补掩盖现象。
原因分析:①监理、工程部以及施工单位对进场管桩质量检查不到位。
②管桩生产厂家操作工艺落后或者说预制施工较为随意,资质差,出厂自检不到位。
预控措施或方法:①对桩身砼强度达不到设计强度,桩身有裂痕或明显观感质量缺陷的管桩,应责令施工单位及时随车清退出场。
②管桩的壁厚、桩径、桩身弯曲度、中心线偏差、裂痕等,以及强度等级必须符合设计及规范的要求。
③施工单位应加强自检工作力度,项目工程部、监理必须全数对进场成品管桩进行尺寸、外观质量检查。
2、存在问题:①预应力管桩全部未一次性施打到位,两节管桩分次施打,严重违反设计和规范规定。
②桩头露出地面1米左右,给桩机移位造成困难,造成第二节桩的施打困难。
原因分析:①管桩施打未按照经审核的专项方案进行施工,技术交底不到位,工程部、监理对方案的审核也不到位。
②施工作业人员操作经验和质量意识差,这样施打既增加机械的运转次数,也将因第一节桩周边土体应力已释放,施打第二节管桩时易使桩头破碎,不能保证成桩质量。
③施打过程中,施工单位自检工作不到位,项目工程部、监理也未及时跟踪检查和制止违规施工。
预控措施或方法:①管桩的施打必须严格按照经审核的施工方案(桩机行走路线图)和桩基施工规范进行,并应认真仔细对工人加强技术交底工作,应明确管桩施工工艺,必须一次性施打到位,严禁分次施打。
②施工单位必须自检合格后报监理检查验收,且监理必须旁站到位,工程部需复核。
③施工过程中,遇到此类异常情况,应立即制止施工,对已施打的管桩,工程部应及时召集监理、管桩施工单位、设计、勘察以及土方开挖施工单位,研究并确定具体的处理措施并认真落实。
3、存在问题:基础垫层砼浇筑厚度不足。
原因分析:①施工技术交底不到位,操作工人浇捣随意,质量意识差,偷工减料。
②施工单位“三检”(即班组自检、交接班组互检、专业质检员专检)不到位,工程部、监理检查验收也不到位。
碧桂园项目工程质量案例分析二、土建施工(一)地基与基础工程1、存在问题:管桩感观质量差,存在裂缝且有私自修补掩盖现象。
原因分析:①监理、工程部以及施工单位对进场管桩质量检查不到位。
②管桩生产厂家操作工艺落后或者说预制施工较为随意,资质差,出厂自检不到位。
预控措施或方法:①对桩身砼强度达不到设计强度,桩身有裂痕或明显观感质量缺陷的管桩,应责令施工单位及时随车清退出场。
②管桩的壁厚、桩径、桩身弯曲度、中心线偏差、裂痕等,以及强度等级必须符合设计及规范的要求。
③施工单位应加强自检工作力度,项目工程部、监理必须全数对进场成品管桩进行尺寸、外观质量检查。
2、存在问题:①预应力管桩全部未一次性施打到位,两节管桩分次施打,严重违反设计和规范规定。
②桩头露出地面1米左右,给桩机移位造成困难,造成第二节桩的施打困难。
原因分析:①管桩施打未按照经审核的专项方案进行施工,技术交底不到位,工程部、监理对方案的审核也不到位。
②施工作业人员操作经验和质量意识差,这样施打既增加机械的运转次数,也将因第一节桩周边土体应力已释放,施打第二节管桩时易使桩头破碎,不能保证成桩质量。
③施打过程中,施工单位自检工作不到位,项目工程部、监理也未及时跟踪检查和制止违规施工。
预控措施或方法:①管桩的施打必须严格按照经审核的施工方案(桩机行走路线图)和桩基施工规范进行,并应认真仔细对工人加强技术交底工作,应明确管桩施工工艺,必须一次性施打到位,严禁分次施打。
②施工单位必须自检合格后报监理检查验收,且监理必须旁站到位,工程部需复核。
③施工过程中,遇到此类异常情况,应立即制止施工,对已施打的管桩,工程部应及时召集监理、管桩施工单位、设计、勘察以及土方开挖施工单位,研究并确定具体的处理措施并认真落实。
3、存在问题:基础垫层砼浇筑厚度不足。
原因分析:①施工技术交底不到位,操作工人浇捣随意,质量意识差,偷工减料。
②施工单位“三检”(即班组自检、交接班组互检、专业质检员专检)不到位,工程部、监理检查验收也不到位。

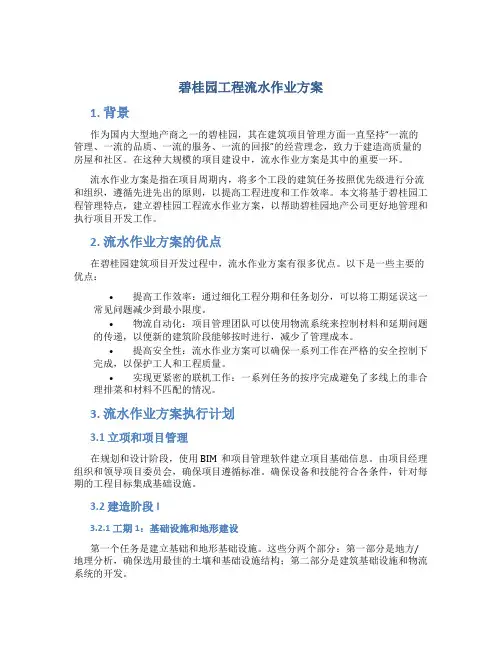

碧桂园工程流水作业方案1. 背景作为国内大型地产商之一的碧桂园,其在建筑项目管理方面一直坚持“一流的管理、一流的品质、一流的服务、一流的回报”的经营理念,致力于建造高质量的房屋和社区。
在这种大规模的项目建设中,流水作业方案是其中的重要一环。
流水作业方案是指在项目周期内,将多个工段的建筑任务按照优先级进行分流和组织,遵循先进先出的原则,以提高工程进度和工作效率。
本文将基于碧桂园工程管理特点,建立碧桂园工程流水作业方案,以帮助碧桂园地产公司更好地管理和执行项目开发工作。
2. 流水作业方案的优点在碧桂园建筑项目开发过程中,流水作业方案有很多优点。
以下是一些主要的优点:•提高工作效率:通过细化工程分期和任务划分,可以将工期延误这一常见问题减少到最小限度。
•物流自动化:项目管理团队可以使用物流系统来控制材料和延期问题的传递,以便新的建筑阶段能够按时进行,减少了管理成本。
•提高安全性:流水作业方案可以确保一系列工作在严格的安全控制下完成,以保护工人和工程质量。
•实现更紧密的联机工作:一系列任务的按序完成避免了多线上的非合理排菜和材料不匹配的情况。
3. 流水作业方案执行计划3.1 立项和项目管理在规划和设计阶段,使用BIM和项目管理软件建立项目基础信息。
由项目经理组织和领导项目委员会,确保项目遵循标准。
确保设备和技能符合各条件,针对每期的工程目标集成基础设施。
3.2 建造阶段I3.2.1 工期1:基础设施和地形建设第一个任务是建立基础和地形基础设施。
这些分两个部分:第一部分是地方/地理分析,确保选用最佳的土壤和基础设施结构;第二部分是建筑基础设施和物流系统的开发。
3.2.2 工期2:构造和建筑在完成基础设施和地形后,根据图纸进行建筑工作。
建设期为16个月,主要包括建筑结构、空调、水电安装和管道等工作。
每个月和每个建筑阶段都有时间和其他限制。
3.3 建造阶段II3.3.1 工期1:内装一旦建筑的基础设施和构架完成,接下来是内装工作。
第1篇一、项目概述碧桂园集团作为我国领先的房地产开发企业,始终坚持“以人为本,质量第一”的理念,致力于为业主打造高品质的居住环境。
为确保工程质量和进度,特制定以下工程施工进度安排。
二、施工进度安排1. 项目前期准备(1)勘察设计:在项目开工前,组织专业团队对施工现场进行勘察,确保地质、水文等条件满足施工要求。
同时,根据勘察结果进行详细的设计,确保设计方案的合理性和可行性。
(2)招投标:按照国家相关法律法规,公开进行招投标,选择具有资质、信誉良好的施工单位和监理单位。
2. 施工阶段(1)土建施工:主体结构施工、砌筑、屋面、装饰装修等。
- 主体结构施工:在土建施工阶段,主体结构施工是关键环节。
按照设计要求,确保混凝土、钢筋等原材料质量,加强施工过程管理,确保主体结构质量。
- 砌筑:在主体结构完成后,进行砌筑施工。
严格控制砂浆配比,确保砌体质量。
- 屋面:屋面施工包括防水、保温、隔热等。
选用优质防水材料,确保屋面防水效果。
- 装饰装修:室内外装饰装修,包括涂料、瓷砖、地板、门窗等。
选用环保材料,确保装修质量。
(2)安装工程:水电、暖通、消防、智能化等安装工程。
- 水电工程:严格按照设计要求,进行水电管线布置,确保水电安装质量。
- 暖通工程:选用优质暖通设备,确保供暖、通风、空调等系统运行稳定。
- 消防工程:按照消防规范,进行消防设施安装,确保消防系统正常运行。
- 智能化工程:安装智能家居系统,实现家庭生活智能化。
3. 竣工验收(1)自检:施工单位在工程完成后,组织自检,确保工程质量符合设计要求。
(2)监理验收:监理单位对施工单位自检结果进行验收,对不符合要求的工程进行整改。
(3)政府验收:按照国家相关法律法规,进行政府验收,确保工程质量、安全、环保等符合要求。
三、进度保障措施1. 优化施工组织设计,合理安排施工顺序,确保工程进度。
2. 加强施工现场管理,提高施工效率,确保工程按期完成。
3. 加强与监理单位、政府部门等沟通协调,确保工程顺利进行。
