孟平湿接缝安全技术交底
- 格式:doc
- 大小:109.50 KB
- 文档页数:4

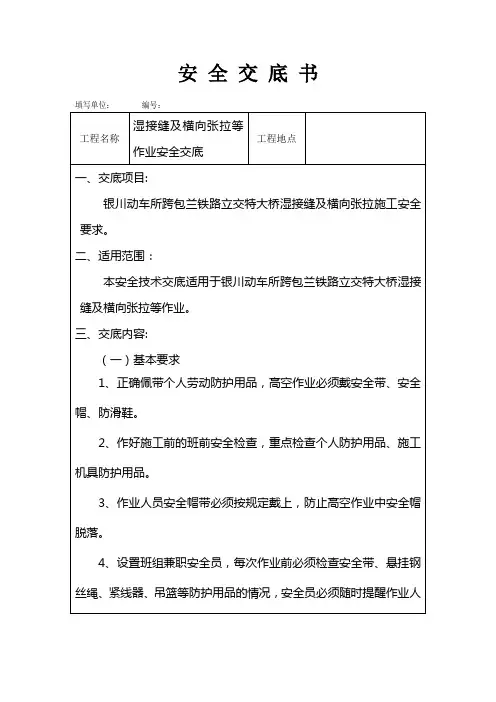

安全交底书填写单位:编号:湿接缝及横向张拉等工程名称工程地点作业安全交底一、交底项目:银川动车所跨包兰铁路立交特大桥湿接缝及横向张拉施工安全要求。
二、适用范围:本安全技术交底适用于银川动车所跨包兰铁路立交特大桥湿接缝及横向张拉等作业。
三、交底内容:(一)基本要求1、正确佩带个人劳动防护用品,高空作业必须戴安全带、安全帽、防滑鞋。
2、作好施工前的班前安全检查,重点检查个人防护用品、施工机具防护用品。
3、作业人员安全帽带必须按规定戴上,防止高空作业中安全帽脱落。
4、设置班组兼职安全员,每次作业前必须检查安全带、悬挂钢丝绳、紧线器、吊篮等防护用品的情况,安全员必须随时提醒作业人员保持高度警惕性。
5、严禁随意向下抛掷物件,递送小物件必须确认捆绑牢固,方可作业。
6、机具摆放位置要符合要求。
7、张拉过程中,千斤顶的后方不得有人,防止飞顶伤人。
8、压浆作业必须佩戴防护眼镜,防止管道破裂,水泥浆喷出伤及眼睛。
9、正确使用电器设备,作好防雨措施。
10、桥上作业人员严禁打闹、闲谈,或做工作无关的事。
11、严禁酒后上桥施工。
12、应尽量避免夜间施工,如特殊情况需要夜间作业必须保证足够照明。
13、桥面施工所用滑行小车,施工时必须有专人推拉及看护并做好防溜措施,使用防溜枕及防溜绳。
14、遇有6级以上的大风或恶劣天气时,应停止露天高处作业。
在霜冻或雨雪天气进行露天高处作业时,应采取防滑措施。
15、患有心脏病、高血压、低血压、癫痫病、年老体衰、精神不良等人员不得从事施工作业,严禁酒后进入施工场地。
16、线路上方施工不得乱丢杂物,不得从高处抛掷工具。
17、列车通过时,必须停止施工,浓雾等视线不良好时不得施工,6级以上大风天气不得施工,工务部门在施工地点检查、维修时上空不得施工。
18、及时清理施工残留物,避免给列车运行造成影响。
19、高空行走、攀爬登梯时要有专人扶护,严禁登梯独自作业。
20、吊装作业时,吊装物下严禁站人。
21、新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业。

技术交底书单位名称:中铁十五局集团第二工程有限公司 项目名称 兴赣北延高速A7合同段交底内容 横隔板、湿接缝、现浇连续段施工安全技术交底 编 制审 核一、适用范围本交底适用大田大桥、峡里大桥施工。
二、工艺流程钢筋绑扎一模板安装一混凝土浇筑三、风险源辨识 四、涉及人员、工种注:具体人员、工种安全交底见附件 五、涉及机械、设备编号:1、总体要求(1)施工人员进入现场前必须接受入场安全教育和安全技术交底,高处作业人员,不得患有高血压、心脏病、贫血、癫痫病、恐高症、眩晕等禁忌症;(2)作业人员进入施工现场必须戴好合格的安全帽,系好帽带,需使用安全带的正确使用安全带,严禁酒后上岗。
(3)高处作业时安全带应拴在操作人员垂直上方牢固处,变换工作地点应先将安全纯移至适当地方,拴牢后再行作业。
2、横隔板、湿接缝、现浇连续段施工安全要求(1)高空作业①高处作业面上的材料应对方平稳,工具应随时放入工具袋内,传递物要安全可靠,严谨抛掷。
②在高度为2米及以上的高处作业时,必须设置牢固完备的安全防护设施。
在防护墙外侧施工、竖墙施工以及遮板安装时操作人员必须系安全带,穿平底鞋,严禁穿硬底、带钉和异滑的鞋。
③ 遇雨、雪、雾及六级以上大风等恶劣气候,禁止登高和起重作业。
④ 高处上下交叉作业时,必须在上下两层中间设密铺棚板或其它隔离设施。
⑤严禁从高处向下方抛扔或从低处向高处投掷物料。
⑥强风和雨雪、大雾天气必须停止露天高处作业。
在雨天和冬季,露天作业时必须先清除水、雪、霜、冰,并采取防滑措施。
⑦ 在临边作业时要有必要的防护措施(安全带、防护网)防止坠落。
(2)钢筋绑扎及材料运输① 在桥面上钢筋调向实时,必须事先观察运行上方或周围附近是否有高压线,严防碰触。
② 绑扎钢筋的绑丝头,应弯回至骨架内侧,暂停绑扎时,应检查所绑扎的钢筋或骨架,确认连接牢固后方可离开现场。
③作业前应检查运输道路和工具,确认安全。
④搬运钢筋人员应协调配合,互相呼应。
湿接缝施工安全技术交底一、前言湿接缝施工是目前居家装修中常见的一种操作步骤,是指在房间内部墙面角落处进行水泥缝隙填充的一种操作。
因为操作简单,所以很容易被忽略安全问题。
然而在施工过程中,若安全意识不强,极易造成人员伤害和房屋损坏。
为此,根据我所在施工队的实际经验,现就湿接缝施工安全技术进行以下交底。
二、施工方案在进行湿接缝施工前,首先要制定施工方案,并确保方案得到施工人员的明确认可。
具体施工方案如下:1.工具准备需要准备干净的石灰水桶、钢丝刷、水泥、干净的拖把、手套、口罩等,确保各类工具卫生干净,防止灰尘及细菌对人身及家居环境伤害。
2.现场保护施工前,应对墙面周围做好保护措施,使用塑料薄膜或胶带胶合在地面,防止施工过程中泼洒的水泥混凝土污染地面。
实践证明,若地面不做好保护,易引发后续清理困难及环境保洁不及时等问题。
3.施工队员穿戴施工进行时,每位施工队员需穿戴齐全劳保用品,包括手套、口罩、工作服等,确保施工队员安全防护。
4.施工流程–清除深度在开始施工前,需先清除物体深度。
使用钢丝刷沿缝隙刷去施工表面留下的灰尘等物质,确保接下来的涂抹工作能够顺利进行。
–湿润施工涂抹水泥的时候需要保证墙面湿度够,这样会使得墙纸更加粘合。
在涂上水泥前,用湿拖把反复地清洗墙面,确保湿度达标。
–涂抹水泥在墙角上涂上一层水泥,慢慢往后抹,厚度不要太大,一般是1cm左右。
在墙角处,使用钢丝刷将难以填充的地方填满,确保填充均匀。
–压平修整涂了水泥的地方需要整齐。
将干燥后的水泥表面打磨,使其更加光滑平整,避免出现角度或短缺的情况。
5.安全隐患排查施工结束后,需进行安全隐患排查,并做好记录,并通报给相关人员。
三、安全操作事项在施工过程中需要注意以下安全操作事项:1.穿戴劳保用品在进行湿接缝施工时要穿戴劳保用品,避免渗透性问题引起皮肤过敏和疾患。
2.高处操作要戴安全帽在施工时若有高处操作,需要戴安全帽,并确保安全带牢固固定,避免摔倒或跌落。
湿接头湿接缝安全技术交底前言在建筑工程施工中,电路连接是非常重要的一步工作。
其中,湿接头湿接缝的接头工艺是一种常用的方法。
然而,电气设备的安全性和可靠性直接影响到整个建筑物的安全性和可靠性。
因此,必须对湿接头湿接缝的安全技术进行交底,以保证工程的质量和安全。
一、湿接头湿接缝定义湿接头,又称湿接线头,是指在通电状态下,通过电切割和分析绝缘层,并使用电焊机对接电缆进行连接的方式。
湿接头连接方式适用于电缆的连接和维修,但是使用湿接头连接时需要注意安全。
湿接缝是指构成两端电缆连接的重叠检修接头,它是将电缆两端用铜套互相连接,然后将铜套与铜绞线或绞股线相连接,让两段电缆构成一条电缆,通常用于电缆的延长、更换和维修,但使用湿接缝需要注意安全。
二、湿接头湿接缝的危害虽然湿接头湿接缝具有很多的优点,如接通率高、接头柔韧性佳等。
但是,如果在使用湿接头湿接缝时出现了故障,将会带来一系列的危害。
1.安全事故:如果使用不当,湿接头湿接缝可能会引起火灾、爆炸等危险事故,对工人和设备造成严重威胁。
2.生产停滞:如果湿接头湿接缝因为故障而失效,将会造成建筑工程的生产停滞,导致建设工作无法继续进行,影响企业的正常运营。
3.经济损失:一旦湿接头湿接缝失效,将会造成经济损失,需要耗费大量资金和一定的时间进行修复和更换,对企业造成不小的损失。
为了避免这些危害的发生,必须对湿接头湿接缝进行严格的操作和管理。
三、湿接头湿接缝的安全技术措施为了保证湿接头湿接缝的安全可靠,需要做好以下安全技术措施:1. 选择合适的湿接头湿接缝在使用湿接头湿接缝时,必须选择质量稳定可靠的湿接头湿接缝产品,同时按照电缆的电流、断面积、电压等参数,选择相应的湿接头湿接缝,确保连接可靠。
2. 操作规范,严格执行在使用湿接头湿接缝进行电缆连接时,必须按照操作规程进行操作,确保每个步骤的执行正确,严格遵循操作流程,确保操作规范,以减少人为失误的发生。
3. 检测认证在使用湿接头湿接缝进行电缆连接后,必须进行严格的检测认证,确保接头质量可靠。
施工技术交底记录表XX标项目部一、工艺流程穿横向预应力钢绞线→绑扎桥面、中间隔板钢筋→立模型→浇筑中间隔板混凝土→浇筑桥面混凝土→张拉横向预应力钢绞线→孔道压浆→封锚二、施工工艺2.1穿横向预应力钢绞线:安装预应力筋前应查看预留孔道内是否有淤水、杂物。
如果有须采用高压风将管道内的淤水、杂物清理干净。
横向预应力预留管道采用预埋钢管棒形成,管道直径为60mm。
预留孔应采取定位措施,保证孔道位置准确。
横隔板接缝处的金属波纹管或铁皮管采用直径φ60㎜,应插入预留孔道内200mm以上且应密贴、不漏浆。
穿入预应力钢绞线时应注意钢绞线的下料长度足够,保证预应力钢绞线的工作长度,以便于张拉作业。
2.2绑扎桥面、中间隔板钢筋:钢筋绑扎前,对梁面新、旧混凝土接茬处必须进行凿毛处理,本工程所用钢筋为HPB235光圆钢筋和HRB335热扎带肋钢筋,钢筋下料前应将油渍、漆污清理干净。
下料时应使其平直,无局部折曲。
钢筋绑扎后应整体安装就位,垫块应符合规范要求。
桥面湿接缝及隔板联结处钢筋的联结详见横向联结图。
2.3安装工作平台:安装具有足够强度、刚度和稳定性的吊篮。
安装吊篮时,用直径φ8的钢丝绳加固,固端挂置在桥梁湿接缝钢筋上。

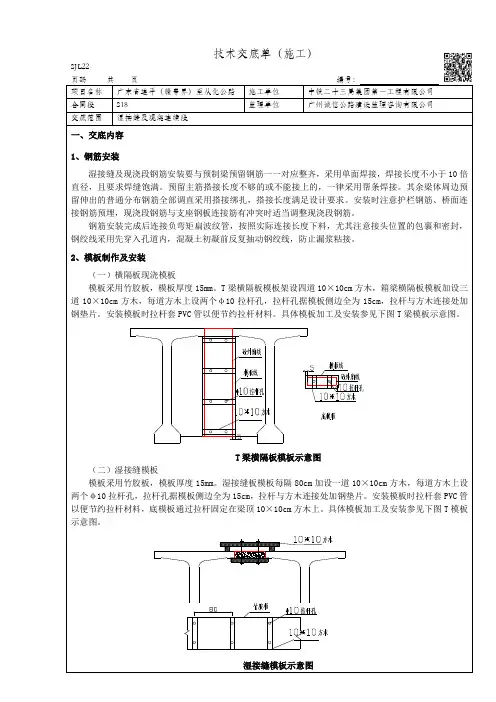

2.4立模:横向联接所使用的模板分为端模、跨中模板及中间模板。
模板的安装应确保稳固、牢靠、位置正确、表面光滑,钢筋保护层符合要求。
2.5浇筑中间隔板混凝土及桥面混凝土:现场浇筑横隔板及桥面连接湿接缝混凝土采用等同梁体强度的补偿收缩混凝土,即32m梁采用C55混凝土。
混凝土垂直运输采用吊车提升。
灌注时按先中间后两端、先上后下的方法进行。
采用Φ30mm振动棒进行捣固,振捣时应注意保护钢筋及波纹管,使其在灌注过程中位置正确、不松不散、不漏不堵。
砼灌注完毕后应立即将预应力钢绞线前后穿动,以防波纹管漏浆造成管道堵塞。
在拌制、灌注的过程中应随机制作试件,为预应力钢筋张拉和最终评定混凝土质量提供依据。
砼浇筑完后覆盖毛毡或土工布,并适当进行洒水养生。
湿接缝、隔板安全技术交底
一、总体要求
1.作业人员进入施工现场必须戴合格的安全帽,系好下颚带,锁紧带扣。
2. 施工人员必须集中精力,服从指挥。
一旦发现异常,立刻通知所有人员,暂停作业,撤离危险区,消除险情后,才能恢复作业,防止发生意外事故发生。
3.TL顶面两侧搭设防撞护栏,下部设脚踏板。
二、材料运输安全要求
1.作业前应检查运输道路和工具,确认安全。
2.使用机械运送混凝土时,现场道路应平整坚实,现场指挥人员应站在车辆侧面。
卸料时,车轮应挡掩。
3.应及时清扫落地材料,保持现场环境整洁。
4.铺设脚手板形成运输通道,在单轮车行走过程中注意TL预埋钢筋,防止钢筋绊倒人。
三、施工作业安全要求
1.现浇段施工属于高空作业,在钢筋的除锈过程中注意安全,防止高空坠落。
2.恶劣天气停止作业,并固定现场施工设备、材料,防止由于天气原因引起事故发生。
3.电焊机要进行防护性接地,接零或绝缘。
4.在施工用电过程中配电箱要专人负责,锁好闸箱。
5.支立模板过程中的安全注意事项
1)支立湿接缝模板时,一定要系好安全带,把安全带挂到固定的地方,防止事故的发生。
2)在槽身下部作业时,要时刻记得戴安全帽防止头部的磕碰。
四、质量保证措施
1.建立质量检查机构,制定严格的工程质量检查制度,严格执行自检保证湿接缝、隔板混凝土浇筑的施工质量。
2.每道工序完成转入下一步工序之前,请监理工程师检验待验收合格后在进行下到工序。
3.在施工中,对每道工序,每个工种,每个操作工人,做到落实质量工作。

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工负责人:____________________二、施工工艺及流程1. 施工工艺:湿接缝施工主要包括凿毛、钢筋绑扎、模板支立、混凝土浇筑、养护等工序。
2. 施工流程:凿毛→钢筋绑扎→模板支立→混凝土浇筑→养护。
三、安全技术措施1. 人员配备(1)项目经理、技术负责人、安全员、施工员、监理人员等必须具备相应的资质。
(2)施工人员必须经过专业培训,熟悉施工工艺和安全操作规程。
2. 施工现场安全防护(1)施工现场设置安全警示标志,明确警示区域。
(2)施工现场设置安全通道,保证人员、设备、材料通行顺畅。
(3)施工现场设置安全防护栏、防护网,防止人员坠落。
(4)施工过程中,禁止无关人员进入施工现场。
3. 施工机械及工具安全(1)使用前检查施工机械及工具,确保其性能良好。
(2)使用过程中,严格按照操作规程进行操作。
(3)机械操作人员必须持证上岗。
4. 施工材料安全(1)施工材料必须符合国家相关标准。
(2)材料堆放整齐,不得超高、超宽、超长。
(3)易燃、易爆、有毒、有害等危险品,必须按照规定进行储存和处理。
5. 施工环境安全(1)施工现场应保持干燥、通风,防止火灾、爆炸等事故发生。
(2)施工过程中,注意防暑降温、防滑、防坠落。
(3)施工过程中,注意保护生态环境,减少施工对周围环境的影响。
6. 施工操作安全(1)施工人员必须穿戴安全帽、安全带、防尘口罩等防护用品。
(2)施工过程中,注意操作规范,避免误操作。
(3)施工过程中,注意检查设备、工具、材料等,确保其安全可靠。
四、应急处置措施1. 人员伤亡事故(1)立即停止施工,迅速组织救援。
(2)对伤者进行现场急救,同时拨打急救电话。
(3)保护事故现场,等待相关部门进行调查处理。
2. 火灾、爆炸事故(1)立即切断电源、气源,防止火势蔓延。

一、交底目的为确保桥梁湿接缝施工过程中的安全,提高施工质量,降低事故发生率,现将桥梁湿接缝安全技术交底如下。
二、施工人员1. 施工负责人:负责组织、协调、指挥施工,确保施工安全。
2. 施工班组:负责具体施工操作,严格遵守操作规程。
3. 监理人员:负责现场监督检查,确保施工质量。
三、施工准备1. 施工现场:确保施工现场平整、畅通,满足施工要求。
2. 施工材料:确保施工材料质量符合要求,且在有效期内。
3. 施工工具:确保施工工具完好、安全、适用。
四、施工工艺及安全措施1. 施工工艺:(1)施工前,对湿接缝部位进行凿毛处理,清除浮浆层和松散层。
(2)按照设计要求,对钢筋进行调整,保证无弯曲变形、无下垂变形,钢筋间距及保护层厚度符合规范要求。
(3)浇筑混凝土前,对施工缝进行冲洗,确保新旧混凝土接触良好。
(4)采用C50高性能混凝土,选用4.75-19mm连续级配碎石,P.O42.5低碱水泥,掺加矿粉及粉煤灰。
2. 安全措施:(1)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(2)施工人员必须按照操作规程进行施工,不得擅自改变施工方法。
(3)施工现场设置安全警示标志,提醒施工人员注意安全。
(4)施工过程中,禁止施工人员高空作业,如需高空作业,必须使用安全防护设施。
(5)施工过程中,禁止施工人员酒后作业、疲劳作业。
(6)施工过程中,禁止施工人员违规操作、违章作业。
(7)施工过程中,禁止施工人员擅自离开施工现场。
五、施工注意事项1. 施工过程中,密切关注天气变化,如遇雨、雪、雾等恶劣天气,暂停施工。
2. 施工过程中,注意观察施工部位,如发现异常情况,立即停止施工,并报告施工负责人。
3. 施工完成后,对施工部位进行验收,确保施工质量符合要求。
六、总结桥梁湿接缝施工过程中,严格遵循安全技术交底要求,确保施工安全、质量。
施工人员应提高安全意识,严格遵守操作规程,共同营造良好的施工环境。
交底人:__________交底时间:__________验收人:__________验收时间:__________。
一、交底目的为确保湿铺防水施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、交底内容1. 人员要求- 施工人员必须通过专业培训,并取得相关资格证书后方可上岗作业。
- 施工前需进行安全教育培训,了解本工程的安全技术要求及操作规程。
2. 材料与工具- 防水材料必须符合国家标准,存放于干燥通风的库房,远离火源和热源。
- 工具和设备应定期检查,确保其完好,符合安全操作要求。
3. 施工准备- 施工前应清除施工面杂物,确保施工面干净、平整。
- 预留施工缝、伸缩缝等,并做好标识。
4. 施工操作- 湿铺防水层前,应先涂刷底漆,提高防水层与基层的粘结强度。
- 湿铺防水卷材时,应遵循“先高后低、先远后近”的原则,确保卷材平整、无皱褶。
- 施工过程中,应随时检查防水层厚度,确保符合设计要求。
- 施工过程中,如发现卷材破损、脱落等问题,应及时修补或更换。
5. 安全防护- 施工人员必须佩戴安全帽、手套、防护眼镜等个人防护用品。
- 施工现场应设置安全警示标志,并配备消防器材。
- 高处作业时,必须系好安全带,并使用安全绳。
- 施工过程中,如遇雨天、雪天或五级以上大风,应暂停施工。
6. 现场管理- 施工现场应保持整洁,施工材料堆放整齐,通道畅通。
- 施工过程中,应遵守各项规章制度,不得擅自离岗、脱岗。
- 施工完成后,应及时清理施工现场,确保无安全隐患。
三、注意事项1. 湿铺防水施工过程中,严禁吸烟、用火。
2. 施工人员应严格遵守操作规程,不得违章作业。
3. 施工过程中,如发现安全隐患,应立即停止作业,并及时上报。
4. 施工结束后,应对施工现场进行全面检查,确保无安全隐患。
四、交底人(此处填写交底人姓名及职务)五、接受交底人(此处填写接受交底人姓名及职务)六、日期(此处填写交底日期)七、附件(如有相关附件,在此处列出)八、备注(如有其他需要说明的事项,在此处填写)。
一、交底目的为确保防水湿铺法施工过程中的安全,防止事故发生,特制定本安全技术交底。
二、交底内容1. 人员要求(1)施工人员必须经过专业培训,具备防水湿铺法施工技能,且持有相关上岗证。
(2)施工前应对施工人员进行安全技术培训,确保其掌握施工过程中的安全注意事项。
2. 施工准备(1)施工前,应检查施工现场的通风、照明、消防等设施是否齐全、有效。
(2)施工材料应按规定存放,不得随意堆放,保持施工现场整洁。
(3)施工工具应定期检查,确保其性能良好。
3. 施工过程(1)施工前,应对施工区域进行清理,确保基层平整、干净。
(2)施工过程中,应按照防水材料供应商提供的施工工艺进行操作。
(3)湿铺法施工时,应控制好施工温度,避免防水材料因温度过高或过低而影响施工质量。
(4)施工过程中,应确保防水材料与基层充分粘结,防止出现空鼓、翘边等现象。
(5)施工过程中,应避免防水材料被污染,防止影响防水效果。
4. 安全措施(1)施工人员应佩戴好安全帽、工作服、手套、防滑鞋等防护用品。
(2)高处作业时,应使用安全带,并设置安全防护网。
(3)施工过程中,应随时注意周围环境,防止发生物体打击、坠落等事故。
(4)施工用电应符合国家相关标准,确保用电安全。
(5)施工过程中,应严格遵守消防安全规定,防止火灾事故发生。
5. 应急措施(1)施工现场应配备消防器材,并确保其性能良好。
(2)施工人员应熟悉消防器材的使用方法,确保在火灾发生时能够及时有效地进行灭火。
(3)施工现场应设置安全通道,确保人员在紧急情况下能够迅速撤离。
三、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工人员应认真学习并掌握本安全技术交底内容,确保施工过程中严格遵守。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识。
4. 施工单位应加强施工现场的安全管理,确保施工安全。
四、交底时间(填写交底时间)五、交底人(填写交底人姓名及职务)六、接受交底人(填写接受交底人姓名及职务)七、备注(如有其他要求,可在此处填写)注:本模板仅供参考,具体交底内容应根据实际情况进行调整。
.. .施工技术交底项目名称: 271 省道邳州段改扩建工程承包单位:中国建筑一局(集团)有限公司合同号:S271-SG 监理单位:华宁工程咨询监理有限公司编号:项目名称271 省道邳州段改扩建工程会议主持交底单位中国建筑一局(集团)有限公司接受单位(附签到表)交底部位湿接缝、湿接头施工交底日期交底容:湿接缝、湿接头施工案工程技术交底一、施工工艺流程施工准备→梁端部凿毛、清理→安装永久支座及钢板→焊接、连接梁纵向预留钢筋→连接湿接缝钢筋→连接圆束波纹管→安装中横梁、端横梁、湿接缝模板→安装绑扎相应墩顶中心两侧桥面钢筋(包括护栏预埋钢筋)→按上述顺序逐一浇筑现浇中横梁、端横梁混凝土→浇注湿接缝混凝土→拆模、养护→混凝土达到设计强度后按顺序逐一拉顶板负弯矩束(并压浆)形成连续→拆除临时支座(体系转化)。
1.1 钢筋加工及安装1.1.1 钢筋加工(1)钢筋必须按照设计等级、规格、数量及尺寸加工,计算好单根钢筋长度后下料,在工作台上按设计钢筋尺寸放样,机械加工。
(2)轴心受拉和小偏心受拉杆件中的钢筋接头和直径大于25mm 的钢筋连接,应采用焊接。
1.1.2 箱梁中横梁、端横梁、湿接缝预留钢筋的连接(1 )对箱梁湿接缝、湿接头的预留钢筋进行调直、除锈、除油污等处理,钢筋经过调直与除去污锈后,钢筋表面洁净平直,无局部曲折,且箱梁之间对应的受力筋应同轴。
(2 )箱梁湿接缝预留钢筋与桥面板环形钢筋连接,必须采用焊接,焊接采用单面电弧焊,应满足钢筋搭接长度不小于 10d ,环向筋接头应上下交错分开布置。
(3 )箱梁中横梁、端横梁预留受力钢筋的连接必须采用焊接,可采用搭接电弧焊或帮条电弧焊,焊缝指标必须满足要求。
中横梁、端横梁其他预留钢筋的连接,可采用点焊或绑扎,钢筋绑扎应于搭接处在中心和两端用铁丝扎牢,搭接长度应满足规要求。
(4)帮条焊应采用与主筋同品牌同级别的钢筋。
(5 )焊接时,不得烧伤主筋;焊接过程中应及时清理焊渣,焊缝表面应平整或呈鱼鳞状,焊缝应平缓过渡,弧坑应填满,不得出现气或夹渣。
安全技术交底书表格编号
003
项目名称
中铁七局集团孟平铁路复线工程(郑州局管段)
共 4页交底编号
工程名称孟庙至平顶山西段增建二线工程
设计文件图号
施工部位
ZDK 242+623.4 1-24m梁湿接缝
交底日期2015年5 月24日
一、安全用电
1、严格执行“施工现场临时用电安全技术规范”和有关安全用电的规定,确保现场施工用电安全。
配电箱设置,必须按“一机、一闸、一漏”进行安装。
2、施工用电应有可靠的接地保护措施,配合主体施工的人员应经常检查缆线破损情况,是否有缆线与金属物品捆绑在一起,发现问题及时处理。
3、检查机电设备必须断电,并在开关箱上设警示牌、加锁,设专人防护。
现场电缆、电线必须按照要求进行架设,注意用电安全。
二、高空作业
1、凡有高血压、恐高症或因病精神欠佳和其他原因不适于高空作业的人,禁止进行高空作业。
高空作业的环境、通道必须保持畅通,不得堆放与操作无关的的东西。
2、高空作业的人员必须佩戴安全带,安全带应绑在稳固的地方,扣环应悬挂在腰部的上方,并要注意带子不能与锋利或毛刺的地方接触,以防摩擦割断。
3、高空作业衣着要灵便,严禁穿拖鞋、高跟鞋、硬底鞋和带钉易滑的鞋或光脚,应穿防滑鞋。
所用材料要堆放平稳,工具应随手放入工具。
