路基施工技术交底
- 格式:docx
- 大小:731.79 KB
- 文档页数:15
路基工程施工技术交底一、任务背景路基工程是道路建设中的重要环节,施工技术交底是确保施工质量和安全的关键步骤。
本文将详细介绍路基工程施工技术交底的标准格式,包括交底内容、交底人员、交底时间等要求。
二、交底内容1. 工程概况:交底人员应首先介绍路基工程的概况,包括项目名称、工程位置、工程规模等基本信息,以确保所有参与人员对工程有清晰的认识。
2. 施工方案:交底人员应详细讲解路基工程的施工方案,包括施工方法、施工步骤、使用的设备和材料等。
同时,应强调施工过程中的安全注意事项,如防护措施、危险源识别和应急预案等。
3. 施工要点:交底人员应重点讲解路基工程的施工要点,包括土方开挖、填筑、压实等关键环节。
应说明施工过程中的技术要求和质量控制点,以确保施工质量符合设计要求。
4. 检验与验收:交底人员应介绍路基工程的检验与验收标准,包括工程质量验收标准、验收方法和验收程序等。
同时,应强调施工过程中的质量控制措施,如取样、试验和记录等。
5. 安全生产:交底人员应重点强调施工过程中的安全生产,包括施工现场的安全管理、作业人员的安全防护和应急救援等。
同时,应介绍相关法律法规和安全操作规程,以确保施工过程中的安全性。
三、交底人员1. 施工单位负责人:负责整个路基工程施工的施工单位负责人应参与施工技术交底,并对工程的施工质量和安全负责。
2. 施工班组长:负责具体施工任务的施工班组长应参与施工技术交底,并负责组织施工人员按照交底内容进行施工。
3. 监理工程师:负责监督路基工程施工的监理工程师应参与施工技术交底,并对施工过程进行监督和检查。
4. 作业人员:参与路基工程施工的作业人员应参与施工技术交底,并对交底内容进行理解和遵守。
四、交底时间1. 施工前:施工单位应在施工前进行施工技术交底,确保所有参与人员对施工内容和要求有清晰的认识。
2. 施工过程中:在施工过程中,如有需要,施工单位应及时进行技术交底,以确保施工质量和安全。
路基工程技术交底引言概述:路基工程技术交底是指在道路建设过程中,施工单位向相关人员详细介绍路基工程的施工技术要求、质量标准和安全注意事项的过程。
技术交底是确保工程施工顺利进行、质量可控的重要环节,对于保障道路工程的质量和安全具有重要意义。
一、施工方案交底1.1 确定施工方案:施工单位应根据设计要求和现场实际情况确定路基工程的施工方案,包括施工工艺、施工方法、施工顺序等。
1.2 技术要求说明:施工单位应向相关人员详细介绍路基工程的技术要求,包括路基填筑的标准、压实度要求、坡度要求等。
1.3 安全注意事项:施工单位应重点强调施工过程中的安全注意事项,包括施工人员的安全防护、机械设备的安全操作等。
二、材料设备交底2.1 材料要求说明:施工单位应向相关人员介绍路基工程所需材料的规格、质量要求和使用方法,确保施工材料符合标准。
2.2 设备使用说明:施工单位应说明施工过程中所需使用的设备的型号、性能参数和操作方法,保证设备正常运转。
2.3 维护保养要求:施工单位应向相关人员说明路基工程设备的维护保养要求,延长设备的使用寿命,确保施工进度。
三、质量控制交底3.1 质量验收标准:施工单位应向相关人员介绍路基工程的质量验收标准,包括填筑厚度、坡度、平整度等方面的要求。
3.2 质量控制措施:施工单位应说明路基工程施工过程中的质量控制措施,包括检测手段、验收程序等,确保施工质量达标。
3.3 质量整改措施:施工单位应向相关人员说明路基工程发现质量问题时的整改措施,及时处理质量异常情况,保证工程质量。
四、安全生产交底4.1 安全生产规定:施工单位应向相关人员介绍路基工程施工过程中的安全生产规定和操作规程,确保施工安全。
4.2 紧急应急措施:施工单位应说明路基工程施工过程中可能发生的紧急情况和应急措施,保障施工人员的生命安全。
4.3 安全防护设施:施工单位应强调安全防护设施的设置和使用,保障施工现场的安全环境。
五、施工进度交底5.1 施工计划安排:施工单位应向相关人员介绍路基工程的施工计划安排,包括施工周期、施工阶段划分等。
路基安全技术交底路基是公路建设中的重要组成部分,其安全性直接关系到交通运行的顺畅和行车的安全。
为了确保路基施工的安全与质量,对路基安全技术进行全面交底和培训是非常必要的。
本文将就路基安全技术的相关内容进行详细介绍,并提供相应的施工指导和注意事项。
一、路基施工前准备1. 路基勘测与设计在进行路基施工之前,必须进行充分的勘测与设计工作。
勘测要确定路基的地质状况、地形地貌等信息,设计要合理确定路基的宽度、坡度和路堤高度等参数。
只有在充分了解路基情况的基础上,才能准确进行后续施工工作。
2. 施工方案制定根据勘测与设计结果,制定合理的施工方案。
施工方案要考虑施工工艺、施工顺序、作业人员配备等因素,并应符合相关的安全规范与标准。
在制定施工方案时,还需重点考虑施工期间的交通安全与施工效率之间的平衡。
3. 动态施工管理在路基施工过程中,要进行动态施工管理,及时调整施工计划和方案。
必须根据实际情况进行路基的质量检测,并及时进行调整和修正。
同时,要做好与其他施工工序的衔接,确保整个施工过程的顺利进行。
二、路基施工的安全要求1. 施工场地安全选择合适的施工场地是确保路基施工安全的基础。
场地应避免地质灾害风险区、水源关系区和重大设施区,并具备良好的排水条件。
在开展施工前,还需对场地进行清理和平整,确保施工条件符合要求。
2. 施工人员安全施工工作涉及到大量的人员操作,因此必须严格遵守相关安全规程和操作规范。
施工人员需要佩戴符合要求的安全防护装备,如安全帽、防护眼镜和防滑鞋等。
另外,还需加强对施工人员的培训和安全技术交底,提高其安全意识和自我保护能力。
3. 设备工具安全施工过程中使用的各种设备和工具必须符合相关的质量标准,并经过定期检查和维护。
操作人员必须熟悉设备的使用方法和操作规程,并定期进行技术培训和考核。
同时,还要加强对设备的现场管理,确保其良好的工作状态和使用环境。
4. 施工现场交通安全施工现场交通安全是路基施工中不可忽视的一环。
施工过程中的施工边线恢复及高程控制。
测量班负责监控和检查。
填筑过程中的中线恢复由测量班于路堤与横向结构物过渡段示意图(二))当横向结构物与线路斜交时,过渡段应采用斜交正做,即沿线路方向结构物与路基的两交点之间部分路基填料全部为A组土,按照与过渡段相同的标准进行碾压,之后再设置标准的正交过渡段。
②路堤与横向结构物过渡段填筑横向结构物两端的过渡段填筑必须对称进行,并与相邻路堤同步施工。
过渡段与相邻路基同步分层填筑碾压。
施工方法同路堤与桥台过渡段填筑。
好临时防排水设施,保持排水畅通,保证施工场地不积水和不受雨水冲刷破坏。
执行者,施工班组安全员是保证安全生产的直接人员。
法有关条款、建设部颁布的建筑企业安全生产条例、规定,地方政府和主管部门发布的有关安全生用。
将料场、营地建在危险地带。
如无法避免,应当采取适当措施(如修建导流堤、在多发地段上游拦的专职质量人员)负责项目质量监查和日常工作,质量管理组织机构、质量保证体系框图见下图。
人员对审核结果有无问题均要进行有效标识,填写审核意见,汇总成册;必要时及时与设计单位沟格证,并严格按照规范要求的批量或数量进行抽检。
计要求的填料并分层填筑碾压达到相应的压实标准。
证工期管理领导小组,形成工期保证体系。
总结工程进展情况,分析计划执行情况、安全质量情况、存在的问题,下达下月施工计划,提出下量恢复原地表地貌。
避免产生白色污染;垃圾存放处要远离营区、远离水源。
施。
安排间隔替换施工方法,确保劳动者的健康。
外用水冲洗干净,保持道路的清洁。
经常对道路进行维修、维护,确保道路晴雨畅通,并方便沿线公路、铁路施工等施工的安全巡视,并派专人对施工区排水系统进行检查和清理,确保排水系统排日期:41。
路基工程技术交底引言:路基工程技术交底是指在道路建设过程中,工程施工方向工程监理方提供详细的技术交底,确保施工人员充分了解工程要求和施工规范,以保证道路工程质量和安全。
本文将从四个方面详细介绍路基工程技术交底的内容和重要性。
一、施工方案交底1.1 施工方案的编制:施工方案是指根据设计图纸和技术要求,制定施工的具体方案。
施工方案应包括施工工艺、施工方法、施工顺序等内容,并应符合相关的法规和标准。
1.2 施工方案的交底内容:施工方案交底应包括方案的编制依据、施工的具体步骤、施工的注意事项等内容。
同时,还应向施工人员介绍方案的目标和要求,以及方案的实施计划和时间安排。
1.3 施工方案交底的重要性:施工方案交底可以确保施工人员对工程的要求和施工流程有清晰的认识,避免浮现施工错误和事故。
同时,施工方案交底还可以提高施工效率,保证工期的顺利进行。
二、质量控制交底2.1 质量控制的目标:质量控制是指在施工过程中,通过采取一系列措施和方法,确保工程质量符合设计要求和技术标准。
质量控制的目标是保证工程的安全性、耐久性和功能性。
2.2 质量控制的方法:质量控制应包括施工过程中的质量检查、质量记录和质量验收等环节。
施工人员应按照像关的质量标准和规范进行工作,并及时记录和报告施工过程中的质量问题。
2.3 质量控制交底的重要性:质量控制交底可以匡助施工人员了解质量控制的目标和方法,提高他们的质量意识和责任感。
同时,质量控制交底还可以促进施工方和监理方之间的沟通和合作,共同确保工程质量的达标。
三、安全技术交底3.1 安全技术要求:安全技术要求是指在施工过程中,为保障工人的人身安全和工程的安全,制定的一系列安全规定和措施。
安全技术要求应包括施工现场的安全管理、施工人员的安全防护和施工设备的安全使用等方面。
3.2 安全技术交底的内容:安全技术交底应包括安全技术要求的详细说明和具体操作方法的演示。
施工人员应了解施工现场的危(wei)险因素和应对措施,掌握安全防护设备的使用方法,并熟悉应急处理措施。
路基工程技术交底一、任务背景路基工程是公路建设中的重要环节,其质量直接关系到道路的使用寿命和安全性。
为了确保路基工程的质量,需要进行技术交底,明确施工方案、工艺要求和质量控制措施,以及相关的安全注意事项等。
本文将详细介绍路基工程技术交底的内容和要求。
二、技术交底内容1. 施工方案:包括路基工程的总体布局、施工方法、施工顺序等。
需要明确各施工工序的具体要求,如挖方、填方、压实等。
2. 工艺要求:详细说明各工序的具体操作方法和技术要求,包括土方开挖、填筑与压实、边坡处理、排水设施等。
需要强调施工过程中的关键环节和重点控制要点。
3. 质量控制措施:明确各工序的质量控制要求和检验方法,包括土方开挖的质量验收、填筑与压实的质量控制、边坡处理的质量要求等。
需要强调施工过程中的质量控制重点和验收标准。
4. 安全注意事项:列举施工过程中的安全隐患和注意事项,包括施工人员的个人安全防护、机械设备的安全操作、交通安全等。
需要强调施工过程中的安全风险和应对措施。
三、技术交底要求1. 交底人员:交底人员应为具备相关专业知识和经验的技术人员,能够全面、准确地传达施工方案、工艺要求和质量控制措施等内容。
2. 交底时间:交底应在施工前进行,确保施工人员在开始工作前了解并熟悉相关要求。
3. 交底形式:可以采用会议、讲解、培训等形式进行,确保交底内容能够被施工人员理解和接受。
4. 交底记录:应对交底内容进行记录,包括交底时间、参预人员、交底内容等,以备后续查阅和追责。
5. 交底效果评估:应对交底效果进行评估,通过检查施工现场和工程质量,评估交底的有效性和施工人员的理解程度。
四、案例分析以某公路路基工程为例,交底内容如下:1. 施工方案:工程总体布局为XX公里,采用挖方填方法施工,先进行挖方开挖,再进行填筑与压实,最后进行边坡处理。
挖方采用机械挖掘,填筑与压实采用碾压机进行,边坡处理采用护坡砖铺设。
2. 工艺要求:挖方开挖时,应注意土质的稳定性和坡度要求,避免发生坍塌和滑坡。
路基施工安全技术交底
引言
路基施工是道路建设的关键环节之一,也是保障道路工程质量和施工人员安全的重要步骤。
为了保障施工安全,并确保施工人员在施工过程中能够正确理解并遵守安全操作规程,进行安全交底是十分必要的。
本文将介绍路基施工安全技术交底的重要性以及具体的操作内容。
一、路基施工安全技术交底的重要性
1. 提高施工人员的安全意识:通过安全技术交底,能够使施工人员充分了解施工现场的危险因素,并能够正确应对突发情况,提高施工人员的安全意识和自我保护能力。
2. 防止施工事故的发生:安全技术交底能够使施工人员清楚地了解施工过程中的风险,并学习采取相应的预防和控制措施,从而有效地降低事故发生的可能性。
3. 保障道路工程质量:通过安全技术交底,可以确保施工人员
按照规范进行施工,遵循正确的工艺流程,从而提高道路工程的质量。
二、路基施工安全技术交底的操作内容
1. 工程概况介绍:在安全技术交底的开始阶段,应首先对道路
工程的整体情况进行概况介绍,包括工程目标、施工范围、施工时
间等,以便施工人员对整个施工的背景有清晰的认识。
2. 工程风险分析:根据道路工程的特点和实际情况,对施工过
程中可能存在的风险进行分析和评估,包括地质灾害、交通安全、
人员伤亡等方面的风险,并提出相应的应对措施和应急预案。
3. 安全操作规程:详细介绍施工过程中各个环节的安全操作规程,包括施工设备操作、危险源识别与防范、作业环境的安全要求等。
确保施工人员能够正确理解和遵守这些规程,并做到安全施工。
4. 紧急情况处理:针对施工现场可能发生的紧急情况,如火灾、坍塌等,对施工人员应急处理的方法和程序进行详细说明,包括紧。
路基工程施工技术交底一、施工前准备工作1. 路基工程的定义和作用路基工程是指在道路建设中,为道路提供稳定的基础支撑的工程。
其作用是承载道路上的交通荷载,分散荷载到地基,保证道路的安全和稳定。
2. 施工前的勘察和设计在进行路基工程施工前,需要进行勘察和设计工作。
勘察工作包括地质勘察、水文勘察等,以了解地质条件、地下水位等情况。
设计工作包括路基的宽度、坡度、填方和挖方等设计。
3. 施工前的材料准备施工前需要准备好所需的材料,包括填土材料、石料、砂石、水泥等。
这些材料需要符合相关标准,并进行质量检测。
二、施工工艺及要求1. 路基开挖路基工程开始前,需要进行路基开挖工作。
开挖时应按照设计要求进行,保证路基的宽度、坡度和纵横坡等参数符合设计要求。
开挖过程中要注意安全,防止塌方等事故发生。
2. 路基填筑路基填筑是指将挖掘出的土方填充回路基中,以提高路基的高度和稳定性。
填筑土方时要注意土方的均匀性和密实性,避免出现空隙和松散的情况。
3. 路基压实路基填筑完成后,需要进行路基的压实工作。
压实的目的是提高路基的密实度和稳定性。
压实方法可以采用振动压路机、压路机等设备进行。
4. 路基排水路基工程中,排水是一个重要的环节。
合理的排水系统能够有效地防止路基受水侵蚀和软化。
排水系统包括排水沟、排水管道等。
5. 路基表面处理为了提高路基的平整度和稳定性,需要对路基表面进行处理。
处理方法可以采用碾压、铺设石屑等。
三、施工安全措施1. 施工现场安全施工现场应设置明显的警示标志,确保施工区域的安全。
同时,施工人员应穿戴符合要求的安全防护装备,如安全帽、防护眼镜、手套等。
2. 施工设备安全施工设备应定期进行维护和检修,确保设备的正常运行。
操作人员应经过专业培训,掌握设备的使用方法和注意事项。
3. 施工作业安全施工作业时,应注意合理安排施工顺序,避免交叉作业。
同时,要加强对施工人员的安全教育和培训,提高其安全意识。
四、质量验收标准1. 路基平整度路基平整度是指路基表面的平整程度。
路基工程施工技术交底引言概述:路基工程施工技术交底是指在道路建设过程中,施工单位向相关人员详细介绍路基工程的施工技术要求和注意事项的过程。
这是确保道路工程施工质量和安全的重要环节。
本文将从五个方面详细阐述路基工程施工技术交底的内容。
一、施工工艺交底:1.1 施工工艺的选择:根据路基工程的具体情况,选择合适的施工工艺,包括挖填法、边坡法等。
要求施工人员了解各种工艺的特点和适合范围,确保选择合适的工艺。
1.2 施工工艺的步骤:详细介绍施工工艺的具体步骤,包括挖土、填筑、夯实等。
要求施工人员掌握每一个步骤的要点和注意事项,确保施工过程顺利进行。
1.3 施工工艺的质量控制:强调施工工艺的质量控制,包括土方开挖的坡度控制、填筑层厚度的控制等。
要求施工人员严格按照规范要求进行施工,确保工程质量。
二、施工设备交底:2.1 施工设备的选择:根据路基工程的规模和特点,选择合适的施工设备,如挖掘机、推土机等。
要求施工人员了解各种设备的性能和适合范围,确保选择合适的设备。
2.2 施工设备的操作要点:详细介绍施工设备的操作要点,包括设备的启动、操作技巧等。
要求施工人员熟练掌握设备的操作方法,确保施工安全。
2.3 施工设备的维护保养:强调施工设备的维护保养,包括定期检查、清洁和润滑等。
要求施工人员按照设备使用说明书进行维护保养,延长设备寿命。
三、材料使用交底:3.1 材料的选择:根据路基工程的要求,选择合适的材料,如土石方材料、填充材料等。
要求施工人员了解各种材料的性能和适合范围,确保选择合适的材料。
3.2 材料的存放和保管:详细介绍材料的存放和保管要求,包括防潮、防火等。
要求施工人员按照规定要求妥善保管材料,防止材料受损。
3.3 材料的使用方法:强调材料的正确使用方法,包括土方的堆放、填筑材料的均匀分布等。
要求施工人员按照规范要求使用材料,确保施工质量。
四、安全施工交底:4.1 安全施工要求:详细介绍安全施工的要求,包括施工人员的安全防护、施工现场的安全措施等。
路基工程施工技术交底一、施工技术交底的目的和意义施工技术交底是指在施工前,施工负责人向施工人员详细说明工程施工的技术要求、施工方法、施工流程、安全注意事项等相关内容。
其目的是确保施工人员能够正确理解和掌握工程施工的技术要求,提高施工质量,确保工程安全,保证工期进度。
二、施工技术交底的内容1. 工程概况:介绍工程的基本情况,包括工程名称、地点、规模、施工单位等。
2. 技术要求:详细说明工程施工的技术要求,包括土方开挖、填筑、压实等工艺要求,以及相关的施工标准和规范。
3. 施工方法:介绍工程施工的具体方法和步骤,包括施工设备的选择和使用、施工工艺流程等。
4. 安全注意事项:强调施工过程中的安全注意事项,包括施工现场的安全防护、施工作业人员的安全教育和培训等。
5. 质量控制:说明工程施工过程中的质量控制要求,包括材料的选择和验收、施工工艺的控制、质量检测等。
6. 环境保护:强调施工过程中的环境保护要求,包括施工现场的环境保护措施、施工废弃物的处理等。
三、施工技术交底的方法和要求1. 交底会议:可以组织交底会议,邀请施工人员参加,并通过PPT、视频等形式进行交底。
会议应明确交底的内容、时间和地点,并提前通知参会人员。
2. 书面交底:可以将交底内容编写成文档,通过打印或者电子邮件等方式发送给施工人员。
文档应包含详细的施工技术要求和注意事项,并要求施工人员在阅读后签字确认。
3. 现场指导:施工负责人可以亲自到施工现场,对施工人员进行现场指导和交底。
在现场指导中,施工负责人应重点强调施工方法、安全注意事项和质量控制要求。
四、施工技术交底的效果评估和改进1. 评估方法:可以通过施工过程中的质量检查、安全检查和现场巡查等方式,对施工人员的技术理解和操作水平进行评估。
2. 改进措施:根据评估结果,及时总结经验教训,提出改进措施。
可以通过加强培训、提供技术支持和完善交底内容等方式,提高施工人员的技术素质和工作效率。
五、施工技术交底的注意事项1. 清晰明了:交底内容应简洁明了,避免使用专业术语和复杂的技术语言,确保施工人员能够准确理解。
路基工程施工技术交底引言概述:路基工程施工技术交底是指在道路建设过程中,施工单位向相关人员详细介绍路基工程施工技术的过程。
这是确保道路施工质量和安全的重要环节,能够提高施工人员的专业能力和工作效率。
本文将从五个方面介绍路基工程施工技术交底的内容。
一、施工工艺交底1.1 施工工艺概述:详细介绍路基工程施工的整体工艺流程,包括开工准备、地质勘察、挖掘和填筑等。
1.2 施工工艺要点:强调施工中需要特殊注意的关键环节,如土方开挖的顺序、填筑材料的选择等。
1.3 施工工艺安全措施:介绍施工过程中需要采取的安全措施,如施工现场的防护、作业人员的安全教育等。
二、施工设备交底2.1 施工设备概述:列举需要使用的施工设备,如挖掘机、压路机等,并介绍其基本原理和使用方法。
2.2 施工设备操作要点:详细说明施工设备的操作要领,包括设备的启动、调试和操作技巧等。
2.3 施工设备维护保养:强调设备的日常保养和维护,包括润滑油的更换、零部件的检查等,以确保设备的正常运行。
三、施工质量要求交底3.1 施工质量标准:介绍路基工程施工的质量要求,如填筑土的密实度、路基的平整度等。
3.2 施工质量检查方法:详细说明施工质量的检查方法和指标,如使用密实度计、平整度仪等进行检测。
3.3 施工质量纠正措施:强调在发现施工质量问题时需要及时采取的纠正措施,如重新填筑、修整等。
四、施工安全交底4.1 施工安全规范:介绍施工过程中需要遵守的安全规范,如佩戴安全帽、正确使用安全绳等。
4.2 施工现场安全控制:详细说明施工现场的安全控制措施,如设置警示标志、划定施工区域等。
4.3 施工事故应急处理:强调在发生施工事故时需要采取的应急处理措施,如报警、组织救援等。
五、施工组织交底5.1 施工组织架构:介绍施工单位的组织架构和人员分工,确保施工过程的协调和顺利进行。
5.2 施工进度安排:详细说明施工的进度安排和时间节点,以确保施工按时完成。
5.3 施工协调配合:强调施工人员之间的协作和配合,确保施工过程的高效和顺利进行。

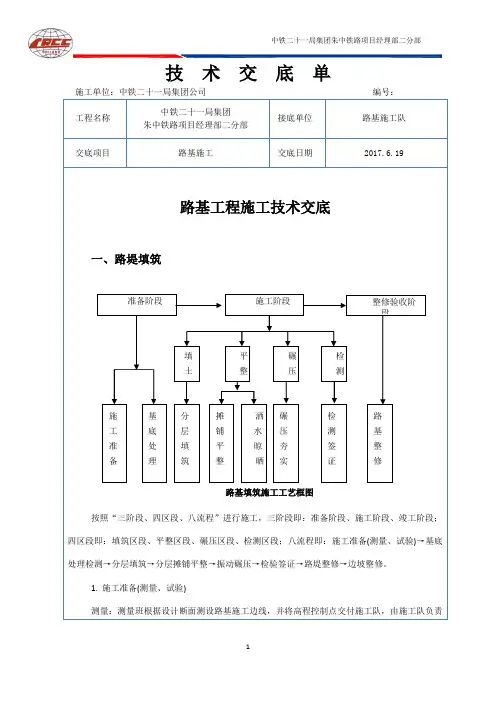

路基工程施工技术交底一、填土前准备工作先进行施工测量放样,对含水量偏大的路段,在路基两侧开挖临时排水沟,必要时在路基中挖纵横排水沟,加快基底土壤凉干。
按技术规范要求对表土进行清理,清理表土后,将地表碾压使之达到规定标准。
二、路基试验段作业在经过整修的路段上选几段长度不小于100m的路基作填筑试验,以确定不同的填料、不同的压实度、不同碾压方式情况下,达到设计压实度的最佳铺筑厚度及不同吨位压路机的最佳压实遍数、速度等。
该项试验工作在使用该种填料前一个月予以完成,并报工程师批准,作为路基填筑施工时的依据。
三、路基填筑方法:路基填筑采用水平分层、纵向分段、以机械施工为主、人工为辅的作业方法进行施工。
填料控制粒径,经过筛分后粒径达到设计标准才可以运至准备施工的路基上,将合格的路基填料运到填筑地点,其卸料顺序按先两面侧后中间,派专人指挥,按规定数量均匀卸料,以免影响摊铺厚度和质量。
每层路基的摊铺宽度均大于设计宽度30cm~50cm,以保证路基边坡位置的压实质量和边坡整修的净宽。
四、填方路基施工①、路基填筑工程可用配套的机械化施工。
形成挖、装、运、摊、平、压机械化流水作业,可保证路基填筑高质量,高速度的完成。
四、路基挖土方施工1、承包人在深挖路堑(含高边坡)开工前28天,应根据路堑深度、长度、边坡高度、地形、地质、开挖断面、土方调配及弃方等情况,制定详细的施工作业计划报监理批准,否则不得开挖。
2、路基挖方前必须做好截水沟和临时排水设施。
路基开挖后,如发现有地下渗水,应加深边沟并及时设置盲沟,将地下水引出路基范围。
3、在整个施工期间,承包人必须始终保持路基排水畅通,监理应督促承包人采取有效措施排除降水、附近地带流入的地面及施工用水,疏导、堵截、隔离对路基有害的地下水。
4、挖方路基有不同土石分层时,承包人就尽可能按土石分类进行开挖,并应将挖出的适用材料与非适用材料严格分开。
5、开挖弃方或不适宜的材料,监理应通知承包人丢弃。
路基工程技术交底标题:路基工程技术交底引言概述:路基工程技术交底是指在道路建设过程中,施工单位向相关人员详细说明路基工程的设计要求、施工方法和质量要求,确保施工过程中能够按照设计要求进行施工,保障道路工程的质量和安全。
一、设计要求1.1 确定路基的设计参数:包括路基的宽度、坡度、高程等参数,根据设计要求确定施工的基准线和标高点。
1.2 确定路基的承载能力:根据设计要求确定路基的承载能力,包括路基的土壤类型、厚度、强度等参数。
1.3 确定路基的排水设计:根据设计要求确定路基的排水设计,包括路基的坡度、排水沟的设置、排水管道的布置等。
二、施工方法2.1 土方开挖:根据设计要求进行土方开挖,保证路基的平整度和坡度符合要求。
2.2 压实作业:采用合适的压实设备进行路基的压实作业,确保路基的密实度和稳定性。
2.3 铺设材料:选择合适的路基材料进行铺设,包括砂石料、碎石料等,按照设计要求进行铺设和压实。
三、质量要求3.1 路基平整度:要求路基的平整度符合设计要求,确保车辆行驶平稳,减少车辆损坏和事故发生的可能性。
3.2 路基稳定性:要求路基的稳定性符合设计要求,能够承受车辆和行人的荷载,确保道路安全。
3.3 施工质量检测:对路基施工过程进行质量检测,确保施工质量符合设计要求,及时发现和处理施工中的质量问题。
四、安全措施4.1 施工现场安全:加强施工现场的安全管理,设置警示标志、隔离设施等,确保施工人员和过往车辆的安全。
4.2 施工人员安全:对施工人员进行安全教育和培训,提高施工人员的安全意识,减少施工事故的发生。
4.3 设备安全:对施工设备进行定期检查和维护,确保施工设备的安全运行,避免设备故障引起事故。
五、交底要求5.1 交底内容:详细说明路基工程的设计要求、施工方法和质量要求,确保相关人员了解并按照要求进行施工。
5.2 交底时间:在施工前进行路基工程技术交底,确保施工人员在施工过程中能够按照设计要求进行施工。
路基施工技术交底1. 施工准备1.1 施工图纸及设计文件施工前应认真阅读和理解施工图纸、设计文件及有关技术规范,确保施工过程中符合设计要求和规范规定。
1.2 施工方案及施工组织设计根据施工图纸、设计文件及技术规范,编制施工方案及施工组织设计,明确施工顺序、施工方法、质量标准、安全措施等。
1.3 施工现场及施工人员施工现场应平整、压实、无障碍物,并满足施工要求。
施工人员应具备相应的技能和资格,了解施工方案及施工组织设计,并经过安全教育培训。
2. 施工工艺及操作要点2.1 路基开挖•按照设计要求开挖路基,保证开挖断面尺寸、坡度和平整度符合设计要求。
•开挖过程中应严格控制高程,确保路基施工精度。
•开挖产生的土石方应合理堆放,不得占用施工便道和影响施工进度。
2.2 路基排水•根据设计要求设置排水设施,包括排水沟、排水管、排水井等,确保路基排水畅通。
•排水设施施工应满足坡度、长度、直径等设计要求,连接牢固,密封性好。
2.3 路基填筑•填筑材料应符合设计要求,具有较好的压实性和稳定性。
•填筑顺序应从低侧向高侧进行,分层填筑、分层压实。
•填筑过程中应控制填筑厚度,确保压实效果。
2.4 路基压实•采用合适的压实机械,按照压实工艺要求进行压实。
•压实过程中应遵循“先轻后重、先慢后快、先稳后振”的原则,确保路基压实均匀。
2.5 路基整平•填筑完成后进行整平,使路基表面平整、无压实痕迹。
•整平过程中应控制高程,确保路基施工精度。
2.6 路基养护•施工完成后对路基进行养护,保持路基表面湿润,防止裂缝和变形。
•养护期间应禁止重型车辆通行,确保路基质量。
3. 质量控制及验收3.1 质量控制•施工过程中应严格按照施工方案及施工组织设计进行施工,确保质量。
•施工过程中应加强监督检查,发现问题及时整改。
3.2 验收•施工完成后,组织有关单位进行验收,验收内容包括路基断面尺寸、高程、压实度、平整度等。
•验收不合格的路基不得投入使用,发现问题应按照验收意见进行整改。
路基工程技术交底标题:路基工程技术交底引言概述:路基工程技术交底是指在道路建设过程中,施工单位向相关人员交待路基工程的技术要求、施工方法和注意事项的过程。
技术交底的目的是确保施工人员了解工程要求,按照规范进行施工,保证道路工程质量和安全。
一、路基工程的基本要求1.1 确保路基平整度:路基平整度对道路的舒适性和安全性有重要影响,施工人员应严格按照设计要求进行路基平整度的控制。
1.2 保证路基的承载力:路基的承载力直接影响道路的使用寿命和安全性,施工人员应根据设计要求进行路基土方填筑和夯实,确保路基的承载力符合要求。
1.3 控制路基的坡度和横坡:路基的坡度和横坡对道路排水和车辆行驶有重要影响,施工人员应合理控制路基的坡度和横坡,确保道路的排水和行驶安全。
二、路基工程的施工方法2.1 土方开挖与填方:施工人员应根据设计要求进行土方开挖和填方作业,确保路基的平整度和承载力。
2.2 夯实与压实:施工人员应采用适当的夯实和压实设备对路基进行夯实和压实,保证路基的密实度和稳定性。
2.3 防护措施:在施工过程中,应加强对路基的防护措施,避免因外界因素导致路基损坏或者变形。
三、路基工程的注意事项3.1 施工现场管理:施工人员应加强施工现场管理,确保施工作业安全有序进行。
3.2 施工质量控制:施工人员应严格按照设计要求进行施工,保证路基工程质量符合标准。
3.3 施工进度控制:施工人员应合理安排施工进度,确保工程按时完成。
四、路基工程的验收标准4.1 平整度验收:路基平整度应符合设计要求,不得浮现凹凸不平或者波浪状。
4.2 承载力验收:路基的承载力应符合设计要求,能够满足道路使用的要求。
4.3 坡度和横坡验收:路基的坡度和横坡应符合设计要求,保证道路的排水和行驶安全。
五、路基工程的施工安全5.1 安全防护设施:施工现场应设置必要的安全防护设施,确保施工人员的安全。
5.2 施工人员培训:施工单位应对施工人员进行安全培训,提高他们的安全意识和技能。
路基工程施工技术交底一、施工前准备1. 确认施工范围和施工图纸,了解工程的基本情况和要求。
2. 检查施工所需的设备、材料和人员是否齐备,确保施工的顺利进行。
3. 制定施工方案和施工进度计划,明确施工的步骤和时间节点。
二、施工现场布置1. 根据施工图纸和设计要求,确定施工现场的布置和暂时设施的设置,如施工道路、施工场地、办公室等。
2. 确保施工现场的安全,设置警示标志、安全通道和防护措施,保证施工人员的安全。
三、路基开挖1. 根据设计要求和施工图纸,确定路基的开挖范围和深度。
2. 选择合适的施工机械和工具,进行路基的开挖和挖土运输。
3. 控制挖土的坡度和坡度变化,保证路基的平整度和坡度要求。
四、路基填筑1. 根据设计要求和施工图纸,确定路基填筑的材料和填筑的厚度。
2. 选择合适的施工机械和工具,进行路基填筑,并按照设计要求进行夯实。
3. 控制填筑的坡度和坡度变化,保证路基的平整度和坡度要求。
五、路基处理1. 根据设计要求和施工图纸,确定路基处理的方式和要求,如边沟、排水沟等。
2. 进行路基处理的施工,保证边沟和排水沟的规范和畅通。
3. 检查路基处理的质量,确保符合设计要求和施工规范。
六、施工质量控制1. 对施工过程中的关键节点进行质量检查,如开挖、填筑、夯实等。
2. 进行必要的试验和检测,确保施工质量符合设计要求和施工规范。
3. 对施工过程中浮现的问题及时处理,保证施工质量的稳定和可靠。
七、施工安全管理1. 制定施工安全管理制度和操作规程,明确施工人员的安全责任和安全操作要求。
2. 进行施工安全教育和培训,提高施工人员的安全意识和技能。
3. 加强施工现场的安全巡查和监督,及时发现和解决安全隐患。
八、施工进度控制1. 根据施工方案和施工进度计划,及时调整施工进度,确保施工的顺利进行。
2. 进行施工进度的跟踪和监控,及时解决施工过程中的问题和延误。
3. 提前预判和解决施工进度中可能浮现的风险和难题,保证工程按时完成。
路基安全技术交底引言:路基安全是道路建设中不可忽视的重要环节,它关系到公路的使用寿命和交通安全。
为了确保公路的长期稳定运营,并保护驾车人员的生命财产安全,进行路基安全技术交底是必不可少的。
本文将介绍路基安全技术交底的概念、目的和内容,以及重点关注的几个关键方面。
一、概念及目的路基安全技术交底是指在道路施工过程中,由工程管理人员向施工人员详细说明路基工程的安全注意事项和操作要求。
其目的是确保施工人员在施工过程中按照标准操作,合理利用材料,避免施工中出现安全事故,保障工程质量和人员安全。
二、内容1. 施工前准备:在施工前应对路基工程进行全面检查,确保施工地点平坦且无危险物品。
施工人员应正确穿戴个人防护装备,并熟悉所使用的工具和材料。
2. 排水安全:路基工程需要考虑排水问题,确保道路在雨水季节能够迅速排水,避免水患。
施工人员需要掌握正确的排水方法,保证路基的稳定性。
3. 施工过程中的注意事项:a. 操作规范:施工人员必须按照标准操作规范进行施工,避免临时性措施对道路安全造成影响。
b. 施工区域隔离:在施工过程中,必须对施工区域进行明确的隔离措施,确保通行的车辆和行人不受影响。
c. 管理疏导交通:施工人员需要有能力疏导交通,确保车辆按照指定通行路线行驶,避免发生交通拥堵和意外事故。
d. 施工现场检查:施工人员需要经常对施工现场进行检查,及时发现并处理安全隐患。
4. 施工完工后的处理:施工完成后,应确保道路整洁,没有任何施工垃圾和材料留在施工区域。
必要时,进行地块复绿,还原原有景观。
三、重点关注的几个方面1. 地质情况:在进行路基安全技术交底时,应特别关注地质情况。
地质情况直接影响路基的稳定性,需要针对不同地质情况采取相应的工程措施。
2. 施工材料的选择和使用:路基工程的质量和安全性与所使用的材料密切相关。
选择合适的材料,并正确使用,以确保路基工程的稳定性和耐久性。
3. 路基的坡度和排水:路基的坡度和排水系统是确保道路安全性和使用寿命的重要因素。
路基工程施工技术交底一、施工技术交底的目的和意义路基工程是公路建设中的重要环节,施工技术交底是确保施工质量和安全的关键步骤。
通过施工技术交底,可以使施工人员全面了解工程的施工要求、工艺流程、安全注意事项等,确保施工按照规范进行,提高施工质量,保障工程安全。
二、施工技术交底的内容1. 工程概况:介绍路基工程的整体情况,包括工程位置、规模、设计要求等。
2. 施工组织设计:详细说明施工组织设计方案,包括施工队伍组成、施工进度计划、施工设备配置等。
3. 施工工艺流程:详细描述路基工程的施工工艺流程,包括土方开挖、填筑、夯实等工序的具体操作方法和要求。
4. 施工质量控制:说明施工质量控制的要点和方法,包括土方开挖的坡度、填筑的压实度、夯实的次数等。
5. 安全生产措施:强调施工过程中的安全注意事项,包括作业人员的安全防护、施工现场的安全设施、应急预案等。
6. 环境保护要求:阐述施工过程中的环境保护要求,包括土方开挖时的扬尘控制、填筑时的水土保持等。
7. 施工质量验收标准:明确施工质量验收的标准和方法,包括土方开挖的平整度、填筑的均匀度等。
8. 施工图纸和技术文件:要求施工人员熟悉并按照施工图纸和技术文件进行施工。
三、施工技术交底的方法和要求1. 交底会议:组织施工人员进行集中交底,由施工负责人主持,详细讲解施工技术要求,解答施工人员的问题。
2. 书面资料:编制详细的施工技术交底资料,包括施工技术交底会议记要、施工组织设计方案、工艺流程图等。
3. 实地指导:在施工现场进行实地指导,示范施工工艺流程,解答施工人员的疑问。
4. 反复强调:重要的施工要求和安全注意事项要反复强调,确保施工人员充分理解和掌握。
四、施工技术交底的效果评估1. 考核评分:根据施工人员的理解程度和掌握情况进行考核评分,及时发现问题并予以解决。
2. 现场检查:定期进行现场检查,查看施工人员是否按照交底要求进行施工,及时纠正不符合要求的行为。
3. 问题解决:及时解答施工人员在施工过程中遇到的问题,确保施工进度和质量。
路基工程施工技术交底引言概述:路基工程施工技术交底是指施工单位向施工人员详细介绍路基工程的施工技术要求和操作规范,确保施工人员能够正确理解并按照要求进行施工。
本文将从路基工程施工技术交底的重要性、交底内容、交底方式和交底效果等方面进行阐述。
一、重要性1.1 提高施工质量:通过技术交底,施工人员能够了解施工要求和规范,减少施工中的错误和失误,提高施工质量。
1.2 保障工期进度:技术交底可以让施工人员清晰了解工程进度,合理安排施工计划,确保施工按时完成。
1.3 提升安全意识:通过技术交底,施工人员能够了解施工过程中的安全风险和防护措施,提高安全意识,降低事故发生的概率。
二、交底内容2.1 工程概况:介绍路基工程的设计要求、工程范围和施工计划等内容,使施工人员对工程整体有清晰的认识。
2.2 施工工艺:详细介绍路基工程的施工工艺,包括土方开挖、填筑、夯实等操作步骤,以及施工中的质量控制要点。
2.3 安全要求:强调施工中的安全注意事项,包括施工现场的安全管理、个人防护措施和应急预案等,确保施工人员的人身安全。
三、交底方式3.1 现场讲解:施工单位组织专业技术人员对施工人员进行现场讲解,通过实地演示和示范,使施工人员更直观地理解施工要求。
3.2 图纸解读:通过图纸解读,将路基工程的设计意图和施工要求传达给施工人员,确保他们能够正确理解和应用图纸信息。
3.3 文件交底:施工单位编制施工技术交底文件,包括工程说明书、施工工艺规范和安全操作规程等,以书面形式传达施工要求。
四、交底效果4.1 施工人员理解程度:通过交底,施工人员能够对路基工程的施工技术要求和操作规范有清晰的理解,避免施工中的错误和失误。
4.2 施工质量控制:技术交底能够提高施工人员的施工技能和操作水平,确保施工质量符合设计要求和规范标准。
4.3 安全事故减少:通过技术交底,施工人员能够提高安全意识,严格按照安全要求进行施工,降低事故发生的概率。
综上所述,路基工程施工技术交底对于提高施工质量、保障工期进度和提升安全意识具有重要作用。
、开始施工的条件及施工准备工作
施工准备工作主要包括技术准备、测量准备、试验准备、人力设备资源准备、施工便道修筑及临
c、摊铺、整平
摊铺采用推土机进行,使石块之间无明显高差台阶。
在技术员确认方格内车数准确后指挥推土机将石料推平(必要时用平地机配合),推平时先中间,后两头。
沿线路纵向方向保持中间高,两边低,路基横向做成2%的横坡,推土机平摊铺过程中,免爆将粒料大的石块击碎,少量无法击碎的用挖机挑选出来,远运至场外,整平结束后进行碾压。
分层填料粒径严格控制,不超过压实层厚的3/4cm。
对于粒径较大块石之间的缝隙,人工配合机械利用石屑或适当级配的砂石料填充。
包边土与路基一起施工,宽度为1米,边坡按1:1.5控制,边坡完成后刷去55cm宽的超宽土方。
d、碾压
采用20吨以上自行式光轮压路机和羊足碾进行碾压。
碾压原则为“先压边缘、后压中间,先慢后快,先静压、后振动”(静压2遍、弱振1遍、强振4遍),并且每次要求搭接1/3轮宽。
直到不出现石块松动,表面平整均匀,不出现车辙为止。
路基表面没有明显轮迹,无漏压,无死角,压实的表面做到嵌挤无松动,密实无空洞,平整无起伏。
在静压后将沉降差观测板插入填料中,铁板顶面与填料顶面齐平,40米,一个断面,每个断面5个点。
e、检测
强振后开始测量沉降差,沉降差平均值小于5mm,标准差小于3mm,碾压合格。
按照监理规范抽检孔隙率,孔隙率不大于25%。
检测合格进行下一层填筑。
6.5特殊地段处理
6.5.1低填浅挖地段
(1)挖方深度小于1m路段
6.5.2低填浅挖路基处理
对于挖方深度在0<W≤156cm范围内,填方高度在0≤T<156cm范围内的路基按低填浅挖路基处
且路堤边坡高度大于8.0米时,为避免路基不均匀沉降过大造成路面拉裂破坏,除要求开挖台阶外,还应在路面底面以下铺设2~3层土工格栅(视情况在路堤中下部增设土工格栅)。
当为半填半挖路基
b、当纵向填挖交界处挖方为土质时,挖方区路床范围土质应挖除做换填处理。
c、为避免孔隙水或基岩裂隙水渗入填方区软化路堤,纵向填挖交界处应酌情设置横向排水渗沟,并于适当位置引出。
6.6.4土工格栅上下侧填料的最大粒径不得大于规范规定的路床、上路堤范围的粒径要求,在
、质量标准
、填石路堤施工质量标准
检查项目规定值或允许偏差
检查方法和频率高速公路、一级公路
压实度符合试验路确定的施工工施工记录
技术交底培训签到表。
