混凝土墙柱梁板修补施工技术交底
- 格式:doc
- 大小:26.50 KB
- 文档页数:6
一、交底目的为确保梁板柱砼浇筑施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、适用范围本交底适用于梁板柱砼浇筑施工过程中的各项作业。
三、施工人员要求1. 所有参与梁板柱砼浇筑施工的人员必须经过专业培训,持有相关操作证书。
2. 施工人员应严格遵守施工现场的一般性安全规定,进入施工现场必须佩戴安全帽,扣好帽带,并正确使用个人劳动保护用品。
3. 高处作业人员必须系好安全带,确保安全。
四、安全技术措施1. 混凝土运输与浇筑(1)使用起重机吊运混凝土时,装混凝土的容器结构应完好、坚固,严禁使用破损容器。
(2)采用泵送混凝土应搅拌均匀,严格控制坍落度。
当出现输送管道堵塞时,应在泵机卸载情况下拆管排除堵塞。
(3)使用手推车运送混凝土时,必须装设车槽前挡板,装料应低于车槽至少10cm;卸料时应设牢固挡掩,并严禁撒把。
2. 模板与支架(1)浇筑混凝土前,应检查模板、支架的稳定状况,且钢筋经验收合格,并形成文件后方可浇筑混凝土。
(2)浇筑混凝土应按施工设计规定的程序进行,不得擅自变更。
(3)使用混凝土泵车时,现场应提供平整、坚实、位置适宜的场地停放泵车,现场有电力架空线时,应设专人监护。
3. 高处作业(1)人工现场倒运混凝土时,一次倒运高度不得超过2m;平台倒料口设活动栏杆时,倒料人员不得站在倒料口处;作业平台上应设钢板放置混凝土;作业平台下方严禁有人。
(2)高处浇筑混凝土应支搭作业平台,搭设符合安全要求的防护设施。
4. 电气安全(1)夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。
(2)所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工自行拆动。
(3)泵送设备放置应离基坑、结构边缘保持一定距离。
在布料杆动作范围内无障碍物,无高压线。
五、安全注意事项1. 施工人员必须服从现场指挥,严格按照操作规程进行施工。
2. 施工过程中,发现安全隐患应及时报告,并采取有效措施予以消除。

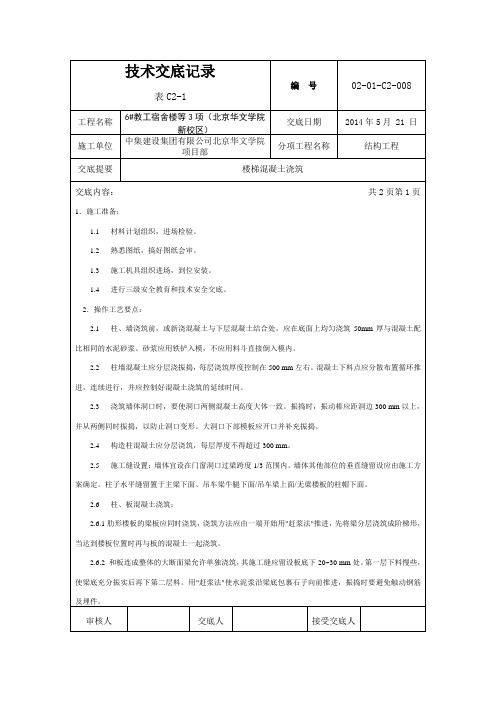

表C2-1编号02-01-C2-008工程名称6#教工宿舍楼等3项(北京华文学院新校区)交底日期2014年5月 21 日施工单位中集建设集团有限公司北京华文学院项目部分项工程名称结构工程交底提要楼梯混凝土浇筑交底内容:共2页第1页1.施工准备:1.1 材料计划组织,进场检验。
1.2 熟悉图纸,搞好图纸会审。
1.3 施工机具组织进场,到位安装。
1.4 进行三级安全教育和技术安全交底。
2.操作工艺要点:2.1 柱、墙浇筑前,或新浇混凝土与下层混凝土结合处,应在底面上均匀浇筑50mm厚与混凝土配比相同的水泥砂浆。
砂浆应用铁铲入模,不应用料斗直接倒入模内。
2.2 柱墙混凝土应分层浇振捣,每层浇筑厚度控制在500 mm左右。
混凝土下料点应分散布置循环推进,连续进行,并应控制好混凝土浇筑的延续时间。
2.3 浇筑墙体洞口时,要使洞口两侧混凝土高度大体一致。
振捣时,振动棒应距洞边300 mm以上,并从两侧同时振捣,以防止洞口变形。
大洞口下部模板应开口并补充振捣。
2.4 构造柱混凝土应分层浇筑,每层厚度不得超过300 mm。
2.5 施工缝设置:墙体宜设在门窗洞口过梁跨度1/3范围内。
墙体其他部位的垂直缝留设应由施工方案确定。
柱子水平缝留置于主梁下面、吊车梁牛腿下面/吊车梁上面/无梁楼板的柱帽下面。
2.6 柱、板混凝土浇筑:2.6.1肋形楼板的梁板应同时浇筑,浇筑方法应由一端开始用"赶浆法"推进,先将梁分层浇筑成阶梯形,当达到楼板位置时再与板的混凝土一起浇筑。
2.6.2 和板连成整体的大断面梁允许单独浇筑,其施工缝应留设板底下20~30 mm处。
第一层下料慢些,使梁底充分振实后再下第二层料。
用"赶浆法"使水泥浆沿梁底包裹石子向前推进,振捣时要避免触动钢筋及埋件。
审核人交底人接受交底人表C2-1编号02-01-C2-008工程名称6#教工宿舍楼等3项(北京华文学院新校区)交底日期2014年5月 21 日施工单位中集建设集团有限公司北京华文学院项目部分项工程名称结构工程交底提要楼梯混凝土浇筑交底内容:共2页第2页续上页:2.6.3楼板浇筑的虚铺厚度应略大于板厚,用平板振动器笄直浇筑方向来回振捣,注意不断用移动标志以控制混凝土板厚度。
混凝土结构施工技术交底记录
项目名称:
深圳市某住宅小区
日期:
2021年7月1日
参与人员:
- 项目经理:李先生
- 现场监理:张先生
- 建筑队长:王先生
- 施工队员:全体施工队员
交底内容:
1. 施工队员明确各自分工,了解工期要求和计划安排,并严格按照计划施工。
2. 关于混凝土浇筑:应根据图纸要求进行整体浇筑,不得拆分为小块,保证整体性。
在混凝土浇筑前,应按照要求进行模板支撑
和预埋件的预留。
对于过长或高度较高的构建部位,应采取适当的混凝土爬坡施工方法。
浇筑后应及时检查表面平整度、压实度和垂直度等质量要求,以及混凝土是否渗漏和捣实是否均匀。
3. 关于砼龙骨、构造柱和楼板的施工:在龙骨、柱和楼板的浇筑中,应特别注意其它施工队的协调配合,保证各种施工规范不得违反图纸和图纸异议处理结果,不得擅自变动。
在上一层浇筑时,下一层龙骨应全部浇筑完毕,吊装前必须完成现场质量检查,并按操作规程严格操作。
其它注意事项
在全过程中,应注意安全生产措施和环保措施的落实,严格规范施工队人员的行为。
特别是在夜间施工时,应增加照明设备和保证施工队员的安全。
梁板混凝土浇筑技术交底
梁板混凝土浇筑技术交底应包括以下内容:
1. 工期计划和进度安排。
要明确工期时间表,掌握每个阶段的工作内容及完成日期,并与其他施工工序协调好工期进度。
2. 施工组织安排。
要确定人员分工、职责及相互协调关系,保证施工队伍有序进行,确保工程的顺利进展。
3. 模板和钢筋加工制作。
要确保模板和钢筋的加工制作符合设计要求,并严格按照施工图纸进行加工制作。
4. 施工现场布置。
要合理布置施工现场,设备、材料、劳动力等条件要到位,确保施工质量和安全。
5. 混凝土材料配合比和检验。
要根据设计要求配制混凝土合适的配合比,采取一定的检验措施,确保混凝土均匀、质量优良。
6. 混凝土浇筑施工。
要安排好浇筑顺序、浇筑高度及浇注方式,确保混凝土均匀、成型美观,保证工程质量。
7. 浇筑后的处理。
要及时进行混凝土的养护和保护,包括修整、磨光、浇水、遮盖等工作,以保证混凝土的强度和美观度。
8. 质量检验和验收。
要在施工过程中逐一检验,完成后进行整体验收,并按照国家标准进行质量评定和记录,以确保工程质量符合设计要求。
以上就是梁板混凝土浇筑技术交底应包括的主要内容,通过合理的技术交底和施工管理,可以确保工程的顺利进行和优质的建筑质量。
技术交底书施工单位:南京金九建设有限公司编号:交底人技术负责人接收人梁板、柱及剪力墙混凝土同时现浇施工三、浇筑前准备工作:5、浇筑混凝土前应将模板内的杂物和钢筋上的油污等清除干净,模板应用高压清水彻底的冲洗干净、湿润。
6、检查模板的尺寸和形状是否正确、接缝是否严密,当模板有缝隙和孔洞时,应于堵塞,不得漏桨模板内面应涂刷脱模剂。
支架连接是否牢固、支撑、支柱等结构的可靠程度。
7、检查钢筋的数量、尺寸、间距及保护层是否符合设计要求,预埋件(综合接地端子、人行道板“T”钢、避车台、钢筋护栏等)和预留孔(通风孔、泄水孔、人孔等)是否齐全,预埋位置是否准确。
8、施工作业人员、机械设备的准备:人员准备:人员要明确的分组、分工,确保混凝土浇筑过程中各时间段连续、不间断施工作业。
机械调试及备用情况:为避免特殊情况和紧急事件的出现,机械设备除在使用前进行调试还需预留备用机具,四、混凝土浇筑:1、混凝土在运到施工现场时应进行检查,是否离析、严重泌水和塌落度损失过多现象,当运至施工现场的混凝土出现离析或塌落度不合格时,应退回混凝土拌和站进行二次搅拌,不得私自加水搅拌。
2、混凝土浇筑过程中应设专人对模板、支架、钢筋骨架、预埋件和预留孔进行检查和观测,当发现问题现场及时处理。
3、梁板、柱及剪力墙同时浇筑,因梁板及楼梯砼等级为C35,柱及剪力墙等级为C40,必须先浇筑柱及剪力墙,然后浇筑梁板,时间间隔必须在先浇筑的柱及剪力墙初凝前完成。
由于砼浇筑部位等级不同,必须派专人调配、上下有专人用对讲机联系,以防将砼浇筑部位、等级弄乱。
混凝土塌落度根据浇筑部位的不同,塌落度做相应的调整(170mm—200mm之间)。
要求和易性好、缓凝、高强,混凝土浇筑采用泵车进行浇筑。
4、自高处向模板内倾卸混凝土时,为防止混凝土离析,从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发生离析为度。
在出料口下面,混凝土堆积高度不宜超过1m。
5、混凝土应按一定厚度、顺序和方向分层浇筑,应在下层混凝土初凝或能重塑前浇筑完成上层混凝土。
混凝土施工技术交底记录编号:表12-1工程名称河北工业科技大学科技园建筑层数地下1 层,地上14 层2施工图号2-1 / 2-10 图纸建筑面积33711.45 m 建筑高度49.85m一、工程概况1、工程简述河北工业科技大学科技园工程为钢筋混凝土框架结构,地下室一层,地上两层。
建筑结构安全等级为二级。
基础均为柱下筏板基础。
2、混凝土结构混凝土强度等级如下表所示:(2-1)~(2-10)轴部位基础~一层二~五层六~九层十层以上备注垫层C15基础C40(P6 抗渗混凝土)地下室外墙墙柱C40 C35 C30 C25梁板C30 C30 C30 C25楼梯C25 C25 C25 C25其他C25 C25 C25 C25二、施工准备1、浇筑前检查并清理模板内的残留杂物。
检查电源、线路并做好照明准备工作。
混凝土浇筑过程中,要保证水、电、照明不中断。
浇筑混凝土的架子、马道支搭完毕。
并有良好的安全措施。
计量器具、试验器、振捣棒等检验合格。
操作者具有完好的绝缘手套。
2、混凝土浇筑前组织施工人员进行班前口头交底,设专人负责,做到人人心中有数。
交底人接受交底人混凝土施工技术交底记录编号:表12-114 层工程名称河北工业科技大学科技园建筑层数地下1 层,地上2施工图号2-1 / 2-10 图纸建筑面积33711.45 m 建筑高度49.85m;重点部位的振捣要求(如:下棒位置、振捣时间、振捣棒数、提棒速度等)均已交代清楚完毕。
技术交底各方已签认3、浇灌申请得到批准,汇同监理、技术质量部门对第一车混凝土进行质量鉴定。
混凝够的土拖式泵和水平及竖向泵管安装到位、牢固可靠,布料杆安装到位,各种支架要有足资部门时检修。
物强度和刚度。
所有机具在浇筑前进行检查和试运行,配备专职技工,随保施工顺确,提前做好有关材料的进场工作,大体积混凝土施工前准备好抽水设备等物资利进行。
4、加强气象预测预报联系工作,保证混凝土连续浇筑的顺利进行,确保混凝土质量。
一、施工准备:1、材料要求及主要机具1.1、预拌商品砼:梁、板设计的砼强度为C35和C30。
外加剂掺量,碱含量符合合同技术要求,放射值符合规范要求,商砼到现场要有试配单、开盘鉴定、出厂小票;砂、石、水泥、外加剂原材要有检验报告,要满足合同附件抗渗砼的原材要求;砼初凝时间为6h,砼坍落度为160±20mm,石子粒径0.5~2.5cm。
1.2、主要机具:汽车泵,插入式振捣棒,混凝土分层尺,溜槽,平板振捣器,铁锹、大杠、木抹子、砼吊斗、方形料斗、扳手、小白线、水管、塑料布。
2、施工条件:2.1、钢筋绑扎完验收合格,办完隐检手续。
2.2、各种支模部位模板支完,预检合格。
2.3、施工缝模板安装完,验收合格。
2.4、在每个柱子和部分墙体钢筋上抄楼层50cm控制线。
2.5、施工面内各种杂物清理干净,预留清扫口封堵严密,经验收符合要求。
2.6、各种用电工具检修正常,夜间照明设施完善,施工道路畅通。
2.7、砼浇筑前的各项技术准备到位,管理人员到位及施工班组、技术、质检人员到位,要进行现场技术交底。
2.8、搭好施工马道,泵管用马凳搭设固定好,必须高于板面150mm 以上。
2.9、专业各种管线预埋完毕,办完隐检手续。
2.10、砼输送泵位置确定后,要有完善进车、存车、出车、冲洗车的路线,保证连续有车,现场指挥车辆人员要清楚,不能形成混乱局面,专人指挥。
二、工艺标准:1、梁、板砼的浇筑1.1、梁、板同时浇筑,浇筑方法应由一端开始,用赶浆法,即先浇筑边梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的砼一起浇筑,以此循环按随着阶梯形不断延伸,按顺序连续浇筑。
1.2、梁、柱节点钢筋较密时,用小直径振捣棒振捣。
1.3、浇筑砼的满铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器,顺着浇筑方向拖拉振捣,并用标尺检查砼的厚度,振捣完毕后用长木杠刮平,用小白线拴在墙、柱的钢筋的50cm高的水平线上,进行校核板面的高度,核实水平面的标高无误时再用抹子搓平。
技术交底、施工方案、作业指导、验收程序及安全文明施工一、模配配制、加工原则1、项目工程模板配置地下室、标准层全部采用散拼木模板。
2、模板作业班组依据图纸设计尺寸做出模板配置方案,项目部审核。
3、配置剪力墙柱模板,开孔必须开成450*450标准孔。
梁模配置采用梁帮包梁底。
4、框架柱模板开孔采用从边250mm开始间距450mm。
5、墙柱模板采用15mm厚多层板,梁板模板采用15mm厚双层镜面板。
墙柱、梁模板配置高度为结构板下。
6、1#、2#、3#墙柱模板配置一个单元,顶板模板配置四层模板。
写字楼墙柱模板配置一层,顶板模板配置四层模板。
车库模板满配。
中间用对拉丝杆拉通一道。
二、基础模板配置、支设交底1、外圈基础梁高1米,次龙骨采用50*70方木间距25cm、主龙骨采用48*3两根钢管间距50cm、基础梁内侧焊接30cm长穿墙螺杆加固。
2、内侧基础梁高55cm,下口加固采用通常螺杆焊接卡子定位筋水平间距800-1000mm,上口加固采用满堂钢管平架与主龙骨连接加固,水平间距1500mm.三、框柱模板支设交底1、工艺流程:制配模板一弹柱位置线一抹找平层一安装柱模板一调正模板并固定一安柱箍一安拉杆及支撑一办预检。
(1)满堂架支撑立杆间距1000mm,扫地杆距楼面300mm垮垮连通,非标准层水平杆距地面2000mm一道,4000mm—道。
柱模采用15厚多层板加工制作,每根柱子配置成四块模板(大块大于小块3cm),封口做成企口,采用50*70竖向通长方木做次龙骨间距300mm,钢管做主龙骨间距500mm,柱中采用通常螺杆间距500加固。
(2)按标高抹好水泥砂浆找平层,保证柱轴线边线与标高的准确,在柱四边离地5〜8cm处的主筋上焊接定位筋,从四面顶住模板以防止位移。
(3)安装柱模板:通排柱,先装两端柱,经校正、固定,拉通线校正中间各柱。
模板按柱子大小一面一片,企口缝。
(4)安装柱模的斜撑。
柱箍与满堂架连接上中下三道,柱顶四面搭斜撑固定,防止柱子移位。
混凝土墙柱梁板修补施工技术交底
北京军区司令部第四离职干部休养所
住房改造工程
混凝土墙、柱、梁、板修补技术措施
中国新兴建设开发总公司三公司
干休所项目部
03月23日
混凝土墙、柱、梁、板修补施工技术措施
混凝土浇筑完后,拆模发现问题必须首先报告项目部,严禁私自修补,由项目部人员根据现场情况确定修改方案,具体修改方案可按下列情况针对性选取:
一、施工准备:
工具准备:自备工具:钢皮尖抹子、小压子、阴
角抹子、阳角抹子、线坠、钢卷尺。
木制工具:靠尺(3米、2米、1米)、吊线板(2
米,可用铝合金代替)、灰板、木抹子。
电动工具:磨光机(磨具、合金钢片、金刚砂片)、
云石切割机、干式云石锯片、相关的单项三线电源线、插座(用木盒保护,每机一电源线盒)。
其它工具:灰槽、水桶、毛刷、手锤、尖錾子、
扁錾子、剁斧、方尺、粉线包、红土、磅秤。
防护用具:绝缘手套、防护眼镜、防尘口罩。
材料准备:水泥、砂子、石子、添加剂、粘结剂。
二、施工内容:
墙体凹凸不平,孔洞边口不齐,蜂窝、麻面、狗
洞,阴角不直不方,阳角不方正缺楞掉角,地、墙根部高低不平及烂根,模板接缝不平。
三、施工质量要求:
以上施工内容施工完活后,必须要达到长城杯金杯
的质量标准。
即:
表面平整度: 2mm
表面垂直度: 3mm
阴阳角方正: 2mm
无显接茬,与原基层同色。
门窗洞口方正,侧面平顺通直。
线角清晰,无缺楞掉角。
四、施工方法及要点:
1、当砼浇筑完成后,要跟随木工拆模。
发现的问题要按要求及时处理,保证与之颜色、强度同步。
2、蜂窝、麻面:若是新拆模,可将松散砼清除,直接抹平,压光。
若是拆模后时间过长,除应将松散混凝土清除外,还应浇水湿透使其饱和。
用刷子将界面剂涂于基层,密封其水分,然后抹胶腻灰,填实、压光,水分干后刷养护灵,48小时后,用磨光机打磨平整,原墙近似。
3、狗洞:重要部位必须要经过有关技术人员查验,制定出处理方案,按方案施工,一般情况指非受力部位可按以下步骤进行处理。
(1)将狗洞范围画线套方,用云石机进行切割,然后将松散不密实的砼完全剔除干净,直到无孔隙完全密实处。
(2)用清水冲洗。
(3)刷1:1:1水泥、砂、界面剂粘结层。
(4)用高一等级的干硬性砼采用锤击填法逐层填实,表面留出5mm。
(5)用同级、同颜色的水泥砂浆抹平、压光。
水份干后刷养护灵,48小时后打磨。
4、墙面凹凸不平:
低凹:首先将应补部位,用剁斧式錾子、剁毛,然后用清水冲洗,待表面无水时刷界面剂一道,待胶水稳定后(不流坠),抹同级水泥砂浆,用靠尺刮平,搓平,压光,不显接茬。
水份干后刷养护灵,48小时后打磨。
高凸:首先剔掉高凸部位,直到用2M靠尺检查合符要求,用剁斧剁掉部分錾路,直至表面平整、光洁、然后用清水冲洗干净。
注意,若有钢筋高出,应将钢筋后砼剔掉,钢筋下埋直到达到要求,若剔得过低,可用处理低凹方法进行处理。
5、洞边口不齐:
墙上灯盒:按照灯盒内边为基准沿边修理整齐,要求光滑、平整、方正、顶棚灯盒同墙。
各种专业预留洞口,要根据图纸设计尺寸,修理整齐。
墙上要依据设计标高弹线找方,多余部分首先要用云石切割机沿线切割,深度10—15mm,然后用錾子剔平,打磨光,亏损部分要用同级灰浆补平,压光阴角(要用线角)捋光。
顶板要根据设计板厚,在洞口立边上口弹线,不足厚度要用同级砼补平,超出部分将磨光机换上云石切割片,沿弹线进行水平切割,在剔凿直到用靠尺检查符合要求为止,修补的程序要按墙面修补程序,地面不刷养护灵。
方洞要修方洞,圆洞要形成圆洞。
6、门口、窗口:洞口不方正,要修方正,垂直,外墙上下要对齐,当一层门窗口定位后,就以此为依据,对二层门窗口用经纬仪校对,弹对齐线,依线进行修理,方法同前。
阴角、阳角用相应的抹子捋光。
