空调工程施工组织计划施工组织计划方案1.1工程概述:该项目为的多联机组工程,餐厅建筑面积约为5500 平米,共三层,办公楼建筑面积约为3200 平米,共四层。
根据建筑物的实际情况,本方案采用。
1.2编制依据:国家和行业的现行技术标准和技术规范我公司《施工组织计划》《R410A冷媒配管施工要领》《质量手册》《程序文件》、《作业指导书》等质量保证体系文件。
工程执行的规范、标准。
通风空调标准:《建筑设计防火规范》(GBJ16-87)《通风与空调工程施工及验收规范》(GB50243-2002)《工业设备及管道绝热工程及验收规范》(GB50264-97)《机械设备安装工程施工及验收规范》《建筑给水排水及采暖工程施工质量验收规范》《建筑电气安装工程施工质量验收规范》《建筑工程施工质量验收统一标准》《电气装置安装工程电缆线路施工及验收规范》《低压配电设计规范》《建筑设计防火规范》《建筑工程施工现场供用电安全规范》1.3、施工实施程序1.4、劳动力需用计划1.5、主要施工管理人员表1.6、计划投入的主要施工机械设备表2、施工管理目标及管理原则 2.1、目标:质量目标:该工程达到国家验收标准。
工期目标:施工日期为 日历天。
安全目标:不发生重大安全事故。
文明施工目标:按朔州市有关文件规定做到文明施工达标,达样板工程标准。
2.2、原则:在项目部的统一领导下,严格按照合同精神,对本工程实行项目法管理。
由项目部对外“统一组织、统一对外、统一结算”的三统一原则。
本工程将会在ISO001:2000标准所规范的质量保证体系下,全面地推行全面计划管理,全面质量管理,材料管理及施工技术文件控制等现代化的管理方法,确保管理目标的实现。
a) 实行项目管理法项目经理是公司的全权代表,实质项目的组织机构,对项目实行质量、进度、成本控制、负责履行合同。
施工组织机构图项目经理参与组织编写施工组织计划,根据国家法规和有关标准、规范以及项目的特点、重点、依照公司的经营宗旨和质量方针,指定质量保证措施,安全文明施工等其他技术措施,编制施工计划安排进度,做好动态管理;每周召开生产调度会,解决生产和技术等问题;合理调配劳动力,做到进度、质量两不误。
一、施工组织机构为确保工程快速优质施工,全面履行工程施工承包合同,我们将选派经验丰富的管理人员组 成项目经理部,精选技术过硬的专业施工队伍进场施工。
项目施工组织机构如下:二、职责分工(关键岗位)贯彻执行总包方方针、政策,落实完成项目部承包的各项经济指标。
全面负责本项目部技术施工、安全生产及经济核算平衡,催促检查项目部其他管理人员岗位工作执行情后 勤 管 理 员材 料 管 理 员成 本 核 算 员计 划 合 同 管 理 员政 工 师专 职 安 全 员专 业 施 工 员资 料 员专 业 质 量 检 验 员专 业 责 任 工 程 师施工员 施工员 施工员 施工员技术负责人项目副经理项目经理施工队长况,履行项目经理岗位职责。
项目经理确保本工程的施工进度和工程质量以及施工安全,对本工程施工、协调管理和工程质量总负责。
协助项目经理完成各项工作。
主要负责工程施工现场技术、质量管理,安排施工班组工作,负责每一工序的技术交底,落实好本工程的质量计划和施工方案。
坚持做好本岗位的工作,协助项目经理或者副经理处理解决施工过程中碰到的艰难,负责现场施工所需的各种计划的实施,调节平衡项目部劳动力使用、机械安排,施工现场技术资料整理采集,保证工程竣工后及时交出合格的一整套资料。
深入施工现场,按照图纸、图样、施工规范和技术文件(含标准)的要求对产品、过程和工程进行质量检验工作,认真按质量评定标准监督、检查(自检),对每一个分项工程进行质量评定,做好原始记录,做好有关质量工作台帐,负责质量统计报表,按时准确上报。
参加工程验收,签收合格和对不合格的产品或者工程催促返工直到符合质量要求。
按规定做好检验、试验记录、开具检验、试验报告,并保证质量记录正确完整。
按照安全法规标准,催促检查安全施工防护设施的落实,把安全隐患泯灭在萌芽状态中,确保安全施工生产。
负责采集和审查质量安全检查评审资料,并及时上报有关部门审核,分类归档。
做好安全工作台帐,负责安全统计报表,按时准确上报,参加基层安全检查工作,并整理提供有关资料;发现质量安全事故,及时上报并参预事故调查、分析、处理。
施工组织设计工程概况第一部分:多联机施工组织设计第一章:工程容及特点1.1工程容工程容主要包括:材料采购、打墙洞、管线连接、室、外机安装、控制接线、室外机配电及系统调试。
1.2工程特点1.2.1预计工期 40 天。
1.2.2各工种交叉施工。
1.2.3施工准备条件:本空调项目分二大部分即:室机、室外机。
附属部分有室、室外机连接管,控制连线,空调送回风面板,冷凝水管、电源线等。
1.2.4施工前要作的准备工作:⑴熟悉图纸;⑵采购材料;⑶准备机具;⑷组织施工人员;⑸核查现场土建结构情况1.2.5其它专业需配合地方:室外机的电源,室机的电源,室遥控器线的埋盒、埋管由装修方或负责电气施工的部门来完成。
室、外机间的信号线,遥控器线的接线与调试由我公司完成。
室装饰专业应视空调室机位置留出适当机位和设备检修孔。
格力空调的冷媒管没有坡度及高度限制,配管施工可让位于其它专业,但冷凝水管有坡度要求要与各专业协调统一安排。
第二章:主要施工方法及质量保证措施2.1安装工程总程序2.2安装要点及技术要求 2.2.1打洞及预埋核准应开洞孔的位置与尺寸,无误后在要打洞孔的墙板上画标出所开洞孔的大小和位置,征得现场土建技术人员意见对建筑物结构无影响后才能去进行打洞孔作业。
管线过墙洞,采用空调专用电锤打孔,孔的大小以可以穿过管线(含保温层)为准,吊装室机和各种管道的支吊架采用固定于楼板上的圆钢和角钢。
管线穿墙体或楼板处应设套管,管道焊缝不得置于套管,套管应与墙面或楼板下表面齐平,但应比楼板上表面高出20mm ,管道与套管间的空隙应用隔热或其它不燃材料填塞,不得将套管作为管道的支撑物。
2.2.2室机的安装⑴室机安装前的检查、校核;2.2.3冷媒配管质量保证措施:⑴步骤:⑵原则:冷媒配管应严守配管三原则:干 燥:首先是安装前铜管禁止有水分进入,配管后要吹净和真空干燥。
清 洁:一是施工时应注意管清理;二是焊接时采用氮气置换焊,最后是吹净。

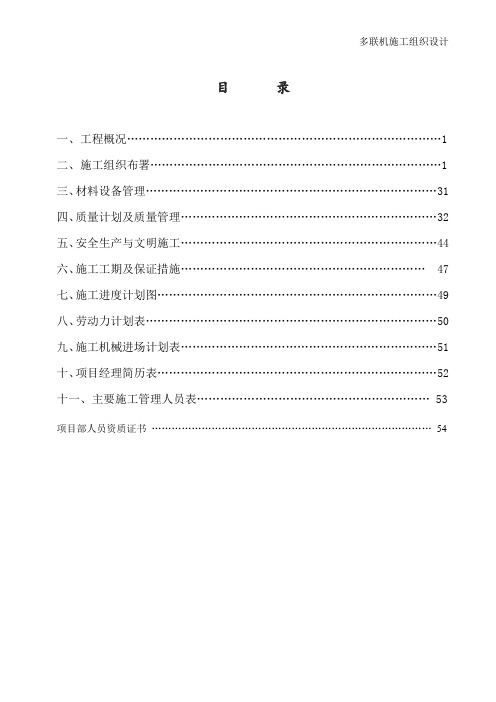

目录一、工程概况 (1)二、施工组织布署 (1)三、材料设备管理 (31)四、质量计划及质量管理 (32)五、安全生产与文明施工 (44)六、施工工期及保证措施 (47)七、施工进度计划图 (49)八、劳动力计划表 (50)九、施工机械进场计划表 (51)十、项目经理简历表 (52)十一、主要施工管理人员表 (53)项目部人员资质证书 (54)施工方案一、工程概况1.1 概述本项目为XXX工程。
该楼办公、小开间均采用空调设备为一拖多中央空调。
1.2 一拖多空调系统设计一拖多空调系统室外机最大容量为84KW,冷剂管最大长度为120米,最大高差为50米,一拖多空调系统室内机采用四面吹风型室内机,新风由吊顶式新风机单独处理后送至各负荷点。
二、施工组织布署2.1 施工部署原则2.1.1 集中力量保重点部分,各专业工种搞好协调配合。
2.1.2 组织好分部位施工。
分部位组织施工,综合安排,确保安装进度。
2.1.3 组织配合施工,穿插作业,确保重点部位。
该工程结构阶段主要配合土建做好预留、预埋的工作。
在采用预应力楼板的层次,预埋相当重要,与结构专业复核预埋件尺寸尤其重要。
另外在设备安装期间应配合施工,协调各工种流水作业,以达到土建、安装及内部各工种之间互创施工条件,保证工程总体进度。
2.1.4 推行先进的施工机具,提高施工效率。
2.1.5 安装施工中用的脚手架采用移动式,减少大面积搭设,垂直吊装,尽量采用机械吊装,机械开孔,以提高机械化作业水平。
2.2 工程管理目标配合总包方争创优质工程,力争获得“鲁班奖”。
竣工验收一次合格率100%,分项工程优良率90%,超差点控制在4%。
本工程执行国家现行有关安装工程施工验收规范以及XXX地区的有关规定组织施工。
严格按照国家标准《建筑安装工程质量检验评定统一标准》(GBJ300-88)和有关标准进行质量评定。
根据公司《质量手册》及相关程序文件规定,做好工程质量管理。
2.3 管理组织机构XXX综合楼是一个规模大、高水平及智能化现代化的项目,在机电设备系统工程方面,需要建立一套高质量、高效率的工程项目管理体制。
多联机空调施工组织设计范本一:严谨详实多联机空调施工组织设计1. 引言1.1 项目背景1.2 施工目的1.3 参考文件2. 施工组织设计概述2.1 施工组织设计目标2.2 组织结构2.3 沟通与协调3. 工期计划3.1 施工工序划分3.2 资源投入3.3 资源调配与监控4. 安全管理4.1 安全责任与义务4.2 安全管理组织架构4.3 安全措施与防护设施4.4 突发事件应急处理5. 质量管理5.1 质量目标与标准5.2 质量检查与验收5.3 问题解决与整改6. 环境保护6.1 环境保护法律法规6.2 噪音与污染控制6.3 环保设施与能源利用7. 施工人员管理7.1 人员组织架构7.2 人力资源管理7.3 培训与考核8. 财务管理8.1 预算与成本控制8.2 施工支付及结算9. 项目风险管理9.1 风险识别与评估9.2 风险控制措施9.3 应急预案和应对措施10. 监理与验收10.1 监理机构与职责10.2 监理规章制度10.3 施工质量验收标准11. 附件附件一:施工图纸附件二:项目计划书附件三:安全操作手册附件四:环境保护措施12. 法律名词及注释1)建造法:《中华人民共和国建造法》的简称。
2)劳动法:《中华人民共和国劳动法》的简称。
范本二:简洁明了多联机空调施工组织设计1. 引言1.1 项目背景1.2 施工目的1.3 参考文件2. 施工组织设计概述2.1 施工组织设计目标2.2 组织结构2.3 沟通与协调3. 工期计划3.1 施工工序划分3.2 资源投入3.3 资源调配与监控4. 安全管理4.1 安全责任与义务4.2 安全管理组织架构4.3 安全措施与防护设施4.4 突发事件应急处理5. 质量管理5.1 质量目标与标准5.2 质量检查与验收5.3 问题解决与整改6. 环境保护6.1 环境保护法律法规6.2 噪音与污染控制6.3 环保设施与能源利用7. 施工人员管理7.1 人员组织架构7.2 人力资源管理7.3 培训与考核8. 财务管理8.1 预算与成本控制8.2 施工支付及结算9. 项目风险管理9.1 风险识别与评估9.2 风险控制措施9.3 应急预案和应对措施10. 监理与验收10.1 监理机构与职责10.2 监理规章制度10.3 施工质量验收标准11. 附件附件一:施工图纸附件二:项目计划书附件三:安全操作手册附件四:环境保护措施12. 法律名词及注释1)建造法:《中华人民共和国建造法》的简称。
施工组织设计工程概况第一部分:多联机施工组织设计第一章:工程内容及特点工程内容工程内容主要包括:材料采购、打墙洞、管线连接、室内、外机安装、控制接线、室内外机配电及系统调试。
工程特点预计工期 40 天。
各工种交叉施工。
施工准备条件:本空调项目分二大部分即:室内机、室外机。
附属部分有室内、室外机连接管,控制连线,空调送回风面板,冷凝水管、电源线等。
施工前要作的准备工作:⑴熟悉图纸;⑵采购材料;⑶准备机具;⑷组织施工人员;⑸核查现场土建结构情况其它专业需配合地方:室外机的电源,室内机的电源,室内遥控器线的埋盒、埋管由装修方或负责电气施工的部门来完成。
室内、外机间的信号线,遥控器线的接线与调试由我公司完成。
室内装饰专业应视空调室内机位置留出适当机位和设备检修孔。
格力空调的冷媒管没有坡度及高度限制,配管施工可让位于其它专业,但冷凝水管有坡度要求要与各专业协调统一安排。
第二章:主要施工方法及质量保证措施安装工程总程序安装要点及技术要求打洞及预埋核准应开洞孔的位置与尺寸,无误后在要打洞孔的墙板上画标出所开洞孔的大小和位置,征得现场土建技术人员意见对建筑物结构无影响后才能去进行打洞孔作业。
管线过墙洞,采用空调专用电锤打孔,孔的大小以可以穿过管线(含保温层)为准,吊装室内机和各种管道的支吊架采用固定于楼板上的圆钢和角钢。
管线穿墙体或楼板处应设套管,管道焊缝不得置于套管内,套管应与墙面或楼板下表面齐平,但应比楼板上表面高出20mm ,管道与套管间的空隙应用隔热或其它不燃材料填塞,不得将套管作为管道的支撑物。
室内机的安装⑴室内机安装前的检查、校核; ⑵步骤:冷媒配管质量保证措施:⑴步骤:⑵原则:冷媒配管应严守配管三原则:干 燥:首先是安装前铜管内禁止有水分进入,配管后要吹净和真空干燥。
清 洁:一是施工时应注意管内清理;二是焊接时采用氮气置换焊,最后是吹净。
气密性:一是保证焊接质量和喇叭口连接质量,二是最后的气密性试验。
多联机施工组织设计方案(完整版)范本一:1. 引言1.1 目的与背景1.2 项目概述2. 施工组织管理体系2.1 组织结构与划分2.2 人员配备与职责2.3 沟通与协调机制3. 工程物资准备3.1 物资清单与采购计划3.2 采购流程与供应商选择3.3 物资质量控制4. 施工进度计划4.1 总体进度计划4.2 分项工程计划4.3 工期控制与调整5. 施工技术方案5.1 施工方法与工艺流程 5.2 主要工序工艺要点5.3 安全与环保措施6. 施工人员管理6.1 人员组织与调配6.2 岗位职责与技能要求6.3 奖惩机制与培训计划7. 质量控制体系7.1 质量目标与要求7.2 测量与测试计划7.3 检验与验收标准8. 安全管理方案8.1 安全目标与要求8.2 安全生产责任制度 8.3 事故防控与应急预案9. 计划变更与风险控制9.1 变更管理流程9.2 风险识别与评估9.3 应对措施与应急预案10. 财务与成本管理10.1 预算与资金计划 10.2 成本控制与管理10.3 检查与核算11. 信息管理与报告11.1 文档管理与归档 11.2 进度与质量报告11.3 问题汇报与解决12. 文档附件本文档涉及附件:附件1:工程物资清单附件2:施工进度计划表附件3:施工技术图纸...本文所涉及的法律名词及注释:1.法律名词1:注释2.法律名词2:注释...范本二:1. 引言1.1 目的与背景1.2 项目需求与限制2. 施工组织管理2.1 组织结构与职责2.2 人员配备与协作机制2.3 沟通与协调3. 施工资源准备3.1 资源需求分析3.2 物资采购与管理3.3 施工设备与工具配备4. 施工计划与进度控制4.1 总体施工计划4.2 分项施工计划4.3 进度控制与调整5. 施工技术方案5.1 施工方法与工艺流程 5.2 关键工序技术要点5.3 安全与环境保护措施6. 施工人员管理6.1 人员组织与调配6.2 岗位职责与培训要求6.3 劳动安全与卫生管理7. 质量控制体系7.1 质量目标与要求7.2 检验与测试计划7.3 验收与评定标准8. 安全管理方案8.1 安全目标与要求8.2 安全生产责任制8.3 风险评估与应急措施9. 变更与风险控制9.1 变更管理流程9.2 风险识别与评估9.3 应对措施与应急预案10. 财务与成本管理10.1 预算与资金计划 10.2 成本控制与核算10.3 资源利用效率分析11. 信息管理与报告11.1 文件管理与备案 11.2 进度与质量报告11.3 问题汇报与解决12. 文档附件本文档涉及附件:附件1:工程物资清单附件2:施工进度计划表附件3:施工技术图纸...本文所涉及的法律名词及注释:1.法律名词1:注释2.法律名词2:注释...。
多联机施工方案范本以下是一份多联机施工方案的范本:项目名称:多联机施工方案项目概述:本项目是为了满足客户对于空调系统的需求,采用多联机系统进行施工。
多联机系统能够同时给多个房间提供制冷和制热服务,提高了空调系统的效率和便利性。
施工内容:1. 客户需求调研:了解客户对于空调系统的需求,包括房间数量、面积、使用方式等。
2. 设计方案制定:根据客户需求进行系统设计,确定适配的多联机系统型号和布局。
3. 材料采购:根据设计方案确定所需材料,并进行采购。
包括多联机室外机、室内机、铜管、电线等。
4. 搭建支架:根据室外机的重量和尺寸,搭建合适的支架并进行固定。
5. 室内机安装:根据设计方案确定室内机的安装位置,进行安装,并连接铜管和电源线。
6. 室外机安装:将室外机放置在支架上,并连接铜管和电源线。
7. 系统测试:对安装完成的多联机系统进行测试,确保其正常运行。
8. 调试优化:根据客户的反馈和现场情况进行调试和优化,确保系统的稳定和效果。
9. 施工清理:施工结束后,对施工区域进行清理,保持现场整洁。
责任分工:1. 项目经理:负责项目管理和协调,监督施工进度和质量。
2. 设计师:负责制定施工方案并提供技术支持。
3. 采购员:负责材料采购和跟进供应商。
4. 施工人员:负责具体的施工工作,包括支架搭建、室内机安装、室外机安装等。
5. 调试工程师:负责系统测试和调试优化工作。
安全措施:1. 所有施工人员必须佩戴安全帽和工作服。
2. 施工期间需按照安全规范进行操作,确保人身和设备的安全。
3. 施工现场应保持整洁,避免材料和工具的乱放,以免导致意外伤害。
4. 施工人员需具备相关的施工经验和技能,避免施工质量问题。
备注:本施工方案仅为范本,实际施工方案需要根据具体情况进行调整和修改。
施工过程中需严格按照国家相关法规和标准进行操作,确保安全和质量。
多联机施工组织方案一、引言随着建筑行业的迅速发展和人们对室内舒适度的要求越来越高,多联机空调系统因其高效节能、灵活性和方便安装等优势而备受关注。
多联机施工组织方案是保证多联机空调系统施工顺利进行的重要指导文件,本文将详细介绍多联机施工组织方案的内容和执行过程。
二、施工准备1. 施工人员组织在多联机空调系统施工过程中,需要合适的施工人员来负责不同工作环节。
按照施工的各阶段划分,可以组建以下施工团队:项目经理、技术负责人、施工人员、电气工程师、管道工、安装工等。
每个团队成员应根据自身专业知识和技能来完成相应的工作。
2. 施工材料准备多联机空调系统的施工需要大量的材料和设备。
在施工前,应制定合理的材料清单,并确保所使用的材料符合相关标准和规范。
材料清单应包括空调主机、室内机、管道、电线、绝缘材料、封胶剂等。
3. 施工现场准备在施工现场,需要清理出空间,并确保施工区域的通风状况良好,以提供良好的工作环境。
施工前应对现场进行仔细测量和评估,确保施工的可行性和安全性。
三、施工流程1. 制定施工计划在进行多联机施工之前,需制定合理的施工计划,包括施工时间安排、工人配备、施工工序等。
施工计划应考虑到各个环节的顺序性和依赖性,以确保施工过程的高效进行。
2. 安装室内机和室外机根据设计图纸和施工计划,首先安装室外机,并确保其正确地固定在预先准备好的位置上。
接下来,安装室内机,确保其安装位置合理并与室外机连接良好。
在安装过程中,应注意避免损坏墙体或其他装饰材料,保持施工现场的整洁和安全。
3. 进行管道布置根据设计图纸和施工计划,进行管道的布置工作。
管道布置应尽量避免过长或弯曲,以确保冷热空气的流通畅通。
在布置过程中,应根据实际情况进行测量和调整,确保布置的准确性和合理性。
4. 进行电气连接在管道布置完成后,进行电气连接工作。
根据电气图纸和施工计划,进行相应的电线连接和接线板安装。
在连接过程中,应确保电气设备的接地良好,并进行相应的绝缘处理。
施工组织设计目录
一、编制依据
二、工程概况
三、工程范围
四、施工准备条件
五、主要施工方法及技术要求
六、工期保证措施
七、施工总进度计划
八、主要施工组织及劳动计划
九、施工材料的组织
十、质量保证措施
十一、安全技术和消防保卫措施
十二、其它各项措施
十三、工期间的整洁措施
十四、调试整理及验收
十五、其它
十六、与业主的协调配合
一、编制依据
1、工程设计图纸
2、国家颁布的施工及验收规范, 质量验评标准( GB)
3、本公司企业标准《质量手册》、《程序工作文件》
二、工程概况
工程项目名称: 长沙市解放西路华远中心金外滩多联机空调系统
工程内容: 多联机空调系统安装
三、工程范围
工程内容
工程内容主要包括: 材料采购、打墙洞、管线连接、室内外机的安装、控制接线及系统调试。
整个大楼的空调配电部分不在本公司施工之列。
四、施工准备条件
三星空调设备分两大部份即: 室内机、室外机。
附属部分有室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需求的其它附件。
施工前要做的准备工作:
熟悉图纸
采购材料
准备机具
组织施工人员
核查现场土建结构情况
学习有关操作规程及质量验收标准
由技术人员向技术班组进行全面交底
加强安全管理, 消除事故隐患, 贯彻三星中央空调”5S”内
容, 强调”安全第一”的工作理念。
五、主要施工方法及技术要求
( 一) 、总程序
人力组织、机具进场、会审图纸及技术交底、材料采购进场↓
支托架制作、墙上打洞
↓
焊接安装主管线、支托架安装、主管线保温
↓
分支管焊接、主管线焊接、凝结水管线安装、管线保温、控制线铺设
↓
室内机固定及接口、室外机吊架固定及接口
↓
管道系统的吹污、试压、凝结水管试漏、系统抽真空、系统充氟
↓
试机, 调试, 运行。
↓
系统最后整理, 验收
( 二) 、安装要点及技术要求
1、打洞及处理:
核准应开洞孔的位置及尺寸, 无误后在要打洞孔的墙板上标出所开洞孔的大小, 征得现场土建技术人员意见对建筑物结构无影响后才能去进行打孔作业。
管线过墙洞, 采用电锤打孔。
若不适宜电锤打孔的墙壁在征得业主同意后方可用其它方式打孔。
孔的大小以能够穿过管线( 含保温层) 为准, 吊装室内机及支托架固定采用膨胀螺栓。
管线穿过墙体或楼板处应设镀锌铁皮套管, 管道的焊缝不得设于套管内, 镀锌铁皮套管应与墙面或楼板平齐, 但应比地面高出20厘米, 管道与管套的空隙应用隔热或其它不燃材料填塞, 不得将套管作为管道的支撑。
2、室内机的安装
步骤: 决定室内机的位置-→画线标志-→打膨胀螺栓-→装室内机3、冷媒配管
( 1) 步骤: 支架制作-→按图纸要求配管-→焊接-→吹净-→试漏-
→干燥-→保温
( 2) 原则上冷媒配管应严守配管三原则: 干燥、清洁、气密性。
干燥首先是安装前铜管内禁止有水分进入, 配管后要吹净和真空干燥。
清洁是施工时应注意管内清洁; 二是焊接时氮气置换焊, 最后是吹净。
气密性实验一是保证焊接质量和喇叭口连接质量; 二是最后的气密性实验。
( 3) 替换氮气的方法:
根据三星的要求冷媒管钎焊时必须采用氮气保护, 焊接时把微压( 3.5kg/cm2) 氮气充入正在焊接的管道内。
这样会有效防止管内氧化皮的产生。
( 4) 冷媒管封盖:
冷媒管的包扎十分重要以防止水分、脏物、灰尘等进入管内, 冷媒管穿墙一定要管头包扎严密, 暂时不连接的已安装好的管子要把管口包扎好。
( 5) 冷媒管吹净:
冷媒管吹净是一种把管内废物清除出去的最好方法, 具体方法是将氮气压力调节阀与室内机的充气口连接好, 将所有的室内机的接口用盲塞堵好保留。
一台室内机接口作为排污口, 用绝缘材料抵住管口, 压力调节阀5kg/cm2向管内充气, 至手抵不住时, 快速释放绝缘物, 脏物及水分即随着氮气一起被排出。
这样循环进行若干次直至无污物水分排出为止( 每台室内机都要做) 。
另外, 对液管和气管要分别进行。
