井架安装和使用技术交底
- 格式:doc
- 大小:49.00 KB
- 文档页数:17
脚手架搭设技术交底15篇【第1篇】满堂脚手架搭设的平安技术交底⒈立杆:纵横向立杆间距⒈2m,步距⒈1.8m地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。
⒈横杆:纵横向水平拉杆步距⒈1.8m,操作层大横杆间距⒈40cm。
⒈剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上延续设置。
⒈架板铺设:架高在4m以内,架板间隙⒈20cm,架巍峨于4m,架板必需满铺。
⒈辅助设施:上料通道四面应设1m高的防护栏杆,上下架应设斜道或扶梯,不准攀登脚手架杆上下。
⒈施工荷载:普通不超过100kg/m2,如需承受较大荷载应实行加固措施,或经设计。
【第2篇】悬挑脚手架搭设拆除工程平安技术交底工程名称施工单位施工部位主体施工内容悬挑脚手架搭设普通性内容1、搭设前,必需认识施工计划的作业要求;对进场的脚手架钢管及配件举行严格的检查,禁止使用规格和质量不符合要求的钢管和扣件。
2、搭设脚手架应从一个角开头,并向两边延长交圈搭设;"'字型脚手架应从一端开头,并向另一端延长搭设。
应按定位依次竖起立杆,将立杆与纵、横向扫地杆衔接固定,然后搭设第一步的纵向和横向平杆,随校正巧的立杆垂直之后予以固定,并按此做法继续向上搭设。
3、在设置第一排连墙件前,"'字型脚手架应设置须要数量的挑撑,以确保构架的稳定和架上作业人员的平安,边长>;=20m的周边挑架应设置挑撑。
剪力撑、斜杆等整体拉接杆件和连墙件应随搭开的架子一起准时设置。
4、脚手架处于顶层连墙点上的自由高度不得大于6m,当作业层高出其下的连墙件2m或4m以上,且其上无连墙件时,应实行适当的暂时撑拉措施。
5、脚手板或其它铺板应铺平、铺稳,须要时应绑扎固定。
脚手板采纳对接平铺时,对接处与其下两侧支承横杆的距离应控制在100-200mm之间。
脚手板采纳搭设铺设时,其搭接长度不得小于200mm,且在搭接段的中部应设有支承横杆;铺板严禁浮现端头超出支承横杆250mm以上、未做固定的探头板。

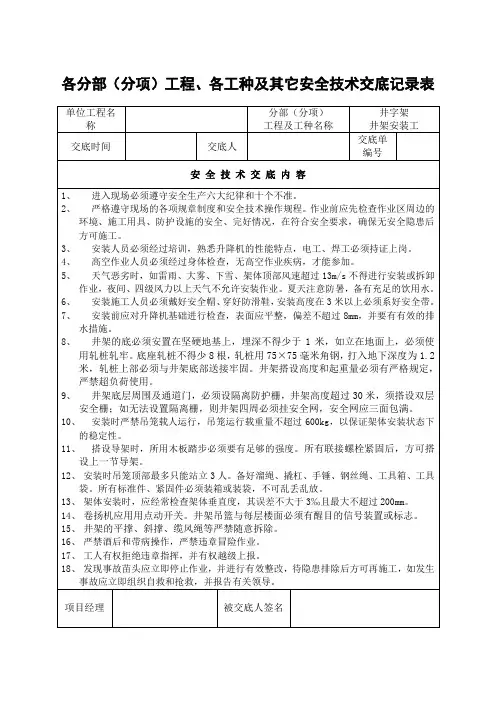

安全技术交底记录施工单位:xxx 交底日期:年月日分局部工种架子工工程名称xxx 工程交底部位项工程交底内容:⒈安全常识⑴进入施工现场必需戴好安全帽,高空作业系好安全带,制止吸烟。
⑵施工现场作业人员严禁酒后上岗,疲乏作业、带病作业。
⑶进入施工现场必需遵守施工现场安全治理制度,严禁违章指挥,违章作业;做到三不损害:不损害自己,不损害他人,不被他人损害。
⒉作业要求⑴悬挑架搭设过程中,应先搭好操作平台,保证操作人员有立足之地。
⑵正确穿戴好个人防护用品,脚应穿软底鞋。
安装挑架等危急部位要挂安全带。
⑶脚手架立杆宜对接,接头应相互错开⑷严格遵守安装挨次,由下而上,不准上下层同时作业。
⑸搭设大横杆、立杆时应由一人扶钢管,另一人负责用扣件琐定;⑹搭设脚手架必需由有证人员专业架子工担当;⑺外挑架上的荷载堆码不应集中堆放,并且不准超过 2.0 KN/ M²;严禁在脚手架上堆放钢筋、跳板、钢模等杂物,防止落物伤人。
⑻悬挑架搭设随主体施工上升,并且保证架子始终都比施工快一步架,从而削减坠物消灭的概率。
⑼悬挑架上的安全网、竹芭、满铺 50MM 板处应铺设严密,不得有大于 10CM 的空隙:⑽悬挑架撤除应依据专项撤除方案进展。
日常使用过程中应常常巡察架体是否有超载、脱扣、人为破坏等安全隐患,觉察隐患准时整改。
⑾准时做好附墙拉结。
在搭脚手架过程中,将内力杆与室内架体拉结,板拆模后将内模板中预埋板用短钢管焊接,竖向每 2 步架,纵向每层 3.6M 拉接一次。
⑿立杆的纵距和横距,大横杆的间距,小横杆的搭设,都要符合施工方案的设计要求,用钢卷尺进展测量,作到准确无误,使搭设的架子横平竖直,外表美观。
交底人签字:质安监视人签字:承受交底人签字:注:本交底必需一式二份,生产班组,生产班组栋号工长各一份安全技术交底记录施工单位:xxx 交底日期:年月日工程名称交底内容:xxx 工程交底部位分局部项工程工种架子工⒈安全常识(1)进入施工现场必需戴好安全帽,高空作业系好安全带,制止吸烟。

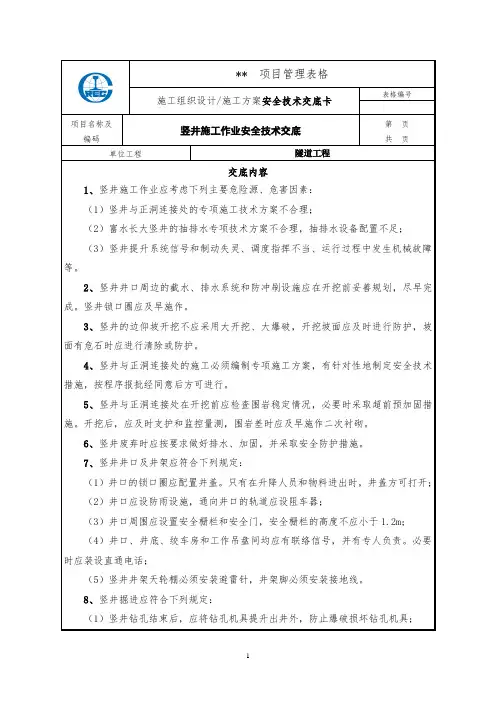

** 项目管理表格施工组织设计/施工方案安全技术交底卡表格编号项目名称及编码竖井施工作业安全技术交底第页共页单位工程隧道工程交底内容1、竖井施工作业应考虑下列主要危险源、危害因素:(1)竖井与正洞连接处的专项施工技术方案不合理;(2)富水长大竖井的抽排水专项技术方案不合理,抽排水设备配置不足;(3)竖井提升系统信号和制动失灵、调度指挥不当、运行过程中发生机械故障等。
2、竖井井口周边的截水、排水系统和防冲刷设施应在开挖前妥善规划,尽早完成。
竖井锁口圈应及早施作。
3、竖井的边仰坡开挖不应采用大开挖、大爆破,开挖坡面应及时进行防护,坡面有危石时应进行清除或防护。
4、竖井与正洞连接处的施工必须编制专项施工方案,有针对性地制定安全技术措施,按程序报批经同意后方可进行。
5、竖井与正洞连接处在开挖前应检查围岩稳定情况,必要时采取超前预加固措施。
开挖后,应及时支护和监控量测,围岩差时应及早施作二次衬砌。
6、竖井废弃时应按要求做好排水、加固,并采取安全防护措施。
7、竖井井口及井架应符合下列规定:(1)井口的锁口圈应配置井盖。
只有在升降人员和物料进出时,井盖方可打开;(2)井口应设防雨设施,通向井口的轨道应设阻车器;(3)井口周围应设置安全栅栏和安全门,安全栅栏的高度不应小于1.2m;(4)井口、井底、绞车房和工作吊盘间均应有联络信号,并有专人负责。
必要时应装设直通电话;(5)竖井井架天轮棚必须安装避雷针,井架脚必须安装接地线。
8、竖井掘进应符合下列规定:(1)竖井钻孔结束后,应将钻孔机具提升出井外,防止爆破损坏钻孔机具;注:交底卡由技术工程师负责拟定,交底卡中的交底人为技术部人员,被交底人为现场作业人员,项目部生产经理对技术交底进行审核,再由项目部总工程师负责签发。
井架搭拆作业的安全技术交底井架搭拆作业是一项涉及高空作业的工作,安全是至关重要的。
为了保证作业的顺利进行和工作人员的安全,需要对相关的安全技术进行交底。
下面是井架搭拆作业的安全技术交底内容,以供参考:一、作业前准备:1. 安全设施的检查:在作业前,必须检查并确保所有安全设施的完好无损,如安全网、安全带、安全绳等。
2. 工作人员的资质:只有经过培训并取得相应资质证书的人员,才能参与井架搭拆作业。
在选择作业人员时,要确保其具备相关的技能和经验。
3. 工作计划的制定:在进行井架搭拆作业之前,必须制定详细的工作计划,包括作业的步骤、时间安排、安全措施等。
二、施工现场的安全管理:1. 施工区域的划定:在井架搭拆作业期间,应划定施工区域,并设置明显的警示标志,以避免无关人员的进入。
2. 通道和出口的设置:为了保证作业人员的顺利逃生,必须设立足够宽阔的通道和出口,并保持畅通。
3. 现场管理人员的配置:需要配置专门的现场管理人员,负责监督施工现场的安全管理以及及时处理突发事件。
4. 现场危险源的控制:对于可能存在的危险源,如电线、积水等,必须进行合理的控制和隔离,以减少事故的发生。
三、个人防护与安全设备:1. 个人防护用品的着用:在进行高空作业时,所有作业人员必须佩戴个人防护用品,如安全帽、安全鞋、防护眼镜等。
2. 安全绳的使用:对于高空作业人员,必须使用安全绳进行固定,以防止意外摔落。
安全绳应经过合格检测并定期更换。
3. 安全网的设置:对于可能发生坠落的位置,应设置安全网来减轻坠落的冲击,并保护下方作业人员的安全。
四、井架搭建的安全控制:1. 施工方案的制定:在井架搭建前,必须制定详细的施工方案,并根据实际情况选择合适的搭建方法。
2. 材料的选择和检查:对于用于搭建井架的材料,必须选择质量可靠、符合标准的产品,并进行必要的检查。
3. 搭建过程的控制:在井架搭建过程中,必须按照施工方案严格把控作业的步骤和安全要求,确保每个步骤的安全可靠。
进风井井架基础施工技术交底一、工程概况:副井井架基础共四个斜架基础。
设计混凝土标号C25,总体积137.67m3,基础开挖量160m3。
每个基础预留一个地脚螺栓孔,孔尺寸800×800mm。
基础开挖时,如果地基承载力明显不足时,基础开挖深度现场决定。
二、施工前的准备1、材料水泥:采用P·S42.5硅酸盐水泥。
砂:中粗砂,含泥量不大于5%。
石子:粒径为2~4cm, 含泥量不大于2%。
水:现场水井。
2、主要机具三、工艺流程场地平整→放线、定位桩→基础开挖→对持力层进行全面检查验收→清理虚土→浇筑承台→支模板、加固→浇筑基础→拆模、养护。
四、施工方法(1)、开挖方法:1、根据测量十字线画出基础外围线,大于设计尺寸200mm,采用挖掘机进行开挖施工,现场控制底标高。
2、当土壤承载力能满足要求时,停止机器开挖,进行人工平底。
(2)、混凝土施工:1、承台:浇筑前再次清理基础坑内虚土,承台混凝土施工采用装载机运输及下料,混凝土塌落度为4~6cm,分层连续浇筑,随即振捣密实。
承台厚度500mm,绑双层筋,层间距100mm,绑筋间距150mm×200mm,混凝土浇筑完后,表面浮浆层凿除,以保证与上部基础混凝土良好连接。
2、井架基础:承台浇筑完24小时后,便可进行基础模板施工,模板加工成四面,在承台上进行组装,根据测量十字线找正,然后进行支撑加固。
预留孔采用模板加工成4面套在基础模板内并用木方子固定,再用沙子填满。
混凝土施工采用人工上料,装载机运输,待混凝土终凝后将内层模板内的沙子清出,并将外层模板拆除。
五、质量标准1、混凝土标号符合设计要求和施工规范的规定。
2、基础浇筑混凝土后的顶面标高,必须符合设计要求和施工规范的规定。
3、混凝土施工时坚持分层浇筑、分层振捣、连续作业。
4、混凝土表面质量无明显裂缝,无蜂窝麻面。
六、安全措施1、所有作业人员必须戴安全帽。
2、振捣棒必须有电工进行安装,并持证上岗,电缆必须架空,严禁拖地。

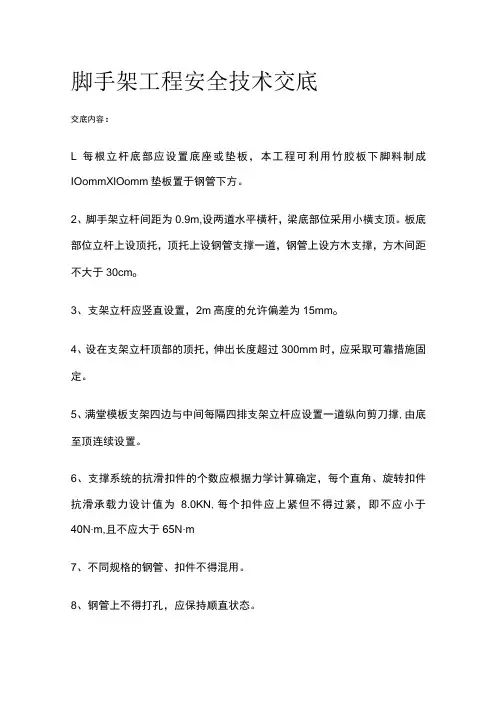

脚手架工程安全技术交底交底内容:L每根立杆底部应设置底座或垫板,本工程可利用竹胶板下脚料制成IOommXlOomm垫板置于钢管下方。
2、脚手架立杆间距为0.9m,设两道水平横杆,梁底部位采用小横支顶。
板底部位立杆上设顶托,顶托上设钢管支撑一道,钢管上设方木支撑,方木间距不大于30cm o3、支架立杆应竖直设置,2m高度的允许偏差为15mm o4、设在支架立杆顶部的顶托,伸出长度超过300mm时,应采取可靠措施固定。
5、满堂模板支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置。
6、支撑系统的抗滑扣件的个数应根据力学计算确定,每个直角、旋转扣件抗滑承载力设计值为8.0KN,每个扣件应上紧但不得过紧,即不应小于40N∙m,且不应大于65N∙m7、不同规格的钢管、扣件不得混用。
8、钢管上不得打孔,应保持顺直状态。
9、旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
10、拆除作业时不得整片拆除,应分步按顺序拆除,作业范围应有警戒标志,拆除卸下的模板及各种构配件应分类堆放,修整检查后周转使用。
11、混凝土强度未达到设计要求时不得拆除。
12、作业人员必须配备好个人防护用品,戴好安全帽,佩带安全带,13、持证上岗,工作时必须精神集中,严禁酒后作业不得在未达到一定强度的新浇混凝土结构层上扎设排架。
14、不得对已扎设好的排架进行碰撞、破坏、拆除。
15、浇筑混凝土时,输送管道应单独扎架固定,不得固定在承重满堂架或双排外架上。
拆下的器材应堆放整齐,距离楼层边不小于2米,防止掉落伤人。
钢管应采取措施防止滚落。
扣件等不得随地丢弃。
交底内容:L搭设脚手架时必须由受过市有关部门安全教育的架子工承担,并持证上岗经常进行身体检查,凡患有高血压、心脏病等不适宜高空作业者,不得上脚手架操作。
2 .搭设脚手架时,工人必须戴好安全帽,系好安全带,工具及零配件要在工具袋内,穿防滑鞋工作,袖口、裤口要扎紧。

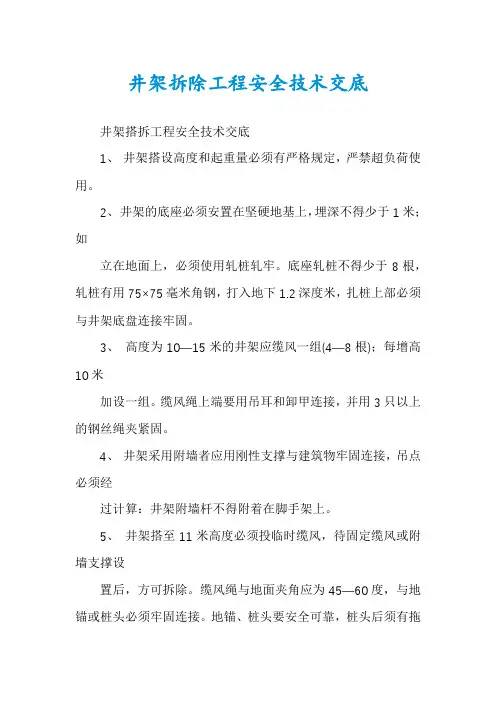

井架拆除工程安全技术交底井架搭拆工程安全技术交底1、井架搭设高度和起重量必须有严格规定,严禁超负荷使用。
2、井架的底座必须安置在坚硬地基上,埋深不得少于1米;如立在地面上,必须使用轧桩轧牢。
底座轧桩不得少于8根,轧桩有用75×75毫米角钢,打入地下1.2深度米,扎桩上部必须与井架底盘连接牢固。
3、高度为10―15米的井架应缆风一组(4―8根);每增高10米加设一组。
缆风绳上端要用吊耳和卸甲连接,并用3只以上的钢丝绳夹紧固。
4、井架采用附墙者应用刚性支撑与建筑物牢固连接,吊点必须经过计算:井架附墙杆不得附着在脚手架上。
5、井架搭至11米高度必须投临时缆风,待固定缆风或附墙支撑设置后,方可拆除。
缆风绳与地面夹角应为45―60度,与地锚或桩头必须牢固连接。
地锚、桩头要安全可靠,桩头后须有拖桩。
如使用木桩,木桩直径不得15小于厘米,埋深不少于1.5米。
禁止将缆风绳栓在树木、电杆上。
6、高度在30米以上的井架。
其缆风绳上的花兰螺丝,必须加以保险。
穿越以马路时,要采取可靠的安全措施。
7、缆风绳不准在高压线上方通过,与高压架空线必须保持规定的安全距离。
8、井架的立柱应垂直稳定,其垂直偏差应不超过高度的千分之一,接头应相互错开,同一平面上的接头不应2个。
井架导向滑轮与卷扬机绳筒的距离,带槽卷筒应大于长度的15倍,无槽光筒应大于卷筒长度的20倍。
9、井架运输通道宽度不1小于米,搁置点必须牢靠,通道两边必须装设防护栏杆,并装有安全门或安全栅栏。
10、井架吊篮必须装有防坠装置,冲顶限位器和安全门,吊篮两侧装有安全挡板或网片,高度不得低于1米,防止手推车等物件滑落;吊篮的焊接必须符合规范。
11、井架底层周围及通道口,必须装设隔离防护栅,井架超过米,有搭设双层安全棚;如无法设置隔离棚,则井架四周必须挂安全,安全网应三面包满。
12、井架装设可靠的避雷和接地装置;卷扬机应单独接地并装设防雨罩。
13、卷扬机应采用点动开关。

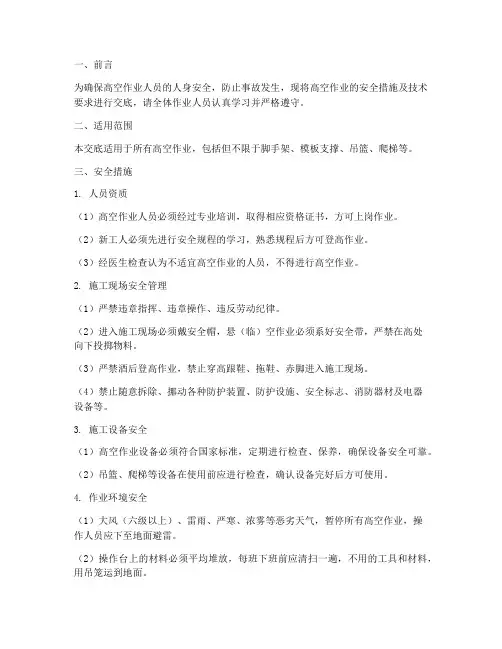

一、前言为确保高空作业人员的人身安全,防止事故发生,现将高空作业的安全措施及技术要求进行交底,请全体作业人员认真学习并严格遵守。
二、适用范围本交底适用于所有高空作业,包括但不限于脚手架、模板支撑、吊篮、爬梯等。
三、安全措施1. 人员资质(1)高空作业人员必须经过专业培训,取得相应资格证书,方可上岗作业。
(2)新工人必须先进行安全规程的学习,熟悉规程后方可登高作业。
(3)经医生检查认为不适宜高空作业的人员,不得进行高空作业。
2. 施工现场安全管理(1)严禁违章指挥、违章操作、违反劳动纪律。
(2)进入施工现场必须戴安全帽,悬(临)空作业必须系好安全带,严禁在高处向下投掷物料。
(3)严禁酒后登高作业,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。
(4)禁止随意拆除、挪动各种防护装置、防护设施、安全标志、消防器材及电器设备等。
3. 施工设备安全(1)高空作业设备必须符合国家标准,定期进行检查、保养,确保设备安全可靠。
(2)吊篮、爬梯等设备在使用前应进行检查,确认设备完好后方可使用。
4. 作业环境安全(1)大风(六级以上)、雷雨、严寒、浓雾等恶劣天气,暂停所有高空作业,操作人员应下至地面避雷。
(2)操作台上的材料必须平均堆放,每班下班前应清扫一遍,不用的工具和材料,用吊笼运到地面。
(3)竖井架的缆风绳应拉在可靠的地方,并经常检查。
缆风绳在拉紧或松开时,须对称同时进行。
(4)接高井架时,应先检查以前的安装是否牢固。
本班内所安装井架,不得遗留尚未紧固好的构件。
5. 防护措施(1)登高爬梯应有安全防护罩。
(2)高空平台应满铺木板,四周有栏杆和踢脚板。
木板不应使用有腐朽、变质、虫蛀、裂纹、扭曲、大节疤的木材。
(3)严禁从高空向下抛掷任何物品。
高空向下吊运物品时,其物品必须系牢,有专人负责指挥。
四、技术要求1. 高空作业前,应制定详细的安全技术措施,经相关部门审核批准后方可实施。
2. 高空作业过程中,应严格按照安全技术措施执行,发现安全隐患及时整改。

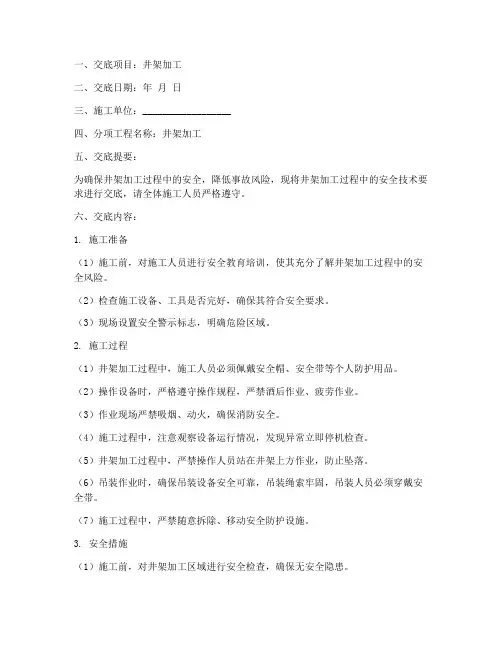

一、交底项目:井架加工二、交底日期:年月日三、施工单位:__________________四、分项工程名称:井架加工五、交底提要:为确保井架加工过程中的安全,降低事故风险,现将井架加工过程中的安全技术要求进行交底,请全体施工人员严格遵守。
六、交底内容:1. 施工准备(1)施工前,对施工人员进行安全教育培训,使其充分了解井架加工过程中的安全风险。
(2)检查施工设备、工具是否完好,确保其符合安全要求。
(3)现场设置安全警示标志,明确危险区域。
2. 施工过程(1)井架加工过程中,施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)操作设备时,严格遵守操作规程,严禁酒后作业、疲劳作业。
(3)作业现场严禁吸烟、动火,确保消防安全。
(4)施工过程中,注意观察设备运行情况,发现异常立即停机检查。
(5)井架加工过程中,严禁操作人员站在井架上方作业,防止坠落。
(6)吊装作业时,确保吊装设备安全可靠,吊装绳索牢固,吊装人员必须穿戴安全带。
(7)施工过程中,严禁随意拆除、移动安全防护设施。
3. 安全措施(1)施工前,对井架加工区域进行安全检查,确保无安全隐患。
(2)施工过程中,加强现场安全管理,确保施工人员遵守安全操作规程。
(3)定期对施工人员进行安全教育培训,提高安全意识。
(4)加强施工现场的消防管理,确保消防设施完好,定期进行消防演练。
七、检查执行情况(1)施工过程中,安全员应定期检查施工现场,确保各项安全措施落实到位。
(2)发现安全隐患,立即整改,确保施工安全。
(3)施工完成后,对施工现场进行全面清理,消除安全隐患。
八、注意事项(1)施工人员应严格遵守本交底内容,确保自身和他人的安全。
(2)施工过程中,如遇紧急情况,应立即采取应急措施,确保生命安全。
(3)本交底内容适用于井架加工全过程,施工人员应认真学习并严格遵守。
九、签字确认施工单位:__________________项目负责人:__________________施工人员:__________________安全员:__________________日期:年月日。
满堂脚手架搭设安全技术交底------------------------------------------作者------------------------------------------日期满堂脚手架搭设安全技术交底满堂脚手架所使用材料和搭设方法同一般脚手架。
⒈立杆:纵横向立杆间距≯ ❍,步距≯ ❍地面应整平夯实,立杆埋入地上~ ♍❍,不能埋地时,立杆下应垫枕木并加设扫地杆。
⒉横杆:纵横向水平拉杆步距≯ ❍,操作层大横杆间距≯ ♍❍。
⒊剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上连续设置。
⒋架板铺设:架高在 ❍以内,架板间隙≯ ♍❍,架高大于 ❍,架板必须满铺。

上料平台搭设安全技术交底⒈上料平台要独立设搭设,平台距井架间隙不得超过 ♍❍,平台宽度以进出料方便为原则,长度应♏吊栏外侧。
⒉搭设材料:一般用杉木或钢管搭设、当承重量不大时(在 ♑以内)和高度不高时也可用毛竹搭设(应使用新竹经挑选),搭设方法基本和脚手架相同。
⒊用途构造:主要做为井字架吊篮进出料通道使用,一般不堆放材料。
主要杆件有:立杆、横杆、水平拉杆、剪刀撑、栏杆等。
⒋搭设:⑴ 立杆间距在 ~ ❍以内,步距 ❍~ ❍视建筑物层高而定,平台以每层楼面平。
⑵ 每隔 ~ ❍高设一道纵横向水平拉杆,在操作层通道处可设在 ❍高处。
⑶ 横杆:当平台铺设竹架板时,大横杆间距在 ♍❍以内,当使用钢、木脚手板时,大横杆间距不大于 ♍❍。
⑷ 剪刀撑:外立杆四周应自下而上连续设置,在进、出料口处可断开留出通道。
⑸ 栏杆:平台四周按规定设置 ~ ❍高的防护栏杆。
正面设可开启的安全门。
⑹ 缆风:当平台高度超过 ❍时,四面要设缆风绳,或与建筑物固定牢固,并不得固定在井架上 脚手架拆除安全技术交底⒈拆除脚手架前,班组成员要明确分工,统一指挥,操作过程中精力要集中,不得东张西望和开玩笑,工具不用时要放入工具袋内。
注:此《安全技术交底内容记录表》一式两份标签: 施工现场安全技术交底注:此《安全技术交底内容记录表》一式两份安全技术交底记录工程名称:JZ25-1S油气田终端项目围墙工程交底日期:年月日交底项目:龙门架及井架拆装工程安全作业交底内容交底人内容摘要:1、安装架体时,应先将地梁与基础用螺栓连接牢固。
每安装二个标准节应采取临时支撑并进行初校正垂直。
2、安装龙门架时,两边立柱应交替进行,每安装两节除将单支柱临时固定外,应将两立柱横向连接成一体。
3、利用建筑物内井道作架体时,各楼层进出料口的停靠门必须与司机操作处装设的层站标志灯进行连锁。
4、装设摇臂把杆时,把杆不得装在架体的自由端处;把杆底座要高出工作面,其顶部不得高出架体。
5、把杆应安装保险钢丝绳,起重吊勾应安装限位装置;把杆与水平面夹角在内45-70度之间。
6、架体各节点的螺丝必须牢固,不得漏装或用铅丝代替。
7、高架提升机须用附墙架固定。
低架提升机可用缆风绳固定。
提升机高度在20m以下缆风绳不少于一组。
8、缆风绳选用圆股钢丝绳直径不得小于9.3mm;与地面夹角不应大于60度,与地锚之间用花篮螺栓拉紧。
9、缆风绳不准在高压线上方通过,与高压架空线必须保持规定的安全距离。
10、地锚应根据土质情况及受力大小经计算确定。
11、在安装过程中,要严格控制安装精度。
新制作提升机,架体安装的垂直偏差,不应超过架体高度的1.5%多次使用重新安装的,其偏差不应超过3%,且不得超过200mm,井架截面内,两对角线长度公差不得超过最大边长的名义尺寸的3‰;导轨接点截面错位不大于是1.5mm;吊篮导靴与导轨的安装间隙,应控制在5-10mm以内。
12、井架底层周围及通道口,必须装设隔离防护棚,井架高度超过30m,须搭设双层安全棚;如无法设置隔离棚,则井架四周必须挂安全网,安全网应三面包满。
13、井架必须装设可靠的避雷和接地装置;卷扬机应单独接地并装设防雨罩。
14、卷扬机应采用点动开关。
一、交底目的为确保施工现场打井作业的安全进行,预防安全事故的发生,现将打井作业的安全技术要求进行交底,要求所有参与打井作业的施工人员认真学习并严格遵守。
二、交底内容1. 施工人员要求(1)所有参与打井作业的施工人员必须经过专业培训,取得相关操作资格证书。
(2)施工人员应熟悉本工种安全技术操作规程,严禁酒后操作。
(3)施工人员应穿戴符合安全要求的个人防护用品,如安全帽、工作服、手套、防护眼镜等。
2. 施工现场安全措施(1)施工前,应做好施工现场的安全检查,确保现场安全设施齐全有效。
(2)施工现场应设置明显的警示标志,提醒过往人员注意安全。
(3)施工现场应设置安全通道,确保人员疏散畅通。
(4)施工现场应配备必要的安全防护设施,如防护栏杆、安全网等。
3. 打井作业安全操作规程(1)打井前,应检查井口围栏、井口盖板等设施是否完好,如有损坏应及时更换。
(2)打井过程中,应确保井口盖板紧固,防止意外掉落。
(3)井口周围应设置围栏,防止无关人员进入。
(4)打井过程中,应密切观察井口情况,发现异常情况立即停止作业,采取相应措施进行处理。
(5)打井过程中,如需移动井架,应确保井架稳固,防止发生倾倒事故。
(6)打井过程中,如需使用吊车,应确保吊车操作人员具备相应资质,严格按照操作规程进行作业。
4. 事故应急处理(1)如发生井口坍塌、井内人员被困等事故,应立即启动应急预案,迅速组织救援。
(2)事故发生后,应立即切断电源、气源,防止事故扩大。
(3)救援过程中,应确保救援人员的安全,避免发生次生事故。
三、交底要求1. 施工单位应将本次安全技术交底内容书面记录,并由施工人员签字确认。
2. 施工人员应认真学习安全技术交底内容,掌握安全操作规程。
3. 施工现场管理人员应加强对打井作业的监督检查,确保安全技术措施落实到位。
4. 施工单位应定期组织安全技术培训,提高施工人员的安全意识。
四、交底日期年月日五、施工单位施工单位名称:六、工程名称工程名称:七、分项工程名称分项工程名称:打井作业八、交底人交底人姓名:九、验收人验收人姓名:。
安全交底多组示例钢筋下料及绑扎运输时,注意事项 (2)电焊机安全操作 (3)平板振捣器安全操作 (4)回填土夯实振动夯 (5)砼工程砼施工 (6)现场混合作业 (7)季节施工 (8)施工机具、手持电动工具 (9)安全管理措施 (10)砌体、砌砖工程 (11)砼、砂浆搅拌机 (12)01龙门架搭设(1) (13)01龙门架搭设(2) (14)塔吊安装过程中安全问题及注意事项 (15)塔吊拆除安全交底 (16)起重、塔吊吊装 (17)塔吊及高空作业 (18)塔吊安全操作 (19)施工部位:基础主体施工工程:钢筋工程交底工程:钢筋下料及绑扎运输时,注意事项交底内容:1、钢筋下料前φ10、φ8、φ6.5筋需要拉直的,使用钢筋拉直机时,注意其操作规程,当心钢筋四弹伤人。
2、钢筋下料制做钢筋切断机及弯曲机,注意操作规程进行施工。
钢筋绑扎及运输时,应注意钢筋碰人、扎眼。
运输时应该绑捆牢固,防止散落、作人。
检查执行情况:执行情况良好施工部位:基础主体施工工程:电焊机操作交底工程:安全操作交底内容:1、电焊机应放在干焊绝缘好的地方,在使用前检查一次、二次绝缘线是否良好,接线处是否有防护罩,焊钳是否完好,处壳地否有接零保护,确认无问题后方可使用。
2、在潮湿的地方、地沟、管道、锅炉内施工时,应取绝缘措施,可垫绝缘板或橡胶皮,穿绝缘鞋,应通风良好,防止出评。
3、焊接时,操作人员必须戴绝缘手套,穿绝缘鞋。
焊接时,必须双线倒拉,不准利用架子、轨道、管道、钢筋和其它导电物体接线,应用多股铜线。
4、操作时,必须有用火证,设消防器材,并设专人看护。
消除附近易燃物,防止焊花回溅引燃物料发生火灾。
5、更换场地移动焊把线时,应切断电源,不得手持把线爬梯登高。
6、工作结束,切断电源检查操作地点,确认无引起火灾危险,方可离开。
检查执行情况:执行情况良好施工部位:基础施工工程:平板振捣器交底工程:安全操作交底内容:1、振捣前检查接线盒,漏电保护器和电源线,确认无问题后,方可开机使用。
第1篇本项目为某地区某居民小区凿井工程,井深约为50米,井径约为1.0米。
根据工程需求,需在施工现场搭建一个临时井架,用于井口施工和设备安装。
为确保施工安全、高效,特制定本凿井井架安装施工方案。
二、施工方案1. 施工准备(1)施工人员:组织具备凿井施工经验的施工队伍,明确各岗位人员职责,进行施工技术交底。
(2)施工材料:准备足够的钢材、木材、水泥、沙子、石子等原材料,确保施工所需。
(3)施工设备:配备挖掘机、吊车、卷扬机、搅拌机、切割机等施工设备。
2. 施工工艺(1)基础施工1)测量放线:根据设计图纸,对施工现场进行测量放线,确定井架基础位置。
2)基础开挖:采用挖掘机进行基础开挖,确保基础尺寸符合设计要求。
3)基础浇筑:按照设计要求,进行混凝土基础浇筑,确保基础强度。
(2)井架安装1)井架组装:根据井架设计图纸,将各部件进行组装,确保各部件连接牢固。
2)井架运输:采用吊车将组装好的井架运输至施工现场。
3)井架安装:将井架放置在基础上,进行垂直和水平调整,确保井架位置准确。
4)井架加固:对井架进行加固,确保其在施工过程中稳定可靠。
(3)设备安装1)钻机安装:按照钻机安装要求,将钻机安装在井架上,确保钻机与井架连接牢固。
2)卷扬机安装:将卷扬机安装在井架上,确保其运行顺畅。
3)搅拌机安装:将搅拌机安装在井架上,确保其运行稳定。
4)切割机安装:将切割机安装在井架上,确保其运行安全。
(4)施工验收1)井架安装验收:对井架安装质量进行检查,确保井架安装符合设计要求。
2)设备安装验收:对设备安装质量进行检查,确保设备运行正常。
3)施工安全验收:对施工现场进行安全检查,确保施工安全。
三、施工进度计划1. 施工准备阶段:5天2. 基础施工阶段:10天3. 井架安装阶段:15天4. 设备安装阶段:5天5. 施工验收阶段:2天总计:37天四、施工安全措施1. 施工人员安全培训:对施工人员进行安全培训,提高安全意识。
一、交底对象全体参与高空夹层作业的施工人员、管理人员及监督人员。
二、交底目的为了加强高空夹层作业的安全管理,确保施工人员的人身安全,防止事故发生,特制定本安全技术交底。
三、交底内容1. 作业前的准备工作(1)施工人员必须经过体检,确认身体健康,无高血压、心脏病、癫痫病、精神病等疾病,方可参与高空夹层作业。
(2)新工人必须接受安全规程培训,熟练掌握安全操作技能后方可上岗。
(3)大风(六级以上)、雷雨、严寒、浓雾等恶劣天气时,暂停高空夹层作业,操作人员应下至地面避雷。
2. 安全防护措施(1)穿戴整齐的防护用品,包括安全帽、安全带、防滑鞋等。
(2)检查所使用的登高工具和安全用具(如安全带、梯子、跳板、脚手架等)是否安全可靠,禁止冒险作业。
(3)高空作业时,必须使用安全带,并将安全带系牢在可靠的建筑结构件或金属结构架上,不准系在活动物件上。
(4)上下时手中不得拿物件,必须从指定的路线上下,不得在高空头拂材料或工具等物。
(5)高空作业所用的工具、零件、材料等必须装入工具袋,不得随意丢弃。
3. 作业过程中的注意事项(1)操作台上的材料必须平均堆放,每班下班前应清扫一遍,不用的工具和材料,用吊笼运到地面。
(2)竖井架的缆风绳应拉在可靠的地方,并经常检查。
缆风绳在拉紧或松开时,须对称同时进行。
(3)接高井架时,应先检查以前的安装是否牢固。
本班内所安装井架,不得遗留尚未紧固好的构件。
(4)高空作业时,应预防附近烟囱所排出的含有煤气和其他有害气体的侵害,避免中毒。
(5)防雷接地装置经常检查柔性连结器有无松动,若发生松弛时,应立即拉紧,以保持竖井架的垂直。
4. 作业结束后的工作(1)高空作业结束后,应立即检查现场,清理垃圾和工具,确保现场安全。
(2)登高爬梯应有安全防护罩,高空平台应满铺木板,四周有栏杆和踢脚板。
(3)严禁从高空向下抛掷任何物品。
高空向下吊运物品时,其物品必须系牢,有专人负责指挥。
四、交底要求1. 施工单位应将本安全技术交底书面通知施工人员,并组织学习。
. Word专业资料 为了使井架在搭设安装中符合安全标准,在施工中保护施工和人身安全。 1、本工程建筑物高度为18.25米,室外高差为0.60米,井架吊篮提升高度为18.25米,井架搭设高度为28.5米。井架规格为2.00米×2.30米,立柱材料采用角钢7×70MM,斜横杆角钢为5×50MM,连接铁板10MM采用Ф14螺栓连接,每一节点以及接头的一边,螺栓数不少于二个,吊篮按要求底板用50MM厚木板满铺,吊篮两侧设置1米高隔离钢丝网。 2、提升卷扬机额定起重量为1.5吨,提升起重量为0.5吨,立吊钢丝绳选用11MM,卷筒边缘设置防钢丝绳脱出的绳筒防护装置,滑轮组与吊篮用钢板连接,提升钢丝绳不得接长使用,端点与卷筒用扎头卡牢,在卷筒上按顺序整齐排列,当吊篮处于工作最低位置时卷筒上的钢丝绳不得少于三圈。 3、钢丝绳端部的固定采用14MM扎头,数量不少于3只,吊篮设置停靠装置,断绳保护装置,井架设置楼层停层控制器、信号灯、冲顶限位装置。 楼层走道两侧设置钢管防护栏杆,井架进料口安全门采用联络开启装置,吊篮上料口安全门制作或升降运行时能封闭吊篮上料口,防止无聊从吊篮中滚落。 4、进料口防护棚设在井架架体进料口上方,其宽度在架体外边正面不少于2米,两侧不少于1米,用竹笆铺设,冲顶限位器设置在距天梁下方3米处,缓冲器在架体的底坑里设置弹簧缓冲器。 5、卷扬机开关箱采用36V低压按扭式控制开关,禁止使用倒顺开关。 6、井架基础土层经压实后,绑扎12×8根以上的钢筋浇捣300厚C20钢筋混凝土同井架底部固定,基础表面平整,水平度偏差不小于10MM,做好排水措施,设置接地装置。 7、缆风绳选用9.3MM以上钢丝绳与地面成不小于60度的夹角,其下端与Ф48钢管桩连接,并用固定螺栓拉紧,钢管桩不小于二根,打入深度不小于1.7米,桩顶用扣件紧固,防 . Word专业资料 止缆风绳滑脱。 8、架体安装前要对其杆件进行除锈油漆,部件要清洗,安装架体时应先将地梁与基础钢筋焊接牢固,当搭至10米高度时,应设置临时缆风绳固定,并进行校正,在正确稳定时方可继续作业。 9、架体各节点的螺栓必须紧固,螺栓应符合孔径要求,严禁扩孔和开孔,更不能漏装或以铅丝代替,卷扬机应安装在平整、坚实、干燥的位置上,视线良好并搭设防护棚和操作棚。 10、提升钢丝绳运行中地面架设滚筒,使之不拖地和被水浸泡,钢丝绳穿引的区域用砖砌地拢,上面铺设木板保护,井架安装后由主管部门组织检查验收,确认合格后发给使用合格证,方可交付使用。 11、操作前由操作工在班前进行日常检查,同时由有关部门和人员参加的每月一次的定期检查。 井架在工作状态时不得进行维修、保养,排除故障应停机后进行,严禁人员攀登、穿引井架架体,乘吊篮上下。井架安装、拆除作业前根据现场工作条件及设备情况编制作业方案,对作业人员进行安全技术交底、安全教育,确认指挥人员树立安全警戒区域设置监护人员。 拆除井架前应先设置临时缆风绳,拆除作业中严禁从高处向下抛掷物件,拆除作业宜在白天进行,因故中断作业时应采取临时稳固措施。 井架在搭拆过程中操作搭设的人员必须要持证上岗,操作人员必须佩带好安全带,并正确使用,在搭井架过程中必须按以下方案和技术措施进行,本台井架是7CM×7CM的角铁井架。 12、井架的底座必须安置在坚硬的地基上,地基开挖深至25cm,井架基础的钢筋和焊接牢固,浇捣C25砼,在浇捣砼时,把井架四周的地脚螺丝予埋好,并打好四角的八根轧桩,轧桩用75×75毫米角钢打入地下,与井架地盘连接牢固。 . Word专业资料 13、由于本工地采用缆风绳与八字硬拉接,硬拉撑设置在房子一、三屋面层圈梁上(在圈梁上予埋好予埋铁),井架顶搭至三层底时,必须要用临时缆风绳缆好,拉好,硬拉接跟上后方可拆缆风线,以上同下。 14、井架立杆应垂直稳定,垂直偏差不能超过高度的千分之一。井架导向滑轮与卷扬机绳筒的距离应大于卷筒长度的20倍。 15、井架运输通道宽度不小于1米,搁置点必须牢靠,通道两边必须装设防护栏杆并装有安全门和安全栅栏。 16、井架吊篮必须装有防坠装置(弹闸)冲顶限位器和外安全自落门。 17、井架进料口和架体二侧必须搭设双层安全防坠棚,井架三周必须挂设安全网,安全网三面包满。 18、装设可靠的避雷和接地装置接地桩,要成组对角设置,避雷针长度要等于井架对角.的长度并磨尖,卷扬机应单独接地并装设防雨罩。 19、卷扬机的绳筒必须装绳筒防护罩,5cm开档,钢丝绳过道要有保护,上要有盖板,下要有滚杠。 20、井架、吊篮与每层楼面必须通讯信号装置和标志。 21、井架安装完毕必须由施工负责人组织动力、安全等专业人员进行验收,合格签证后方准使用,使用期间必须建立岗位责任制,专人负责检查,定期保养。
井架安装过程 一、概述 . Word专业资料 本施工升降机是根据JGJ59—99《建筑施工安全检查标准》和JGJ88——92《龙门架及井架物料提升及安全技术规》行业标准而制作,是一种设计合理,具有操作简单,安全性能好,拆装方便,安全可靠,便于运输等特点。是广泛应用于工业与建筑施工工程物料的垂直运输机械。 本井字架配有上下限位器,超重限制器,吊篮停靠装置,进料口安全门,吊笼进出口安全门,防坠刹车装置,双线提升结构,钢丝绳防跳装置等安全装置。
二、主要技术参数 序号 项目名称 性能参数 01 吊笼最大起重量 10KN 02 吊杆最大起重量 5KN 03 提升高度 不大于30M 04 提升速度 不大于30M/MIN 05 适用卷扬机 额定拉力 10KN 平均速度 26M/MIN 钢丝绳型号 6×19-11-155或6×37-11-155 电动机型号 Y132S—4 制动器型号 TJ2—200 06 起重量限制器 5KN——12KN 07 吊篮出料安全停靠装置 同吊笼出料门联动 08 防坠落安全器 坠落锁定距离小于200MM . Word专业资料 09 上、下限位 按提升高度调整 10 进料口安全门 机械式直动开闭 11 钢丝绳过路保护 小于钢丝绳直径 12 外形尺寸(长×宽) 2×1M 2×2M 2×2.2M 13 自重(不包括卷扬机) 按高度
三、安装与调试 1、 基础 1.1 在施工现场选择合理的安装位置,对升降机的安装基础进 行处理,开挖基础2500×2500自然地坪-200MM并夯实。 1.2 在经夯实的基础上配置6mm钢筋(钢筋的纵向和横向间距为350mm)后浇混凝土,并在地脚螺栓弯头横穿一根12mm钢筋,与另一地脚螺栓以及和所配置的6mm钢筋连接,混凝土标号不低于150#。(见图二) 1.3 基础四周不得有积水现象,必要时在基础四周开挖排水沟。 2、 安装程序 2.1安装底盘和吊篮 2.1.1将底盘安装在混凝土基础上,校准好水平(见图三),保证升降机安装好后的垂直度在千分之一之。 2.1.2将吊篮置于(图四)底盘中间,并检查进料口方向是否正确。 2.2安装架体 2.2.1在底盘上安装四根冲竖撑,应取二长二短,长的二根和短的二根应对角安装;在短竖 . Word专业资料 撑上装二块接板,长竖撑中间装二块小连接板。(见图五) 2.2.2对准卷扬机方向并借用接板将地滑轮装在底盘上。 2.2.3装四根平撑,再装四根斜撑,装螺栓并使螺栓呈放松状态,回下去紧固下节所有螺栓,以利校正与安装,依次循环,直至完成。 2.2.4在安装好第一节后,把导轨装在有孔的平撑上并紧固,依次循环,直至完成。(见图六) 2.2.5安装最上面的竖撑时,把二根短竖撑装上去,然后装顶角撑板,装上顶平撑,装上顶斜撑,紧固螺栓。 2.3安装天梁 2.3.l将无染控井架体的对角方向安装在井事架最上端,并将靠近五梁外端的滑轮的一端伸出井字架,天梁中间的滑轮置于井架体对角方向的位置。(见图七) 2.3.2将天梁与升降机竖撑紧固。 2.4安装缆风绳 2.4.l缆风绳的地锚可采用8根φ48脚手钢管,并排设置,间距不小于0.5 m,打入深度不小于1.7m,桩顶部应有统风绳防滑措施,且土质应坚实。 2.4.2当升降机安装到12m高度时,必须在架体的四角方向系好缆风绳,并与地锚锚固。缆风绳的每一端采用三只钢丝绳卡夹紧,绳卡间距为6~10倍钢丝绳直径。 2.4.3当升降机安装到21m高度时,将12m高度处的缆风绳逐根移向最高处,每根缆风绳与地面的夹角应小于60°。 2.4.4缆风绳必须采用钢丝绳,其直径不小于9.3mm。 2.5安装吊臂 2.5.l如果用户需要安装吊臂,首先要选择好便于物料吊运的合理位置(如吊臂的安装高度、 . Word专业资料 角度等),一般以起升吊蓝地滑轮的对角位置最为合理。 2.5.2安装时,在接板上借用8只螺栓,将台灵同接板紧固在一起。 2.5.3将不小于9.3mm直径的钢丝绳(吊臂拉索)同吊臂外端用三个绳卡紧固,每个绳卡间距离应为钢丝直径的6—10倍,绳卡应与钢丝绳相匹配。 2.5.4将吊臂拉起并安装在台灵上,穿好卷扬机钢丝绳。 2.5.5用吊臂拉索将吊臂拉起,将拉索用绳卡同架体固定,使吊臂同架体的夹角不大于60°,拉索同架体固定处距离台灵3m以上。 2.5.6装地滑轮,其方法同2.2.2。 2.6安装停靠装置。 2.6.l停靠装置在产品出厂时已安装在吊篮底部,它同出料口安全门是联动的。 2.7安装架体进料口安全门 2.7.1在升降机的进料口方向,借用大、小连接板,将安全门道轨及安全门固定在架体上。 2.7.2穿好钢丝绳(左、右各一根),将钢丝绳二头分别固定在安全门和开门横梁上,并使二根钢丝绳的力基本一致。 2.7.3向下拉动开门横梁,把横梁上的挡块置于吊篮下部,使吊篮将开门横梁压住。 2.8安装卷扬机 2.8.1卷扬机的安装控卷扬机说明书进行。 2.8.2如配套本厂生产的卷扬机,除按卷扬机说明书外,对卷扬机上配置的上、下高度限位器,按升降机实际作业高度,根据本厂提供的《多功能行程限位器》中调整程序进行调整。 2.8.3卷扬机安装好后,应对卷扬机进行空运转检查(正、反转),确认其是否符合规定要求。 2.9安装提升钢丝绳
