国家电网公司技术改造工程预算编制办法总说明第一条为了加强国家电网公司技术改造工程预算管理工作,控制工程造价,充分发挥技术改造资金的投资效果,制定本规定。
第二条本规定适用于国家电网公司输变电、发电、继电保护、安全自动装置、调度通信等二次系统、信息系统以及其他生产性技术改造工程(简称技改工程)。
第三条本规定所称预算指技术改造工程可行性研究估算、初步设计概算,以及施工图预算(简称技改预算)。
技改预算是设计文件的组成部分。
凡按规定要求编制概、预算的技改项目,必须按各设计阶段进行编制。
第四条可行性研究阶段编制的投资估算,是确定技改工程项目成立与否的决策依据之一,也是项目后评估的重要依据。
审定的投资估算应作为工程计划投资的限额。
第五条初步设计阶段编制的总概算书经审定后是确定工程项目总投资、控制施工图预算投资、考核设计的技术先进、经济合理的依据。
第六条施工图设计阶段编制的施工图预算经审定后可以作为签订施工合同和办理工程拨款、工程价款结算的依据。
第二章编制第七条预算编制的范围及准备。
技改工程预算的编制应包括工程项目从可行性研究到竣工投产的全部建设费用。
设计单位在编制估、概、预算书前,应深入调查研究,做好基础资料的收集工作,生产、施工单位要积极配合,及时提供有关资料。
第八条取费标准。
技改工程预算编制取费应严格执行《国家电网公司技改工程预算编制办法(试行)》及规定的相应定额、综合材料预算价格等相应配套文件。
重大技改项目在预算编制前,由工程主管部门组织有关人员确定编制原则。
对于特殊的技术改造项目,编制预算前,可由工程主管部门、项目负责单位和设计单位共同商定,对预算的费用构成、计取定额的方法及指标作适当调整,并报公司总部主管部门审批后执行。
第九条预算内容组成。
(一)技改工程预算编制的说明书以及相应表格、项目划分可参照基本建设预算有关规定。
(二)发电、变电技改工程预算应由编制说明、工程概况及总预算表、建筑工程费用、安装工程费用(包括安装费、装置性材料费)、设备购置费用和其他费用等部分组成;送电线路工程除编制说明、工程概况及总预算表以外,由线路本体工程、辅助设施工程和其他费用等部分组成。

电网技术改造工程预算定额编制说明第四册通信工程电网技术改造工程预算定额编制说明第四册通信工程册说明一、《电网技术改造工程预算定额第四册通信工程》(试行)(以下简称本定额)适用于电力专用通信网通信设备和通信线路的技改。
二、本定额编制所依据的标准、规程、规范主要有:1. DL 548-1994电力系统通信站防雷运行管理规程2. DI Z T 564-1995音频负荷控制接收机3. DL Z T 860系列变电站通信网络和设备4. DL Z T 598-1996电力系统通信自动交换网技术规范5. DL Z T 795-2001电力系统数字调度交换机6. DL Z T 798-2002电力系统卫星通信运行管理规程7. DL Z T 788-2001全介质自承式光缆&ZBM 001-1989电力系统无线电通信运行管理规程9. DL Z T 544-1994电力系统通信管理规程10. DL Z T 545-1994电力系统微波通信运行管理规程11・Di y T 832-2003光纤复合架空地线12. Di y T 888-2004电力调度交换机电力DTMF 信令规范13. Di y T 981-2005电力系统控制及其通信数据和通信安全14. Di y T 5344-2006电力光纤通信工程验收规范15. Di y T 5391-2007电力系统通信设计技术规疋16. Di y T 7329-2008电力线载波结合设备仃.Di y T 1146-T2009 DL /T860 实施技术规范18. DL5009.1-2002电力建设安全工作规程19. 电力建设工程工期定额(2006年版)20. GB 50374-2006通信管道工程施工及验收规范三、本定额中考虑的工作内容,除各章另有说明外,均包括:1 •现场勘察、进场及开工前的准备、工作票、措施票的办理。
2. 电力通信设备站内运输、堆放。
3. 电力通信设备开箱检验、清洁、安装、固定、补漆、接地。

电网技术改造工程和检修工程预算定额价格水平调整办法附件:电网技术改造工程和检修工程预算定额价格水平调整办法第一章总则第一条为规范电网技术改造工程和检修工程预算编制工作,如实反映不同年度和不同地区市场价格变化,科学合理地确定工程造价,根据电力工程造价与定额管理相关规定,制订本办法。
第二条本办法适用于以《电网技术改造工程预算定额》、《电网技术改造工程建设预算编制与计算标准》、《电网检修工程预算定额》和《电网检修工程建设预算编制与计算标准》(以下简称定额及预规)为基础,编制的电网技术改造工程和检修工程预算的价格水平调整。
第三条定额价格水平调整包括定额内人工工日单价的调整、消耗性材料价格的调整和施工机械台班价格水平的调整。
调整的内容包括:工程所在地价格水平与定额基准价格之间的地域价格水平调整,以及预算编制年与定额编制基准年之间的年度价格水平调整。
第四条本办法所给定的定额价格水平调整方式分为定额人工费的调整(以下简称“人工费调整”)和定额内消耗性材料与机械台班费用调整(以下简称“材机调整”)两部分,在编制工程预算时,应分别计算人工调整金额和材机调整金额。
第五条人工费调整是指对定额基价中所包括的人工费进行各地区编制年与定额基准年之间价格水平差值的调整。
第六条定额材机调整是针对定额基价中的消耗性材料、机械台班费用进行工程所在地编制年与定额基准年价格水平之间差值的调整。
第七条在编制工程预算时,根据本办法规定计算的人工费调整金额和材机调整金额只计取税金,作为“编制年价差”计入安装工程费、拆除工程费或检修工程费。
第二章人工费调整第八条各地区人工工日单价应依据当地的工资水平,结合电网技改检修工程施工实际情况综合取定。
人工工日单价的取定范围应与电网技改检修定额的人工单价内容相一致。
第九条人工费的调整方式根据当地建设行政主管部门发布人工工日单价表现形式的不同,可选择使用以下调整方式:(一)调整系数法1、人工费调整系数的计算公式:当地安装人工综合工日工资单价×0.74 -100% 人工费调整系数=定额普通工日工资单价2、人工费调整金额:人工费调整金额=定额人工费小计×人工费调整系数(二)绝对值法1、差价计算公式:普通工人工费差价=当地普通工工日单价-定额普通工工日单价技工人工费差价=当地安装技工工日单价-定额技工工日单价2、人工费调整金额为:普通工人工费调整金额=普通工人工费差价× 普通工工日技工人工费调整金额=技工人工费差价×技工工日3、人工费调整金额合计人工费调整金额合计=普通工人工费调整金额+技工人工费调整金额第十条当地人工工日单价标准的取定原则:(一)当地建设行政主管部门发布的工资标准为分工种、分等级的工资标准时,应按照电网技术改造工程定额和检修工程定额所定义的普通工、技工分别取定人工工日单价标准。

电网技术改造工程预算定额编制说明第二册送电线路工程册说明一、《电网技术改造工程预算定额第二册送电线路工程》(试行)(以下简称本定额)适用于由送电端变电站(或发电厂)构架的引出线起至受电端变电站(构架或穿墙套管)的引入线止的35~750kV交流电力架空线路、±500kV直流电力架空线路和35~220kV电力电缆线路的技术改造工程。
二、本定额是根据国家和国家有关部门发布的设计标准、技术规程、规范、质量评定标准和安全技术操作规程,按技术改造工程的施工条件及施工组织设计进行编制的:1.GB 50217-1994 电力工程电缆设计规范2.GB 50173-1992 电气装置安装工程35kV及以下架空电力线路施工及验收规范3.GB 50233-2005 110~500kV架空送电线路施工及验收规范4.GB 50168-2006 电气装置安装工程电缆线路施工及验收规范5.DL/T5146-2001 35kV~220kV架空送电线路测量技术规程6.DL/T5122-2000 500kV架空送电线路勘测技术规程7.DL/T5219-2005 架空送电线路基础设计技术规定8.DL/T5154-2002 架空送电线路杆塔结构设计技术规定9.DL/T5130-2001 架空送电线路钢管杆设计技术规定10.DL/T 5092-1999 110~500kV架空送电线路设计技术规程11.DL/T 5217-2005 220kV~500kV紧凑型架空送电线路设计技术规定12.DL/T 5049-2006 架空送电线路大跨越工程勘测技术规程13.DL/T 5221-2005 城市电力电缆线路设计技术规定14.DL/T 5168-2002 110kV~500kV架空电力线路工程施工质量及评定规程15.DL/T 436-2005 高压直流架空送电线路技术导则16.DL/T 621-1997 交流电气装置的接地17.DL/T 832-2003 光纤复合架空地线18.DL/T 5161.5-2002 电气装置安装工程质量检验及评定规程第5部分:电缆线路施工质量检验19.DL/T 5161.10-2002 电气装置安装工程质量检验及评定规程第10部分:35kV及以下架空电力线路施工质量检验20.DL 5033-2006 输电线路对电信线路危险和干扰影响防护设计规程21.DL 5009.2-2004 电力建设安全工作规程第2部分:架空电力线路22.DL 453-1991 高压充油电缆施工工艺规程23.DL 409-1991 电业安全工作规程(电力线路部分)24.SDJ 226-1987 架空送电线路导线及避雷线液压施工工艺规程25.SDJJS 2-1987 超高压架空输电线路张力架线施工工艺导则26.Q/GDW 102-2003 750kV架空送电线路设计暂行技术27.Q/GDW 112-2004 750kV架空送电线路铁塔组立施工工艺导则28.Q/GDW 113-2004 750kV架空送电线路张力架线施工工艺导则29.Q/GDW 115-2004 750kV架空送电线路施工及验收规范30.Q/GDW 121-2005 750kV架空送电线路施工质量检验及评定规程三、关于材料:定额内注明的未计价材料,应按设计图的用量加表0-1规定的损耗量计算。
总说明一、《电网技术改造工程预算定额》(试行)(以下简称技改定额)共分四册,包括:第一册电气工程第二册送电线路工程第三册调试工程第四册通信工程二、技改定额是技术改造工程预算编制的依据,也是标底编制和投标报价、工程结算的参考依据。
三、技改定额是按照技术改造工程合理的施工组织设计、机械配备以及合理的工期与正常的工作条件制定的。
定额中的人工、材料、机械消耗量反映了现阶段技术改造的技术水平和组织水平。
除各册另有具体说明外,一般不得因实际技术改造方法、技术改造组织形式等的差异而对定额进行调整或换算。
四、技改定额是按下列正常的工作条件进行编制:1.设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录考虑。
2.正常的气候、地理条件和工作环境。
五、关于人工:1.技改定额的人工包括基本用工和其他辅助用工。
分为普通工和技术工,分别以普工工日和技工工日表示。
2.普工工日单价为34元/工日,技工工日单价为53元/工日。
3.技改定额内工日均包括与单体、分系统调试之间相互配合的用工。
六、关于材料:1.技改定额中的材料用量已包括运输损耗和施工过程中的损耗。
2.对周转性材料如枕木、脚手架等均按摊销量计列。
3.技改定额的材料单价以“2009年电力行业材机库”价格为基础综合取定。
七、关于机械:1.技改定额中的机械足按正常合理的机械配备综合取定的,如实际与定额不一致时,除各册另有说明外,均不作调整。
2.技改定额中的机械台班单价,按照“2009年电力行业材机库”价格取定。
3.技改定额中未包括不构成固定资产的工具、用具使用费。
八、技改定额对部分材料及机械名称、规格作了简化或合并,以“综合”表示。
对费用比重较小的消耗性材料和机械,以“其他材料费”和“其他机械费”表示。
九、电压等级为66kV、154kV的技术改造工程,可分别套用上一级相应电压等级的定额。
十、技改定额中凡采用“××以内”或“××以下”者均包括“××”本身,凡采用“××以上”或“××以外”者均不包括“××”本身。

电网技术改造工程预算定额编制说明第一册电气工程册说明一、《电网技术改造工程预算定额第一册电气工程》(试行)(以下简称本定额)适用于35~750kV变电站内电气设备的技改工程。
二、本定额编制所依据的标准、规程、规范主要有:1.GBJ 147—1990电气装置安装工程高压电器施工及验收规范2.GBJ 148—1990电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范3.GBJ 149-1990电气装置安装工程母线装置施工及验收规范4.GB 50150-2006电气装置安装工程电气设备交接试验标准5.GB 50168-2006电气装置安装工程电缆线路施工及验收规范6.GB 50169-2006电气装置安装工程接地装置施工及验收规范7.GB 50170-2006电气装置安装工程旋转电机施工及验收规范8.GB 50171—1992电气装置安装工程盘、柜及二次回路接线施工及验收规范9.GB 50172-—-1992电气装置安装工程蓄电池施工及验收规范10.GB 502-541996电气装置安装工程低压电器施工及验收规范11.GB 50255—1996电气装置安装工程电力变流设备施工及验收规范12.GB 50257-1996电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范13。
DL/T5161.16—2002电气装置安装工程质量检验及评定规程第16部分:1kV及以下配线工程施工质量检验14. DL/T5161.17—2002电气装置安装工程质量检验及评定规程第17部分:电气照明装置施工质量检验15.GB/T14285—2006继电保护和安全自动装置技术规程16.SD109—1983电能计量装置检验规程17.SD110-1983电测量指示仪表检验规程18.DL5009.1—2002电力建设安全工程规程19.电力建设工程工期定额(2006年版)三、本定额中考虑的工作内容,除各章另有说明外,均包括: 1.进场及开工前的准备,场地清理,工作票、措施票的开具。
电网技术改造工程预算编制与计算标准(试行)总说明1 总则1.0.1 制定本标准的目的是统一电网技术改造工程预算的编制和计算规则,合理确定技术改造工程造价,提高投资效益,促进电网安全生产运营。
1.0.2 本标准规定了电网技术改造工程预算的费用构成、费用计算标准、费用性质划分、预算项目划分、预算编制办法以及预算的计价格式。
1.0.3 本标准作为编制和审批电网技术改造工程预算的基础依据,应与电网技术改造工程预算定额配套使用。
1.0.4 对于采用工程量清单招标的技术改造工程,在编制工程量清单控制价时,本标准应作为各项费用的计算依据。
1.0.5 本标准是编制电网技术改造工程招标标底、投标报价和工程结算的参考计算依据,同时也是调解处理技术改造工程经济纠纷、鉴定投标报价的基础依据。
1.0.6 本标准适用于电网生产运营工艺系统技术改造工程的预算编制和审查,对于非工艺系统的技术改造工程应按其他相关规定执行。
1.0.7 本标准适用于全额使用技术改造资金、不改变原有工艺系统规模(容量)等级的电网技术改造工程。
1.0.8 本标准适用于以市场手段确定技术改造施工单位的电网技术改造工程,由生产运行企业内部班组按照工作指令开展的技术改造工作可参考使用。
3 预算费用构成及计算标准3.1 一般规定3.1.1 本章内容规定了电网技术改造工程预算各项费用的构成和计算标准,用于规范电网技术改造工程预算的费用组成内容划分、计算方式和取费标准。
3.1.2 在本标准之外确有必要增列的费用项目,必须以国家行政主管部门、各省(自治区、直辖市)人民政府的规定为依据,经电力工程造价与定额管理总站确认后计列。
3.1.3 本标准中所称的"××以下",均包括"××"在内,其下限截至下一档"××以下"的上限之上,凡注明"××以上"的,均不包括"××"在内。
《电网技术改造工程定额及费用计算规定》(2015版)技改取费技改安装表3・3昇施工工具用具使用费费率(4) 特殊地区施工增加费.计算公式:特殊地区施工增加费=建筑(安装)人工费X费率(见表 3.3.5)衷3,3.5 特殊地区施工増加费费率注2:严寒地区指北纬45。
以北地&注3:醴热地区揺而积在1万km'以上的沙浪地区-以及祈聃吐鲁番地凶-(5)临时设施费。
计算公式:临时设施费=建筑(安装)人丄费x费率(见表336)表336临时设施费费率(6)施工机构转移费。
计算方式:施工机构转移费=建筑(安装)人工费X费率(见衣3.3.7)HOkV电压等级费奉,分别按戕相应?;业费率樂以糸数0.60计収。
(7)安全文明施工费。
计算公式:建筑工程安全文明施工费=建筑人匸费X25.02% 安装工程安全文明施工费=安装人工费X 16.49% 架空线路安全文明施工费=安装人I••费X 19.05%(8)多次进场增加费。
计算方式:多次进场增加费=建筑(安装〉人工费X费率XN (见表 3.3.8)注:N大于等于1.(I)社会保险费。
计算公式:建筑工程社会保险费二人工费XI.50X缴费费率安装工程社会保险费=人工费X1.55X缴费费率架空线路工程社会保险费=人工费X1.12X缴费费率电缆安装及通信线路工程社会保险费二人工费XL20X 缴费费率20kV及以下配网工程社会保险费=人工费X1.MX缴费费率注1;缴费赍率是指工程所在省(自治区、直辖市)社会保障机构颁布的以工茨总额为基数计取的养老保险、失业保险、医疗保险、生育保险、工伤保险费率之和。
注2:跨省(自治区、直辖市)线歸工程应分段计算或按照线路长度计笄加权平均费率。
(2) 住房公积金。
计算公式:建筑匸程住房公积金=人工费X 1.50X缴费费率安装匸程住房公积金=人工费X1.55X缴费费率架空线路工程住房公积金=人工费X1.12X缴费费率电缆安装及通信线路工程住房公积金=人工费X1.20X 墩费费率20kV及以下配网工程住房公积金=人工费X1.15X缴费费率注:住房公积金缴费费率按照工程所在地政府部门公布的费率执行"(3) 危险作业意外伤害保险费。

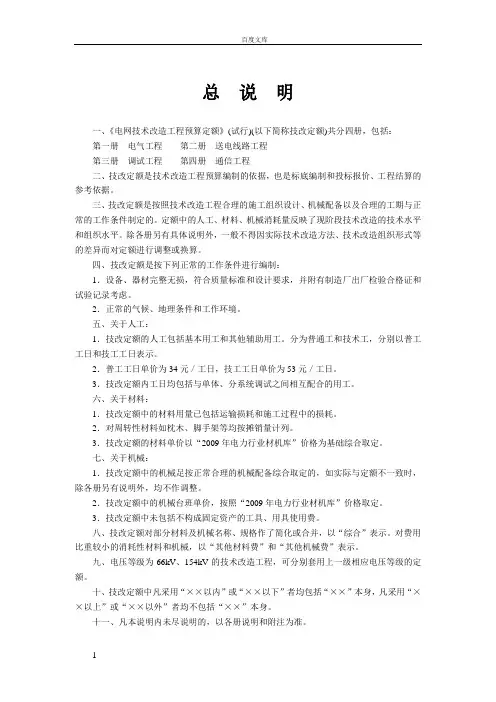

总说明一、《电网技术改造工程预算定额》(试行)(以下简称技改定额)共分四册,包括:第一册电气工程第二册送电线路工程第三册调试工程第四册通信工程二、技改定额是技术改造工程预算编制的依据,也是标底编制和投标报价、工程结算的参考依据。
三、技改定额是按照技术改造工程合理的施工组织设计、机械配备以及合理的工期与正常的工作条件制定的。
定额中的人工、材料、机械消耗量反映了现阶段技术改造的技术水平和组织水平。
除各册另有具体说明外,一般不得因实际技术改造方法、技术改造组织形式等的差异而对定额进行调整或换算。
四、技改定额是按下列正常的工作条件进行编制:1.设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录考虑。
2.正常的气候、地理条件和工作环境。
五、关于人工:1.技改定额的人工包括基本用工和其他辅助用工。
分为普通工和技术工,分别以普工工日和技工工日表示。
2.普工工日单价为34元/工日,技工工日单价为53元/工日。
3.技改定额内工日均包括与单体、分系统调试之间相互配合的用工。
六、关于材料:1.技改定额中的材料用量已包括运输损耗和施工过程中的损耗。
2.对周转性材料如枕木、脚手架等均按摊销量计列。
3.技改定额的材料单价以“2009年电力行业材机库”价格为基础综合取定。
七、关于机械:1.技改定额中的机械足按正常合理的机械配备综合取定的,如实际与定额不一致时,除各册另有说明外,均不作调整。
2.技改定额中的机械台班单价,按照“2009年电力行业材机库”价格取定。
3.技改定额中未包括不构成固定资产的工具、用具使用费。
八、技改定额对部分材料及机械名称、规格作了简化或合并,以“综合”表示。
对费用比重较小的消耗性材料和机械,以“其他材料费”和“其他机械费”表示。
九、电压等级为66kV、154kV的技术改造工程,可分别套用上一级相应电压等级的定额。
十、技改定额中凡采用“××以内”或“××以下”者均包括“××”本身,凡采用“××以上”或“××以外”者均不包括“××”本身。
电网技术改造工程预算定额编制说明第一册电气工程册说明一、《电网技术改造工程预算定额第一册电气工程》(试行)(以下简称本定额)适用于35~750kV变电站内电气设备的技改工程。
二、本定额编制所依据的标准、规程、规范主要有:1.GBJ 147-1990电气装置安装工程高压电器施工及验收规范2.GBJ 148-1990电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范3.GBJ 149-1990电气装置安装工程母线装置施工及验收规范4.GB 50150-2006电气装置安装工程电气设备交接试验标准5.GB 50168-2006电气装置安装工程电缆线路施工及验收规范6.GB 50169-2006电气装置安装工程接地装置施工及验收规范7.GB 50170-2006电气装置安装工程旋转电机施工及验收规范8.GB 50171-1992电气装置安装工程盘、柜及二次回路接线施工及验收规范9.GB 50172---1992电气装置安装工程蓄电池施工及验收规范10.GB 502-541996电气装置安装工程低压电器施工及验收规范11.GB 50255-1996电气装置安装工程电力变流设备施工及验收规范12.GB 50257-1996电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范13. DL/T5161.16-2002电气装置安装工程质量检验及评定规程第16部分:1kV及以下配线工程施工质量检验14. DL/T5161.17-2002电气装置安装工程质量检验及评定规程第17部分:电气照明装置施工质量检验15.GB/T14285-2006继电保护和安全自动装置技术规程16.SD109-1983电能计量装置检验规程17.SD110-1983电测量指示仪表检验规程18.DL5009.1-2002电力建设安全工程规程19.电力建设工程工期定额(2006年版)三、本定额中考虑的工作内容,除各章另有说明外,均包括:1.进场及开工前的准备,场地清理,工作票、措施票的开具。
目录第一章工地运输 (6)第二章土石方工程 (7)第三章基础工程 (12)第四章杆、塔工程 (15)第五章架线工程 (16)第六章附件工程 (19)第七章杆上设备安装工程 (19)第六章电缆工程 (20)《电网技改工程预算定额》(2015年版)总说明一、《电网技改工程预算定额》(2015年版)共五册,包括:第一册建筑修缮工程第二册电气工程第三册输电线路工程第四册调试工程第五册通信工程二、本定额为第三册《输电线路工程》(以下简称本定额),适用于0.4kV~1000kV 交流电力架空线路工程、±800kV及以下直流电力架空线路和1kV~500kV电力电缆线路技术改造工程。
三、本定额是编制工程概预算的依据,也是编制最高投标限价、投标报价和工程结算的基础依据。
四、本定额是根据国家和国家有关部门发布的设计标准、技术规程、规范、质量评定标准和安全技术操作规程,按技术改造工程的施工条件及施工组织设计进行编制的:(一)中华人民共和国国家标准:1.GB50173—2014 电气装置安装工程35kV及以下架空电力线路施工及验收规范2.GB50233—2005 110~500kV架空送电线路施工及验收规范3.GB50168—2006 电气装置安装工程电缆线路施工及验收规范4.GB50169—2006 电气装置安装工程接地装置施工及验收规范5.GB50217—2007 电力工程电缆设计规范6.GB50150—2006 电气装置安装工程电气设备交接试验标准7.GB50389—2006 750kV架空送电线路施工及验收规范8.GB50545—2006 110~750kV架空输电线路设计规范(二)中华人民共和国电力行业标准:1.DL/T5122—2000 500kV架空送电线路勘测技术规程2.DL/T5219—2014 架空输电线路基础设计技术规程3.DL/T5154—2012 架空输电线路杆塔结构设计技术规定4.DL/T5130—2001 架空送电线路钢管杆设计技术规定5.DL/T5092—1999 110~500kV架空送电线路设计技术规程6.DL/T5217—2005 220kV~500kV紧凑型架空送电线路设计技术规定7.DL/T5049—2006 架空送电线路大跨越工程勘测技术规程8.DL/T5168—2002 110kV~500kV架空电力线路工程施工质量及评定规程9.DL/T436—2005 高压直流架空送电线路技术导则10.DL/T621—1997 交流电气装置的接地11.DL/T832—2003 光纤复合架空地线12.DL/T788—2001 全介质自承式光缆13.DL/T5161.5—2002 电气装置安装工程质量检验及评定规程第5部分:电缆线路施工质量检验14.DL/T5161.10—2002 电气装置安装工程质量检验及评定规程第10部分:35kV 及以下架空电力线路施工质量检验15.DL/T 599—2005 城市中低压配电网改造技术导则16.DL/T 899—2012 架空线路杆塔结构荷载试验17.DL/T 5076—2008 220kV及以下架空送电线路勘测技术规程18.DL/T5220—2005 10KV及以下架空配电线路设计技术规程19.DL5033—2006 输电线路对电信线路危险和干扰影响防护设计规程20.DL5009.2—2013 电力建设安全工作规程第2部分:电力线路21.DL453—1991 高压充油电缆施工工艺规程22.DL409—1991 电业安全工作规程(电力线路部分)23.SDJ277—1990 架空电力线内爆压接施工工艺规程(试行)24.DL/T5200—2005 10kV及以下架空配电线路设计技术规程25.DL/T5342—2006 750KV架空送电线路铁塔组立施工工艺导则26.DL/T5343—2006 750KV架空送电线路张力架线施工工艺导则(三)参考中华人民共和国企业标准:1.Q/GDW 115-2004 750kV架空送电线路施工及验收规范2.Q/GDW 121-2005 750kV架空送电线路施工质量检验及评定规程3.Q/GDW 125—2005 国家电网公司企业标准县城电网建设与改造技术导则4.Q/GDW 169—2008 油浸式变压器(电抗器)状态评价导则5.Q/GDW 173—2008 架空输电线路状态评价导则6.Q/GDW 153—2006 1000KV架空送电线路施工及验收规范7.Q/GDW 154—2006 1000KV架空送电线路张力架线施工工艺导则8.Q/GDW 155—2006 1000KV架空送电线路铁塔组立施工工艺导则9.Q/GDW 163—2007 1000KV架空送电线路施工质量检验及评定规程10.Q/GDW 178—2008 1000KV交流架空输电线路设计暂行技术规定11.Q/GDW 225—2008 ±800KV架空输电线路施工及验收规范12.Q/GDW 226—2008 ±800KV架空送电线路施工质量检验及评定规程13.Q/GDW 260—2009 ±800KV架空输电线路张力架线施工工艺导则14.Q/GDW 262—2009 ±800KV架空输电线路铁塔组立施工工艺导则15.Q/GDW 296—2009 ±800KV架空输电线路设计技术规程16.Q/GDW 298—2009 1000KV交流架空输电线路勘测技术规程17.Q/GDW 371—2009 10(6)KV~500 KV电缆线路技术标准18.Q/CSG 1007—2004 电气设备预防性试验规程19.Q/CSG 10017.1—2007 110KV~500 KV送变电工程质量检验及评级标准第一部分送电工程五、本定额是在设备、材料及器材等完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证书和试验记录的前提下,按电网技术改造工程合理的施工组织设计、施工机械配备以及合理的工期、正常的地理气候条件下制定的。
【2010最新版】《电网检修工程预算定额》
编著:国家能源局
出版社:中国电力出版社
出版日期:2010年9月出版
规格册数:横32开全十三册
总定价:420元. 优惠价:380元(货到付款包邮)
图书说明:
《电网检修工程预算编制与计算标准》和《电网检修工程预算定额》(以下简称“本标准”)已经由国家能源局以国能电力[2010]256号文颁布试行,为做好本标准的推广应用工作,经请示国家能源局同意,现将有关问题明确如下:
一、本标准是编制和审核电网检修工程概算、预算、工程量清单报价的基础依据。
二、本标准的宣贯工作由电力工程造价与定额管理总站统一组织和安排。
三、各单位在试行过程中如有疑问,请及时与电力工程造价与定额管理总站联系。
四、本标准自2010年10月1日起试行。
2010版《电网检修工程预算定额》共分三部分

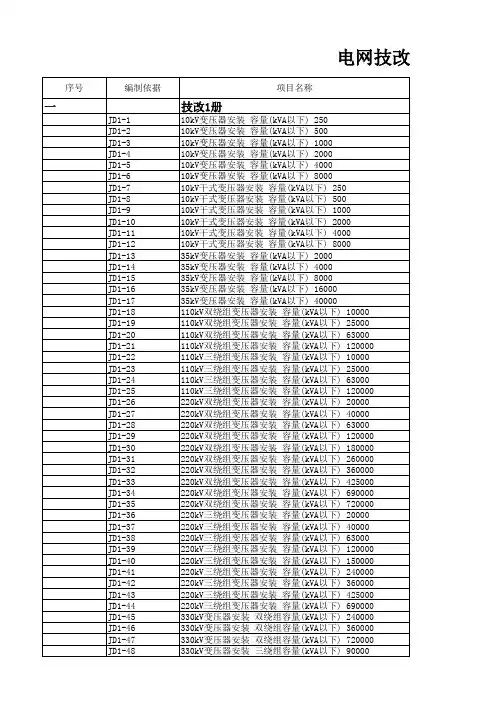

第一部分《电网技术改造工程预算定额》定价:190元
第一册:电气工程(试行)57元
第二册:送电线路(试行) 55元
第三册:调试工程(试行)35元
第四册:通信工程(试行)28元
第五册:预算编制与计算标准(试行)15元
第二部分《电网拆除工程预算定额》定价:80元第一册:电气工程(试行)40元
第二册:送电线路(试行) 25元
第三册:通信工程(试行) 15元
第三部分《电网检修工程预算定额》定价:150元第一册:电气工程(试行)55元
第二册:送电线路(试行) 35元
第三册:调试工程(试行)30元
第四册:通信工程(试行)18元
第五册:预算编制与计算标准(试行)12元
全书共三部分:总定价:420元。
