后浇带收口网施工工艺1.适用范围本工艺标准适用于建筑工程混凝土结构后浇带、施工缝和混凝土强度等级不同处的快易收口网永久性模板的支模操作2.施工准备2.1材料及主要机具2.1.1快易收口网:HG26G型,厚度0.45mm,重量3.6kg/sqm,尺寸4500×2500mm2.1.2支撑架:Ф12以上钢筋、钢管或方木2.1.3铁丝:22#~24#铁丝2.1.4主要机具:重型剪刀砂轮切割机、电焊机、钳子。
2.2作业条件。
2.2.1根据工程的特点、现场施工环境等完成快易收门网模板的设计及配料工作。
2.2.2底板或楼板底筋绑扎完成,墙体钢筋绑扎完成:2.2.3根据图纸设计,放好后浇带、施工缝和混凝土强度等级不同交界面的位置线,并定好水平控制标高3.操作工艺3.1底板和楼板施工缝及后浇带快易收口网永久性模板安装3.1.1工艺流程3.1.2弹线定位、找标高:根据设计图纸和施工方案,放线弹出后浇带和施工缝的位置线,井将控制标尚引至现场合适的位置3.1.3底筋绑扎:按设计要求绑扎底板和楼板底筋.3.1.4支撑架安装:快易收口网的支撑架所采用的材料及支撑架的形式和间距均应在模板设计和施工方案中根据具体情况确定。
钢筋支撑架可与底板钢筋一起焊接中固,混凝土浇筑后不用拆除;方木支掉架必须考虑混凝上浇筑后支撑架的拆除3.1.5快易收口网安装:快易收口网安装时可以纵向或横向使用,但快易收口网的骨架必须与支撑架成一直角。

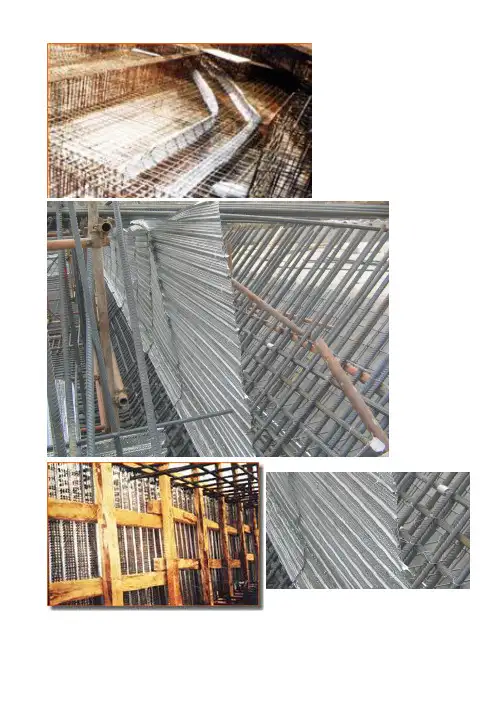

采用铁钉将收口网钉在方木支撑架上面或采用铁丝将收口网与钢管、钢筋支撑架绑孔牢固。
收口网的骨架必须朝向准各浇筑馄凝土的一面。
相接网片应以骨架瓦套来结合,并以150mm之间距绑好,前后尾网片则应有150mm重叠口,并支撑好。
相邻网片应重叠搭接,并将外侧的以150mm的间距构紧。
模板面的边缘应超出支撑150mm。
在己绑扎好的底筋部位,剪开网片,绕过钢筋后,采用铁丝绑扎好。
3.1.6底板或楼板面筋安装,当而筋的直径小于12mm时,可以直接穿越网片安装;当钢筋直径较粗时,可在相应位置剪开网片以穿过面筋。

快易收口网永久性模板施工工法1、前言模板是钢筋混凝土结构工程施工中量大而面广的重要施工工具,模板工程一般占钢筋混凝土工程费用的20%~30%,劳动量的30%~40%,工期的50%左右,因此促进模板工程的技术进步,是减少模板工程费用,节省劳动力,降低混凝土结构工程费用的重要途径。
快易收口网是80年代初研制成功的一种新型永久性混凝土模板,是一种由薄形热浸镀锌钢板为原料,经加工成为有单向U型密肋骨架和单向立体网格的模板,其力学性能优良,自重轻,具有广泛的应用性,目前己在许多大型建筑工程中使用。
我公司于2006年开始使用于蒙自县县级行政中心、红河剧院、云南省公安厅交通警察总队高速公路交、巡警支队指挥中心、建水奥城小区、昆明螺蛳湾国际商贸城等项目。
2、工法特点2.1快易收口网模板的网格及骨架均为机制成型,首先将金刚板切割用特定的模具冲压出网格,然后轧制出单向U型密肋骨架,与此同时将中间部分材料拉伸后形成一种单向立体拉制金属网,其厚度为0.30~0.50mm,重量为3~5kg/m2,尺寸为450mm/2200mm,孔隙率为0.4。
其具有力学性能好、受侧压力小、自重轻、运输和安装方便、界面性能理想、便于穿筋和连续绑扎钢筋、套接及裁剪简便等特点。
2.2快易收口网是做为一次性消耗模板来固定的,混凝土浇筑时,网眼上的斜角片就崁固在混凝土内,与临近浇筑的混凝土形成抗剪性能非常理想的粗粒界面。
2.3接缝质量能受到严格控制,其粘接及抗剪切能力都相当理想。
2.4力学性能好,受侧压力小。
相当于一般模板承受侧压力的60%,故可减少常规模支撑龙骨量的40%。
2.5直接观察浇注过程,因本身的特殊网孔,可使肉眼监察浇筑工程,因而减低孔隙和蜂窝出现之风险。
2.6适用于分段浇筑混凝土,具有施工简便、实用、混凝土凝固后不须剔凿等特点。
2.7便于套接及裁剪方便穿筋和连续绑扎钢筋操作。
多性能,容易切割,可依据所要求支模形状而屈摺弯曲成形。
由于收口网的多孔性及密布的特种网格,直径稍大的钢筋可以剪开网格,待钢筋穿越后扳回位置即可。
快易收口网应用技术快易收口网是80年代初研制成功的永久性模板,是一种由薄形热浸镀锌钢板为原料,经加工成为有单向U型密肋骨架和单向立体网格的模板,其力学性能优良,自重轻,特别适应分段浇注混凝土,具有先进的科学性和广泛的实用性。
Sm快易收口网,早在1969年在美加、欧洲、澳洲等到先进国家应用于营造工程的混凝土结构上,并经过英国水怩协会和艾斯派美建筑产品梳威T、A哈尔逊等多名建筑结构博士测试验证,远比传统用之模板(如木模板、钢模板等)优越得多。
由于快易收口网较一般模板具更佳的应力强度及形状的自由性,因而对工程质量、结构安全、降低施工成本有良好的作用。
快易收口网是作为消耗性模板来固定的。
当混凝土在模板后面浇注时,网眼上的余角片就嵌在混凝土里,形成一个与邻近浇注块相连的机械式楔。
接缝的质量受到严格控制。
其粘接及剪切方面的强度可与经过良好处理的粗琢缝合相媲美。
特点:1、力学性能好,受侧压力小相当于一般模板承受压力的60%,故可减少模板支撑龙骨量的40%。
2、直接观察浇注过程因本身的特殊网孔,可使肉眼监察浇注工程,因而减低孔隙和蜂巢出现之风险。
3、自重轻,运输和安装方便只是普通定型钢模重量十分之一,安装快速,运输容易。
4、优化工艺,增加抗剪界面浇注时砂浆通过网眼格孔渗透到界面而成一种抗剪性能非常理想的粗粒界面。
5、便于穿筋和连续绑扎钢筋由收口网的多孔性用密布的特种网格,稍微用力便可使用12mm以下钢筋穿越。
直径稍大的钢筋可以剪开网格,待钢筋穿越后板回位置便可。
而快易收口网也可以安装于绑扎钢筋之前,然后可透过其网孔刺入装妥。
6、适应分段浇注混凝土,施工文明永久模板,无须拆模或造接缝而作准备便可粘结下一次浇注混凝土,故此简化接口准备工作。
7、套接及裁剪操作简便多性能,容易切割,可依据所要求支模形状而屈摺弯曲成形。
安装快易收口网为工作缝的基本方法:由本质龙骨支撑施工缝的 High-ribbed 模板由粗钢筋支撑施工缝的High-ribbed 模板由本质龙骨支撑凹型施工缝的High-ribbed 模板由粗钢筋支撑凹型施工缝的High-ribbed 模板有止水带施工缝,有粗钢筋骨架支撑的High-ribbed 模板免拆模板网是用热浸锌钢板,依据BSEN 10142 1991 Fe P03GI+FeP02GI Z275所制成,其网孔及U 型断面是以高科技全电脑自动化机器切割压制而成,板面整体完全无接点,抗张力特强。
快易收口网在施工中的应用摘要:快易收口网是一种由薄型热浸镀锌钢板为原料,经加工成为有单向U型密肋骨架和单向立体网格的模板,其力学性能优良,自重轻,据有广泛的应用性,目前已在许多大型建筑工程中使用,本文介绍了快易收口网在呼和浩特市第一医院医疗综合楼工程中的应用及施工技术。
关键词:免拆模板快易收口网后浇带施工缝支模一、概述模板是钢筋混凝土结构工程中量大而面广的施工工具,模板工程一般占钢筋混凝土结构工程费用的20%~30%,劳动量的30%~40%,工期的50%左右,因此如何提高钢筋混凝土结构工程模板的技术水平,是提高工人劳动生产率,减少模板使用量,降低工程总造价的关键所在。
快易收口网作为一种免拆模板,是一种由薄型热浸镀锌钢板为原料,经加工成为有单向U型密肋骨架和单向立体网格的模板,其力学性能优良,自重轻,据有广泛的应用性,可用于建筑工程的各类支模:基础筏板基础梁、剪力墙板、各类单跨和多跨现浇楼板,尤其大量应用在后浇带、施工缝、预留洞的位置以及不规则外形的支模。

二、工程概况呼和浩特市第一医院医疗综合楼工程主楼建筑面积94264.76 m2,框架剪力墙结构,基础结构采用钢筋混凝土筏板基础,建筑物南北长134m,东西长132m,地下室底板面积14495m2,建筑物被后浇带分成九个部分,如图--1所示。
主楼地上15层,地下1层;裙楼地上4层,地下一层。
由于本工程基础面积大,在施工过程中要考虑后浇带的和施工缝的留设。
三、施工方法和施工技术3.1施工方案的选择在本工程中基础筏板厚度为800mm,上下皮两层钢筋之间的净距为660mm,操作空间小,而且底板和外墙后浇带处的钢筋较密,混凝土成型后界面剔凿较为困难,且工期要求紧,为了加快施工进度,保证工程质量和按期完成,减少质量隐患,经研讨决定,地下室底板及外墙后浇带模板采用快易收口网模板。
3.2快易收口网模板的特点快易收口网是由薄型热浸镀锌钢板为原料,有单向U型密肋骨架和单向立体网络的模板。

快易收口网永久性模板施工工法1、前言模板是钢筋混凝土结构工程施工中量大而面广的重要施工工具,模板工程一般占钢筋混凝土工程费用的20%~30%,劳动量的30%~40%,工期的50%左右,因此促进模板工程的技术进步,是减少模板工程费用,节省劳动力,降低混凝土结构工程费用的重要途径。
快易收口网是80年代初研制成功的一种新型永久性混凝土模板,是一种由薄形热浸镀锌钢板为原料,经加工成为有单向U型密肋骨架和单向立体网格的模板,其力学性能优良,自重轻,具有广泛的应用性,目前己在许多大型建筑工程中使用。
我公司于2006年开始使用于蒙自县县级行政中心、红河剧院、云南省公安厅交通警察总队高速公路交、巡警支队指挥中心、建水奥城小区、昆明螺蛳湾国际商贸城等项目。
2、工法特点2.1快易收口网模板的网格及骨架均为机制成型,首先将金刚板切割用特定的模具冲压出网格,然后轧制出单向U型密肋骨架,与此同时将中间部分材料拉伸后形成一种单向立体拉制金属网,其厚度为0.30~0.50mm,重量为3~5kg/m2,尺寸为450mm/2200mm,孔隙率为0.4。
其具有力学性能好、受侧压力小、自重轻、运输和安装方便、界面性能理想、便于穿筋和连续绑扎钢筋、套接及裁剪简便等特点。
2.2快易收口网是做为一次性消耗模板来固定的,混凝土浇筑时,网眼上的斜角片就崁固在混凝土内,与临近浇筑的混凝土形成抗剪性能非常理想的粗粒界面。
2.3接缝质量能受到严格控制,其粘接及抗剪切能力都相当理想。
2.4力学性能好,受侧压力小。
相当于一般模板承受侧压力的60%,故可减少常规模支撑龙骨量的40%。
2.5直接观察浇注过程,因本身的特殊网孔,可使肉眼监察浇筑工程,因而减低孔隙和蜂窝出现之风险。
2.6适用于分段浇筑混凝土,具有施工简便、实用、混凝土凝固后不须剔凿等特点。
2.7便于套接及裁剪方便穿筋和连续绑扎钢筋操作。
多性能,容易切割,可依据所要求支模形状而屈摺弯曲成形。
由于收口网的多孔性及密布的特种网格,直径稍大的钢筋可以剪开网格,待钢筋穿越后扳回位置即可。

后浇带收口网施工工艺
1.适用范围
本工艺标准适用于建筑工程混凝土结构后浇带、施工缝和混凝土强度等级不同处的快易收口网永久性模板的支模操作
2.施工准备
材料及主要机具
×2500mm
Ф12以上钢筋、钢管或方木
作业条件。
施工缝和混凝土强度等级不同交界面的位置线,并定好水平控制标高
3.操作工艺
底板和楼板施工缝及后浇带快易收口网永久性模板安装。
混凝土墙体施工缝后浇带处快易收口网永久模板的安装。
快易收口网支掉架安装 快易收口网安裂
混凝土强度等级不同交界面快易收口网水久模板的安装
4、质量标准
主控项日
检查数量:全数检查
检验方法:对照模板设计文件和施工技术方案观察
检查数量:全数检查
检验方法:对照模板设计文件和施工技术方案观察。
检查数量:全数检查
检验方法:观察
一般项目
久模伙的女装厘病足卜列置求:
1)相接网片应以网片骨架瓦套来结合,前后网片搭接重迭不少于150mm,并且采
用铁丝绑扎好。
2)网片的骨架应与支撑架成一直角
3)浇筑混凝土前,模板内的杂质应洁理干净
检查数量:全数检查
检查方法:观察。

地下室后浇带采用快易收口网免拆支模新型施工工法地下室后浇带采用快易收口网免拆支模新型施工工法一、前言地下室后浇带是地下建筑施工中十分重要的工程环节,为了提高施工效率和质量,传统的施工方法存在繁琐、成本高等问题。
为此,本文将介绍一种新型施工工法——地下室后浇带采用快易收口网免拆支模施工工法,该工法具有许多独特的特点和优势。
二、工法特点该工法采用快易收口网免拆支模,具有以下几点特点:1. 快速拆模:采用一种独特的拆模方式,加速拆模工序,使施工进度更加高效。
2. 简便易用:免拆支模组装灵活,操作简单,适应性强,无需大量的人力和时间。
3. 节约成本:相比传统的支模施工,该工法降低了模板和支撑材料的使用量,节约了成本。
4. 施工质量高:拆模后的地下室后浇带比较均匀,质量可靠,能够满足设计要求。
三、适应范围该工法适用于各种类型的地下室后浇带施工,包括商业建筑、住宅建筑等。
四、工艺原理该工法通过采用快易收口网免拆支模,实现了支模和拆模的简化,从而提高了施工效率和质量。
具体采取以下技术措施:1. 快易收口网的设计和制造:设计和制造该免拆支模的结构合理且坚固,能够承受地下室后浇带的重力和施工荷载。
2. 增加连接件:通过增加连接件的数量和强度,确保支模的稳定性和安全性。
3. 调整支模的位置:根据地下室的结构特点和施工要求,合理调整支模的位置,确保后浇带的净高度和平整度。
五、施工工艺该工法的施工工艺包括以下几个阶段:1.模板安装:根据设计要求,将快易收口网免拆支模按照规定的尺寸进行组装和安装。
2. 支模固定:采用专用的支模固定器,将支模与地下室结构固定连接,确保稳定性。
3. 后浇施工:根据施工图纸和方案,进行混凝土的浇筑,同时要确保施工质量和施工进度。
4. 拆模工序:经过一段时间的养护后,进行拆模工序,将拆除支模,使地下室后浇带暴露出来。
六、劳动组织该工法的劳动组织主要包括施工人员、机械设备操作人员和监理人员等,他们需要配合紧密,按照施工图纸和工艺规范进行施工。

梁柱节点核心区预制快易收口网能子施工工法一、前言在建筑工程中,梁柱节点是连接梁和柱的关键部位,其承载能力和稳定性直接关系到建筑物的安全性和质量。
针对传统的梁柱节点施工工艺需要现场浇筑混凝土,现代化的预制快易收口网能子施工工法因为其具有的工艺特点,逐渐受到建筑行业的青睐。
二、工法特点预制快易收口网能子施工工法是将梁柱节点的构件在工厂预先制作成型,并通过快速易收回口网能子进行节点的连接和固定,大大提高了施工效率和施工质量。
该工法的特点如下:1、工艺简单:预制快易收口网能子方式先将混凝土构件预制成型,然后通过模板加工的快易收口网能子进行连接,无需在现场进行混凝土浇筑,减少了施工难度。
2、工期短:与传统的浇筑现浇梁柱节点相比,预制快易收口网能子施工工法的工期大大节省,同时也降低了施工的人力成本和机械使用成本,提高了施工效率。
3、质量稳定:经过预制生产和质量控制的节点构件更加稳定,更容易达到设计要求,并且能够保证构件的精度和质量稳定。
4、施工环保:该工法采用工厂预制工艺,减少了施工现场对环境的影响,并且通过减少施工垃圾的产生,对环境造成的污染也相应减少。
三、适应范围预制快易收口网能子施工工法适用于所有梁柱节点的连接,特别适用于高层建筑和大跨度建筑的节点连接,更加节省了施工时间,提高了施工效率。
四、工艺原理预制快易收口网能子施工工法的实际操作是先在工厂内将梁柱节点的构件预制成型,然后通过快速易收回口网能子进行连接和固定。
其主要工艺原理如下:1、设计:根据实际需要对梁柱节点进行设计,制定出所需的构件规格和尺寸,同时考虑到节点的承载能力、稳定性和安全性。
2、预制生产:将梁柱节点的构件先在工厂内进行预制生产,制作好所需的构件,并注意对构件质量进行检测和保证。
3、安装:将预制好的梁柱节点构件通过快速易收回口网能子进行连接和固定。
同时在实际安装过程中采取一系列技术措施确保连接的紧固性和承载能力。
4、质量控制:通过对预制构件和现场安装过程采用一系列的质量控制措施,有效保障施工质量。
基础底板厚大,主楼沉降后浇带厚度为3000mm、宽度为1000mm;基础梁的高度为2200mm。
在结构施工中后浇带处钢筋层数多、水平布置密,模板支撑较难,混凝土施工缝凿毛清理工程量巨大,选用快易收口网作为后浇带模板可解决这一系列难题,优质高效的完成后浇带结构施工。
2.1快易收口网特点a.快易收口网是与混凝土结合的永久性模板,混凝土浇灌后,其孔网的角形嵌合会自动嵌入。
这样对下一次所灌注之混凝土产生了一条机械键,对接缝质量有强大的粘力及抗剪力。
b.快易收口网在混凝土灌注后,无须拆除,只需移开支架、省时省工、加快施工进度。
c.快易收口网体质轻、易切割、易弯曲、易成型、易搬运。
d.快易收口网在接口处形成粗糙表面,给下一次继续灌注提供非常理想的接合面,无须用人工凿除、打毛、清洗、养护等处理,即可进行第二次灌注作业,使新旧混凝土结合成牢固的整体,防渗漏。
同时也避免因凿除、打毛的震荡而影响到结构受损。
e.快易收口网的网状孔眼可协助分散浇筑时水泥沙浆所产生的水压,减少灌入混凝土压力达2/3,比传统模板的侧压力少得多,可大量节省模板的支架,降低人工及材料费用。
f.快易收口网在灌注混凝土后留在表层,可起补强作用,防止混凝土表层干缩,温度收缩裂缝。
g.便于穿筋和连续绑扎钢筋。
由收口网的多孔性用密布的特种网格,稍微用力便可使用12mm 以下钢筋穿越。
直径稍大的钢筋可以剪开网格,待钢筋穿越后板回位置便可。
而快易收口网也可以安装于绑扎钢筋之前,然后可透过其网孔刺入装妥。
2.2快易收口网的安装方法快易收口网的安装有以下几种方式。
可根据后浇带的具体形式和要求而定,十分灵活。
2.3快易收口网模板与普通模板的对比2.4材质特点快易收口网是由热浸镀锌钢板制成,网格及骨架均机制成形,首先将其切割,并冲压出网格,然后轧制出骨架,与此同时将中间部分材料拉伸以形成一种拉制金属网。
基础底板施工缝的两种做法:钢丝网和快易收口网导言基础底板施工缝等地下结构渗漏是建筑施工中常见的质量通病,一方面是由于施工缝垃圾清理不干净,使得两次浇筑的混凝土结合不密实;浇筑时振捣不密实,造成孔洞裂缝;养护不及时,温差应力导致施工缝局部开裂。
另一方面是止水钢板本身的施工工艺缺陷,导致施工缝施工质量差引起渗漏。
通过对以往工程中底板施工缝的检查,发现不同程度出现因止水钢板施工工艺缺陷;振捣不密实,漏振;垃圾清理不干净;未按照跳仓法施工缝处理方法等造成施工质量隐患。
无法堵漏,采用塑料布袋堵塞,后期清理困难混凝土严重渗出止水钢板一半露出,另一半未埋入混凝土,导致剔凿返工,并采用橡胶止水带加强处理止水钢板塌陷,导致保护层超厚达6cm下面分享的某创优实例工程,为确保基础底板施工缝施工质量,避免施工质量问题而造成渗漏,分析并实施了相应对策,取得了良好效果,值得大家参考借鉴。
本工程基础底板施工面积约80000㎡,采用跳仓法施工,施工缝长度超过4500m。
对策分析及实施情况如下:对策分析1.后浇带施工工艺步骤和细部注意点由于地下室底板采用跳仓法施工,后浇带取消,只留置施工缝一次性浇筑,上图是跳仓施工缝的细部节点设计,其施工步骤为:安装底板底部双层双向底筋→安装下部φ12温度加强筋→安装止水钢板,焊接和固定→安装底板上部双层双向钢筋→安装上部φ12温度加强筋。
具体详见上图;而现场调查问题易出在止水钢板施工环节。
2.针对止水钢板施工缺陷确定改进思路在止水钢板上下用φ10直接焊接钢筋骨架,绑好钢丝网,通过计算,除去底板保护层厚度,底板钢筋、温度筋直径,其上下骨架高度为13.4cm,支架间距300,安装时再焊接在底板上下部钢筋上。
一次性成型,可完全控制止水钢板的居中设置的要求,保证保护层厚度要求,拦截新浇混凝土预期效果好,另外还起到支撑的作用。
3.改进后预期施工效果图预期可达到使止水钢板一半埋入混凝土中,一半露出;无大量混凝土渗出,节约混凝土,减少剔凿量,便于施工缝清理,施工缝接缝较好。
快易收口网应用与施工技术摘要:快易收口网最先兴起于欧美的先进国家,主要应用于钢筋混凝土结构工程,因其具有较好的应力强度和形状的自由性,对工程质量、结构安全以及在对施工成本的降低上具有良好的作用,本文主要介绍了快易收口网在深圳市东部环保电厂工程中的应用及施工技术。
关键词:免拆模板,快易收口网,大体积混凝土后浇带模板一、概述模板在钢筋混凝土结构中的地位显而易见,其使用量大并且使用范围广,贯穿于建筑工程的始终。
据统计,在一般钢筋混凝土结构中,模板费用占工程费用的20%~30%,占人力资源用量的30%~40%,占用工期的50%左右,因此引用新技术提高作业人员的劳动生产效率,减少材料用量,降低工程总造价,在建筑工程的筹划与实施过程中是关键所在。
随着工程体量的不断增大,越来越多的超级工程不断刷新着记录,施工缝和后浇带二次施工前的处理在工程中不仅耗时、费工而且剔凿的质量和清理的效果也不尽如人意,不仅影响施工进度而且相对有较大的施工难度。
在现有的大型工程中,按照设计和施工要求,较大筏形基础及超长的剪力墙等往往不能一次成型,需留置施工缝或后浇带,许多带有抗渗要求的筏板基础和剪力墙,一旦后浇带位置处理不当,不仅施工质量难以保证而且存在质量和安全隐患,所以后浇带和施工缝在前期留置的端头封堵时采用快易收口网,不仅能减少后期的处理的麻烦而且能有效的排除质量和安全隐患。
二、快易收口网模板的特点快易收口网是以热浸镀锌钢板为原材料,其网孔及U型断面是以高科技全电脑自动化机器切割压制而成,是一种具有消耗性和永久性的模板,其具有以下特点:(1)快易收口网是作为消耗性模板来使用的,混凝土浇筑时网眼上的斜角片就嵌在混凝土内,形成一个与临近混凝土相连的机械式楔块,在二次浇筑时有助于混凝土之间更好的结合;(2)其力学性能好,刚度大,受侧压力小,只需要较少支撑龙骨即可承受较大的侧压力。
资料显示,其承受的侧压力相当于一般模板承受压力的60%,因此可减少常规模板支撑龙骨量的40%;(3)由于采用特殊的网孔结构,在混凝浇筑过程中,施工人员可以直接观察到内部浇筑情况,能有效降低蜂窝和混凝土内部空隙出现的可能性;(4)其自重轻,方便运输和安装并且由于自身带有孔洞比较容易穿插各种型号的钢筋;在施工过程中还可以根据实际需要任意切割,便于施工。
