瑞丰苑住宅小区工程1-1商业、2-1商业外墙装饰工程(幕墙)施工技术交底一、编制依据:1、《建筑工程施工质量验收统一标准》(GB50300—2001)、《金属和石材幕墙工程技术规程》(JGJ 133—2001)、《建筑装饰装修工程质量验收规范》(GB50210—2001)、石材幕墙干挂承包合同和相应的国家现行技术标准编制。
2、施工中的劳动保护、安全和防火措施等,必须按现行有关标准、规定执行。
二、作业准备:1、根据土建施工图按要求和进度完成外装修深化设计图纸,通过设计院及相关单位的批准。
2、按设计图纸所提供的花岗岩的颜色、品种、花纹和厂家选购符合质量标准的石材,并严格控制、检查其厚度、抗折、抗拉、抗压及弯曲强度、吸水率和放射性等性能。
石材表面必须是采用机械方法加工。
3、严格按设计图纸规定的规格尺寸和质量标准进行加工,并相应做好石材编号。
4、按图纸及出库发运单清点半成品及附件的种类、数量。
5、板材厚度应满足设计要求,同一板材厚度允许极差为3mm,规格尺寸允许偏差为:镜面板材,长宽允许偏差-1.0mm,厚度±1.0mm。
6、构件的检验测量(材料及质量要求应参照承包合同的质量约定以及相关强制性标准)构件安装前应检查制造合格证和其合格性,不合格的构件不得安装。
a、钢龙骨热浸镀锌膜层必须满足要求,膜层厚度60~80μm。
b、石材外表面的色泽、花纹、图案应符合设计要求,且四周不应有明显的差异。
石材的编号应用设计编号一致。
c、对于可更换式不锈钢SE专用挂件、勾板式结构应在石材上下边开两个槽长为100±2mm、槽深为20mm、宽为7±1mm的短槽,两短槽距离石板两端部的距离不得小于石材厚度的3倍且不小于90mm,不大于180mm。
d、开槽后的石板不得有损坏、暗裂或崩裂现象,槽口应打磨成45°倒角,槽内应光滑、洁净。
e、石材开槽后应用高压水冲干净或用水和刷子清理,不允许有残存的石屑,严禁用溶剂型和化学清洁剂洗石材。

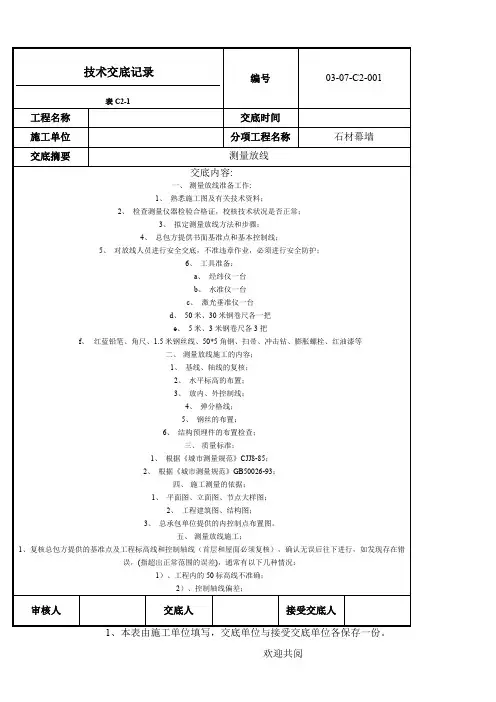

技术交底记录编号03-07-C2-001表C2-1工程名称交底时间施工单位分项工程名称石材幕墙交底摘要测量放线交底内容:一、测量放线准备工作;1、熟悉施工图及有关技术资料;2、检查测量仪器检验合格证,校核技术状况是否正常;3、拟定测量放线方法和步骤;4、总包方提供书面基准点和基本控制线;5、对放线人员进行安全交底,不准违章作业,必须进行安全防护;6、工具准备:a、经纬仪一台b、水准仪一台c、激光垂准仪一台d、50米、30米钢卷尺各一把e、5米、3米钢卷尺各3把f、红蓝铅笔、角尺、1.5米钢丝线、50*5角钢、扫帚、冲击钻、膨胀螺栓、红油漆等二、测量放线施工的内容;1、基线、轴线的复核;2、水平标高的布置;3、放内、外控制线;4、弹分格线;5、钢丝的布置;6、结构预埋件的布置检查;三、质量标准;1、根据《城市测量规范》CJJ8-85;2、根据《城市测量规范》GB50026-93;四、施工测量的依据;1、平面图、立面图、节点大样图;2、工程建筑图、结构图;3、总承包单位提供的内控制点布置图。
五、测量放线施工;1、复核总包方提供的基准点及工程标高线和控制轴线(首层和屋面必须复核),确认无误后往下进行,如发现存在错误,(指超出正常范围的误差),通常有以下几种情况:1)、工程内的50标高线不准确;2)、控制轴线偏差;审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
技术交底记录编号03-07-C2-002表C2-1工程名称交底时间施工单位分项工程名称玻璃幕墙,石材幕墙交底摘要测量放线交底内容:3)、歪斜或偏移;4)、结构层高与图纸不符。
此时,应报告监理、总包和甲方,并通知设计,共同协商解决办法。
2、钢丝线的设立;用仪器定出钢丝固定点的位置,钢丝采用直径1.5mm,钢丝固定支架采用50*50*5角钢制作,角钢一段钻有直径1.6~1.8mm孔眼,所有孔眼自上而下用仪器十字线定位,而另一端采用膨胀螺栓固定在楼板边缘,钢丝穿过孔眼,用螺栓绷紧。

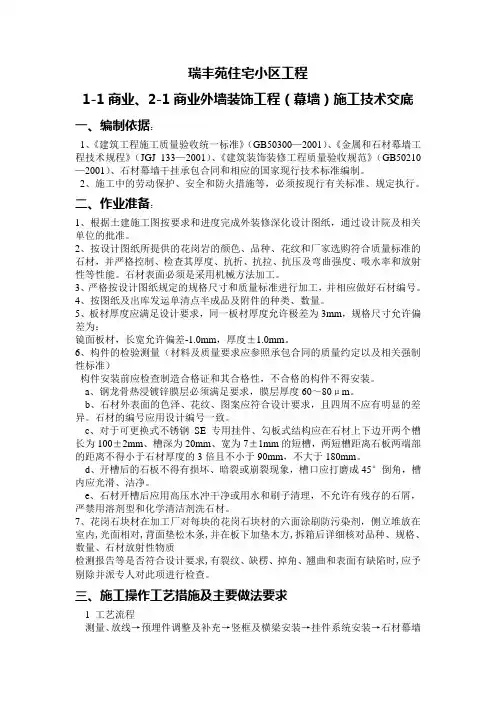

石材幕墙工程技术交底石材幕墙工程技术交底是指在石材幕墙工程施工过程中,施工方向监理或者施工人员进行的技术交底工作,目的是确保施工方按照设计要求和规范进行施工,保证工程质量和安全。
一、施工前准备在进行石材幕墙工程技术交底之前,施工方需要进行充分的施工前准备工作,包括但不限于以下内容:1. 石材幕墙施工图纸的审查和理解:施工方需要子细研究施工图纸,了解石材幕墙的构造、尺寸、材料等要求,确保施工方向按照设计要求施工。
2. 施工现场勘察和测量:施工方需要对施工现场进行勘察,了解地形、地貌等情况,并进行必要的测量,为后续施工做好准备工作。
3. 施工材料的准备:施工方需要按照设计要求采购石材幕墙所需的材料,确保材料的质量和数量满足施工需要。
4. 施工人员的培训和安全教育:施工方需要对施工人员进行必要的培训,使其了解石材幕墙施工的安全规范和操作要点,确保施工过程中的安全。
二、石材幕墙施工技术交底内容在进行石材幕墙工程技术交底时,施工方需要向监理或者施工人员详细介绍以下内容:1. 石材幕墙的施工工艺:施工方需要详细介绍石材幕墙的施工工艺,包括石材的选用、切割、定位、安装等步骤,确保施工人员了解每一个环节的要求和操作方法。
2. 石材幕墙的安装方法:施工方需要详细介绍石材幕墙的安装方法,包括固定方式、支撑结构、连接方式等,确保施工人员能够正确安装石材幕墙,保证其稳固和坚固。
3. 石材幕墙的验收标准:施工方需要详细介绍石材幕墙的验收标准,包括外观质量、尺寸偏差、表面平整度等要求,确保施工人员能够按照标准进行验收,保证工程质量。
4. 石材幕墙的维护与保养:施工方需要详细介绍石材幕墙的维护与保养方法,包括清洁、防水、防腐等措施,确保施工人员了解如何正确维护石材幕墙,延长其使用寿命。
5. 石材幕墙施工中的安全注意事项:施工方需要详细介绍石材幕墙施工过程中的安全注意事项,包括高空作业安全、防护措施、施工现场管理等,确保施工人员能够在安全的环境下进行施工。
瑞丰苑住宅小区工程1-1商业、2-1商业外墙装饰工程(幕墙)施工技术交底一、编制依据:1、《建筑工程施工质量验收统一标准》(GB50300—2001)、《金属和石材幕墙工程技术规程》(JGJ 133—2001)、《建筑装饰装修工程质量验收规范》(GB50210—2001)、石材幕墙干挂承包合同和相应的国家现行技术标准编制。
2、施工中的劳动保护、安全和防火措施等,必须按现行有关标准、规定执行。
二、作业准备:1、根据土建施工图按要求和进度完成外装修深化设计图纸,通过设计院及相关单位的批准。
2、按设计图纸所提供的花岗岩的颜色、品种、花纹和厂家选购符合质量标准的石材,并严格控制、检查其厚度、抗折、抗拉、抗压及弯曲强度、吸水率和放射性等性能。
石材表面必须是采用机械方法加工。
3、严格按设计图纸规定的规格尺寸和质量标准进行加工,并相应做好石材编号。
4、按图纸及出库发运单清点半成品及附件的种类、数量。
5、板材厚度应满足设计要求,同一板材厚度允许极差为3mm,规格尺寸允许偏差为:镜面板材,长宽允许偏差-1.0mm,厚度±1.0mm。
6、构件的检验测量(材料及质量要求应参照承包合同的质量约定以及相关强制性标准)构件安装前应检查制造合格证和其合格性,不合格的构件不得安装。
a、钢龙骨热浸镀锌膜层必须满足要求,膜层厚度60~80μm。
b、石材外表面的色泽、花纹、图案应符合设计要求,且四周不应有明显的差异。
石材的编号应用设计编号一致。
c、对于可更换式不锈钢SE专用挂件、勾板式结构应在石材上下边开两个槽长为100±2mm、槽深为20mm、宽为7±1mm的短槽,两短槽距离石板两端部的距离不得小于石材厚度的3倍且不小于90mm,不大于180mm。
d、开槽后的石板不得有损坏、暗裂或崩裂现象,槽口应打磨成45°倒角,槽内应光滑、洁净。
e、石材开槽后应用高压水冲干净或用水和刷子清理,不允许有残存的石屑,严禁用溶剂型和化学清洁剂洗石材。

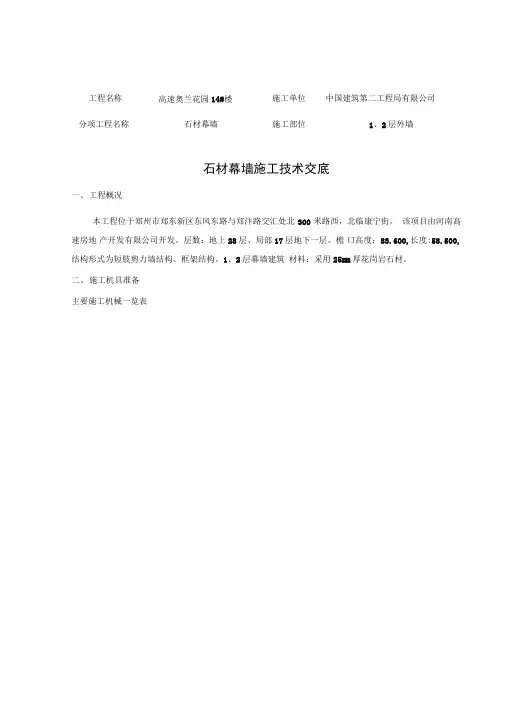

工程名称高速奥兰花园14#楼施工单位中国建筑第二工程局有限公司分项工程名称石材幕墙施工部位1、2层外墙石材幕墙施工技术交底一、工程概况本工程位于郑州市郑东新区东风东路与郑汴路交汇处北300米路西,北临康宁街。
该项目由河南高速房地产开发有限公司开发。
层数:地上28层、局部17层地下一层。
檐口高度:83.600,长度:58.500,结构形式为短肢剪力墙结构、框架结构。
1、2层幕墙建筑材料:采用25mm厚花岗岩石材。
二、施工机具准备主要施工机械一览表三、干挂石材幕墙的施工方法 设备名称型号规格产地 数量 用途交流电焊机 32KV-A 国产 3切割机 巾500 国产 2磨光机 喜利得 德国 4 钢结构 冲击钻 喜利得 德国 3制作安装电锤喜利得德国 3气割气焊国产2电动空压机国产1 除锈、喷漆 台式钻床© 35国产 2钻孔切铝机国产2水平尺国产 5调水平技术负责人交底人接收人交底日期留缝间隙后可坚固固定螺栓。
石材幕墙上的滴水线、流水坡向应正确、顺直,避免因雨水而污染其他饰面。
10、粘结胶条每块石材安装完毕后,即刻清理石材边沿,粘结分色带(按殳计要求石材留缝宽度决定所用胶条厚度),以保证勾缝时填缝胶横平竖直、宽窄一致。
11、打胶勾缝胶条粘结完毕后,在石材缝按要求填泡沫棒进行打胶工作,打胶时要求达到横平竖直、宽窄一致、涂胶均匀。
使得胶缝美观且耐固,采用中性硅酮胶,以防止对石材产生腐蚀。
12、清理每一块石材安装完毕后,即对表面进行清理,以确保每一块石材的安装已完全符合标准清理内容包括:石材表面污垢,石材板缝隙的误差,固定螺栓的坚固程度以及每块板的垂直度、平行度等。
13、成品保护将距地面2m高范围成活的石材墙面采用围挡保护措施,以避免碰撞损坏;2m以上成活墙面米用防污染的遮挡设施保护。
四、钢结构骨架制作安装方案及技术措施钢结构骨架为石材幕墙工程的承重部位,在幕墙工程施工中占据着至关重要的位置,钢结构构件制作安装的质量将直接影响幕墙的安全和后续工程的进行,因此对钢结构构件的制作安装按照钢结构工程施工及验收规范进行非常严格的监控和施工组织管理4.1、材料:技术负责人工程名称高速奥兰花园14#楼施工单位中国建筑第二工程局有限公司分项工程名称石材幕墙施工部位1、2层外墙五、质量保证措施1)坚持质量第一,预防为主”的方针和计划、执行、检查、处理”的循环工作方法,不断改进过程控制。
石材幕墙安装技术交底记录4、框架安装主龙骨按设计用10#钢方管,主龙骨间距及固定点应符合设计要求。
先将主龙骨通过连接件点焊在后置埋件上,但要确认牢固后,用托线板检查垂直,拉通线检查平整,校正后进行焊接.所有主龙骨安装完后要进行检查,达到要求后再进行除渣,刷两遍防锈漆。
次龙骨按设计用L50*5角钢,其间距根据设计要求确定。
在安装次龙骨之前,根据施工图,在竖龙骨上定出次龙骨水平标高位置,并用台钻在次龙骨上钻洞,次龙骨检查(按主龙骨检查的方法)校正后,通过焊接进行主龙骨与次龙骨之间连接.所有次龙骨安装完后要进行检查,达到要求后才能进行下道工序。
10#钢方管竖龙骨安装 50角钢横龙骨安装5、防雷处理由于本身骨架为焊接钢结构,需在主龙骨间隙处焊一跨接线,并与主体防雷体系相联通满足规范要求即可。
上述工序经自检、互检和交接检工程质量合格后,及时办理隐蔽工程验收。
6、不锈钢干挂件安装按设计要求在石材间距式开18*5槽,使用干挂式不锈钢挂件安装。
7、石材安装石材安装一般从下至上进行,根据石材水平缝的标高,按通线安装石材,接缝宽度根按设计要求。
将不锈钢挂件完全调整就位,检查平整度、垂直度、接缝、宽度等。
8、打胶清理石材安装完后,经“自检、互检、专检"检查合格后,再进行打胶清理修整,主要清理缝隙间的残留杂物等,并尽量将缝修成一样宽。
接缝平直、宽窄一致、填嵌密实,颜色一致。
阴阳角处板的压向正确,非整板的使用部位适宜。
为确保打孔深度,应在站击钻上设立标尺寸,控制打孔深度。
冲击钻如下图示:在钢筋混凝土打孔后,应吹去孔内的灰尘,保持孔风清洁,质量应跟踪监督检查。
打完孔后,分别将化学锚栓穿入钢板与结构固定。
安装膨胀螺栓时先将螺杆插入孔中,再慢慢用力将螺母拧紧,促使膨胀片膨胀,与孔壁钢筋钢筋混凝土产生膨胀挤压力,并通过剪切摩擦作用产生抗拔力与结构砼连接,膨胀螺栓锚入时必须保持垂直钢筋混凝土面,不允许膨胀螺栓上倾或下斜,确保膨胀螺栓有充分的锚固深度,胀栓锚入后拧紧时不允许连杆转动.膨胀螺栓锁紧时扭矩力必须达到规范和设计要求。

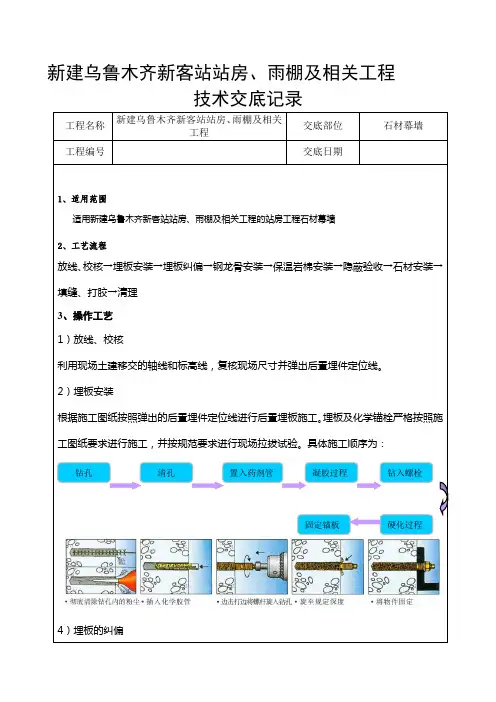

新建乌鲁木齐新客站站房、雨棚及相关工程
技术交底记录
工程名称新建乌鲁木齐新客站站房、雨棚及相关
工程
交底部位石材幕墙
工程编号交底日期
1、适用范围
适用新建乌鲁木齐新客站站房、雨棚及相关工程的站房工程石材幕墙
2、工艺流程
放线、校核→埋板安装→埋板纠偏→钢龙骨安装→保温岩棉安装→隐蔽验收→石材安装→填缝、打胶→清理
3、操作工艺
1)放线、校核
利用现场土建移交的轴线和标高线,复核现场尺寸并弹出后置埋件定位线。
2)埋板安装
根据施工图纸按照弹出的后置埋件定位线进行后置埋板施工。

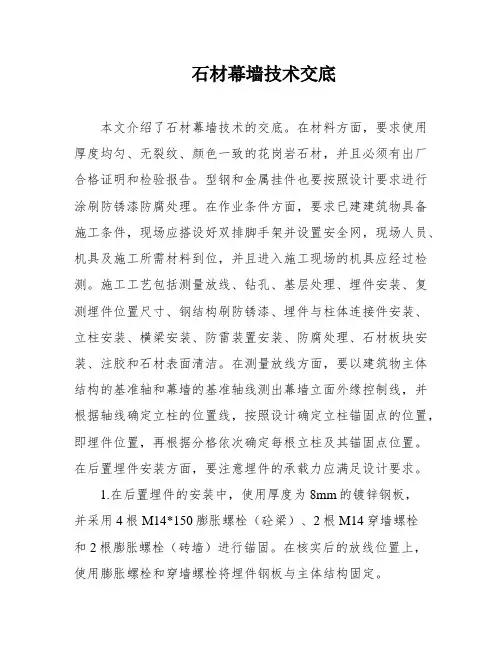

埋板及化学锚栓严格按照施工图纸要求进行施工,并按规范要求进行现场拉拔试验。
具体施工顺序为:
4)埋板的纠偏
置入药剂管凝胶过程清孔
钻孔钻入螺栓
硬化过程
固定锚板。
石材幕墙技术交底本文介绍了石材幕墙技术的交底。
在材料方面,要求使用厚度均匀、无裂纹、颜色一致的花岗岩石材,并且必须有出厂合格证明和检验报告。
型钢和金属挂件也要按照设计要求进行涂刷防锈漆防腐处理。
在作业条件方面,要求已建建筑物具备施工条件,现场应搭设好双排脚手架并设置安全网,现场人员、机具及施工所需材料到位,并且进入施工现场的机具应经过检测。
施工工艺包括测量放线、钻孔、基层处理、埋件安装、复测埋件位置尺寸、钢结构刷防锈漆、埋件与柱体连接件安装、立柱安装、横梁安装、防雷装置安装、防腐处理、石材板块安装、注胶和石材表面清洁。
在测量放线方面,要以建筑物主体结构的基准轴和幕墙的基准轴线测出幕墙立面外缘控制线,并根据轴线确定立柱的位置线,按照设计确定立柱锚固点的位置,即埋件位置,再根据分格依次确定每根立柱及其锚固点位置。
在后置埋件安装方面,要注意埋件的承载力应满足设计要求。
1.在后置埋件的安装中,使用厚度为8mm的镀锌钢板,并采用4根M14*150膨胀螺栓(砼梁)、2根M14穿墙螺栓和2根膨胀螺栓(砖墙)进行锚固。
在核实后的放线位置上,使用膨胀螺栓和穿墙螺栓将埋件钢板与主体结构固定。
2.采用穿墙螺栓进行安装时,先对墙体进行测量,然后根据设计放线位置,在墙上用冲击钻打孔(穿墙打透孔),确保位置准确。
3.在使用膨胀螺栓在砼梁处进行安装时,先对砼梁进行测量,然后按照设计放线位置在砼梁上打孔,孔位没有遇到钢筋时继续打孔,直到达到设计要求。
如果遇到钢筋,则需要左右调整埋件位置。
如果偏差较大,则需要按照设计确定方案进行施工。
4.在安装埋板之前,应清理基层,并使用1:2水泥砂浆找平层,以确保基层平整。
如果基层不紧实,则需要铲除并重新抹1:2水泥砂浆找平层,确保其强度符合要求。
在清孔安装螺栓之后,将埋板紧固,使其与墙面接触紧密,并采取防松脱措施,以符合设计要求。
5.后置埋件的安装必须在现场进行抗拉拔试验,并做好数据记录。
只有在试验合格后,才能进行大面积施工。
编号03-07-C2-001表C2-1工程名称交底时间施工单位分项工程名称石材幕墙交底摘要测量放线交底内容:一、测量放线准备工作;1、熟悉施工图及有关技术资料;2、检查测量仪器检验合格证,校核技术状况是否正常;3、拟定测量放线方法和步骤;4、总包方提供书面基准点和基本控制线;5、对放线人员进行安全交底,不准违章作业,必须进行安全防护;6、工具准备:a、经纬仪一台b、水准仪一台c、激光垂准仪一台d、50米、30米钢卷尺各一把e、5米、3米钢卷尺各3把f、红蓝铅笔、角尺、1.5米钢丝线、50*5角钢、扫帚、冲击钻、膨胀螺栓、红油漆等二、测量放线施工的内容;1、基线、轴线的复核;2、水平标高的布置;3、放内、外控制线;4、弹分格线;5、钢丝的布置;6、结构预埋件的布置检查;三、质量标准;1、根据《城市测量规范》CJJ8-85;2、根据《城市测量规范》GB50026-93;四、施工测量的依据;1、平面图、立面图、节点大样图;2、工程建筑图、结构图;3、总承包单位提供的内控制点布置图。
五、测量放线施工;1、复核总包方提供的基准点及工程标高线和控制轴线(首层和屋面必须复核),确认无误后往下进行,如发现存在错误,(指超出正常范围的误差),通常有以下几种情况:1)、工程内的50标高线不准确;2)、控制轴线偏差;审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号03-07-C2-002表C2-1工程名称交底时间施工单位分项工程名称玻璃幕墙,石材幕墙交底摘要测量放线交底内容:3)、歪斜或偏移;4)、结构层高与图纸不符。
此时,应报告监理、总包和甲方,并通知设计,共同协商解决办法。
2、钢丝线的设立;用仪器定出钢丝固定点的位置,钢丝采用直径1.5mm,钢丝固定支架采用50*50*5角钢制作,角钢一段钻有直径1.6~1.8mm孔眼,所有孔眼自上而下用仪器十字线定位,而另一端采用膨胀螺栓固定在楼板边缘,钢丝穿过孔眼,用螺栓绷紧。
石材幕墙工程技术交底一、工程概述石材幕墙工程是指利用石材作为外墙装饰材料,构建外墙幕墙系统的工程。
本工程旨在提供详细的技术交底,确保施工过程中的质量和安全。
二、施工准备1. 施工前,施工方应根据设计图纸和相关规范要求,制定施工方案,并报经监理单位审核。
2. 施工方应组织技术人员进行现场踏勘,了解施工现场的地理环境、气候条件等,并制定相应的施工措施。
3. 施工方应配备符合要求的施工人员,并进行必要的技术培训,确保施工人员具备相应的技能和知识。
三、材料和设备1. 石材:应选用符合设计要求的天然石材,如大理石、花岗岩等。
石材应具有一定的强度、耐久性和装饰效果。
2. 幕墙系统:应选用符合国家标准和设计要求的幕墙系统,包括铝合金型材、玻璃、密封胶等。
3. 施工设备:应配备符合要求的施工设备,如吊篮、脚手架等。
四、施工工艺1. 基础处理:根据设计要求,对施工基础进行处理,确保基础的平整度和稳定性。
2. 架设幕墙骨架:根据设计图纸和施工方案,安装幕墙骨架,包括铝合金型材的切割、连接和固定。
3. 安装石材:根据设计要求,将石材进行切割和加工,并采用合适的固定方式,如干挂或者胶粘等,将石材安装在幕墙骨架上。
4. 密封处理:对石材与幕墙系统之间的缝隙进行密封处理,采用符合要求的密封胶进行填充,确保幕墙系统的防水性能。
5. 检验和验收:在施工过程中,应定期进行质量检验,确保施工质量符合要求。
施工完成后,进行最终验收,确保工程质量和安全。
五、质量控制1. 施工方应按照国家标准和相关规范要求进行施工,确保施工质量。
2. 施工过程中,应进行质量检验,如石材的强度、平整度等,确保符合设计要求。
3. 施工方应按照设计要求和相关规范进行验收,确保工程质量和安全。
六、安全措施1. 施工方应制定相应的施工安全措施,并进行必要的安全培训,确保施工人员的安全意识和技能。
2. 施工现场应设置明显的安全警示标识,并配备必要的安全设施,如防护网、安全网等。
石板材幕墙安装施工(1)金属骨架安装1) 根据施工放样图检查放线位置。
2) 安装固定竖框的铁件。
3) 先安装同立面两端的竖框,然后拉通线顺序安装中间竖框。
4) 将各施工水平控制线引至竖框上,并用水平尺校核。
5) 按照设计尺寸安装金属横梁。
横梁一定要与竖框垂直。
6) 如有焊接时,应对下方和邻近的已完工装饰面进行成品保护。
焊接时要采用对称焊,以减少因焊接产生的变形。
检查焊缝质量合格后,所有的焊点、焊缝均需作去焊渣及防锈处理,如刷防锈漆等。
7) 待金属骨架完工后,应通过监理公司对隐蔽工程检查后,方可进行下道工序。
(2)石材饰面板安装1) 将运至工地的石材饰面板按编号分类,检查尺寸是否准确和有无破损、缺楞、掉角,按施工要求分层次将石材饰面板运至施工面附近,并注意摆放可靠。
2) 先按幕墙面基准线仔细安装好底层第一层石材。
3) 注意安放每层金属挂件的标高,金属挂件应紧托上层饰面板,而与下层饰面板之间留有间隙。
4) 安装时,要在饰面板的销钉孔或切槽口内注入石材胶(环氧树脂胶),以保证饰面板与挂件的可靠连接。
5) 安装时,宜在完成窗洞口四周的石材镶边,以免安装发生困难。
6) 安装到每一皮标高时,要注意调整垂直误差,不积累。
7) 在搬运石材时,要有安全防护措施,摆放时下面要垫木方。
(3) 石材的粘补与拼接石材饰面的色纹、暗缝及隐伤等不易被发现,挂贴后,在外力作用下易开裂。
由于花纹、色泽、材料来源等众多原因,又不能调换,只能采取粘补与拼接修复,使之达到与原饰面材料相同或基本相同,再镶贴于该部。
嵌胶封缝(1)施工注意事项1)严格控制石材板质量,材质和加工尺寸都必须合格。
2)要仔细检查每块石材板有没有裂纹,防止石材在运输和施工时发生断裂。
3)测量放线要十分精确,各专业施工要组织统一放线、统一测量,避免各专业施工因测量和放线误差发生施工矛盾。
4)预埋件的设计和放置要合理,位置要准确。
5)根据现场放线数据绘制施工放样图,落实实际施工和加工尺寸。
技术交底记录工程名称贵州大学东盟国际教育中心工交底日期程施工单位贵州建工集团第一建筑工程有石材幕墙安装分项工程名称限公司材料、主要安装机具、作业条件、施工工艺、质量控制、成品保护、应注意的交底提要问题一、材料1.1 钢材1石材幕墙所使用的钢材,包括碳素结构钢、合金结构钢、耐候钢、不锈钢(板材、棒钢、型材等)。
其材料的牌号与状态、化学成分、机械性能、尺寸允许偏差、精度等级等,均应符合现行国家和行业标准的规定要求。
2碳素结构钢和低合金结构钢应进行有效的防腐处理。
当采用热浸镀锌处理时,其膜厚应≥ 45μ m。
3石材幕墙采用的有锈钢宜采用奥氏体不锈钢材,其技术要求和性能试验方法应符合国家现行标准的规定。
4钢材的表面不得裂纹、气泡、结疤、泛锈、夹渣和折叠。
1.2 紧固件:石材幕墙所使用的各类紧固件,如卡件、螺栓、螺钉、螺柱、螺母和抽心铆钉等紧固件机械性能,均应符合现行国家标准规定要求。
1.3 密封胶:1石材幕墙所采用的结构密封胶、耐候密封胶、云石胶、防火密封胶等均符合现行国家标准规定要求。
2同一单位石材幕墙必须优胜同一牌号和同一批号的密封胶。
3任何情况下,各类密封胶要在有效期内使用,不准使用过期产品。
4各类密封胶在使用时应提供与所接触材料的相容性试验合格报告和力学试验合格报告以及保质年限的质量证明文件。
1.4 石材:1 幕墙所用石材应符合现行国家和行业标准的规定要求。
《天然花岗石荒料》(JC204)、《天然花岗石建筑板材》( GB/T18601-2001 )、《天然石材产品放射性防护分类控制标准》(JC518)、《天然饰面石材试验方法干燥、水饱和、冻融循环后压缩强度试验方法》( GB9966.1)、《天然饰面石材试验方法弯曲强度试验方法》( GB9966.2)、《天然饰面石材试验方法体积密度、真密度真气孔率、吸水率试验方法》( GB9966.3)、《天然饰面石材试验方法耐磨性试验方法》( GB9966.5)、《天然饰面石材试验方法耐酸性试验方法》(GB9966.6)等。
技术负责人:交底人:接交人:表C1-3
工程名称交底部位工程编号日 期技 术 交 底 记 录沧州市招商大厦(市民服务中心)工
程石材幕墙测量放线技术交底
M1990-12011年11月18日交底内容:石材幕墙测量放线技术交底
的距离,经我安装人员复测后,放钢线。
为保证不受其它因素影响,上、下钢线每2层一个固定支点,水平钢线每10米一个固定支点。
由水平仪检测,
进出位线与中心线放线相同,每层楼由水平仪检测,相邻支座水平误差应符合设计标准,以满足幕墙正常的三维调整功能。
将每对水平控制点和竖向控制点用钢线连接。
连接后的钢线在立面上形成网状,用记号笔将网的每个交叉点作上标记以确定在施工过程中拉线的交叉点不变。
拉线下垂处可用腰线支撑,最后用激光仪检查放线的偏差,并予以调整。
三、控制点的确定原理
使用水平仪和长度尺确定等高线(如图1)
使用激光经纬仪、铅垂仪确定垂直线(如图2)
使用激光经纬仪校核空间交叉点(如图3)
控制网点等测量成果以及国家控制点数据。
(5)、测量放线时应控制分配误差,不使误差累计
(6)、测量点要统一;测量结构要随时记录,记录清单要清楚明了。
二、操作步骤
按土建提供的中心线、水平线、进出位线、500线以及窗台板上皮距水平线
技术负责人:
交底人:接交人:
工程名称交底部位工程编号日 期交底内容:石材幕墙测量放线技术交底
沧州市招商大厦(市民服务中心)工
程石材幕墙测量放线技术交底
M1990-12011年11月18日使用激光经纬仪、铅垂仪确定垂直线(如图2)
使用激光经纬仪校核空间交叉点(如图3)
技术负责人:交底人:接交人:。
