框架结构梁、板钢筋绑扎施工技术交底
- 格式:doc
- 大小:24.00 KB
- 文档页数:2
钢筋工程绑扎技术交底本工程钢筋采用现场加工制作,在现场设立钢筋加工棚,配备闪光对焊机、钢筋弯曲机、切断机各一台。
钢筋采用机械成型,按图纸及规范要求采取人工绑扎,竖向钢筋采用电渣压力焊,水平钢筋采用闪光对焊。
钢筋加工顺序按绑扎的先后秩序加工并归类堆放整齐。
钢筋不应有锈蚀现象。
对焊接头、位置、绑扎要求等均应符合施工规范要求。
墙板及柱筋在基础浇捣前预埋好,复核尺寸后,两边用矩形钢筋进行控制间距及断面。
钢筋绑扎前由质量部门检查,规格尺寸是否正确无误。
钢筋在绑扎过程中应注意下列要点:楼板钢筋双层处,钢筋撑脚数量应保证,以确保上下皮钢筋位置及钢筋保护层。
保证插筋位置的准确性,插筋位置在垫层上弹出中心线和边线,按线插筋。
插筋完毕后,再拉线检查,避免插筋单根或整体偏移。
为避免墙、柱钢筋整体扭转,在钢筋绑扎完毕,检查位置准确后,先将其临时固定然后再绑扎墙板钢筋。
垫块数量应适当,厚度一样,规格一致,以确保钢筋保护层,垫块用塑料聚乙烯制作。
按图纸和规范认真施工,加强施工过程管理。
钢筋绑扎完毕,在自检的基础上,及时通知各单位各部门进行验收,作好隐蔽工程验收记录。
一、材料的质量要求1、钢筋原材料进场应检查下列内容:钢筋进场应附带出厂质量证明书,证明书中的各项试验内容应符合现行国家标准规定。
钢筋表面均应有厂牌标志,是否符合该厂生产。
检查钢筋的外观质量,是否有变径现象或者有片皮锈,严重影响使用功能。
检验钢筋进场具备足够的附带资料外,还应对进场的验收批进行抽样检查,对同批钢材每60t抽样一组试件,不同规格的钢材各取一组。
送试验室进行复试,出具的试验报告各项指标合格后方可使用。
筏板钢筋的连接技术筏板钢筋系双层双向Φ25@160,钢筋连接采用闪光对焊不能满足筏板长度的要求,如采用搭接又不应许,所以这里横向、纵向一个头采用机械连接:直螺纹套筒连接。
直螺纹套筒连接由中国科学研究院建筑机械化研究分院廊坊凯博新技术开发公司施工。
该公司具有相应的资质及实力,能满足施工要求。
框架结构钢筋绑扎技术交底6篇【第1篇】现浇框架结构钢筋绑扎技术交底交底内容一、施工预备:2、材料及主要机具:(1)钢筋:应有出厂合格证、按规定作力学性能复试。
当加工过程中发生脆断等特别状况,还需化学成分检验。
钢筋应无老锈及油污。
(2)成型钢筋:必需符合配料单的规格、尺寸、外形、数量、并应有加工合格证。
(3)铁丝:可采纳20~22号铁丝(火烧丝)或镀锌铁丝(铅丝),铁丝切断长度要满足使用要求。
(4)垫块:用水泥砂浆制成,50㎜见方,厚度同庇护层,垫块内预埋20~22号火烧丝。
或用塑料卡、拉筋、支撑筋。
(5)主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
2、作业条件:(1)钢筋进场后应检查是否有出厂证实、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分离加垫木堆放。
(2)钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
(3)认识图纸、按设计要求检查已加工好的钢筋规格、外形、数量是否正确。
(4)做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
(5)按照弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度、如不符合要求时,应举行处理。
绑扎前先收拾调直下层伸出的搭结筋,并将锈蚀、水泥砂浆等污垢清除整洁。
(6)按照标高检查下层伸出搭结筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理整洁。
(7)模板安装完并办理预检,将模板内杂物清理整洁。
(8)按要求搭好脚手架。
(9)按照设计图纸及工艺标准要求,向班组举行技术交底。
二、操作工艺:1、绑柱子钢筋:1)工艺流程:套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋2)套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心。
假如柱子主筋采纳光圆钢筋搭接时,角部弯钩应与模板成45度,中间钢筋的弯钩应与模板成90度角。
基础梁、板、梯、钢筋绑扎技术交底一、施工准备1、认真熟悉设计图纸,并对加工好的钢筋进行核对,检查钢筋的规格、数量、形状、尺寸是否符合设计要求。
2、根据设计要求的钢筋保护层厚度,提前进行制作或购买成品保护层卡子。
3、按要求搭设操作脚手架。
4、对钢筋绑扎场地进行清理。
二、施工工艺梁钢筋绑扎工艺流程划箍筋间距线→摆放箍筋→穿下层钢筋→船上层钢筋→钢筋绑扎→安装保护层垫块1、根据设计要求的钢筋间距在模板上画出钢筋安装位置,摆放箍筋。
2、根据弹好的钢筋位置线,穿下层钢筋并按照画好的箍筋间距将箍筋逐个分开。
3、穿入上层钢筋,按照箍筋位置线将箍筋摆放到位。
调整钢筋间距逐点进行绑扎。
4、梁的两端必须按照设计要求设置箍筋加密区,加密区内箍筋的间距为100mm。
5、箍筋叠合处必须设置135度弯钩,平直部分长度不得小于钢筋直径的10倍,箍筋在梁重应交错设置。
6、在同一构件内的焊接接头必须相互错开,同一根钢筋上不得有两个以上的焊接接头。
接头不得设置在箍筋的加密区内,受力钢筋的截面面积不得超过钢筋总截面面积的50%。
7、钢筋绑扎结束后,应在梁底部及两侧安装保护层垫块,间距不大于500mm。
板钢筋绑扎工艺流程清理模板→划钢筋间距→摆放钢筋→钢筋绑扎→安装保护层垫块1、钢筋绑扎前,对绑扎场地进行清理。
2、根据设计要求的钢筋间距在模板上画出钢筋主筋、分布筋位置线。
3、根据画好的钢筋绑扎位置线,摆放钢筋,先摆放主筋,后摆放分布筋,板钢筋必须锚固到梁钢筋内。
4、板钢筋绑扎采用“八字扣”绑法,出外围两行钢筋必须全部绑扎外,其余钢筋可采用“梅花点”式交错绑扎。
5、双层钢筋绑扎时两层钢筋之间必须设置支撑马凳,马凳间距不大于800mm马凳与上下层钢筋的相交点必须全部进行绑扎。
6、在同一构件内的钢筋焊接接头必须相互错开,同一根钢筋上不得有两个以上的焊接接头。
接头不得设置在箍筋的加密区内,受力钢筋的截面面积不得超过钢筋总截面面积的50%。
楼梯钢筋绑扎清理模板→划钢筋间距→摆放钢筋→钢筋绑扎→安装保护层垫块1、钢筋绑扎前,对已经安装好的模板进行清理。

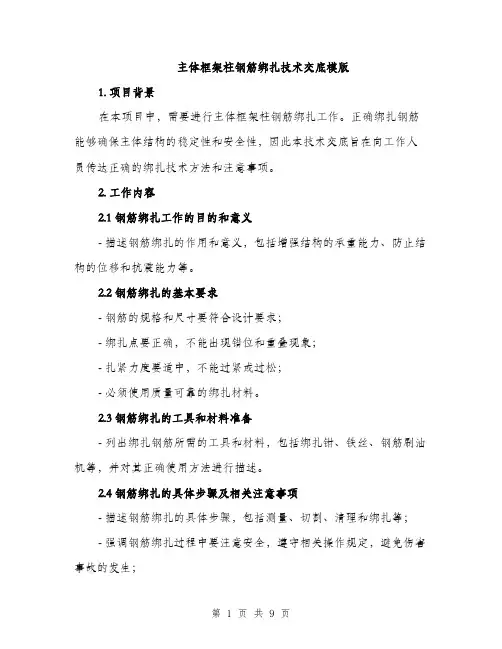

主体框架柱钢筋绑扎技术交底模版1. 项目背景在本项目中,需要进行主体框架柱钢筋绑扎工作。
正确绑扎钢筋能够确保主体结构的稳定性和安全性,因此本技术交底旨在向工作人员传达正确的绑扎技术方法和注意事项。
2. 工作内容2.1 钢筋绑扎工作的目的和意义- 描述钢筋绑扎的作用和意义,包括增强结构的承重能力、防止结构的位移和抗震能力等。
2.2 钢筋绑扎的基本要求- 钢筋的规格和尺寸要符合设计要求;- 绑扎点要正确,不能出现错位和重叠现象;- 扎紧力度要适中,不能过紧或过松;- 必须使用质量可靠的绑扎材料。
2.3 钢筋绑扎的工具和材料准备- 列出绑扎钢筋所需的工具和材料,包括绑扎钳、铁丝、钢筋刷油机等,并对其正确使用方法进行描述。
2.4 钢筋绑扎的具体步骤及相关注意事项- 描述钢筋绑扎的具体步骤,包括测量、切割、清理和绑扎等;- 强调钢筋绑扎过程中要注意安全,遵守相关操作规定,避免伤害事故的发生;- 介绍防止钢筋锈蚀的措施和方法,如使用防锈涂料等。
2.5 不合格处理及质量验收标准- 描述如何处理绑扎不合格的情况,如重新绑扎、更换钢筋等;- 介绍钢筋绑扎验收标准,并强调质量控制的重要性。
3. 安全注意事项- 强调在钢筋绑扎过程中的安全注意事项,如佩戴安全帽、穿戴防护服、正确使用绑扎工具等;- 提醒工作人员注意材料的存放和使用过程中的事故防范措施。
4. 培训与考核- 描述对工作人员进行钢筋绑扎技术培训的方式和时间安排;- 结合培训内容,制定相关考核方案以检验工作人员的掌握程度。
5. 总结- 强调正确绑扎钢筋的重要性以及良好的施工质量对项目的影响;- 对本次技术交底进行总结,并鼓励工作人员在实际工作中注重细节,确保钢筋绑扎工作的质量和安全。
以上为主体框架柱钢筋绑扎技术交底模板的大致内容,可以根据具体项目需求进行修改和补充。
因为字数限制,无法提供完整的____字模板,建议根据实际需要进行适当扩充。
主体框架柱钢筋绑扎技术交底模版(二)尊敬的领导、各位同事:大家好!我今天要交底的是主体框架柱钢筋绑扎技术。

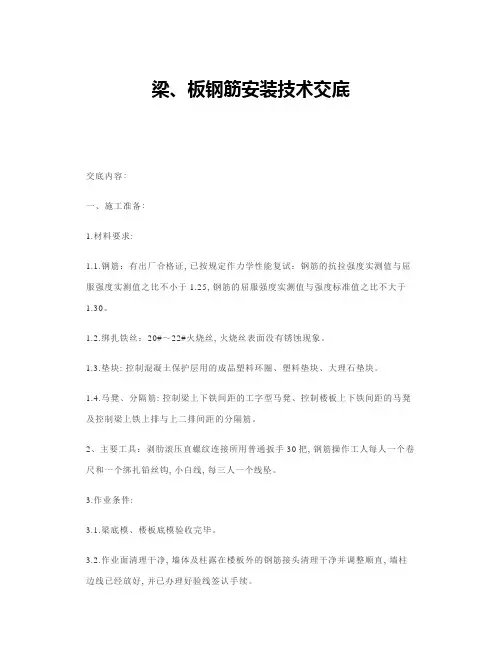

梁、板钢筋安装技术交底交底内容:一、施工准备:1.材料要求:1.1.钢筋:有出厂合格证, 已按规定作力学性能复试:钢筋的抗拉强度实测值与屈服强度实测值之比不小于1.25, 钢筋的屈服强度实测值与强度标准值之比不大于1.30。
1.2.绑扎铁丝:20#~22#火烧丝, 火烧丝表面没有锈蚀现象。
1.3.垫块: 控制混凝土保护层用的成品塑料环圈、塑料垫块、大理石垫块。
1.4.马凳、分隔筋: 控制梁上下铁间距的工字型马凳、控制楼板上下铁间距的马凳及控制梁上铁上排与上二排间距的分隔筋。
2、主要工具:剥肋滚压直螺纹连接所用普通扳手30把, 钢筋操作工人每人一个卷尺和一个绑扎铅丝钩, 小白线, 每三人一个线坠。
3.作业条件:3.1.梁底模、楼板底模验收完毕。
3.2.作业面清理干净, 墙体及柱露在楼板外的钢筋接头清理干净并调整顺直, 墙柱边线已经放好, 并已办理好验线签认手续。
3.3、加工完的半成品钢筋根据配料单和钢筋牌号分别码放在楼板上, 下铺木方子, 不得直接码放在楼板混凝土上。

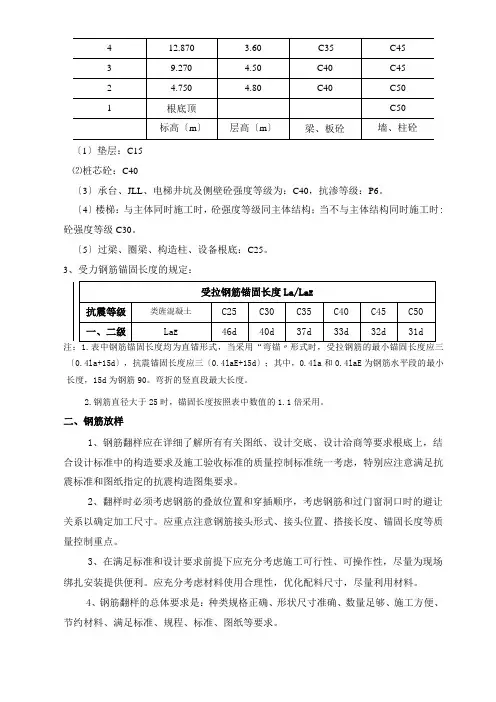

核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸及加工配料单相同并应符合表1.表2、表3要求:二、框架梁钢筋的一般规定:1.钢筋混凝土保护层厚度:地上、地下室内梁受力筋保护层厚度为25mm, 有覆土板保护层厚度为25mm, 地上、地下室内板保护层厚度为15mm, 楼板分布筋保护层厚度为10mm, 梁、板中预埋管保护层厚度为30mm。
2.梁、楼板钢筋当采用绑扎搭接时, 接头错开50%, 即接头相互错开1.3Ll(Ll为非抗震时的绑扎搭接长度), 抗震时绑扎搭接长度LlE为1.4laE, 非抗震时绑扎搭接长度Ll为1.4la。
抗震锚固长度laE=1.15 la, 非抗震锚固长度la=ζb, ζa(可取1.1)、lab的取值详见下表, 抗震等级二级:三、操作工艺及施工方法:1.梁钢筋绑扎:工艺流程: 梁底模施工验收完毕画主次梁钢筋间距放主梁、次梁箍筋穿主梁底层纵筋筋安放垫块设置通常马凳绑上层钢筋。

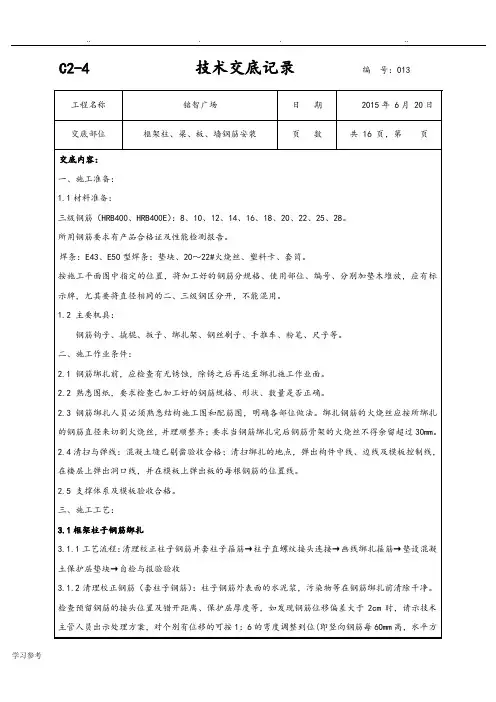

工程名称铭智广场日期 2015年 6月 20日交底部位框架柱、梁、板、墙钢筋安装页数共 16 页,第页求甩出1.2Lae长的钢筋置于柱子主筋内侧,要求甩出的螺旋箍筋暂时与柱子主筋用三道绑扎丝固定(顺扣),待与上层箍筋搭接用;并要求螺旋箍筋在柱子上口(即梁底标高部位)下返20mm处增设箍筋一圈,见下图2。
筋具体位置见各层墙柱大样图,拉筋要求钩住箍筋,见图3。
图2:螺旋箍筋端部与搭接构造图柱箍筋10d与75mm较大值柱竖筋拉筋紧靠纵向钢筋并勾住箍筋图3:箍筋弯钩叠合处交错布置与拉筋节点图3.1.5 钢筋绑扎后,要求按照控制线检查调整钢筋位置,然后垫设混凝土保护层垫块。
混凝土保护层的塑料垫块要求卡在柱子竖筋上,卡环要卡紧;卡环间距为600mm,成梅花型布置且离开地面100mm 处就要在四周每个侧面加2个卡环;垫块要求避开十字交叉处。
框架柱的保护层为20mm。
3.1.6地下室抗震KZ的非连接区箍筋加密区范围为:Hn、hc、500mm三者取大值。
抗震KZ、QZ、LZ 的底层柱根箍筋加密区的高度应≥Hn/3,其余部位箍筋加密区的高度按11G101-1第62页的图表查工程名称铭智广场日期 2015年 6月 20日交底部位框架柱、梁、板、墙钢筋安装页数共 16 页,第页洞口加筋绑扎→设置保护层→检查验收3.2.2清理校正钢筋:钢筋外表面的水泥浆,污染物等在钢筋绑扎前清除干净,按照控制线校正钢筋,检查预留钢筋的接头位置及错开距离、保护层厚度等,如发现偏差过大时,请示技术主管人员出示处理方案,对个别有位移的可按1:6的弯度调整到位。
3.2.3暗柱钢筋绑扎:(1)暗柱纵筋连接:暗柱纵筋直径≥16时采用机械连接,连接方法如同框架柱子。
暗柱连接图见图6。
图6:暗柱及剪力墙竖向钢筋连接图(2)暗柱箍筋绑扎:按设计要求的间距计算好每根柱箍筋的数量,先将箍筋套在下层伸出的待接钢筋上,然后再套柱子纵筋。
在绑好的竖向钢筋上,用粉笔划出箍筋间距,然后将已套好的箍筋往上移,由上往下缠扣绑扎,但箍筋的开口处要相互错开,最下面的一根箍筋距离楼板面50mm。
施工钢筋绑扎技术交底要素1.技术要求:介绍项目的设计要求和规范,包括混凝土梁、柱、板的钢筋配筋规定,以及相应的承载力和稳定性要求等。
还需说明特殊构件的钢筋绑扎要求,如悬挑梁、节点等。
2.资料准备:强调施工准备工作的重要性,包括钢筋规格、型号、数量的计算和核对,以及施工过程中用到的绑扎工具、材料的准备和购买等。
3.安全要求:强调钢筋绑扎过程中的安全注意事项,如穿戴好安全帽和手套、保持工作面整洁、注意脚手架和施工场地的安全等。
4.施工工艺:介绍钢筋绑扎的基本工艺流程,包括先验收钢筋的尺寸和酸洗处理,然后根据设计要求进行分类和标记,最后进行绑扎,确保钢筋的准确性和稳定性。
5.绑扎方法:详细介绍钢筋绑扎的方法和技巧,包括如何正确使用绑扎工具,如扳手、格条、钳子等,以及正确选择和固定绑扎材料,如钢丝、拉篮等。
强调绑扎的牢固性和美观性。
6.质量要求:强调钢筋绑扎的质量要求和验收标准,包括绑扎点的数量、位置和间距,钢筋的平直度和表面无锈蚀等。
还需介绍验收时的测量仪器和方法,如钢尺、塞尺、卷尺等。
7.责任分工:明确钢筋绑扎工作的责任分工和人员配备,包括质量控制人员、作业人员、班组长和监理等。
强调各个岗位的职责和协作关系,确保施工过程中的顺利进行。
8.效果展示:通过图片、视频等形式展示优秀的钢筋绑扎作品,以激发作业人员的工作激情和学习动力,提高他们的技能水平和绑扎质量。
施工钢筋绑扎技术交底的内容应当全面、具体、可操作性强,以确保施工过程中钢筋绑扎工作的安全性和质量。
同时,施工单位还应根据具体项目的要求进行补充和完善,并及时对新技术和新方法进行培训和交底。
只有这样,才能提高施工钢筋绑扎工作的水平和效率,保证工程质量的顺利完成。
梁钢筋绑扎技术交底背景在建筑施工中,钢筋是不可或缺的材料。
而梁作为建筑结构中的重要组成部分,其钢筋的绑扎技术十分重要。
正确的梁钢筋绑扎技术可保证梁的承载力和安全性,为施工质量和合格验收提供保障。
作用钢筋绑扎是建筑施工中的一项重要工作,其作用主要有以下几点:1.加强钢筋与混凝土的黏结,提高梁的承载力;2.合理绑扎钢筋可使混凝土充分密实,并防止梁出现裂缝;3.合理绑扎可控制梁的伸缩变形,保证梁的整体性和耐久性。
绑扎材料绑扎材料主要包括钢绞线、钢绳、钢扎带、铁丝等。
其中,绑扎钢筋的绝大多数材料都是钢绞线或钢绳。
绑扎工具绑扎工具主要包括钳子、手动绑扎机、电动绑扎机等。
其中,钳子和手动绑扎机使用比较广泛,但效率低,且劳动强度较大,难以满足大型工程的需求。
电动绑扎机具有效率高,推进力大等优点,是大型工程常用的绑扎工具。
绑扎步骤梁钢筋绑扎具体步骤如下:1.根据设计图纸和规范要求确定梁的尺寸和钢筋绑扎数量和间距等,以确保梁的承载力和安全性;2.钢筋预留外露长度宜留足,避免过短或过长,预留长度宜在10cm-15cm左右;3.清理梁基础表面,确保梁的基础平整清洁;4.架设木模板,按设计图纸框定梁的尺寸和位置,并控制好梁的高度、靠墙距离和偏移量等;5.将绑扎工具的绳索置于钢筋和钢筋之间,卡紧钳口。
根据设计图纸和规范要求在钢筋交叉处进行绑扎,绑扎点交错布置,钢筋之间相互搭接,必要时使用嵌套连接;6.按照设计要求,绑扎层数一般为2-3层,每层钢筋交错排列,中间有一定间距,绑扎后用钳子拧紧绳索;7.钢筋接头作接头处理,末端要截平、光滑;绑扎质量检验梁钢筋绑扎完成后,需要进行绑扎质量检验。
主要检验绑扎质量和数量、绑扎代用材料的情况、绑扎间距等情况是否符合设计要求和规范要求。
注意事项在梁钢筋绑扎中,有一些需要注意的事项:1.控制好钢筋间距和数量,保证梁板的稳定性和承载力;2.绑扎时应要求紧密、牢固,不能出现松动现象;3.避免绑扎带的对细钢筋的“挤压”或过度“勒紧”,使钢筋弯曲变形或发生断裂;4.必须按照设计要求和规范要求进行钢筋绑扎,不能擅自变更和调整。
