钢筋绑扎技术交底(2021版)
- 格式:docx
- 大小:60.93 KB
- 文档页数:4

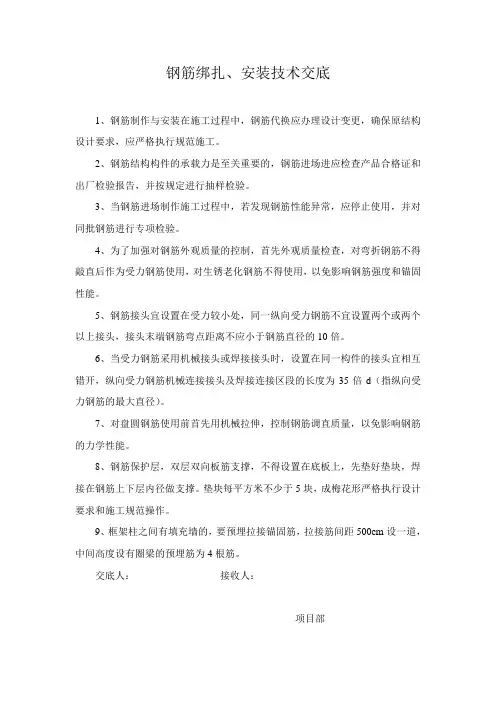

钢筋绑扎、安装技术交底
1、钢筋制作与安装在施工过程中,钢筋代换应办理设计变更,确保原结构设计要求,应严格执行规范施工。
2、钢筋结构构件的承载力是至关重要的,钢筋进场进应检查产品合格证和出厂检验报告,并按规定进行抽样检验。
3、当钢筋进场制作施工过程中,若发现钢筋性能异常,应停止使用,并对同批钢筋进行专项检验。
4、为了加强对钢筋外观质量的控制,首先外观质量检查,对弯折钢筋不得敲直后作为受力钢筋使用,对生锈老化钢筋不得使用,以免影响钢筋强度和锚固性能。
5、钢筋接头宜设置在受力较小处,同一纵向受力钢筋不宜设置两个或两个以上接头,接头末端钢筋弯点距离不应小于钢筋直径的10倍。
6、当受力钢筋采用机械接头或焊接接头时,设置在同一构件的接头宜相互错开,纵向受力钢筋机械连接接头及焊接连接区段的长度为35倍d(指纵向受力钢筋的最大直径)。
7、对盘圆钢筋使用前首先用机械拉伸,控制钢筋调直质量,以免影响钢筋的力学性能。
8、钢筋保护层,双层双向板筋支撑,不得设置在底板上,先垫好垫块,焊接在钢筋上下层内径做支撑。
垫块每平方米不少于5块,成梅花形严格执行设计要求和施工规范操作。
9、框架柱之间有填充墙的,要预埋拉接锚固筋,拉接筋间距500cm设一道,中间高度设有圈梁的预埋筋为4根筋。
交底人:接收人:
项目部。
四、钢筋绑扎1、柱钢筋连接①将预留钢筋调直理顺,并将表面的砂浆等杂物清理干净,先将箍筋套在下层伸出的柱筋上,然后采用机械连接连接柱子的主筋。
②按图纸要求间距,计算好每根柱箍筋数量,画箍筋间距线,在立好的柱子竖向钢筋上,按图纸⑥梁跨度大于或等于 4m时,模板按跨度的 0.2%起拱;悬臂梁按悬臂长度的 0.3%起拱。
起拱高度不小于 20mm。
⑦梁侧面纵向构造筋和拉筋要求图中未注明时,均按图集(16G101-1)的有关要求执行。
3、板钢筋绑扎:①将模板清扫干净,用石笔在上面画出钢筋位置线,按位置布置钢筋,先铺下层钢筋,根据楼面板钢筋受力情况,短向钢筋置于下排,长向钢筋置于上排,靠近模板边的第一根钢筋离模板边为5cm。
②钢筋绑扎时,靠近外侧两行的相交点每点都要绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎,保证钢筋不位移。
板钢筋伸入支座的锚固长度应符合要求。
③混凝土保护层应采用强度与板混凝土强度相同的垫块,避免在施工过程中破碎,造成保护层厚度达不到要求,垫块厚度等于保护层厚度,按每1m左右距离梅花型摆放。
如钢量较大,摆放距离应缩小。
④双排钢筋之间应放置马凳,以固定上下排钢筋之间的间距,保证钢筋的截面尺寸。
⑤结构施工时应与各专业施工作业密切配合,所有穿梁、穿楼板的管洞与其它专业核对无误后方可施工,不得后凿,更不可随意的割断钢筋。
4、楼梯钢筋绑扎:①在楼梯底板上划主筋和分布筋的位置线。
②根据设计图纸中主筋、分布筋的方向,先绑扎主筋后绑扎分布筋,每个交点均应绑扎。
如有楼梯梁时,先绑扎梁后绑板筋,板筋要锚固到梁内。
5、钢筋保护层要求:四、质量保证1、钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头设置,必须符合设计要求和施工规范的规定。
2、焊接接头机械性能,必须符合钢筋焊机械连接规范的相关规定。
绑扎钢筋必须按要求绑扎,不得有漏扣、跳扣现象。
3、弯钩的朝向应正确,绑扎接头应符合施工规范的规定,搭接长度不小于规定值。
钢筋工程绑扎技术交底本工程钢筋采用现场加工制作,在现场设立钢筋加工棚,配备闪光对焊机、钢筋弯曲机、切断机各一台。
钢筋采用机械成型,按图纸及规范要求采取人工绑扎,竖向钢筋采用电渣压力焊,水平钢筋采用闪光对焊。
钢筋加工顺序按绑扎的先后秩序加工并归类堆放整齐。
钢筋不应有锈蚀现象。
对焊接头、位置、绑扎要求等均应符合施工规范要求。
墙板及柱筋在基础浇捣前预埋好,复核尺寸后,两边用矩形钢筋进行控制间距及断面。
钢筋绑扎前由质量部门检查,规格尺寸是否正确无误。
钢筋在绑扎过程中应注意下列要点:楼板钢筋双层处,钢筋撑脚数量应保证,以确保上下皮钢筋位置及钢筋保护层。
保证插筋位置的准确性,插筋位置在垫层上弹出中心线和边线,按线插筋。
插筋完毕后,再拉线检查,避免插筋单根或整体偏移。
为避免墙、柱钢筋整体扭转,在钢筋绑扎完毕,检查位置准确后,先将其临时固定然后再绑扎墙板钢筋。
垫块数量应适当,厚度一样,规格一致,以确保钢筋保护层,垫块用塑料聚乙烯制作。
按图纸和规范认真施工,加强施工过程管理。
钢筋绑扎完毕,在自检的基础上,及时通知各单位各部门进行验收,作好隐蔽工程验收记录。
一、材料的质量要求1、钢筋原材料进场应检查下列内容:钢筋进场应附带出厂质量证明书,证明书中的各项试验内容应符合现行国家标准规定。
钢筋表面均应有厂牌标志,是否符合该厂生产。
检查钢筋的外观质量,是否有变径现象或者有片皮锈,严重影响使用功能。
检验钢筋进场具备足够的附带资料外,还应对进场的验收批进行抽样检查,对同批钢材每60t抽样一组试件,不同规格的钢材各取一组。
送试验室进行复试,出具的试验报告各项指标合格后方可使用。
筏板钢筋的连接技术筏板钢筋系双层双向Φ25@160,钢筋连接采用闪光对焊不能满足筏板长度的要求,如采用搭接又不应许,所以这里横向、纵向一个头采用机械连接:直螺纹套筒连接。
直螺纹套筒连接由中国科学研究院建筑机械化研究分院廊坊凯博新技术开发公司施工。
该公司具有相应的资质及实力,能满足施工要求。
前言:本文主要介绍的是关于《钢筋绑扎技术交底3篇》的文章,文章是由本店铺通过查阅资料,经过精心整理撰写而成。
文章的内容不一定符合大家的期望需求,还请各位根据自己的需求进行下载。
本文档下载后可以根据自己的实际情况进行任意改写,从而已达到各位的需求。
愿本篇《钢筋绑扎技术交底3篇》能真实确切的帮助各位。
本店铺将会继续努力、改进、创新,给大家提供更加优质符合大家需求的文档。
感谢支持!正文:就一般而言我们的钢筋绑扎技术交底3篇具有以下内容:钢筋绑扎技术交底一:准备工作与基础要点一、准备工作材料准备:确保钢筋型号、规格、数量与设计要求一致,并经过检验合格。
工具准备:准备必要的绑扎工具,如铁丝、扎丝、钢筋钩等。
技术准备:熟悉施工图纸,了解钢筋绑扎的详细要求。
二、基础要点钢筋定位:根据施工图纸,确定钢筋的准确位置,用粉笔或油漆进行标记。
钢筋连接:按照设计要求,采用焊接、机械连接或搭接等方式连接钢筋。
钢筋间距:确保钢筋间距符合设计要求,不得随意增减。
三、安全注意事项严格遵守安全操作规程,佩戴好安全帽、手套等防护用品。
在高处作业时,必须设置安全网或安全带。
钢筋绑扎技术交底二:绑扎方法与技巧一、绑扎方法单股绑扎法:适用于小型或较细的钢筋,使用一根铁丝或扎丝将钢筋绑扎牢固。
双股交叉绑扎法:适用于大型或较粗的钢筋,采用两根铁丝或扎丝交叉绑扎,确保稳定性。
螺旋式绑扎法:适用于长条形钢筋的绑扎,铁丝或扎丝沿钢筋长度方向螺旋缠绕。
二、绑扎技巧铁丝长度:铁丝长度应适中,过长易浪费,过短则难以绑紧。
绑扎紧度:绑扎时应保证铁丝或扎丝紧密贴合钢筋,不得有松动现象。
避免交叉:尽量避免不同方向的钢筋交叉,减少施工难度。
钢筋绑扎技术交底三:质量控制与验收标准一、质量控制材料检查:对进场的钢筋进行质量检查,确保符合设计要求。
过程监控:在绑扎过程中,对钢筋的型号、规格、间距等进行实时监控。
记录管理:对钢筋的型号、规格、数量等进行详细记录,方便后续追溯。

钢筋绑扎安全技术交底1. 背景介绍钢筋绑扎是在建筑施工中常见的作业工序之一,它对于建筑的结构安全和稳定性起着至关重要的作用。
然而,钢筋绑扎作业存在一定的安全风险,如果不正确地执行,可能导致人员伤亡和质量问题。
因此,进行钢筋绑扎作业时,必须掌握相关的安全技术知识,合理使用工具和设备,确保作业的安全顺利进行。
2. 钢筋绑扎前的准备工作在开始钢筋绑扎作业之前,需要进行以下准备工作: - 检查施工现场的安全状况,确保无危险物品、无阻碍物和平整的施工平台。
- 确保所有参与作业的人员都穿戴适当的个人防护装备,包括安全帽、防护手套、安全鞋等。
- 检查所用的钢筋是否符合设计要求,无明显裂纹和变形。
- 检查钢筋绑扎所需的工具和设备是否完好,包括钢筋绑扎机、扳手、剪刀等。
3. 钢筋绑扎的安全操作步骤在进行钢筋绑扎作业时,需要按照以下安全操作步骤进行:1. 找平钢筋:首先,将钢筋放置在绑扎区域,并使用水平尺或测量工具进行调整,确保钢筋的水平位置和垂直位置符合设计要求。
2. 定位钢筋:使用绑扎图纸或设计要求,确定钢筋的精确位置和间距,并进行标记。
在钢筋上用粉笔或标记笔做好标记,以便后续的绑扎作业。
3. 准备材料:准备好所需的绑扎材料,包括绑扎线、绑扎钢丝和绑扎带等,并确保这些材料的品质符合要求。
4. 绑扎钢筋:使用钢筋绑扎机或手工绑扎工具,按照标记线进行钢筋的绑扎。
确保绑扎牢固,并且绑扎线紧密贴合钢筋。
5. 清理现场:在完成绑扎作业后,及时清理施工现场的杂物和废料,保持施工环境的整洁和安全。
4. 钢筋绑扎的常见安全问题及应对措施在钢筋绑扎作业中,常见的安全问题包括: - 绑扎线断裂:绑扎线强度不足或老化导致断裂。
应定期更换绑扎线,并注意使用过程中的外力影响。
- 绑扎工具不当使用:使用绑扎工具时不正确的操作方法可能导致意外伤害。
操作人员应接受专业培训,并严格按照操作规程进行操作。
- 钢筋伤人:绑扎时,未注意避开其他工人或自身的部位,可能造成钢筋刺伤。
地下室钢筋绑扎安全技术交底为了确保地下室钢筋绑扎工作的安全进行,防止发生事故及工作质量问题,本次将对地下室钢筋绑扎的安全技术进行交底。
以下是具体安全技术要点,请各位参与工作人员务必遵守。
一、工作前准备1.穿戴个人防护用品:工人在进行钢筋绑扎工作时,必须全程穿戴符合标准的防护服、安全帽、防护眼镜、防护手套、防护鞋等个人防护用品,以确保人身安全。
2.检查工具及设备:在工作开始前,应检查所用的安全工具和设备是否完好无损,确保无任何故障和缺陷。
3.清理工作区域:地下室工作区域应保持整洁无障碍,防止工作人员在移动和操作钢筋时跌倒或被工具和杂物绊倒。
二、钢筋绑扎技术1.钢筋切割与定位:在进行钢筋绑扎之前,需要根据设计要求和施工图纸确定钢筋的位置和尺寸,并使用合适的工具将钢筋进行切割和定位。
2.钢筋绑扎方式:钢筋绑扎一般采用花篮绑扎法,即将钢筋用金属线或塑料线束缚在一起,确保其牢固度和稳定性。
绑扎时要注意力度,太松会影响钢筋的固定效果,太紧则会导致钢筋变形和脱落。
3.绑扎节点处理:对于钢筋的绑扎节点,应根据设计要求和施工图纸要求对节点进行处理。
节点处的钢筋绑扎要求更加严格,确保交接处的稳固和承载能力。
4.固定和支撑:在完成钢筋绑扎后,必须及时进行固定和支撑处理。
固定钢筋时需要使用合适的固定件(如夹具、卡箍等),确保钢筋不会在负重或外力作用下滑动或脱落。
三、安全操作要点1.正确使用工具和设备:在进行钢筋绑扎工作时,应使用正确的工具和设备,并按照正确的使用方法进行操作,避免不当使用导致的伤害事故。
2.注意钢筋锈蚀和损坏:在绑扎钢筋之前,应仔细检查钢筋表面是否有明显的锈蚀和损坏情况,如有发现应及时报告,进行修复或更换。
3.避免交叉绑扎:尽量避免钢筋的交叉绑扎,避免影响混凝土的浇筑和固化。
4.注意操作空间和高度:在进行钢筋绑扎工作时,要注意操作空间的狭窄和高度的限制,避免因操作不便造成的事故。
5.协同作业和沟通:在地下室钢筋绑扎工作中,如果有多个工人同时进行作业,要加强协同和沟通,确保各项工作有序进行,避免交叉和冲突。
Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
钢筋绑扎技术交底(2021版)
钢筋绑扎技术交底(2021版)导语:企业想要提高生产,安全问题就是重中之重。
如果不具备安全管理条件,企业生产就不能顺利进行。
想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。
一、施工范围:本工程从地下室墙柱至顶层底板的钢筋绑扎施工。
二、质量要求:每一分部分项施工的检查要一次性验收通过并好各自范围内的文明施工。
三、具体质量交底:
1、柱、柱箍筋@100,每条柱29个,第一个箍距地面(板面)50mm,柱内主筋排距相对并均匀,拉勾,每隔一道箍筋放置一个,梅花布置。
并绑牢。
柱主筋在阴角上的必须与箍筋满绑,其余部位均同,柱筋在距板面500mm处必须有一个定位箍筋且要与主筋绑牢。
柱的保护层为20mm在绑梁之前必须垫好保护层。
梁面筋进入柱内必须与柱主筋绑牢。
墙平水筋进入柱内必须与柱主筋至少绑三道。
每层放线后要进行检查发现有柱筋占线或保护层大的,或者主筋排距不均的都要及时整改、调整到位后方能进行绑扎。
严禁错用或替代箍筋。
梁柱节点处必须有加密箍@100.
2、墙、水平筋@200共15道,拉勾@600梅花状布置。
插筋@200。
搭接42d约510,搭接必须单独绑三道,接头互相错开50%,墙体必须满绑,严禁漏绑或松绑水平筋与暗柱筋必须到角牢绑。
插筋第一条和最后一条距暗柱50mm,墙保护层20mm,垫块@800,梅花状布置,从第二道水平筋开始放置并绑牢。
严禁错用或替代水平筋,插筋。
各墙距板面500处必须加一道定位筋。
3、梁、连梁主筋有弯折,绑扎时要顺弯放置以保证梁的截面尺寸。
梁的箍筋@100两端靠近柱边3个加密箍@50,框架箍筋150。
梁锚固35d,保护层25,绑扎时注意面筋必须十字变交叉绑,严禁漏绑、松绑。
连梁留洞处的加强筋不能漏放。
开洞处的梁箍不能错用。
梁主筋要排距均匀,二排筋与一排筋相距不得超出50mm,各梁格按照料表的尺寸,规格、数量施工不得错用、代用两端的锚固要一致,不得一端长,而一端短。
各门洞在筒体墙上加“2Ф16”长度1500
4、板、板底筋的间距、尺寸、形状、规格严格按照图纸结合料表绑扎,各板在筒体山墙、电梯井墙,等的锚固长度为40d,在其它地方的锚固伸过梁的中心线,各洞口的加强筋,板底的加强筋,卫生间的暗梁,厨房的暗梁等均按料表尺寸,结合图纸放置,严禁错用,乱用或代用。
板面筋在墙体处要加一道定位筋,且要与面筋,插筋绑牢,马蹬按各颜色区分高度,无色低马蹬7mm,用于100厚板,黄色8mm,
用于120厚板,红色9mm,用于130厚板,黑色10mm,用于140厚板,无色高马蹬12MM,用于160厚板,各色马蹬严禁错用。
板的底筋面筋必须“八字”满绑,不得漏绑,松绑,板的保护层15mm,垫块@800,多余的垫块严禁倒入梁内或墙内。
板梁的箍筋@150根据各块的高度确定,不得随意使用。
板面在砼浇灌之前必须作一次彻底检查,若有垫块遗漏,漏绑或少放错放钢筋等现象必须及时补救,以免影响工期。
四、进度要求:承包班组及个人必须听从项目指挥,服从管理,认真仔细努力地按照项目部的进度要求保质保量地定期完成各项计划。
不得违反公司的各项规章制度。
听从工长的安排和调动,齐心协力地把本工程的钢筋施工任务完成。
五、其余未尽事宜,现场施工员口头交底。
XX设计有限公司
Your Name Design Co., Ltd.。
