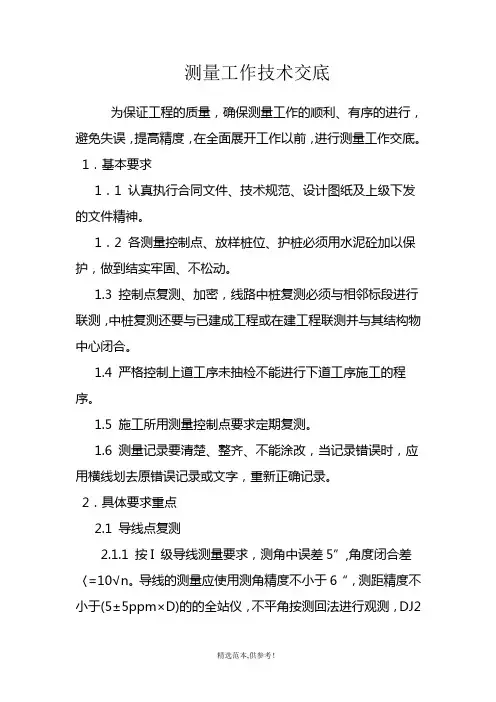

测量工作技术交底为保证工程的质量,确保测量工作的顺利、有序的进行,避免失误,提高精度,在全面展开工作以前,进行测量工作交底。
1.基本要求1.1 认真执行合同文件、技术规范、设计图纸及上级下发的文件精神。
1.2 各测量控制点、放样桩位、护桩必须用水泥砼加以保护,做到结实牢固、不松动。
1.3 控制点复测、加密,线路中桩复测必须与相邻标段进行联测,中桩复测还要与已建成工程或在建工程联测并与其结构物中心闭合。
1.4 严格控制上道工序未抽检不能进行下道工序施工的程序。
1.5 施工所用测量控制点要求定期复测。
1.6 测量记录要清楚、整齐、不能涂改,当记录错误时,应用横线划去原错误记录或文字,重新正确记录。
2.具体要求重点2.1 导线点复测2.1.1 按I 级导线测量要求,测角中误差5”,角度闭合差〈=10√n。
导线的测量应使用测角精度不小于6“,测距精度不小于(5±5ppm×D)的的全站仪,不平角按测回法进行观测,DJ2的仪器测量两个测量回,DJ6 的仪器测量4 个测回。
在附合导线中,可以测量左角或右角,在闭合导线中均测内角。
2.1.2 测距要对向观测,相对中误差在1/15000 之内。
2.2 水准点复测2.2.1 按四等水准测量要求,用精度不低于S3 型的水准仪施测。
2.2.2 前后视距差不超过5 米,累计视距差不超过10 米。
2.2.3 红黑两面读数差不超过3 毫米、高差之差不超过5 毫米。
2.2.4 相邻水准点之间闭合差按±6√n 毫米或±20√L 毫米精度要求。
2.2.5 相邻水准点之间测站数为偶数。
2.2.6 最小读数不能小于0.2 米。
2.2.7 采用往返或两台仪器同时测或改变仪器高法。
2.2.8 高差比较大的路段应注意摇尺。
2.3 复测报告内容2.3.1 交桩情况简介:应交点数、实交点数、桩位保存情况。
2.3.2 测量仪器合格证书、鉴定证书。
2.3.3 全部测量外业手薄。
作业指导书复测、分坑***************公司************项目经理部编制:执行:审批页批准:年月日审核:年月日编写:年月日1总则1.1为了在架空电力线路工程复测、分坑施工中不断提高技术水平和工作效率,确保施工质量,编制本作业指导书。
1.2进行线路复测、分坑施工时,除应遵守本作业指导书外,还应遵守国家现行有关标准、规范和设计图纸的规定。
2适用范围本作业指导书适用于陈旗国华风电场110kV线路接入系统工程的复测施工、基础分坑测定。
3作业任务3.1复测施工的任务是核对设计部门提供的杆塔明细表、平断面图与现场是否相符,设计标桩是否丢失或移动,为基础施工做好准备,也为后续工程质量检查创造条件。
a:直线杆塔中心桩复测;b:转角杆塔中心桩复测;c:档距和标高的复测;d:被跨越物和风偏距离e:塔基平端面复测f:丢桩补测;g:施工基面的开挖测量。
3.2分坑的任务是根据设计图纸提供的基础类型和根开大小,测定出基础的各坑角桩与其塔位中心桩的相对位置。
a:各种直线杆塔的基础分坑;b:各种转角杆塔的基础分坑;4.作业准备工作4.1在明确施工任务后,应首先向施工队提供下列技术资料。
4.1.1有关施工图纸。
4.1.2施工区段的平断面图和塔位明细表。

4.2 技术交底:4.2.1在进行复测、分坑前,对参加施工作业的人员要进行技术交底,交底内容做记录并让参加人员签字。
4.2.2技术交底的内容包括:4.2.2.1设计图纸,有关要求及说明。
4.2.2.2与本工程有关的国家现行有关标准及规范。
4.2.2.3本作业指导书。
4.3工具准备4.3.1全站仪4.3.1.1施工测量用的仪器必须经计量检定合格,并在使用前应进行检查。
4.3.1.2全站仪检查内容包括:a:照准部的旋转是否灵活,制动、微动螺旋是否有效,望远镜调焦是否正常,成像是否清晰,度盘刻划是否清楚等。
b:照准部水准管轴与竖轴是否垂直。
c:十字丝竖丝、视准轴是否垂直横轴。
控制点表C2-1资料编号工程名称 大红门西路16号项目 交底日期 2012年11月17日施工单位 北京建谊建筑工程有限公司分项工程名称交底提要测量施工方案交底交底内容:审核人交底人接受交底人基准点采用10cm ×10cm ×2mm 钢板制作,用钢针刻划出十字线,钢板通过锚筋与顶板钢筋焊牢, 钢板片下用砼灌实抹平,但不能覆盖钢板面,严禁在控制桩1m2范围内堆放钢筋、模板、钢管等杂物,严禁任何人员用任何物体砸、撬钢板。
为了保证核心筒的铅垂性,使固定在底板面上的控制点精确传递至施工层,以控制施工层的各轴线,为保证传递精度,竖向传递必须分段投测。
竖向控制、投测:作业面搭设模板支撑体系时,测量人员检查板模支撑体系构件,防止挡住投测视线。
作业面浇砼后,架铅直仪于首层内控点上,向作业面投测。
竖向投测前,应对钢板基准点控制网进行校测,校测精度不宜低于建筑物平面控制网的精度,以确保轴线竖向传递精度。
轴线竖向投测的允许误差见表6。
高 度(m) 允许误差(mm)每 层 3 H ≤30m 5 30m<H ≤60m 10 H>60m15轴线控制点的投测,采用激光准直仪,先在底层基点处架设激光准直仪,调校到准直状态后,打开激光电源,就会发射和该点铅垂的可见光束。
然后在楼板开口处用接收靶接收。
通过无线对讲机调校可见光光斑直径,达到最佳状态时,图7.1-2 预埋后弹线示意图7.1-1 预埋件制作示φ定位点表C2-1资料编号工程名称 大红门西路16号项目 交底日期 2012年11月17日施工单位 北京建谊建筑工程有限公司分项工程名称交底提要测量施工方案交底交底内容:审核人交底人接受交底人通知观测人员逆时针旋转准直仪,这样在接收靶处就可见到一个同心圆(光环) ,取其圆心作为向上的投测点,并将接收靶固定(图 6)。
同样的办法投测下一个点,保证每一施工段至少 2~3 个点,作为角度及距离校核的依据。
控制轴线投测至施工层后,应先在结构平面上校核投测轴线,检查各投测点之间的相对位置,无误后进行下一步的放线工作。
线路复测:1)本工程线路复测在设计单位审图前进行。
2)我公司组织项目部施工的有关技术人员科统一进行线路复测,使用经检验合格的SOUTH352全站仪进行。
复测主要校核线路的方向、塔位标高、档距、转角度、主要被跨物,复测时对无桩或丢桩的塔位中心桩进行补钉并做好标记,且与平断面定位图核对无误,复测结果记录备案,若发现与设计不符之处,及时与设计单位联系解决。
3)各施工队在分坑前,也要对本施工段的塔位进行一次线路复测,并填写线路复测记录,仪器操作人员必须在记录上签名。
4)线路复测由业务熟练的专业人员测量,采用对讲机进行现场联系。
5)当线路不通视或无塔位桩时,应采用交汇法并多测回复测,对所测数据要仔细核算、准确补钉,并保证塔位桩相对高差的准确性。
2.2接地工程:1)接地槽开挖深度、长度不得出现负误差,并清除接地沟中杂物,确保山地岩石地带接地网埋设质量。
2)接地引下线的外露尺寸预先准确计算,留有适当余度,做到引线与基础伏帖、美观,并保证组塔后与塔材搭接顺利。
3)敷设接地体如遇岩石、陡坡等情况时,可适当移动埋设位置,但两接地体间的平行接近距离不宜小于5米,在山地应尽量沿等高线敷设。
4)接地回填后必须核实接地电阻值,若发现与设计不符时上报工地代表并签证加长度处理。
5)接地施工要保证接地体的长度、埋设深度、方向、焊接长度及工艺符合设计杆塔接地装置布置图的要求,热镀锌引下线安装要接触良好、焊接处防腐处理、工艺美观。
2.3电杆组立:1)电杆组立必须在基础砼强度达到70﹪,或验收合格后方可进行。
2)组装依据设计图纸,有效地控制的整体、局部结构尺寸,使其倾斜、弯曲不超差。
组装全过程必须符合设计要求,不得强行安装。
安装螺栓及防盗螺栓的规格、数量、穿向及紧固力矩必须满足规范规定或设计及业主方的要求。
4)电杆在组装过程中,不得对任一构件强行组装,缺孔、错孔、运输变形、锌层严重磨损的构件不得使用。
5)电杆组立检修后用仪器测量杆塔的倾斜值及垂直值。
1.准备工作:1.1人员准备:根据本工程规模项目部配备一名测量主管主持测量工作,一名测量员负责日常测量工作,劳务队伍应配备3-5名人员配合测量工作,要求测量人员全部持证上岗。
1.2测量仪器、机具的准备列表如下:1.3技术准备:全面了解设计意图,认真熟悉和审核图纸。
施测人员通过对总平面和设计说明的阅读了解工程总体布局,工程特点,周围环境,建筑物坐标,其次了解现场测量坐标与建筑物的关系以及首层±0.000的绝对高程,了解总图后认真阅读建筑和结构施工图,及时知晓建筑物的平面、立面、剖面的尺寸、形状、构造和它的放线依据。
在熟悉图纸时,着重掌握轴线的尺寸、层高、楼层平面中建筑尺寸,查看其相关的轴线及标高是否吻合,有无矛盾存在。
2.施工测量的基本要求:2.1施工测量组织工作:由项目专业测量人员成立测量工作室,根据甲方给定的设计图纸和重庆勘测院提供的定位依据和现场指定的导线点(平面坐标和高程点)建立场区控制网和建筑物方格网。
按规定程序检查验收,所有施测的工作进度及逐日安排,由项目测量负责人根据项目的总体计划进行安排。
各单位工程应分组施工、统一管理,测量负责人应对各施测组全体人员进行详细的图纸交底及方案交底。
2.2施测原则:2.2.1严格执行测量规范,遵守先整体后局部的工作程序,先确定平面控制网,后以控制网为依据,进行各局部轴线的定位放线。
2.2.2必须严格审核测量原始数据的准确性,坚持测量放线与计算工作步步校核的工作方法。
2.2.3定位工作执行自检、互检合格后再报验的工作制度。
2.2.4测量方法要简洁,仪器使用要熟练。
在满足工程需要的前提下,力争做到省时省工省费用。
2.2.5明确为工程服务,按图施工,质量第一的宗旨。
紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风。
2.2.6测量记录必须原始真实、数字正确、内容完整、字体工整。
测量精度要满足规范(规程)和设计要求。
根据现行有关规程进行精度控制。
交底记录工程名称:龙湾 -吉木乃 220 千伏线路工程 I 标段编号: SJSX7-001龙湾 - 吉木乃 220 千伏线路工程 I 标段中国水利水电第工程名称七工程局有限公施工工程部交底单位司交底主持人签字交底日期交底级别□公司级□工程部级□工地级接受交底人签字:交底作业工程:线路复测分坑阶段 主要交底内容: 一、交底依据:1、依据图纸、?地质勘探报告?、?110-500kV 架空送电线路施工及查收标准? 、?作业指导书?和其他相关测量书籍。
二、交底内容:1.测量仪器和量具使用前必定要进行检测和检查。
经纬仪最小角度读数不应大于 1′。
2.在测量时,以相邻直线桩为基准,其横线路方向误差不应大于 50mm 。
3.用经纬仪视距法复测时, 顺线路方向相邻杆塔位中心桩间的距离与设计值误差不应大于设计挡距的 1%。
4.转角桩的角度值,用方向法复测时对设计值的误差不应大于 1′30″。
若是相互不符,上报工程部检查。
5.必定要仔细复核导线对地安全距离距离, 特别是地形突出地段标高、 重要超越地段和相邻杆塔位的相对标高。
6.杆塔间相对高差实测值和设计值的误差不应高出,高出时应报设计方查明原因并予以纠正。
7.铁塔基础分坑分为有位移的转角塔、 无位移转角塔和直线塔, 先将需要位移的位移值在转角内角均分线上位移后,依据无位移转角塔基础的方法分坑,所有上下腿、平腿基础 分坑,均用基础根开计算分坑。
8.设计交桩后个别丧失的杆塔中心桩, 应按设计数据予以补钉, 其测量精度应吻合以下要求:8.1 桩之间的距离和高程测量,可采用视距法同向两测回或往返一测回测定,其视距长度不宜大于 400m 。
当受地形限制时,可合适放长。
8.2 测距相对误差,同向不应大于1/200,对向不应大于1/500。
9.当采用钢卷尺直线量距时,两次测值之差不得高出度距的1‰。
10.当采用视距法测距时,两次测值之差不得高出测距的5‰。
11.当采用方向法测量角度时,两次测测角值之差不得高出1′30″。
标准通信线路技术交底内容(非常详细,见下页目录)目录一、光电缆开挖.......................................................................... - 1 -1、光电缆径路复测 .............................................................................. - 1 -2、光电缆沟开挖.................................................................................. - 1 -二、光电缆余留.......................................................................... - 4 -1、光缆余留长度.................................................................................... - 4 -2、电缆余留长度.................................................................................... - 5 -3、光电缆余留方式................................................................................ - 6 -三、光电缆配盘.......................................................................... - 6 -四、光电缆敷设.......................................................................... - 6 -1、直埋式光电缆沟................................................................................ - 7 -2、管道以及槽道光电缆敷设.................................................................. - 8 -五、光电缆防护.......................................................................... - 9 -六、光电缆沟回填 .................................................................... - 10 -七、光电缆引入........................................................................ - 11 -八、其他事项 ........................................................................... - 12 -九、附件................................................................................... - 13 -十、质量控制及检验 ................................................................ - 13 - 十一、安全及环保要求............................................................. - 13 -通信线路技术交底内容一、光电缆开挖1、光电缆径路复测1.1通信光缆径路选择时严格按照‘铁总关于初步设计的批复’(铁总鉴函[2015]568号)中有关通信线路的规定。
公路工程施工测量技术交底一、适用范围:本工艺适用于公路工程施工测量作业。
二、测量准备:1.熟悉和分析施工现场的地理,地形资料,施工图纸,编制施工测量总体控制技术方案,向现场技术员,施工队进行书面的总体测量施工技术交底。
2.对测量施工过程的安全和环境因素进行识别评价,并制订相应的预防措施和紧急预案。
3.设备准备:全站仪、50m钢卷尺、水平仪、对讲机、太阳伞、记号笔、计算器等,并具有相应的出厂合格证书。
三、作业条件:1.避免在高温、大风、大雾、雨天、雪天作业。
2.测量人员必须经过专业培训考试合格后持证上岗。
四、工艺流程:1.控制测量:图纸审核—设计交桩—导线点及水准点复合—布置路线施工控制网—导线点及水准点加密—原地面复测—向施工队进行书面的水准点导线点交底,暴雨及大雪和冰霜过后要重新对导线点及水准点进行复核—交工验收测量—测量资料归档和移交。
施工放样:计算放样点坐标资料—现场施工放样—复核点位—标记放样点。
五、图纸审核:根据设计图纸和设计交底对路基平,纵断面逐桩坐标、高程、超高等进行复核,发现有错误及时上报监理工程师或有必要共同与设计代表联系。
六、设计交桩:1.工程开工前,在项目总工程师德带领下,测量队参加由驻地监理工程师组织的交接桩工作,办理交接桩签认。
2.根据接桩资料和设计文件进行水准点及导线点复测及恢复定线,复测考公报告批准后应有工程监理的旁站下进行复测。
3.工作开始前,应向监理工程师提交复测报告,内容包括测量人员及仪器的配置情况,测量方案与计划的安排。
4.精度要求:导线起讫点应与设计单位测定结果比较,测量精度满足设计要求,设计无规定的情况下,应满足规范要求。
七、布置路线施工控制网,一般采用平面二级三角控制网,四等水准控制网。
1.在熟悉设计文件中的路线和结构工程的平面,纵横断面图的基础上,根据施工技术规范的要求和施工的需要,确定利用原设计控制网点加密或重新布置控制网。
2.测量方案应报监理工程师批准,测量的精度应符合规范要求,控制网一般半年要复核一次。
测量工作技术交底为保证工程的质量,确保测量工作的顺利、有序的进行,避免失误,提高精度,在全面展开工作以前,进行测量工作交底。
1.基本要求认真执行合同文件、技术规范、设计图纸及上级下发的文件精神。
各测量控制点、放样桩位、护桩必须用水泥砼加以保护,做到结实牢固、不松动。
控制点复测、加密,线路中桩复测必须与相邻标段进行联测,中桩复测还要与已建成工程或在建工程联测并与其结构物中心闭合。
严格控制上道工序未抽检不能进行下道工序施工的程序。
施工所用测量控制点要求定期复测。
测量记录要清楚、整齐、不能涂改,当记录错误时,应用横线划去原错误记录或文字,重新正确记录。
2.测量复核制度本工程坚持测量工作“双检制”,公司精测队将定期对项目测量成果进行复核。
所有工程测量及计算资料,必须经过分部测量主管工程师复核签认无误后才准使用;所有控制测量、放样定位及竣工测量复核除重复原方法外,还需采用不同的测量方法进行复核;出具的所有测量资料经过复核后,由工段测量主管工程师核准签发。
3.测量质量保证措施开工前对测量人员进行工程情况、技术要求、测量规范、测量操作规程、测量重要意义的培训。
根据质量计划和相关规程,定期把测量仪器送到鉴定单位进行检校。
与搭接单位进行联测,共用导线点和水准点以消除不必要的误差。
积极和测量监理工程师联系、沟通、配合、尊重测量监理提出的测量技术要求及意见,重要部位的测量请监理旁站,并把测量结果和资料及时上报监理公司,监理工程师确认无误后方可进行下一步工序的施工。
所有测量的内业资料计算以及外业实测资料的整理和交底,都必须有计算人、复核人,确保资料的准确无误。
用于测量的图纸资料,测量技术人员必须认真核对,必要时应到现场核对,确认无误无疑后,方可使用。
如发现疑问作好记录并及时上报,得到答复后,才能按图进行测量放样。
原始测值和记事项目,应在现场用铅笔记录在规定格式的外业手簿中。
测量技术人员要认真整理内业资料,保证所有测量资料的完整。
1、工程概况工程名称:国网四川凉山供电公司110kV樟官线89~92号塔防山体滑坡工程建设地点:四川凉山州盐源县泸沽湖设计单位:四川电业局设计咨询公司建设管理单位:国网四川省电力公司凉山供电公司监理单位:本工程线路起于原已建城东至肖家岩35kV“π”接线路改接点,止于110kV泸沽湖变电站35kV2U、3U出线间隔;线路路径长度:2×1.345km,其中电缆路径长2×0.25km,架空线路长2×1.095km;导线采用JL/GIA-185/30,地线采用GJ-50,电缆采用YJV22-26/35-3×240铜芯交联乙烯绝缘电缆,电缆敷设方式为排管和直埋;2、复测主要工作量3、劳动力组织与工器具表《杆塔明细表》和线路平断面图到位并通过图纸会审后,立即组织线路复测工作。
施工队应对本施工段进行详细复测,及时上交复测记录。
人员与工器具见下表(按单队配置)4、复测要求:4.1 施工内容①根据设计文件和设计部门给定的地面原始基桩复测线路。
包括塔位中心桩、档距、塔位高差、重要交叉跨越、地形凸起点、高低腿塔基地形与线路危险点等。
②正确补设遗失的塔位中心桩。
③线路标识、施工桩的补钉与保护4.2 质量要求及检查方法认真执行国电网《输变电工程质量投产达标考核评定标准(2000年版)》与设计文件,线路复测应按下表的质量要求和检查方法对全线逐基逐点进行检查。
注:1、L—为档距;L,—为被跨越物或地形凸起点、风偏危险点与临近塔位的水平距离。
2、地形凸起点是指地形变化较大,导线对地距离有可能不够的山梁、土包等突出物。
4.3 原始记录及复测报告①线路复测时要做好施工测量原始记录,按原始记录整理成线路复测记录。
②线路复测完成后,复测报告和记录做为工程开工的必备条件,交项目监理部审批。
③原始记录必须保存完好。
5、操作程序及问题处理5.1复测方案施工队组织经验丰富的测工对本施工段进行详细复测,以确保测量精度。
送电线路工程一级施工技术交底文件一、公司三级技术交底分工;一级交底是公司、以公司的【质量方针、目标,安全方针、目标】及两目标的主要管理內容、和公司耍求项目部对该项目的施工组织、控制的主要环节所体玌的管理、組织措施,和特殊措施。
二级交底是项目部、针对项目特性和设计内容而制定的施工程序、执行方法、措施及细节中的执行手段,和质量、安全保障措施。
三级交底是针对安装隊、为保质、保量完成该项目全部安装內容,和以细节为主、能充分体玌设计精神和施工技术水平,保证在【线路工程验收规范、规定】內实现安全运行的全部安装内容的执行方法、程序、和具体安装细节的操作內容,和操作手段、方法。
公司一級交底主要内容如下;二、公司的【质量方针、质量目标】、【安全方针、安全目标】;质量方针;精心施工、让顾客满意,诚信服务、须持续改进;质量目标;1、电力工程顾客满意率95%,并逐年提高;2、电力工程安装合格率100%;3、电力工程安装优良率100%;4、重大质量事故率为0、安全亊故率为0;安全方针;以人为本,安全笫一,文明施工,珍惜生命;安全目标;文明施工,采取积极的安全措施。
不发生死亡事故和重伤事故,不发生重大机械设备损坏事故,不发生重大火灾和重大交通事故。
三、线路工程类别划分;架空电力线路施工工程类别划分单位工程分部工程分项工程单元工程(单位)架空电力线路工程土石方工程1.路径复测耐张段2.普通基础坑分坑基3.拉线基础坑分坑基4.掏挖式基础坑分坑基5.施工基面及电器开方基、处基础工程1.现浇铁塔基础基2.现浇拉线塔基础基3.预制装配式基础基4.混凝土杆预测基础(三盘)基5.岩石、掏挖基础基6.桩式基础(1)灌注桩基础基(2)贯入桩基础基7.其他特殊基础基杆塔工程1.自立式铁塔组立基2.拉线铁塔组立基3.混凝土杆组立基4.烟囱塔组立基架线工程1.导地线展放千米2.导地线连接管个3.紧线耐张段4.附件安装基接地工程1.表面式接地装置基2.深埋式接地装置基线路防护设施检查;护坡,高塔及限高标志;线路回路标志;相位标志、警告牌;工艺美观、牢固、安全可靠、正确明显、满足设计要求。
架空线路工程施工流程一、钢管杆基础1、基础工程1.1 基础土石方1。
1。
1线路复测分坑线路复测分坑实际是两项不同的工作。
设计单位在输电线路设计完成后,在施工时要向施工单位进行技术交底,除向施工单位移交图纸资料外,还要将线路的走径方向、杆塔位置等现场资料以桩位的形式移交,以便施工单位施工。
上述交底到开始施工可能会有一段间隔,现场情况可能有些变化,桩位标志有可能丢失,所以施工单位在施工前,要根据设计资料对现场再进行一次测量,这就是复测。
(复测用到的主要工器具包含:光学经纬仪(含花杆)、水平仪、GPS定位仪等)分坑则是将图纸中每基杆(塔)的基坑、拉线坑以及施工用的各种地锚坑进行现场定位,以便土方开挖.1.1。
2杆塔坑挖方及回填根据设计图纸,杆塔编号及杆塔型号尺寸开挖土方量;1.2 基础钢材1。
2。
1 钢筋笼(种类或规格:钢筋综合)图一:钢管塔基础混凝土浇筑图二:钢筋笼规格验收1.3 混凝土工程1。
3。
1 保护帽保护帽的作用:1、为了防止因地脚螺母松动或丢失而发生的杆塔倾斜或倒塔事故。
2、保护地脚螺栓和杆塔地脚因长期暴漏在空气而发生锈蚀,影响杆塔的正常使用寿命;1。
3.2 灌注桩成孔依据图纸及现场实际土质情况,完成灌注桩成孔作业.图三:测量灌注孔深图四:钢筋笼完成安装1。
3.3 灌注桩浇制依据图纸、作业规范及清单的项目特征,完成灌注桩浇筑作业。
图五:灌注桩混凝土浇筑图六:模板拆除及接地安装注:灌注桩混凝土浇筑过程,底部至顶部须坚持分层浇筑、分层振捣、连续作业;测量基础砼直径测量地脚螺栓预留长度图七:钢管塔基础砼工程2、杆塔工程2.1 杆塔组立2。
1。
1钢管杆组立图八:钢管杆组立图九:钢管杆组立3、接地基础3.1 接地槽挖方及回填3.2接地安装接地工程属于隐蔽工程,在现场完成作业的过程中,施工单位须自检;建设单位(或监理公司)代表须旁站并复测相关数据是否符合设计要求及规范要求,现场实测接地槽深度、长度和宽度,接地体及接地极安装符合规范要求,实测接地电阻符合设计及规范要求,项目负责人及监理签字并做现场隐蔽工程验收.二、角钢塔基础1、基础工程1。
