静压管桩施工的质量安全控制静压管桩是一种常用于土木工程中的桩型,其施工质量和安全控制是确保工程安全和质量的重要环节。
下面将从施工前准备、施工过程和施工后的质量安全控制等方面进行详细分析。
一、施工前准备1. 桩基设计:根据工程要求和地质条件,进行桩基设计,包括桩径、桩长、钢筋配筋等。
2. 材料准备:准备静压管桩施工所需的材料,如钢管、钢筋、混凝土等。
并对材料进行检查,确保符合规定要求。
3. 设备准备:准备静压管桩施工所需的设备,如静压机、堆料机、打桩机等。
并对设备进行检查和维护,确保设备正常运行。
4. 人员培训:对施工人员进行培训,包括对施工工艺、操作要求和安全事项的培训。
确保施工人员具备相关的知识和技能。
二、施工过程1. 基坑开挖:按照设计要求进行基坑开挖,确保基坑平整、稳定,并采取相应的支护措施。
2. 钢筋布置:按照设计要求进行钢筋布置,包括布筋间距、钢筋加密等。
并进行验收,确保钢筋符合规定要求。
3. 管桩安装:将钢管切割成合适长度,用静压机将钢管逐节打入地下,直至达到设计要求的桩深。
在安装过程中要控制冲击力、沉桩速度等参数,保证施工质量。
4. 灌注混凝土:在钢管中注入混凝土,确保混凝土充实,无空洞和杂质。
并在灌注过程中控制注浆量、浆液浓度等参数。
5. 桩顶处理:用水泥浆和钢筋将桩顶封堵,防止浆液流失和桩顶坍塌。
并进行养护,确保桩顶质量。
三、施工后质量安全控制1. 检测测量:对已施工完成的静压管桩进行检测测量,包括桩长、桩径、桩身垂直度等参数。
并进行记录和比对,确保桩体质量。
2. 质量验收:对静压管桩工程进行质量验收,包括桩基强度、桩顶水平度等指标。
并按照相关标准进行评定,确保工程质量符合要求。
3. 安全防护:对施工区域进行安全防护,包括施工现场的围挡、警示标志的设置等。
并且要对施工过程中的安全问题及时处理和记录。
通过以上的质量安全控制措施,可以确保静压管桩施工的质量和安全。
同时,施工单位还需要制定相应的工艺规程和操作规范,并加强现场监理和管理,保证施工过程的规范和有序。
浅谈静压管桩施工的质量与安全控制本文结合静压高强预应力混凝土管桩的施工特点,针对其施工质量和施工安全技术问题进行了详细探讨,并介绍了施工实践过程中如何采取一些具体措施来控制施工质量和施工安全。
标签:静压预应力混凝土管桩;质量控制;安全控制一、静压管桩的优缺点(一)主要优点1.低噪声、无振动、无污染,可以24小时连续施工,缩短建设工期,创造时间效益,从而降低工程造价;2.施工速度快,同时场地整洁、施工文明程度高;3.由于送桩器与工程桩桩头的接触面吻合较好,送桩器在送桩过程中不会左右晃动和上下跳动,因而可以送桩较深,基础开挖后的截去量少;4.施工中由于压桩引起的应力较小,且桩身在施工过程中不会出现拉应力,桩头一般都完好无损,复压较为容易。
(二)主要缺点1.仍然具有挤土效应,对周围建筑环境及地下管线有一定的影响,要求边桩中心到相邻建筑物的间距较大;2.施工场地的地耐力要求较高,在新填土、淤泥土及积水浸泡过的场地施工易陷机;3.过大的压桩力(夹持力)易将管桩桩身夹破夹碎,或使管桩出现纵向裂缝;4.不宜在地下障碍物或孤石较多的场地施工。
二、静压管桩施工过程的质量管理(一)压桩前的质量控制1.审核施工方案。
主要看其施工人员配备及持证上岗情况;选用的压桩机型是否符合场地地质情况、是否符合设计图纸中选用的管桩规格及单桩竖向极限承载力的要求。
2.现场检查压桩机是否安装调试好,油压表是否按期检测,配重是否满足大于1.2~1.5倍单桩竖向极限承载力的要求;边桩、角桩是否有足够压桩位置和是否会对邻近建筑物产生侧向挤压影响;施工现场架空和地下障碍物是否已经处理。
3.管桩进场时应检查其出厂合格证、检验报告和产品说明。
4.检查电焊条、焊丝、桩尖等其他进场材料质量证明文件。
5.复核轴线、桩位、控制标高的准确性。
6.正式压桩前应组织设计、勘察、建设、监理、质监和施工等单位在现场共同进行工艺性试压桩,以确定持力层强度、桩长、终压值等重要参数。
静压管桩施工的质量和现场安全控制预应力管桩由于其具有施工工期短、单位承载力及造价较低等优点,粤东地区得到了迅猛发展及推广应用。
由于锤击法施工在环保等方面的缺点日益突出,故而静压法施工越来越普遍,由此而引发的许多关于静压管桩的质量安全技术问题也倍受人们的关注。
一、静压管桩的优缺点静压法施工是通过静力压桩机的压桩机构自重和桩架上的配重作反力将预制桩压入土中的一种成桩工艺。
下面简要谈谈预应力管桩中静压法施工有哪些优缺点。
1.主要优点(1)低噪声、无振动、无污染,可以24小时连续施工,缩短建设工期,创造时间效益,从而降低工程造价;(2)施工速度很快,同时场地整洁、施工文明程度高;(3)由于送桩器与工程桩桩头的接触面吻合较好,送桩器在送桩过程中不会左右晃动和上下跳动,因而可以送桩较深,基础开挖后的截去量少;(4)施工中由于压桩引起的应力较小,且桩身在施工过程中不会出现拉应力,桩头一般都完好无损,复压较为容易。
2.主要缺点(1)仍然具有挤土效应,对周围建筑环境及地下管线有一定的影响,要求边桩中心到相邻建筑物的间距较大;(2)施工场地的地耐力要求较高,在新填土、淤泥土及积水浸泡过的场地施工易陷机;(3)过大的压桩力(夹持力)易将管桩桩身夹破夹碎,或使管桩出现纵向裂缝;(4)不宜在地下障碍物或孤石较多的场地施工。
二、静压管桩施工过程的质量管理(一)压桩前的准备工作1.施工队资质审查必须对施工队(压桩队伍)的资质材料进行审查与管理,了解施工队的技术力量及压桩水平;审查施工组织设计、施工压桩路线、施工进度计划,评价其可行性;要求施工队每个技术人员,包括施工技术员、焊工、记录员、开机员等都必须具有相应技术资格证和上岗证。
2.桩机的选择必须根据具体工程的地质资料和设计的单桩承载力要求,准确地选择压桩机。
如果压桩机吨位过小,可能出现桩压不下的情况,因而无法达到设计承载力要求;反之,如果压桩机吨位过大,易发生陷机情况。
所以应该会同各有关部门合理地选择桩机,尽量采用超载施工。

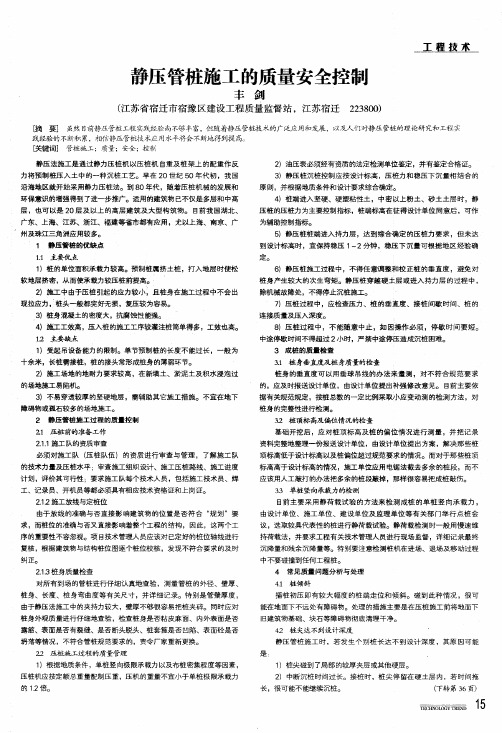

静压管桩施工的质量安全控制丰剑(江苏省宿迁市宿豫区建设工程质量监督站,江苏宿迁223800)工程技术H商要]虽然目前静压管桩工程实践经验尚不够丰富,但随着静压管桩技术的广泛应用和发展,以及人们时静压管桩的理论研究和工程实践经验的不断积累,相信静压管桩技术应用水平将会不断地得到提高。
[关键词]管桩施工;质量;安全;控箭静压法施工是通过静力压桩机以压桩机自重及桩架上的配重作反力将预制桩压入土中的一种沉桩工艺。
早在20世纪50年代初,我国沿海地区裁开始采用静力压桩法。
到80年代,随着压桩机械的发展和环保意识的增强得到了进一步推广。
适用的建筑物已不仅是多层耜中高层,也可以是20层及以上的高层建筑及大型构筑物。
目前我国湖北、广东、上海、江苏、浙江、福建等省市都育应用,尤以上海、南京、广州及珠江三角洲应用较多。
1静压管桩韵优缺点1.1主要破.。
最1)桩的单位面积承载力较高。
预制桩属挤土桩,打入地层时使松软地层挤密,从而使承载力较压桩前提高。
2)施工中由于压桩引起的应力较小,且桩身在施工过程中不会出现拉应力,桩头一般都完好无损,复压较为容易。
3)桩身混凝土的密度大,抗腐蚀性能强。
4)]窿._T l l l I效高,压入桩的施工工序较灌注桩简单得多,工效也高。
1.2主要缺点1)受起吊设备能力的限制。
单节预秘桩的长度不能过长,一般为十余米,长桩需接桩,桩的接头常形成桩身的薄弱环节。
2)施工场地的地耐力要求较高,在新填土、淤泥土及积水浸泡过的场地旄工易陷机。
3)不易穿透较厚的坚硬地层,需辅助其它施工措施。
不宜在地下障碍物或孤石较多的场地施工。
2静压管桩施工过程的质量控制2.1压桩前的准备工作2.1_旌工队的资质审查必须对施工队(压桩队伍)的资质进行审查与管理,了解施工队的技术力董及压桩水平:审查施工组织设计、施工压桩路线、施工进度计划,评价其可行性;要求施工队每个技术人员,包括施工技术员、焊工、记录员、开机员等都磬须具有相应技术资格证和上岗证。
静压管桩施工的质量和现场安全控制静压管桩施工是一项复杂而重要的工程,对其施工质量和现场安全的控制至关重要。
下文将从质量和安全两个方面介绍静压管桩施工的控制措施。
一、施工质量控制1. 施工前的准备工作在施工前,应进行充分的准备工作,包括设计方案的审核、材料的检查、设备的检验等。
质量控制人员应与相关部门进行配合,确保施工方案符合规范要求。
2. 施工现场的布置合理的施工现场布置是保证施工质量的前提。
应将施工现场清理整齐,确保桩机等设备的稳定和施工人员的安全。
3. 施工设备的选择和检验选择合适的设备是保证施工质量的重要因素。
施工单位应根据实际情况选用适当的设备,并对其进行检验,确保其性能符合要求。
4. 桩机的操作和控制静压管桩施工中,桩机的操作和控制直接关系到施工质量。
操作人员应经过培训,熟悉桩机的使用方法,并掌握正确的控制技巧,保证施工过程中的准确性和稳定性。
5. 材料的配备和使用施工质量的好坏也与材料的质量有直接关系。
合格的材料应按照规范要求进行配备和使用,材料的运输和储存应符合规定,避免影响施工质量。
6. 监测和测试静压管桩施工过程中的监测和测试是确保质量的重要环节。
应按照相关规范要求进行监测和测试,及时发现问题,并采取相应的措施进行修正和改进。
二、现场安全控制1. 安全教育和培训静压管桩施工涉及到多个工种的操作,施工单位应对施工人员进行安全教育和培训,使其熟悉施工现场的安全规定和操作方法,提高安全意识。
2. 安全防护设施的设置施工现场应设置合理的安全防护设施,包括警示标志、防护栏杆、安全网等,以防止人员的误伤和物体的坠落等意外事故发生。
3. 施工现场的环境管理施工现场的环境管理也是保证施工安全的重要措施。
应保持施工现场的整洁,及时清理障碍物,预防滑倒和绊倒的事故。
4. 施工设备的安全检查施工设备的安全性是保证现场安全的重要因素。
施工单位应对设备进行定期的安全检查,确保设备的正常运行和安全可靠。
5. 严格执行安全操作规程施工人员应严格执行安全操作规程,如戴好安全头盔、穿好安全鞋、使用安全绳等,以避免因操作不当引发的事故。
安全管理编号:LX-FS-A59176静压管桩施工的质量和现场安全控制In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑静压管桩施工的质量和现场安全控制使用说明:本安全管理资料适用于日常工作环境中对安全相关工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
预应力管桩由于其具有施工工期短、单位承载力及造价较低等优点,粤东地区得到了迅猛发展及推广应用。
由于锤击法施工在环保等方面的缺点日益突出,故而静压法施工越来越普遍,由此而引发的许多关于静压管桩的质量安全技术问题也倍受人们的关注。
一、静压管桩的优缺点静压法施工是通过静力压桩机的压桩机构自重和桩架上的配重作反力将预制桩压入土中的一种成桩工艺。
下面简要谈谈预应力管桩中静压法施工有哪些优缺点。
1.主要优点(1)低噪声、无振动、无污染,可以24小时连续施工,缩短建设工期,创造时间效益,从而降低工程造价;(2)施工速度很快,同时场地整洁、施工文明程度高;(3)由于送桩器与工程桩桩头的接触面吻合较好,送桩器在送桩过程中不会左右晃动和上下跳动,因而可以送桩较深,基础开挖后的截去量少;(4)施工中由于压桩引起的应力较小,且桩身在施工过程中不会出现拉应力,桩头一般都完好无损,复压较为容易。
静压桩施工质量和安全控制一、静压桩施工方法简述静压桩施工是通过静力压桩机以压桩机自重及桩架上的配重作反力将预制桩压入土中的一种沉桩工艺.一般情况下都采取分节压入,逐节接长的方法,预制桩主要有预制钢筋混凝土方桩和预应力混凝土管桩,目前主要用的是预应力混凝土管桩。
由于静压桩具有无振动、无噪音及对环境无污染等优点,特别是预应力混凝土管桩具有工厂标准化生产、质量直观保证、规格齐全和单桩承载力高等特点,所以静压桩在城市区域中得到了越来越广泛的应用。
受市场要求和施工环境的制约,目前用得较多的静压桩机型号主要有320T、400T、500T和680T等.一般要求桩中与已有建筑物的距离不小于4.0m,680T及以上型号的静压桩机一般配置有边桩器。
采用边桩器施工时,桩中与已有建筑物的距离最小为60cm,能施工的桩径为400mm,最大终压力一般为200T。
静压桩施工顺序及工艺流程:测量放线→桩机就位→吊桩→桩位对中、桩身调直→压桩→接桩→再压桩→送桩或截桩→移机。
静压桩施工要求场地平整,且场地地耐力不小于100kPa.施工前对现场地下障碍物和周围建筑物情况应进行必要的调查,拟定相应的处理措施。
二、静压桩主要质量问题及原因分析1、桩位偏移1)测量放线错误,包括轴线和具体桩位。
2)挤压,包括静压桩施工过程中桩机对出路地面桩头的踩压,场地存在高差时,施工顺序不当后期施工对已以施工桩的挤压。
3)土方开挖安排不当(没有分层或及时降水),挖掘机操作不当(如撞击、扒拉),运土车辆行走线路布置不当(平行开挖面行驶)。
2、断桩1)管桩质量问题,管桩可能在制作、吊、卸、运过程中已损坏。
2)施工操作不当造成断桩。
包括桩身垂直度超过1%,或超过1%后强行调直,或夹持面不平整、不对称、受力不均,或吊桩过程中出现碰撞,或管桩堆放超高、堆放场地不平整等。
3)地质原因,包括压桩过程中遇地下障碍物、孤石和斜岩等。
(石灰岩地区)3、单桩承载力不足1)终压力和复压次数不足压桩终压力和复压次数应根据具体试桩结果确定,但还应根据具体地质情况、桩长进行必要的调整。
静压桩施工质量标准及控制一、质量标准PHC静压管桩施工质量验收标准,执行设计要求和国家标准《建筑地基基础工程施工质量验收规范》(GB50202-2002)《先张法预应力混凝土管桩》(GB13476-1999)及桩基施工的相关技术规程的规定。
PHC静压管桩质量检验标准见下表。
管桩质量检验标准二、质量控制要点1、进场材料质量验收与控制施工前应对成品管桩做外观尺寸及外观质量验收,并查看合格证明文件及相关外加剂的含量证明,必要时索要管桩的抗弯、抗裂性能检验报告;接桩用焊条等应有产品合格证书并送样复检,压桩用压力表也应进行检查。
对于堆放在施工场地内的成品管桩,要加强成品保护,严禁机械碰撞,合理安排管桩堆放场地及进场次序,减少二次倒运,并在二次倒运的过程中平稳、轻放,减少对桩身的振动损伤。
2、场地土承载力要求场地要平整坚硬,在较软的场地中适当铺设道渣,不能使桩机在打桩过程中产生不均匀沉降,静压桩桩机对施工场地要求较高,由于桩机及配重重量较大,为防止桩机下陷而造成桩身倾斜、桩机挤压对桩位的影响,影响施工质量及施工安全,必须对施工场地进行局部回填平整或铺垫整块钢板,采取必要的措施提高地基承载力,使其达到静压桩施工要求。
3、桩位、垂直度及标高控制在打桩前应调查场地土土质情况,尤其是地表土层是否有大量的废弃混凝土块等杂填土质、是否有地下废弃混凝土结构、构筑物及地下管线等障碍。
需将地下障碍物清除干净,并分层回填夯实后再进行管桩施工。
障碍物的存在、地表土质松软均易导致桩位偏移。
桩身垂直度应重点控制第一棵桩身的垂直,从十字交叉的两个方向进行观测,及时发现偏差后,拔出管桩回填后重新施工,不得强行回扳校正,以免将桩扳裂以致断桩。
桩身的不垂直沉入,偏心受力容易将桩体压碎裂而降低桩体的承载力。
标高控制,通过正确引测到施工现场附近的水准控制点进行观测。
将水准仪安放在离开桩机5m左右以外的位置,测定此时水准线下需要的送桩长度,并标记在送桩器上,送桩时,设专人进行观测,当送桩器上的刻度将与水准仪的水准线重合时,放慢压桩速度直至两线重合,并结合设计要求的稳定终压值停止压桩。
静压预应力管桩施工质量安全控制摘要:本文结合实例,分析了静压预应力混凝土管桩施工质量要求,提出了质量控制措施,仅供参考。
关键词:预应力施工;管桩施工;质量控制引言静压预应力混凝土桩具有施工环境整洁、单桩承载力直观、质量稳定、施工效率高、工期短、噪音低、造价低及无震动等特点、广泛受广大工程技术人员重视和应用在各地区工程中,根据资料和工程实例表明,由于静压预应力薄壁管桩的桩基地质不确定等因素,因此,引起施工质量安全问题,本文静压预应力混凝土管桩施工质量要求,提出了质量控制措施。
一、工程概况湛江某商住楼建筑面积为29320 m2 ,为建筑层数地上13层,高度为:40.48m,地下室一层,地下室高度3.8m,首层高度3.48m,二层高度4.00m,三至十三层标准层高度均为3.00m。
地下结构形式为钢筋混凝框剪结构。
本工程属于乙类桩基,选用静压预应力混凝土管桩(phc-a500)预应力管桩(壁厚125),十字型桩尖,桩尖持力层为②-4中风化砾岩层,桩长11.00~33.00米,桩总数470根,单桩竖向承载力特征值1300kn。
沉桩方式为静压压入,沉桩以标高与压桩为双控制,并以压桩力控制为主。
静载试桩根数为4根,用于抗拔时单桩抗拔承载力特征值为290kn。
桩头处宜做防水处理,桩身涂刷环氧树脂涂层二遍。
二、管桩的外观质量要求管桩的外观项目质量要求分别如下:(1)粘皮和麻面:局部粘皮和麻面累计面积不大于桩身总计表面积的0.5%,其深度不得大于10mm,允许作有效的修补。
(2)桩身合缝漏浆:合缝漏浆深度小于主筋保护层厚度,每处漏浆长度不大于300mm,累计长度不大于管桩长度的10%,或对称漏浆的搭接长度大于100mm,允许作有效的修补。
(3)局部磕损质:磕损深度不大于10mm,每处面积不大于50cm2,允许作有效的修补。
(4)内外表面露筋:不允许。
(5)表面裂缝:不允许出现环向或纵向裂缝,但龟裂、水纹及浮浆裂纹不在此限。
静压桩工程的质量控制静压桩是一种利用静力压桩机将桩压入地下的施工方法。
与其他桩基施工方法相比,静压桩具有无噪音、无振动、施工速度快、节约劳力等优点,因此被广泛应用于各类桩基工程中。
然而,如果施工质量控制不当,静压桩也容易出现一些质量问题,如断桩、桩顶碎裂等。
本文将探讨如何对静压桩工程进行质量控制。
一、施工前质量控制1、审查施工方案在施工前,应对施工方案进行审查,确保其符合设计要求和相关规范。
同时,还要对施工人员的资质和经验进行评估,确保其能够胜任施工任务。
2、检查设备和材料对静力压桩机、桩材、液压系统等设备和材料进行检查,确保其质量和性能符合要求。
同时,还要对设备的维护和保养情况进行检查,确保其正常运行。
3、场地准备对施工场地进行清理和平整,确保地面坚实、平整,无明显障碍物和地下管线等。
同时,还要进行桩位放样和标示。
二、施工过程中质量控制1、压桩顺序控制在压桩过程中,应按照先深后浅、先大后小的原则进行压桩。
同时,还要根据地质情况和周围环境等因素,合理安排压桩顺序,避免出现桩身倾斜、位移等问题。
2、压桩速度控制压桩速度不能过快,一般应控制在1m/min左右。
同时,还要注意观察桩身变化情况,避免因速度过快导致桩身损坏。
3、焊接质量控制在接桩过程中,应保证焊接质量。
焊接前应对焊缝进行清理,确保无杂质和水分。
同时,还要选择合适的焊接材料和工艺,确保焊缝强度和稳定性。
4、垂直度控制在压桩过程中,应保证桩身的垂直度。
可以通过调整静力压桩机的角度和位置来确保垂直度。
同时,还要定期对桩身进行测量,及时发现和纠正垂直度偏差。
5、应力控制在压桩过程中,应对桩身应力进行监测和控制。
如果发现应力过大或异常变化,应及时停止压桩并进行检查处理。
三、施工后质量控制1、验收在施工完成后,应对静压桩工程进行验收。
验收内容应包括桩位、桩身质量、压桩顺序、焊接质量等方面。
同时,还要对相关资料进行检查和整理,确保资料真实可靠。
2、维护和管理在验收合格后,应对静压桩工程进行维护和管理。
静压管桩施工的质量和现场安全控制参考文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月静压管桩施工的质量和现场安全控制参考文本使用指引:此安全管理资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
预应力管桩由于其具有施工工期短、单位承载力及造价较低等优点,粤东地区得到了迅猛发展及推广应用。
由于锤击法施工在环保等方面的缺点日益突出,故而静压法施工越来越普遍,由此而引发的许多关于静压管桩的质量安全技术问题也倍受人们的关注。
一、静压管桩的优缺点静压法施工是通过静力压桩机的压桩机构自重和桩架上的配重作反力将预制桩压入土中的一种成桩工艺。
下面简要谈谈预应力管桩中静压法施工有哪些优缺点。
1.主要优点(1)低噪声、无振动、无污染,可以24小时连续施工,缩短建设工期,创造时间效益,从而降低工程造价;(2)施工速度很快,同时场地整洁、施工文明程度高;(3)由于送桩器与工程桩桩头的接触面吻合较好,送桩器在送桩过程中不会左右晃动和上下跳动,因而可以送桩较深,基础开挖后的截去量少;(4)施工中由于压桩引起的应力较小,且桩身在施工过程中不会出现拉应力,桩头一般都完好无损,复压较为容易。
2.主要缺点(1)仍然具有挤土效应,对周围建筑环境及地下管线有一定的影响,要求边桩中心到相邻建筑物的间距较大;(2)施工场地的地耐力要求较高,在新填土、淤泥土及积水浸泡过的场地施工易陷机;(3)过大的压桩力(夹持力)易将管桩桩身夹破夹碎,或使管桩出现纵向裂缝;(4)不宜在地下障碍物或孤石较多的场地施工。
二、静压管桩施工过程的质量管理(一)压桩前的准备工作1. 施工队资质审查必须对施工队(压桩队伍)的资质材料进行审查与管理,了解施工队的技术力量及压桩水平;审查施工组织设计、施工压桩路线、施工进度计划,评价其可行性;要求施工队每个技术人员,包括施工技术员、焊工、记录员、开机员等都必须具有相应技术资格证和上岗证。
2. 桩机的选择必须根据具体工程的地质资料和设计的单桩承载力要求,准确地选择压桩机。
如果压桩机吨位过小,可能出现桩压不下的情况,因而无法达到设计承载力要求;反之,如果压桩机吨位过大,易发生陷机情况。
所以应该会同各有关部门合理地选择桩机,尽量采用超载施工。
一般情况下,桩机的压桩力应不小于单桩竖向极限承载力标准值的1.2倍。
3.施工放线与定桩位由于放线的准确与否直接影响建筑物的位置是否符合“规划”要求,而桩位的准确与否又直接影响着整个工程的结构,因此,这两个工序的重要性不容忽视。
项目技术管理人员应该对已定好的轴线位进行复核,根据建筑物与结构桩位图逐位校核,发现不符合要求的及时纠正。
4.桩尖、桩身质量检查首先必须对桩尖进行查验、测量,按照管桩有关规范对于桩尖的构造要求和设计图纸要求,对所有到场的桩尖进行测量,不满足设计和管桩规范要求的,责令其更换;对所有到场的管桩进行仔细认真地查验,测量管桩的外径、壁厚、桩身、长度、桩身弯曲度等有关尺寸,并详细记录。
特别是管壁厚不够很容易把桩夹碎。
同时应对桩身外观质量进行仔细地查验,检查桩身是否粘皮麻面、内外表面是否露筋、表面是否有裂缝、是否断头脱头、桩套箍是否凹陷、表面砼是否坍落等情况,不符合管理桩规范要求的,责令厂家退回。
(二)压桩施工过程的质量管理1.底桩(第一节入土的桩)的定点虽然在放线与定桩位时已经核查过,但是经验不足或技术水平不高的施工技术人员往往在放底桩时偏离原定的桩位,从而导致成桩的偏位。
建议在每个桩位处用石灰或贝灰以原定的桩心为圆心、以该桩的桩径为直径画一圆圈,压底桩时以此圆圈为准,控制桩不偏离该圆圈,使成桩的偏位尽可能减小。
2.桩身垂直度的控制由于静压管桩桩机驾驶室内一般会悬挂一吊有重锤的绳线,由开机员以此线为准控制桩一个方向的垂直度,因而另一个向的垂直度必须另外控制,方法就是在垂直于桩与此绳线连接的地方(即另一正交方向)另设一吊重锤的绳线(视线要通透),以这两条绳线来控制桩的垂直度。
当桩在两个方向都已经垂直的情况下方允许压桩,而且在压桩过程中要经常检查桩身垂直度。
3.接桩及焊缝控制接桩前,应保证上下两节桩的顺直,而且两桩桩心的错位偏差不宜大于2mm(宜设置接桩导向箍)。
管桩施工中主要采用爆接接桩法,在焊接前应该把两节桩的端头板用钢刷清刷干净,直至坡口露出金属光泽,而且应该保证上节桩已经垂直后方能焊接4~6点,焊接层数不少于2层,每层焊渣必须清理干净,保证焊缝连续饱满,自然冷却约8~10分钟(严禁用水冷却或焊完即压),防止高温的焊缝遇水变脆而被压坏。
4.压桩过程的施工记录为了便于控制,终止压桩,必须详细记录压桩过程的压力与桩入土深度,了解桩尖入持力层深度是否满足设计要求以及桩穿过各土层时的压力值。
5.终压(即终止压桩)标准及终压的控制终压标准应该以质监部门、设计单位、施工单位、建设单位、勘察单位及监理单位等有关部门在试桩会议中根据试桩的实际情况确定的标准为准则。
一般情况下,除保证桩长及桩类入持力层深度应该满足设计要求外,还要控制终压值Q的大小。
虽然终压值Q与单桩竖向承载力标准值Rk是两个不同的概念,但终压值Q与单桩竖向承载力标准值Rk存在着某种比例关系,这有待于日后的工程实践与理论研究。
笔者认为这种比例关系与工程地质构造情况关系较大,同时与桩的长度以及所选的持力层关系也不可忽视,总结潮汕地区近几年静压管桩的工程实践经验,终压值Q可以按以下原则来控制:(1)当桩端持力层为粘土、粉质粘土时,主要控制桩端达到的设计深度,终压值RQ=(0.6~1.3)Rk。
(2)当桩端持力层为标贯击数较低、中密以下的粉细砂时,以控制桩端入持力层深度为主,终压值作参考,Q=(1.6~2.0) Rk。
(3)当桩端持力层为标贯击数较高,中密以上的中粗砂、砾砂时,以控制终压值为主,Q=(1.8~2.5) Rk,长桩取低值,短桩取高值;击数低取低值,击数高取高值。
(三)桩头填芯的质量控制由于桩与上部结构的连接主要通过桩的承台,因此桩头嵌入承台的长度不宜太短,有关管桩技术规范规定不宜小于10cm。
从日本桩基的典型震害实例调查中可知,有不少是由于桩嵌入承台长度不足,抗拔不够,因此在地震设防区有必要把桩嵌入承台的垂度加长,且桩头的插筋长度也应加长及增加配筋量,桩头填芯砼的强度等级应满足规范要求和设计要求。
这一环节的重要性显而易见,工程有关技术管理人员应该加强这一环节的质量控制。
三、成桩的质量检查1.桩身垂直度可以用垂球吊线的办法来量测,对不符合规范要求,应及时报送设计单位,由设计单位提出补强修改意见。
对于配置封口桩尖的工程桩,桩身质量的检查可以直观检查,即将低压电灯泡沉入桩内腔检查,正常情况下,内腔应该是不进土和水的。
若桩内腔完整干燥,说明桩身基本完好、焊接质量完好、桩类无损坏,这种情况下可不采取其他方法另行检查;反之,应该采取其他方法另行检查。
目前潮汕地区主要依据有关规范规定,按桩总数的一定比例采取小应变动测的检测方法,对桩身的完整性进行检测。
2.桩顶标高及偏位情况的检查基础开挖后,应对桩顶标高及桩的偏位情况进行测量,并把记录资料完整地整理一份报送设计单位,由设计单位提出方案,解决那些桩顶标高低于设计标高以及桩偏位超过规范要求的情况。
而对于那些桩顶标高高于设计标高的情况,施工单位应用电锯法截去多余的桩段,而不应该用人工敲打的办法把多余的桩段敲掉,那样很容易把成桩敲伤。
3.单桩竖向承载力的检测目前主要采用静荷载试验的方法来检测成桩的单桩竖向承载力,由设计单位、质监部门、施工单位、建设单位及监理单位等有关部门举行点桩会议,先取较具代表性的桩进行静荷载试验。
静荷载检测时一般用慢速维持荷载法,并要求工程有关技术管理人员进行现场监督,详细记录最终沉降量和残余沉降量等。
特别要注意检测桩机在进场、退场及移动过程中不要碰撞到任何工程桩。
四、常见质量问题分析与处理1. 桩倾斜插桩初压即有较大幅度的桩端走位和倾斜。
碰到此种情况,很可能在地面下不远处有障碍物。
处理的措施主要是在压桩施工前将地面下旧建筑物基础、块石等障碍物年底清理干净。
2.桩尖达不互设计深度静压管桩施工时,若发生个别桩长达不到设计深度,其原因可能是:(1)桩尖碰到了局部的较厚夹层或其他硬层。
(2)中断沉桩时间过长。
由于设备故障或其他特殊原因,致使沉桩过程突然中断,若延续时间过长,沉桩阻力增加,使桩无法沉到设计深度。
(3)接桩时,桩尖停留在硬土层内,若时间拖长,很可能不能继续沉桩。
发生管桩沉不下去时,应冷静分析原因,找出对策才能继续施工,切不要盲目加大压桩力强行沉桩。
3.基坑开挖不当引起大面积群桩倾斜挖土引起其桩的倾斜,直接起因是挖土方法不当,将基坑挖得太深或将挖出的土堆放在基坑边坡附近,因而产生侧向压力;加上淤泥本身的流动性以及土体中未消散的超孔隙水压力乘机向开挖方向释放,加剧了淤泥向开挖方向流动,而管桩对水平力的抵抗能力小,于是随着土体的位移而向开挖方向倾斜,造成桩顶大量位移。
发生这样的事故先要进行调查分析,弄清哪些桩报废,哪些桩还可以用,哪些桩应折减其承载力,然后根据实际情况进行补桩。
为防止此类工程事故的发生,应严禁边压桩边开挖;开挖宜在基桩全部完成并至少隔15天后进行,挖土宜逐层均匀进行,桩周土体高差不宜超过1m;注意保持基坑围护结构或边坡土体的稳定;基坑顶部周边不得堆土或堆放其他重物等。
4.桩身上浮当工程桩较短或桩较密集时较容易发生桩身上浮的情况,此时采取复压是一较有效的被救措施。
所谓复压指的是已经压好的桩再进行静压的一种措施。
五、静压管桩施工过程的安全管理必须根据安全管理的有关规定建立健全项目的各有关管理制度,在项目内部落实安全管理责任制,建立考核制度,实施奖罚措施,以及前面已提的桩机资质及特种作业上岗证等必须齐全。
除此之外,还必须注意以下几个事项:1.起重机作业前,应对转动部位进行润滑,检查部件紧固程度,钢丝绳是否磨损。
2.起重臂下严禁站人,重物停在空中时驾驶员不得离开操作室。
3.起重范围不得超过起重性能规定的指标,起重机吊桩进入夹持机构,压桩开始之前,必须在起重机、卷扬机构放松起吊的钢丝绳、吊钩脱离后方可压桩,以免拉断钢丝绳和拉弯起重机吊臂。
