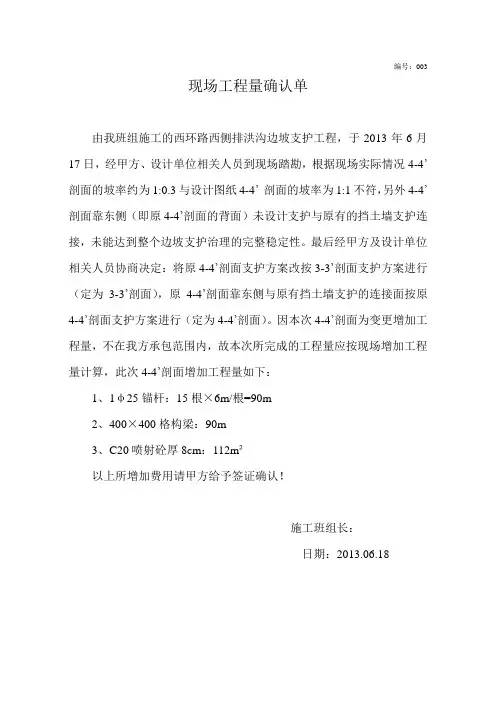

编号:003
现场工程量确认单
由我班组施工的西环路西侧排洪沟边坡支护工程,于2013年6月17日,经甲方、设计单位相关人员到现场踏勘,根据现场实际情况4-4’剖面的坡率约为1:0.3与设计图纸4-4’剖面的坡率为1:1不符,另外4-4’剖面靠东侧(即原4-4’剖面的背面)未设计支护与原有的挡土墙支护连接,未能达到整个边坡支护治理的完整稳定性。
最后经甲方及设计单位相关人员协商决定:将原4-4’剖面支护方案改按3-3’剖面支护方案进行(定为3-3’剖面),原4-4’剖面靠东侧与原有挡土墙支护的连接面按原4-4’剖面支护方案进行(定为4-4’剖面)。
因本次4-4’剖面为变更增加工程量,不在我方承包范围内,故本次所完成的工程量应按现场增加工程量计算,此次4-4’剖面增加工程量如下:
1、1φ25锚杆:15根×6m/根=90m
2、400×400格构梁:90m
3、C20喷射砼厚8cm:112m²
以上所增加费用请甲方给予签证确认!
施工班组长:
日期:2013.06.18。
工程量现场确认单记录编号:变更编号:确认时间:年月日确认地点:参加人员:合同名称:合同编号:承包商/供应商:确认内容描述及产生原因分析:专业工程师:年月日序号工程事项工程量及向其它承包商索赔描述承包商/供应商(签字):监理单位(签字):项目工程总监(签字):合同预算部项目组(签字):《工程量现场确认单》使用说明1.适用范围:本单适用于公司开发项目施工中工程变更、设计变更之图纸难以计量部分的工程量确认工作。
2.填写要求:2.1.变更申报审批通过后,由项目部现场专业工程师负责组织现场工程量的确认工作(如需);2.2.隐蔽和开凿工程必须有当场拍照且有隐蔽验收记录;2.3.签署实体工程量时,尽量避免签署人工工日或机械台班;2.4.土石方工程必须提供施工前经项目部确认的土方方格网图以供计算工程量;2.5.承包商/供应商、监理单位、项目工程总监、合同预算部项目组四方签名确认(如工程事项及工程量描述超出一页,可另附页四方应逐页签名确认)。
2.6.当指令/通知单发生内容涉及返工、剔凿等需进行工作量现场核定时,应在施工前组织四方确认,并签署具体工程事项及对应的工程数量,不可使用“情况属实”等模糊词语;3.填写说明:项目部填写:3.1.记录编号由成本系统自动生成;合同名称、合同编号、变更编号、承包商/供应商(变更实施单位)由项目部专业工程师在成本系统中选择。
3.2.确认时间指承包商/供应商、监理单位、项目工程总监/授权人、合同预算部项目组确认地点及参加人员,由项目部专业工程师进行填写。
3.3.确认内容描述及产生原因分析:由项目部专业工程师负责根据现场实际填写。
合同预算部填写:3.4.工程事项、工程量及向其它承包商索赔描述,由合同预算部项目成本主管负责填写。
3.5.向其它承包商索赔:根据合同文件进行分析是否需扣除其它承包商/供应商相应费用。
4.核准程序:由参与现场工程量核定的承包商/供应商、监理单位、项目工程总监、合同预算部项目组四方共同签字确认。
第1篇项目名称:XX大厦建筑工程项目地点:XX市XX区XX路XX号项目承包方(乙方):XX建筑工程有限公司项目发包方(甲方):XX房地产开发有限公司一、工程概况1. 工程名称:XX大厦建筑工程2. 工程地点:XX市XX区XX路XX号3. 工程承包方:XX建筑工程有限公司4. 工程发包方:XX房地产开发有限公司5. 工程总投资:人民币XX万元6. 工程建设规模:总建筑面积约XX万平方米,地上XX层,地下XX层7. 工程建设周期:自开工之日起,预计XX个月内完工二、工程进度确认1. 至本确认单签订之日,XX大厦建筑工程已完成以下工作:(1)基础工程:已完成基础施工,基础验收合格;(2)主体结构工程:已完成主体结构施工,主体结构验收合格;(3)装饰装修工程:已完成部分装饰装修施工,部分验收合格;(4)设备安装工程:已完成部分设备安装,部分验收合格。
2. 甲方对乙方已完成的工作表示满意,并确认以下事项:(1)乙方已完成的基础工程、主体结构工程、装饰装修工程、设备安装工程等符合设计要求及国家有关工程质量标准;(2)乙方在施工过程中严格执行国家有关法律法规、工程建设强制性标准及合同约定;(3)乙方在施工过程中未发生重大安全事故和质量事故。
三、工程款支付确认1. 甲方确认乙方已完成的工作量,根据合同约定,甲方应支付以下工程款:(1)基础工程款:人民币XX万元;(2)主体结构工程款:人民币XX万元;(3)装饰装修工程款:人民币XX万元;(4)设备安装工程款:人民币XX万元。
2. 甲方应在收到乙方提交的工程款支付申请后,按照合同约定的时间和比例支付工程款。
四、工程验收确认1. 甲方确认乙方已完成的工作量,同意进行工程验收。
2. 甲方将在乙方提交的验收申请后,组织相关单位进行工程验收。
3. 工程验收合格后,甲方将按照合同约定支付乙方尾款。
五、其他事项1. 乙方在施工过程中,如遇不可抗力因素导致工程延期,应立即通知甲方,并按照合同约定办理延期手续。

设备到货现场确认单完整版
一、确认单概述
该确认单旨在记录设备到货现场的实际情况,并由相关责任方进行签字确认,以确保设备的数量、质量和状态与所购买的要求相符。
二、设备到货情况确认
1. 设备名称:[填写设备名称]
2. 设备型号:[填写设备型号]
3. 订单编号:[填写订单编号]
4. 供应商名称:[填写供应商名称]
5. 预计到货日期:[填写预计到货日期]
6. 到货日期:[填写实际到货日期]
7. 设备数量:[填写实际到货数量]
8. 设备状态:[填写设备的物理状态,例如完好、损坏、缺失等]
9. 设备质量:[填写设备的质量情况,例如正常、问题待解决等]
10. 备注:[填写其他需要备注的事项]
三、签字确认
设备到货现场确认经以下责任方签字确认:
- 采购人员:____________________
- 仓库管理员:__________________
四、附件
- 货物照片1:[上传设备到货现场的照片1]
- 货物照片2:[上传设备到货现场的照片2]
- 相关文件:[上传与订单相关的文件,如、收据等]
请在本确认单上填写实际到货的设备情况,并由相关责任方进
行签字确认。
确认单应妥善保存并发送给相关部门进行记录和备查。
完成确认后,请将相关文件存档,并按照实际情况采取相应措施,如设备数量与订单不符,应及时通知供应商或采取其他补救措施。
谢谢合作!
---
注:此文档仅作参考,请根据实际情况进行调整和修改。

省道201线连江马鼻至文山(可门港区段)公路工程工程变更数量现场确认单监表47承包单位:中铁十五局集团第一工程有限公司合同号:B合同标段监理单位:福建路信交通建设监理有限公司编号:01说明:本表用于现场计量。
隐蔽工程计量应有业主代表参加.省道201线连江马鼻至文山(可门港区段)公路工程工程变更数量现场确认单监表47承包单位:中铁十五局集团第一工程有限公司合同号:B合同标段监理单位:福建路信交通建设监理有限公司编号:02说明:本表用于现场计量。
隐蔽工程计量应有业主代表参加。
省道201线连江马鼻至文山(可门港区段)公路工程工程变更数量现场确认单监表47承包单位:中铁十五局集团第一工程有限公司合同号:B合同标段监理单位:福建路信交通建设监理有限公司编号:03说明:本表用于现场计量.隐蔽工程计量应有业主代表参加。
省道201线连江马鼻至文山(可门港区段)公路工程工程变更数量现场确认单监表47承包单位:中铁十五局集团第一工程有限公司合同号:B合同标段监理单位:福建路信交通建设监理有限公司编号:04说明:本表用于现场计量.隐蔽工程计量应有业主代表参加.省道201线连江马鼻至文山(可门港区段)公路工程工程变更数量现场确认单监表47承包单位:中铁十五局集团第一工程有限公司合同号:B合同标段监理单位:福建路信交通建设监理有限公司编号:05说明:本表用于现场计量。
隐蔽工程计量应有业主代表参加。
省道201线连江马鼻至文山(可门港区段)公路工程工程变更数量现场确认单监表47承包单位:中铁十五局集团第一工程有限公司合同号:B合同标段监理单位:福建路信交通建设监理有限公司编号:06说明:本表用于现场计量。
隐蔽工程计量应有业主代表参加。
省道201线连江马鼻至文山(可门港区段)公路工程工程变更数量现场确认单监表47承包单位:中铁十五局集团第一工程有限公司合同号:B合同标段监理单位:福建路信交通建设监理有限公司编号:07说明:本表用于现场计量。
黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单【黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单.黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单·$本表一式三份:承包人、监理办、业主各执一份。
黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单编号:XCQR-2#-05-黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单\本表一式三份:承包人、监理办、业主各执一份。
黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单@,本表一式三份:承包人、监理办、业主各执一份。
黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单。
黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单黄良路(长于路~长韩路)工程第 2 标段(小清河桥)|工程量现场确认单黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单,。
本表一式三份:承包人、监理办、业主各执一份。
黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单}黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单黄良路(长于路~长韩路)工程第 2 标段)(小清河桥)工程量现场确认单黄良路(长于路~长韩路)工程第 2 标段(小清河桥)%工程量现场确认单黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单)^本表一式三份:承包人、监理办、业主各执一份。

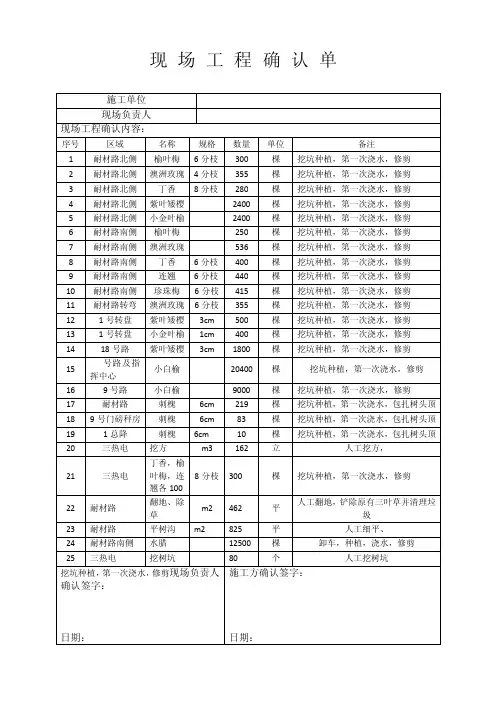

黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单'黄良路(长于路~长韩路)工程第 2 标段(小清河桥)工程量现场确认单黄良路(长于路~长韩路)工程第 2 标段:(小清河桥)工程量现场确认单黄良路(长于路~长韩路)工程第 2 标段(小清河桥)。
现场工程确认单B 添加义项?文案,原指放书的桌子,后来指在桌子上写字的人。
现在指的是公司或企业中从事文字工作的职位,就是以文字来表现已经制定的创意策略。
文案它不同于设计师用画面或其他手段的表现手法,它是一个与广告创意先后相继的表现的过程、发展的过程、深化的过程,多存在于广告公司,企业宣传,新闻策划等。
基本信息中文名称文案外文名称Copy目录1发展历程2主要工作3分类构成4基本要求5工作范围6文案写法7实际应用折叠编辑本段发展历程汉字"文案"(wén àn)是指古代官衙中掌管档案、负责起草文书的幕友,亦指官署中的公文、书信等;在现代,文案的称呼主要用在商业领域,其意义与中国古代所说的文案是有区别的。
在中国古代,文案亦作" 文按"。
公文案卷。
《北堂书钞》卷六八引《汉杂事》:"先是公府掾多不视事,但以文案为务。
"《晋书·桓温传》:"机务不可停废,常行文按宜为限日。
" 唐戴叔伦《答崔载华》诗:"文案日成堆,愁眉拽不开。
"《资治通鉴·晋孝武帝太元十四年》:"诸曹皆得良吏以掌文按。
"《花月痕》第五一回:" 荷生觉得自己是替他掌文案。
"旧时衙门里草拟文牍、掌管档案的幕僚,其地位比一般属吏高。
《老残游记》第四回:"像你老这样抚台央出文案老爷来请进去谈谈,这面子有多大!"夏衍《秋瑾传》序幕:"将这阮财富带回衙门去,要文案给他补一份状子。
"文案音译文案英文:copywriter、copy、copywriting文案拼音:wén àn现代文案的概念:文案来源于广告行业,是"广告文案"的简称,由copy writer翻译而来。
多指以语辞进行广告信息内容表现的形式,有广义和狭义之分,广义的广告文案包括标题、正文、口号的撰写和对广告形象的选择搭配;狭义的广告文案包括标题、正文、口号的撰写。
单位工程名称:镇江苏宁广场售楼处装饰工程编号:001增加工程名称关于镇江苏宁广场售楼处增加隔墙与幕布盒的相关事宜位置、范围售楼处一、二层施工期限一周主要工作内容内容:根据工程项目施工现场情况,根据甲方工程指令单编号ZJSN-001指派我方完成一、二层新增轻钢龙骨隔墙、一层影音室幕布盒、财务室收银台施工工作,具体情况如下:1、一层轻钢龙骨石膏板隔墙封堵 36.96㎡2、二层轻钢龙骨石膏板隔墙封堵 179.76㎡3、影音室新增投影幕盒 4.76m4、柜台 4.64m5、木饰面收银台门 1樘施工单位监理单位建设单位见证人:见证人:见证人:注:现场签证必须及时办理单位工程名称:镇江苏宁广场售楼处装饰工程编号:002增加工程名称关于镇江苏宁广场售楼处增加看房通道施工的相关事宜位置、范围看房通道施工期限主要工作内容内容:根据工程项目施工现场情况,根据甲方工程指令单编号ZJSN-002指派我方完成看房通道内轻钢龙骨隔墙、看房通道一至二层踏步砖铺贴、看房通道内石膏板吊顶、管线、灯具等施工工作,具体情况如下:1、块料楼地面 62.6㎡2、楼梯踏步地砖 38.7㎡3、砖砌台阶 1个4、块料踢脚线 52m5、楼地面地毯 47.2㎡6、楼梯抹灰面乳胶漆 103.6㎡7、天棚吊顶 72.2㎡8、轻钢龙骨石膏板隔墙封堵 205.38㎡9、电气配管KBG20 220m10、电气配线 360m11、L1金卤筒灯 20个12、普通吸顶式及其他灯具 3个13、双联控制开关 2个14、单联控制开关 4个施工单位监理单位建设单位见证人:见证人:见证人:注:现场签证必须及时办理单位工程名称:镇江苏宁广场售楼处装饰工程编号:003增加工程名称关于镇江苏宁广场售楼处受各方影响拆改的相关事宜位置、范围二层办公区、经理办公室施工期限一周主要工作内容内容:根据工程项目施工现场情况,根据甲方工程指令单编号ZJSN-003指派我方二层办公区现因增加样板房,需拆改已完成的墙面基层、二层经理办公室因土建墙体砌错,隔墙需调整等施工工作,具体情况如下:1、拆改部分装饰板墙面 12.96㎡2、新增加轻钢龙骨石膏板隔墙封堵 4.5㎡3、木地板 6㎡4、拆改天棚吊顶 7.2㎡5、新增夹板装饰门 1樘6、木门窗套 1.72㎡施工单位监理单位建设单位见证人:见证人:见证人:注:现场签证必须及时办理单位工程名称:镇江苏宁广场售楼处装饰工程编号:004增加工程名称增加亚克力字及二层风口位置变更位置、范围二层过道、门头施工期限一周主要工作内容内容:根据营销需要,根据甲方工程指令单编号ZJSN-005指派我方增加门头电话号码亚克力字、二层过道空调风口位置调整等施工工作,具体情况如下:1、亚克力字 13个2、风口位置变更 3个施工单位监理单位建设单位见证人:见证人:见证人:注:现场签证必须及时办理单位工程名称:镇江苏宁广场售楼处装饰工程编号:005增加工程名称增加大门口石材踏步及过道小窗位置、范围大门、看房通道小窗施工期限一周主要工作内容内容:根据工程项目施工现场情况,根据甲方工程指令单编号ZJSN-006指派我方完成售楼处门口踏步增加石材饰面、至二层休息平台处增加小窗等施工工作,具体情况如下:1、石材楼地面 18.54㎡2、小窗 1个施工单位监理单位建设单位见证人:见证人:见证人:注:现场签证必须及时办理单位工程名称:镇江苏宁广场售楼处装饰工程编号:006增加工程名称大沙盘、入口墙面字、销控台顶面灯带变更位置、范围大堂施工期限一周主要工作内容内容:根据工程项目施工现场情况,根据甲方工程指令单编号ZJSN-007指派我方完成售楼处原大沙盘拆改、入口处不锈钢字重做、销控台区顶面T5灯带调整为暖光等施工工作,具体情况如下:1、原大理石模型台基座制作(含拆除费用) 10.5㎡2、新基座制作安装 7.28㎡3、80mm高黑色不锈钢广告字(大堂背景墙) 12个4、100mm高黑色不锈钢广告字(大堂背景墙) 36个5、120mm高黑色不锈钢广告字(大堂背景墙) 40个6、175mm高黑色不锈钢广告字(大堂背景墙) 6个施工单位监理单位建设单位见证人:见证人:见证人:注:现场签证必须及时办理单位工程名称:镇江苏宁广场售楼处装饰工程编号:007增加工程名称一层顶面灯带变更、线孔修补位置、范围一层施工期限一周主要工作内容内容:根据工程项目施工现场情况,根据甲方工程指令单编号ZJSN-008指派我方完成售楼处一层销控台区灯带增加茶色镜面不锈钢,灯带取消、一层洽谈区、签约区、水吧吊顶灯带增加亚克力、顶面火报取消,顶面线孔修补等施工工作,具体情况如下:1、灯带取消增加茶色镜面不锈钢 8.5㎡2、灯带增加亚克力板 12.15㎡3、顶面线孔修补 70个施工单位监理单位建设单位见证人:见证人:见证人:注:现场签证必须及时办理单位工程名称:镇江苏宁广场售楼处装饰工程编号:008增加工程名称一层签约区窗封堵工程位置、范围一层签约区施工期限一周主要工作内容内容:根据工程项目施工现场情况,根据甲方工程指令单编号ZJSN-009指派我方完成售楼处一层签约区窗用轻钢龙骨木工板基层封闭等施工工作,具体情况如下:1、轻钢龙骨石膏板隔墙封堵 17.9㎡2、木质装饰线 19m施工单位监理单位建设单位见证人:见证人:见证人:注:现场签证必须及时办理。
