6.4.2 灌注桩与高压旋喷桩结合不好1.现象基坑深8m,采用∮1000mm钻孔灌注桩,桩距1.3m,桩间以∮700mm高压旋喷桩形成止水帐幕。
基坑开挖后,帐幕不截水,发现多处漏水漏砂并有些涌砂,接着相邻湖泊水倒灌,支护桩倾斜,外围地面塌陷,附近建筑物损坏。
2.原因分析(1)(1)高压旋喷桩与灌注桩在一般地质情况下,可以结成帐幕,但在砂质很不均匀层中就会产生问题。
相同压力下,高压旋喷桩在不同的砂层中成形情况相差悬殊,在砾砂层中所形成的桩径很大,高压水泥浆在孔隙中流出很远,有记录达4m远。
如钻机拔杆速度较快,则形成桩体不密实,有裂缝、空洞等缺陷。
在中细砂中,孔隙小,浆液难扩散,但往往出现局部缩小,与灌注桩结合不好的现象。
(2)在桩较长的情况下,要做到控制垂直度,使两种桩结合组成帐幕不渗水,比较困难。
3.防治措施(1)(1)制订方案时应详细研究场地勘察报告,如有不均匀砂层时,应研究是否应用高压注浆法,还是采用其他方法,如深层搅拌水泥土法。
(2)(2)在采用高压注浆法时,灌注桩施工应记录每根桩的垂直度,偏向何方,以便作高压注浆桩的参考,使两桩有良好结合,作成防水帐幕。

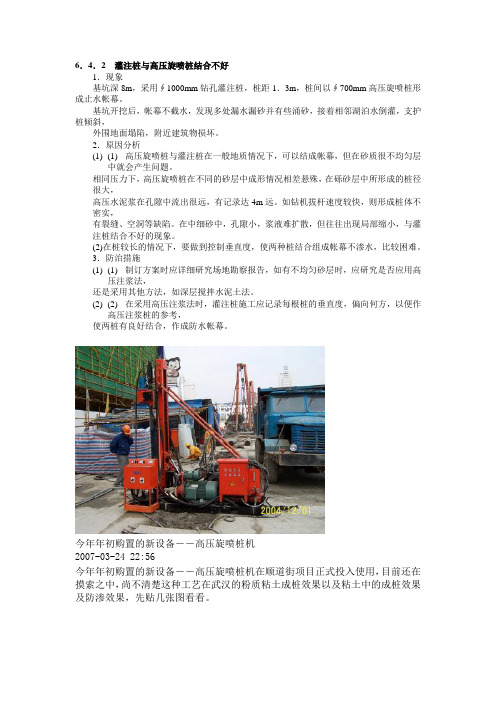

今年年初购置的新设备--高压旋喷桩机2007-03-24 22:56今年年初购置的新设备--高压旋喷桩机在顺道街项目正式投入使用,目前还在摸索之中,尚不清楚这种工艺在武汉的粉质粘土成桩效果以及粘土中的成桩效果及防渗效果,先贴几张图看看。
高压旋喷桩设备的核心部件--高压注浆泵高压注浆泵的控制器--变频柜履带式自行钻机,钻进至预定标高即可喷浆,避免了传统的先成孔后喷浆容易塌孔的问题,再来一张远处人旁边的绿色机器是1.5MPa的空气压缩机,给高压旋喷桩机供气的,再给它来个特写配套的两个泥浆搅拌机我们项目部的一级配电箱再来几张工地照片高压旋喷桩定额号:2-20 单位:10m3 专业:建筑工程地区:天津人工费:367.72元材料费:1491.38元机械费:545.54元单价:2404.64元旋喷桩施工工艺及流程 2007-3-2 扬华土木单管旋喷注浆法是利用钻机把安装在注浆管(单管)底部侧面的特殊喷嘴,置入土层预定深度后,用高压泥浆泵等装置,以20MPa左右的压力,把浆液从喷嘴中喷射出去冲击破坏土体,使浆液与从土体上崩落下来的土搅拌混合,经过一定时间凝固,便在土中形成一定形状的固结体,这种方法日本称为CCP工法。

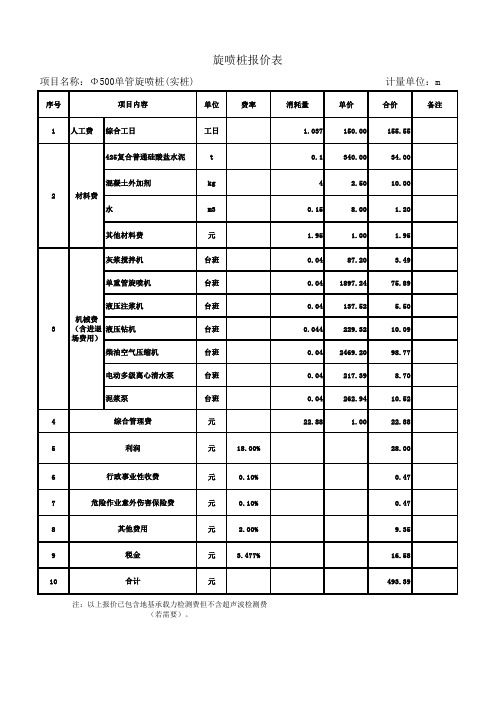

高压旋喷桩单价分析三篇篇一:高压旋喷桩单价分析高压旋喷桩单价分析(按两月工期计算)每台机械按每天完成100米计算,两月完成6000米计算,单价分析如下:1、机械进退场费10000元,折合10000/6000=1.67元/米;2、每台机械两班10人,每人工费3000元/月,两月工费72000元,折合72000/6000=12元/米;3、电费:120KW×24小时×1.0元/KW.H×60=172800元,折合172800/6000=28.8元/米(24小时理想运转状态,每度电费按1.0元计算);4、机械折旧、修理费:4.5元/米;5、水费:0.5元/米;以上5项小计:47.47元/米考虑5%管理费:47.47×5%=2.37元/米合计:49.84元/米说明:如自发电,采用160KW发电机,每天耗油600升,每升油单价4.8元,电费为28.8元/米篇二:高压旋喷桩单价分析一、设计要求由于该段洞身衬砌大部分处于溶洞漏斗的粘土中,变更DK592-272+DK592+330段基底采用ф75mm钢花管加固,间距1m*1m梅花桩布置,注浆加固至W2以下1m。
注浆加固完成后,采取动力触探试验等方法进行基底承载力检测,要求加固后承载力达到300kpa。
工程数量:基底宽度12米,处理长度60米,总桩数319根,桩长范围3.5-12.5米,平均桩长按8米考虑,总桩长约2552米。
每3根桩还要钻芯取岩样。
由于地质松散施工时需套管跟进成孔,桩长的用110mm做套管,桩短的用.91mm 做套管。
钢管需要钻孔加工。
二、单价分析由于工程量小,受地质影响施工难度大,隧道内施工作业面小,受隧道开挖进尺影响,要边开挖仰拱、边做钢管桩、边做仰拱二衬填充、然后掌子面才能进。
单价为根队伍协商确定,并对比多家。
施工人工机械费150元/米,包含机械就位、带套管钻进、钢管制作、下钢管、按要求取岩样,等工作需要的钻机费、人工费、电费、配合移机挖机费;钻孔费参考价格:1.隧道管棚108mm管,清包价是180元/米,包含成孔和注浆等,但隧道的管棚一般打不够长度;2.雷打坡隧道浅埋段塌方段处理,原设计是76mm钢管桩,当时询价最低的是凯里当地一家地质队180元/米,包含成孔机械费、人工费,这是不含下套管的费用,另外还要求项目提供机械配合。
高压旋喷桩单价分析一、设计要求:桩体28天设计抗压强度:3MPa,水灰比1:1,外加2%-3%CaCl2做速凝剂,复合地基强度fspk:300MPa。
1.2m*1.2m梅花桩布置。
旋喷至隧拱顶以上0.5米,两侧至W2以下1米。
工程数量:虫蚂坡隧道D1K592+215-230中线两侧各18米,230-272中线两侧各12米,525根,桩长约9410米。
机械设备投入:旋喷钻机XP-20、空压机WW-1/7、水泥浆搅拌机JJS-2B型、高压泵GPB-9O二、单价分析:机械、人工费:60元/米,包括专业作业班组的施工机械及人工费。
设备进出场费:3万元,根据设计总量平均3元/延米。
电费:1.5元/米。
水泥用量:150kg/米,水泥调拨价420元/吨,63元/米。
检测费:完整性、均匀性、无侧限抗压强度2%取芯,525*2%=11根,平均桩长9410/525=18米,费用11*18*100=19800元;复核地基承载力2‰,3根,3*3200=9400元;合计29200元,平均3.1元/米。
另外人工配合、装沙袋等费用未计。
其他费用:挖机开挖工作面,挖机配合转移机械等每延米总单价:130.6元。
三、说明:1.由于工程量比较少,机械人工费较高,路基上的旋喷桩施工价格在50元/米;2.前期计划不施工旋喷桩,靠增加小导管进洞,让施工队回去了,后碰到溶洞掌子面停工,才让队伍重新进场施工,实际上进出场费是两次6万元;3.试验配合比的水泥用量是236元/kg,(后附批复配合比),在定价时考虑了实际情况调整。
4.由于停工隧道队伍机械主要是配合旋喷桩施工,特别是开挖工作面投入还是多的。
5.考虑到投标单价只有129.44元/米,给队伍定价为129元/米,检测费项目部承担。
钢管桩单价分析一、设计要求由于该段洞身衬砌大部分处于溶洞漏斗的粘土中,变更DK592-272+DK592+330段基底采用ф75mm钢花管加固,间距1m*1m梅花桩布置,注浆加固至W2以下1m。
高压旋喷单重管-双重管-三重管施工区别单重管、双重管、三重管高压旋喷桩施工高压旋喷桩施工是指以高压旋喷的喷嘴将水泥浆喷入土层与土体混合,形成连续搭接的水泥加固体。
主要适用于处理淤泥、黄土、素填土和碎石土等地基。
下面我们先来看看广州鼎胜建筑基础工程有限公司今天承包的一项单管高压旋喷桩工程吧。
工程名称:鹅春岗涌石门村西涌流域污水收集工程工程地点:广州白云区石井镇庆丰工程内容:单管高压旋喷桩工程工程承包方式:工程采用单价包干的方式,即包人工、机械、电、水,但不包各类现场施工材料及税费即清包工。
工程总量约80000米。
对于高压旋喷桩施工,主要可以分为单管高压旋喷桩、双管高压旋喷桩以及三管高压旋喷桩等。
下面给大家简单介绍以下高压旋喷桩单管法、二管法、三管法施工工艺流程:单管法施工,其中水泥、水称量进行搅拌混合,输入至高压泵。
二管法施工,将水泥浆与压缩客气同时喷射。
单管法和二管法中的喷射管较细(孔径在5cm以内)。
三管法喷射管直径通常为7~9cm,结构复杂,因此有时需要预先钻一个直径为15cm的孔,然后置入三管喷射进行施工。
施工中专门设置了水泥仓、水箱和称量系统。
在输送水泥浆、高压水、压缩空气的过程中,设置了监测装置,以保证施工质量。
施工中冒浆可用污水泵及时吸收,并将其输送到场地以外。
单重管、双重管、三重管高压旋喷桩的区别单管旋喷:只喷水泥浆液,桩径最小,桩径一般≤0.6m,一般用在松散、稍密砂层中,水泥用量一般<200kg/m,正常施工速度一般在20cm/min。
双管旋喷:只喷水泥浆液和空气,桩径一般0.6m~0.8m,一般用在中密砂层中,水泥用量一般<300kg/m,正常施工速度一般在10~20cm/min。
三管旋喷:只喷水泥浆液和空气及高压水,机理是用高压水去切割土体,水泥浆然后再去充填切割后的土体,桩径一般1.0m~1.2m,可以在圆砾层内施工,水泥用量一般在400kg/m,正常施工速度一般在10~20cm/min。
