外墙保温材料旁站监理记录
- 格式:doc
- 大小:34.00 KB
- 文档页数:1
旁站监理记录表(外墙保温)
1. 工程信息
- 工程名称:外墙保温工程
- 工程地点:(填写具体地址)
- 施工单位:(填写施工单位名称)
- 监理单位:(填写监理单位名称)
- 监理人员:(填写监理人员姓名)
- 施工开始日期:(填写施工开始日期)
- 施工结束日期:(填写施工结束日期)
2. 监理记录
日期:(填写日期)
2.1 施工情况
- 天气情况:(填写当天天气情况)
- 施工人员:(填写当日施工人员数量)
- 施工材料:(填写使用的施工材料)
2.2 施工质量
- 工艺要求:(填写外墙保温工程的工艺要求)
- 施工方法:(填写施工所采用的方法)
- 监理人员评估:(填写监理人员对施工质量的评估)
2.3 安全管理
- 安全检查:(填写当日对施工现场的安全检查情况)- 安全问题:(填写发现的安全问题)
- 解决情况:(填写已解决的安全问题)
2.4 进展情况
- 完成工作量:(填写当日完成的工作量)
- 进度计划:(填写施工进度计划的情况)
- 延期情况:(如有延期,请填写延期情况说明)
2.5 现场问题
- 现场问题:(填写当日发现的施工现场问题)
- 处理情况:(填写对现场问题的处理情况)
2.6 其他事项
- 其他事项:(填写其他需要记录的事项)
3. 总结与建议
监理人员总结当日的施工情况,并提出改进建议和备注。
4. 监理人员签字
监理人员在每份监理记录表上签字确认。
以上内容供参考,具体信息请根据实际情况填写。
外墙保温旁站监理记录日期:XXXX年XX月XX日地点:XX工地监理人员:XXXX本次旁站监理的主要目的是对工地进行外墙保温工程的现场施工质量进行检查和记录,以下是本次旁站监理的记录:1.工地概况工地位于市区,采用XX保温材料进行外墙保温,总工期为XX天,已进行第X阶段施工。
现场工地平整,施工围挡完好,安全措施得当。
2.施工现场环境施工现场整洁有序,施工材料堆放整齐,通风良好,没有明显的污染物,符合环境保护要求。
3.施工材料和设备a.外墙保温材料:XXXXX(材料规格、品牌等)b.施工设备:涂料喷涂机、切割机、搅拌器等(设备名称、型号)4.施工工艺和过程a.固定墙体网格布置合理,网格与墙面之间固定牢固,无明显松动和浮动现象。
b.粘结剂施工均匀,与墙体紧密贴合。
c.施工现场使用的涂料和胶水材料无明显异味,符合环保要求。
d.外墙保温板切割及贴附工艺规范,无明显缝隙和错位现象。
e.外墙表面应保持平整,无凹凸不平、鼓起和开裂现象。
5.施工质量问题a.发现墙角部分保温板与墙体粘结剂不牢固,需要进行补强处理。
b.局部墙面贴板有明显露底现象,可能是施工过程中保温板未完全贴附导致,需进行修复。
c.处保温板与墙面之间有明显缝隙,需进行填补,确保保温层的连续性。
6.安全生产情况建设单位和施工方严格执行安全生产规章制度,工人配戴安全帽和防护手套,搭设安全网和警示牌。
没有发现施工现场存在威胁工人身体安全的问题。
7.施工进度施工进度与计划相符合,按照工期要求逐步进行。
8.问题整改和建议a.施工方需对发现的保温板粘结剂不牢固和贴板露底问题进行及时整改。
b.要求施工方加强对保温板与墙面之间的粘结工艺的质量把控。
c.监理人员建议施工方加强保温施工工艺的培训,提高工人的技术水平。
以上是本次旁站监理的记录,希望施工方能及时整改存在的问题并加强施工质量管理,确保工程按照规范要求顺利进行。
监理人员签名:XXXX。

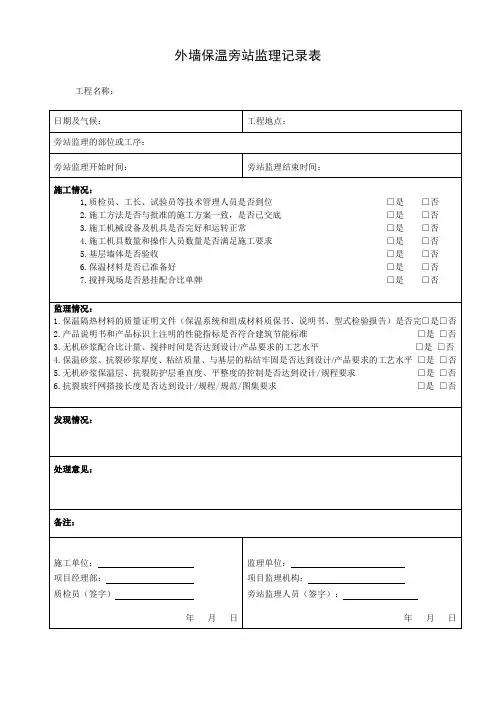

外墙保温旁站监理记录表工程名称:工程日期及气候:工程地点:旁站监理的部位或工序:旁站监理开始时间:旁站监理结束时间:施工情况:1.质检员、工长、试验员等技术管理人员是否到位□是□否2.施工方法是否与批准的施工方案一致,是否已交底□是□否3.施工机械设备及机具是否完好和运转正常□是□否4.施工机具数量和操作人员数量是否满足施工要求□是□否5.基层墙体是否验收□是□否6.保温材料是否已准备好□是□否7 .搅拌现场是否悬挂配合比单牌□是□否监理情况:保温隔热材料的质量证明文件〔保温系统和组成材料质保书、说明书、型式检验报告〕是否完□是□否2 .产品说明书和产品标识上注明的性能指标是否符合建筑节能标准□是□否3 .无机砂浆配合比计量、搅拌时间是否到达设计/产品要求的工艺水平□是□否4 .保温砂浆、抗裂砂浆厚度、粘结质量、与基层的粘结牢固是否到达设计/产品要求的工艺水平□是□否5 .无机砂浆保温层、抗裂防护层垂直度、平整度的控制是否到达设计/规程要求□是□否6 .抗裂玻纤网搭接长度是否到达设计/规程/标准/图集要求□是□否发现情况:处理意见:备注:施工单位:监理单位:工程经理部〔盖章〕:工程监理机构〔盖章〕:质检员〔签字〕:旁站监理人员〔签字〕:年月日年月日屋面保温旁站监理记录表工程名称:工程日期及气候:工程地点:旁站监理的部位或工序:旁站监理开始时间:旁站监理结束时间:施工情况:1.质检员、工长、试验员等技术管理人员是否到位□是□否2.施工方法是否与批准的施工方案一致,是否已交底□是□否3 .施工机械设备及机具是否完好和运转正常□是□否4.施工机具数量和操作人员数量是否满足施工要求□是□否5.基层是否清理并验收□是□否6.保温材料是否已准备好□是□否7.搅拌现场是否悬挂配合比牌□是□否监理情况:保温隔热材料的质量证明文件〔保温系统和组成材料质保书、说明书、型式检验报告〕是否完整。
□是□否2 .保温隔热材料导热系数、密度、抗压强度或压缩强度、燃烧性能是否符合设计要求。
B11
旁站监理记录表

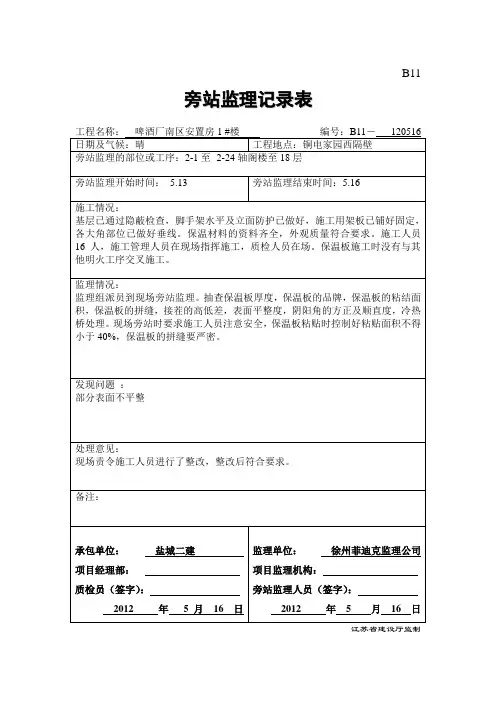

工程名称:啤酒厂南区安置房1 #楼编号:B11-120516 日期及气候:晴工程地点:铜电家园西隔壁
旁站监理的部位或工序:2-1至2-24轴阁楼至18层
旁站监理开始时间: 5.13 旁站监理结束时间:5.16
施工情况:
基层已通过隐蔽检查,脚手架水平及立面防护已做好,施工用架板已铺好固定,各大角部位已做好垂线。
保温材料的资料齐全,外观质量符合要求。
施工人员16人,施工管理人员在现场指挥施工,质检人员在场。
保温板施工时没有与其他明火工序交叉施工。
监理情况:
监理组派员到现场旁站监理。
抽查保温板厚度,保温板的品牌,保温板的粘结面积,保温板的拼缝,接茬的高低差,表面平整度,阴阳角的方正及顺直度,冷热桥处理。
现场旁站时要求施工人员注意安全,保温板粘贴时控制好粘贴面积不得小于40%,保温板的拼缝要严密。
发现问题:
部分表面不平整
处理意见:
现场责令施工人员进行了整改,整改后符合要求。
备注:
承包单位:盐城二建
项目经理部:
质检员(签字):
2012 年 5 月16 日监理单位:徐州菲迪克监理公司项目监理机构:
旁站监理人员(签字):
2012 年 5 月16 日
江苏省建设厅监制。
外墙保温监理旁站记录
大全
Company number【1089WT-1898YT-1W8CB-9UUT-92108】

表A.0.6旁站记录工程名称:
注:本表一式一份,项目监理机构留存
注:本表一式一份,项目监理机构留存
注:本表一式一份,项目监理机构留存
表A.0.6旁站记录
工程名称:
注:本表一式一份,项目监理机构留存
表A.0.6旁站记录
工程名称:编号:
注:本表一式一份,项目监理机构留存
表A.0.6旁站记录
工程名称:编号:
注:本表一式一份,项目监理机构留存
表A.0.6旁站记录
工程名称:编号:
注:本表一式一份,项目监理机构留存
表A.0.6旁站记录
工程名称:编号:
注:本表一式一份,项目监理机构留存
表A.0.6旁站记录
工程名称:编号:
注:本表一式一份,项目监理机构留存。
节能旁站监理记录表工程名称:尚城【冠亚、凯旋门】编号:日期及气候:2011.07.18工程地点7#楼旁站监理的部位或工序:7#楼外墙西立面第一遍无机砂浆保温层旁站监理开始时间:2011.07.18 07:30旁站监理结束时间:2011.07.18 05:00施工情况:作业人员4人,基层墙体验收合格,灰饼厚度符合要求,施工之前已对基层墙体进行浇水预湿,保温材料已准备好,搅拌现场悬挂配合比单牌,现场所需要的施工工具已准备齐全。
监理情况: 1.施工单位管理人员到场情况:项目经理,施工员、安全员、质检员到场。
2.检查无机砂浆配合比计量,搅拌时间,并见证抽取试块。
3.检查,控制保温砂浆、抗裂砂浆厚度。
4.无机砂浆保温层、抗裂防护层垂直度、平整度的控制。
5.锚固栓数量、位置、锚固深度的控制。
6.检查抗裂钢丝网搭接长度。
发现情况: 1. 现场管理人员未到现场。
2. 经现场抽检,个别区域保温砂浆厚度不符合要求。
处理意见: 1. 通知现场管理人员及时到场。
2。
对厚度不符合要求之处要求施工班组进行加厚。
备注:施工企业:项目经理部:质检员(签字):年月日监理企业:项目监理机构:旁站监理人员(签字):年月日旁站填写须知需检测项目:砌体的导热系数、密度、抗压强度;砂浆的抗压强度;增强网的力学性能、抗腐蚀性能门窗的气密性;玻璃遮阳系数;可见光透射比;中空玻璃露点砌体1、主控项目:(1)砖进场应具有出厂合格证,同时按规定数量抽样检查。
(2)水泥进场时检查水泥的品种、级别、包装日期、生产日期是否与所示合格证一样且符合规范要求;并对其强度、安定性等指标进行复验。
严禁使用含有氯化物的水泥或出厂日期超过3个月的水泥。
(3)砂浆配合比须在正式砌筑前提供;严禁使用红粘土做为砂浆掺合料。
(4)墙体施工时应注意墙面预留洞口及水电管线等预埋,严禁砌后凿打;予埋木砖应提前做好防腐处理、木纹与钉子垂直。
(5)砂浆应随拌随用,禁止使用隔日砂浆。
操作前要对砌筑用砖先行润湿,禁止干砖上墙。
装配式建筑外墙施工监理旁站记录
会议信息
- 日期:[填写日期]
- 时间:[填写时间]
- 地点:[填写地点]
会议目的
本次旁站会议的目的是对装配式建筑外墙施工进行监理,确保施工过程符合相关规范和标准,保障工程质量。
参会人员
- 监理单位:[填写监理单位名称]
- 施工单位:[填写施工单位名称]
- 装配式建筑项目负责人:[填写项目负责人名称]
- 其他相关人员:[填写其他人员名称]
会议内容
1. 监理单位汇报施工进展情况。
2. 施工单位详细介绍外墙施工方案,包括施工工艺、质量控制
措施等。
3. 监理单位对施工方案进行评估和核对,并提出意见和建议。
4. 现场检查施工过程中的关键环节,如基层处理、外保温材料
安装、外墙贴面等。
5. 监理单位就施工现场存在的问题提出整改要求,并书面记录。
6. 确认下一步施工计划和监理任务。
会议记录
[在此填写会议记录内容,包括各方发言、问题讨论、决策意
见等]
会议结论与建议
1. 监理单位要继续对外墙施工进行严格监督,确保施工质量。
2. 施工单位应按照监理单位的要求及时整改存在的问题。
3. 双方要加强沟通和协作,共同推进装配式建筑外墙施工进展。
4. 下次旁站会议将于[填写日期]举行,地点待定。
附件
- [填写附件名称及编号]
以上为装配式建筑外墙施工监理旁站记录。
建筑工程聚氨酯旁站监理记录 (一)近年来,随着我国经济的不断发展,建筑业也蓬勃发展。
在建筑工程中,聚氨酯泡沫施工技术的应用越来越广泛,而聚氨酯旁站监理记录也变得越来越重要。
本文将从以下几个方面进行探讨。
一、聚氨酯泡沫施工技术的特点聚氨酯泡沫是一种优质的保温材料,主要应用于建筑保温领域。
聚氨酯泡沫施工技术具有以下几个特点:1、施工方便。
聚氨酯泡沫可以通过喷涂或注入的方式进行施工,不需要特殊设备和大面积施工,可以在狭小空间内完成,节省了施工时间和成本。
2、保温性能好。
聚氨酯泡沫具有极佳的保温性能,具有密度小、导热系数低、保温效果好等优点。
3、耐火性好。
聚氨酯泡沫具有较好的阻燃性能,即使在火灾中也不容易燃烧,从而减少火灾的发生。
二、聚氨酯旁站监理记录的重要性为了确保聚氨酯泡沫施工的质量和安全,需要对施工过程进行严格监管。
而聚氨酯旁站监理记录就是对聚氨酯泡沫施工过程和质量的监督和记录。
它的重要性体现在以下几个方面:1、确保施工质量。
通过旁站监理记录,可以记录施工过程中的各个环节,发现施工中的问题并及时整改,以确保施工质量。
2、减少安全事故。
聚氨酯泡沫施工涉及到一定的危险性,如果监理不到位,很容易发生安全事故。
而聚氨酯旁站监理记录可以及时发现问题,防止安全事故的发生。
3、管理施工进度。
聚氨酯泡沫施工涉及到很多环节,如果不进行合理的计划和管理,很容易影响施工进度。
而通过聚氨酯旁站监理记录,可以对施工进度进行管控,保证施工进度的合理性。
三、聚氨酯旁站监理记录的格式和内容聚氨酯旁站监理记录应包含以下几个方面的内容:1、聚氨酯泡沫施工日期和地点。
2、聚氨酯泡沫施工环节的监理情况,包括聚氨酯泡沫喷涂和注入的施工情况,以及固化过程中的监测情况。
3、聚氨酯泡沫的保温性能测试情况,包括聚氨酯泡沫保温性能测试结果和测试方法等相关内容。
4、施工监理法律法规的执行情况。
包括切实执行相关法规、规范操作等情况。
5、聚氨酯泡沫问题整改情况,包括施工过程中发现的问题及时整改的情况。
