安全专项施工方案

1 爬模安全专项施工方案

1.1 爬升机构的安全保护系统及防护措施

1)爬升机构的安全保护

液压爬模的爬升机构,主要由带有爬升梯档和导轨与附着其上的上下换向盒和液压油缸等组成,并通过上换向盒上端的连接轴与爬架的竖向主承力架连成为整体。上下换向盒均设有能够自动导向的棘爪,改变换向盒的棘爪方向,实现提升爬架或导轨的功能转换。换向盒的上下轭能够自动导向,在实际升降过程中始终有一个爬升箱内的承力块交替地支撑在导轨梯档块上,实质上它既是升降机构也是防坠机构。

2)爬升机构的防倾装置

型导轨始终穿过两个附墙装置,附墙装置既有防倾覆功能,同时在主承力点的附墙装置内有一个导向锁定板,它控制了导轨的倾斜间距;架体通过上下换向盒抱住导轨,在架体爬升和固定状态下,换向盒都对架体有防倾作用。

3)架体与墙体的防护及架体间的防护

在爬模水平梁架上绑小横杆,在小横杆上铺设脚手板,通过附墙撑控制脚手板离墙的防护距离,要求脚手板离混凝土墙面的距离均应小于100mm。

各单独独立的架体在搭设的过程中留有100mm的空隙,以保证单独架体的爬升。为安全防护,在相邻架体的空隙处、架体平台与墙体间隙处铺设翻板,当架体爬升时将翻板翻开,架体爬升到位后,应立即将翻板铺好,并用安全网将各独立架体连接好。(翻板制作说明:翻板连接处可使用胶皮或折页等制作,其一段钉在靠近空隙的脚手板上,另一段钉在翻板上)

4)爬模各操作平台的连接

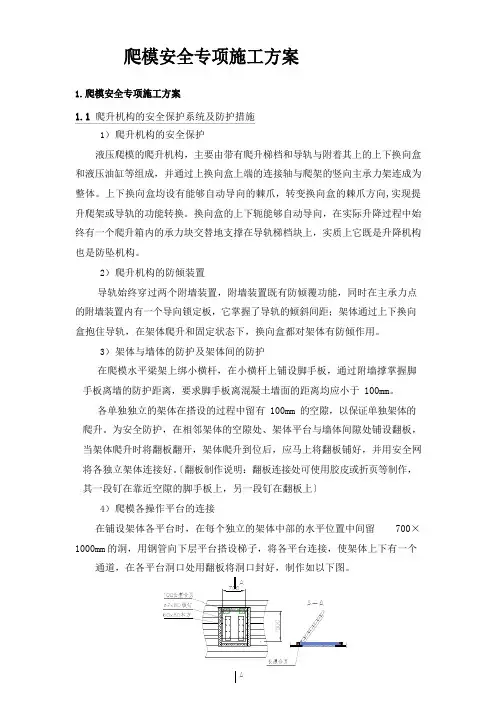

在铺设架体各平台时,在每个独立的架体中部的水平位置中间留700×1000mm的洞,用钢管向下层平台搭设梯子,将各平台连接,使架体上下有一个通道,在各平台洞口处用翻板将洞口封好,制作如下图。

5)内爬塔的安全使用

爬架的机位布置已经躲开塔吊位置,内爬塔的承重钢梁及基座在爬架安装之前就已经安装到位,爬架安装之后有足够的空间安装内爬塔标准节;架体主平台采用型钢焊接整体定型,保证与塔吊的相对位置不变。

6)分段位置架体的防护

由于架体是分段分片爬升,在每个架体端口的各个平台的相对标高1200mm 处加设一道护身栏杆,并设踢脚板,以防止人员和物料的坠落。

7)架体防雷措施

由于架体处于高空之中,可用导线将架体与主体结构的避雷带连起来以达到防雷作用。

8)液压爬模安全防火

由于液压爬架使用液压油作为动力介质,加之楼层施工需要电焊、气割的工具,容易产生明火,故应做好架体的防火措施。

1.2 爬架操作人员的要求

1)操作人员必须经过培训,经考核合格后持证上岗。未经培训的无证人员严禁上岗作业。

2)操作人员必须年满18岁,两眼视力均不低于1.0、无色盲、无听觉障碍,无高血压、心脏病、癫痫、眩晕和突发性昏厥等疾病。

3)爬模操作人员在进场后,应接受三级安全教育及爬模施工安全技术交底。

4)正确使用个人防护用品和采取安全防护措施。进入施工现场,必须戴好安全帽,作业时必须系好安全带,工具使用完要放在工具套内。

5)操作人员要有责任心,工作认真负责,严禁酒后作业和作业中玩笑戏闹。

6)操作人员必须遵循安全技术操作规程的规定进行作业。

1.3 爬架安装安全注意事项及技术要求

1)安装前检查现场所有的零部件质量和数量,符合要求后方可安装使用。

2)准确预埋好爬架附墙装置的预埋件孔位,是确保顺利爬升的重要环节,应严格控制预埋件垂直于墙体外表面,孔位前后左右偏差±2mm。

3)正常情况下,当剪力墙或梁混凝土强度达到15Mpa(计算说明书为10Mpa,为提高安全系数要求达到15Mpa)要求后,即可在预埋爬锥上安装附墙装置。先将受力螺栓预拧紧,待校正埋件挂座位置后用力拧紧受力螺栓,以保证其安全性。

4)架体支承跨度的布置,不能超过液压油缸的顶升能力。两附着点直线布置

不应大于5m。

5)架体的平台横梁悬挑长度,整体式爬架不得大于1/2水平支承跨度或2.5米,根据本工程的结构特点,四个角的部位采用悬挑,在搭设悬挑部位架体的时候须将悬挑部位上下通联,并将其向架体中间部位拉接,以保证其稳定性。

6)水平梁架、竖向主承力架及框架在两相邻附着支承装置处的高差应不大于20mm。

7)竖向爬模挂架和防倾导向装置的垂直偏差应不大于5‰或30mm。

8)本工程中所选择的爬模模板操作平台(爬模上部的三层平台)高度为7.2m。最上层平台为钢筋绑扎平台,设计荷载为3KN/M2。可以堆放少量材料。另一平台为模板对拉杆操作平台,设计荷载

为1.5KN/M2。

9)爬模安装到位后,为保证施工

安全,应及时按有关脚手架安全技术

规范要求,铺设脚手板及安全网。铺

设脚手板时应考虑架体单元体之间

爬升时留有100mm左右的间隙,以防

止爬升时相互碰撞。架体的底层和外围侧面,以及爬升时的架体开口端,爬升到位后用合页盖好,翻板盖好后,用插销锁紧,避免翻板掀开后零散物品坠落,并用安全网进行全封闭防护。

10)爬模安装完毕后,应由设备所有单位与安装使用单位的有关人员,共同对安装完的爬模进行安装检查验收(详见附表:爬架安装检查验收记录表),双方验收合格签字后方可投入使用。

1.4 爬架爬升安全注意事项及技术要求

1)爬模在爬升开始前,应对爬模系统作全面检查,拆除所有障碍物,确认符合要求后方可进行爬升。

2)爬模专职操作人员应严格执行爬架爬升作业的操作程序规定和技术要求。

3)施工期间应确保爬模的防坠、防倾装置必须灵敏、可靠、有效,电控液压爬升系统应操作平稳、安全可靠,超载保护和爬升同步的功能。

4)爬模爬升时,架体上不允许堆放与爬升无关的杂物。

5)爬模爬升时严禁操作人员停留在正在爬升的架体上,专业操作人员可站立于未爬升架体或其它有安全保护措施的位置进行操作。
