材料调差
- 格式:doc
- 大小:14.50 KB
- 文档页数:3
公路工程材料调差方案一、项目背景公路工程是指为了满足公路通行需求而进行的道路建设和维护工程。
公路工程材料的质量是保证公路工程工程质量和持久性的重要因素。
材料调差是指原设计材料性能不符合要求时,对材料进行替换或调整的工作。
在公路工程中,因为各种原因,材料的调差是常见的现象,不同的调差方案会对工程质量产生不同的影响。
二、材料调差的原因1. 市场供应和市场需求不匹配。
由于市场需求的变化以及供应商的原因,导致原材料供应不足或者质量不符合要求。
2. 施工单位或监理单位管理疏漏。
在进行工程施工过程中,对材料质量的监管不到位,导致使用了质量不符合要求的材料。
3. 设计参数的调整。
原设计参数与工程实际需求不匹配,需要对材料进行调整以满足实际要求。
4. 其他原因。
例如自然灾害、供应商破产等原因导致材料调差。
三、材料调差的影响1. 工程质量受损。
使用不符合要求的材料会直接影响工程的质量,可能导致工程的安全隐患,缩短工程的使用寿命。
2. 资金浪费。
为了更换或者调整材料,需要额外的资金投入,同时带来的后果可能会导致更大的经济损失。
3. 劳动力浪费。
更换或者调整材料需要额外的劳动力投入,会增加施工工期和成本。
4. 影响工程进度。
更换或者调整材料可能会引起工程进度的延误,导致工程无法按时完成。
四、材料调差的解决方案1. 严格遵守材料使用标准。
在工程实施中,必须按照国家相关标准使用符合要求的材料。
2. 建立健全的材料管理制度。
施工单位和监理单位要加强对材料的管理,确保不合格材料不得入场,对于有条件的材料要经过严格检测。
3. 与供应商建立合作关系。
与有信誉和资质的供应商建立稳定的合作关系,确保原材料的供应可靠。
4. 加强技术质量监督。
对公路工程施工过程中的材料及时监督,确保施工材料的合格和使用合格。
5. 制定合理的材料调差方案。
在材料出现调差时,应对调差情况进行评估和分析,通过科学合理的方法和技术对材料进行替换或者调整。
五、材料调差方案的实施1. 材料质量调差的原因调查。
材料调差规定范文材料调差是指在工程建设中,根据实际的施工条件对设计材料规格及数量进行调整的一种措施。
材料调差规定是为了适应现场实际情况,保证施工安全、提高工程质量而制定的一套规范。
一、材料调差的目的1.适应施工现场情况。
由于施工现场的地质、环境等条件,可能会与设计时的预设条件不完全相符。
因此,通过材料调差可以使得材料的规格及数量能够更好地适应施工现场的实际情况。
2.提高工程质量。
通过材料调差,可以根据实际情况选择更加适合的材料,以确保工程质量的合格性和可持续性。
3.提高施工效率。
通过材料调差,可以避免因为材料规格不合适而导致的施工延误和质量问题,从而更好地提高施工效率。
4.控制工程成本。
通过材料调差,可以根据实际情况选择更加经济合理的材料,以控制工程成本。
二、材料调差规定的内容1.材料规格的调整。
根据实际施工条件,对材料的规格进行调整。
比如,在地质条件较差的区域,可以对钢材的规格进行提高,以增加工程的抗力。
而在地质条件较好的区域,则可以对钢材的规格进行降低,以降低成本。
2.材料数量的调整。
根据实际施工情况,对材料的数量进行调整。
比如,在施工现场由于施工难度增加,可以适当增加钢筋的用量,以加强工程的抗震性。
3.材料的替代使用。
当其中一种材料在施工现场无法获取时,可以根据设计人员的要求,合理地替代使用其他符合材料性能要求的材料。
比如,在混凝土配方中可以根据实际情况,替代使用其他品牌的胶凝材料。
4.材料的加工方式调整。
根据施工现场的实际情况,可以调整材料的加工方式。
比如,在施工现场由于场地受限,无法使用大型机械设备时,可以采用手工加工的方式对材料进行处理。
三、材料调差规定的执行流程1.提出申请。
施工单位在施工前,根据实际情况提出材料调差的申请,包括调整的内容、原因及材料替代方案等相关信息。
2.审批申请。
建设单位组织相关专业人员对申请进行审查,并在审查合格后进行批准。
3.实施材料调差。
施工单位按照审批的方案进行调整材料,确保符合规定。
材料调差规定材料调差是指在生产加工过程中,由于各种原因导致原材料的成分、性能、尺寸等与设计要求或标准规定不符的情况。
为了保证产品质量和生产安全,对材料调差的规定必须严格执行,以下是对材料调差规定的详细说明。
一、调差原因分析。
1. 原材料质量不合格,原材料的质量直接影响产品的质量,如果原材料本身存在质量问题,就会导致材料调差的发生。
2. 生产加工工艺不当,在生产加工过程中,如果操作不当或者设备故障,就会导致材料的成分、性能、尺寸等发生调差。
3. 人为操作失误,操作人员在操作过程中出现失误,也会导致材料调差的发生。
二、调差的分类。
根据调差的原因和性质,可以将材料调差分为临时调差和永久调差两种类型。
1. 临时调差,是指在一定条件下,材料的性能、尺寸等与设计要求或标准规定不符,但在一定条件下可以继续使用,不会对产品质量和生产安全造成严重影响。
2. 永久调差,是指材料的性能、尺寸等与设计要求或标准规定不符,不符合使用要求,需要立即停止使用,并进行整改或更换。
三、调差的处理。
1. 临时调差的处理,对于临时调差的材料,需要及时记录并通知相关部门,同时制定相应的控制措施,确保在一定条件下可以继续使用,同时要及时进行整改,消除调差原因。
2. 永久调差的处理,对于永久调差的材料,需要立即停止使用,并进行详细的分析原因,制定整改措施,并对相关人员进行责任追究,确保类似问题不再发生。
四、调差的预防措施。
1. 严格把关原材料质量,建立完善的原材料采购和检验制度,确保原材料的质量符合要求。
2. 加强生产加工工艺的管理,制定详细的操作规程和操作流程,确保生产加工过程中不出现失误。
3. 增加操作人员的培训和考核,提高操作人员的技术水平和操作技能,减少人为操作失误的发生。
五、结语。
材料调差对产品质量和生产安全都会造成严重影响,因此对材料调差的规定必须严格执行,只有通过严格的管理和规范的操作,才能有效地预防和处理材料调差,确保产品质量和生产安全。

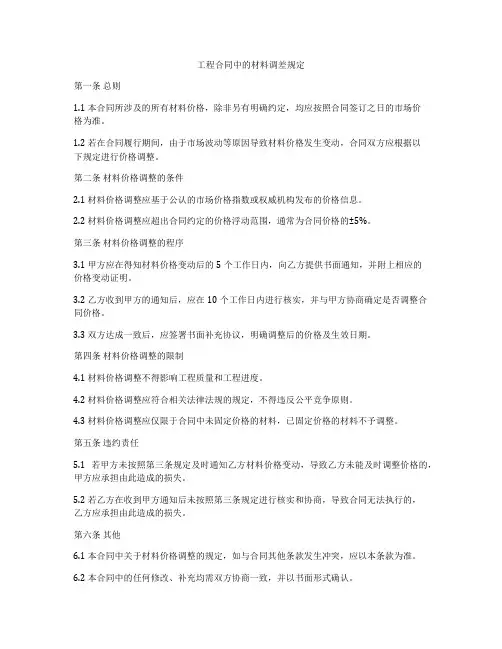

工程合同中的材料调差规定
第一条总则
1.1 本合同所涉及的所有材料价格,除非另有明确约定,均应按照合同签订之日的市场价
格为准。
1.2 若在合同履行期间,由于市场波动等原因导致材料价格发生变动,合同双方应根据以
下规定进行价格调整。
第二条材料价格调整的条件
2.1 材料价格调整应基于公认的市场价格指数或权威机构发布的价格信息。
2.2 材料价格调整应超出合同约定的价格浮动范围,通常为合同价格的±5%。
第三条材料价格调整的程序
3.1 甲方应在得知材料价格变动后的5个工作日内,向乙方提供书面通知,并附上相应的
价格变动证明。
3.2 乙方收到甲方的通知后,应在10个工作日内进行核实,并与甲方协商确定是否调整合同价格。
3.3 双方达成一致后,应签署书面补充协议,明确调整后的价格及生效日期。
第四条材料价格调整的限制
4.1 材料价格调整不得影响工程质量和工程进度。
4.2 材料价格调整应符合相关法律法规的规定,不得违反公平竞争原则。
4.3 材料价格调整应仅限于合同中未固定价格的材料,已固定价格的材料不予调整。
第五条违约责任
5.1 若甲方未按照第三条规定及时通知乙方材料价格变动,导致乙方未能及时调整价格的,甲方应承担由此造成的损失。
5.2 若乙方在收到甲方通知后未按照第三条规定进行核实和协商,导致合同无法执行的,
乙方应承担由此造成的损失。
第六条其他
6.1 本合同中关于材料价格调整的规定,如与合同其他条款发生冲突,应以本条款为准。
6.2 本合同中的任何修改、补充均需双方协商一致,并以书面形式确认。
结语:。

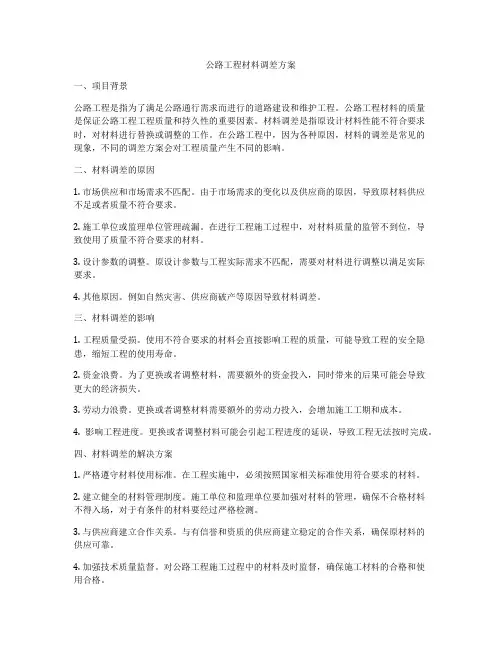

工程材料调差方案一、前言随着工程建设的不断发展,对于工程材料的调差工作也越来越重要。
调差工作是指在工程建设中,由于原材料供应商的原因或者其他特殊情况,需要对工程中的材料进行替换或者调整。
良好的调差方案不仅可以确保工程的顺利进行,还可以减少浪费和节约成本。
在本文中,将针对工程材料调差方案进行详细的讨论,从调差的原因、调差的程序、调差的管理、调差材料的检测和验收等多个方面进行分析和阐述。
二、调差的原因1. 原材料供应商的原因:原材料供应商可能会出现产品品质问题、生产能力不足等情况,导致无法按时供货或者提供不符合要求的产品。
2. 人为因素:工程中可能出现变更设计、施工进度的需要、施工质量要求等原因,需要对某些材料进行更换或者调整。
3. 天气因素:在某些天气条件下,比如雨雪天气,某些原材料的运输和储存可能会出现问题,需要对材料进行调整。
4. 工程施工进度:由于工程施工进度的需求,有时需要临时更换某些材料,以保证工程的进度。
5. 其他特殊情况:如政策调整、环保要求、市场供求关系等,都有可能导致工程材料的调差。
以上是一些可能导致工程材料调差的原因,建设单位和施工单位需要在正常的工作中时刻关注这些原因,以应对可能出现的情况。
三、调差的程序1. 提出调差申请:当工程中出现需要调差的情况时,相关责任单位需向建设单位提出调差申请,说明调差的原因、替换的材料、更换的数量、更换的时间等相关信息。
2. 审批调差方案:建设单位收到调差申请后,需对申请进行审查,确保调差的合理性和合法性,审批通过后,签署相关文件,并通知施工单位。
3. 采购调差材料:建设单位在审批通过调差方案后,需要及时采购调差的材料,确保替换的材料符合相关标准和质量要求。
4. 更换材料并进行记录:施工单位在获得调差材料后,需要按照调差方案的要求,及时更换材料,并做好相关记录,包括更换的时间、更换的数量、更换的原因等。
5. 跟踪管理和验收:建设单位需要对调差材料的使用情况进行跟踪管理,确保调差材料的使用合理和规范。

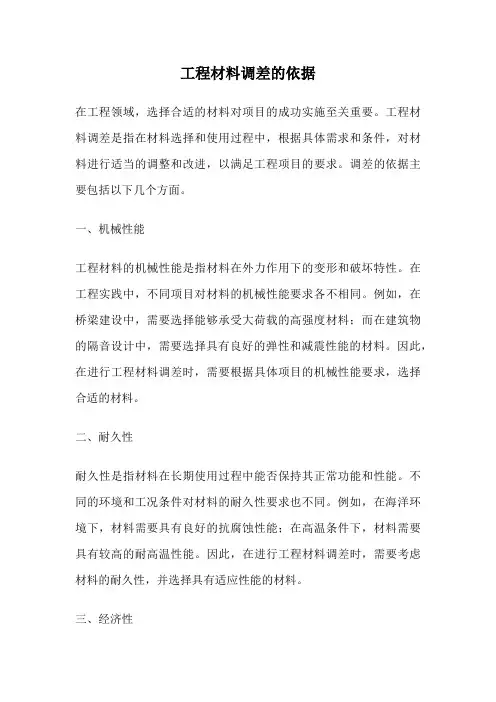

工程材料调差的依据在工程领域,选择合适的材料对项目的成功实施至关重要。
工程材料调差是指在材料选择和使用过程中,根据具体需求和条件,对材料进行适当的调整和改进,以满足工程项目的要求。
调差的依据主要包括以下几个方面。
一、机械性能工程材料的机械性能是指材料在外力作用下的变形和破坏特性。
在工程实践中,不同项目对材料的机械性能要求各不相同。
例如,在桥梁建设中,需要选择能够承受大荷载的高强度材料;而在建筑物的隔音设计中,需要选择具有良好的弹性和减震性能的材料。
因此,在进行工程材料调差时,需要根据具体项目的机械性能要求,选择合适的材料。
二、耐久性耐久性是指材料在长期使用过程中能否保持其正常功能和性能。
不同的环境和工况条件对材料的耐久性要求也不同。
例如,在海洋环境下,材料需要具有良好的抗腐蚀性能;在高温条件下,材料需要具有较高的耐高温性能。
因此,在进行工程材料调差时,需要考虑材料的耐久性,并选择具有适应性能的材料。
三、经济性经济性是指在满足项目要求的前提下,选择成本较低的材料。
工程项目通常需要大量的材料,因此,材料的成本对整个工程的投资和运营成本都有着重要的影响。
在进行工程材料调差时,需要综合考虑材料的性能和价格,并选择性价比较高的材料。
四、环境友好性环境友好性是指材料在生产、使用和废弃等环节对环境的影响程度。
随着社会的发展,人们对环境保护的要求越来越高。
因此,在进行工程材料调差时,需要选择对环境影响较小的材料,尽量减少对生态环境的破坏。
五、施工工艺性施工工艺性是指材料在施工过程中的可操作性和可塑性。
不同的材料对施工工艺的要求也不同。
例如,在建筑施工中,需要选择易于施工和安装的材料;在道路建设中,需要选择易于铺设和养护的材料。
因此,在进行工程材料调差时,需要考虑材料的施工工艺性,并选择易于操作的材料。
工程材料调差的依据主要包括机械性能、耐久性、经济性、环境友好性和施工工艺性等方面。
在进行材料选择和调整时,需要根据具体项目的要求,综合考虑这些因素,并选择最适合的材料,以确保工程项目的质量和效益。

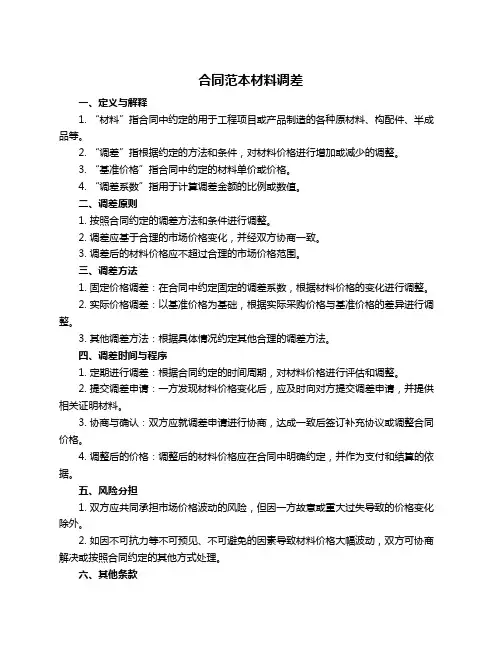

合同范本材料调差一、定义与解释1. “材料”指合同中约定的用于工程项目或产品制造的各种原材料、构配件、半成品等。
2. “调差”指根据约定的方法和条件,对材料价格进行增加或减少的调整。
3. “基准价格”指合同中约定的材料单价或价格。
4. “调差系数”指用于计算调差金额的比例或数值。
二、调差原则1. 按照合同约定的调差方法和条件进行调整。
2. 调差应基于合理的市场价格变化,并经双方协商一致。
3. 调差后的材料价格应不超过合理的市场价格范围。
三、调差方法1. 固定价格调差:在合同中约定固定的调差系数,根据材料价格的变化进行调整。
2. 实际价格调差:以基准价格为基础,根据实际采购价格与基准价格的差异进行调整。
3. 其他调差方法:根据具体情况约定其他合理的调差方法。
四、调差时间与程序1. 定期进行调差:根据合同约定的时间周期,对材料价格进行评估和调整。
2. 提交调差申请:一方发现材料价格变化后,应及时向对方提交调差申请,并提供相关证明材料。
3. 协商与确认:双方应就调差申请进行协商,达成一致后签订补充协议或调整合同价格。
4. 调整后的价格:调整后的材料价格应在合同中明确约定,并作为支付和结算的依据。
五、风险分担1. 双方应共同承担市场价格波动的风险,但因一方故意或重大过失导致的价格变化除外。
2. 如因不可抗力等不可预见、不可避免的因素导致材料价格大幅波动,双方可协商解决或按照合同约定的其他方式处理。
六、其他条款1. 本合同范本仅为参考,具体条款可根据实际情况进行修改和补充。
2. 本合同范本受[法律法规]的约束,双方应遵守相关法律法规。
3. 本合同范本一式两份,双方各执一份,具有同等法律效力。

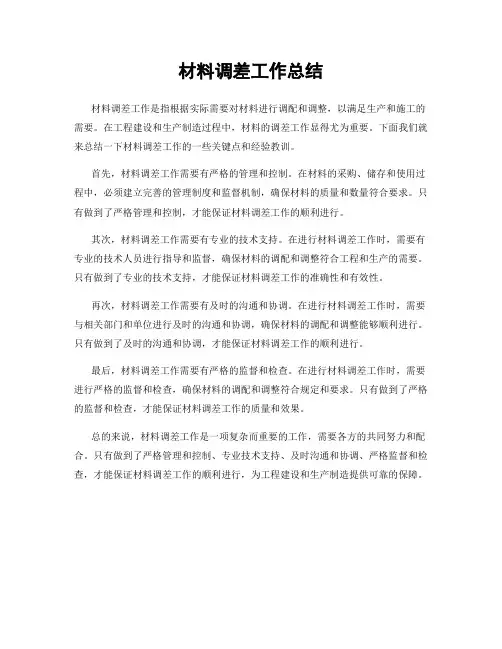

材料调差工作总结
材料调差工作是指根据实际需要对材料进行调配和调整,以满足生产和施工的需要。
在工程建设和生产制造过程中,材料的调差工作显得尤为重要。
下面我们就来总结一下材料调差工作的一些关键点和经验教训。
首先,材料调差工作需要有严格的管理和控制。
在材料的采购、储存和使用过程中,必须建立完善的管理制度和监督机制,确保材料的质量和数量符合要求。
只有做到了严格管理和控制,才能保证材料调差工作的顺利进行。
其次,材料调差工作需要有专业的技术支持。
在进行材料调差工作时,需要有专业的技术人员进行指导和监督,确保材料的调配和调整符合工程和生产的需要。
只有做到了专业的技术支持,才能保证材料调差工作的准确性和有效性。
再次,材料调差工作需要有及时的沟通和协调。
在进行材料调差工作时,需要与相关部门和单位进行及时的沟通和协调,确保材料的调配和调整能够顺利进行。
只有做到了及时的沟通和协调,才能保证材料调差工作的顺利进行。
最后,材料调差工作需要有严格的监督和检查。
在进行材料调差工作时,需要进行严格的监督和检查,确保材料的调配和调整符合规定和要求。
只有做到了严格的监督和检查,才能保证材料调差工作的质量和效果。
总的来说,材料调差工作是一项复杂而重要的工作,需要各方的共同努力和配合。
只有做到了严格管理和控制、专业技术支持、及时沟通和协调、严格监督和检查,才能保证材料调差工作的顺利进行,为工程建设和生产制造提供可靠的保障。

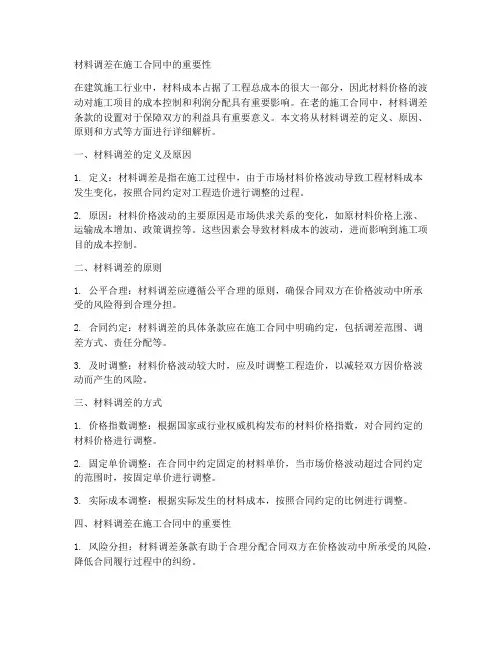

材料调差在施工合同中的重要性在建筑施工行业中,材料成本占据了工程总成本的很大一部分,因此材料价格的波动对施工项目的成本控制和利润分配具有重要影响。
在老的施工合同中,材料调差条款的设置对于保障双方的利益具有重要意义。
本文将从材料调差的定义、原因、原则和方式等方面进行详细解析。

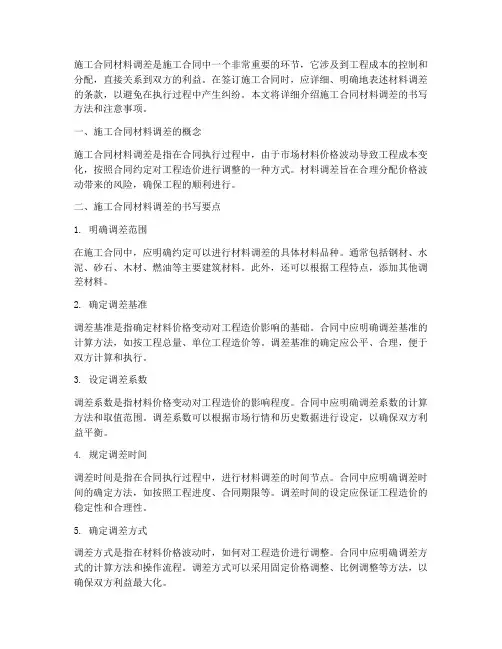

一、材料调差的定义及原因1. 定义:材料调差是指在施工过程中,由于市场材料价格波动导致工程材料成本发生变化,按照合同约定对工程造价进行调整的过程。
2. 原因:材料价格波动的主要原因是市场供求关系的变化,如原材料价格上涨、运输成本增加、政策调控等。
这些因素会导致材料成本的波动,进而影响到施工项目的成本控制。
二、材料调差的原则1. 公平合理:材料调差应遵循公平合理的原则,确保合同双方在价格波动中所承受的风险得到合理分担。
2. 合同约定:材料调差的具体条款应在施工合同中明确约定,包括调差范围、调差方式、责任分配等。
3. 及时调整:材料价格波动较大时,应及时调整工程造价,以减轻双方因价格波动而产生的风险。
三、材料调差的方式1. 价格指数调整:根据国家或行业权威机构发布的材料价格指数,对合同约定的材料价格进行调整。
2. 固定单价调整:在合同中约定固定的材料单价,当市场价格波动超过合同约定的范围时,按固定单价进行调整。
3. 实际成本调整:根据实际发生的材料成本,按照合同约定的比例进行调整。
四、材料调差在施工合同中的重要性1. 风险分担:材料调差条款有助于合理分配合同双方在价格波动中所承受的风险,降低合同履行过程中的纠纷。
2. 成本控制:通过材料调差,施工企业可以更好地控制工程成本,避免因价格波动导致的巨额损失。
3. 利润保障:材料调差有助于确保施工企业的合理利润,提高其参与项目的积极性。
4. 合同履行:明确材料调差条款有助于双方更好地履行合同,提高合同的履行率。
总之,在老的施工合同中,设置合理的材料调差条款对于保障双方的利益具有重要意义。
材料调差计算公式实例在工程实践中,建设工程材料价差调整通常采用以下几种方法。
1.按实调整法(即抽样调整法)此法是工程项目所在地材料的实际采购价(甲、乙双方核定后)按相应材料定额预算价格和定额含量,抽料抽量进行调整计算价差的一种方法。
按下列公式进行:某种材料单价价差=该种材料实际价格(或加权平均价格)-定额中的该种材料价格注:工程材料实际价格的确定①参照当地造价管理部门定期发布的全部材料信息价格②建设单位指定或施工单位采购经建设单位认可,由材料供应部门提供的实际价格某种材料加权平均价=∑Xi×J i÷∑Xi(i=1到n)式中Xi——材料不同渠道采购供应的数量Ji——材料不同渠道采购供应的价格某种材料价差调整额=该种材料在工程中合计耗用量×材料单价价差按实调差的优点是补差准确,计算合理,实事求是。
由于建筑工程材料存在品种多、渠道广、规格全、数量大的特点,若全部采用抽量调差,则费时费力,繁琐复杂。
2.综合系数调差法:此法是直接采用当地工程造价管理部门测算的综合调差系数调整工程材料价差的一种方法,计算公式为:某种材料调差系数=∑×K1(各种材料价差)K2式中:K1——各种材料费占工程材料的比重K2——各类工程材料占直接费的比重单位工程材料价差调整金额=综合价差系数×预算定额直接费综合系数调差法的优点是操作简便,快速易行。
但这种方法过于依赖造价管理部门对综合系数的测量工作。
实际中,常常会因项目选取的代表性,材料品种价格的真实性、准确性和短期价格波动的关系导致工程造价计算误差。
3.按实调整与综合系数相结合。
据统计,在材料费中三材价值占68%左右,而数目众多的地方材料及其它材料仅占材料费32%。
而事实上,对子目中分布面广的材料全面抽量,也无必要。
在有些地方,根据数理统计的A、B、C分类法原理,抓住主要矛盾,对A类材料重点控制,对B、C类材料作次要处理,即对三材或主材(即A类材料)进行抽量调整,其他材料(即B、C类材料)用辅材系数进行调整,从而克服了以上两种方法的缺点,有效地提高工程造价准确性,将预算编制人员从繁琐的工作中解放出来。
一、招标文件、施工合同必须明确计价中的风险内容及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围。
由于工程材料价格波动影响合同价款的,应由发承包双方合理分摊。
二、发承包双方应在招标文件及施工合同中明确约定工程计价中的材料价格风险范围、控制和处理原则。
发承包双方应当在施工合同中约定以下内容:
1.工程中主要建筑材料包含的材料范围
主要建筑材料是指用量较大、占工程造价比重较高的常用材料,其价格波动对工程造价影响明显,其余为非主要建筑材料。
发承包双方应在招标文件及合同中明确主要建筑材料的种类、名称等,例如钢筋、型材、商品砼、预拌砂浆、水泥、黄砂、碎石、砌块、混凝土制品、电线、电缆、沥青、石材、铝合金型材、玻璃、各类管材、沥青混凝土、水泥稳定碎石等。
如发承包双方无约定时,是否为主要建筑材料应按照单位工程投标文件中材料费占单位工程费的百分比来划分,材料费占单位工程费5%以上的各类材料为主要建筑材料,5%以下的各类材料为非主要材料。
2.承包方的投标价格中包含的主要建筑材料价格风险的幅度;
3.当主要建筑材料的价格波动超过投标价格中的风险幅度时的材料价格调整办法;
4.主要建筑材料数量的取定。
三、签订固定价格合同的建设工程在施工期间内,因建筑材料价格波动影响合同价格,在办理工程竣工结算时,材料价格风险调整计算方法应按合同约定进行,合同没有约定或约定不明确的,应按如下办法进行结算。
1.主要建筑材料费用占单位工程费用的比值a确定方法:
a=【单位工程某类别建筑材料工程总数量(包括变更调整数量)×中标单价/单位工程结算总造价(不含人工、材料风险价差部分)】×100%。
当a值>5%时,该建筑材料为主要建筑材料,当a值≤5%,该建筑材料为非主要建筑材料。
2.承包人应承担的主要建筑材料价格涨跌风险幅度b应为5%:
采用固定价格合同形式的建设工程,当工程施工期间非主要建筑材料价格上涨或下跌的,其差价均由承包人承担或收益;当工程施工期间主要建筑材料价格上涨或下跌幅度在5%以内(含5%)的,其差价由承包人承担或受益,超过5%的部分由发包人承担或受益。
3.主要建筑材料单价价差的取定:
应以工程所在地造价管理部门发布的材料指导价格为基准(缺指导价的材料以双方确认的市场信息价为准),差价为施工期间同类材料加权平均指导价格与合同工程基准日(招标工程以投标截止日前28天,非招标工程以合同签订前28天为基准日)当月的材料指导价格的差额。
施工期间主要建筑材料加权平均指导价=Σ(每月实际使用量×当月材料指导价)/该材料总用量。
4.主要建筑材料数量的取定:
原则上调整主要建筑材料的数量应为已标价工程量清单及其综合单价分析表中的含量乘以实际完成的相应工程量。
5.主要建筑材料价差调整金额的计算:
施工期间可调价材料价格的涨、跌幅度以工程基准日当月所采用的材料指导价格为基础,指导价格涨、跌幅度在b以内(含b)时,其差价由承包人承担或受益;涨、跌幅度超出b时,其超出部分的差价由发包人承担或受益,计算公式如下:
①上涨超出b时,差价(正值)=【施工期间可调价材料加权平均指导价格-基准日档期的月份指导价格×(1+b))】×该类主要建筑材料数量;
②下跌超出b时,差价(负值)=【施工期间可调价材料加权平均指导价格-基准日档期的月份指导价格×(1-b)】× 该类主要建筑材料数量。
6.主要建筑材料差价应根据计价定额规则计取相关费用和税金,并作为追加(减)合同价款和工程进度款同期支付。
7.因发包人原因造成工期延误的,延误期间发生的材料价格上涨差额由发包人承担;因承包人原因造成工期延误的,延误期间发生的材料价格上涨差额由承包人承担。
