材料调差计算表
- 格式:xls
- 大小:21.50 KB
- 文档页数:1
一、招标文件、施工合同必须明确计价中的风险内容及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围。
由于工程材料价格波动影响合同价款的,应由发承包双方合理分摊。
二、发承包双方应在招标文件及施工合同中明确约定工程计价中的材料价格风险范围、控制和处理原则。
发承包双方应当在施工合同中约定以下内容:1.工程中主要建筑材料包含的材料范围主要建筑材料是指用量较大、占工程造价比重较高的常用材料,其价格波动对工程造价影响明显,其余为非主要建筑材料。
发承包双方应在招标文件及合同中明确主要建筑材料的种类、名称等,例如钢筋、型材、商品砼、预拌砂浆、水泥、黄砂、碎石、砌块、混凝土制品、电线、电缆、沥青、石材、铝合金型材、玻璃、各类管材、沥青混凝土、水泥稳定碎石等。
如发承包双方无约定时,是否为主要建筑材料应按照单位工程投标文件中材料费占单位工程费的百分比来划分,材料费占单位工程费5%以上的各类材料为主要建筑材料,5%以下的各类材料为非主要材料。
2.承包方的投标价格中包含的主要建筑材料价格风险的幅度;3.当主要建筑材料的价格波动超过投标价格中的风险幅度时的材料价格调整办法;4.主要建筑材料数量的取定。
三、签订固定价格合同的建设工程在施工期间内,因建筑材料价格波动影响合同价格,在办理工程竣工结算时,材料价格风险调整计算方法应按合同约定进行,合同没有约定或约定不明确的,应按如下办法进行结算。
1.主要建筑材料费用占单位工程费用的比值a确定方法:a=【单位工程某类别建筑材料工程总数量(包括变更调整数量)×中标单价/单位工程结算总造价(不含人工、材料风险价差部分)】×100%。
当a值>5%时,该建筑材料为主要建筑材料,当a值≤5%,该建筑材料为非主要建筑材料。
2.承包人应承担的主要建筑材料价格涨跌风险幅度b应为5%:采用固定价格合同形式的建设工程,当工程施工期间非主要建筑材料价格上涨或下跌的,其差价均由承包人承担或收益;当工程施工期间主要建筑材料价格上涨或下跌幅度在5%以内(含5%)的,其差价由承包人承担或受益,超过5%的部分由发包人承担或受益。
甘建价(2010)21号2010年四季度装饰人工指导价一类工程:85二类工程:80三类工程:70四类工程:65甘建价(2011)19号2011年一季度装饰人工指导价一类工程:90二类工程:85三类工程:75四类工程:70甘建价(2011)24号2011年二季度装饰人工指导价一类工程:90二类工程:85三类工程:75四类工程:70甘肃:二类材料调差系数表兰州市2009年一季度二类材料指导价差调整系数兰州市2009年二季度二类材料指导价差调整系数兰州市2009年三季度二类材料指导价差调整系数兰州市2009年四季度二类材料指导价差调整系数兰州市2010年四季度二类材料指导价差调整系数兰州市2011年一季度二类材料指导价差调整系数兰州市2011年二季度二类材料指导价差调整系数兰州市2011年二季度商砼市场参考价甘建价[2011]215规定:税金调整关于调整甘肃省建设工程人工单价的通知甘建价[2010]286号各市、州建设局,甘肃矿区建委,省级有关厅、局、总公司,各有关建设、设计、施工、工程造价咨询单位:为了适应工程计价改革工作的需要,科学合理确定工程造价,保证工程质量和安全,维护建设工程发包与承包双方的合法权益,正确引导建设市场健康有序发展。
结合我省建筑市场人工费上涨的实际,经调查研究,决定对我省现行建设工程人工单价进行调整。
现将有关事宜通知如下:一、人工单价在省建设厅原《关于颁发“甘肃省建设工程人工单价”的通知》(甘建价[2004]125号)中“甘肃省建设工程人工单价”1.528的基础上统一上调30%(建筑装饰工程、抗震加固维修工程除外)的系数。
二、人工单价的调整系数按甘建价 [2009]358号文规定的计算程序计算,调整后的人工费差额除计取税金外,不再计取其他任何费用。
三、本通知的人工单价调整系数自二○一○年七月一日起执行。
四、本通知下发之日前已办理结算的工程不再调整。
五、凡未办理《甘肃省建设工程费用标准证书》的建筑业企业,一律不得执行本次调整人工单价的通知。

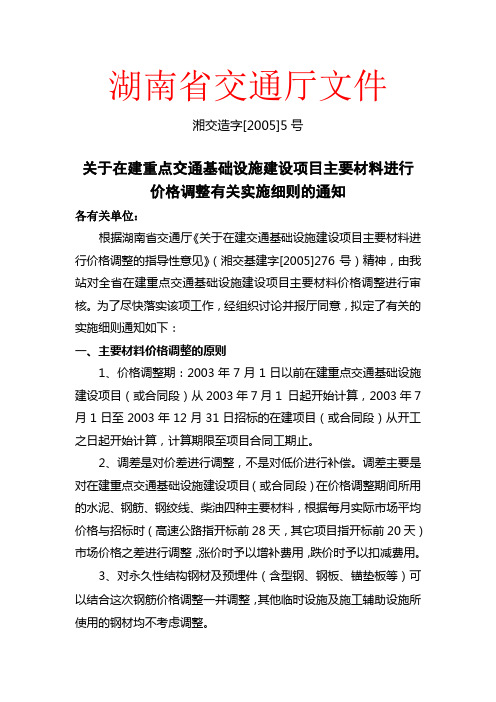

湖南省交通厅文件湘交造字[2005]5号关于在建重点交通基础设施建设项目主要材料进行价格调整有关实施细则的通知各有关单位:根据湖南省交通厅《关于在建交通基础设施建设项目主要材料进行价格调整的指导性意见》(湘交基建字[2005]276号)精神,由我站对全省在建重点交通基础设施建设项目主要材料价格调整进行审核。
为了尽快落实该项工作,经组织讨论并报厅同意,拟定了有关的实施细则通知如下:一、主要材料价格调整的原则1、价格调整期:2003年7月1日以前在建重点交通基础设施建设项目(或合同段)从2003年7月1 日起开始计算,2003年7月1日至2003年12月31日招标的在建项目(或合同段)从开工之日起开始计算,计算期限至项目合同工期止。
2、调差是对价差进行调整,不是对低价进行补偿。
调差主要是对在建重点交通基础设施建设项目(或合同段)在价格调整期间所用的水泥、钢筋、钢绞线、柴油四种主要材料,根据每月实际市场平均价格与招标时(高速公路指开标前28天,其它项目指开标前20天)市场价格之差进行调整,涨价时予以增补费用,跌价时予以扣减费用。
3、对永久性结构钢材及预埋件(含型钢、钢板、锚垫板等)可以结合这次钢筋价格调整一并调整,其他临时设施及施工辅助设施所使用的钢材均不考虑调整。
4、价格调整材料数量计算,以承包人实际完成,经监理工程师确认,由业主批准的每月计量为依据。
各项目公司根据项目具体情况确定进行材料价格调整的计量项目,各计量项目材料用量统一按本实施细则“材料用量计算方法”执行。
二、材料用量计算方法对于进行价格调整的工程计量项目,按以下计算规则和指标换算成予以价格调整的材料用量。
㈠钢材Ⅰ、Ⅱ级钢筋用量按计量数量,由于通道、涵洞工程按涵身长度计量,且结构尺寸个体差异大,钢筋消耗量则根据设计图纸或变更文件分座计算;预应力粗钢筋用量按计量数量;永久性结构钢材及预埋件用量按设计图纸数量。
㈡钢绞线钢绞线用量按计量数量。
㈢水泥软基处理、水泥稳定料(底)基层、水泥混凝土路面水泥消耗量以批准的生产配合比为准。

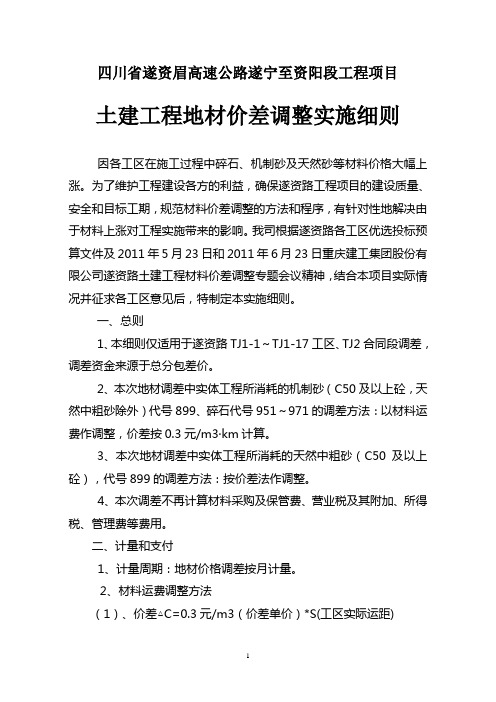

四川省遂资眉高速公路遂宁至资阳段工程项目土建工程地材价差调整实施细则因各工区在施工过程中碎石、机制砂及天然砂等材料价格大幅上涨。
为了维护工程建设各方的利益,确保遂资路工程项目的建设质量、安全和目标工期,规范材料价差调整的方法和程序,有针对性地解决由于材料上涨对工程实施带来的影响。
我司根据遂资路各工区优选投标预算文件及2011年5月23日和2011年6月23日重庆建工集团股份有限公司遂资路土建工程材料价差调整专题会议精神,结合本项目实际情况并征求各工区意见后,特制定本实施细则。
一、总则1、本细则仅适用于遂资路TJ1-1~TJ1-17工区、TJ2合同段调差,调差资金来源于总分包差价。
2、本次地材调差中实体工程所消耗的机制砂(C50及以上砼,天然中粗砂除外)代号899、碎石代号951~971的调差方法:以材料运费作调整,价差按0.3元/m3·km计算。
3、本次地材调差中实体工程所消耗的天然中粗砂(C50及以上砼),代号899的调差方法:按价差法作调整。
4、本次调差不再计算材料采购及保管费、营业税及其附加、所得税、管理费等费用。
二、计量和支付1、计量周期:地材价格调差按月计量。
2、材料运费调整方法(1)、价差△C=0.3元/m3(价差单价)*S(工区实际运距)(2)、数量V:按各工区优选预算文件中定额消耗量计算该清单细目的材料消耗;变更项目按业主新增单价的原则批准的预算单价中的材料消耗量计算。
(3)、价差调整费用:△Ct=△C×V(4)、计量表格见附表2、附表3。
3、价差调整方法(1)、价差△C=Ca-C0Ca: 280元/m3,由集团审计、集团纪委、物流公司、遂资公司、土建总承包单位及各参建单位共同确定的价格,如天然中粗砂的价格继续上涨,其风险由各工区自行承担;C0:各工区优选投标预算材料价格。
(2)、数量V:按各工区优选预算文件中定额消耗量计算该清单细目的材料消耗;变更项目按业主新增单价的原则批准的预算单价中的材料消耗量计算。

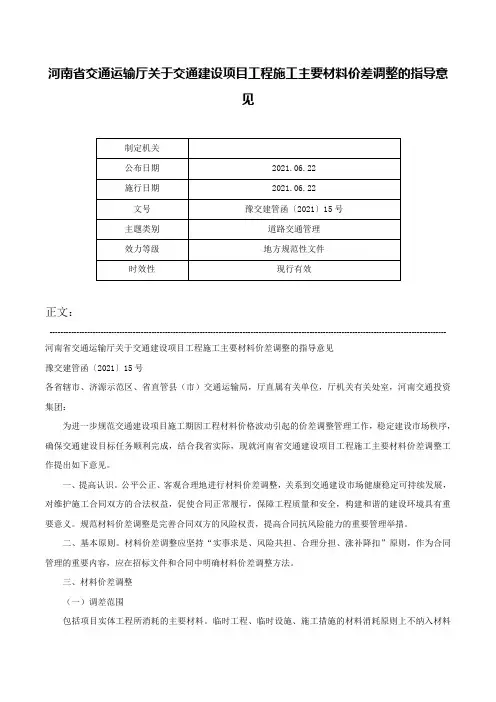

高速公路建设项目工程施工主要材料价差调整指导意见第一条 为规范集团所属高速公路建设项目主要材料价差调整工作,根据省交通运输厅《关于印发〈河南省交通建设项目工程施工主要材料价差调整指导性意见〉的通知》(豫交〔2011〕42号)精神,本着公平、合理、风险共担和规范操作的原则,制订本指导意见。
第二条高速公路项目施工招标文件或合同文件中拟约定进行材料价差调整时,应结合本项目工程特点确定参与材料价差调整的材料品种,但材料品种、风险幅度、基准价和调整价取定方法、调整周期等内容,原则上不应超出豫交〔2011〕42号文件相应要求范围。
由于项目特殊性需超出以上范围的,应经项目主管单位初审同意后上报集团,报省交通运输厅同意后方可进行。
第三条 仅对主体工程进行材料价差调整,房建、机电、交安、绿化工程不予调整材料价差。
第四条 材料调整价原则上应采用河南省交通工程定额站发布的当期指导价。
对于仅发布出厂价和未发布指导价的材料,项目公司应组织监理、施工单位共同调查核实料场、出厂价、运距、运价等,计算工地材料价格,并书面确认作为材料调整价。
确定料场应按就近原则,必须采用运距较远的料场时,应事先由项目— 2 —公司批准,并书面说明。
第五条 对于仅发布出厂价和未发布指导价的材料,项目公司应于每月25日至月底组织进行一次调查、核实、计算和书面确认,每半年将各月确认的材料价格报项目主管单位备案。
第六条 材料价差调整应按季度进行。
调整价应采用总监签认的计量支付证书时间所在季度的材料价格。
需经调查核实计算并书面确认的材料价格,按季度内各月算术平均取定。
材料价差不计税金等其他费用。
第七条 调差材料数量应按实体工程数量分析计算,不计损耗。
计算原则如下:(一)钢材数量按计量数量计算。
(二)水泥混凝土、水泥砌筑砂浆、底基层、基层中的水泥、砂石、生石灰、片石等和沥青混合料中的砂石等地材数量按实体计量体积,以施工配合比分析计算。
其中,沥青路面用碎石与普通碎石分别分析计算。
电子表格Excel在工程造价中的应用之材料调差By:DP【摘要】随着一系列三维建模软件及计价软件的发展,造价从业人员工作效率也随之提高。
但在实际工作中,有些细节计量计价软件无法处理。
这就要回到传统的计量计价软件上,最常用的就是应Excel软件。
Excel在工程造价方面的应用很广,如编制定额单位估价表,工程量清单报价,工程量零星计算等。
本文着重介绍Excel应用之材料调差。
【关键词】:造价信息、材料调差、风险幅度、数轴、MAX、MIN、IF一、引言在工程实践中,建设工程材料价差调整通常有几种方法,以下两种是比较典型的造价信息调整差额及价格指数调整法:1.价格指数调整法:它是按照当地造价管理部门公布的当期建筑材料价格或价差指数逐一调整工程材料价差的方法。
这种方法属于抽量补差,计算量大且复杂,常需造价管理部门付出较多的人力和时间。
具体做法是先测算当地各种建材的预算价格和市场价格,然后进行综合整理定期公布各种建材的价格指数和价差指数[3]。
计算公式为:某种材料的价格指数=该种材料当期预算价÷该种材料基期的取定价某种材料的价差指数=该种材料的价格指数-1本方法适合工程材料少结构不复杂的工程,如道路桥梁等,其优点是能及时反映建材价格的变化,准确性好,适应建筑工程动态管理。
2.造价信息调整差额:本方法按照2013《建设工程工程量清单计价规范》,材料、工程设备价格变化按照发包人提供的本规范附录L.2的表21,由发承包双方约定的风险范围按下列规定调整合同价款[1]:1)承包人投标报价中材料单价低于基准单价:施工期间材料单价涨幅以基准单价为基础超过合同约定的风险幅度值,或材料单价跌幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。
2)承包人投标报价中材料单价高于基准单价:施工期间材料单价跌幅以基准单价为基础超过合同约定的风险幅度值,或材料单价涨幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。
