最新一建喷锚暗挖法施工技术讲义汇总
- 格式:doc
- 大小:571.50 KB
- 文档页数:12

1K413040 喷锚暗挖(矿山)法施工整体施工流程:预加固,预支护——土方开挖——初期支护——防水层——二次衬砌——监控测量(其中监控测量关联第七章的相关内容)1K413041 喷锚暗挖法的掘进方式选择一,浅埋暗挖法与掘进方式1,全断面开挖法适用环境:土质稳定,断面较小,适宜人工开挖或小型机械作业—地层好,跨度小于等于8m;开挖顺序:自上而下一次成型优点:可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成;缺点:对地质条件要求严格2:台阶开挖法适用环境:地层较差,跨度小于等于10m;开挖顺序:将结构断面分成两个以上部分,先进行上部开挖,再进行下部开挖。
优点:具有足够的作业空间和较快的施工速度。
注意事项:台阶数不能过多,台阶长度应该控制在1D;3,环形开挖预留核心土法a,适用环境:地层差,跨度小于等于12m。
是城市第四纪软土地层浅埋暗挖法最常用的一种标准掘进方式。
b,开挖顺序:环形(1,2,3),上部核心土(4),下部台阶(5)。
c,注意事项:环形开挖进尺为0.5~1m。
台阶长度控制在1D。
4,单侧壁导坑法a,适用环境:地层差,跨度小于等于14m;b,开挖顺序:先侧壁导坑1,再上台阶2,下台阶3;c,注意事项:侧壁导坑宽度不宜超过0.5倍洞宽;5,双侧壁导坑法a,适用环境:小跨度,连续使用可扩大跨度;b,开挖顺序:先左右两侧导坑1,再上部核心土2,下台阶3;c,注意事项:侧壁导坑不宜超过短面最大跨度的1/3;6,中隔壁法和交叉中隔壁法a,适用环境:地层差,跨度小于等于18m;地层差,跨度小于等于20m;b,在CD法基础上加设临时仰拱,即成为交叉中隔壁法。

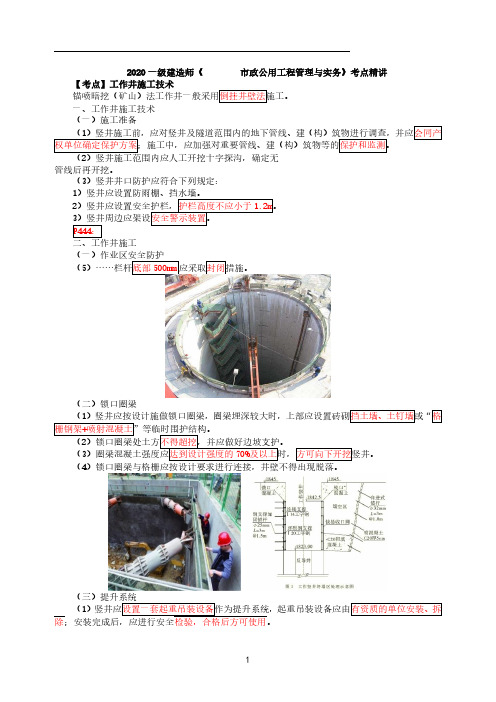

7.中洞法,侧洞法,柱洞法,洞桩法a,适用环境:小跨度,连续使用可扩大跨度;沉降小;防水差;小跨度,连续使用可扩大跨度;沉降大;防水差;多层多跨;沉降大,防水差;多层多跨;沉降大,防水差;1K413042 工作井施工技术锚喷暗挖法工作井是为隧道施工而设置的竖向通道,一般采用倒挂井壁法;一,工作井施工技术1,施工准备a,施工前,对竖井及隧道范围内的地下管线,建筑物进行调查,并确定保护方案;b,施工机具,运输车辆距离工作井边缘的距离,其最外着力点与井边距离不得小于1.5m;c,护栏高度不低于1.2m,栏杆底部500mm应采取封闭措施;d,井口2m范围内不得堆放材料;e,楼梯梯道的宽度不应小于1.0m;2,锁扣圈梁a,锁扣圈梁处土方不得超挖,不应做好边坡防护;b,圈梁混凝土强度应达到设计强度的70%及以上;3,竖井开挖与支护a,井口应设置挡水墙,四周地面应硬化处理;b,应对称,分层,分块开挖;每一分层的开挖,应遵循开挖周边,后开挖中部的顺序;c,初期支护应尽快封闭成环;d,施工平面尺寸和深度较大的竖井时,应根据设计要求及时安装临时支撑;二,马头门施工技术1,马头门的开挖应破除竖井井壁,宜按照先拱部,再侧墙,最后底板的顺序破除;a,隧道掘进方式为环形开挖预留核心土法时,马头门施工顺序:开挖上台阶时,应保留核心土;安装上部钢隔栅,连接纵向钢筋,挂钢筋网,喷射混凝土;上台阶掌子面进尺3~5m时开挖下台阶,破除下台阶隧道洞口竖井井壁;开挖下台阶土方:安装下部钢隔栅,连续纵向钢筋,挂初支钢筋网,喷射墙体及仰拱混凝土;2,马头门处隧道应密排三榀格栅钢架;3,同一竖井内的马头门不得同时进行施工;4,马头门标高不一致时,遵循”先低后高“的原则;5,施工中严格贯彻:”管超前,严注浆,短开挖,强支护,勤量测,早封闭“6:开挖过程中加强监测,出现坍塌征兆或者支护结构较大变形,停止作业;7,停止开挖时,及时喷射混凝土封闭掌子面;1K413043 超前预支护及预加固施工技术超前预支护及预加固采取的措施主要有:超前小导管深孔注浆管棚支护一,超前小导管注浆加固1,应用范围:可以配套使用多种注浆材料,施工速度快,施工机具简单,工序交接容易,是暗挖隧道常用的超前预支护措施。
2020一级建造师《市政公用工程管理与实务》考点精讲【考点】超前预支护及预加固施工技术根据地质条件、地下水状况、施工方法以及环境条件等因素,地层超前预支护及预加固可采(1(2(3(一)适用条件(1)能配套使用多种(2超前小导管注浆和超前预加固处理方法。
(二)技术要点双层超前小导管;2倍,宜为)前后两排小导管的水平支撑搭接长度不应小于1m。
(4)超前小导管的成孔工艺应根据地层条件进行选择,应尽可能减少对地层的扰动。
1)水泥:强度等级2)水玻璃:浓度3)外加剂:视不同地层和注浆工艺进行选择。
(8)注浆施工应符合下列要求:0.1~0.4MPa,注浆终压应由地层条件和周边环境控2min。
3.2km,断面尺寸为 3.5m。
隧道穿越砂土层和砂AB专业公司。
B公司依据AB公司在距工作竖井48m发现A公司项目部工程资料中初期支护资料不全,(2)B公司采用劈裂注浆法是否正确?如不正确,应采取什么方法?哪些浆液可供选用?(3)分析注浆过程中地表隆起的主要原因,给出防止地表隆起的正确做法。
公司在工程资料管理方面应改进之处。
(3现场试验确定。
可参考表1K413043进行选择。
(7)整施工工艺参数。
(10.5~1.5MPa,并应根据地层条件和隧道埋深选择注浆终压大小。
管线2)单孔结束标准:①注浆压力逐步升高至设计终压,并继续注浆10min以上。
20L/min。
3(9)经检查确认注浆效果符合要求后方可开挖。
(一)结构组成与适用条件1.结构组成(1)(2(3)以便提高钢管自身刚度和强度。
2.适用条件(1)如极破碎岩体、塌方体、程。
(212)穿越地下和地面结构物修建地下工程;3)修建大断面地下工程;4)隧道洞口段施工;5)通过断层破碎带等特殊地层;6)特殊地段,如大跨度地铁车站、重要文物保护区、河底、海底的地下工程施工等。
(1(218mm钢管,相应(如:防坍塌、控制建(构)筑物变形等)45)钢管宜沿隧道开挖轮廓线纵向近水平方向或按纵坡要求设置。

轨道交通工程(26个考点)喷锚暗挖掘进方式选择P162 ★★★要求:1. 浅埋暗挖掘进方式;2. 掘进方式及其选择条件;近三年考情:2016年2017年2018年喷锚暗挖掘进方式选择★★★一、常见浅埋暗挖典型施工方法浅埋暗挖法修建隧道及地下工程主要施工方法:全断面法,正台阶法,正台阶环形开挖法,单侧壁导坑法,双侧壁导坑法,中隔壁法,交叉中隔壁法,中洞法、侧洞法、柱洞法。
喷锚暗挖掘进方式选择★★★(一)全断面法土质好,断面小(≤8m);一次开挖成形并及时初支;扰动次数少,工序简单,便于机械化;要求围岩足够自稳性。
喷锚暗挖掘进方式选择★★★(二)台阶开挖法土质较好隧道、软弱围岩、第四纪沉积地层隧道(≤10m)。
空间足,速度快,适用性强。
正台阶法能较早使支护闭合,有利于控制其结构变形及由此引起的地面沉降。
台阶数不宜太多,第四纪地层,台阶长度<1D。
岩石地层,破碎段可配合挂网喷锚支护施工。
喷锚暗挖掘进方式选择★★★(三)环形开挖预留核心土法适用一般土质或易坍塌软弱围岩、断面较大隧道施工。
城市第四纪软土地层浅埋暗挖法最常用的标准掘进方式。
≤12m;环形开挖进尺0.5~1.0m,不宜过长。
台阶长度一般控制在1D内。
作业流程:开挖环形拱部→架立钢支撑→挂网喷混凝土→开挖核心土和下台阶→初次衬砌封闭成环。
迅速及时建造拱部初次支护,核心土增强了开挖面稳定性;开挖多次扰动围岩,封闭成环的时间要长;常要结合辅助措施预加固。
喷锚暗挖掘进方式选择★★★(四)单侧壁倒坑法单侧壁导坑法适用于断面跨度大、地表沉陷难于控制的软弱松散围岩中。
侧壁导坑→上台阶→下台阶。
≤14m;导坑≯0.5倍洞宽。
喷锚暗挖掘进方式选择★★★(五)双侧壁导坑法(眼镜工法)当隧道跨度很大、地表沉陷要求严格、围岩条件特别差、单侧壁导坑法难以控制围岩变形时,可采用双侧壁导坑法。
导坑宽度不宜超过跨度的1/3,前后错开,互不影响;初期支护各自封闭,施工中间变形几乎不发展。

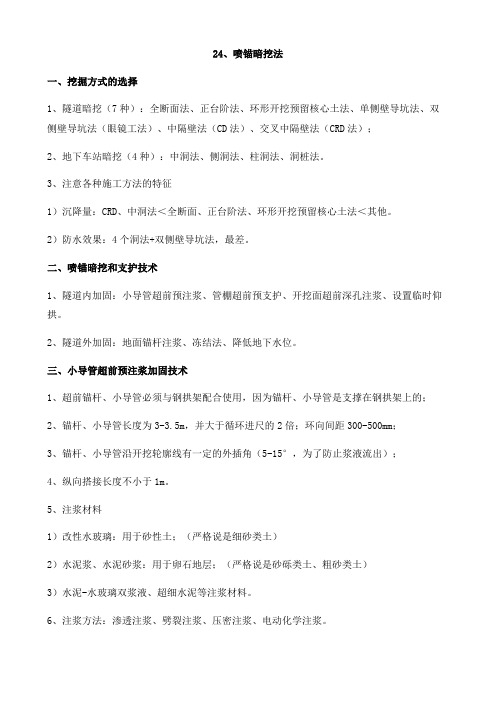

24、喷锚暗挖法一、挖掘方式的选择1、隧道暗挖(7种):全断面法、正台阶法、环形开挖预留核心土法、单侧壁导坑法、双侧壁导坑法(眼镜工法)、中隔壁法(CD法)、交叉中隔壁法(CRD法);2、地下车站暗挖(4种):中洞法、侧洞法、柱洞法、洞桩法。
3、注意各种施工方法的特征1)沉降量:CRD、中洞法<全断面、正台阶法、环形开挖预留核心土法<其他。
2)防水效果:4个洞法+双侧壁导坑法,最差。
二、喷锚暗挖和支护技术1、隧道内加固:小导管超前预注浆、管棚超前预支护、开挖面超前深孔注浆、设置临时仰拱。
2、隧道外加固:地面锚杆注浆、冻结法、降低地下水位。
三、小导管超前预注浆加固技术1、超前锚杆、小导管必须与钢拱架配合使用,因为锚杆、小导管是支撑在钢拱架上的;2、锚杆、小导管长度为3-3.5m,并大于循环进尺的2倍;环向间距300-500mm;3、锚杆、小导管沿开挖轮廓线有一定的外插角(5-15°,为了防止浆液流出);4、纵向搭接长度不小于1m。
5、注浆材料1)改性水玻璃:用于砂性土;(严格说是细砂类土)2)水泥浆、水泥砂浆:用于卵石地层;(严格说是砂砾类土、粗砂类土)3)水泥-水玻璃双浆液、超细水泥等注浆材料。
6、注浆方法:渗透注浆、劈裂注浆、压密注浆、电动化学注浆。
7、小导管要严格控制:长度、开孔率、安设角度和方向。
四、管棚超前预支护技术1、下列工程应采用管棚超前预支护:1)穿越铁路;2)穿越结构物;3)大断面地下工程;4)隧道洞口段;5)通过断层破碎带;6)特殊地段:大跨度地铁车站、文物区、河底及海底工程等。
2、注意与小导管的区别1)管棚采用钢管长度较长(短管棚小于10m,长管棚大于10m);2)环向间距为2-2.5倍钢管直径;3)搭接长度大于3m;4)外插角不大于3°;3、钻孔精度控制1)管棚孔口位置埋设套管;2)钢管放在标准拱架上;3)防止钻孔中心振动,钢管用U形螺栓与拱架稍加固定;4)每隔5m对钻孔机插入的钢管进行“孔弯曲测定检查”。

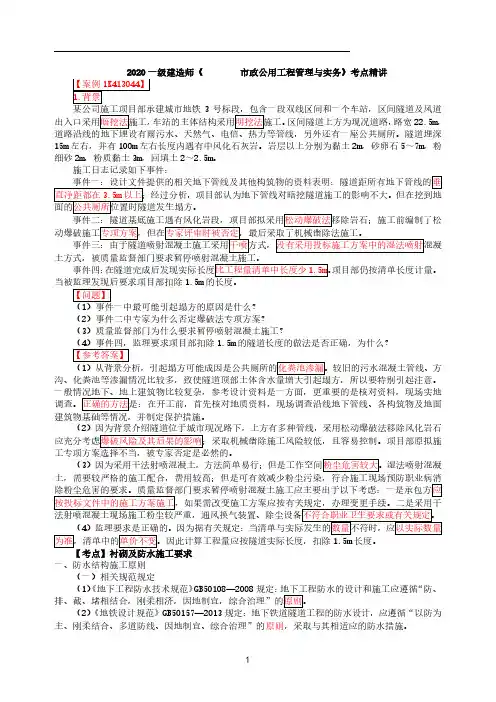

市政公用工程管理与实务》考点精讲3区间隧道上方为现况道路,路宽22.5m,15m左右,并有100m左右长度内遇有中风化石灰岩。
岩层以上分别为黏土2m,砂卵石5~7m,粉细砂2m,粉质黏土3m,回填土2~2.5m。
施工日志记录如下事件:经过分析,事件四:项目部仍按清单长度计量。
1.5m(2)事件二中专家为什么否定爆破法专项方案?(3)质量监督部门为什么要求暂停喷射混凝土施工?1.5m的隧道长度的做法是否正确,为什么?(2(34一、防水结构施工原则(一)相关规范规定(1)《地下工程防水技术规范》GB50108—2008“防、(2)《地铁设计规范》GB50157—2013主、刚柔结合、多道防线、因地制宜、综合治理”的原则,采取与其相适应的防水措施。
(二)复合式衬砌与防水体系二、施工方案选择(3)施工前应根据工程地质和水文地质条件,三、复合式衬砌防水层施工(11K413045所示。
(2排,防水层接头应擦净。
防水层可在拱部和边墙按环状铺设,开挖和衬砌作业不得损坏防水层,铺设防水层地段距开挖面不应小于爆破安全距离,防水层纵横向铺设长度应根据开挖方法和设计断面确定。
(3)衬砌施工缝和沉降缝的止水带不得有割伤、破裂,固定应牢固,防止偏移,提高止水带部位混凝土浇筑的质量。
(412【考点】喷锚暗挖法辅助工法施工技术要点方时,应在开挖前进行注浆堵水,加固围岩。
(3三、冻结法固结地层(1含水量大于2.5%、地下水含盐量不大于3%40m/d时,均可适用常规冻结法;。
1K413045 衬砌及防水施工要求一、防水结构施工原则(二)复合式衬砌与防水体系(1)喷锚暗挖(矿山)法施工隧道通常采用复合式衬砌设计,衬砌结构是由初期(一次)支护、防水层和二次衬砌所组成。
(2)喷锚暗挖(矿山)法施工隧道的复合式衬砌,以结构自防水为根本,辅以防水层组成防水体系,以变形缝、施工缝、后浇带、穿墙洞、预埋件、桩头等接缝部位混凝土及防水层施工为防水控制的重点。

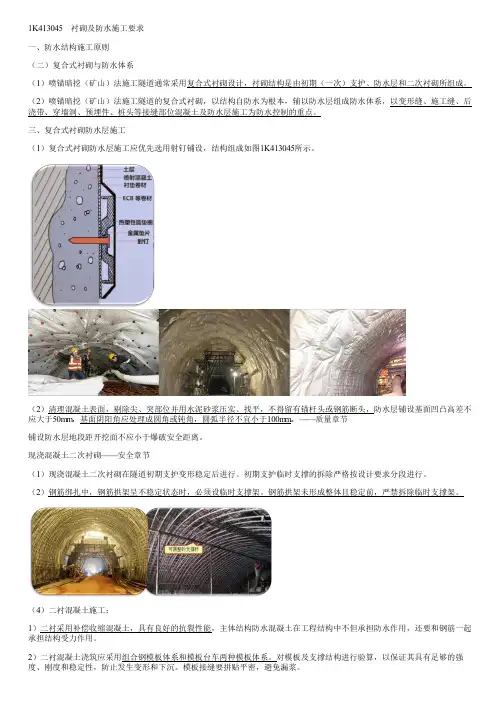

三、复合式衬砌防水层施工(1)复合式衬砌防水层施工应优先选用射钉铺设,结构组成如图1K413045所示。
(2)清理混凝土表面,剔除尖、突部位并用水泥砂浆压实、找平,不得留有锚杆头或钢筋断头,防水层铺设基面凹凸高差不应大于50mm,基面阴阳角应处理成圆角或钝角,圆弧半径不宜小于100mm。
——质量章节铺设防水层地段距开挖面不应小于爆破安全距离。
现浇混凝土二次衬砌——安全章节(1)现浇混凝土二次衬砌在隧道初期支护变形稳定后进行。
初期支护临时支撑的拆除严格按设计要求分段进行。
(2)钢筋绑扎中,钢筋拱架呈不稳定状态时,必须设临时支撑架。
钢筋拱架未形成整体且稳定前,严禁拆除临时支撑架。
(4)二衬混凝土施工:1)二衬采用补偿收缩混凝土,具有良好的抗裂性能,主体结构防水混凝土在工程结构中不但承担防水作用,还要和钢筋一起承担结构受力作用。
2)二衬混凝土浇筑应采用组合钢模板体系和模板台车两种模板体系。
对模板及支撑结构进行验算,以保证其具有足够的强度、刚度和稳定性,防止发生变形和下沉。
模板接缝要拼贴平密,避免漏浆。
(3)混凝土浇筑质量保证措施: ——质量章节1)应按施工方案划分浇筑部位。
2)浇筑前,应对组立模板的外形尺寸、中线、标高、各种预埋件等进行隐蔽工程验收,并填写记录;验收合格后方可进行浇筑。
3)应从下向上浇筑,各部位应对称浇筑、振捣密实,且振捣器不得触及防水层。
4)应采取措施做好施工缝处理。
(4)泵送混凝土质量保证措施: ——质量章节1)坍落度为:150~180mm。
2015一建喷锚暗挖法施工技术讲义喷锚暗挖法施工技术喷锚暗挖施工技术要求喷锚暗挖法施工主要包括新奥法、浅埋暗挖法等。
浅埋暗挖法的十八字方针“管超前,严注浆,短开挖,强支护,早封闭,勤量测”。
管超前:拱部土体自稳能力差,自立时间短,土体凌空后极易坍塌,采用超前支护的各种手段主要提高增强土体稳定性,控制下沉,防止围岩松弛和坍塌。
严注浆:导管超前支护后,立即进行压注水泥浆或其它化学浆液,填充围岩空隙,浆液渗透在土体中,有效增强土体抗压抗剪切强度,使隧道周围形成一个具有一定强度的壳体,以增强围岩的自稳能力,确保开挖过程中的安全。
短进尺:土体暴露时间越长,进尺越大,土体坍塌的危险就越大,所以一定要严格限制进尺的长度。
在施工中可采取预留核心土,目的除减少开挖时间外,预留的土体还可以平衡掌子面的土体,防止滑塌。
强支护:在松散地层中施工,大量土体的重力会直接作用于初期支护结构上,初期支护必须具有较大的强度和刚度,以控制初期结构的变形,保证结构的稳定。
早封闭:在台阶法施工中,如上台阶未封闭成环,变形速度较快,为有效控制围岩松弛,必须及时采用临时仰拱或使支护体系成环。
勤量测:结构的受力最终都表现为变形。
按照规定频率对规定部位进行监测,掌握施工动态,调整施工参数并设置各部位的变形警戒值,是浅埋暗挖法施工成败的关键。
一、常见浅埋暗挖典型施工方法浅埋暗挖法修建隧道及地下工程主要施工方法:全断面法,正台阶法,正台阶环形开挖法,单侧壁导坑法,双侧壁导坑法,中隔壁法,交叉中隔壁法,中洞法、侧洞法、柱洞法。
环形开挖留核心土)法:≤12m;适用于一般土质或易坍塌的软弱围岩中。
环形开挖进尺0.5~1.0m,不宜过长。
台阶长度一般控制在1D内。
作业流程:开挖环形拱部→架立钢支撑→喷混凝土→开挖核心土和下台阶→初次衬砌封闭成环→二次衬砌。
迅速及时建造拱部初次支护,核心土增强了开挖面的稳定性;开挖多次扰动围岩,封闭成环的时间要长;常要结合辅助措施预加固。
单侧壁倒坑法:≤14m;导坑≯0.5倍洞宽。
单侧壁导坑法每步开挖的宽度较小,而且封闭型的导坑初次支护承载能力大,所以,单侧壁导坑法适用于断面跨度大、地表沉陷难于控制的软弱松散围岩中。
双侧壁导坑法:小跨度连续成大跨度;防水差,沉降大。
又称眼镜工法。
当隧道跨度很大、地表沉陷要求严格、围岩条件特别差、单侧壁导坑法难以控制围岩变形时,可采用双侧壁导坑法。
初期支护各自封闭,施工中间变形几乎不发展。
拆除临空部分的初次支护;施作内层衬砌。
双侧壁导坑法施工安全,但速度较慢,成本较高。
中隔壁法:CD≤18m,防水好,沉降较大;主要适用于地层较差和不稳定岩体,且地面沉降要求严格的地下工程施工。
加仰拱即为交叉中隔壁法:CRD<20m。
防水好,沉降较小。
CD法和CRD工法在大跨度隧道应用普遍,严格遵守正台阶法的施工要点。
中洞法、侧洞法、柱洞法及洞桩法的核心思想是变大截面为中小断面,提高安全度。
喷锚加固支护施工技术一、喷锚暗挖与初期支护配合开挖及时支护,浅埋暗挖一般采用复合式衬砌支护形式,即初期支护和二次衬砌。
初期支护采用喷锚支护,包括钢筋网喷射混凝土、锚杆-钢筋网喷射混凝土、钢拱架-钢筋网喷射混凝土等支护结构形式。

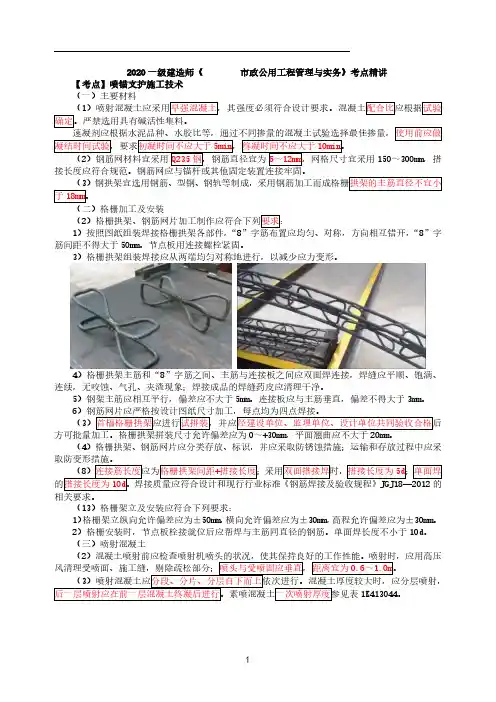

二、暗挖隧道内加固技术喷射(早强,严禁选用具有碱活性集料)混凝土紧跟开挖面,分段、分片、分层,由下而上进行。
使用前做凝结时间试验,初凝≯5min,终凝≯10min。
钢筋网材料宜采用Q235钢,钢筋直径宜为6~12mm,网格尺寸宜采用150~300mm,搭接长度应符合规范。
钢架宜选用钢筋、型钢、钢轨等制成,格栅钢架的主筋直径不宜小于18mm。
钢架应与喷射混凝土形成一体,钢架与围岩间的间隙必须用喷射混凝土充填密实,钢架应全部被喷射混凝土覆盖,保护层厚度不得小于40mm。
喷射混凝土前检查开挖断面,设置层厚标志。
埋管引导疏干基面渗水点。
宜采用湿喷方式,厚度5-10cm。
钢架应在开挖或喷射混凝土后及时架设。
超前锚杆、小导管支护与钢拱架配合使用,长度3-3.5m,大于循环进尺2倍。
隧道内锚杆注浆加固,钻孔不宜平行于岩层层面,宜沿隧道周边径向钻孔。
锚孔必须安装垫板,与喷混凝土面密贴。
先喷射混凝土→钻孔安设锚杆,锚杆露出岩面长不大于喷射混凝土的厚度。
三、隧道外超前加固技术(一)降低地下水位法1.是富水地层渗透性好的首选方案。
2.含水松散破碎带地层宜采用降低水位法,不宜采用集中宣泄排水的方法。
3.城市地下工程中采用降低地下水位法时,最重要的决策因素是确保降水引起的沉降不会对已存在构筑物或拟建构筑物的结构安全构成危害。
4.地面降水或隧道内辅助降水。
5.当采用降水方案不能满足要求时,应在开挖前进行帷幕注浆,加固地层等堵水处理。
(二)地表锚杆(管)1.地面锚杆(管)是一种地表预加固地层的措施,适用于浅埋暗挖、洞口地段和岩体松软破碎地段。
2.地面锚杆按矩形或梅花形布置。
先钻孔→吹净钻孔→用灌浆管灌浆→垂直插入锚杆杆体→孔口将杆体固定。
地面锚杆预支护,是由普通水泥砂浆和全粘结型锚杆构成地表预加固地层。
3.锚杆类型应根据地质条件、使用要求及锚固特性进行选择,可选用中空注浆锚杆、树脂锚杆、自钻式锚杆、砂浆锚杆和摩擦型锚杆。
(三)冻结法固结地层富水少盐低流速,采用冻结法。
开挖断面周围钻孔敷管安装冻结器,通过人工制冷将天然岩土变成冻土。
冻结法特点:冻结加固地层强度高,封水效果好,整体固结性好,无污染。
主要缺点:成本较高,技术难。
衬砌及防水施工要求一、防水结构施工原则《地下工程防水技术规范》(GB 50108)规定:地下工程防水的设计和施工应遵循“防、排、截、堵相结合,刚柔相济,因地制宜,综合治理”的原则。
《地铁设计规范》(GB 50157)规定:地下铁道隧道工程的防水设计,应根据工程地质、水文地质、地震烈度、结构特点、施工方法和使用要求等因素进行,并应遵循“以防为主,刚柔结合,多道防线,因地制宜,综合治理”的原则,采取与其相适应的防水措施。
喷锚暗挖法施工隧道通常采用复合式衬砌设计,由初期支护、防水层和二次衬砌组成。
结构自防水为根本,附加防水层组成防水体系,以变形缝、施工缝、后浇带、穿墙洞、预埋件、桩头等接缝部位混凝土及防水层施工为防水控制的重点。
二、施工方案选择1.施工期间的防水措施主要是排和堵。
2.衬砌背后可采用注浆或喷涂防水层等方法止水。
三、复合式衬砌防水施工1.复合式衬砌防水层施工应优先选用射钉铺设。
四、二次衬砌施工1.采用补偿收缩混凝土,具有良好抗裂性能,主体结构防水混凝土不仅防水,还和钢筋一起受力。
2.组合钢模板体系和模板台车两种模板体系。
3.混凝土采用泵送模注,两侧边墙插入振捣,底部附着振捣。
小导管注浆加固技术在软弱、破碎地层中凿孔后易塌孔,且施作超前锚杆比较困难或者结构断面较大时,应采取超前小导管支护。
超前小导管支护必须配合钢拱架使用。
小导管前方有注浆孔。
有导洞可在导洞内对隧道周边进行径向注浆加固。
二、注浆要点直径3~5cm,长3~5m,环向布置间距30-50cm,外插角5-15°。
纵向搭接≮1m。
水泥浆和水泥砂浆适用于卵石地层。
主要成分为P.O42.5级及以上的硅酸盐水泥。
砂层用劈裂注浆法,黏土层中宜采用劈裂或电动硅化注浆砂层用劈裂注浆法,黏土层中宜采用劈裂或电动硅化注浆法,淤泥质软土层中采用高压喷射注浆法。
注浆材料应具备:良好的可注性,固结后有一定的强度、抗渗、稳定、耐久和收缩小,无毒、工艺简单、方便、安全等性能。
注浆材料的选用、配比的确定,应根据工程条件,经试验确定。
三、施工控制要点(一)控制加固范围1.严控小导管的长度、开孔率、安设角度和方向。
2.小导管的尾部封堵。
(二)保证效果1.配比准确。
2.注浆时间和注浆压力由试验确定,严孔注浆压力。
3.注浆期间监测地面隆起、地下水污染等,特别是采取必要措施防止浆液溢出地面或超出注浆范围。
管棚的施工要求通常在下列场合采用管棚超前支护:1、穿越铁路;2、穿越地下和地面结构物;3、修建大断面地下工程;4、隧道洞口段;5、通过断层破碎带等特殊地层。
6、特殊地段,如大跨度地铁车站、重要文物保护区、河底、海底。
管棚由钢管和钢拱架组成。
管棚钢管直径70~180mm,壁厚4~8mm无缝钢管。
按设计加工和开孔,管内灌注水泥(砂)浆。
对于特殊地段,可采用较大直径的管棚,如北京5号线下穿崇文门车站的直径600mm的管棚。
钢管长度具体情况而定,间距2~2.5倍管径。
纵向两组管棚搭接长度应>3m。
铁路和公路正下方施工时,要采用刚度大的大中直径钢管连续布设。
布设形状有帽形、方形、一字形及拱形等。
测放孔位→钻机就位→水平钻孔→压入钢管→钢管内或管周土体隔孔注浆→封口→支护下开挖。
每隔5m(2~6m)对正在钻进的钻孔及插入的钢管及其趋势进行孔弯曲测定检查。
【例题1】2010采用喷锚暗挖法施工多层多跨结构隧道时,宜采用的施工方法为()。
A.全断面法B.正台阶法C.单侧壁导坑法D.柱洞法【例题1】2010采用喷锚暗挖法施工多层多跨结构隧道时,宜采用的施工方法为()。
A.全断面法B.正台阶法C.单侧壁导坑法D.柱洞法【答案】D【例题2】2011下列喷锚暗挖法掘进方式中,结构防水效果差的是()。
A.正台阶法B.侧洞法C.中隔壁法D.单侧壁导坑法【例题2】2011下列喷锚暗挖法掘进方式中,结构防水效果差的是()。
A.正台阶法B.侧洞法C.中隔壁法D.单侧壁导坑法【答案】B【例题3】2012喷射混凝土应采用( )混凝土,严禁选用具有碱活性集料。
A.早强B.高强C.低温D.负温【例题3】2012喷射混凝土应采用( )混凝土,严禁选用具有碱活性集料。
A.早强B.高强C.低温D.负温【答案】A【例题5】2013下列喷锚暗挖开挖方式中,防水效果较差的是()。
A.全断面法B.环形开挖预留核心土法C.交叉中隔壁(CRD)法D.双侧壁导坑法【答案】D【例题6】2013暗挖隧道内常用的支护与加固措施有()。
A. 管棚超前支护B. 超前锚杆或超前小导管支护C. 设置临时仰拱D. 冻结法固结地层E. 小导管周边注浆或围岩深孔注浆【例题6】2013暗挖隧道内常用的支护与加固措施有()。
A. 管棚超前支护B. 超前锚杆或超前小导管支护C. 设置临时仰拱D. 冻结法固结地层E. 小导管周边注浆或围岩深孔注浆【答案】BCE【解析】暗挖隧道内常用的技术措施:(1)超前锚杆或超前小导管支护;(2)小导管周边注浆或围岩深孔注浆;(3)设置临时仰拱。
【例题7】2013二关于小导管注浆的说法,错误的是()。
A.在软弱、破碎地层中凿孔后易塌孔时,必须采取超前小导管支护B.超前小导管必须配合钢拱架使用C.在条件允许时,可以在地面进行超前注浆加固D.在有导洞时,可在导洞内对隧道周边进行径向注浆加固【例题7】2013二关于小导管注浆的说法,错误的是()。
