QSY1052-2011石油钻井井身质量控制规范
- 格式:pdf
- 大小:2.24 MB
- 文档页数:12
钻井质量要求及管理办法钻井工程技术要求及管理办法根据各钻井队伍的施工情况,以及施工过程中出现的问题,为确保今年在施工管理上,钻井质量上,能上一个新的台阶,对各作业队伍实行如下管理:(一):钻前验收钻机安装完毕,钻前工作就绪后,由井队自己组织技术人员,实行自检验收,满足要求后,方可开钻,钻前验收结果应在井史和地质日志中进行记录(二):钻井液钻井液本着保护油气层,缩短钻井周期为目的。
一开要用澎润土—聚合物钻井液。
二开录井段钻井液应做到如下要求1、密度应控制在1.03-1.07g/cm²2、澎润土含量应控制在1.5-2.0%3、漏性粘度应控制在19-21s(马氏)、31-33s(范氏)4、PH值应控制在7-9之间。
5、API失水量应小于8ml,泥饼厚度小于4mm6、加强钻井液性能的调整和测定,每班必须进行钻井液的全性能测定,钻达目的层位应加密测点,连续测量钻井液粘度,密度,失水量,直到完钻,都有详细记录。
7、进入录井段后钻井液不得混原油,(除油基钻井液),不得使用防碍油层鉴定或影响后期工程质量的钻井液处理剂。
8、岩屑录井段,振动筛使用率必须达到100%,并且使用的筛布必须在80目以上。
三、钻井工程1、井深数据误差标准,钻井过程中每接一根单根校正一次井深,误差小于0.10m,主要油层中部,换钻头取心前后,完钻下套管前均应进行井深校正,误差小于0.5%,钻具长度和组合变化均有原始记录,井深做到工程地质两对口。
2、井深结构符合工程设计要求。
3、直井段井斜不超过3º,油层段不超过1º,定向井最大井斜应在15º-30º之间。
4、井径要规则,要求不出现键槽,大肚子,狗腿井段,直井扩径率不超过10%,定向井扩径率不超过15%。
5、直井井底水平位移要求:井底水平位移小于30米。
(水平位移的位置指的是该井最后一个目的层顶部的实钻位置与井口垂线之间的水平距离)6、定向井应按要求中靶,中靶半径小于30m。

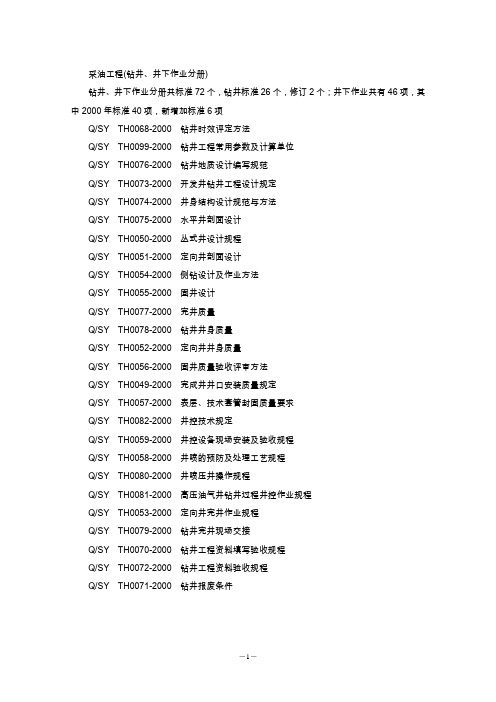

采油工程(钻井、井下作业分册)钻井、井下作业分册共标准72个,钻井标准26个,修订2个;井下作业共有46项,其中2000年标准40项,新增加标准6项Q/SY TH0068-2000 钻井时效评定方法Q/SY TH0099-2000 钻井工程常用参数及计算单位Q/SY TH0076-2000 钻井地质设计编写规范Q/SY TH0073-2000 开发井钻井工程设计规定Q/SY TH0074-2000 井身结构设计规范与方法Q/SY TH0075-2000 水平井剖面设计Q/SY TH0050-2000 丛式井设计规程Q/SY TH0051-2000 定向井剖面设计Q/SY TH0054-2000 侧钻设计及作业方法Q/SY TH0055-2000 固井设计Q/SY TH0077-2000 完井质量Q/SY TH0078-2000 钻井井身质量Q/SY TH0052-2000 定向井井身质量Q/SY TH0056-2000 固井质量验收评审方法Q/SY TH0049-2000 完成井井口安装质量规定Q/SY TH0057-2000 表层、技术套管封固质量要求Q/SY TH0082-2000 井控技术规定Q/SY TH0059-2000 井控设备现场安装及验收规程Q/SY TH0058-2000 井喷的预防及处理工艺规程Q/SY TH0080-2000 井喷压井操作规程Q/SY TH0081-2000 高压油气井钻井过程井控作业规程Q/SY TH0053-2000 定向井完井作业规程Q/SY TH0079-2000 钻井完井现场交接Q/SY TH0070-2000 钻井工程资料填写验收规程Q/SY TH0072-2000 钻井工程资料验收规程Q/SY TH0071-2000 钻井报废条件中国石油天然气股份有限公司企业标准Q/SY TH0068-2000钻井时效评定方法1 范围本评定方法规定了石油钻井时效分析的具体要求。
ICS点击此处添加中国标准文献分类号a Q/SY 中国石油天然气集团公司企业标准Q/SY XXXXX—2012b钻井井控技术规范Specification for well control technology of drilling点击此处添加与国际标准一致性程度的标识c 文稿版次选择d 报批稿图1 2012-XX-XX发布2012-XX-XX实施目次前言 (II)1 范围 (1)2 规范性引用文件 (1)3 术语和定义 (1)4 井控设计 (2)5 井控装置 (4)6 钻开油气层前的准备和检查验收 (7)7 油气层施工中的井控作业 (8)8 欠平衡钻井井控要求 (10)9 防火、防爆、防硫化氢措施和井喷失控的处理 (12)10 井控培训 (14)附录A(规范性附录) 井口装置组合图 (17)附录B(规范性附录) 井控管汇布置图 (21)附录C(资料性附录) 钻开油气层检查验收书格式 (25)附录D(资料性附录) 井控停钻通知书格式 (32)附录E(资料性附录) 钻开油气层批准书格式 (33)附录F(规范性附录) 关井操作程序 (34)附录G(资料性附录) 防喷演习记录表格式 (36)附录H(资料性附录) 坐岗记录表格式 (37)附录I(资料性附录) 钻井井喷失控事故报告信息收集表格式 (38)前言本标准依据GB/T 1.1—2009《标准化工作导则 第1部分:标准的结构和编写》起草。
本标准由中国石油天然气集团公司石油工程技术专业标准化技术委员会钻井分标委提出。
本标准归口中国石油天然气集团公司石油工程技术专业标准化技术委员会钻井分技术委员会。
本标准起草单位:川庆钻探工程有限公司钻采工程技术研究院、工程技术分公司。
本标准主要起草人:李强、晏凌、杨令瑞、郑述全、王增年、付强、杨开雄、高碧桦、陈友斌、晏国秀、周颖。
钻井井控技术规范1 范围本标准规定了钻井井控设计、井控装置、钻开油气层前的准备和检查验收、油气层施工中的井控作业、欠平衡钻井井控要求、防火防爆防硫化氢措施和井喷失控的处理、井控培训应遵循的基本准则;各油气田应根据本标准,结合本地区油气井钻井作业的特点,制订相应实施细则。
附件1钻井工程质量标准(2011年修订版)1、井身质量:井身质量合格率100%。
(1)直井:表1①采用单点照相或电子单多点测斜方式;井身质量指标执行表1。
②测斜间距:油田:1000米以前,每50米测斜一次,1000米以后,100米测斜一次;丛式井组中直井测斜间距:1000米以前,每30米测斜一次,1000米以后,50米测斜一次。
完井后测连斜。
气田:2000米前,每100米测斜一次;井深超过2000米后,每300米测斜一次;若井斜有超标趋势,应加密测斜。
(2)定向井:①直井段井斜角要求同直井规定(表1);②斜井段全角变化率(连续三点即90米井段):造斜井段和扭方位井段不大于5°/30m,其它斜井段的全角变化率不大于2°/30m;③中靶半径:油田:≤30 m,特殊井执行方案设计要求。
气田:≤60 m。
④测斜方式:采用磁性单点、电子单多点或随钻测斜方式;⑤测斜间距: 测斜间距按表2执行;【注】防碰井段指在该井段钻进时可能钻碰邻井或以后井钻进时可能在该井段相碰的井段。
(3)井径扩大率:平均井径扩大率<15%,最大井径扩大率≤20%,油层井径扩大率<10%。
2、取心质量:单井平均取心收获率≥95%,特殊情况执行地质设计。
3、油层保护:(1)API失水量达到地质设计和/或油气层保护技术要求(特殊情况另行说明)。
(2)从钻穿最后一个油气层起,油井浸泡时间不得超过72小时,气井浸泡时间不得超过168小时(自然灾害或甲方原因除外)。
4、下套管作业:(1)完钻井深、表层套管下深、油层套管下深、套管串结构、短套管位置、人工井底等执行地质设计和工程设计;(2)乙方负责从甲方指定地点拉运套管至作业现场,对常规套管乙方必须按照SY/T5396-2000《石油套管现场检验方法》进行现场质量检验,对新型套管乙方必须按照SY/T6474-2000《新套管、油管和平端钻杆现场检验方法》进行现场质量检验,资料记录齐全、准确、有效;入井时还须进行外观检查后,方可下井。
