填充墙砌体(烧结多孔砖)技术交底
- 格式:doc
- 大小:491.00 KB
- 文档页数:4

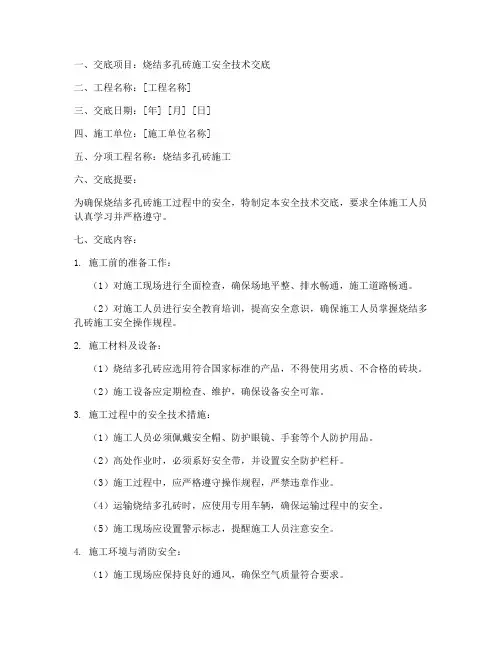

一、交底项目:烧结多孔砖施工安全技术交底二、工程名称:[工程名称]三、交底日期:[年] [月] [日]四、施工单位:[施工单位名称]五、分项工程名称:烧结多孔砖施工六、交底提要:为确保烧结多孔砖施工过程中的安全,特制定本安全技术交底,要求全体施工人员认真学习并严格遵守。
七、交底内容:1. 施工前的准备工作:(1)对施工现场进行全面检查,确保场地平整、排水畅通,施工道路畅通。
(2)对施工人员进行安全教育培训,提高安全意识,确保施工人员掌握烧结多孔砖施工安全操作规程。
2. 施工材料及设备:(1)烧结多孔砖应选用符合国家标准的产品,不得使用劣质、不合格的砖块。
(2)施工设备应定期检查、维护,确保设备安全可靠。
3. 施工过程中的安全技术措施:(1)施工人员必须佩戴安全帽、防护眼镜、手套等个人防护用品。
(2)高处作业时,必须系好安全带,并设置安全防护栏杆。
(3)施工过程中,应严格遵守操作规程,严禁违章作业。
(4)运输烧结多孔砖时,应使用专用车辆,确保运输过程中的安全。
(5)施工现场应设置警示标志,提醒施工人员注意安全。
4. 施工环境与消防安全:(1)施工现场应保持良好的通风,确保空气质量符合要求。
(2)施工现场应配备足够的消防设施,并定期检查、维护。
(3)禁止在施工现场吸烟、使用明火,防止火灾事故发生。
5. 施工过程中的紧急处理措施:(1)发现施工人员受伤或设备故障,应立即停止施工,及时进行救治或维修。
(2)如遇恶劣天气,应暂停施工,确保施工人员安全。
(3)如遇突发事件,应立即启动应急预案,确保人员安全。
八、交底人:[交底人姓名]九、接受人:[接受人姓名]十、注意事项:1. 施工人员应严格遵守本安全技术交底,确保施工安全。
2. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
3. 施工现场应设立安全监督员,负责监督施工过程中的安全工作。
4. 施工过程中,如发现安全隐患,应立即整改,确保施工安全。
本安全技术交底自[年] [月] [日]起实施,有效期至[年] [月] [日]。
填充墙砌筑技术交底一、设计要求:1、电梯井壁采用页岩多孔砖M7.5混合砂浆砌筑,其砌块容重应≤15.6KN/M3,部分放射影像科机房采用240厚、370厚页岩实心砖M5.0混合砂浆砌筑,其砌块容重应≤19KN/M3,其余固定隔墙墙体采用加气砼砌块(一等品),M7.5(层高>4.2m)和M5.0混合砂浆砌筑,其砌筑容重≤5.5KN/ M3。
所有通风管井内表面要求随砌随抹灰(水泥砂浆)。
烟道侧壁用耐火砖砌筑,内壁要求用耐火砂浆随砌随抹,并要达到无渗漏。
填充墙砌体砌筑做法根据设计要求按照8度抗震设防的做法进行。
2、水电管井在设备及管道安装完毕后砌筑墙体;空调机房、通风机房统一在空调设备安装完成后砌墙和安装门扇。
卫生间等用水房间除门洞外做120高与墙体同宽的钢筋砼反边,再砌墙体。
管道井门门洞下部平墙体内侧设80×100 C15素砼门坎,以起挡水作用。
二、施工准备1、材料准备1.1砌块:品种、规格、强度等级必须符合设计要求,规格应一致。
有出厂证明、试验报告单。
本工程墙体规格有100厚、200厚、局部240厚、370厚。
加气砼砌块的含水率应小于15%。
1.2干拌混合砂浆:标号M7.5、M5。
1.5 水:用自来水或不含有害物质的洁净水。
1.6 其它材料:拉结钢筋、预埋件等。
2、工具机械准备备有手推车、胶皮管、筛子、铁揪、半截灰桶、喷水壶、托线板、线坠、水平尺、大铲、瓦刀、专用切割工具锯、皮数杆等。
3、技术准备3.1 砌体砌筑前主体部分承重结构已施工完毕,并已通过有关部门验收。
3.2 弹出轴线、墙边线、门、窗洞口线,在结构墙柱上弹好+500MM标高水平线及墙立边线。
经复核,办理预检手续。
3.3 立皮数杆:宜用30mm×40mm木料制作,皮数杆上注明门、窗洞口、拉结筋、圈梁、过梁的尺寸标高。
转角处均应设立,一般距墙皮或墙角50m为宜。
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。
3.4 根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石混凝土找平,不得用砂浆找平或砍砖包合子找平。

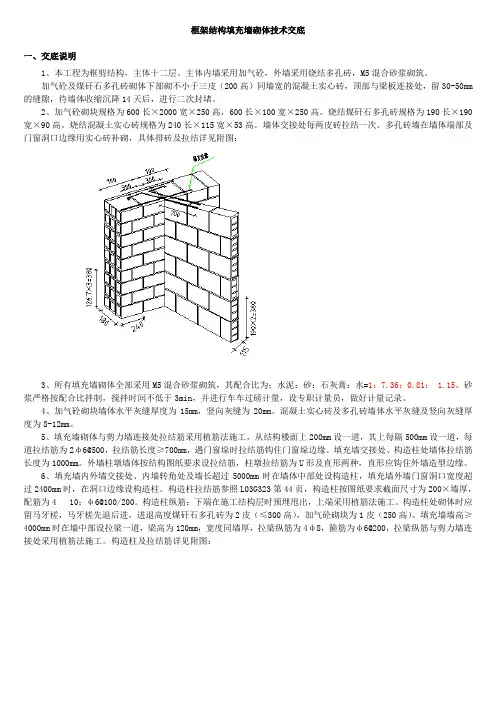

框架结构填充墙砌体技术交底一、交底说明1、本工程为框剪结构,主体十二层。
主体内墙采用加气砼,外墙采用烧结多孔砖,M5混合砂浆砌筑。
加气砼及煤矸石多孔砖砌体下部砌不小于三皮(200高)同墙宽的混凝土实心砖,顶部与梁板连接处,留30-50mm 的缝隙,待墙体收缩沉降14天后,进行二次封堵。
2、加气砼砌块规格为600长×2000宽×250高,600长×100宽×250高。
烧结煤矸石多孔砖规格为190长×190宽×90高。
烧结混凝土实心砖规格为240长×115宽×53高。
墙体交接处每两皮砖拉结一次。
多孔砖墙在墙体端部及门窗洞口边缘用实心砖补砌,具体排砖及拉结详见附图:3、所有填充墙砌体全部采用M5混合砂浆砌筑,其配合比为;水泥:砂:石灰膏:水=1:7.36:0.81: 1.15。
砂浆严格按配合比拌制,搅拌时间不低于3min,并进行车车过磅计量,设专职计量员,做好计量记录。
4、加气砼砌块墙体水平灰缝厚度为15mm,竖向灰缝为20mm。
混凝土实心砖及多孔砖墙体水平灰缝及竖向灰缝厚度为8-12mm。
5、填充墙砌体与剪力墙连接处拉结筋采用植筋法施工,从结构楼面上200mm设一道,其上每隔500mm设一道,每道拉结筋为2φ6@500,拉结筋长度≥700mm,遇门窗垛时拉结筋钩住门窗垛边缘。
填充墙交接处、构造柱处墙体拉结筋长度为1000mm。
外墙柱墩墙体按结构图纸要求设拉结筋,柱墩拉结筋为U形及直形两种,直形应钩住外墙造型边缘。
6、填充墙内外墙交接处、内墙转角处及墙长超过5000mm时在墙体中部处设构造柱,填充墙外墙门窗洞口宽度超过2400mm时,在洞口边缘设构造柱。
构造柱拉结筋参照L03G323第44页,构造柱按图纸要求截面尺寸为200×墙厚,配筋为4 10;φ6@100/200。
构造柱纵筋;下端在施工结构层时预埋甩出,上端采用植筋法施工。
籣台府2期填充墙技术交底一、设计要求1、地坪以下埋在土中的墙体采用M10水泥砂浆,Mu10页岩多孔砖。
2、卫生间、电梯井、电井、水管道井、设备用房的墙体采用M5混合砂浆,Mu5页岩多孔砖。
3、其他墙体采用采用M5混合砂浆,Mu3.5页岩空心砖。
4、填充墙拉结构造和做法按《混凝土结构轻质填充墙构造图集》西南15G701中相关规定执行。
填充墙应沿钢筋混凝土墙或柱(构造柱)全高每隔500mm 设2A6.5(墙厚大于240mm时设3A6.5)。
抗震设防9度拉结筋沿墙长贯通设置。
二、施工准备1、材料要求1)砖:品种、强度等级必须符合设计要求,并有出厂合格证、产品性能检测报告。
2)水泥:采用32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥,并有出厂合格证和按要求分批对其强度、凝结时问、安定性进行的复验报告。
(1)当在使用中对水泥的质量有怀疑或水泥出厂超过3个月时,应复查试验,并按结果使用。
(2)不同品种的水泥不得混合使用。
3)砂:采用中砂,含泥量不超过5%,不得含有草根、土块等杂物,使用前应用5mm 孔径的筛子过筛。
4)掺合料:生石灰熟化成石灰膏时,应用孔径不大于3mm×3mm的网过滤,熟化时间不得少于7d;磨细生石灰粉的熟化时间不得少于2d。
沉淀池中储存的石灰膏,应采取防止干燥、冻结和污染的措施。
严禁使用脱水硬化的石灰膏。
(为了保证石灰膏的质量,要求石灰膏需防止干燥、冻结、污染。
脱水硬化的石灰膏不但起不到塑化作用,还会影响砂浆强度,故规定严禁使用)。
消石灰粉未充分熟化的石灰,颗粒太粗,起不到改善和易性的作用。
还会大幅度降低砂浆强度,因此规定不得使用。
磨细生石灰粉必须熟化成石灰膏才可使用。
2、植筋1)拉结筋必须按照设计要求加工,设计未注明的按构造要求制作。
其规格、长度、端头弯钩要符合设计要求。
钢筋要有符合要求的材质书和复试报告,且不得有锈蚀和明显弯曲现象。
2)植筋胶应在规定的保质期内密封良好,并有产品质量保证书、使用说明书、产品检验报告和复试报告。

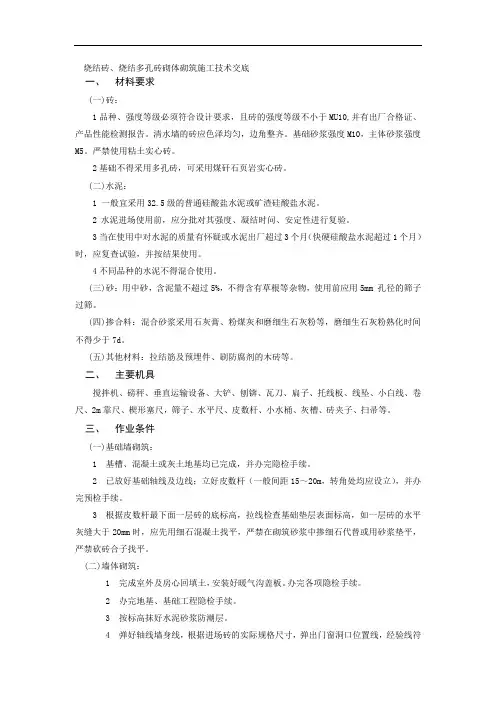

烧结砖、烧结多孔砖砌体砌筑施工技术交底一、材料要求(一)砖:1品种、强度等级必须符合设计要求,且砖的强度等级不小于MU10,并有出厂合格证、产品性能检测报告。
清水墙的砖应色泽均匀,边角整齐。
基础砂浆强度M10,主体砂浆强度M5。
严禁使用粘土实心砖。
2基础不得采用多孔砖,可采用煤矸石页岩实心砖。
(二)水泥:1 一般宜采用32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥。
2水泥进场使用前,应分批对其强度、凝结时问、安定性进行复验。
3当在使用中对水泥的质量有怀疑或水泥出厂超过3个月(快硬硅酸盐水泥超过1个月)时,应复查试验,并按结果使用。
4不同品种的水泥不得混合使用。
(三)砂:用中砂,含泥量不超过5%,不得含有草根等杂物,使用前应用5mm 孔径的筛子过筛。
(四)掺合料:混合砂浆采用石灰膏、粉煤灰和磨细生石灰粉等,磨细生石灰粉熟化时间不得少于7d。
(五)其他材料:拉结筋及预埋件、刷防腐剂的木砖等。
二、主要机具搅拌机、磅秤、垂直运输设备、大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、2m靠尺、楔形塞尺,筛子、水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
三、作业条件(一)基础墙砌筑:1 基槽、混凝土或灰土地基均已完成,并办完隐检手续。
2 已放好基础轴线及边线;立好皮数杆(一般间距15~20m,转角处均应设立),并办完预检手续。
3 根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,严禁砍砖合子找平。
(二)墙体砌筑:1 完成室外及房心回填土,安装好暖气沟盖板。
办完各项隐检手续。
2 办完地基、基础工程隐检手续。
3 按标高抹好水泥砂浆防潮层。
4 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计图纸尺寸要求,办完预检手续。
5 按设计标高要求立好皮数杆,皮数杆的间距以15~20m为宜。
(三)砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。
一、工程概况××大楼设计为框架结构,墙体均为填空墙,-3.6m以下采用MU10标准砖实砌,-3.6m以上墙体采用MU7.5KP1烧结多孔砖,M5混合砂浆砌筑(电梯井四周用MU10标准粘土砖)。
二、砌筑材料1、烧结多孔砖、标准砖到现场后,多孔砖按同一个厂家每5万块、标准砖15万块为一批抽样检测,经检查强度等级符合设计要求后才能使用,班组应凭项目部通知使用砖块。
2、砌筑砂浆中的水泥进场使用前应进行试验,不同品种的水泥,不得混合使用。
3、配制水泥石灰砂浆时,不得采用脱水硬化的石灰膏,消石粉不得直接用于砌筑砂浆中(消石灰粉应在水中浸泡不少于7d)。
4、砂浆用砂不得含有害杂物,砂浆用砂的含泥量不得大于5%。
5、砂浆级配应采用重量比,各组分材料应每拌计量,砌筑砂浆均采用机械搅拌,自投料完算起,搅拌时间不得少于2分钟。
6、砌筑砂浆应随拌随用,水泥砂浆和水泥混合物应分别在3小时内使用完毕,架空层和一层填充墙按计划将在夏季施工,当最高气温超过30。
C 时,应在砂浆拌成后2小时内使用完毕, 严禁使用过夜砂浆。
三、砖墙施工(一)、砖材料使用1、每层楼面开始起重砌筑烧结多孔砖前,应在底部先砌筑四皮标准砖(一丁一顺),高度为250mm;然后砌筑烧结多孔砖,烧结多孔砖每皮厚度为100mm;烧结多孔砖砌至梁底后应根据斜砖的高度,预留相应的高度,斜砖应在填充墙砌筑完7天后,再将其补砌挤紧。
2、砖墙转角等部位使用的七分头必须采用机械砌割,或成品预制,严禁用砖刀切坎。
严禁使用四分之一砖。
(二)、施工准备1、砌体施工前班组应先校核放线尺寸,其允许偏差在3mm以上时应及时通知管理人员核实后施工。
2、应对预留的拉结筋位置和数量进行复核,看是不是能满足设计要求。
3、应预先设计好临时施工洞口位置,在墙上留置的临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应大于1m,洞口上应按设计说明搁置预制过梁。
4、因施工需要而搭设的脚手架应采用双排架,不得采用单排架,也不准在砖墙上的任何位置留置施工脚手架眼。

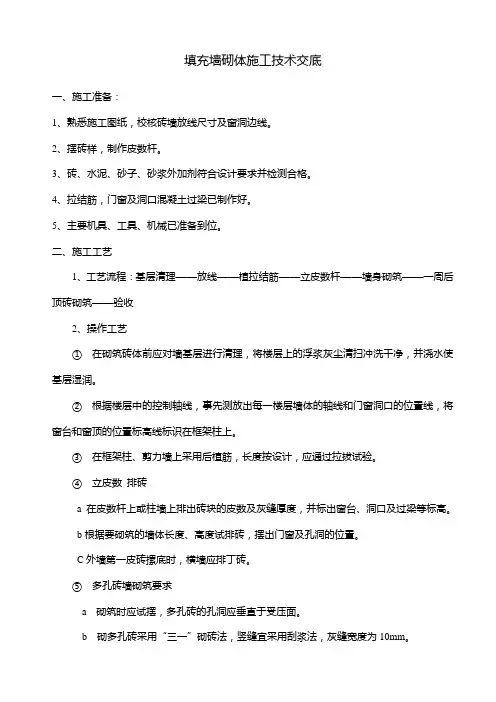

填充墙砌体施工技术交底一、施工准备:1、熟悉施工图纸,校核砖墙放线尺寸及窗洞边线。
2、摆砖样,制作皮数杆。
3、砖、水泥、砂子、砂浆外加剂符合设计要求并检测合格。
4、拉结筋,门窗及洞口混凝土过梁已制作好。
5、主要机具、工具、机械已准备到位。
二、施工工艺1、工艺流程:基层清理——放线——植拉结筋——立皮数杆——墙身砌筑——一周后顶砖砌筑——验收2、操作工艺①在砌筑砖体前应对墙基层进行清理,将楼层上的浮浆灰尘清扫冲洗干净,并浇水使基层湿润。
②根据楼层中的控制轴线,事先测放出每一楼层墙体的轴线和门窗洞口的位置线,将窗台和窗顶的位置标高线标识在框架柱上。
③在框架柱、剪力墙上采用后植筋,长度按设计,应通过拉拔试验。
④立皮数排砖a 在皮数杆上或柱墙上排出砖块的皮数及灰缝厚度,并标出窗台、洞口及过梁等标高。
b根据要砌筑的墙体长度、高度试排砖,摆出门窗及孔洞的位置。
C外墙第一皮砖摞底时,横墙应排丁砖。
⑤多孔砖墙砌筑要求a 砌筑时应试摆,多孔砖的孔洞应垂直于受压面。
b 砌多孔砖采用“三一”砌砖法,竖缝宜采用刮浆法,灰缝宽度为10mm。
c 多孔砖墙每天可砌高度不得超过1.8米,多孔砖墙中不够整块多孔砖的部位,应用烧结补砌不得将砍过的多孔砖填补。
⑥空心砖墙砌筑要点a 空心砖一般侧立、平立砌筑,孔洞呈水平面方向。
b 空心砖墙砌筑前,应在砌筑位置上弹出墙边线一道墙可先砌两头的砖,再拉准线砌中间部分,第一皮砖砌时应试摆。
C 空心砖墙底部至少砌三皮普通砖,在门窗洞口两侧一砖范围内,也应用普通砖实砌。
三、质量要求1、砖砌筑前应提前1—2d浇水湿润,以砖四周融水深度15—20mm为宜。
2、砌筑时,必须采用“三一砌法”(一铲灰,一块砖,一揉压)。
3、多孔砖、空心砖砌筑时,墙根部位砌三皮标准砖。
4、洞口宽度大于30cm的均应设置过梁,两边搁置长度分别为250mm,预制过梁底砌体应找平,安装时应座浆。
5、竖向灰缝不得出现透明缝、瞎缝和假缝。
籣台府 2 期填充墙技术交底一、设计要求1、地坪以下埋在土中的墙体采用M10水泥砂浆, Mu10页岩多孔砖。
2、卫生间、电梯井、电井、水管道井、设备用房的墙体采用M5混合砂浆, Mu5 页岩多孔砖。
3、其他墙体采用采用M5混合砂浆, Mu3.5 页岩空心砖。
4、填充墙拉结构造和做法按《混凝土结构轻质填充墙构造图集》西南15G701 中相关规定执行。
填充墙应沿钢筋混凝土墙或柱(构造柱)全高每隔500mm设2A6.5 (墙厚大于 240mm时设 3A6.5 )。
抗震设防9 度拉结筋沿墙长贯通设置。
二、施工准备1、材料要求1)砖:品种、强度等级必须符合设计要求,并有出厂合格证、产品性能检测报告。
2)水泥:采用 32.5 级的普通硅酸盐水泥或矿渣硅酸盐水泥,并有出厂合格证和按要求分批对其强度、凝结时问、安定性进行的复验报告。
(1)当在使用中对水泥的质量有怀疑或水泥出厂超过 3 个月时,应复查试验,并按结果使用。
( 2)不同品种的水泥不得混合使用。
3)砂:采用中砂,含泥量不超过5%,不得含有草根、土块等杂物,使用前应用5mm 孔径的筛子过筛。
4)掺合料:生石灰熟化成石灰膏时,应用孔径不大于3mm×3mm的网过滤,熟化时间不得少于 7d;磨细生石灰粉的熟化时间不得少于2d。
沉淀池中储存的石灰膏,应采取防止干燥、冻结和污染的措施。
严禁使用脱水硬化的石灰膏。
(为了保证石灰膏的质量,要求石灰膏需防止干燥、冻结、污染。
脱水硬化的石灰膏不但起不到塑化作用,还会影响砂浆强度,故规定严禁使用)。
消石灰粉未充分熟化的石灰,颗粒太粗,起不到改善和易性的作用。
还会大幅度降低砂浆强度,因此规定不得使用。
磨细生石灰粉必须熟化成石灰膏才可使用。
2、植筋1)拉结筋必须按照设计要求加工,设计未注明的按构造要求制作。
其规格、长度、端头弯钩要符合设计要求。
钢筋要有符合要求的材质书和复试报告,且不得有锈蚀和明显弯曲现象。
2)植筋胶应在规定的保质期内密封良好,并有产品质量保证书、使用说明书、产品检验报告和复试报告。
(一) 砖:1品种、强度等级必须符合设计要求, 且砖的强度等级不小于 MU10并有出厂合格证、 产品性能检测报告。
清水墙的砖应色泽均匀,边角整齐。
砂浆强度不小于 M5严禁使用粘土实心砖。
2基础不得采用多孔砖,可采用页岩实心砖。
(二) 水泥:1 一般宜采用32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥。
2水泥进场使用前,应分批对其强度、凝结时问、安定性进行复验。
3当在使用中对水泥的质量有怀疑或水泥出厂超过 3个月(快硬硅酸盐水泥超过1个月)时,应复查试验,并按结果使用。
4不同品种的水泥不得混合使用。
(三) 砂:用中砂,含泥量不超过 5%不得含有草根等杂物,使用前应用 5mm 孔径的筛子 过筛。
(四) 掺合料:混合砂浆采用石灰膏、粉煤灰和磨细生石灰粉等,磨细生石灰粉熟化时间 不得少于7d 。
(五) 其他材料:拉结筋及预埋件、刷防腐剂的木砖等。
二、 主要机具搅拌机、磅秤、垂直运输设备、大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、 卷尺、2m 靠尺、楔形塞尺,筛子、水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
三、 作业条件(一) 基础墙砌筑:1基槽、混凝土或灰土地基均已完成,并办完隐检手续。
2已放好基础轴线及边线;立好皮数杆(一般间距15〜20m 转角处均应设立),并办完预检手续。
3根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如一层砖的水平灰缝大于20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫 平,严禁砍砖合子找平。
(二) 墙体砌筑: 1 完成室外及房心回填土。
办完各项隐检手续。
2 办完地基、基础工程隐检手续。
3按标高抹好水泥砂浆防潮层。
技术交底内容4 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计图纸尺寸要求,办完预检手续。
5 按设计标高要求立好皮数杆,皮数杆的间距以15〜20m为宜。
(三)砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。
技术交底记录
设置高度为120mm,与墙体同宽的混凝土腰梁,配筋38,6@200.
9、砌体填充墙除图中注明外,应按下述原则设置钢筋混凝土构造柱。
构造柱一般在砌体转角、悬墙端头、纵横墙体相交部位以及墙长超过5M时,沿墙长每隔3~4m设置,构造柱断面一般为墙厚X200,配筋内见图4,构造柱在楼层上、下端700mm高度范围内,箍筋间距加密到@100。
10、现浇过梁断面及配筋见详图5(粱长=洞宽+2*250)。
当框架粱兼做过梁时,增设钢筋按过梁表中○2筋选用。
11、砌筑前应根据水平线至梁底标高,预留斜砌砖高度并根据梁的水平偏差值,调整水平灰缝厚度。
12、砖过梁底部的模板及其支架拆除时,灰缝砂浆强度不应低于设计强度的75%。
13、填充墙的砌筑,应待承重主体结构检验批验收合格后进行,墙顶采用斜砌法,应在填充墙砌筑完成至少7天以后,由上而下逐层砌筑,防止下层粱承受上层梁以上的荷载,斜砌砖和地面成50度角。
