挡水坝工程施工方案
- 格式:docx
- 大小:25.97 KB
- 文档页数:9
堤防工程施工方案
一、堤防背景概况
1、堤防建设项目位于山东省滨州市xx地段,河流名称是xxx河,河流受到降雨的直接影响,极易发生洪水的灾害,河道已出现洪水扩展的现象,直接阻碍了当地经济发展的进程。
2、针对上述情况,滨州市政府正式发布了一项建设堤防的项目,此次堤防建设任务主要为防洪、灌溉及水资源管理等多种目的,以此提高河道管理能力,保障当地人民生命财产安全,促进社会经济发展。
二、施工内容
1、堤防净高为13.5m,顶宽3.5m,堤防总长度为360m,鳞次栉比地分段施工,其中,上段下沿长78m,上段上沿长126m,中段下沿长72m,中段上沿长84m,下段上沿长78m;
2、堤防护坡应采用护坡节段提高堤坡的稳定性,依次护坡节段密度为:上段下沿护坡节段为1段,上段上沿护坡节段为2段,中段下沿护坡节段为3段,中段上沿护坡节段为4段,下段上沿护坡节段为5段;
3、河床改造工程主要包括砌石护岸、复河床底和补河床两部分,为保护堤防,下段上沿采用砌石护岸,其中护坡采用石心摩擦护坡,石体尺寸为50cm长、25cm高、25cm厚。

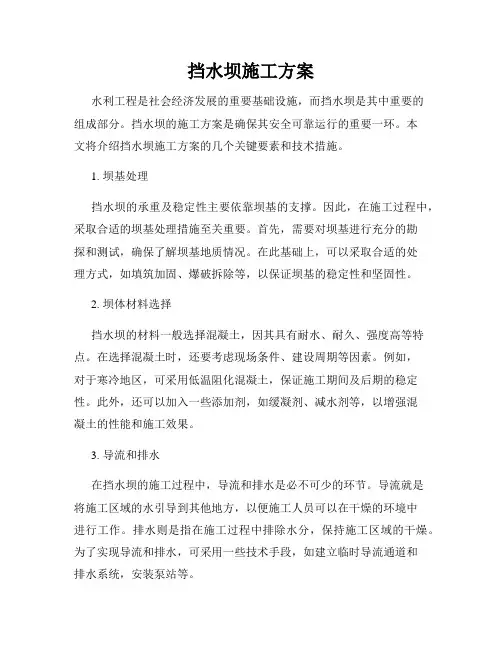

挡水坝施工方案水利工程是社会经济发展的重要基础设施,而挡水坝是其中重要的组成部分。
挡水坝的施工方案是确保其安全可靠运行的重要一环。
本文将介绍挡水坝施工方案的几个关键要素和技术措施。
1. 坝基处理挡水坝的承重及稳定性主要依靠坝基的支撑。
因此,在施工过程中,采取合适的坝基处理措施至关重要。
首先,需要对坝基进行充分的勘探和测试,确保了解坝基地质情况。
在此基础上,可以采取合适的处理方式,如填筑加固、爆破拆除等,以保证坝基的稳定性和坚固性。
2. 坝体材料选择挡水坝的材料一般选择混凝土,因其具有耐水、耐久、强度高等特点。
在选择混凝土时,还要考虑现场条件、建设周期等因素。
例如,对于寒冷地区,可采用低温阻化混凝土,保证施工期间及后期的稳定性。
此外,还可以加入一些添加剂,如缓凝剂、减水剂等,以增强混凝土的性能和施工效果。
3. 导流和排水在挡水坝的施工过程中,导流和排水是必不可少的环节。
导流就是将施工区域的水引导到其他地方,以便施工人员可以在干燥的环境中进行工作。
排水则是指在施工过程中排除水分,保持施工区域的干燥。
为了实现导流和排水,可采用一些技术手段,如建立临时导流通道和排水系统,安装泵站等。
4. 监测和检测挡水坝的施工过程中,需要进行严密的监测和检测工作,以确保施工质量和安全。
监测和检测可以涉及各个方面,如地质监测、结构监测、水文监测等。
通过监测和检测,可以及时了解施工过程中的变化和问题,并采取相应的措施进行调整和解决,以确保挡水坝的稳定性和安全性。
5. 施工期与环境保护挡水坝的施工通常需要较长的时间,这意味着施工期与环境保护之间需要达到一种平衡。
在施工过程中,要采取相应的措施,减少对环境的污染和破坏。
例如,降低噪音、控制粉尘、合理利用水资源等。
此外,还要加强对施工材料和设备的管理,确保其符合环保要求。
综上所述,挡水坝施工方案是一个复杂而重要的工程。
在施工过程中,要充分考虑坝基处理、材料选择、导流排水、监测检测以及施工期与环境保护等关键要素和技术措施。
坝体填土方施工方案一、项目背景坝体填土方施工方案是针对水利工程中坝体填筑所需的土方施工进行规划和设计的方案。
该方案的目标是确保填土施工的质量和工期,并保障坝体的稳定性和安全性。
二、工程概述本工程为填土法修建的挡水坝体工程,主要包括以下几个方面的内容:1.工程位置:本工程位于某县某河流上,总长约3公里;2.工程规模:总坝高约30米,最大坝宽约15米,坝顶宽度约5米;3.施工要求:填土面积约15万平方米,填土总量约50万立方米;4.施工期限:整个填土工程预计需要6个月完成。
三、填土材料选择1.土方材料:填土所使用的土方材料主要包括黏土、砂土和砾石,根据实地勘测和土质测试结果,选取的填土材料符合相关标准要求;2.挖方与借方平衡:在运输成本和施工效率的基础上,项目采取局部借方并进行挖方与借方的平衡。
四、施工步骤1.土方开挖:根据设计要求,进行土方开挖和清理作业,确保坝基和坝壁表面的整洁和平整;2.土方填筑:将挖掘清理后的土方材料填充至坝体区域,采用分层填筑的方法,每层填土厚度不超过30厘米,每层填土应经过充实和湿化处理;3.夯实与压实:每层填土完成后,使用压路机进行压实作业,确保填土层的密实度和稳定性;4.坝顶整饰:填土施工完成后,进行坝顶整饰,包括去除杂物、铺设护坡材料等。
五、质量控制1.材料质量控制:对所选用的土方材料进行质量监控,确保符合相关标准要求;2.施工质量控制:对土方开挖、填土和夯实等施工过程进行现场监督和检查,确保施工质量符合设计要求;3.压实质量控制:对压路机进行定期检测和校准,保证每层填土的压实质量达到要求。
六、安全措施1.填土施工过程中,严禁在滑坡带、溶洞、河道等不稳定区域进行填土作业;2.施工现场应设置围网和安全警示标志,防止人员和设备进入危险区域;3.进行填土施工前,及时清理施工现场,清除杂物和障碍物,确保施工安全;4.施工人员应穿戴好安全防护装备,遵守相关安全操作规程。
七、环境保护1.在土方开挖和填土的过程中,严禁污染周边水体和土壤;2.施工现场应设置沉淀池和沟渠,对泥浆和污水进行收集和处理;3.施工现场应定期清理和清除施工垃圾,保持施工环境的整洁。

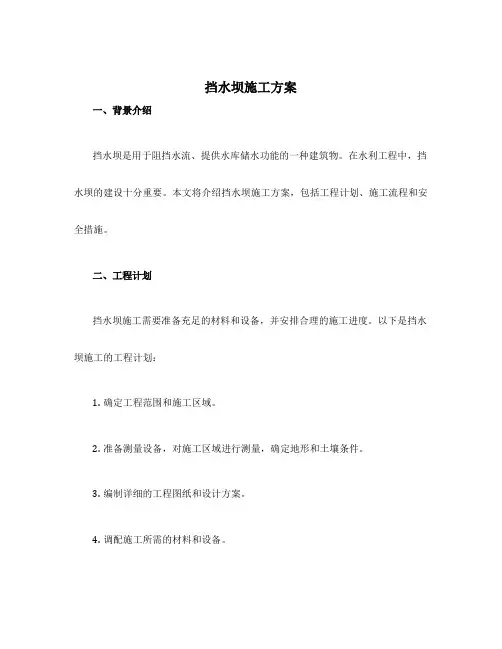

挡水坝施工方案一、背景介绍挡水坝是用于阻挡水流、提供水库储水功能的一种建筑物。
在水利工程中,挡水坝的建设十分重要。
本文将介绍挡水坝施工方案,包括工程计划、施工流程和安全措施。
二、工程计划挡水坝施工需要准备充足的材料和设备,并安排合理的施工进度。
以下是挡水坝施工的工程计划:1.确定工程范围和施工区域。
2.准备测量设备,对施工区域进行测量,确定地形和土壤条件。
3.编制详细的工程图纸和设计方案。
4.调配施工所需的材料和设备。
5.制定安全施工计划,并对工作人员进行培训。
6.制定施工进度安排。
三、施工流程挡水坝的施工流程包括以下几个阶段:1. 地基处理地基处理是保证挡水坝稳定性的关键。
施工前需要对地基进行勘察和测试,以确定地基的承载能力和稳定性。
根据测试结果,需要进行如下处理:•清除地表杂物和植被。
•进行地基平整和压实。
•针对地势较高的部分,采取措施加强地基,如引入支撑结构等。
2. 施工材料准备挡水坝的施工材料包括水泥、砂、石子等。
在施工前,需要准备足够的材料,并对材料进行工地质量检测,以保证施工质量。
3. 坝体建设挡水坝的坝体通常采用混凝土浇筑或石块砌筑的方式建设。
施工过程中需要注意以下事项:•混凝土浇筑要分层进行,每层之间需要有足够强度的粘结。
•石块砌筑时,要注意石块大小的均匀性和紧密性。
4. 底板施工挡水坝的底板是保证坝的整体稳定的重要部分。
底板施工需要按照设计要求进行,施工过程中需要注意以下事项:•底板表面要平整,以确保坝体整体承载能力。
•底板与坝体的连接要牢固,采用协调的施工方式。
5. 溢流坝面施工溢流坝面的施工是保证挡水坝溢洪安全的关键。
施工过程中需要注意以下事项:•溢流坝面的坡度和形状要符合设计要求。
•溢流坝面表面要光滑平整,以减少水流的摩擦和阻力。
6. 安全措施在挡水坝施工过程中,安全是首要考虑的因素。
以下是常见的安全措施:•工作人员必须穿戴符合要求的防护设备。
•施工现场需要设置合适的围栏和标识,以提醒人员注意安全。
水坝工程施工方案一、工程概况水坝工程位于山区,总长1000米,最大高度达50米,主要由坝体、溢洪道、泄洪孔、输水管道、辅助设施等组成。
施工地点地势较高,气温较低,降水量较大,施工条件较为复杂。
二、施工技术1. 坝基开挖:首先进行坝基的开挖工作,清理并修整坝基土壤,保证坝基平整、坚实。
2. 坝体浇筑:采用混凝土浇筑方式,按照设计要求分段施工,积极控制施工质量,确保坝体结构牢固。
3. 溢洪道施工:溢洪道是水库的重要部分,施工时要注意施工工艺,保证溢洪道顺畅。
4. 泄洪孔安装:泄洪孔是水坝的安全措施,需要精确安装,确保泄洪畅通,有效防止水坝溃坝风险。
5. 输水管道铺设:根据设计要求进行输水管道的铺设,保证管道质量,避免出现渗漏等问题。
6. 辅助设施施工:配套设施如监测系统、通讯系统等也需要进行施工,保证水坝正常运行。
三、安全措施1. 施工前应进行详细的安全技术交底,确保所有施工人员了解安全操作规程。
2. 严格按照安全操作规程进行施工,提前规划并设置好警示标志、安全带等设施。
3. 针对山区气候特点,加强施工现场的防雷措施,及时疏散人员。
4. 施工现场要保持整洁,避免堆放杂物,减少安全隐患。
5. 施工过程中定期检查设备和结构的安全性,发现问题及时处理。
四、施工流程1. 开展前期准备工作,进行地质勘察和设计确认工作。
2. 搭建施工场地,组织施工人员、材料和设备到位。
3. 进行坝基开挖、坝体浇筑、溢洪道施工、泄洪孔安装、输水管道铺设等工程。
4. 定期检查施工质量,保证水坝工程的正常进行。
5. 完成各项工程后进行验收,保证工程质量达标。
以上是水坝工程施工方案的基本内容,水坝工程的施工过程复杂繁琐,需要施工单位严格按照相关规定进行,确保工程顺利完成并达到设计要求,为当地水资源利用提供保障。

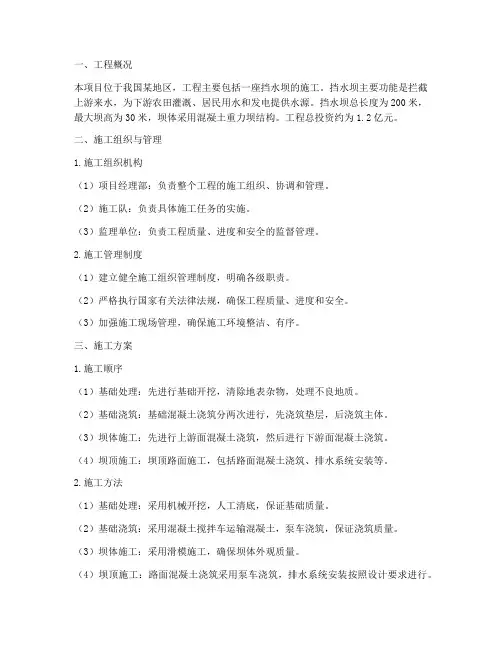

一、工程概况本项目位于我国某地区,工程主要包括一座挡水坝的施工。
挡水坝主要功能是拦截上游来水,为下游农田灌溉、居民用水和发电提供水源。
挡水坝总长度为200米,最大坝高为30米,坝体采用混凝土重力坝结构。
工程总投资约为1.2亿元。
二、施工组织与管理1.施工组织机构(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)施工队:负责具体施工任务的实施。
(3)监理单位:负责工程质量、进度和安全的监督管理。
2.施工管理制度(1)建立健全施工组织管理制度,明确各级职责。
(2)严格执行国家有关法律法规,确保工程质量、进度和安全。
(3)加强施工现场管理,确保施工环境整洁、有序。
三、施工方案1.施工顺序(1)基础处理:先进行基础开挖,清除地表杂物,处理不良地质。
(2)基础浇筑:基础混凝土浇筑分两次进行,先浇筑垫层,后浇筑主体。
(3)坝体施工:先进行上游面混凝土浇筑,然后进行下游面混凝土浇筑。
(4)坝顶施工:坝顶路面施工,包括路面混凝土浇筑、排水系统安装等。
2.施工方法(1)基础处理:采用机械开挖,人工清底,保证基础质量。
(2)基础浇筑:采用混凝土搅拌车运输混凝土,泵车浇筑,保证浇筑质量。
(3)坝体施工:采用滑模施工,确保坝体外观质量。
(4)坝顶施工:路面混凝土浇筑采用泵车浇筑,排水系统安装按照设计要求进行。
3.施工进度安排(1)基础处理:1个月。
(2)基础浇筑:2个月。
(3)坝体施工:4个月。
(4)坝顶施工:1个月。
四、施工质量控制1.严格按照设计要求进行施工,确保工程质量。
2.加强原材料检验,确保原材料质量。
3.加强施工过程控制,严格执行施工工艺。
4.加强施工质量检验,确保工程质量合格。
五、安全措施1.加强施工现场安全管理,严格执行安全操作规程。
2.定期进行安全教育培训,提高施工人员安全意识。
3.设置安全警示标志,确保施工现场安全。
4.加强施工现场防火、防盗、防中毒等措施。
六、环境保护措施1.施工现场合理规划,减少对周边环境的影响。

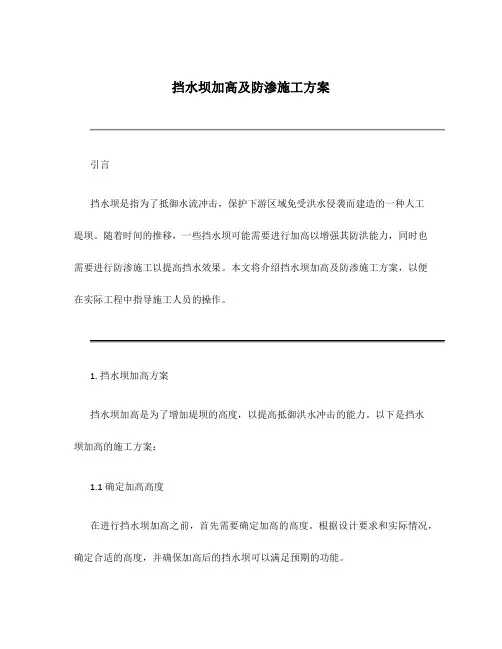

挡水坝加高及防渗施工方案一、工程背景与目标随着气候变化和水资源日益紧张,原有的挡水坝已无法满足日益增长的防洪、灌溉及供水需求。
本方案旨在通过加高挡水坝和增强防渗措施,提高水库的蓄水能力和运行安全性,确保下游人民群众生命财产安全,同时满足农业灌溉和工业用水需求。
二、加高设计方案坝体加高:根据地形地质条件和水库运行要求,采用均质土坝或混凝土重力坝进行加高。
加高部分应确保与原坝体紧密结合,确保整体稳定性。
坝坡处理:对加高后的坝坡进行重新设计,采取护坡措施,防止水流冲刷和侵蚀。
三、防渗技术选择垂直防渗:采用帷幕灌浆、高压喷射灌浆等技术,形成防渗帷幕,减少坝基渗流。
水平防渗:在坝体内设置水平防渗层,采用土工膜、膨润土防水毯等材料,提高坝体防渗性能。
四、施工步骤与流程施工前准备:进行现场勘察、制定施工方案、采购材料等。
坝体加高:按照设计方案进行坝体加高施工,确保施工质量。
防渗处理:在坝体加高完成后,进行防渗处理,包括垂直防渗和水平防渗。
坝坡处理:对加高后的坝坡进行护坡施工。
完工验收:施工完成后进行验收,确保工程质量符合设计要求。
五、材料选择与要求加高材料:选用符合规范要求的土石材料或混凝土材料,确保坝体加高的强度和稳定性。
防渗材料:选用质量可靠的土工膜、膨润土防水毯等防渗材料,确保防渗效果。
六、质量控制与安全措施质量控制:施工过程中加强质量监控,确保施工质量符合设计要求。
安全措施:制定严格的安全管理制度,加强现场安全管理,确保施工过程中人员安全。
七、进度安排与工期预测进度安排:根据工程规模和施工条件,制定详细的施工进度计划。
工期预测:根据施工进度计划和实际施工情况,预测工程完成时间。
八、环境保护与治理环境保护:施工过程中加强环境保护意识,减少施工对周边环境的影响。
废弃物处理:对施工过程中产生的废弃物进行妥善处理,防止污染环境。
通过本方案的实施,将有效提高挡水坝的蓄水能力和运行安全性,为当地经济社会发展提供有力保障。
水库挡水工程施工方案一、项目概况水库挡水工程主要是针对水库的挡水设施进行建设和改造,以确保水库储水安全,维护周边生态环境和人民生活用水安全。
本项目位于某地区的XX县,总投资约为XX亿元,计划工期为X年。
工程涉及的主要设施有挡水坝、泄洪设施、泄洪渠道、溢洪道、排水管道等。
二、施工前准备1.组建项目管理团队:按照国家有关法规和要求,成立水库挡水工程项目管理团队,明确各岗位职责,制定工作计划和安全生产措施。
2.申请工程施工许可:提供相关设计文件、施工方案和施工图纸,申请水利工程施工许可。
3.场地准备:清理施工区域,确保施工区域内无障碍物,并辟出施工用地和办公室。
4.采购设备和材料:根据设计要求,采购挖掘机、混凝土浇注机、钢筋等施工设备和材料。
三、施工方案1.挡水坝建设(1)挖掘基础:首先清理基础施工区域,使用挖掘机将地表土壤开挖至设计要求的深度,同时对基坡进行清理处理。
(2)浇筑混凝土:在挖掘好的基础上,使用混凝土浇注机进行浇筑,根据设计要求对混凝土进行分层浇筑和养护。
(3)安装挡水板:待混凝土凝固后,进行挡水板的安装,按照设计图纸和技术要求进行布置和固定。
2.泄洪设施建设(1)按设计要求进行泄洪设施的布置和固定,同时做好泄洪设施的防水处理。
(2)进行泄洪设施的调试和测试,确保其正常运行。
3.泄洪渠道建设(1)清理泄洪渠道施工区域,确保没有杂物阻碍施工。
(2)使用挖掘机进行渠道挖掘,遵循设计要求进行深度和宽度的控制。
(3)修建渠道边坡和进行防渗处理。
4.溢洪道建设(1)清理溢洪道施工区域,进行挖掘和渠道边坡修正。
(2)进行溢洪道的混凝土浇筑和养护,确保工程质量。
5.排水管道建设(1)清理管道敷设区域,根据设计要求进行排水管道的敷设和连接。
(2)调试排水管道系统,检查管道是否漏水和堵塞。
四、安全与质量控制1.安全措施:严格遵守《建筑施工安全规程》,建立施工现场安全管理制度,对施工人员进行安全教育和培训,强化施工现场安全巡查。
挡水坝加高及防渗施工方案引言挡水坝是指为了抵御水流冲击,保护下游区域免受洪水侵袭而建造的一种人工堤坝。
随着时间的推移,一些挡水坝可能需要进行加高以增强其防洪能力,同时也需要进行防渗施工以提高挡水效果。
本文将介绍挡水坝加高及防渗施工方案,以便在实际工程中指导施工人员的操作。
1. 挡水坝加高方案挡水坝加高是为了增加堤坝的高度,以提高抵御洪水冲击的能力。
以下是挡水坝加高的施工方案:1.1 确定加高高度在进行挡水坝加高之前,首先需要确定加高的高度。
根据设计要求和实际情况,确定合适的高度,并确保加高后的挡水坝可以满足预期的功能。
1.2 清理施工现场在开始加高施工前,需要清理施工现场,包括清除原有堤坝表面的杂物和残渣。
确保施工现场整洁,并提供良好的施工条件。
1.3 确定加高材料根据加高高度和工程要求,选择合适的加高材料。
常用的加高材料包括土方、石方、混凝土等。
根据实际情况确定材料的选择,并确保加高材料的质量符合相关标准。
1.4 加高施工根据施工设计和现场要求,进行加高施工。
施工过程中应注意施工质量的控制,确保加高后的挡水坝具备良好的稳定性和抗冲击能力。
1.5 后续处理加高施工完成后,进行相应的后续处理工作。
包括清理施工现场、修整挡水坝表面等,确保整个工程的美观和安全。
2. 挡水坝防渗施工方案除了进行加高施工外,挡水坝还需要进行防渗施工,以减少水流对堤坝的侵蚀。
以下是挡水坝防渗施工的方案:2.1 检测渗漏点在进行防渗施工之前,需要检测挡水坝是否存在渗漏点。
通过对挡水坝进行仔细检查,找出渗漏点的位置和规模,以便针对性地进行防渗施工。
2.2 确定防渗材料根据渗漏点的位置和规模,选择合适的防渗材料。
常用的防渗材料包括防渗膜、防渗灌浆等。
确保选择的材料具备较好的防渗性能,并符合相关标准。
2.3 进行防渗施工根据防渗设计和现场要求,进行防渗施工。
对于大面积的渗漏点,可以采用防渗膜的方式进行覆盖;对于小面积的渗漏点,可以使用防渗灌浆等方式进行修补。

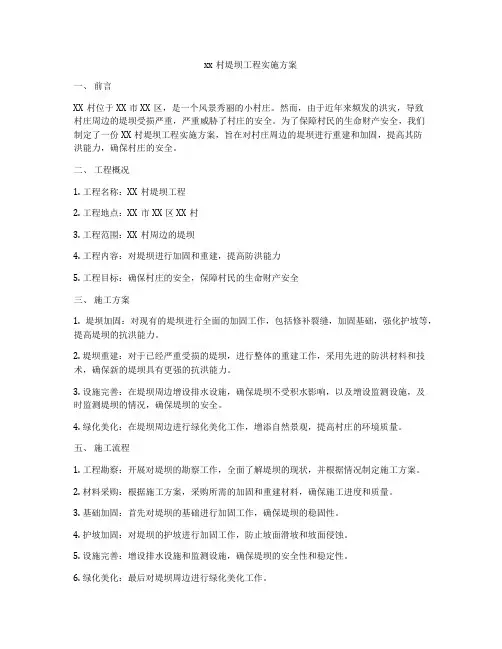

xx村堤坝工程实施方案一、前言XX村位于XX市XX区,是一个风景秀丽的小村庄。
然而,由于近年来频发的洪灾,导致村庄周边的堤坝受损严重,严重威胁了村庄的安全。
为了保障村民的生命财产安全,我们制定了一份XX村堤坝工程实施方案,旨在对村庄周边的堤坝进行重建和加固,提高其防洪能力,确保村庄的安全。
二、工程概况1. 工程名称:XX村堤坝工程2. 工程地点:XX市XX区XX村3. 工程范围:XX村周边的堤坝4. 工程内容:对堤坝进行加固和重建,提高防洪能力5. 工程目标:确保村庄的安全,保障村民的生命财产安全三、施工方案1. 堤坝加固:对现有的堤坝进行全面的加固工作,包括修补裂缝,加固基础,强化护坡等,提高堤坝的抗洪能力。
2. 堤坝重建:对于已经严重受损的堤坝,进行整体的重建工作,采用先进的防洪材料和技术,确保新的堤坝具有更强的抗洪能力。
3. 设施完善:在堤坝周边增设排水设施,确保堤坝不受积水影响,以及增设监测设施,及时监测堤坝的情况,确保堤坝的安全。
4. 绿化美化:在堤坝周边进行绿化美化工作,增添自然景观,提高村庄的环境质量。
五、施工流程1. 工程勘察:开展对堤坝的勘察工作,全面了解堤坝的现状,并根据情况制定施工方案。
2. 材料采购:根据施工方案,采购所需的加固和重建材料,确保施工进度和质量。
3. 基础加固:首先对堤坝的基础进行加固工作,确保堤坝的稳固性。
4. 护坡加固:对堤坝的护坡进行加固工作,防止坡面滑坡和坡面侵蚀。
5. 设施完善:增设排水设施和监测设施,确保堤坝的安全性和稳定性。
6. 绿化美化:最后对堤坝周边进行绿化美化工作。
七、施工安全与质量控制1. 施工安全:严格遵守施工安全规定,加强安全教育,保障施工人员的安全。
2. 施工质量:严格按照国家标准和规定进行施工,做好施工记录和验收工作,确保施工质量。
3. 现场监督:设立监督人员,对施工现场进行全面监督,检查施工进度和质量。
八、工程投资与收益1. 工程投资:本次堤坝工程的总投资为XX万元,其中包括堤坝加固、重建费用以及设施完善和绿化美化费用。

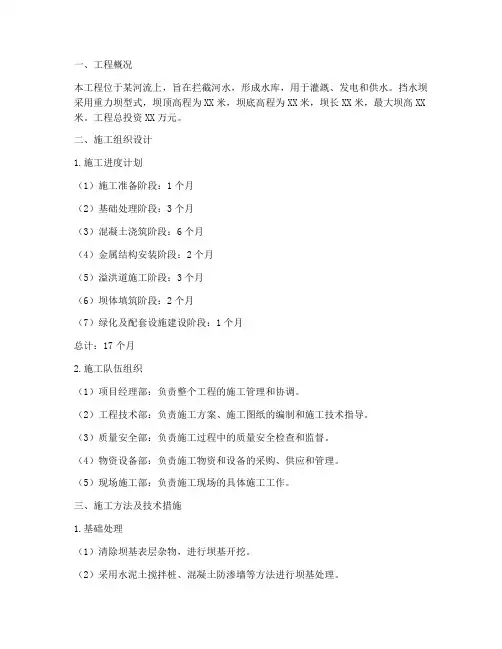

一、工程概况本工程位于某河流上,旨在拦截河水,形成水库,用于灌溉、发电和供水。
挡水坝采用重力坝型式,坝顶高程为XX米,坝底高程为XX米,坝长XX米,最大坝高XX 米。
工程总投资XX万元。
二、施工组织设计1.施工进度计划(1)施工准备阶段:1个月(2)基础处理阶段:3个月(3)混凝土浇筑阶段:6个月(4)金属结构安装阶段:2个月(5)溢洪道施工阶段:3个月(6)坝体填筑阶段:2个月(7)绿化及配套设施建设阶段:1个月总计:17个月2.施工队伍组织(1)项目经理部:负责整个工程的施工管理和协调。
(2)工程技术部:负责施工方案、施工图纸的编制和施工技术指导。
(3)质量安全部:负责施工过程中的质量安全检查和监督。
(4)物资设备部:负责施工物资和设备的采购、供应和管理。
(5)现场施工部:负责施工现场的具体施工工作。
三、施工方法及技术措施1.基础处理(1)清除坝基表层杂物,进行坝基开挖。
(2)采用水泥土搅拌桩、混凝土防渗墙等方法进行坝基处理。
(3)对处理后的坝基进行压实、平整,确保坝基质量。
2.混凝土浇筑(1)采用分层浇筑、分段施工的方法,确保混凝土质量。
(2)严格控制混凝土配合比,确保混凝土强度和耐久性。
(3)采用泵送混凝土,提高施工效率。
(4)加强混凝土养护,确保混凝土强度。
3.金属结构安装(1)严格按照设计图纸进行金属结构加工和制作。
(2)采用分段吊装、逐段对接的方法进行金属结构安装。
(3)加强焊接、螺栓连接等环节的质量控制。
4.溢洪道施工(1)采用分段开挖、分层浇筑的方法进行溢洪道施工。
(2)严格控制溢洪道尺寸和坡度,确保溢洪道排水能力。
(3)对溢洪道进行防渗处理,提高溢洪道耐久性。
5.坝体填筑(1)采用分层填筑、分段碾压的方法进行坝体填筑。
(2)严格控制填筑材料的质量和压实度,确保坝体稳定性。
(3)对填筑后的坝体进行排水处理,防止坝体积水。
四、质量控制措施1.严格按照设计图纸和施工规范进行施工。
2.对施工人员进行技术培训,提高施工技能。
第一章编制依据1、该工程设计施工图,变更及相关技术资料。
2、国家现行的施工技术规范、规程、工程质量评定与验收标准,各种定额指标。
3、国家有关法令、法规、方针、政策、行业命令、企业规章制度。
4、工程建设地点、地理位置、地形、地貌、地质情况、自然环境、气候条件等现场实际。
5、建设单位的施工指令、工期要求。
6、施工合同。
第二章工程概况1、工程简介:序号项目内容1 2 3 4 5 6 工程名称工程业主设计单位施工单位工程地点工程规模蓝湖海韵小区主要通道(拦水坝)工程文昌恒盛房地产开发有限公司海南世佳工程勘察设计咨询有限公司中滇成盛建设(集团)有限公司文昌清澜开发区马村水库挖土方2000m,回填1300 m,毛片石基础及墙体4600 m33 37 结构形式2、工程概况:重力式拦水坝本工程拦水坝总长61.5m,坝体采用M10浆砌石基础挡墙,中间填土的形式,坝顶回填土后铺设300mm厚碎石垫层,150mm厚砼、面层为沥青路面;路面顶高程20.7m,坝顶宽9m,两侧为 1.5m,宽人行道,人行道板每隔7m设一道伸缩缝,缝内用油毡填充,人行道中间为6m宽砼路面。
坝体由挡水坝段、过流水闸两部分组成,挡水坝长54.4m,中间设一道伸缩缝,缝宽20mm,采用橡胶止水、油毛毡填缝。
过流水闸长7.1m,由两孔 1.5m 宽的木板闸门控制,闸中墩及底板由C25砼浇筑,闸顶为300mm厚的现浇C30钢筋砼,闸底板顶高程17.8m,出口做消力池长9m,池深0.8m,底采用C30现浇,两侧砌筑M10毛石挡土墙,墙顶高程17.4m,池底高程13.6m,墙体勾平缝,大坝墙体外侧采用M10水泥砂浆抹灰,原桥墩四周开挖过回填松土,采用抛填块石,用5-10履带式挖土机多次碾压密实。
3、工程难点分析:①、该工程位于原马村水库内,上面水流量大,特别是遇台风下暴雨,施工期间排水困难。
②、原施工桥墩挖基坑后回填土被水浸泡,全是软土、淤泥,给开挖带来难度。
1、工程概况沉沙区南侧挡水坝起点自渠堤路,终点位于王坝水库原大坝,坝内外坡均比为1:2,设计填方量6567m³,堤顶宽度为6m,起点高程1023.36m,终点高程1023.60m,压实度不低于90%。
4 、施工操作要求4.1土料开挖4.1.1料场开挖前应划定开挖范围,清除树根乱石及妨碍施工的一切障碍物,排除场内积水,开好排水沟。
4.1.2土料的天然含水量接近施工控制下值时,采用立面开挖,含水量偏大时,采用平面开挖。
4.1.3当层状土料有需剔除的不合格料层时,用平面开挖,当层状土料允许掺混时,用立面开挖。
4.1.4冬季施工宜用立面开挖。
4.1.5取土坑壁应稳定,立面开挖时严禁掏底施工。
4.2铺料4.2.1防渗体土料铺筑应平行堤轴线顺次进行,分段作业和长度不应小于100m,人工作业时不小于50m。
4.2.2作业面宜分成铺土、碾压、检验三段,以利流水作业,应分层统一铺土,统一碾压,专人取样检验,严禁出现界沟。
4.2.3相邻施工段的作业面需均衡上升,若不可避免出现高差时,要以1:3-1:5的斜坡连接。
4.2.4土料宜用进占法卸料,卸料时在卸料区域用白灰画好卸料方块,方块大小由现场施工人员参照摊铺厚度,卸料车所载方量及松铺系数算出,用推土机或人工铺至规定部位,严禁将砂砾料或其他透水料与粘性土料混杂。
4.2.5铺土厚度及块置直径限制尺寸如下表:铺土厚度和土块直径限制尽寸表料为30cm。
4.2.7通过保持填土面平整,算方上料,及时检测厚度等措施控制铺土厚度。
土厚度允许误差为+0-5cm。
4.3碾压4.3.1碾压机械行走方向应平行于提轴线。
分段分片碾压时相邻作业面的碾压搭接宽度,平行提轴线方向不应小于0.5m,垂直堤线方向不应小于3cm。
4.3.2碾压机械进行碾压时,采用进退错距法作业。
碾压搭接宽度大于10cm。
铲运机兼作压实机械时,采用轮迹排压法,轮迹搭压轮宽的1/3。
4.3.3机械碾压不到的部位,用蛙式打夯机或木夯机夯实,夯实采用连接环套打法,夯迹双向套压,夯压夯1/3,行压行1/3,分段分片夯实时,夯迹搭太宽度应不小于1/3夯径。
一、工程概况本工程位于XX市XX小区,建筑面积XX平方米,卫生间挡水坝防水工程是该小区卫生间防水的重要组成部分。
工程旨在确保卫生间防水效果,防止水渗透到楼下,提高居住舒适度。
二、施工准备1. 材料准备:(1)防水涂料:选用JS复合防水涂料,符合GB 50208-2002《建筑防水涂料》标准。
(2)基层处理剂:选用渗透型基层处理剂,提高基层与防水层的粘结力。
(3)施工工具:滚刷、刮板、毛刷、剪刀、壁纸刀、水平尺等。
2. 人员准备:(1)施工队伍:由专业防水施工人员组成,具备防水施工资质。
(2)技术交底:对施工人员进行技术交底,确保施工质量。
三、施工工艺1. 基层处理:(1)清理基层:将基层表面的杂物、油污、松动等清理干净。
(2)基层找平:用砂浆找平,确保基层平整度符合要求。
(3)涂刷基层处理剂:均匀涂刷基层处理剂,提高基层与防水层的粘结力。
2. 防水层施工:(1)涂刷底涂层:按照涂料比例配制,均匀涂刷底涂层,厚度约0.5mm。
(2)涂刷防水层:按照涂料比例配制,均匀涂刷防水层,厚度约1.5mm,分两次涂刷,每次间隔4小时。
(3)细部处理:对管根、阴阳角、地漏等部位进行细部处理,确保防水效果。
3. 挡水坝施工:(1)测量定位:根据设计要求,确定挡水坝的位置和尺寸。
(2)铺设防水层:在挡水坝底部铺设防水层,确保防水层与地面严密贴合。
(3)安装挡水坝:将挡水坝固定在防水层上,确保挡水坝与地面、墙面垂直。
4. 保护层施工:(1)铺设保护层:在防水层上铺设保护层,如水泥砂浆、瓷砖等。
(2)养护:保护层施工完成后,进行养护,确保防水效果。
四、质量验收1. 防水层施工完成后,进行闭水试验,检查是否有渗漏现象。
2. 挡水坝安装完成后,检查挡水坝与地面的垂直度,确保挡水效果。
3. 保护层施工完成后,检查保护层的平整度和美观度。
五、施工安全1. 施工人员必须佩戴安全帽、手套等防护用品。
2. 施工现场应设置安全警示标志,确保施工安全。
挡水坝施工方案挡水坝施工方案一、施工前准备1. 组织力量:成立专门的施工指挥部和施工队伍,负责项目的组织、协调和管理。
2. 设备准备:根据施工需要,准备好各种机械设备、工具和材料,确保施工的顺利进行。
3. 人员培训:对施工人员进行培训,了解施工工艺和安全操作规程,提高施工人员的专业水平和安全意识。
二、施工方案1. 地基处理:根据地质调查结果,对施工场地进行地基处理,确保地基的稳固和承载能力。
2. 坝体浇筑:采用钢筋混凝土浇筑的方式,分段进行,逐步增高,确保坝体的坚固和稳定。
3. 防渗措施:采用防渗材料,如沥青、混凝土、土工布等,对坝体进行防渗处理,以防止水渗漏。
4. 排水系统:设置合理的排水系统,及时将坝体内的积水排出,保持坝体的干燥。
5. 安全措施:设置安全警示标志和护栏,确保施工现场的安全,防止人员和设备的意外事故发生。
6. 其他工程:根据具体情况,进行附属结构的施工,如泄洪口、导流道、卸压口等。
三、施工管理1. 质量管理:严格按照工程质量标准进行施工,进行施工过程的检测和监控,确保工程质量。
2. 进度管理:制定详细的施工进度计划,并进行进度跟踪和管理,确保施工按时完成。
3. 成本控制:制定合理的成本预算,进行成本控制和管理,减少不必要的浪费和支出。
4. 安全管理:制定详细的安全管理制度和操作规程,加强对施工现场的安全监督和管理,确保人员和设备的安全。
5. 环境保护:采取合适的环保措施,减少对周边环境的影响,保护生态平衡。
四、施工风险及应对措施1. 地质风险:跟踪地质变化,采取适当的地基处理措施,确保地基稳固。
2. 水位变化:及时排水,控制坝体内水位,防止泄洪造成的破坏。
3. 突发事件:建立应急预案,配备应急设备和救援力量,处理突发事件。
综上所述,挡水坝施工方案包括施工前准备、施工方案、施工管理和施工风险的应对措施等内容,通过科学合理的施工组织和管理,确保施工的质量、进度和安全,最终完成挡水坝的建设。
洪水防护工程施工方案范本一、项目概况本工程是针对某地区河流频发洪水的情况而设计的防洪工程,主要包括堤防加固、护坡修复、泄洪渠改造等内容。
本工程的施工范围涵盖了整个河道沿岸及周边地区,工程总面积约10000平方米。
本工程承担单位为某某建筑工程有限公司,施工周期为六个月。
二、工程内容及施工方案1. 堤防加固针对河道沿岸的堤防进行加固,主要采用挖土加宽和新建混凝土护坡方式。
施工方案如下:(1)现场布置:施工前需在河道沿岸确定施工区域,张贴施工警示标志,并清理现场杂物。
(2)挖土加宽:根据设计要求,挖掘河道沿岸的土质,将堤防加宽至设计要求的尺寸。
(3)混凝土护坡:在加宽的堤防上施工混凝土护坡,确保其稳固耐用。
(4)清理现场:施工结束后,对施工现场进行清理,清除围挡及临时设施。
2. 护坡修复河道沿岸的护坡部分因为洪水侵蚀而出现了一定程度的破损和松动,需要进行修复。
施工方案如下:(1)现场布置:确认施工区域,设置施工警示标志,将现场杂物清理干净。
(2)护坡修复:对受损的护坡进行修复,主要包括填土加固和植被覆盖等方式。
(3)清理现场:施工结束后,清理施工现场,移除临时设施。
3. 泄洪渠改造为了提高排洪效率,对河道周围的泄洪渠进行改造,主要包括疏浚和清理泥沙、加固渠底和渠壁等。
施工方案如下:(1)现场布置:确认施工区域,设置施工警示标志,清理现场杂物。
(2)疏浚清理:对泄洪渠内的泥沙进行清理疏浚,保证泄洪通道畅通。
(3)加固渠底和渠壁:根据设计要求,进行渠底和渠壁的加固和修复,确保其稳固耐用。
(4)清理现场:施工结束后,清理施工现场,移除临时设施。
三、施工安全措施1. 施工现场必须设置明显的施工警示标志,防止无关人员进入施工区域。
2. 施工人员必须佩戴统一的安全标识,遵守施工安全规章制度。
3. 施工现场应保证排水畅通,防止积水对施工造成影响。
4. 在施工现场必须配备完善的安全设施,包括安全帽、安全绳等。
5. 施工单位需不定期组织施工人员进行安全教育和培训,提高员工的安全意识。
挡水坝施工方案目录1、编制依据及规范标准1.1、编制依据2、工程概况3、施工方案3.1、围堰尺寸3.2、围堰的技术要求3.3、施工步骤3.4、草袋围堰施工方案图4、钢筋混凝土挡水坝及景石堆砌施工5、主要施工人员及机械设备5.1、主要施工人员5.2、主要施工机械设备6、施工安全6.1、安全教育6.2、围堰施工安全技术保证措施挡水坝施工方案1、编制依据及规范标准1.1、编制依据(1)、现行施工设计标准(2)、项目部土工试验报告(3)、现行施工安全技术标准(4)、设计施工图2、工程概况我公司承接**景观工程。
本标段路线全长250m。
该挡土坝在施工标段的中心位置,由现浇钢筋混凝土构成。
由于此河段为流水位置,因此该段在修筑挡水坝时,必须采取围堰方能满足施工需求。
因本工程测设时水位高度不大于2m,流速2M/S,故暂按草袋围堰外挡防水布进行考虑,具体实施时再根据现场深度另行调整。
3、施工方案3.1 围堰尺寸:断面尺寸:堰顶宽为0.6m,堰外边坡坡度视水深及流速确定,宜为1∶1.0;堰内边坡坡度宜为1∶0.5。
高度已现场测量为准。
超出水面高度为1m。
3.2围堰的技术要求:(1)围堰应编制施工设计,其构造应简单,符合强度、稳定、防冲和抗渗要求,并应便于施工、维修和拆除。
(2)围堰的施工设计应包括以下主要内容:一、围堰断面施工图;二、围堰施工方法、施工材料和机具;三、围堰拆除方法与要求;四、安全措施。
(1)围堰类型的选择应根据河道的水文、地形、地质及地方材料、施工技术和装备等因素,经综合技术经济比较确定,并应符合表4-1的规定。
围堰的选用范围表4-1注:土、草捆土、草(麻)袋围堰适用于土质透水性较小的河床。
(2)土、草(麻)袋、钢板桩围堰的顶面高程,宜高出施工期间的最高水位0.5-0.7m;草捆土围堰顶面高程宜高出施工期间的最高水位1.0~1.5m。
(3)围堰施工和拆除,不得影响航运和污染临近取水水源的水质。
3.3施工步骤填筑施工便道→测定围堰的位置→清除堰底水下淤泥→围堰填筑→迎水面编织袋铺设→围堰拆除便道修筑:根据现场实际情况,及施工部署,我部计划先施工挡水坝。
