工程项目质量管理检查评分表(细化手册)受检单位:受检项目:检查人:检查日期:附件1质量目标分解的案例附件2:附表3、按照《建筑施工组织设计规范》规定第十条施工组织设计的编制1、施工组织设计的编制按照《建筑施工组织设计规范》的规定执行,应在工程开工前编制完成。
2、规模较大的分部(分项)工程和专项工程施工方案应按单位施工组织设计的要求进行编制。
3、《建设工程施工合同》签订后,基层单位(总包单位)负责组织所辖工程项目施工组织设计的编制.4、由专业分公司内分包工程的单位工程施工组织设计(方案),应由专业分公司负责编制。
第十一条施工组织设计的审核1、特大型、大型综合性工程的施工组织总设计、由集团公司确定的技术复杂的重点工程或有要求的施工组织设计由基层单位技术负责人组织初审并签字确认后,报送集团公司科技发展部、工程项目监管部和安全监督管理部进行审核和评审,报审单位应根据审核和评审意见对报审的施工组织设计进行修改、完善。
2、单位工程的施工组织设计,由基层单位组织审核。
3、基层单位确定的重点、难点分部(分项)工程和专项工程的施工组织设计(方案),由基层单位组织论证、审核。
4、一般性施工方案由项目部组织审核。
第十二条施工组织设计的审批1、特大型、大型综合性工程的施工组织总设计、由集团公司确定的技术复杂的重点工程或有要求的施工组织设计,由集团公司技术负责人审批。
2、单位工程的施工组织设计,由基层单位技术负责人审批。
3、基层单位确定的重点、难点分部(分项)工程和专项工程的施工组织设计(方案),由基层单位技术负责人审批.4、一般性施工方案由项目部技术负责人审批。
5、由专业分公司内分包工程的施工组织设计(方案),由专业分公司审批,再由总包单位核准备案。
页眉
建设工程质量标准化管理检查评分汇总表A表
注:1.各分项权重分等于该分项权重值乘以该分项得分率;2.检查得分为各分项权重分之和;3.附加分:获得市级质量安全技术奖励或安全质量标准化示范工地的加1分;获省级质量安全技术奖励页脚
页眉
或安全质量标准化示范工地的加2分;开展工法编制、QC小组等活动并取得成果的加1分;
B.1表
页脚
页眉
监理单位质量管理检查评分表 B.2 表
页脚
页眉
施工单位质量管理检查评分表 B.3表页脚页眉
注:带*项为否决项。
建筑材料质量管理检查评分表 B.4 表
页脚
页眉
注:带*项为否决项。
B.5表
页脚
页眉
注:带*项为否决项。
B.6
表
页脚
页眉
页脚
页眉
页脚。
后勤管理员质量检查评分表1. 背景介绍在任何组织或机构中,后勤管理员都是至关重要的一员。
他们负责管理后勤事务并确保组织的正常运作。
为了评估后勤管理员的绩效和工作质量,我们需要一个全面而有针对性的评分表。
本文档旨在提供一个便捷的后勤管理员质量检查评分表,用于对后勤管理员进行定期评估和绩效考核。
2. 评分标准本评分表将后勤管理员的工作质量划分为不同的指标,并根据实现情况给出相应的评分。
每个指标都有详细的描述和评分细则。
2.1 定期例行工作•工作内容:后勤管理员应按照工作计划和组织需求,负责完成例行的后勤工作,包括但不限于设备采购、维修申请、场地预订等。
•评分标准:根据任务完成的及时性、准确性和质量给出相应的评分。
评分范围为1-5分,5分为优秀,1分为糟糕。
2.2 问题解决能力•工作内容:后勤管理员应具备较强的问题解决能力,能够快速识别和解决后勤问题,例如设备故障、供应链问题等。
•评分标准:根据问题解决的及时性、解决方案的有效性和后续跟踪的情况给出相应的评分。
评分范围为1-5分,5分为优秀,1分为糟糕。
2.3 团队合作意识•工作内容:后勤管理员应具备良好的团队合作意识,能够与其他部门和员工紧密合作,共同完成组织的后勤工作。
•评分标准:根据与他人的合作情况、沟通交流的效果和团队协作的成果给出相应的评分。
评分范围为1-5分,5分为优秀,1分为糟糕。
2.4 专业知识和技能•工作内容:后勤管理员应具备必要的专业知识和技能,能够熟练运用相关软件和工具,以及了解后勤管理的最佳实践。
•评分标准:根据对专业知识的掌握程度、技能的运用能力和最新发展的了解程度给出相应的评分。
评分范围为1-5分,5分为优秀,1分为糟糕。
2.5 服务态度和责任心•工作内容:后勤管理员应具备良好的服务态度和高度的责任心,能够主动关注并解决员工的后勤需求和问题。
•评分标准:根据服务态度的热情、解决问题的积极性和对工作的责任心给出相应的评分。
评分范围为1-5分,5分为优秀,1分为糟糕。

xx公司质量标准化检查评分汇总表(房屋建筑工程)
所属分公司:年月日
汇总表中遇有缺项时,汇总表总分计算方法:缺项的汇总表分=实查项目实得分值之和/实查项目应得分值之和×100
附件5
质量标准化检查评分表
(房屋建筑工程)
备注:检查表遇缺项时,合计得分为实查项目实得分值之和/实查项目应得分值之和×100
xx公司质量标准化检查评分汇总表(市政道路工程)
所属分公司:年月日
汇总表中遇有缺项时,汇总表总分计算方法:缺项的汇总表分=实查项目实得分值之和/实查项目应得分值之和×100
质量标准化检查评分表
(市政道路工程)
备注:检查表遇缺项时,合计得分为实查项目实得分值之和/实查项目应得分值之和×100
xx公司质量标准化检查评分汇总表(钢结构工程)
所属分公司:年月日
汇总表中遇有缺项时,汇总表总分计算方法:缺项的汇总表分=实查项目实得分值之和/实查项目应得分值之和×100
质量标准化检查评分表
(钢结构工程)
xx公司建筑工程观感质量细部检查评分表
所属分公司:年月日
汇总表中遇有缺项时,汇总表总分计算方法:缺项的汇总表分=实查项目实得分值之和/实查项目应得分值之和×100
附件6
建筑工程观感质量细部检查评分表
备注:1对质量评价为差的项目应进行返修;2观感质量现场检查原始记录应作为本表附件;
3.检查表遇缺项时,合计得分为实查项目实得分值之和/实查项目应得分值之和×100。

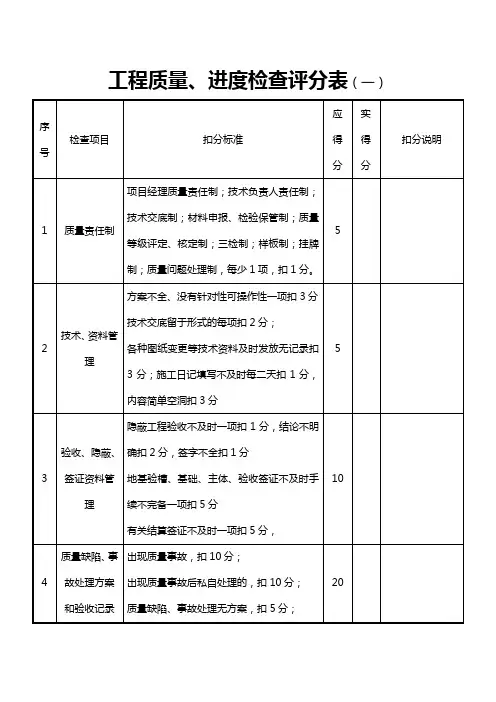

工程质量、进度检查评分表(一)
工程质量、进度检查评分表(二)
工程质量、进度检查评分表(三)
21 屋面工程屋面未按图纸施工的扣5分
天沟坡度不顺有积水每处扣2分
钢性保护层出现多处龟裂扣5分,分仓缝留设
不当、缝隙未按要求填嵌扣5分
10
22 门窗幕墙工
程未办分包备案手续扣5分,
未签分包协议、安全协议扣2分,
门窗幕墙安装固定、与墙缝隙填嵌密实不符合要
求每处扣2分
门窗幕墙安装的平整、垂直、方正、细部一处不
符合要求扣2分
门窗排水孔限位、配件一处不符合要求扣3分
10
23 进度管理无实际开工的总进度调整计划扣5分
无月进度计划扣3分
无总进度计划,月进度计划跟踪分析及赶工措施
的扣5分
实际进度与计划进度延误的每5天扣3分
10
合计应得分实得分250
工地项目负责人签收检查人员签字
个人工作业务总结。
2.0.1 工程项目质量管理检查评分表
3.0.1工业项目土建工程技术资料检查表
3.0.2钢结构工程技术资料质量检查表
3.0.3工业项目管道、给排水、采暖工程、通风、空调技术资料质量检查表
3.0.8 道路、桥梁工程技术资料检查表
4.工程实体质量检查评分表
4.0.1 工业项目土建工程实体质量检查表
4.0.9炉窑砌筑工程实体质量检查表
4.0.10房屋建筑工程实体质量检查表
受检单位:检查人:日期年月日表4.0.10
4.0.11道路、桥梁实体质量检查表
4.0.12混凝土构件实体强度回弹检测表
5.其它质量检查评分表
5.0.1 其它质量检查评分表。
12. 饰面工程质量检查0.5分
钢结构工程10分1.钢结构下料组装质量检查1.0分
2.钢结构焊接质量检查2.0分
3.钢结构除锈质量检查1.0分
4.钢结构涂装工程质量检查1.0分
5.结构螺栓连接工程质量检查2.0分
6.钢结构安装工程质量检查1.0分
7.压型板制作、安装质量检查1.0分
8.钢结构外观质量检查1.0分
电气设备安装5分1.电缆敷设工程质量检查0.4分
2.配管及管内穿线工程质量检查0.4分
3.变压器安装工程质量检查1分
4.高压、低压开关安装质量检查1.0分
5.成套配电柜(盘)及动力开关柜安装工程质量检查1.0分
6. 电气照明器具及配电箱(盘)安装工程质量检查0.6分
7. 避雷针(网)及接地装置安装工程质量检查0.6分
管道、设备安装工程5
分1. 介质管道制作工程质量检查1分
2. 介质管道安装工程质量检查1分
3. 介质管道焊接工程质量检查1分
4.管道设备防腐、保温质量检查1分
5. 一般设备安装工程质量检查1分
特种设备安装15分1.压力管道安装工程质量检查4分
2.起重机械安装工程质量检查4分
3.压力管道焊接工程质量检查4分
4.管道防腐、保温工程质量检查3分
5.锅炉安装工程质量检查15分
总分。
附表6.1 质量管理检查评分表
单位名称: 工程名称:
序号 检查项目 检查内容与评分标准 标准 分数 扣减 分数 实得
分数
1 资质与 资格 资质不符合国家规定,扣10分 存在转包或违法分包,扣10分 总包单位未对分包单位工程进行质量管理,扣5分 法人代表未签署授权书或项目负责人未签署终身质量负责承诺书,扣5分 施工人员未按规定接受教育培训、考核,或者培训、考核不合格,擅自上岗作业,扣10分 项目部未设置质量管理机构,或未配备足够的专职质检人员,扣1~2分 应持证上岗质量管理人员未持证,扣2~3分 项目部主要管理人员兼职、随意更换或未到岗履职,扣2~5分 重要工序、部位施工时,项目管理及技术负责人员等不在岗,扣2~5分 10
2
管理
体系
与
责任
制度
未建立质量管理体系、技术管理体系或质量保证体系,
扣10分
质量体系未认证或未落实,扣5~10分
未建立岗位质量责任制,扣10分
岗位责任不清晰或责任不落实,扣5~10分
10
3
图纸
合规
性与
工程
洽商
及时
性
未按照经审查批准的施工图设计施工或施工违反施工技
术强制性条文,扣15分
设计变更或工程洽商办理前,擅自变更施工,扣15分
涉及结构、建筑节能及重要使用功能的修改未经原审图
机构审核、盖章,扣10分
15
4
施组
(方
案)
编制
审批
无施工组织设计或危险性较大分部分项工程无专项施工
方案,扣15分
施工组织设计或专项施工方案内容不全、针对性差,扣5
分
未编制设备调试方案,扣5分
超过一定规模的危大工程专项方案未经专家论证,审批
程序不符合要求,扣15分
论证专家数量、专业不符合要求,扣5分
对未采纳的专家意见未进行说明,扣5分
15
序号 检查项目 检查内容与评分标准 标准 分数 扣减 分数 实得
分数
5
材料
管理
及
检验
建筑材料、构配件、设备和预拌混凝土等出厂质量证明
文件或检测报告不齐全,扣5~10分
未按规定对建筑材料、构配件、设备和预拌混凝土进行
检验,或检验不合格擅自使用,扣15分
违反规定使用已被淘汰、被禁止使用的建材产品或施工
技术(工艺),扣15分
未按规定对涉及结构安全的试块、试件以及有关材料进
行监理见证下的现场取样,未按规定送交工程质量检测机
构进行检测,扣15分
未按要求执行材料进场、退场验收和使用前检验制度,
扣10~15分
进场材料批次、数量记录不完整,每次扣2分
篡改或伪造检测数据或结果(报告),或明示、暗示检测
机构出具虚假检测报告,扣15分
材料检验、试验报告等文件缺失,扣5分
自检测不按检测规程进行,扣5分
自检测仪器设备未按规定检定(或校准)或检定(校准)
结果不符合要求,扣5分
现场材料存储不当,或未挂材料名称、品种、规格等标
牌,每处扣1~2分
15
6
施工
现场
管理
现场成品、半成品保护不到位,扣1~3分
设计、施工交底记录不齐全,扣2分
不按规定开展质量事故隐患排查,扣5分
现场无管理人员巡视,扣2分
5
7 测量
未按设计和规范要求进行施工测量,扣5分
人员、仪器配备不到位,仪器未按照要求进行标定,扣1~
2分
无测量方案或方案未审批就进行施工测量,扣5分
未按规定及时分析数据,未实施信息化动态施工,扣1~
2分
测量存在数据造假现象,扣5分
5
8 验收
未建立首件(首个分部、分项工程)样板验收标准或未
落实样板验收,扣5分
未建立“三检”制度(自检、互检、交接检/专检)或“三
检”实施不符合要求,扣1~2分
未按规定对隐蔽工程、分部分项工程的质量进行验收和
10
序号 检查项目 检查内容与评分标准 标准 分数 扣减 分数 实得
分数
记录,或未对单位工程进行自验,扣5~10分
前一工序质量未经验收合格,擅自组织下一工序施工,
扣10分
项目经理、技术负责人未参加地基基础、主体结构等分
部工程或单位工程的验收、项目工程验收、项目竣工验收,
每次扣3分
验收内容未符合现场实际,重点不突出,扣5分
验收未形成书面意见,扣1~3分
专业交接检查记录不齐全,扣5分
9
缺陷
整改
与
事故
处理
偷工减料或弄虚作假,降低工程质量,扣10分
未及时处理或上报严重质量缺陷、事故,每次扣2~5分
质量缺陷处理无技术方案,扣5分
技术方案未经审批,或内容针对性差,扣3分
处理无记录,或处理后未经验收,扣2分
对质量问题/缺陷整改未按方案实施,整改不合格,扣5~
10分
对质量事故后续处理不到位,扣5~10分
10
10
档案
管理
档案无专人管理,扣2分
档案管理人员未经专门培训,扣1分
未及时收集、整理、归档,资料与施工进度不同步,扣1~
2分
档案没有编号或编号混乱,扣1~2分
资料资料不完整、内容不符合要求,或不真实,扣3~5
分
5
合计分数
100
评价意见:
检测人员: 检查日期:
说明:1、检查评分表满分100分;
2、每项扣减分数不得超过该项标准分数;
3、出现黑体字标志的情形之一时,直接判定为不合格(得分取69分,但当实际得分
少于69分时取实际得分);
4、检查评分表中合计实得分数计入汇总表时需进行换算。
