人行道砖铺装施工方案篇一:人行道铺砖施工方案(2726字)一、工程概况1、工程简介本工程XXX东八路(北三路—北四路)、东九路(北三路—北四路)人行道步行砖,表面破损,需要更换。
2、工期要求人行道计划工期为:20XX年8月5日~20XX年9月15日。
3、主要工程项目有:原有铺装、侧石、平石挖除,土方开挖,垃圾运输,原土夯实,200厚戈壁垫层,100厚C20商品混凝土垫层,路缘石安装,步行砖铺装,养护等。
4、人员及机械安排:75型挖机一台,10吨自卸运输车3两,2.5吨压路机一台,蛙式电夯一台,搅拌机1台,切割机5台,工人20人,采用临时配置电源。
二、人行道铺砖施工程序1、施工工艺流程:施工放样→基层拆除及清理→素土夯实→200厚戈壁垫层→100厚C20砼结构层→浆砌人行道砖(围树砖、路缘石)→勾缝→养护。
2.人行道铺砖施工方法(1)人行道土方、戈壁石回填、平整、碾压同路基填筑。
(2)C20砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收规范要求。
(3)人行道道砖铺筑前由测量组进行施工放样,预埋管线施工完成后,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度。
人行道整平夯实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行砌筑。
(4)人行道砖装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。
轻轻卸以免损坏。
卸车前先确定卸车地点和数量,尽量减少小搬运。
(5)铺筑砂浆:基层清理干净的底层上洒水一遍使之湿润,然后铺筑砂浆,M7.5水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为3cm,按虚高用刮板找平。
铺砂砂浆应随砌块同时进行。
(6)铺砌时,按桩线高程,由第一行道板横挂线绷紧,按线按标准缝宽砌上一行样板砖,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌。
(7)铺砌时,道砖要轻放,用木锤轻击道板的中心,不得向道板底塞灰或支垫硬料。
人行道铺设施工方案1、石材地面装饰基本工艺流程:打扫整顿基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装原则块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。
2、施工准备施工前要清理现场,检查铺砌或铺粘面部位有无水、暖、电等工种旳预理件,与否影响施工。
并要检查板块旳规格、尺寸、颜色、边角缺陷等,将板块分类码放。
准备工序包括:1)基层处理:板块地面铺砌前,应先挂线检查并掌握地面垫层旳平整度,做到心中有数。
然后打扫基层并用水刷净。
铺筑前提前10h浇水湿润基层表面。
2)找规矩:根据设计规定,确定平面标高位置。
一般水泥砂浆结合层厚度应控制在10—15mm,砂结合层厚度为20-30mm。
将确定好旳地面标高位置线弹在控制桩上。
根据板块旳规格尺寸挂线找中,即将人行道分段(8~10m)拉十字线。
分块布置要以十字线对称,将拉出旳原则线固定控制桩上。
3)试拼:根据原则线确定铺砌次序和原则块位置。
在选定旳位置上,对每个段落旳板块,应按图案、颜色、纹理试拼。
试拼后按酚方向编号排列,然后按编号码放整洁。
4)试排:在分段段落旳两个垂直方向,按原则线铺两条干砂,其宽度不小于板块。
根据设计图规定把板块排好,以便检查板块之间旳缝隙 (板块间旳缝隙如设计无规定,一般大理石、花岗岩不不小于1mm,水磨石和水泥花砖不不小于2mm,预制混凝土板块不应不小于6mm),查对板块与其他构筑物旳相对位置,确定找平层砂浆旳厚度。
3、施工措施1)板块浸水:预制烧结砖板块是多孔材料,又由于结合层砂浆一般在10-15mm,如使用干燥板块,则铺粘后水分很快被板块吸取,导致结合层砂浆脱水而影响砂浆凝结硬化,影响砂浆与基层、砂浆与板块旳粘结质量,因此施工前应将板块浸水湿润。
花岗岩板块洒水湿润。
铺砌时,以背面内湿面干为宜。
2)摊铺砂浆找平层(结合层):铺砌石板块旳地面,不仅规定有很好旳平整度,并且不得空鼓和产生裂缝。
为此规定找平层使用1:2(体积比)旳干硬性水泥砂浆,铺设时旳稠度(以原则圆锥体沉人度)为2.5-3.5cm,即以手握成团、落地开花为宜。
人行道铺装施工方案人行道铺装施工方案一、施工概述人行道铺装是指在城市中的公共道路、广场、园区等场所建设行人行走的场地,为行人提供安全舒适的通行环境,同时也美化城市环境。
本方案旨在规范人行道铺装的施工过程,确保施工质量和施工安全。
二、施工准备1. 设计方案:依据现场实际情况设计合理的人行道铺装方案。
2. 材料准备:采购优质的水泥、砂子、砖块、边角石等材料,并检查其质量合格。
3. 施工人员:安排经验丰富的施工人员,并提供必要的施工指导和培训。
4. 施工机械:准备好水平仪、水泥搅拌机、振动器等施工机械设备。
三、施工步骤1. 清理原地面:清理人行道铺装区域的阻挡物和杂物,清除地面油污、尘土等。
2. 制定基础:在铺装区域挖掘土壤,控制基础层的高度和平整度,铺设砂浆底基。
3. 铺设砖块:根据设计方案将砖块逐一放置在基础层上,保持水平、垂直,间隙均匀。
4. 固定边角石:在人行道边沿铺设边角石,通过水平仪定位,并用砂浆或混凝土固定。
5. 填缝密实:将砖块之间的缝隙填充砂浆,用拍子轻敲砂浆,使其均匀填充。
6. 养护施工:对铺装完毕的人行道进行养护,覆盖保护膜,浇水湿润,保持环境湿度。
四、施工安全措施1. 施工现场设置警示牌和标志牌,提醒行人注意安全。
2. 施工人员佩戴安全帽、工作服和防滑鞋,确保施工人员的人身安全。
3. 施工机械设备使用前进行检查,保证设备的安全可靠。
4. 严防现场无关人员进入施工区域,确保施工现场的安全。
五、施工质量控制1. 严格按照设计方案施工,确保人行道布局合理、平整。
2. 控制铺装层的厚度和压实度,确保人行道的稳定性和耐久性。
3. 检查砖块的质量和铺设效果,确保砖块的统一规格和美观度。
4. 填缝密实的砂浆要充分填满缝隙,确保人行道铺装的整体美观。
六、施工总结1. 对施工过程中的问题和不足进行总结,及时改进。
2. 对施工质量进行检验,并解决可能存在的质量问题。
3. 进行竣工验收,确保人行道铺装符合设计要求和施工标准。
人行道花岗石铺装施工方案在城市建设中,人行道是连接各个建筑物和街道的重要部分,不仅能提供行人通行的便利,还能美化城市环境。
而花岗石铺装作为一种常见的人行道铺装材料,其美观、耐用、易于维护的特点备受青睐。
本文将针对人行道花岗石铺装的施工方案进行探讨。
一、施工准备1.1 材料准备:确保花岗石材料的质量符合要求,提前将所需材料运送至施工现场,包括花岗石砖、砂浆、水泥等。
1.2 设备准备:配备必要的施工设备,如切割机、压路机、推土机等,确保施工过程中能够高效进行。
1.3 人员安排:合理安排施工人员,包括技术工人、操作工人和监理人员,保障施工过程的顺利进行。
二、施工流程2.1 布置施工现场:清理人行道表面,确保平整无障碍物,标定施工范围和铺装设计图纸。
2.2 铺设石材:根据设计图纸确定铺设花岗石的样式和规格,采用干铺或湿铺的方式进行铺装,保证石材之间的间隙均匀、整齐。
2.3 现场加工:对需要调整尺寸的花岗石进行现场加工,保证铺装效果符合设计要求。
2.4 砂浆填缝:使用特制的砂浆填充花岗石之间的缝隙,确保铺装面的整体坚固、美观。
2.5 压实处理:利用压路机对铺装好的花岗石进行压实处理,增加人行道的耐久性和稳定性。
2.6 清理现场:施工结束后,及时清理施工现场,清除杂物和施工废料,保持人行道整洁。
三、质量验收3.1 完工检查:由专业验收人员对施工完成的人行道花岗石铺装进行全面检查,确认铺装质量是否符合相关标准要求。
3.2 质量整改:如发现质量问题,及时整改不符合要求的部分,确保人行道铺装的质量和稳定性。
3.3 审核验收:经过质量整改后,由相关主管部门或建设单位审核验收,出具合格证明。
以上就是人行道花岗石铺装施工方案的具体内容,通过合理准备、严格施工和全面验收,可以确保人行道花岗石铺装工程顺利完成,提升城市环境品质,为行人提供舒适、安全的通行环境。
希望施工人员和相关管理者能够严格按照施工方案执行,确保施工质量和工程进度,为城市建设贡献力量。
桥面铺装、人行道板施工方案(最终)一、项目背景随着城市交通的不断发展,桥梁及人行道的施工工艺和材料要求也在不断提高。
本文旨在探讨桥面铺装和人行道板的最终施工方案,确保工程质量和安全。
二、施工材料准备1.桥面铺装:–选用高强度水泥混凝土作为基础材料。
–选择符合国家标准的沥青混凝土进行表层铺装。
–配备必要的施工机械和工具,如路面刨削机、摊铺机等。
2.人行道板:–选用优质水泥作为基础材料。
–准备符合要求的人行道板砖,并进行质量检查。
–配备人行道板铺设所需的辅助工具,如水平仪、抹灰刀等。
三、施工步骤1. 桥面铺装:1.基础处理:–清理桥面,确保平整无杂物。
–对桥面进行必要的修补和加固处理。
2.混凝土浇筑:–按设计要求进行混凝土浇筑,确保强度和平整度。
3.沥青铺装:–在混凝土基础上进行沥青混凝土铺装,厚度符合要求。
–采用摊铺机进行铺装,确保厚度均匀。
2. 人行道板铺设:1.基础处理:–清理人行道板铺设区域,确保平整。
–进行基础填充和压实处理。
2.人行道板铺设:–根据设计图纸进行人行道板的铺设,保持规整。
–使用水平仪进行板块的调整,确保平整度。
四、质量验收1.桥面铺装:–对桥面进行质量验收,检查混凝土及沥青层的厚度和平整度。
–进行静载试验,确保承载能力满足要求。
2.人行道板:–对人行道板铺设进行验收,检查板块之间的接缝和平整度。
–进行荷载试验,确保人行道板能承受行人流量。
五、安全注意事项1.在施工过程中,施工人员需佩戴好安全帽、手套等防护用具。
2.遵守施工现场的安全规定,确保施工过程中无人员伤害事件。
3.对施工区域进行有效隔离,防止外人进入施工区域。
六、总结本文针对桥面铺装和人行道板的最终施工方案进行了详细的探讨,从施工材料准备到实际施工步骤再到质量验收,都提出了具体的要求。
希望本文能对相关工程实践提供一定的参考价值。

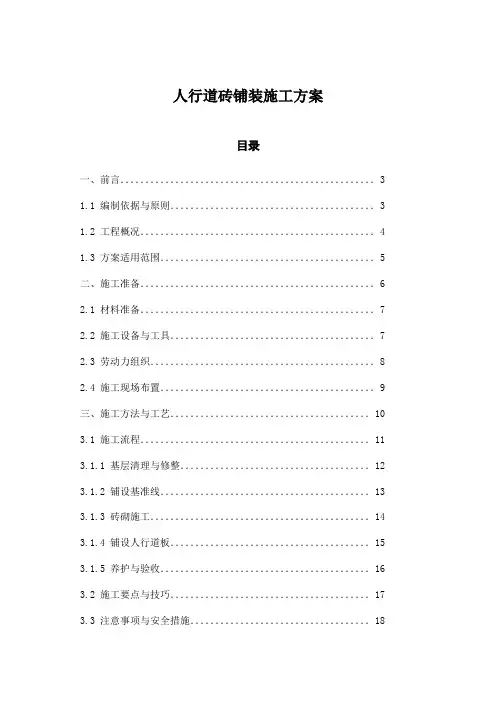

人行道砖铺装施工方案目录一、前言...................................................31.1 编制依据与原则.........................................3 1.2 工程概况...............................................41.3 方案适用范围...........................................5二、施工准备...............................................62.1 材料准备...............................................7 2.2 施工设备与工具.........................................7 2.3 劳动力组织.............................................82.4 施工现场布置...........................................9三、施工方法与工艺........................................103.1 施工流程..............................................11 3.1.1 基层清理与修整......................................12 3.1.2 铺设基准线..........................................13 3.1.3 砖砌施工............................................14 3.1.4 铺设人行道板........................................15 3.1.5 养护与验收..........................................16 3.2 施工要点与技巧........................................17 3.3 注意事项与安全措施....................................184.1 质量控制点............................................21 4.1.1 材料质量............................................22 4.1.2 施工过程............................................23 4.1.3 成品检验............................................23 4.2 验收标准与程序........................................24 4.2.1 验收项目............................................25 4.2.2 验收方法............................................264.2.3 验收不合格处理......................................27五、环境保护与文明施工....................................285.1 环境保护措施..........................................29 5.1.1 材料堆放与运输......................................30 5.1.2 施工噪声控制........................................31 5.1.3 现场排水与废弃物处理................................32 5.2 文明施工管理..........................................34 5.2.1 施工现场管理........................................35 5.2.2 安全文明施工标识....................................365.2.3 员工培训与教育......................................38六、应急预案与售后服务....................................396.1 应急预案制定..........................................40 6.1.1 设备故障应急处理....................................41 6.1.2 安全事故应急处理....................................436.2 售后服务承诺..........................................456.2.1 售后服务内容........................................476.2.2 售后服务流程........................................476.2.3 用户投诉与反馈处理..................................48一、前言1.1 项目背景与目的随着城市化进程的加速,公共空间的建设日益受到重视。
人行道工程施工方案金凤凰大道配套设施工程人行道专项施工方案已经由XXX金凤凰大道二标项目部审定。
本文的目的是为了指导人行道路面工程的施工管理,确保优质、高效、安全、文明地完成该工程的施工任务。
该方案适用于金凤凰大道人行道透水方砖施工。
金凤凰大道人行道宽从3.5米到4.0米不等,结构形式为:20厘米厚水泥稳定碎石基层,3厘米厚水泥砂浆调平层,6厘米厚10厘米×20厘米规格透水方砖。
该工程主要为手工操作,作业效力低,施工周期长。
为确保总工期的实现,在施工组织上先安排两个施工队伍同时分路段施工:第一施工段1个施工队;第二施工段1个施工队。
另准备了1支队伍,一旦施工进度不能满足要求,随时可以补充力量。
在施工准备方面,需要进行技术准备和人员配备。
技术准备方面,需要编制施工方案并报请监理工程师审批,根据施工方案内容对工人进行技术培训并交底。
施工前需要核对图纸,测量人员按人行道的施工边线、高程控制点进行平面与高程控制测量及施工测量。
完成分项开工报告、砼配合比、砌筑砂浆试配、材料报验和审批手续以及业主、监理要求的技术性文件。
人员配备方面,需要配备测量人员3人、专业施工员6人、质量安全检查员1人、试验员3人和60名施工作业人员。
在施工方法及施工工艺方面,需要注意季节施工和成品保护。
应注意的质量问题包括:基层处理、材料质量、施工工艺、保护措施等。
需要进行质量记录并采取安全、环保措施,确保施工过程中的安全和环保。
材料要求:所有原材料必须经过抽检合格后才能运入现场使用。
水稳基层采用商品砼站供应,砂浆需要进行试配,并提前提供配合比通知单。
⑴石料:石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹。
⑵砂:宜采用中砂或粗砂,砂的最大粒径不宜超过5mm。
若使用细砂,应适当增加水泥用量。
砂的含泥量不超过5%。
进场时取样试验,其质量应符合国家现行有关标准的规定。
⑶透水方砖:在预制厂制作半成品,强度必须满足设计要求,色彩应均匀,无缺边掉角现象。
花岗岩人行道施工方案花岗岩人行道施工方案1. 方案概述:本施工方案旨在为某小区的人行道提供花岗岩铺装工程。
施工内容包括:场地准备、材料准备、地面处理、花岗岩铺装、施工后处理等。
2. 施工准备:2.1 场地准备:将人行道区域进行清理,清除杂物、砂石等。
2.2 材料准备:准备足够的花岗岩石块、水泥、砂浆、配套工具等材料和设备。
3. 地面处理:3.1 地基处理:在人行道区域进行挖掘,清理植物根系、松散土壤。
然后进行地基夯实,确保地面平整稳固。
3.2 地面调整:根据设计要求,对地面进行高低差调整,使之符合设计标准。
4. 花岗岩铺装:4.1 准备作业面:用水泥浆对铺装地面进行湿润处理,为花岗岩铺装做准备。
4.2 石材铺装:根据设计要求,将花岗岩石块逐一铺装。
注意石块之间的间隙和错位,保证整体平整。
4.3 固定花岗岩:在花岗岩石块之间填充砂浆,确保石块稳固牢固。
5. 施工后处理:5.1 清洁保洁:在施工完成后,对施工区域进行清扫,清除杂物和垃圾,清洗花岗岩表面的污物。
5.2 完善边线:对人行道边线进行修整,保证边线的整洁美观。
5.3 视察验收:由监理人员进行现场验收,并出具验收报告。
确认施工质量符合设计要求和相关标准。
6. 安全保障:6.1 工作人员应具备相关的施工经验和技能,熟悉作业流程,严格遵守施工安全规范。
6.2 使用安全防护设备,包括安全帽、手套、防护镜等。
6.3 施工过程中注意地面起伏,避免产生坑洼和凹凸不平的情况,保证行人的安全。
7. 环境保护:7.1 在施工过程中,尽量减少粉尘和噪音的产生,采取相应的措施进行防护和减少污染。
7.2 妥善处理施工过程中产生的废弃物和杂物,确保施工现场的清洁卫生。
8. 资源利用:8.1 合理使用施工材料,避免浪费。
8.2 在施工过程中,尽量利用再生资源,推动可持续发展。
9. 施工进度安排:本施工工期预计为10天,具体施工进度将根据实际情况进行调整。
以上为花岗岩人行道施工方案,以确保施工质量和安全,保护环境、合理利用资源。

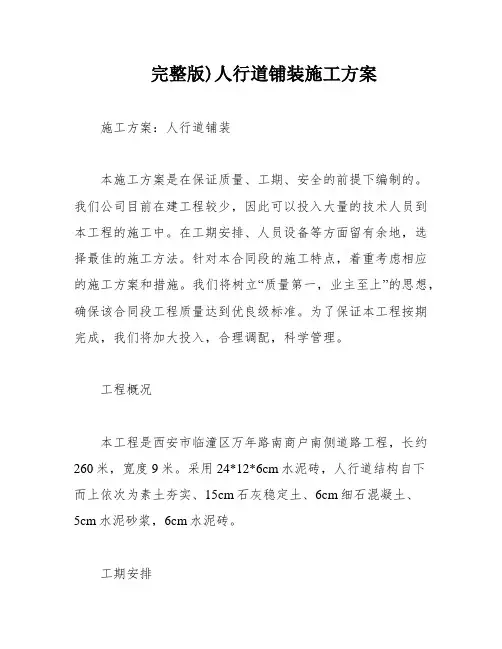

完整版)人行道铺装施工方案施工方案:人行道铺装本施工方案是在保证质量、工期、安全的前提下编制的。
我们公司目前在建工程较少,因此可以投入大量的技术人员到本工程的施工中。
在工期安排、人员设备等方面留有余地,选择最佳的施工方法。
针对本合同段的施工特点,着重考虑相应的施工方案和措施。
我们将树立“质量第一,业主至上”的思想,确保该合同段工程质量达到优良级标准。
为了保证本工程按期完成,我们将加大投入,合理调配,科学管理。
工程概况本工程是西安市临潼区万年路南商户南侧道路工程,长约260米,宽度9米。
采用24*12*6cm水泥砖,人行道结构自下而上依次为素土夯实、15cm石灰稳定土、6cm细石混凝土、5cm水泥砂浆,6cm水泥砖。
工期安排本工程工期为30天。
为确保工期,我们将在保证工程质量的前提下加大施工投入,采取先进的施工工艺,按照以下分阶段进行控制。
先期完成清基、基槽开挖、路床碾压及灰土施工,之后完成人行道块料铺设工作和路缘石的安装工作,最后为竣工整理阶段。
工程组织机构我们公司成立工程项目经理部,实行项目经理责任制,全面履行本合同。
项目经理部下设专业施工队,负责所承担的土方、路面等各项工程。
施工准备我们将发扬能够吃苦耐劳敢打硬仗的作风,强化施工组织管理,按投标书的承诺,调集我们公司优秀的施工队伍和精良的机械装备,在业主规定的期限内,以最快的方式提前进场,严格履行合同,分兵同时展开各项施工准备工作。
根据本工程施工特点,结合现场考察情况,拟在工地附近布设生产及生活临时设施。
施工用电配备足量发电机,施工用水采用市政自来水。
在现有路面上布设施工场地使用原有道路加强保护。
对于施工过程中使用的原有道路加强保护。
项目经理部配移动电话,施工队配对讲机。
试验室负责对各种材料进行检验、各种配合比试验,以及对各施工项目的送样检测等工作。
八、道路材料选用在建造道路时,需要使用各种材料,如砂料、石灰和水泥等。
我们选择的砂料来自于渭河,是优质的。
人行道路面铺装主要工程施工方法路面拆除砂石垫层块料铺设安砌侧(平、缘)石水泥混凝土地坪1、路面拆除(1)施工流程:把路面大致破裂→装载机清除路面上的碎裂混凝土→垃圾外运①采用挖掘机挖除,人工配合整平的方法。
挖路槽时,必须采取临时排水设施,以免路槽积水,泡软路基。
②根据现场土质情况开挖,挖至基层为止。
发生弹簧现象时,采用挖开、凉晒,换土、掺集料等措施。
③挖出的路渣采用边挖边运出的方法。
施工场地周围设置围挡。
2、回填土方(1)施工流程:基槽底清理→检验土质→分层铺土→夯打密实(2)施工过程①填土前应将基槽底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
②检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
③回填土应分层铺摊。
每层铺土厚度应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为200~250mrn;人工打夯不大于200mm。
机械碾压每层不得超过300MM,每层铺摊后,随之耙平。
④打夯应一夯压半夯,夯夯紧密相接,行行相连,纵横交叉。
并且严禁采用水浇使土下沉的所谓“水夯”法。
⑤分段填夯时,交接处应填成阶梯形,阶梯形的高宽比一般为1∶2。
上下层错缝距离不小于1.0m。
⑥沟槽和井室回填应在相对两侧或四周对称同时进行。
以防止管道及井室出现位移,且不得漏夯。
⑦回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
⑧回填土每层填土夯实后,应按规范规定进行环刀取样或灌砂试验,根据实验室提供数据,计算土层密实度;达到要求后,再进行上一层的铺土。
3、砂石垫层①施工放样放样道路中线,直线段每20m设一桩,竖曲线区域每10m设一桩,并在两侧路缘石0.5m处设边桩,放样桩全部采用φ16mm钢筋制成的钢钎桩,砂砾垫层顶面的虚铺标高位置确定好后,报测量监理工程师检查复测,合格后,施工前的测量放样工作准备就绪。
人行道工程施工方案人行道:铺砌应稳固,无翘动,表面平整,稳固,缝线直顺,灌浆饱满,无翘边,翘角,反坡,积水,空鼓现象。
一、施工部署根据设计要求,本工程为金伦大道、新兴大道和江滨东路沥青罩面及人行道整治工程项目(EPC)总承包工程。
人行道结构为:新兴大道人行道采用3cm厚芝麻灰火烧面花岗岩铺装+1:3干硬性水泥砂浆+C25混凝土+20cm后6%水泥石粉渣稳定层+土基压实;江滨东路北侧人行道采用6cm厚红色透水砖+1:3干硬性水泥砂浆+C25混凝土+20cm后6%水泥石粉渣稳定层+土基压实;木棉道班交叉口往大同方向G210国道西侧路肩改造采用6cm 厚红色透水砖++C25混凝土+20cm后6%水泥石粉渣稳定层+土基压实。
(一)本工程花岗岩板铺装的特点:⑴铺装面积大,若干区域同时施工,结合时易出现错缝,高低差等现象。
⑵因石材重量较大,人工搬运困难。
⑶由于石材本身较重较厚,铺设时按传统方法用橡皮锤击打效果可能不好。
⑷采用卧浆法施工,击打后每块石材下的砂浆密实度不同,易造成后沉降量不同,引起板间高低差。
本工程采用分段施工,按搭接流水作业方式组织实施。
施工中先做试验段,并及时上报试验段成果,经监理工程师及业主审批后,再进行大面积展开施工,并以此做为后续施工的依据。
1、工艺流程本工程施工工艺流程是施工准备、就人行道路缘石拆除、人行道整平碾压、路缘石树池石界石安装、浇筑砼垫层、火烧板铺贴。
⑴清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平。
⑵找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。

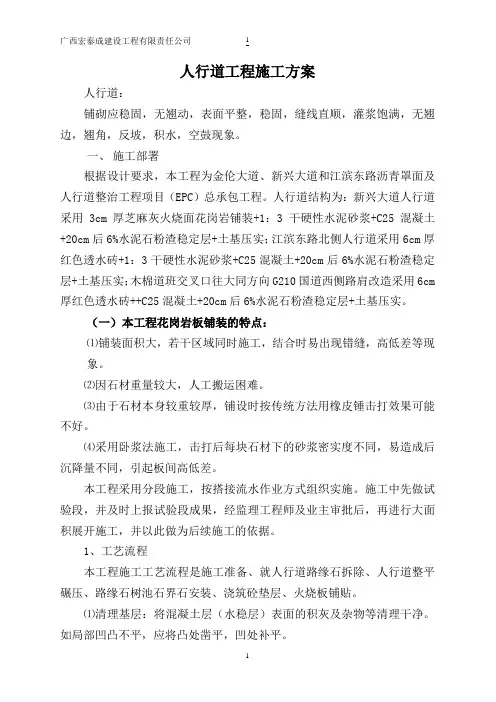

人行道工程施工方案人行道:铺砌应稳固,无翘动,表面平整,稳固,缝线直顺,灌浆饱满,无翘边,翘角,反坡,积水,空鼓现象。
一、施工部署根据设计要求,本工程为金伦大道、新兴大道和江滨东路沥青罩面及人行道整治工程项目(EPC)总承包工程。
人行道结构为:新兴大道人行道采用3cm厚芝麻灰火烧面花岗岩铺装+1:3干硬性水泥砂浆+C25混凝土+20cm后6%水泥石粉渣稳定层+土基压实;江滨东路北侧人行道采用6cm 厚红色透水砖+1:3干硬性水泥砂浆+C25混凝土+20cm后6%水泥石粉渣稳定层+土基压实;木棉道班交叉口往大同方向G210国道西侧路肩改造采用6cm厚红色透水砖++C25混凝土+20cm后6%水泥石粉渣稳定层+土基压实。
(一)本工程花岗岩板铺装的特点:⑴铺装面积大,若干区域同时施工,结合时易出现错缝,高低差等现象。
⑵因石材重量较大,人工搬运困难。
⑶由于石材本身较重较厚,铺设时按传统方法用橡皮锤击打效果可能不好。
⑷采用卧浆法施工,击打后每块石材下的砂浆密实度不同,易造成后沉降量不同,引起板间高低差.本工程采用分段施工,按搭接流水作业方式组织实施。
施工中先做试验段,并及时上报试验段成果,经监理工程师及业主审批后,再进行大面积展开施工,并以此做为后续施工的依据。
1、工艺流程本工程施工工艺流程是施工准备、就人行道路缘石拆除、人行道整平碾压、路缘石树池石界石安装、浇筑砼垫层、火烧板铺贴。
⑴清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平.⑵找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌.⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合.在正式铺装前,要进行一次试排.⑷砂浆:(厚度100mm板材砂浆层为30mm、厚度30、50mm板材砂浆层为20mm)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。
人行道板铺装施工方案
人行道板铺装施工方案
人行道的铺装方案一般由上至下为:30cm×30cm×4cm的人行道板、3cm厚的1:2水泥砂浆、15cm厚的C10素砼以及天然级配砂砾垫层。
人行道板的铺装应在侧平石安装完毕后进行。
施工顺序一般为:路槽平整、碾压→锁边石安砌→垫层砼浇捣→人行道板铺装→养护。
垫层采用现场集中搅拌,小型机械运输,机械振捣密实的方法。
行道板砖的表面应方正、平整,质地坚固,品种、规格、尺寸应均匀一致,符合设计规定。
不得有缺楞、掉角、暗痕和裂纹等缺陷。
在铺装前,应先将绿化带和树池外边线砌筑出来。
在排版时,应根据路面尺寸和砖的规格,套方、找规矩、贴灰饼,先将盲道位置留出。
铺装工作分段进行,每段长度为40米。
根据排版定出的位置,先将四角及中间部位贴出样砖,样砖初贴完后将样砖标高、平面位置进行校核。
样砖铺装完毕后,在相邻的样砖间拉出边线,线面平砖顶。
排砖应进行横竖向排砖,以保证砖缝隙均匀,符合设计图纸要求。
非整砖行应排在次要部位,但亦要注意一致和对称。
如遇有突出的构件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。
行道砖在铺装前应先尽浸水湿润,阴干后备用。
结合层与板材应分段同时铺砌,铺装时应先试铺,待合适后,将板材揭起,在结合层上均匀撒布一层干水泥面并淋水一遍进行正式铺砌。
铺砌时板材要四角同时下落,贴上后用橡皮锤敲打,使之附线。
注意随时找平找直,要求四角平整,纵横间隙缝对齐。
(完整版)人行道铺装砖施工方案人行道铺装砖施工方案
1. 概述
本施工方案旨在指导人行道铺装砖的施工过程,确保施工顺利进行并达到预期的效果。
2. 施工准备
在正式开始施工前,需进行以下准备工作:
- 检查施工区域,确保其平整、清洁,并清除任何障碍物。
- 准备所需工具和材料,如铺装砖、水泥、砂浆、工具箱等。
3. 施工步骤
3.1 铺设基础
1. 在施工区域进行测量,确定铺装砖的尺寸和布置方案。
2. 确保基础地面的水平度,如有不平,需进行调整。
3. 在基础地面上涂抹一层适量的水泥砂浆,用于增强铺装砖的粘结力和稳定性。
3.2 铺设砖块
1. 将铺装砖按照设计方案进行布置,确保砖与砖之间的间距均
匀一致。
2. 使用水平仪来确保砖块的水平度,并调整需要的位置。
3. 使用橡胶锤轻轻敲击砖块,使其与基础地面充分贴合。
4. 适时清除多余的水泥砂浆,以保持施工区域的整洁。
3.3 固定砖块
1. 在铺设完成后,等待砖块充分干燥。
2. 在铺设的砖块周围涂抹一层水泥砂浆,以固定砖块并提高整
体稳定性。
3. 适时对待干的砖块进行收尾工作,如清理余泥、检查缝隙等。
4. 施工后处理
1. 确保施工区域干燥后,进行必要的清理工作,清除施工残留物。
2. 检查施工质量,对不符合要求的部分进行修整或更换。
以上是人行道铺装砖的施工方案,请根据实际情况进行操作。
如有必要,应咨询专业施工人员或相关部门的意见和指导。
参考资料:。
第1篇一、项目背景随着城市化进程的加快,城市交通压力日益增大,行人过街安全成为重要的民生问题。
为了保障行人通行安全,提高城市道路通行效率,本项目拟对某区域的人行便道进行施工改造。
本方案旨在制定科学、合理、可行的施工方案,确保施工质量、安全、环保,并满足行人通行需求。
二、施工范围及内容1. 施工范围:本项目包括某区域的人行便道、人行横道、盲道、无障碍设施等。
2. 施工内容:(1)人行便道铺设:采用新型环保材料,提高人行便道的抗压、抗滑性能。
(2)人行横道设置:按照国家标准设置人行横道线,确保行人通行安全。
(3)盲道铺设:按照国家标准铺设盲道,方便视障人士出行。
(4)无障碍设施建设:设置无障碍电梯、坡道等设施,方便残疾人士出行。
(5)绿化景观:对施工区域进行绿化美化,提升城市形象。
三、施工组织与管理1. 施工组织机构成立以项目经理为组长,各相关部门负责人为成员的施工组织机构,负责项目施工的组织、协调、管理工作。
2. 施工人员配备根据施工内容,合理配备施工人员,包括施工队伍、技术人员、管理人员等。
3. 施工进度安排根据项目实际情况,制定详细的施工进度计划,确保项目按期完成。
4. 施工质量控制建立健全质量管理体系,严格执行国家标准和施工规范,确保施工质量。
5. 施工安全管理制定施工安全管理制度,加强施工现场安全管理,确保施工安全。
四、施工工艺及方法1. 人行便道铺设(1)基础处理:对原有路面进行清理,确保基础平整、坚实。
(2)铺设基层:采用C20混凝土浇筑基层,厚度不小于150mm。
(3)铺设面层:采用环保型沥青混凝土或新型环保材料,厚度不小于50mm。
2. 人行横道设置(1)测量放样:根据设计图纸,准确放样人行横道线。
(2)划线施工:采用专业设备,按照标准划设人行横道线。
3. 盲道铺设(1)测量放样:根据设计图纸,准确放样盲道位置。
(2)铺设盲道:采用特殊材料,按照国家标准铺设盲道。
4. 无障碍设施建设(1)设计:根据国家标准和实际情况,设计无障碍设施。
人行道砖铺装施工方案I. 简介砖铺装是市政建设中广泛使用的一种形式,因其美观、防滑、耐磨、易维护等特点而受到欢迎。
本文将介绍人行道砖铺装施工方案,包括前期准备工作、施工过程、质量控制等。
II. 前期准备工作1.现场勘测在开始施工前,需要对人行道进行检查和勘测。
确定道路的坡度、基础情况、地下管道位置等,以便进行砖铺装施工的方案策划。
2.施工图设计根据现场勘测结果,施工团队会设计砖铺装施工图,包括道路的整体布局、砖石的铺设方式等。
3.原材料准备原材料一般包括石材、砖块、沙子、水泥、道沟砖等。
根据施工图的需求,采购足够的原材料。
4.设备准备施工需要的设备包括挖掘机、打孔机、压路机、砂石混凝土搅拌站等。
根据施工图的需求,及时准备设备。
III. 施工过程1.地面清理施工前,需要清理道路上的杂物垃圾和沉积物。
保持道路干燥清洁,以便后续施工。
2.基础处理处理好地面的基础非常重要,直接关系到后面地面的承重能力和稳定性。
基础处理一般包括挖掘、夯实、铺垫石子、打击标高等步骤。
3.砖铺装根据施工图的要求,选择适量的石材或砖块进行铺装。
砖铺装需要注意砖与砖之间的间隙,以便水能够流通。
铺装过程中需严格按照横、竖、斜、拐等不同方向进行铺设,确保平整牢固。
4.砂浆填缝在砖铺装完成后,需要将砂浆填缝。
填缝需要注意填缝材料的耐久性和抗压强度,填缝时应按照施工方案中的要求严格操作。
5.道沟砖设置道沟砖主要用于道路边缘的排水。
道沟砖需按照规定的坡度和高度进行设置,以保证排水效果。
6.检查验收铺装完成后,需要对道路进行全面检查,并进行验收。
包括铺装情况、砂浆填缝质量、道沟砖设置等方面的验收。
IV. 质量控制1.原材料质量控制保证原材料的质量是保证人行道砖铺装质量的重要步骤之一。
采购时要选择质量好、规格一致的原材料。
2.环境质量控制道路施工是在大自然环境下进行的,为了保证质量,需要监测环境因素,如温度、湿度和气压等。
若环境因素不稳定,则需要及时停止施工。
第1篇一、工程背景近年来,随着聊城市经济的快速发展,城市人口不断增加,原有的人行道铺装已经无法满足日益增长的通行需求。
为了提升城市形象,改善市民出行环境,聊城市政府决定对全市人行道进行铺装改造。
二、工程内容本次人行道铺装工程主要包括以下内容:1. 人行道铺装:对原有破损的人行道进行拆除,重新铺设新型人行道砖,确保人行道平整、舒适。
2. 景观灯安装:在人行道两侧安装景观灯,提升夜间照明效果,为行人提供安全保障。
3. 沿石安装:对原有破损的沿石进行更换,确保沿石坚固、美观。
4. 排水设施完善:对排水设施进行改造,确保人行道排水顺畅,防止积水。
5. 绿化提升:对周边绿化进行改造,增加绿化面积,提升城市生态环境。
三、施工工艺1. 铺装材料:选用高质量的人行道砖,确保铺装效果和使用寿命。
2. 铺装工艺:采用先进的铺装技术,确保人行道平整、牢固。
3. 景观灯安装:选用节能、环保的景观灯,确保照明效果和使用寿命。
4. 沿石安装:采用专业工具和设备进行沿石安装,确保沿石牢固、美观。
5. 排水设施改造:采用先进的排水技术,确保排水设施畅通无阻。
四、施工进度1. 施工前期:进行现场勘查、设计、审批等工作。
2. 施工阶段:按照工程进度,分阶段进行人行道铺装、景观灯安装、沿石安装、排水设施改造等施工。
3. 施工后期:进行质量检查、验收、绿化提升等工作。
五、工程效益1. 提升城市形象:人行道铺装改造后,城市环境将得到显著改善,提升城市整体形象。
2. 改善市民出行环境:平整、舒适的人行道,为市民提供安全、便捷的出行环境。
3. 保障交通安全:完善的排水设施和照明设施,有效降低交通事故发生率。
总之,聊城人行道铺装工程施工是一项具有深远意义的民生工程。
通过精心组织、科学施工,相信这项工程将为聊城市民带来更好的出行体验,助力城市高质量发展。
第2篇一、工程背景为提高城市道路通行质量,提升市民出行舒适度,聊城市政府决定对市区内主要人行道进行铺装改造。
道路工程人行道施工方案第一章施工概况一、项目名称:某某市XX路人行道施工二、项目地址:某某市XX路三、项目范围:该施工项目范围为某某市XX路的人行道施工四、施工时间:预计施工时间为xx年xx月xx日至xx年xx月xx日五、施工单位:某某建筑有限公司六、监理单位:某某监理有限公司七、施工内容:该施工项目主要包括路面拆除、地基处理、人行道铺装等内容第二章施工组织设计一、项目经理:由公司某某担任,负责整个施工项目的组织和实施二、技术负责人:由公司某某担任,负责技术指导和质量控制三、安全员:由公司某某担任,负责安全管理和事故预防四、施工人员:项目组成员由公司内部工人组成,经过培训和考核五、设备管理:公司将会配备必要的施工机械和设备,按照安全规范进行管理和使用第三章施工准备工作一、施工前期准备:施工单位将充分准备工程所需的资料和材料,并对施工现场进行踏勘和测量二、安全防护措施:在施工现场设置明显的安全标识和警示标志,确保施工过程中人员和设备的安全三、施工协调:与相关部门进行沟通和协调,确保施工过程中不会影响到其他项目和生产四、施工方案:对施工过程中的关键环节进行详细的施工方案设计和安全预案编制五、施工材料:采购符合国家标准的施工材料,并对材料进行检测和验收第四章施工流程一、施工过程分解:施工单位将施工过程划分为准备工作、设备搬运、路面拆除、地基处理、人行道铺装等环节二、施工步骤:按照施工方案和安全预案,严格按照统一的施工程序进行施工三、质量控制:质量部门将根据质量标准,对每一个施工环节进行检查和验收四、安全检查:安全员将对施工现场进行定期的安全检查,并及时提出整改措施第五章施工质量管理一、施工监理:监理单位将对施工过程进行全程监督和检查,确保施工质量符合国家标准和合同要求二、质量验收:质量部门将对施工完成的每一个环节进行验收和评估,确保施工质量达到合同要求三、质量整改:对于出现的质量问题和瑕疵,将立即采取整改措施,确保施工质量符合标准第六章施工安全管理一、安全生产教育:施工单位将对施工人员进行安全生产教育和培训,提高他们的安全意识和操作技能二、安全防护设施:施工现场将设置必要的安全防护设施,确保施工人员和设备的安全三、事故预防:对施工过程中可能出现的危险和隐患,将采取预防措施,杜绝发生安全事故四、安全督查:安全员将对施工现场进行定期的安全检查,并及时报告并整改存在的安全隐患第七章施工环保管理一、环保意识培养:施工单位将加强对施工人员的环保知识培训,提高他们的环保意识和责任感二、垃圾处理:施工现场将设置必要的垃圾分类和处理设施,确保施工过程中产生的垃圾得到妥善处理三、环境保护措施:对施工过程中可能对周边环境造成影响的情况,将采取相应的环保措施进行防范四、环保监测:对施工过程中的环保情况进行定期监测,并进行相应的数据分析和处理第八章施工总结一、项目总结:施工结束后,将对整个施工过程进行总结和评估,记录下所学到的经验和教训二、质量交接:施工单位将对所完成的工程进行质量交接,并做好保修期的质量跟踪和维护工作三、安全总结:对施工过程中出现的安全事故和问题进行总结和分析,做好下一步的安全管理和预防工作四、环保总结:对施工过程中的环保工作进行总结和评估,为下一步的环保管理提供参考和借鉴以上即为某某市XX路人行道施工方案书,实施过程中请严格按照相关法规和规定进行,确保施工工程的质量和安全。
人行道及盲道铺装施工方案及工艺方法一、施工前准备:1.确定施工范围和要求,对地面进行勘测,制定详细的施工方案。
2.调查地下管线情况,确保施工不会对管线造成损坏。
3.准备好所需的材料和工具,包括人行道砖、盲道砖、水泥、沙子、石子等。
二、基础处理:1.清理施工区域,确保地面平整无杂物。
2.对地面进行修整,修补裂缝和坑洼,填平不平整的地面。
三、铺设水泥砂浆:1.在基础处理完成后,铺设一层水泥砂浆,厚度一般为5-10厘米,用来保持地面的平整和稳定,并提供一个坚固的基础。
2.在铺设水泥砂浆后,用木板进行压实,使其更加坚固。
四、铺设人行道砖或盲道砖:1.根据施工方案,确定铺设人行道砖或盲道砖的方式和图案。
2.在已经铺设水泥砂浆的基础上,涂抹一层薄薄的水泥砂浆。
3.按照预定的图案和方式,将人行道砖或盲道砖逐一铺设在水泥砂浆上。
4.使用橡胶锤对砖块进行轻轻敲击,以确保砖块与水泥砂浆粘结牢固。
5.在铺设砖块的过程中,使用地线仪或墨斗等工具进行测量和标记,以确保铺设的砖块水平。
五、完善边缘处理:1.在人行道或盲道的边缘,使用水泥砂浆进行边缘处理,防止砖块松动。
2.在边缘处理完成后,通过抹光处理,使其与砖块表面的平整度保持一致。
六、铺装质量检查:1.完工后,对铺设的人行道或盲道进行质量检查,包括平整度、图案是否准确、砖块是否松动等。
2.对发现的问题进行修复,确保铺装质量符合要求。
七、维护保养:1.铺装完工后,注意维护保养,定期检查是否有砖块松动、损坏等情况,并及时进行修复。
2.经常清理砖块表面的杂物,保持其整洁和平整。
以上为人行道及盲道铺装施工方案及工艺方法的基本步骤,具体施工方法应根据实际情况进行调整和改进。
在施工过程中,要确保施工质量和安全,合理利用材料和工具,保证施工进度的顺利进行。
同时,在施工完成后,要及时进行维护和保养,确保铺装的耐久性和安全性。
-- -- 人行道工程施工方案 人行道: 铺砌应稳固,无翘动,表面平整,稳固,缝线直顺,灌浆饱满,无翘边,翘角,反坡,积水,空鼓现象。 一、 施工部署 根据设计要求,本工程为金伦大道、新兴大道和江滨东路沥青罩面及人行道整治工程项目(EPC)总承包工程。人行道结构为:新兴大道人行道采用3cm厚芝麻灰火烧面花岗岩铺装+1:3干硬性水泥砂浆+C25混凝土+20cm后6%水泥石粉渣稳定层+土基压实;江滨东路北侧人行道采用6cm厚红色透水砖+1:3干硬性水泥砂浆+C25混凝土+20cm后6%水泥石粉渣稳定层+土基压实;木棉道班交叉口往大同方向G210国道西侧路肩改造采用6cm厚红色透水砖++C25混凝土+20cm后6%水泥石粉渣稳定层+土基压实。 (一)本工程花岗岩板铺装的特点: ⑴铺装面积大,若干区域同时施工,结合时易出现错缝,高低差等现象。 ⑵因石材重量较大,人工搬运困难。 ⑶由于石材本身较重较厚,铺设时按传统方法用橡皮锤击打效果可能不好。 ⑷采用卧浆法施工,击打后每块石材下的砂浆密实度不同,易造成后沉降量不同,引起板间高低差。 本工程采用分段施工,按搭接流水作业方式组织实施。施工中先做试验段,并及时上报试验段成果,经监理工程师及业主审批后,再进行大面积展开施工,并以此做为后续施工的依据。 1、工艺流程 本工程施工工艺流程是施工准备、就人行道路缘石拆除、人行道整平碾压、路缘石树池石界石安装、浇筑砼垫层、火烧板铺贴。 ⑴清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。如局部凹凸不平,应将凸处凿平,凹处补平。 -- -- ⑵找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。经测量检查,高程与位置无误后,再进行大面积铺砌。 ⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。试拼后按两个方向编号排列,然后按编号排放整齐。为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。在正式铺装前,要进行一次试排。 ⑷砂浆:(厚度100mm板材砂浆层为30mm、厚度30、50mm板材砂浆层为20mm)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。用1:3干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2~3mm. ⑷花岗岩铺贴:铺贴前预先将花岗岩除尘,浸湿后阴干后备用。在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。 (5)覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护不少于7d. 2、工艺说明 2.1、施工准备 (1)材料准备应符合下列要求: 根据设计要求及规范规定对所用材料应进行质量检验,合格后方可进场; 路面砖码放时应轻拿轻放码放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放; -- -- (2)定位标定高程及基层复查 根据设计图纸应进行路面的定位及标定高程。 应对基层表面进行复查,不符合要求,应进行修整。 路面砖基准点和基准线的设定,根据铺筑平面设计图,在路缘石边应设定路面砖基准点。通过路面砖基准点,应设置两条相互垂直的路面砖基准线,其中一条基准线与路缘石基准线的夹角宜为0°或45°。 设置两个及以上路面砖基准点同时铺筑路面砖时,根据工程规模及路面砖块形尺寸,宜设间距为5~10m的纵横平行路面砖基准线。 2.2、砼浆垫层的摊铺 砼垫层的虚铺厚度应由设计和试验确定。 根据工程量的大小,摊铺垫层的方法采用刮板法施工。在已摊铺好的垫层上,不得有任何扰动。
(二)、透水砖路面结构组成和材料要求 1、柔性结构透水性地面一般由透水砖、砂垫层、级配碎石基层、夯实土壤组成。透水砖物理性能应符合JC/T945-2005《透水砖》和JC446-2000《混凝土路面砖》标准中得CC35优等品要求,最小抗压强度不小于35MPa,单块最小抗压强度不小于31MPa,抗折强度平均值不小于3.5MPa。透水砖的平均吸水率不超过160kg/m³。在具备一定的透水性的同时,还必须具备良好的防滑功能和装饰效果。透水砖规格采用250mm×150mm×60mm。合理的块形、色彩、质感的搭配可为铺面带来迥然不同的美观效果。本工程透水砖铺设方法采用“一”字形。 2、施工方法 2.1、基础开挖 根据设计要求,透水砖基础开挖到设计标高并检查纵坡、横坡及边线。-- -- 符合设计要求后修正基础,找平碾压密实。压实系数达到95%以上。在开挖、碾压过程中注意地下埋设的管线和路沿窨井周边。 2.2、碾压密实碎石层 在基础验收合格后进行碾压碎石层施工。良好级配一定粒级的碎石具有良好的承载能力和渗透性,其物理性能要符合GB/T 14685—2001《建筑用卵石、碎石》的规定。选用中、粗砂或者天然级配砂砾料,其含泥量不大于5%,泥块含量小于2%,含水率小于3%。级配碎石选用质地坚韧、耐磨的石灰石。碎石中严禁含粘土快、植物的物质。 采用机械配合人工进行摊铺作业,适量洒水并压实,压实度不小于93%。碾压碎石层施工执行DBJ 01-45规范。在摊铺作业时控制好摊铺标高、坡度。碾压成型后保证厚度不小于150mm。在施工过程中局部不平整部位采用人工填补再碾压措施。 2.3、6%水泥石粉渣稳定层 在碾压碎石层施工完毕验收合格后进行6%水泥石粉渣稳定层施工作业。水泥石粉渣稳定厚度20mm。水泥石粉渣稳定层必须具有良好的透水性能,以保证透下来的水能及时有效渗透到水性基层中。考虑到水的渗透性,所以水泥用量严禁超标。垫层用砂为半干砂,湿度掌握方法为:用手攒捏拌合料成团,松开后自然散开即合格。干湿时宜的垫层砂有利于平整铺面,减少扬尘和提高垫层的密实度。6%水泥石粉渣稳定层采用人工摊铺。按设计要求摊铺厚度不小于30mm。找平层表面要密实,与透水砖面层结合应牢固。 2.4透水砖面层 -- -- 1、 施工前,按设计进行人行道的定位及标定高程。 2 、面层施工控制标志施放按下列要求施工: a) 铺装控制网格采用5.0m×5.0m; b) 设置标高控制点,控制点间距5m; c) 相邻标志点间拉通线。 3、 按放线高程,在方格内按线砌第一行样板砖,然后以此挂纵横线,纵线不动,横线平移,依次按线及样板砖砌筑。 4、 直线段纵线向远处延伸,纵缝直顺。曲线段砌筑成扇形状,空隙部分用切割砖填筑,也可按直线顺延铺筑,然后填补边缘处空隙。 5、铺装时避免与路缘石出现空隙,如有空隙应甩在建筑物一侧,当建筑物一侧及井边出现空隙用切割砖填平。 6、 切割砖时,弹线切割;遇到连续切割砖的现象,保证切边在一条直线,偏差不大于2mm。 7、 铺装时,砖应轻、平放,落砖贴近已铺好的砖垂直落下,不能推砖,造成积砂现象,并观察和调整好砖面图案的方向。用木锤或胶锤轻击砖的中间1/3 面积处,不应损伤砖的边角,直至透水砖 顶面与标志点引拉的通线在同一标高线,并使砖平铺在找平层上稳定。铺砌时应随时用水平尺检验平整度。 8、 直线或规则区域内两块相邻透水砖的接缝宽度不大于2mm。 9、 透水砖面层铺砌完成并养护24h 后,用填缝砂填缝(当缝隙小于2mm时不进行填缝),分多次进行,直至缝隙饱满,同时将遗留在砖表面的余砂清理干净。 -- -- 10、 透水砖铺装过程中,不得在新铺装的路面上拌和砂浆、堆放材料或遗撒灰土。面层铺装完成到基层达到规定强度前,设置围挡,维持铺装完成面的平整。 11、 每班收工时应做收边处理。 12、 铺砌后的砖面应平整一致,同时坡向要根据施工现场利于排水而调整。 13、 对基层强度不足产生的沉陷、破碎损坏,先加固基层,再铺砌面层砌块。 14、 面层砌块发生错台、凸出、沉陷时,将其取出,整理基层和找平层,重新铺装面层,填缝。更换的砌块色彩、强度、块型、尺寸均要求与原面层砌块一致,砌块的修补部位宜大于损坏部位一整砖。 15、 检查井周围或与构筑物接壤的砌块切块补齐,不宜采用切块补齐的部分要及时填补平整。 填缝后及时洒水直至灌缝密实,保证透水砖面的清洁;铺设后的养护期不少于2d。 16、所有道路交叉路口均设置供残疾人通过的缘石坡道。在人行横道与缘石坡道处不得设置雨水口,如有冲突,采取适当移动雨水口或者缘石坡道位置。缘石坡道采用人行道结构式样处理,施工方法与人行道相同,坡面转折处人行道砖需切割齐整。
(三)、确保工程质量的技术组织措施 1、质量管理组织体系 运用ISO9001国际质量体系标准进行目标管理,按照公司《质量手册》和各项配套程序文件的规定、对施工过程、物质采购、检验和试验、文件-- -- 和资料等过程进行严格控制,使我公司“顾客至上、规范管理、优质高效、技术创新”的质量方针,在该工程得以充分体现。 建立健全质量责任制,明确的职责,形成一个严密的质量管理工作体系,使工程全过程均处于受控状态,以确保工程质量满足甲方要求。 2、加强组织管理 2.1、健全施工组织管理机构,全面组织管理施工,各个部门及 岗位均有明确的职责、权限,作到各司其责,通力合作。 2.2、建立奖罚制度。对于积极贯彻执行管理制度、精心施工,工程质量满足要求的班组或个人实行奖励,反之,对所完成的工程质量恶劣、重复出现问题的班组或个人进行处罚。 3、加强施工过程的全面质量管理 3.1、施工方案必须经过审批,上报监理同意后方可施工;施工中必须严格执行施工方案,不得擅自更改。 3.2、进行详细的工程技术交底。技术交底分三级:一级是公司技术部门向项目部交底;二级是技术员向施工员交底;三级是施工员向班组交底。 3.3、加强施工测量控制管理工作,对建设单位移交的基准线、点进行认真的复核。根据施工需要,合理布置现场测量控制网,并按规范要求进行闭合测量,严格控制测量精度。 3.4、加强工序质量控制。各工序施工过程中,严格按照设计图纸和规范要求施工。各工序隐蔽前必须经过项目部质检人员和监理工程师签字认可后,方可进行下一道工序施工。 3.5、及时对已完成工序的检查验收。现场质检员在每道工序完成后,须进行外观和实测实量检查。对达不到要求的,提出纠正和预防措施进行改正。 4、加强材料管理 4.1、严格控制原材料、半成品的质量。施工中所用的水泥、砂路面砖等原材料均应具有质量证明书,必须按规范要求进行抽检和试验,合格后方能使用。不合格品严禁使用。
